南水北调配套工程分部工程施工管理报告
南水北调施工管理报告

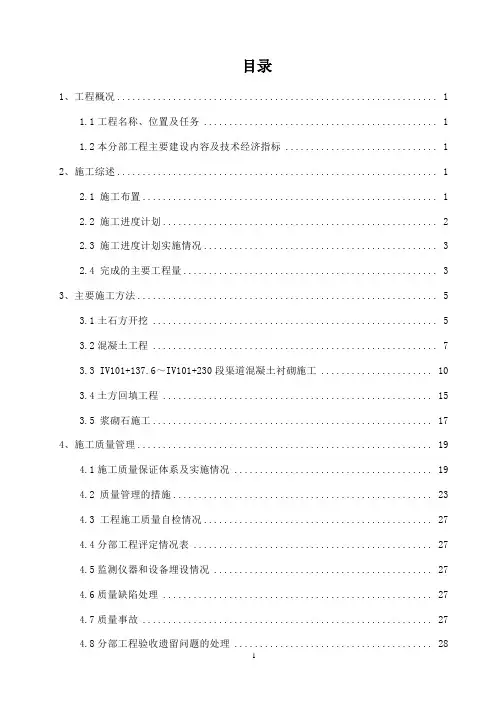

目录
1、工程概况 (1)
1.1工程名称、位置及任务 (1)
1.2本分部工程主要建设内容及技术经济指标 (1)
2、施工综述 (1)
2.1 施工布置 (1)
2.2 施工进度计划 (2)
2.3 施工进度计划实施情况 (3)
2.4 完成的主要工程量 (3)
3、主要施工方法 (5)
3.1土石方开挖 (5)
3.2混凝土工程 (7)
3.3 IV101+137.6~IV101+230段渠道混凝土衬砌施工 (10)
3.4土方回填工程 (15)
3.5 浆砌石施工 (17)
4、施工质量管理 (19)
4.1施工质量保证体系及实施情况 (19)
4.2 质量管理的措施 (23)
4.3 工程施工质量自检情况 (27)
4.4分部工程评定情况表 (27)
4.5监测仪器和设备埋设情况 (27)
4.6质量缺陷处理 (27)
4.7质量事故 (27)
4.8分部工程验收遗留问题的处理 (28)
5、文明施工及安全生产 (28)
5.1加强安全管理,创建安全的施工环境 (28)
5.2加强现场管理 (28)
5.3创建文明施工环境 (29)
5.4丰富职工物质文化生活 (29)
5.5加强现场文明施工检查 (29)
5.6搞好对外关系,营造良好的外部环境 (29)
6、计量与支付 (30)
6.1工程量计量 (30)
6.2支付情况 (31)
7、工程资料整理情况 (31)
8、经验与建议 (31)
22。
南水北调引水工程施工(3篇)
第1篇一、工程概况南水北调引水工程,是我国历史上规模最大、难度最高的跨流域水资源调配工程。
该工程共分为东线、中线和西线三条调水线路,其中中线工程是工程的核心部分。
中线工程起始于河南省南阳市,终点为北京市,全长1432公里,总投资约4600亿元。
二、施工进展1. 施工技术南水北调引水工程施工过程中,我国工程技术人员不断创新,攻克了一系列世界级难题。
例如,大直径盾构机施工、长距离输水隧洞建设、大型水库建设等。
其中,大直径盾构机施工技术为世界首创,为我国输水隧洞建设提供了有力保障。
2. 施工进度自2003年工程正式开工以来,南水北调引水工程施工取得了显著进展。
截至2020年底,中线工程已累计完成投资超过3000亿元,占总投资的65%。
其中,干线工程已完成总长的80%以上,配套工程已完成总长的70%以上。
3. 施工难点南水北调引水工程施工过程中,遇到了诸多技术、地质、环境等方面的难题。
如,地质条件复杂、隧洞施工难度大、大型水库建设风险高、生态环境影响较大等。
为解决这些问题,我国工程技术人员采取了多种措施,如优化设计方案、采用先进施工技术、加强环境监测等。
三、工程效益南水北调引水工程施工完成后,将为我国北方地区带来显著的经济、社会和生态效益。
1. 经济效益:工程建成后,将有效缓解北方地区水资源短缺问题,提高农业、工业和城市供水保障能力,促进区域经济社会的可持续发展。
2. 社会效益:工程建成后,将改善北方地区生态环境,提高人民生活质量,促进民族团结,维护国家稳定。
3. 生态效益:工程建成后,将有助于缓解北方地区水资源短缺带来的生态环境问题,提高水资源的合理利用效率,保护水生态环境。
总之,南水北调引水工程施工是我国水资源调配史上的里程碑工程。
在工程实施过程中,我国工程技术人员不断创新,攻克了一系列世界级难题,为我国水资源配置和经济社会发展做出了巨大贡献。
未来,南水北调引水工程将继续发挥重要作用,为我国北方地区的水资源保障和经济社会发展提供有力支撑。
南水北调受水区郑州供水配套工程施工组织设计-精品文档
五、施工组织设计一工程概况1.1工程说明23号中原西路泵站位于常庄村东北、中原西路郑州一中新校址南、总干渠贾峪河退水闸下游约100m处,对应总干渠桩号SH(3)202-614。
供水目标为柿园水厂、白庙水厂及常庄水库。
23号中原西路分水口门供水配套工程共包含1座泵站和4条输水线路,分别为中原西路泵站和口门~白庙水厂、口门~柿园水厂、口门~常庄水库及常庄水库~白庙水厂4条输水线路。
1、中原西路泵站位于常庄村东北、中原西路郑州一中新校址南、总干渠贾峪河退水闸下游约100m处,接23号中原西路分水闸涵洞,主要向郑州柿园水厂及常庄水库提水充库。
柿园水厂提水流量为4m³/s,设计扬程为16.35m:常庄水库提水充库流量为2.0m³/s,设计扬程为9.36m。
共设置8台提水泵。
2、口门~柿园水厂输水线路沿原常庄水库灌溉渠道西100m处向北铺设,在穿越中原西路大桥后,然后向东穿越贾鲁河,过保吉寨后沿西流湖东岸至是柿园水厂。
线路长度1.56km,管道采用DN1.8m预应力钢筒混凝土管。
穿越贾鲁河1次,穿越城市主次干道1条。
需要顶管处。
3、口门~白庙水厂输水线路桩号1+479以前与口门~柿园输水管线共用管沟,后沿西流湖东岸继续向北,管道穿越郑上路、陇海铁路、化工路、科学大道后至南阳寨,然后沿南阳寨村中间道路,沿路穿过编组站及南阳寨,到达北环路北侧绿化带向东,索凌路、丰庆路、文化路只东风渠后再折向东南,然后沿东风渠右岸到白庙水厂。
线路总长17.60km,管道采用DN1.8m预应力钢筒混凝土管。
沿线穿越河流沟渠6处,其中穿越总干渠1处:穿越道路56处,其中城市4车道以上道路13处,穿越铁路5处。
输水管道需顶管施工22处。
4、口门~常庄水库输水线输水管道起点为泵站出水管,在泵站西南穿越总干渠,在常庄村东沿贾鲁河河道铺设管道,在常庄水库坝西头通过已经修建完成的泄洪洞输水入库。
线路总长2.35km,管道采用DN1.8m预应力钢筒混凝土管。
南水北调中线配套工程施工方案
南水北调中线配套工程施工方案一、项目背景南水北调中线是中国国家重点水利工程之一,目的是通过调水调井方式解决华北地区严重缺水问题。
而南水北调中线配套工程也是整个工程的重要组成部分,为南水北调中线的顺利实施提供了必要的保障。
二、工程概述南水北调中线配套工程主要涉及工程布置设计、施工方案制定、材料供应等方面,其主要目的是确保南水北调中线工程的正常实施,并提高整体工程的成功率。
三、施工方案1.施工单位选择:施工单位应具备丰富的工程施工经验,技术力量雄厚,具备完善的施工管理团队和监理团队,确保工程施工质量。
2.施工组织设计:制定详细的施工组织设计方案,明确各施工单位的职责分工,保证施工期间的协调、配合。
3.施工工艺方案:根据实际情况制定合理的施工工艺方案,确保工程质量和施工进度。
4.材料供应计划:制定材料供应计划,保证各项施工材料的准时供应,避免因材料不足导致施工延误。
5.安全管理:建立健全的安全管理制度,加强施工现场的安全监管,确保工程施工过程中的安全。
6.质量控制:实施严格的质量控制措施,加强现场质量监督,确保工程质量达到设计要求。
7.环境保护:制定环境保护方案,加强对施工现场的环境保护和污染治理,确保工程施工过程中对环境的最小影响。
四、施工进度计划1.前期准备:完成方案制定、材料采购、施工单位选择等。
2.主体施工:依据工艺方案进行主体施工,保证施工质量。
3.收尾工作:完成工程竣工验收、环境整治等工作,确保整体工程完工。
五、总结南水北调中线配套工程施工方案的制定是整个工程实施的关键环节,只有通过科学合理的方案设计,配合专业的施工团队,才能保障工程的顺利进行,最终实现工程的圆满成功。
最新整理南水北调工作汇报
南水北调工作汇报南水北调工作汇报一、基本情况南水北调中线工程总干渠在我市境内全长公里,穿越2县、4区14个乡镇、85个行政村,实施规划批复工程建设用地2.76万亩,其中永久用地1.33万亩,临时用地1.43万亩,电力、通信、管道等专项设施需迁建197条,需拆迁房屋面积8.45万平方米,拆迁企事业单位29家、农村副业74个,集中居民安置点建设8个,搬迁居民300户1353人。
由于工程设计单位、建管模式、建设时间不同,南水北调中线工程在我市境内分为三部分。
一是羑河北至漳河南段。
二是汤阴段。
三是穿漳工程。
从以上基本情况看,我市南水北调征迁工作具有以下三个明显特点。
一是安阳段是河南省境内除穿黄工程外的首开工段,同时中线开工仪式也在我市举行,征地拆迁工作为全省南水北调征迁工作进行了探索,积累了经验;二是南水北调安阳境内征迁工作所服务的对象最齐全,南水北调所有的3种建设管理模式——委托制、代建制和直管制,在安阳段都有。
同时汤阴段有一段工程与鹤壁段存在交叉,我市征迁工作还服务鹤壁段的一部分;三是作为先期开工段,我市南水北调征迁工作既无经验可以吸取,又无教训可以借鉴,各方面关注度又较高,这就使安阳段征地拆迁和创造环境工作明显具有了试验段的特点。
南水北调中线工程在我市开工建设以来,在省市党委和政府的正确领导下,在省南水北调办、省移民办的精心指导下,我市各级南水北调征迁管理部门以服务工程建设需要为纲,及时提供施工建设用地,以维护征迁群众利益为本,及时兑付补偿资金。
坚持市县乡三级联动,着力构建征迁工作齐抓共管大格局。
坚持征迁工作深入基层、深入一线,妥善处理各类施工影响,着力构建和谐施工环境。
征迁工作既满足了工程建设的需要,又切实维护好了征迁群众和单位的合法正当权益。
工程开工建设以来,没有因土地移交迟缓而影响施工建设,没有发生阻挠施工的现象,为工程建设的顺利进行创造了良好的施工环境。
至目前,我市累计完成征迁投资7.02亿元,共移交工程用地26197亩,其中永久用地13594亩,临时用地12603亩;电力、通信、管道等专项迁建227条;房屋、企副业拆迁全部完成,清理树木136万棵(含苗圃),坟墓12095冢,全部完成了8个居民安置点的建设任务,搬迁居民322户1393人。
新乡市南水北调供水配套工程
新乡市南水北调供水配套工程一、项目概况南水北调总干渠在新乡境内全长77.7km,南水北调新乡段入口为辉县市敬屯乡,先后经过辉县市、卫辉市等14个乡镇,穿沧河进入鹤壁市。
设计流量260m3/s,加大流量310m3/s,平均水深7m,工程概算投资61.55亿元。
新乡市配套工程是从总干渠4个分水口门引水,分别为辉县市郭屯、路固,凤泉区的老道井,卫辉市的温寺门。
采用PCCP、PCP管道向新乡市城区(含凤泉区)和获嘉县、辉县、卫辉、新乡县的9个水厂供水,年均供水量3.916亿m3,概算投资12.926亿元。
目前新乡市区共有560万人口,城市用水主要来自黄河水和地下水,配套工程建成后配套水厂近期可消化南水北调水源1.19亿m3,输水线路长75.567km(变更后),具体如下:(1)30号分水口门输水线路(郭屯分水口门-获嘉县水厂)(2)31号分水口门输水线路(路固分水口门-辉县第三水厂、辉县第二水厂)(3)32号分水口门输水线路(老道井分水口门-七里营水厂等5座水厂)(4)33号分水口门高庄泵站(温寺门分水口门-卫辉市南水北调配套水厂)表2 新乡市境内供水配套工程31号输水线路起点位于辉县市路固分水口门,分配流量2m3/s,向新乡辉县第二、辉县第三水厂供水。
辉县第二水厂输水管道设计流量0.5m3/s,日设计供水规模5.0万m3;辉县第三水厂输水管道设计流量1.5m3/s;日设计供水规模15.0万m3。
输水线路全长1.05km,线路中设泵站1座、管理区1座、进水池1座。
泵站设计提水流量2.0m3/s,年分配水量5370万m3。
试运行期间供水规模约3.0万m3/d,管道设计为DN1000mm、700mm钢管,各类阀井15座。
目前已基本完成主体工程的施工及安装,计划2016年11月底进行工程交工。
泵站总装机640kW,装机台数4台,3用1备,其中2台工频电机,2台变频电机。
水泵型号SLOW500500(I)(上海连成集团有限公司),水泵设计扬程17.0m,水泵设计流量2600m3/h。
河南省南水北调中线配套工程
简介
南水北调工程是解决我国北方地区水资源严重短缺的 特大型基础设施项目,分为东、中、西三线。 中线工程是从丹江口水库引水,向河南、河北、北京、 天津所处的黄淮海平原供水,横跨汉江、淮河、黄河及海 河流域的大型调水工程。 中线配套工程是南水北调工程发挥效益的关键,配套 工程是总干渠沿线分水口门到各城市水厂之间的输水工 程,主要通过铺设输水管、修建渠道和利用河道三种方 式担负承上启下的输水任务。
2、带动相关产业发展 • 据初步估算,配套工程中管(渠)道输水和配套工程共 需混凝土66.53万m3,管道铺设958.29km;钢筋35226t, 在为建材企业创造巨大利润的同时,还对电力供应、交通 运输、工程机械等行业有着显著促进作用。 服务业:餐饮 服装 理发
•
• 例:“河南省南水北调受水区南阳供水配套工程管道采 购1号招标公告评标结果公示” • 龙泉股份 确定为南阳供水配套工程管道采购3标、4标 中标候选人。中标金额分别3005.33万元、1.08 亿元, 约占公司2011年度经审计营业收入的 25.38%。 • 巨龙管业 近月来也接南水北调中标项目到“手软”, 合计中标价约为2.97亿元,合计约占其2011年营收的和工期安排
工程总投资约1233385.64万元,其中环保投资(含水保 工程投资)共计11087.80万元,占总投资的比例为0.90%。项 目建设期从2009---2014年共5年。 2、建设规模及工程量 :
规划铺设输水管道68条,总长973.91公里,修建渠10.7 公里,利用河道输水14.2公里;通过总干渠 40 座分水口门 向南阳、平顶山、漯河、周口等11个省辖市、43 座城市、 48个受水目标提供城市用水、生态和农业用水,配套工程一 期全年引水量37.69亿立方米,扣除南阳引丹灌区分水量和 总干渠输水损失后,我省各口门总分配水量为 29.94 亿立 方米。
河北省水利厅关于保定市南水北调配套工程涞高定干管穿南拒马河倒虹吸水毁修复专题设计报告的批复
河北省水利厅关于保定市南水北调配套工程涞高定干管穿南拒马河倒虹吸水毁修复专题设计报告的批复文章属性•【制定机关】河北省水利厅•【公布日期】2024.03.19•【字号】•【施行日期】2024.03.19•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】水利综合规定正文河北省水利厅关于保定市南水北调配套工程涞高定干管穿南拒马河倒虹吸水毁修复专题设计报告的批复河北省水务中心:你中心《关于报审保定市南水北调配套工程涞高定干管穿南拒马河倒虹吸水毁加固专题设计报告的请示》(冀水务建设〔2024〕1号)收悉。
2024年1月9日,省水利厅、省水务中心对《保定市南水北调配套工程涞高定干管穿南拒马河倒虹吸水毁修复专题设计报告》(以下简称《专题设计报告》)进行了联合审查,设计单位根据专家审查意见对《专题设计报告》进行了修改完善。
经研究,我厅原则同意修改后的《专题设计报告》,现批复如下:一、工程建设的必要性涞高定干管输水管道担负着向涞水县、高碑店市和定兴县输水的任务,受“23.7”流域性特大洪水影响,南拒马河短历时行洪流量较大,对涞高定干管穿南拒马河倒虹吸河道防护工程造成不同程度损毁,为保证涞高定干管输水管道安全运行,对倒虹吸河道防护工程进行修复是必要的。
二、工程任务和规模1.本工程主要任务是通过对河道防护工程进行灾后修复,确保涞高定干管穿南拒马河倒虹吸工程达到原设计防洪标准,满足安全运行条件。
2.同意本工程设计规模维持原设计。
3.主要建设内容:拆除主河槽右岸浆砌石护坡、新建主河槽格宾石笼护坡及护底;拆除重建左岸浆砌石坡顶。
三、工程设计1.同意工程设计标准维持原设计。
工程等别为Ⅳ等,主要建筑物级别为4级,次要建筑物级别为5级;设计防洪标准20年一遇,校核防洪标准50年一遇。
2.同意河滩地保持现状,不再采取工程措施。
3.基本同意主河槽段防护设计。
右岸及河底采用0.5m厚柔性格宾石笼防护,左岸浆砌石坡顶按原设计标准进行拆除修复;基本同意格宾石笼及浆砌石护坡防护范围。
山东南水北调工程施工(3篇)
第1篇一、工程背景山东省地处黄河下游,水资源短缺一直是制约该地区经济发展的瓶颈。
为解决这一问题,我国政府决定实施南水北调工程,将长江流域的水资源引入黄河流域,缓解北方地区水资源紧张状况。
山东南水北调工程作为东线一期工程的重要组成部分,承担着向山东输送长江水的重要任务。
二、工程概况山东南水北调工程东线一期工程自2013年11月15日通水以来,累计抽江水量400多亿立方米,充分发挥了国家水网主骨架、大动脉作用。
该工程主要分为以下几个部分:1. 引江工程:从长江下游江苏省扬州市江都区引长江水,利用京杭大运河及与其平行的河道逐级提水北送。
2. 跨河工程:穿越洪泽湖、骆马湖、南四湖、东平湖等湖泊,实现长江水向黄河流域的输送。
3. 输水工程:从东平湖出湖后,分两路输水:一路向北穿过黄河输水到达鲁北,一路向东到达胶东半岛。
4. 配套工程:包括山东省13个受水地市规划的37个配套工程单元,如水库、泵站、渠道等,实现长江水在山东省的优化配置。
三、工程效益1. 缓解水资源短缺:南水北调东线一期工程向山东调水突破70亿立方米,有效缓解了山东鲁南、鲁北,特别是山东半岛用水紧缺问题。
2. 优化水资源配置:山东境内构建T字型骨干水网格局,实现了长江水、黄河水、当地水的联合调度优化配置。
3. 改善生态环境:工程实施后,河湖生态环境持续改善,为千年大运河带来新生,助力美丽中国建设。
4. 促进区域经济发展:南水北调工程为山东省提供了优质水源,有利于优化产业结构,推动区域经济持续发展。
四、未来展望山东南水北调工程施工为山东省水资源短缺问题提供了有力解决,未来将继续发挥重要作用。
在新的发展阶段,山东省将继续加强水资源管理,提高水资源利用效率,确保南水北调工程在保障水资源安全、促进区域经济发展等方面发挥更大作用。
同时,山东还将积极推动水资源节约型社会建设,努力实现水资源可持续利用。
第2篇一、工程背景山东省地处我国东部沿海,水资源短缺问题一直制约着当地经济发展。
《南水北调工程建设管理的若干意见》
《南水北调工程建设管理的若干意见》(全文)2004年10月12日2004年10月8日,国务院南水北调工程建设委员会印发《南水北调工程建设管理的若干意见》。
《南水北调工程建设管理的若干意见》南水北调工程是缓解我国北方地区水资源短缺,实现水资源合理配置,保障经济社会可持续发展,全面建设小康社会的重大战略性基础设施。
为规范南水北调工程的建设管理,确保工程质量、安全、进度和投资效益,现提出以下意见。
一、建设管理体制(一)国务院南水北调工程建设委员会是南水北调工程建设的高层次决策机构,其任务是决定南水北调工程建设的重大方针、政策、措施和其他重大问题。
(二)国务院南水北调工程建设委员会办公室(以下简称南水北调办)是国务院南水北调工程建设委员会的办事机构,其主要职能为:研究提出南水北调工程建设的有关政策和管理办法,起草有关法律法规草案;协调南水北调工程建设的有关重大问题;负责南水北调主体工程建设的行政管理;负责主体工程投资总量的监控和年度投资计划的实施;协调、落实和监督主体工程建设资金的筹措、管理和使用;协调、指导和监督、检查南水北调工程建设工作,负责主体工程建设质量监督管理;负责南水北调主体工程的监督检查和经常性稽察等工作;具体承办南水北调主体工程阶段性验收、单项(单位)工程验收的组织协调工作及竣工验收的准备工作。
(三)南水北调工程沿线有关省、自治区、直辖市的南水北调工程建设领导机构及其办事机构的主要任务为:贯彻落实国家有关南水北调工程建设的法律、法规、政策、措施和决定;负责组织或协调征地拆迁、移民安置;参与协调省、自治区、直辖市有关部门实施节水治污及生态环境保护工作,检查监督治污工程建设;负责南水北调地方配套工程建设的组织协调,提出配套工程建设管理办法。
(四)南水北调工程项目法人是工程建设和运营的责任主体。
在建设期间,主体工程的项目法人对主体工程的质量、安全、进度、筹资和资金使用负总责。
其主要任务为:依据国家有关南水北调工程建设的法律、法规、政策、措施和决定,负责组织编制单项工程初步设计,负责落实主体工程建设计划和资金,对主体工程质量、安全、进度和资金等进行管理,为工程建成后的运行管理提供条件,协调工程建设的外部关系。
天津市人民政府办公厅关于转发市水务局拟定的南水北调天津市配套工程管理办法的通知
天津市人民政府办公厅关于转发市水务局拟定的南水北调天津市配套工程管理办法的通知文章属性•【制定机关】天津市人民政府•【公布日期】2014.02.21•【字号】津政办发[2014]24号•【施行日期】2014.04.01•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】机关工作正文天津市人民政府办公厅关于转发市水务局拟定的南水北调天津市配套工程管理办法的通知(津政办发〔2014〕24号)各区、县人民政府,各委、局,各直属单位:市水务局拟定的《南水北调天津市配套工程管理办法》已经市人民政府同意,现转发给你们,自2014年4月1日起施行。
天津市人民政府办公厅2014年2月21日南水北调天津市配套工程管理办法(市水务局)第一条为加强南水北调天津市配套工程(以下简称南水北调配套工程)管理,保障供水安全,促进我市经济社会可持续发展,依据相关法律、法规的规定,结合本市实际,制定本办法。
第二条本办法适用于本市行政区域内南水北调配套工程的运行、保护和管理。
本办法所称南水北调配套工程,包括输水管涵、水闸、泵站、调蓄水库等工程及设施。
第三条市水行政主管部门是南水北调配套工程的主管部门,负责组织南水北调配套工程保护规划的编制和实施,统筹协调工程管理和保护的重大问题,依法查处危害工程安全的违法行为。
市发展改革、规划、国土房管、环保、建设交通、公安等部门按照各自的职责,做好南水北调配套工程保护的相关工作。
南水北调配套工程沿线区县人民政府应当加强对本行政区域内工程保护工作的组织和领导,开展工程保护的宣传教育,督促有关单位和个人履行工程保护义务,配合市水行政主管部门查处危害工程安全的违法行为。
第四条南水北调配套工程保护规划由市水行政主管部门组织编制,经市城乡规划主管部门综合平衡,报市人民政府批准后实施。
第五条南水北调配套工程的运行管理单位(以下简称运行管理单位)应当遵守有关水务、规划、建设、安全生产、质量监督、环境保护等法律、法规、规章和本办法规定,执行国家和本市技术规范的强制性要求,依据相关标准和规范制定本单位南水北调配套工程运行管理、调度管理、安全保护管理制度和相关规程,宣传工程安全与保护知识,履行工程保护义务,保障工程安全运行。
河北省水利厅关于衡水市南水北调配套工程市区支线、工业新区武邑干线管线迁改工程专题设计报告的批复
河北省水利厅关于衡水市南水北调配套工程市区支线、工业新区武邑干线管线迁改工程专题设计报告的批复文章属性•【制定机关】河北省水利厅•【公布日期】2024.03.23•【字号】•【施行日期】2024.03.23•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】水利综合规定正文河北省水利厅关于衡水市南水北调配套工程市区支线、工业新区武邑干线管线迁改工程专题设计报告的批复河北省水务中心:你中心《关于报送〈衡水市南水北调配套工程市区支线、工业新区武邑干线管线迁改工程专题设计报告〉的请示》(冀水务建设〔2024〕35号)收悉。
经研究,现批复如下:一、衡水市南水北调配套工程市区支线、工业新区武邑干线起点为傅家庄泵站。
京雄商高铁与工业新区武邑干线XW2 700交叉;拟建京雄商高铁衡水南站及站前广场占压市区支线S1 970~S2 716,长度746m。
京雄商高铁是国家“八纵八横”高速铁路网京港台通道的重要组成部分,受规划条件限制,京雄商高铁与工业新区武邑干线夹角较小;拟建衡水南站及站前广场避让困难。
为保障南水北调配套工程供水安全和京雄商高铁建设,对配套管线局部段进行迁改是必要的。
二、基本同意地质评价内容。
下阶段应做好迁改线路沿线地下管线及构筑物的地质调查,加强施工地质监测,保证南水北调配套工程输水管道工程安全和运行安全。
三、基本同意市区支线、工业新区武邑干线迁改路由和设计。
四、基本同意阀井布置及各类穿越工程设计原则、穿越方式和管材选择。
五、基本同意施工组织设计,下阶段要进一步细化管道切改施工安排,做好施工应急处置预案,加强施工过程控制,确保施工安全。
六、基本同意水土保持及环境保护设计,开工前应完善相关程序,严格落实水土保持和环境保护措施。
七、工程建设和征迁投资由衡水市负责落实。
征迁和地方协调工作由衡水市负责。
工程开工建设前,衡水市水利局组织与河北省水务中心签订协议,明确相关方责任,确保工程建设顺利实施。
北京市南水北调工程建设委员会关于印发《北京市南水北调配套工程建设管理办法》的通知
北京市南水北调工程建设委员会关于印发《北京市南水北调配套工程建设管理办法》的通知文章属性•【制定机关】北京市南水北调工程建设委员会•【公布日期】2009.04.15•【字号】京调委[2009]1号•【施行日期】2009.04.15•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】基本建设正文北京市南水北调工程建设委员会关于印发《北京市南水北调配套工程建设管理办法》的通知(京调委〔2009〕1号)各成员单位:经市政府领导同意,现将《北京市南水北调配套工程建设管理办法》印发给你们,请认真贯彻执行。
北京市南水北调工程建设委员会办公室(代章)二〇〇九年四月十五日北京市南水北调配套工程建设管理办法第一章总则第一条为实现北京市南水北调配套工程科学、和谐建设,规范工程建设管理,确保工程质量和安全,提高工程投资效益,根据国务院第32次常务会议、国务院南水北调工程建设委员会第三次全体会议、北京市南水北调工程建设委员会第五次全体会议的精神,以及国务院南水北调工程建设委员会《南水北调工程建设管理的若干意见》和有关规定,结合北京市南水北调配套工程的实际,制定本办法。
第二条本办法所称北京市南水北调配套工程(以下简称市南水北调配套工程)是指纳入《北京市南水北调配套工程总体规划》中的工程。
第三条凡从事市南水北调配套工程建设活动的单位均应遵守本办法。
第二章管理体制与职能第四条北京市南水北调工程建设委员会(以下简称市南水北调建委会)是市南水北调配套工程建设的决策机构,负责贯彻落实国家有关南水北调工程建设的法律、法规、政策、措施和决定,决定市南水北调配套工程建设的方针、政策、措施和重大问题。
第五条北京市南水北调工程建设委员会办公室(以下简称市南水北调办)是市南水北调建委会的办事机构,负责贯彻落实市南水北调建委会的决定事项,对市南水北调配套工程的建设进行监督管理。
第六条北京市南水北调工程拆迁办公室(以下简称市南水北调拆迁办)负责市南水北调配套工程征地拆迁总体计划的编制,协调、指导征地拆迁实施工作,并组织专项设施迁建的实施工作。
水库工程施工管理工作报告
水库工程施工管理工作报告尊敬的领导:我是黄子雪水库工程项目的施工管理人员,现将我所负责的水库工程施工管理工作情况向您做一份报告。
首先,我对本项目的施工进度进行了全面的掌控和管理。
我根据项目计划,制定了详细的施工进度,并与施工队伍进行了详细的沟通。
通过每日的施工现场巡查和与施工方的沟通,我及时了解到施工进度中存在的问题,并能够及时采取相应的措施来加快进度。
我严格按照施工计划进行施工,有效地保证了施工进度的顺利推进。
其次,我对施工质量进行了有效的管理。
我明确了施工质量目标,并与施工方进行了深入的技术交流,确保施工工艺和质量标准得以有效地保证。
我加强了对施工现场的监督,对施工材料的采购、出库、使用进行了严格的管理,确保了施工质量的合格。
同时,我定期组织进行质量检查,及时发现和解决施工中存在的质量问题,做到了问题及时处理,确保了施工质量的持续改进。
再次,我对施工安全进行了全面的管理。
我深入了解了相关的安全法律法规,并将其与本项目实际相结合,制定了详细的安全管理措施和应急预案。
我对施工现场进行了安全检查,并与施工方签订了安全责任状,明确了双方的安全责任。
同时,我积极参与了安全教育培训活动,提高了工人们的安全意识和安全技能。
通过这些措施,我有效地保障了施工现场的安全,防止了意外事故的发生。
最后,我加强了与项目相关方的沟通。
我与业主、设计单位和监理单位建立了良好的沟通渠道,及时解决了项目中的各种问题和纠纷。
通过与相关方的密切合作,项目的各项工作得到了顺利推进,并取得了良好的效果。
总之,作为水库工程施工管理人员,我在工作中严格按照相关的规定和标准进行管理,充分发挥自身的专业优势,确保了工程的质量和安全,推动了工程的顺利进行。
同时,我与相关方保持了良好的沟通和合作,使整个项目的实施更加高效和顺利。
我将继续努力,进一步提高自己的管理水平和专业能力,为项目的圆满完成做出更大的贡献。
谢谢!。
施工管理报告16473
河北省南水北调配套工程邯郸市南水北调配套工程水厂以上输水管道工程第一设计单元施工第三标段成安分水口至魏广分水口管道工程(4+050-6+050)分部工程验收施工管理工作报告批准:审核:编写:中国水利水电第十一工程局有限公司邯郸南水北调配套1-3施工项目部二〇一五年十二月七日目录1、工程概况 (1)1.1 工程名称、位置及任务 (1)1.2 分部工程主要建设内容及技术经济指标 (1)2、施工综述 (2)2.1 施工布置 (2)2.2 施工进度计划 (3)2.3 施工进度计划实施情况 (3)2.4 完成的主要工程量 (3)3、主要施工方法 (3)3.1施工准备 (3)3.2测量放线 (4)3.3土方开挖 (4)3.4管道安装 (4)3.5支墩混凝土施工 (5)3.6土方回填 (5)3.7排气井施工 (6)3.8水压试验 (8)3.9工程标识 (8)4、施工质量管理 (9)4.1 施工质量保证体系及实施情况 (9)4.2 质量管理的措施 (9)4.3 工程施工质量自检情况 (11)4.4分部工程评定情况 (11)4.5 检测仪器和设备埋设情况 (12)4.6 质量缺陷处理 (12)4.7 质量事故 (12)4.8分部工程验收遗留问题的处理 (12)5、文明施工与安全生产 (12)5.1 文明施工 (12)5.2 安全生产 (13)6、计量与支付 (13)6.1工程量计量 (14)6.2支付情况 (15)7、工程资料整理情况 (15)8、经验与建议 (15)9、本分部施工大事记 (15)1、工程概况1.1 工程名称、位置及任务工程名称:邯郸市南水北调配套工程水厂以上输水管道工程第一设计单元施工第三标段成安分水口至魏广分水口管道工程0+050'-11+260单位工程(SG03-1),成安分水口至魏广分水口管道工程4+050-6+050分部工程(SG03-1-3)。
工程建设地点:邯郸市成安县本分部主要任务:4+050-6+050管道安装1.2 分部工程主要建设内容及技术经济指标1.2.1主要建设内容本分部工程主要建设内容:DN1600 DIP管道,管线长度2000m,管线共布设排气井1座,支墩1个,穿土路12条。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1XX工程第XX分部PCCP管道工程验收施工管理工作报告批准:审核:编写:XXX项目部XX年XX月XX日1目录1、工程概况 (5)1.1 工程名称、位置及施工任务 (5)1.2 主要建设内容及技术经济指标 (5)2、施工综述 (7)2.1 施工布置 (7)2.2 施工进度计划 (7)2.3 施工进度计划实施情况 (7)2.4 完成的主要工程量 (7)3、主要施工过程 (8)3.1 土方开挖 (8)3.2 PCCP管道、钢管及管配件安装 (8)3.3混凝土 (10)3.4 土方回填 (11)4、施工质量管理 (11)24.1 施工质量保证体系的建立及体系实施情况 (11)4.2 质量管理的措施 (13)4.3 工程施工质量自检情况 (17)4.4分部工程评定情况 (18)4.5监测仪器和设备埋设情况 (19)4.6质量缺陷处理 (19)4.7质量事故 (19)4.8分部工程验收遗留问题处理 (20)5、文明施工及安全生产 (20)5.1文明施工 (20)5.2安全生产 (21)6 、计量与支付 (23)6.1工程量计量 (23)6.2支付情况 (23)7、工程资料整理情况 (23)38 、经验与建议 (24)附件:大事记 (24)41、工程概况1.1 工程名称、位置及施工任务工程名称:河北省南水北调配套工程XXX土建施工第一标段第十五分部PCCP管道工程。
工程位置:本分部工程位于河北省XX市境内。
主要施工任务:本工程主要是在NG50+394.5-NG51+314.5段安装内径1800mm/P0.6的双排PCCP管道。
1.2 主要建设内容及技术经济指标1.2.1主要建设内容本分部工程主要建设内容为土方开挖、PCCP管道安装、拐点钢管及管配件安装、拐点镇墩混凝土施工、土方回填。
1.2.2主要技术经济指标(1)主要技术指标土方开挖沟槽坡比为1:1.25,底口宽度6.580m。
PCCP管道安装采用内径1800mm/P0.6的双排PCCP管道承插连接方式布置,管道设计内压为0.6MPa;每节管道安装水平方向偏差不大于20mm、竖直方向偏差不大于±20mm。
钢管及管配件安装焊接焊条的化学成分、机械强度与母材相同且匹配,并兼顾工作条件和工艺性。
混凝土工程:垫层混凝土等级为C10,镇墩混凝土等级为C15。
5土方回填表层0.5m耕植土不压实并预留自然沉降高度,胸腔部分顶以上0.5m范围内回填土压实度不小于85%,其余部分回填土压实度不小于90%,距原地貌一米位置压实后铺设标识带。
(2)主要经济指标本分部工程合同投资为665478元。
1.2.3施工依据、标准:(1)工程施工合同、招标文件;(2)设计文件;(3)国家及行业相关标准、规范、规程:《给水排水管道工程施工及验收规范》(GB50268-2008);《给水排水构筑物工程施工及验收规范》(GB50141-2008);《水工混凝土施工规范》(DL/T5144-2001);《混凝土结构工程施工质量验收规范》(GB50204-2002);《混凝土质量控制标准》(GB50164-2011);《混凝土强度检验评定标准》(GB/T 50107-2010);《钢结构工程施工及验收规范》(GB50205-2001);《水工混凝土钢筋施工规范》(DL/T5169-2002);《水利水电工程施工质量检验及评定规程》(SL176-2007);《水利水电建设工程施工验收规范》(SL223-2008);《顶管施工技术及验收规范》(试行);《公路工程技术标准》(JTG B01-2003)。
62、施工综述2.1 施工布置本分部工程位于南水北调配套工程XX土建施工第一标段XX处。
现场在开挖沟槽右侧修建施工路便于车辆运输及施工,在沟槽左侧开挖上口一米外为开挖土堆放处,在XX附近布置施工仓库,用于存放钢筋、模板等原材及周转工具,设模板、钢筋加工厂及其它生产生活临时设施。
2.2 施工进度计划本分部工程施工进度计划安排为XX年XX月XX日至XX年XX月XX日。
2.3 施工进度计划实施情况本分部工程实际开工日期为2013年8月10日。
土方开挖开工日期为2013年9月30日,完工日期为2013年12月4日。
管道安装开工日期为2013年11月11日,完工日期为2013年12月8日。
混凝土浇筑开工日期为2013年11月15日,完工日期为2014年1月25日。
土方回填开工日期为2013年12月9日,完工日期为2014年5月25日。
2.4 完成的主要工程量土方开挖:37321.1m3;PCCP管道安装:1750m;SP钢管及管配件7安装:136.62t;混凝土:851m3;管道接缝:Ⅱ型接缝36道,Ⅰ型接缝320道;土方回填:23008.72m3。
3、主要施工过程3.1 土方开挖根据建设单位提供的控制网,布置加密网点,确定管道开挖边线。
用T-140Kw推土机清理表层土, 清理深度0.5m,表土要单独放置,并在沟槽右侧修建宽度为10m施工路。
土方开挖采用2m³挖掘机按照设计坡比1:1.25放坡分层分段开挖,分层厚度控制为2-4m。
开挖土堆放在沟槽左侧,需回填部位用15t自卸汽车运土至回填区。
管沟基础开挖采用人工、机械相结合方式开挖,先用机械粗开挖预留20cm保护层,并在沟槽底部每10m设一轴线桩,在轴线桩上标出沟槽高程的准确位置,挂线人工整修,以免扰动建基面。
在相应管节接口处垂直于管道方向人工挖出0.5m宽、0.5m深的工作坑,用于管道安装及接缝防腐。
四方联合验收合格后,进行5cm中粗砂垫层铺设。
3.2 PCCP管道、钢管及管配件安装(1)管道安装PCCP管道进场时由建设单位、管道供应单位、监造监理、施工单位、土建监理五方联合逐根进行进场落地验收。
安装前,仔细清洗管道的承插口环工作面,采用食品级润滑油涂刷承8插口环工作面,橡胶圈涂抹均匀植物油后,套入插口凹槽内。
安装时,采用100t履带吊吊装,内拉法进行安装,管口连接时作业人员事先在两管之间塞入垫木以防止承插口碰撞,损坏管道,控制两管之间的安装间隙在15~25mm之间。
安装时按照测量控制点仔细校测管道的轴线和标高,并及时做好施工安装记录。
接头安装完成后使用专用打压设备进行接头打压试验。
接头打压试验分两阶段进行,首先升压至0.2MPa,检查接口,不渗不漏为合格;然后继续升压至管道工作压力0.6MPa,保持5分钟压力不下降为合格,并做好打压记录。
(2)接口缝隙封堵I型缝:外缝采用1:3水泥砂浆进行灌浆,待砂浆达到设计强度,拆除护带现场涂抹防腐层涂料(环氧煤沥青);内缝采用1:2水泥砂浆填塞,捣实抹平,并做好记录。
II型缝:外缝填充闭孔塑料板加水泥砂浆抹带,待砂浆达到设计强度,拆除护带现场涂抹防腐层涂料(环氧煤沥青);内缝填充双组份聚硫密封膏,捣实抹平。
钢管焊接采用CO2保护焊双面焊接,焊接焊条的化学成分、机械强度与母材相同且匹配,并兼顾工作条件和工艺性。
焊缝质量采用无损检测方法检验,进行全缝检查,全部合格。
外防腐采用环氧煤沥青玻璃布防腐,内防腐采用水泥砂浆填实抹平。
93.3混凝土(1)混凝土配合比设计、拌制混凝土配合比采用沧州昊海水利工程质量检测有限公司出具的配合比,试验报告通过建设单位的审查批准。
混凝土采用任丘市恒运混凝土有限责任公司集中拌制的混凝土。
(2)模板支立镇墩模板采用钢、木模板相结合支立。
模板使用前用打磨机打磨干净,刷脱模剂,模板采用斜撑和对拉螺栓方式进行加固。
模板支立、加固完成后,对模板位置、外形尺寸和垂直度等进行检查。
现场监理工程师验收合格后,进行下道工序施工。
(3)钢筋绑扎混钢筋在钢筋加工厂统一下料、加工,运至工地后现场绑扎焊接。
钢筋的几何尺寸、数量、间距和保护层厚度严格按照设计和规范要求执行。
钢筋焊接采用单面搭接焊,钢筋、焊条的品种、规格、搭接长度符合设计和规范要求,钢筋焊接后,由施工单位进行自检、监理单位抽检,保证焊接质量。
(4)混凝土浇筑采用12m³混凝土搅拌运输车运输,采用混凝土输送泵布料,插入式振动棒振捣,分层、连续浇筑完成。
混凝土浇筑完毕,及时洒水养护。
整个浇筑过程,监理旁站。
103.4 土方回填管道安装完毕后经联合验收合格后,进行工作坑中粗砂回填。
工作坑回填完毕后进行土料摊铺作业,采用挖掘机向管道两侧回填土料,沟槽两侧对称入料,槽底至管顶50cm采用人工摊铺。
管道中间采用自制木夯人工夯实。
管道两侧采用1t轻型手扶振动碾薄层夯实对称均匀上升,每层厚度不大于30cm。
管顶50cm以上采用T-140Kw推土机铺料,碾压压实。
施工中严格控制土料质量、铺筑厚度,土料含水量等参数。
每层填筑完毕,采用核子密度仪进行干密度检测,监理单位对填筑面进行测量复核,压实度抽样检测合格后,进行下一层填筑工序施工。
表层0.5m耕植土不压实并预留自然沉降高度,胸腔部分顶以上0.5m 范围内回填土压实度不小于85%,其余部分回填土压实度不小于90%,距原地貌一米位置压实后铺设标识带。
4、施工质量管理4.1 施工质量保证体系的建立及体系实施情况自进场以来,项目部根据本工程的施工任务和特点,以质量目标为宗旨,依据相关法律、法规遵循合同文件,制定了本工程的质量管理办法,成立了全面质量管理领导小组,组长由常务副经理但任,副组长由质量副经理担任、技术负责人兼任,质检科、工程科、安全生产科等及各施工队负责人为成员。
全面质量管理领导小组受项目经理领导,为工程质量的业11务管理机构和决策机构,全面质量管理领导小组定期召开质量分析会,针对施工中存在的质量问题和质量隐患,制订纠正和预防措施,以加强质量管理过程控制能力,充分体现预防为主的原则。
项目部设置质检科(下设专职质量检验试验部门试验室)、各施工队设置专职质检员、试验员外,各施工班组的班组长任兼职质检员。
明确了项目部各级人员质量职责,合理分配质量体系要素,实施全面质量管理。
项目经理部质量管理组织机构图见下图。
工程质量目标为:单位工程质量优良;分部工程全部合格,优良率70%以上;单元工程全部合格,优良率85%以上。
无质量事故。
项目部依据设计图纸、招标文件、施工规范及河北水工局的《质量体12系文件》,制订出各分部单元工程程序控制图及质量控制点,编制了施工作业指导书、操作规程、管理细则和岗位责任制等,对施工质量进行了全过程的管理控制,严把了质量关,坚持质量一票否决制,确保了整个施工过程处于受控状态。
4.2 质量管理的措施针对本工程,我们制订质量计划、质量管理程序、施工作业指导书,为工程建设提供可靠的质量保证,质量计划包括:本工程需达到的质量目标;各部门的职责;工程项目部实际运行各过程的步骤;在项目施工时,资源的具体配备以及为保证完成质量目标而采取的措施。
