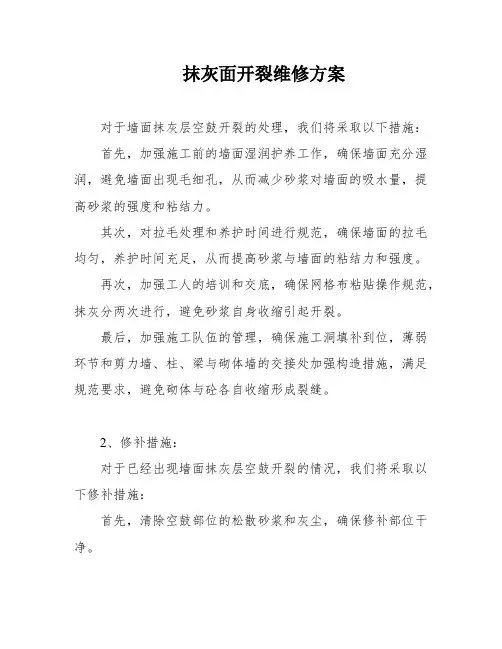

抹灰开裂、空鼓修补方案(20200521135032)

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、工程概况

本工程位于龙湾城市中心区G-01地块一期,龙祥路以东,永强路以北,永中西路以南。本工程总建筑面积为㎡,其中八栋4+1、1栋6+1五栋9+1、九栋高层及四栋商铺填充墙内外墙均采用加气砼,底部采用200mm高混凝土小型砌块。使用传统抹灰工艺,室内抹灰水泥砂浆厚度为18mm。

本工程体量大、工期紧迫,在抹灰工程中出现开裂、空鼓属于质量通病,现编制处理方案,指导本工程对抹灰出现开裂、空鼓现象的技术处理以及对

抹灰工程施工中对产生开裂、空鼓的预防。

二、编制依据

1、龙湾城市中心区G-01地块工程施工图

2、施工组织设计

3、砌体工程施工质量验收规范GB50203-2011

4、建筑装饰装修工程质量验收规范GB50210-2001

5、中梁“抹灰工程施工工艺及节点做法”

三、原因分析及处理措施

1、原因分析:

、粉刷产生空鼓的情况

当在砌体墙或混凝土剪力墙上粉刷施工时,随着水化反应的开始,水泥

砂浆开始硬化并提高强度,但干缩和硬化过程中的收缩也伴随出现;在水泥

硬化过程中,水泥砂浆固定在粉刷基层面上依靠的是相互之间的粘结力,粘

结力制约收缩力,在粘结面上产生剪切力。在粉刷的初期,收缩力小,粘结

面上的剪应力小于粘结面的抗剪强度,因此不出现空鼓;随着时间的推移,

粉刷层的收缩不断扩大,若局部出现剪应力大于抗剪强度时,空鼓便随之发

生。

、抹灰产生开裂、空鼓的多种原因

抹灰层产生开裂、空鼓有多种原因,主要是基层处理不当,砂浆用料比

例不恰当,以及结构不合理,原材料不合格(如水泥过期),施工操作不当,后期养护。

基层处理不当

(1)抹灰基层如过于干燥,则砂浆中的水份很快就会被基层吸收,影响

粘结力;

(2)基层浮灰或松散砂浆,砼块未清理干净,易造成抹上去的砂浆无法

与基层粘结牢固;

(3)基层太光滑未进行甩浆凿毛处理或有油性物质未清除干净,则抹灰

层易产生空鼓现象。

、抹灰砂浆材料比例不按设计或规范比例进行搅拌

(1)水泥用量过多或过少,易造成砂浆强度过高或过低,过高则易产生

开裂,过低则易产生空鼓;

(2)水分比例过高或过低,过高则水灰比过大,造成砂浆稠度下降,粘

结力很差,粘不住,易往下掉,过低则砂浆太稠,施工操作困难,因水泥水

化热过程中需要大量水份,砂浆太稠则砂浆中水份太少无法满足水泥充分水

化热的需要,因而砂浆的强度无法达到设计强度需要,与基层粘结牢固程度

降低,易产生空鼓;

(3)基层偏差太大,一次抹灰层过厚,干缩较大易产生空鼓和裂缝。

、工人抹灰施工操作方法不当

(1)一次抹灰层过厚,没有分层分遍进行粉刷,砂浆较重易产生侧倾力,

与基层粘结不牢剥离基层,及砂浆干缩过大,易产生空鼓和开裂;

(2)底层灰太干未经处理就跟着抹中层灰,底层灰很快就把砂浆中水分吸干,造成与底层灰粘结不牢易产生空鼓现象。

、后期养护方面

抹灰面完成后,在规定时间内没进行浇水养护,不能及时提供砂浆中水泥水化热所需水分,砂浆干缩过快,易产生开裂。

、其他原因

(1)在对砼墙面进行毛化处理时,工人质量意识淡薄,处理不到位,喷洒不均匀,且对毛化后的墙面养护时间(应在终凝后浇水养护,直到水泥砂浆疙瘩全部粘满砼光面上,并有较高强度即用手掰不动)和方法(浇适量水湿润,水的压力不宜过大,否则会使毛化的砂浆脱落)不对。

(2)抹灰时,一些工人没有按交底施工,抹灰一次成型,抹灰没有分两次进行。

(3)安装施工队伍,在墙上开挖线槽,施工洞,且填补方法不当。

(4)部分薄弱环节和剪力墙、柱、梁与砌体墙的交接处缺乏加强和构造措施,顶砖斜砌间隔时间过短,不满足规范要求,特别是梁底部位,由于砌体发生少许的沉降,使砌体墙与梁底分离形成裂缝;除此之外,砌体与砼各自收缩,形成裂缝。

(5)当抹灰墙面面积过大时,没有设置分格缝,导致面积过大,抹灰层收缩导致开裂。

2、处理措施:

、防止粉刷空鼓的措施

要避免粉刷层出现空鼓,第一要减小粉刷层与基层的变形差,防止因粉

刷层与基层的不相等收缩造成粘结力破坏;其次要增强结合面的粘结强度;

第三要尽量避免出现粉刷层的无约束自由端出现;第四要注意施工工艺,避

免发生先天性的空鼓。

、减小粉刷层与基层的变形差

原材料控制

(1)水泥进场时应对其品种、等级、包装或散装仓号、出厂日期等进行

检查,并应对其强度、安定性及其他必要的性能指标进行复验,其质量必须

符合现行国家标准的规定。当使用中对水泥质量有怀疑或水泥出厂超过3个月时,应进行复验,并按复验结果使用。

(2)粉刷用砂必须为中粗砂,严禁使用细砂,细砂收缩大,容易产生空

鼓裂缝,中粗砂的含泥量不得大于2%,细度模数不得小于.砂浆搅拌用水必须为自来水。所有砂浆配置必须严格按照配合比,控制用水量,若砂浆强度过

高,其弹性模量也高,因收缩而产生的应力也较大,这种应力往往超过砂浆

层的抗拉能力而导致开裂。砂浆拌制后必须及时用完,当温度不超过30度时,水泥砂浆应在3小时内用完,混合砂浆应在4小时内用完,当温度超过30度时,水泥砂浆应在2小时内用完,混合砂浆应在3小时内用完。

粉刷过程控制

(1)在砂浆粉刷完后的硬化初期,粉刷层的粘结力很低,此时应防止砂

浆失水过快,因此粉刷后应保持潮湿的环境,进行必要的养护。

(2)粉刷施工时应采取隔夜糙的施工工艺,即先括底糙,在底糙上划纹,隔一夜再粉面糙。在面糙发生收缩时,底糙已具有一定强度,面糙的部分收

缩被底糙抵消,从而减小了面糙对结合面的收缩量。在超厚的部位,应分多

层刮糙。

(3)在设计上,底层砂浆强度等级应低一些,面层砂浆强度等级应高一

相关文档
最新文档
