排水管道安装技术交底

合集下载

技术交底(给排水管道安装)

技术交底(给排水管道安装)
技术交底
SG- 006




工程名称 监理单位 交底部位 交底人签字
Байду номын сангаас
给排水管道安装工程
建设单位 施工单位 交底日期 接受人签字
交底内容 一、给排水管道安装

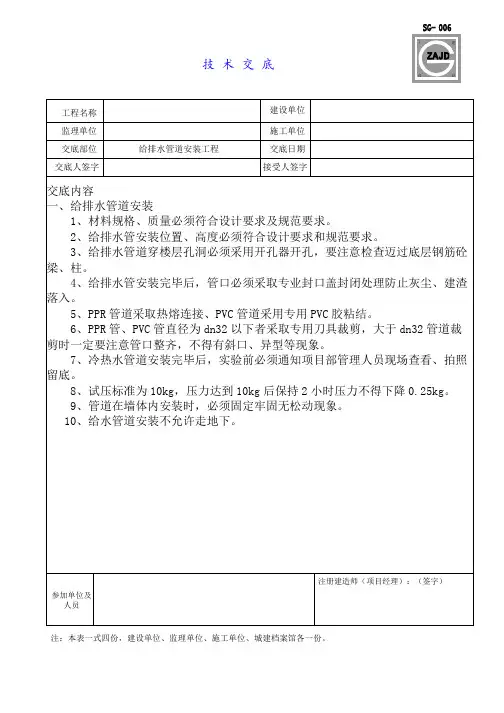

1、材料规格、质量必须符合设计要求及规范要求。 2、给排水管安装位置、高度必须符合设计要求和规范要求。 3、给排水管道穿楼层孔洞必须采用开孔器开孔,要注意检查迈过底层钢筋砼 梁、柱。 4、给排水管安装完毕后,管口必须采取专业封口盖封闭处理防止灰尘、建渣 落入。 5、PPR 管道采取热熔连接、PVC 管道采用专用 PVC 胶粘结。 6、PPR 管、PVC 管直径为 dn32 以下者采取专用刀具裁剪,大于 dn32 管道裁 剪时一定要注意管口整齐,不得有斜口、异型等现象。 7、冷热水管道安装完毕后,实验前必须通知项目部管理人员现场查看、拍照 留底。 8、试压标准为 10kg,压力达到 10kg 后保持 2 小时压力不得下降 0.25kg。 9、管道在墙体内安装时,必须固定牢固无松动现象。 10、给水管道安装不允许走地下。
参加单位及 人员
注册建造师(项目经理):(签字)
注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份。

排水混凝土管道安装安全技术交底模板

排水混凝土管道安装安全技术交底模板

一、工程概况1. 工程名称:_________工程2. 施工单位:_________公司3. 施工地点:_________地区4. 施工内容:排水混凝土管道安装工程二、施工准备1. 技术交底:施工前,对施工人员进行安全技术交底,确保施工人员了解本工程的安全技术要求。

2. 材料准备:检查排水混凝土管道、管件、水泥、砂石等材料是否符合质量要求。

3. 工具准备:准备切割机、电焊机、水平尺、钢卷尺、千斤顶、倒链、皮老虎等施工工具。

4. 人员准备:施工人员必须具备相关操作技能,持证上岗。

三、安全技术交底内容1. 施工现场安全(1)进入施工现场必须遵守安全操作规程和安全生产纪律,特种作业人员必须持证上岗。

(2)施工现场应设置安全警示标志,明确危险区域。

(3)施工现场应配备消防设施,确保消防安全。

2. 人员安全(1)施工人员必须穿戴好个人防护用品,如安全帽、防尘口罩、工作服等。

(2)高处作业人员必须系好安全带,并正确使用。

(3)夜间施工应配备足够的照明设备。

3. 机械安全(1)机械设备必须经过检验合格,并符合安全操作规程。

(2)操作机械设备的人员必须具备相关操作技能,持证上岗。

(3)机械设备应定期进行保养和维护,确保其正常运行。

4. 施工工艺安全(1)沟槽开挖:按设计要求开挖沟槽,确保沟槽尺寸、标高符合要求。

(2)管道安装:管道安装前,应检查管道及管件的质量,确保符合要求。

(3)管道连接:管道连接时,应确保连接牢固,无渗漏。

(4)管道回填:管道回填前,应检查管道是否安装到位,确保无遗漏。

四、应急措施1. 发生安全事故时,应立即停止施工,及时上报,并采取相应的应急措施。

2. 对受伤人员进行救治,并通知家属。

3. 对事故原因进行调查,制定整改措施,防止类似事故再次发生。

五、交底要求1. 施工单位应将本安全技术交底内容通知所有施工人员。

2. 施工人员应认真学习本安全技术交底内容,确保了解并遵守。

3. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识。

排水管道管道安装技术交底

排水管道管道安装技术交底

工程名称XXXXXXXXXXXXXX工程工程地址廊坊市广阳区分部名称排水工程分项名称管道安装施工单位XXXXXXXXXXXXXXXXXXXXXXX公司交底日期2024年月日鼓、接口掉角等缺陷,应修补并经验证合格后方可使用。

(具体基础厚度见下图)3.2.2、用经纬仪放出管道中心线,管道挂线安装,挂线位置与管中平齐距管外壁0.3—0.5m;3.2.3、在一般情况下插口插入方面应与水流方向一致,由低点向高点依次安装。

3.2.4、管节安装前应将管内外清扫干净,安装时应使管道中心及内底高程符合设计要求,稳管时必须采取措施防止管道发生滚动。

3.2.5、安装时,承口内工作面、插口外工作面应清洗干净;套在插口上的橡胶圈应平直、无扭曲,应正确就位;橡胶圈表面和承口工作面应涂刷无腐蚀性的润滑剂;安装后放松外力,管节回弹不得大于10mm,且橡胶圈应在承、插口工作面上。

3.2.6、由于管道承口为进水方向,管道安装从下游开始安装,朝上游连续铺设。

先将设计井段第一节管按检查井井位稳好,回填管道两侧砂基础,以提高此节管道稳定性,同时增大管道安装过程中的摩阻力。

事先在该节管管体上套好两根棉纱绳,留作以后管节撞口时用。

采用水准仪、经纬仪现场全过程对管到中心线和高程控制校核。

管道安装前挖工作坑,工作坑满足安装要求,且使双管身与砂垫层基础均匀接触。

四、季节性施工1)如遇雨天时,沟槽边坡进行防护,沟槽顶部设置截水沟,底部设集水井。

五、质量标准工程名称XXXXXXXXXXXXXX工程工程地址廊坊市广阳区分部名称排水工程分项名称管道安装施工单位XXXXXXXXXXXXXXXXXXXXXXX公司交底日期2024年月日5.1主控项目:5.1.1管道基础1)原状地基的承载力符合设计要求;检查方法:观察,检查地基处理强度或承载力检验报告、复合地基承载力检验报告。

2)砂石基础的压实度符合设计要求或本规范的规定;(压实度要求见下图)检查方法:检查砂石材料的质量保证资料、压实度试验报告。

排水工程技术交底——管道安装

排水工程技术交底——管道安装
3.橡胶圈的保存不应受挤压变形,其储备条件与管材相同,并标明相配套的管材规格和管材规格配套的供应厂家。
(5)接口作业时,应先将承口、插口的内外工作面用清理干净,不得有泥土等杂物,并在承口工作面上涂润滑剂,然后立即将插口端的中心对准承口的中心轴线就位。
(6)插口插入承口时,可采用缆绳系住管材用手扳葫芦等提力工具安装,严禁采用施工机械强行推顶管子插入承口。
(7)钢筋混凝土管道安装前应进行外观检查,发现裂缝,保护层脱落空鼓,接口掉角等缺陷,应及时更换。
(8)经监理验收合格后方可进行下一步施工。
四、质量标准:
(1)HDPE管道埋深不大于4m时环刚度不小于8KN/㎡,钢筋混凝土管道采用承插式II级钢筋混凝土管。
(2)承插式连接采用的弹性橡胶圈必须由管材生产厂配套供应,橡胶圈的外观应光滑平整,不得有气孔、裂缝、卷褶、破损、重皮等缺陷。管材连接时必须对连接部位、密封件等配件清理干净,不得附有土和其他杂质。承插式密封圈连接宜在环境温度较高时进行, 插口端不得插到承口底部,应留出不小于10mm的伸缩空隙,在插入前,应在插口端外壁做出插入深度标记。插入完毕后,插入长度和承插口圆周间空缝应均匀,并保持连接管道轴线平直。
3.进入施工区域人员必须佩戴安全帽,作业人员必须佩戴齐பைடு நூலகம்安全防护用品。
4.施工机械(具)设备安全可靠,运转正常,严禁带病作业。应定期对施工机械(具)设备进行检查维修、保养清洗。
六、成品保护
1.管材在装运堆放时,应轻抬轻放,严禁抛落拖滚和相互撞击。
2.管材露天存放时,必须加以遮盖防止暴晒,并远离热源。
三、施工工艺:
雨污水管道安装施工工艺流程:
测量放线→管道基础施工→管道安装
1、测量放线:
沟槽处理完成后放样出管道中心位置并标注出基础高程,在道路交汇的路口处还需确定是否有管道交接,如有此类情况需定位两管道的位置及高程,以便管道能顺利接入。

排水管道安装安全技术交底模板

排水管道安装安全技术交底模板

一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 分项工程名称:排水管道安装4. 施工地点:____________________5. 施工期限:____________________二、安全技术交底目的为确保排水管道安装施工过程中的安全,降低事故发生率,提高施工质量,特进行安全技术交底。

三、安全技术交底内容1. 工作场所及岗位的不安全因素(1)高空作业:施工过程中可能存在高空作业,如管道吊装、管道安装等,应注意防止坠落。

(2)有限空间作业:施工过程中可能进入管道井、检查井等有限空间,应做好通风、照明、防护措施。

(3)机械设备:施工过程中使用电焊机、切割机、砂轮机等机械设备,应注意防止触电、火灾、机械伤害等。

(4)材料堆放:施工过程中材料堆放应整齐,防止倾倒伤人。

2. 安全设施、用具和劳动防护用品的正确使用(1)高空作业:佩戴安全帽、安全带、安全绳等防护用品,并正确使用。

(2)有限空间作业:进入有限空间前,检查通风、照明设施,佩戴防毒面具、安全绳等防护用品。

(3)机械设备:操作机械设备前,熟悉操作规程,正确佩戴防护用品。

(4)材料堆放:材料堆放时,注意堆放稳定性,防止倾倒伤人。

3. 施工工艺及安全技术操作规程(1)管道安装:按照设计图纸、施工方案及规范要求进行安装,确保管道位置、标高、坡度符合设计要求。

(2)管道焊接:焊接过程中,注意通风、防火、防毒,防止烫伤、触电。

(3)管道防腐:采用涂料防腐时,注意通风、防火,防止中毒。

(4)管道试压:试压前,检查设备、管道、阀门等,确保无泄漏,试压过程中注意安全。

4. 安全注意事项(1)加强施工人员安全教育培训,提高安全意识。

(2)施工过程中,严格遵守操作规程,确保安全。

(3)做好施工现场安全管理,消除安全隐患。

(4)加强现场巡查,发现问题及时整改。

(5)加强施工人员健康管理,确保施工人员身体健康。

排水管道安装技术交底

排水管道安装技术交底

肥皂液,套上锁母及U型橡胶圈,插入到记号处为至。

5、为了使立管连接支管处移位最小,伸缩节应尽量设置在靠近水流汇合管处,为了控制管道的膨胀方向,两个伸缩节之间必须设置一个固定支架。

6、立管底部支托架应牢固,防止立管下坠。

7、全部立管与横管管段接口粘合完成管道要直,并测量顶板三通口中心是否符合要求。

8、接口处不得产生拱、塌、曲扭和歪斜现象,坡度保持一致,严禁管道倒坡。

发现歪扭及时调正。

9、排水管坡度要均匀, 干管留口较多各留口要正确,管端留口要做临时封堵。

10、排水管道的灌水试漏、通球和通水试验
(1)排水管道灌水试漏试验
管道灌水试漏采用球囊法;根据不同的卫生器具,确定灌水高度及水面位置;将胶囊由检查口慢慢放入预定深度;由检查口注水于管道中,直至符合规范要求水位为止。

如试验过程中发现有漏点存在,须处理漏点,直至试验合格为止。

灌水试验见下图:
灌水试验图
(2)管道通球试验
通球试验程序由上而下进行,以不堵为合格。

胶球从排水管立管顶端投入,并注入。

(完整版)地埋A型柔性铸铁排水管道安装技术交底

(完整版)地埋A型柔性铸铁排水管道安装技术交底

2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

5.1.2排水管道上设置检查口和清扫口按设计要求。

5.1.3管道支、吊架固定在承重结构上。

固定间距:横管不大于2m;立管不大于3m。

立管底部的弯管处应设支墩或采取固定措施。

埋地管道支座(墩)严禁铺设在冻土和未经处理的松土上。

5.1.4通向室外的排水管道,穿过墙壁或基础必须下返时,应采用45°三通和45°弯头连接,并应在垂直管段顶部设置清扫口。

5.1.5由室内通向室外排水检查井的排水管,井内引入管应高于排出管或两管顶相平,并有不小于90°的水流转角,如跌落差大于300mm可不受角度限制。

5.1.6用于室内排水的水平管道与水平管道、水平管道与立管的连接,应采用45°三通或45°四通和90°斜三通或90°斜四通。

立管与排出管端的连接,应采用两个45°弯头或曲率半径不小于4倍管径的90°弯头。

5.1.7管道灌水试验:其满水高度应不低于底层卫生器具的上边缘或底层地面高度,满水15min水面下降后,再灌满观察5min,液面不降,管道及接口无渗漏。

5.1.8水平干管及立管通球试验:通球球径不小于排水管管径的2/3,通球率100%。

5.2一般项目5.2.1排水铸铁管道安装每1m允许偏差才1mm,全长25m以上允许偏差才25mm,立管垂直度每1m允许偏差3mm,全长5m以上允许偏差才15mm。

六、成品保护:1)预留管口的临时封堵不得随意打开,以防掉进杂物造成管道堵塞。

七安全文明施工7.1要严格执行限额领料制度,不丢失浪费,精细打算,长材不短用,多余材料退回材料部门,活完场地清。

7.2安装过程中注意安全,清除障碍,进入施工现场带安全帽,高空作业系安全带,任何人不得违章指挥,违章作业。

排水管施工技术交底

排水管施工技术交底

排水管施工技术交底一、工程概述本次排水管施工工程位于_____,旨在构建高效、稳定的排水系统,以满足区域内雨水和污水的排放需求。

施工范围包括_____等路段,总长度约为_____米。

二、施工准备1、技术准备施工前,熟悉施工图纸和相关规范,明确排水管道的走向、管径、坡度等设计要求。

进行技术交底,确保施工人员了解施工工艺和质量标准。

2、材料准备选用符合国家标准的排水管材,如 PVC 管、铸铁管等,确保管材质量合格,无裂缝、破损等缺陷。

准备好所需的管件,如弯头、三通、检查井等。

采购配套的密封材料、胶粘剂等。

3、现场准备清理施工现场,拆除障碍物,保证施工场地平整。

按照设计要求进行测量放线,确定管道中心线和检查井位置,并设置好控制桩。

做好临时排水设施,防止施工过程中积水。

三、施工工艺流程1、沟槽开挖采用机械开挖为主,人工配合为辅的方式。

按照设计要求的坡度和深度进行开挖,避免超挖和欠挖。

在开挖过程中,及时测量槽底高程和宽度,确保符合设计要求。

如遇地下管线或其他障碍物,应及时报告,并采取相应的保护措施。

2、基础处理根据地质情况和设计要求,选择合适的基础形式,如砂基础、混凝土基础等。

基础施工时,要保证基础的平整度和密实度。

3、管道安装下管前,对管材和管件进行检查,确保无损坏和质量缺陷。

采用吊车或人工将管材平稳地放入沟槽内,注意保持管道的直线度和坡度。

管道连接时,按照相应的连接方式(如承插连接、热熔连接等)进行操作,确保连接牢固、密封良好。

4、检查井施工按照设计图纸要求,在管道交汇处、转弯处等位置设置检查井。

检查井的砌筑要保证井壁垂直、灰缝饱满、井底平整。

5、闭水试验在管道安装完毕且检查井砌筑完成后,进行闭水试验。

试验段长度一般不超过 1000 米,将试验段两端封堵严密,向管内注水,达到规定水头高度后,观察一定时间内的渗水量,判断管道是否合格。

6、沟槽回填闭水试验合格后,及时进行沟槽回填。

回填材料应选用符合要求的土料,并分层回填、夯实,每层厚度不宜超过 300mm。

给排水管道安装技术交底

给排水管道安装技术交底
2、防腐、防锈处理后进行保温,保护层外再根据管道系统做区分色标。
3、各种管道色标:冷水给水系统蓝色环圈,中水给水系统绿色环圈,污废水系统黑色环圈,压力排水系统灰色环圈,并应注明管道名称和水流方向标识。环圈宽度不应小于20mm,间隔不大于4m,在一个独立单元内环圈不少于2处。
4、站台夹层内给水管道采用电伴热保温,保温材料为45mm厚玻璃棉,外皮做厚镀锌薄钢板保护层。
5 将法兰压盖与法兰承口螺栓对正,靠螺栓紧固,使法兰承口和安装在插口处的法兰压盖,挤压设置在两者之间的橡胶密封圈,达到密封,亦可拆卸。此外,紧固螺栓时应注意橡胶密封圈均匀受力。三耳压盖螺栓应三个角顺向逐个数次拧紧;四耳型压盖螺栓应按对角线方向依次逐个拧紧。
6 调整并紧固支吊架螺栓,将管道固定。
3、镀锌钢管安装
≤DN80
丝扣连接
≥DN100
沟槽连接
1 丝扣连接安装步骤
套丝:套丝采用自动套丝机,套丝机使用前应用润滑油润滑,加工次数为1~4次不等,管径DN15~DN32,套2次;管径DN40~DN50,套3次;管径DN70以上,套3~4次,套丝完成后的管螺纹应采用标准螺纹规检验。
管端清理:套丝后应使用细锉将管端的毛边锉光,再用毛刷清除管端和螺纹内的切屑,用专用绞刀将衬塑层厚度1/2倒角,倒角坡度宜为10~15°。
5、管道坡度
1 排水管道坡度如未有特殊要求,均按下列坡度安装
管径mm
DN50
DN75
DN100
DN125
DN150
DN200
污水、废水管标准坡度
2 给水管均按的坡度向立管,且最高点设自动排气阀,最低点设泄水装置。
3 排出管与立管的连接宜采用两个45°弯头或弯曲半径不小于4倍管径的90°弯头,否则管道容易堵塞。

给排水安装技术交底

给排水安装技术交底

给排水安装技术交底一、工程概述本次给排水安装工程涵盖了_____项目的室内外给排水系统。

室内部分包括生活给水、排水管道的铺设与连接;室外部分包含雨水、污水管道的敷设及相关附属设施的安装。

本工程旨在为建筑物提供安全、稳定、高效的给排水服务,确保其正常使用功能。

二、施工准备1、技术准备施工前,施工人员应熟悉施工图纸,理解设计意图,明确施工要求和技术标准。

进行技术交底,使施工人员了解施工工艺、质量要求和安全注意事项。

2、材料准备按照设计要求,采购符合国家标准的给排水管材、管件、阀门等材料。

材料进场时,应进行质量检验,检查材料的规格、型号、外观质量及质量证明文件,确保材料质量合格。

3、施工机具准备准备好电焊机、切割机、套丝机、试压泵等施工机具,并确保其性能良好,能正常使用。

4、作业条件准备室内管道安装前,应先清理施工现场,确保施工场地干净、平整。

与给排水管道安装相关的土建工程已完成,且验收合格。

三、给排水管道安装1、生活给水管道安装管材选用:生活给水管道一般采用 PPR 管或不锈钢管。

管道连接:PPR 管采用热熔连接,连接时应注意控制加热时间和温度,确保连接质量;不锈钢管采用卡压式连接或焊接连接。

管道敷设:给水管道应尽量沿墙、梁、柱敷设,避免穿越卧室、书房等房间。

管道敷设时应保持横平竖直,坡度符合设计要求。

管道试压:管道安装完成后,应进行水压试验,试验压力为工作压力的 15 倍,但不得小于 06MPa。

试压时应缓慢升压,稳压 1 小时,压力降不得超过 005MPa,然后在工作压力的 115 倍状态下稳压 2 小时,压力降不得超过 003MPa,同时检查各连接处不得渗漏。

2、生活排水管道安装管材选用:生活排水管道一般采用 UPVC 管或铸铁管。

管道连接:UPVC 管采用承插粘接,粘接前应将管材和管件的承插口清理干净;铸铁管采用承插连接或法兰连接。

管道敷设:排水管道应按设计要求设置坡度,一般坡度为2%~5%。

室内铸铁排水管道安装技术交底

室内铸铁排水管道安装技术交底

用水准仪 (水平尺) 、 直尺、拉线 和尺量检

不大于 25
3 不大于 15
2 不大于 10
吊线和尺 量检查
6. 1 预留管口的临时丝堵不得随意打开, 以防掉进杂物造成管道堵塞。
6.2 在回填房心土时,对已铺设好的管道上部要先用细土覆盖,并逐层夯实,不许在管道上 部用蛤蟆夯等机械夯土。
6.3 预制好的管道要码放整齐,垫平、垫牢、不许用脚踩或物压,也不得双层平放。 6.4 不许在安装好的托、吊管道上搭设架子或拴吊物品,竖井内管道在每层楼板处要做型钢
G 管道系统经隐蔽验收合格后,临时封堵各预留管口,配合土建填堵孔、洞,按规定回填土。 (2)托、吊管道安装
A 安装在管道设备层内的铸铁排水干管可根据设计要求做托、 吊或砌砖墩架设。 B 安装托、 吊干管要先搭设架子,将托架按设计坡度栽好或栽好吊卡,量准吊棍尺寸,将预 制好的管道托、 吊牢固,并将立管预留口位置及首层卫生洁具的排水预留管口,按室内地平线、
表 C1-3
技术交底记录
工程名称
交底部位
工程编号
日期
坐标位置及轴线找好尺寸,接至规定高度,将预留管口装上临时丝堵 。 C 托、 吊排水干管在吊顶内者,需做闭水试验,按隐蔽工程项目办理隐检手续。 4.4 污水立管安装 (1)根据施工图校对预留管洞尺寸有无差错,如系预制混凝土楼板则需剔凿楼板洞,应按位
D 捻好的灰口,用湿麻绳缠好养护或回填湿润细土掩盖养护。 E 管道铺设捻好灰口后,再将立管及首层卫生洁具的排水预留管口,按室内地平线、坐标位 置及轴线找好尺寸,接至规定高度,将预留管口装上临时丝堵。 F 按照施工图对铺设好的管道坐标、标高及预留管口尺寸进行自检,确认准确无误后即可从 预留管口处灌水做闭水试验,水满后观察水位不下降,各接口及管道无渗漏,经有关人员进行检 查,并填写隐蔽工程验收记录,办理隐蔽工程验收手续。

技术交底(给排水水管道安装)

技术交底(给排水水管道安装)
4.水表安装完后要加以保护。
【三】交底提要:室内雨水(含虹吸雨水)管道、开水间排水管道、地下一下重力流排水管、废水管道
交底内容:
1、施工准备:
1.1本工程1#2#3#4#5#6#7#8#楼废水、开水间排水管道及地下一层重力流排水管、雨水(含虹吸雨水)排水管均采用高密度聚乙烯(HDPE)管,9#10#11#12#楼雨水(含虹吸雨水)内排水管采用高密度聚乙烯(HDPE)管;连接方式根据样板现场确定;
2.13 通向室外的排水管,穿过墙壁或基础必须下反时,应采用45三通和45弯头连接,并应在垂直管段顶部设置清扫口。
2.14排水通气管应高出屋面300MM,但必须大于最大积雪厚度,在通气管出口4米以内有门、窗时,通气管应高出门、窗600MM或引向无门、窗一侧。
2.15 室内排水的水平管道与水平管道、水平管道与立管的连接,应用45三通或45四通和90斜三通或90斜四通。立管与排出管端部的连接,应采用两个45弯头或曲率半径不小于4倍管径的90弯头。
3.1安装完的管道不得用做支撑或放脚手板,不得踏压,其支、托、卡架不得作为其他用处的受力点。
3.2预留管口的临时丝堵不得随意打开,以防掉进杂物造成管道堵塞。
3.3预制好的管道要码放整齐,垫平、垫牢,不许用脚踩或物压,也不得双层平放。
3.4管道安装好后,应将阀门的手轮卸下,保管好,竣工时统一装好。
4、注意事项:
2.19闭水试验
排水管道安装后,按规定要求必须进行闭水试验。凡属隐蔽暗装管道必须按分项工序进行。卫生洁具及设备安装后,必须进行通水通球试验。
2.20管道及金属支架涂漆京戏符合以下规定:油漆种类和涂刷遍数符合设计要求,附着良好,无脱皮、起泡和漏涂,漆膜厚度均匀,色泽一致,无流淌及污染现象。

排水管道安装安全技术交底

排水管道安装安全技术交底

排水管道安装安全技术交底1. 背景介绍本文档旨在对排水管道安装的安全技术进行交底,以确保安全、高效地进行排水管道的安装工作。

2. 安全准则在进行排水管道安装时,务必遵循以下安全准则:- 确保施工现场的安全环境,清理杂物、保持通道畅通。

- 穿着符合安全要求的工作服和个人防护装备,如安全帽、安全鞋、手套等。

- 使用符合国家标准的排水管材料和配件,严禁使用劣质、过期或损坏的材料。

- 使用合适的工具和设备进行安装,确保正确、稳固地连接排水管道。

- 根据设计方案进行布局和铺设,确保排水管道的合理走向和坡度。

- 进行必要的封堵和密封处理,以防止漏水和渗漏。

- 检查排水管道的通畅性和排水效果,进行必要的调整和清理。

3. 安全措施为了确保排水管道安装过程中的安全,需要采取以下措施:- 进行施工前的安全培训,使施工人员了解安全操作规程和应急处理措施。

- 在施工现场设置安全警示标志,提醒人员注意安全。

- 定期检查和维护施工设备和工具,确保其正常运行和安全使用。

- 给予施工人员充分的休息和保障,避免疲劳作业导致事故发生。

- 配备必要的消防器材和急救设备,以应对可能发生的火灾和意外伤害。

4. 质量控制为了确保排水管道安装的质量,需要进行以下质量控制措施:- 对排水管道及配件进行严格的质量检验,确保其符合国家标准。

- 在施工过程中进行质量监控,并及时处理质量问题。

- 进行必要的验收和测试,确保排水管道安装的质量和性能。

- 做好相关记录和技术档案,以备日后查询和维护。

5. 总结排水管道安装是一项重要且需要高度重视的工作,只有确保安全、高质量的安装,才能保证排水系统的正常运行和使用。

希望通过本文档的技术交底,能够加强施工人员的安全意识和质量意识,提高施工效率和施工质量。

如有任何疑问或需要进一步的信息,请及时与相关负责人进行沟通和咨询。

谢谢!*Note:* *This document is purely fictional and serves as an example response.*。

给排水管安装安全技术交底模板

给排水管安装安全技术交底模板

一、工程名称:____________________二、施工单位:____________________三、施工部位:____________________四、交底日期:____________________五、接受交底班组或员工:____________________六、交底内容:1. 工作场所或工作岗位可能存在的不安全因素:(1)高空作业:施工人员在进行管道安装时,可能存在高空坠落的风险。

(2)有限空间作业:管道安装过程中,可能需要进入管道井、检查井等有限空间,存在缺氧、有害气体积聚等风险。

(3)机械伤害:使用电动工具、切割设备等,可能造成机械伤害。

(4)火灾爆炸:管道安装过程中,如操作不当,可能引发火灾爆炸。

2. 安全设施、用具和劳动防护用品的正确使用:(1)高空作业:施工人员必须佩戴安全帽、安全带等防护用品,并确保安全带系牢。

(2)有限空间作业:进入有限空间前,必须检测空气质量,确保安全。

进入空间时,必须佩戴空气呼吸器、防毒面具等防护用品。

(3)机械伤害:操作电动工具、切割设备等,必须佩戴防护眼镜、耳塞等防护用品。

(4)火灾爆炸:施工现场禁止吸烟,严禁使用明火。

3. 具体的施工工艺及安全技术操作规程:(1)施工前,必须熟悉图纸,了解管道布局、管道材质、管道规格等。

(2)管道安装前,应检查管道、管件等材料是否完好,严禁使用不合格产品。

(3)管道安装过程中,应确保管道坡度、管道间距等符合设计要求。

(4)管道连接时,应使用专用胶水、焊接等工艺,确保连接牢固。

(5)管道安装完成后,应进行水压试验,确保管道无渗漏。

4. 安全注意事项:(1)施工人员必须遵守施工安全操作规程,严禁违章作业。

(2)施工过程中,应密切注意现场环境变化,发现安全隐患,立即停止作业,并及时上报。

(3)施工人员应保持通讯畅通,确保紧急情况下能够及时联系。

(4)施工结束后,应清理施工现场,确保无安全隐患。

七、交底人签名:____________________八、接受交底人签名:____________________九、备注:____________________请施工人员认真阅读本安全技术交底,确保安全生产。

水管道工程技术交底3篇

水管道工程技术交底3篇

水管道工程技术交底3篇【第1篇】室内塑料排水管道工程技术交底卡室内塑料排水管道安装工程技术交底卡施工单位:工程名称:分部工程:交底部位:日期:交底内容:1、范围:本工艺标准适用于民用及一般工业建筑室内生活排水、雨水及有酸碱性的排水管道安装工程。

2、施工准备2.1材料要求:2.1.1管材为硬质聚氯乙烯(upvc)。

所用粘接剂应是同一厂家配套产品,应与卫生洁具连接相适宜,并有产品合格证及说明书。

2.1.2管材内外表层应光滑,无气泡、裂纹,管壁薄厚均匀,色泽一致。

直管段挠度不大于l%。

管件造型应规矩、光滑,无毛刺。

承口应有梢度,并与插口配套。

2.1.3其它材料:粘接剂、型钢、圆钢、卡件、螺栓、螺母、肥皂等。

2.2主要机具:2.2.1手电钻、冲击钻、手锯、铣口器、钢刮板、活扳手、手锤、水平尺、套丝板、毛刷、棉布、线坠等。

2.3作业条件:2.3.1埋设管道,应措好槽沟,槽沟要平直,必须有坡度,沟底夯实。

2.3.2暗装管道(包括设备层、竖井、吊顶内的管道)首先应核对各种管道的标高、坐标的排列有无矛盾。

预留孔洞、预埋件已配合完成。

土建模板已拆除,操作场地清理干净,安装高度超过3.5m应搭好架子。

2.3.3室内明装管道要与结构进度相隔二层的条件下进行安装。

室内地平线应弹好,初装修抹灰工程已完成。

安装场地无障碍物。

3操作工艺3.1工艺流程:安装准备→预制加工→干管安装→立管安装→支管安装→卡件固定→封口堵洞→闭水试验→通水试验3.2预制加工:根据图纸要求并结合实际情况,按预留口位置测量尺寸,绘制加工草图。

根据草图量好管道尺寸,进行断管。

断口要平齐,用铣刀或刮刀除掉断口内外飞刺,外棱铣出15°角。

粘接前应对承插口先插入试验,不得全部插入,一般为承口的3/4深度。

试插合格后,用棉布将承插口需粘接部位的水分、灰尘擦拭干净。

如有油污需用丙酮除掉。

用毛刷涂抹粘接剂,先涂抹承口后涂抹插口,随即用力垂直插入,插入粘接时将插口稍作转动,以利粘接剂分布均匀,约30s至1min即可粘接牢固。

排水混凝土管道安装安全技术交底模板

排水混凝土管道安装安全技术交底模板

一、工程概况1. 工程名称:[项目名称]2. 施工单位:[施工单位名称]3. 单位工程名称:[单位工程名称]4. 施工部位:[具体施工部位]5. 施工内容:排水混凝土管道安装二、安全注意事项1. 人员要求- 所有参与排水混凝土管道安装的施工人员必须经过专业培训,具备相关操作技能。

- 特种作业人员必须持证上岗,如电工、焊工等。

2. 个人防护- 进入施工现场必须佩戴安全帽,并扣好帽带。

- 高处作业时必须系好安全带,并正确使用防护栏杆。

- 防滑鞋是必须的,禁止穿拖鞋、赤脚等进入施工现场。

- 根据天气情况,适当佩戴防尘口罩、防寒衣物等。

3. 机械与工具- 所有机械和工具必须经过定期检查和维护,确保其安全可靠。

- 使用机械和工具时,必须按照操作规程进行,避免误操作。

4. 现场环境- 施工现场必须保持整洁,垃圾及时清理,防止滑倒和事故发生。

- 临时用电必须符合规范,电线应架空,过道须用钢管保护,严禁乱拖乱拉。

5. 安全警示- 在施工现场显著位置设置安全警示标志,提醒施工人员注意安全。

- 高压线、大树下等危险区域设置警示牌,并采取隔离措施。

三、操作工艺1. 材料检验- 所有排水混凝土管道和管件必须符合设计要求和规范标准。

- 材料进场后,必须进行严格的质量检验,确保其合格。

2. 沟槽开挖- 按照设计图纸要求进行沟槽开挖,确保沟槽尺寸和标高符合规范。

- 开挖过程中,注意边坡稳定,防止塌方。

3. 管道安装- 安装前,检查管道和管件是否完好,连接部位是否牢固。

- 按照设计要求进行管道安装,确保管道坡度和平整度。

4. 闭水试验- 安装完成后,进行闭水试验,确保管道无渗漏。

5. 回填土- 回填土前,检查管道是否牢固,防止管道移位或损坏。

四、应急措施1. 触电事故- 发现触电事故,立即切断电源,对伤员进行急救,并拨打急救电话。

2. 高处坠落- 发现高处坠落事故,立即组织救援,对伤员进行急救,并拨打急救电话。

3. 塌方事故- 发现塌方事故,立即组织人员撤离,并采取应急措施防止事故扩大。

排水管道技术交底

排水管道技术交底
1 电锤、电钻、切割机等。
2 工具:手锤、大锤、小车等;
3 其他:水平尺、卷尺、磁力线坠、小线等;
(四)作业条件
1 地下排水管道的安装必须在基础墙达到或接近±0标高,回填土回填到管底或稍高的高度,房间内眼管线位置无堆积物,且管道穿越基础处已按照要求预留管洞。
2 楼层内(雨)排水管道安装,管道穿越结构部位的孔洞已预留完毕,室内模板杂物拆除清理后;室内弹出房间尺寸线及准确的水平线;
雨水:施工准备→预制加工→雨水干管安装→雨水立管安装→雨水支管安装→灌水试验
2施工操作要点
通用要求:(1)生活污水塑料管道的坡度必须符合设计和国家规范的要求;
排水塑料管道支吊架间距符合下表的规定:单位(米)
管径(mm)
50
75
110
125
160
立管
1.2
1.5
2.0
2.0
2.0
横管
0.5
0.75
1.10
封闭排除管口→向管道内灌水→检查、做灌水试验记录→通球试验。
(2)灌水试验操作
试验时应采用特制的胶囊充气装置,胶囊的规格应与被实验的管道规格配套并且无漏气,压力表有指示。
②用卷尺测量由立管检查口至下层楼最低横支管的垂直距离并加长500mm,记住此长度并将此长度标识在胶囊与胶囊连接的胶管上,做出记号,以控制胶囊插入立管的深度;
3室内装修前,应采取措施对立管加以保护,以防污染或损坏立管;
4 灌水试验或通球试验合格后,及时对管道进行隐蔽,不能及时隐蔽的,应采取有效措施保护,防止损坏管道,重新进行试验;
5 地下管道灌水合格,进行回填土前,对低于回填土高度的管口,应作出明显标志,必须人工回填土大于300mm厚土层,再进行大面积回填土。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
g、承插式接口应平直,环向间隙应均匀,填料密实、饱满,表面平整,不得有裂缝现象.
h、钢丝网水泥砂浆抹带接口应平整,不得有裂缝、空鼓等现象,抹带宽度、厚度的允许偏差应为0~+5 mm.
⑤、沟槽回填
管道施工完毕并经检验合格后,沟槽应及时回填管道两侧和管顶以上50cm范围内,应采用轻夯压实,管道两侧压实面的高差不应超过30cm.
d、使用钢丝绳绑紧管节两端,手把葫芦均匀用力将两节管头向管套向前拉紧,使两节管头进入管套内,连节成一体,根据中线调直,摆正管道,要求平直,没有突起、突弯想像。
(二)钢筋混泥土管安装
a、管片安装前应进行外观检查,发现裂缝、保护层脱落、空鼓、接口掉角等缺陷,使用前应修补并鉴定合格后,方可使用。
b、管座分层浇筑时,管座平基混凝土抗压强度应大于5。0N/mm2,方可进行安管。管节安装前应将管内外清扫干净,安装时应使管节内底高程符合设计规定,调整管节中心及高程时,必须垫稳,两侧设撑杠,不得发生滚动。
(一)HDPE双壁波纹管安装
a、下管时采用可靠的吊具,平稳下沟,不得与沟壁、沟底激烈碰撞,吊装时应有二个支撑吊点,严禁穿心吊装及用金属丝绳吊装.
b、管材连接时,先将管道端头清理干净,检查橡胶密封圈是否完好,在圈的工作面上涂上润滑剂,将圈套入管材上,调整好距离。
c、清理止水圈内径污垢,检查其规格与管材环刚度是否配套,然后将止水圈套入橡胶圈外径上,将圈调整在定位槽内,另一节管在插入前,应在插口端外壁用油漆标出插入深度,并标记.
交底人
复核
接受人
技术负责人:年 月 日
技术交底
施工单位:中铁十六局集团一公司迎宾路A标段项目经理部第2页 共5页
工程名称
柳州市迎宾路建设工程A标段
施工部位
路基排水
交底内容:
④、管道安装
管道装前,宜将管、管件按施工设计的规定摆放,摆放的位置应便于起吊及运送,管道应在沟槽地基、管基质量检验合格后安装,安装时宜自下游开始,承口朝向施工前进的方向,管节下入沟槽时,不得与槽壁支撑及槽下的管道相互碰撞,管道安装时,应将管节的中心及高程逐节调整正确,安装后的管节应进行复测,合格后方可进行下一工序的施工。
③、基础回填
验槽符合要求后进行基础回填,波纹管基础采用石屑厚10cm,并洒水湿润夯实。钢筋砼管采用C15浇筑,浇筑过程中,严防混凝土离析,若混凝土垂直下料过高使用串筒或溜槽等普助设施,采用振动器振实,使用插入式振动器时,水平移动间距不应超过振动器作用半径的1。5倍;与侧模保持50—100㎜的距离。一般情况下,振动半径为振动棒半径的8~9倍。插入式振动器的振动深度,一般不超过振动棒长的2/3~3/4倍。分层浇筑时,插入下层混凝土的50~100㎜;每一处振动完毕后,应边振动边徐徐提出振动棒。插入式振动器在每一振动位置的振动时间不可过短或过长。过长,则混凝土产生离析;过短,则混凝土捣振不密实。一般情况下,振动适宜时间为20~30秒,无论何种情况,振动时间绝不允许少于10秒.适宜振动时间可通过下列现象来判断:混凝土停止下沉,不再有大量气泡冒出,表现呈现平坦泛浆。
c、采用混凝土管座基础时,管节中心、高程复验合格后,应及时浇筑管座混凝土。
交底人
复核
接受人
技术负责人:年 月 日
技术交底
施工单位:中铁十六局集团一公司迎宾路A标段项目经理部第3页 共5页
工程名称
柳州市迎宾路建设工程A标段
施工部位
路基排水
交底内容:
d、当采用水泥砂浆填缝及抹带接口时,落入管道内的接口材料应清除.管径大于或等于700 mm时,应采用水泥砂浆将管道内接口纵向间隙部位抹平、压光;当管径小于700 mm时,填缝后应立即拖平。
交底人
复核
接受人
技术负责人:年 月 日
技术交底
施工单位:中铁十六局集团一公司迎宾路A标段项目经理部第4页 共5页
工程名称
柳州市迎宾路建设工程A标段
施工部位
路基排水
交底内容:
d、管道沟槽位于路基范围内时,应分层回,厚度不超过20㎝,压实度应符合有关规定。
二、检查井
1、砌筑检查井,采用MU10砖,M7。5水泥砂浆。
a、预制管铺设管道的现场浇筑混凝土基础强度,接口抹带或接缝水泥砂浆不应小于5N/mm2。
b、水压试验前,除接口外,管道两侧及管顶以上回填高度不应小于0.5m;水压试验合格后,应及时回填其余部分.
C、回填材料运入槽内时不得损伤管节及接口,根据一层虚铺厚度的用量将回填材料运至槽内,且不得在影响压实的范围内堆料;管道两侧应由沟槽两侧对称运入槽内,不得直接扔在管道上;回填其他部位时,应均匀运入,不得集中推入。
具体施工工艺流程如下:
测量放样 → 基槽开挖 (清基、验收) → 基础回填(夯实、浇筑)→ 安装 → 回填
①、测量放样
根据设计图纸进行测量放样,定出管道中心线及检查井井位,地面标高,并用钢钎钉作标记。
②、基槽开挖
采用开槽法施工,机械开挖时,两侧边坡根据现场土质及施工方法可按照1:0。33放坡.管道沟槽底部开挖宽度参照各种管道基础断面图,沟底保留约0.2m土层利用人工清槽,不允许超挖,管道基础承载力R≥120KPa,否则进行处理.
2、抹面:采用1:2(体积比)防水砂浆在检查井和雨水口内壁抹面厚20mm。
3、施工注意事项:
a、管道与检查井的连接宜采用刚性连接。
b、砖砌体必须砂浆饱满,灰浆均匀,上下错缝.
技术交底ห้องสมุดไป่ตู้
施工单位:中铁十六局集团一公司迎宾路A标段项目经理部第1页 共5页
工程名称
柳州市迎宾路建设工程A标段
施工部位
路基排水
交底内容:
一、本标段排水管采用HDPE双壁波纹管及钢筋砼管,管道具体布置根据设计图纸排水布置图进行测量放样定位,为避免截断管材,检查井井位可沿道路纵向调整间距,相对应的雨水口同时进行调整,调整后的设计标高可根据道路纵、横坡计算得来。
e、钢丝网水泥砂浆及水泥砂浆抹带接口施工应符合以下规定:抹带前应将管口的外壁凿毛、洗净,当管径大于400 mm时,应分两层抹成;钢丝网端头应在浇筑混凝土管座时插入混凝土内,在混凝土初凝前,分层抹压钢丝网水泥砂浆抹带;抹带完成后,应立即用平软材料覆盖,3~4h后洒水养护。
f、承插式接口,采用水泥砂浆填缝时,安装前应将接口部位清洗干净。插口进入承口后,应将管节接口环向间隙调整均匀,再用水泥砂浆填满、捣实、表面抹平。
