小二型水库除险加固工程施工组织设计
小二型水库除险加固工程施工组织设计第一章概述及工程概况一、编制依据1、招标文件及其补遗书、设计图纸、技术条款;2、国家及行业技术规范、规程、标准(不限于);《防洪标准》《建筑工程质量检验评定标准》《水利水电工程施工质量检验与评定标准》《土工试验规程》《混凝土结构工程施工及验收规范》《混凝土质量控制标准》《预制混凝土构件质量检验评定标准》《混凝土强度检验评定标准》《钢筋焊接及验收规范》《水工混凝土施工规范》《砌体工程施工及验收规范》《建筑地面工程施工及验收规范》《屋面工程技术规范》《水利水电工程启闭机制造、安装及验收规范》《水利水电工程闸门制造、安装及验收规范》《水利水电工程施工测量规范》《土石坝安全监测技术规范》《公路路基施工技术规范》《公路工程质量检验评定标准》《水利水电基本建设工程单元工程质量等级评定标准》《水利水电工程施工组织设计规范》3、现场踏勘资料;4、本公司的管理方针及技术标准。
二编制指导思想1、满足业主对工程工期、质量及安全生产、文明施工的要求,同时响应招标文件的全部要求;2、力争做到均衡连续施工、流水作业,充分利用工作面;3、充分利用施工机械和设备,提高机械施工效率;4、采用先进的施工工艺、科学制订施工方案;5、合理安排各道施工工序,实现交叉施工、流水作业。
三、管理目标如我公司中标,我们承诺将无条件遵从业主单位条款,采取切实可行的措施,确保达到如下目标:1、质量目标:严格执行“三检”制度,坚决贯彻国家质量标准,坚持“百年大计,质量第一”方针,确保合格,争取优良。
2、安全目标:坚持“安全第一,预防为主,综合治理”方针,加强安全管理,确保安全施工无事故,创文明施工标准化工地。
3、工期:精心组织,确保全部工程于xxxx年xx月xx日前全部竣工,满足业主的工期要求。
4、环境保护目标:尽量维护和改善工程施工范围内生态环境。
四、工程概况水库地处xx镇xx村,位于xx江水系xx支流上,是一座以灌溉为主,结合防洪、养殖等综合利用的小(二)型水库。
云南省小二型水库除险加固施工组织设计
云南省小二型水库除险加固施工组织设计六、施工组织设计目录第一章编制说明及工程概况第二章施工组织管理第三章施工准备及施工总平面图布置第四章主要工程施工技术方案及施工工序第五章工期保证体系及保证措施第六章质量承诺及其保证措施第七章安全文明施工措施第八章降低成本措施第九章冬、雨季施工安排及保证措施第十章环境保护及保证措施第一章编制说明及工程概况第1节编制依据1、××××××××等×件重点小(二)型水库除险加固工程【第一标段:××××××××小(二)型水库施工招标】招标文件;2、招标文件及设计图纸等技术资料;3、经现场踏勘所获得的现场自然条件资料及由建设单位提供的答疑文件,并充分分析工程的实际情况和施工特点,结合本公司类似工程施工经验的基础上编制;4、现行国家、行业及地方施工技术规范及有关规定。
第2节工程概况1、项目名称:××××××××等×件重点小(二)型水库除险加固工程【第一标段:××××××××小(二)型水库施工招标】2、合同编号:NH-CXJGGC-SG-13、建设地点:××县4、现场管理机构:××县小(二)型水库除险加固工程建设管理局5、设计人:×××××××勘测设计研究院6、资金来源:政府资金7、出资比例:100%8、资金落实情况:已落实9、招标范围:第一标段:××××××××小(二)型水库施工招标10、计划工期:120天。
小(二)型水库除险加固工程施工组织设计

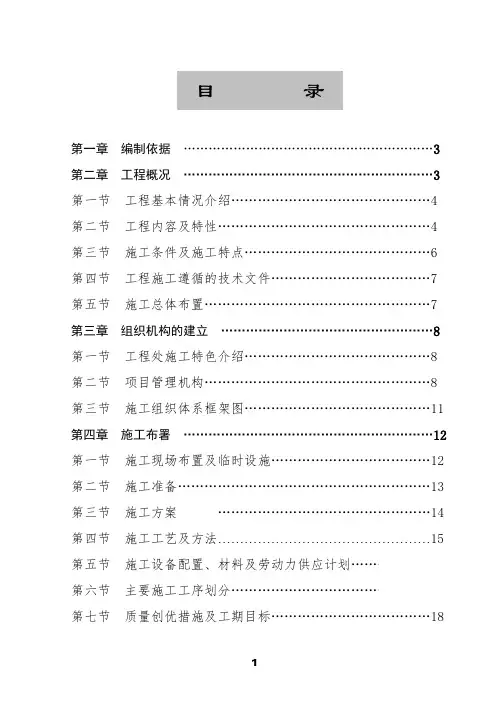

目录第一章编制依据 (3)第二章工程概况 (3)第一节工程基本情况介绍 (4)第二节工程内容及特性 (4)第三节施工条件及施工特点 (6)第四节工程施工遵循的技术文件 (7)第五节施工总体布置 (7)第三章组织机构的建立 (8)第一节工程处施工特色介绍 (8)第二节项目管理机构 (8)第三节施工组织体系框架图 (11)第四章施工布署 (12)第一节施工现场布置及临时设施 (12)第二节施工准备 (13)第三节施工方案 (14)第四节施工工艺及方法 (15)第五节施工设备配置、材料及劳动力供应计划 (16)第六节主要施工工序划分 (18)第七节质量创优措施及工期目标 (18)第五章工程施工 (21)第一节施工测量放样 (21)第二节迎水面加固的施工方法及主要技术措施 (21)第三节输、泄水建筑物的施工方法及主要技术措施 (22)第六章项目管理及保证体系 (27)第一节质量目标保证体系 (27)第二节质量与安全的公正措施 (27)第三节工期保证措施 (34)第四节降低成本措施 (36)第五节雨季、汛期施工措施 (37)第七章文明施工及环保措施 (38)第一节文明施工保证组织 (38)第二节环境与水土保持措施 (39)结束语 (40)xx县xx水库除险加固工程施工组织设计一、依据xx县xx水库除险加固改造工程招标文件。
二、依据固原地区水利勘测设计院设计的设计图纸及设计说明书。
三、依据水利水电工程相关施工规范及技术标准。
四、依据我国现行水利工程有关质量评定标准。
五、依据《水利水电工程施工组织设计指南》。
六、依据工程建设标准强制性条文有关规定。
七、依据本工程处设备及人员状况、施工经验。
八、依据xx县xx水库除险加固改造工程招标答疑文件。
九、依据招标办和甲方组织的去施工现场实地踏勘情况。
第一节工程基本情况介绍xx水库位于xx县xx河中游的xx上。
汇流面积为42.5KM2,该水库1967年10月竣工并投入运行。
最新小(二)型病险水库除险加固工程施工方案
目录第一章工程概况及编制依据第二章施工方案与技术措施第三章质量管理体系与措施第四章安全管理体系与措施第五章环境保护管理体系与措施第六章工程进度计划与措施第七章资源配备计划第八章技术负责人及基它主要人员第九章施工设备第十章试验、检测仪器设备第十一章确保文明施工的技术组织措施第十二章民工工资保证措施第十三章施工现场协调配合措施第十四章杜绝一切安全隐患责任书第十五章有必要说明的其他情况附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表第一章工程概况及编制依据一、工程概况XXX小(二)型病险水库除险加固工程,建设地点XXX;工程计划工期150日历天,质量要求符合国家现行施工验收规范合格标准。
二、编制依据1、本工程招标文件。
2、本工程施工图纸,实地踏勘现场及周边环境情况资料。
3、国家颁布的最新施工及验收规范,质量检验评定标准及有关规程、规定和要求。
4、《施工项目目标管理办法》、《关于安全文明施工的暂行规定》等文件。
主要图集、标准、法规、规程、规范本工程施工我公司将贯彻现行建筑施工规范要求。
对分项、分部及单位工程的质量评定严格按照《工程质量检验评定标准》进行,确保工程达到优良工程。
应用本工程的主要技术规范:防洪标准 GB50201-94水利水电工程等级划分及洪水标准 SL252-2000碾压式土石坝设计规范 SL274-2001溢洪道设计规范 SL253-2000中华人民共和国工程建设标准强制性条文之水利工程部分水工混凝土结构设计规范 SL/T191-96水利水电工程施工组纳设计规范 SLJ338-89水工建筑物水泥灌浆施工技术规范 DL/T5148-2001水电水利工程爆破工程施工技术规范 DL/T5135-2001碾压式土石坝施工规范 DL/T5129-2001混凝土面板堆石坝施工规范 DL/T5128-2001砌体工程施工及验收规范 GB50203-98建筑工程质量检验评定标准 GBJ301-88水利水电建设工程验收规程 SL223-1999水工建筑物岩石基础开挖工程施工技术规范 SL47-94三、实施目标1、质量目标:严格按国家施工验收规范及图纸设计要求施工,确保本工程质量达到市优质工程。
小(二)型病险水库大坝除险加固工程施工组织设计
xx县xxxx水库大坝除险加固工程施工组织设计第一章工程概况1.1绪言1.1.1工程概况xxxx水库位于福建省xx县xx乡xx村xx支流xx枢纽工程由大坝、溢洪道,放水涵洞和渠道等建筑物组成。
枢纽工程于1956年1 2月动工,1957年5月笪建溅。
现状大坝坝顶高程510.38m,溢洪道堰项高程为508.5m。
20年一遇设计洪水位510.14m,200年一遇校核洪水位510.87m,死水位499.50m。
总库容12.14万m³,有效库容8.22万m³,死库容0.82万m³。
本工程大程为均质土坝,最大坝高14m。
坝顶长52.54m,坝顶为4.8m,坝底宽度59.954m。
现状大坝上游坝坡分两级(按最大断面)从上而下坝坡分别为1:2.66,1:2.5;下游坝坡分为五级,从上而下分别为1:1.677,1:3.82,1:1.41,1:2.242和1:0.61。
其中502.2m至496.38m高程之间为干砌石棱体,其顶宽1.0m。
溢洪道位于大坝左岸,为开敞式正槽溢洪道,进口底高程508.5m(溢流坎顶高程),宽6.69m,长57.34m。
放水涵洞布置于大坝右侧,其轴线与大坝轴线斜交,为浆砌石城门型涵涧,断面为0.6×1.0m。
进口闸门为转动门盖,采用手动绞车启闭。
进水口底高程499.08m,出口涵洞底高程497.09m。
1.1.2水库大坝安全鉴定主要结论根据水库大坝安全鉴定的有关规定,xx县水利水电勘测设计室于2011年10月对xxxx水库进行了安全评价。
2011年11月7日由xx县水利局组织审查并通过了大坝安全评价报告,并形成了安全鉴定报告书,主要结论如下:根据水库大坝安全检查和大坝安全分析评价结果,专家组鉴定认为:工程质量、防洪安全、结构安全、渗流安全、金属结构安全不满足规范要求,水库存在安全隐患。
水库大坝安全综合评价等级为C级,即水库大坝安全鉴定评为三类坝,应及时进行除险加固。
云南省小二型水库除险加固的施工组织设计

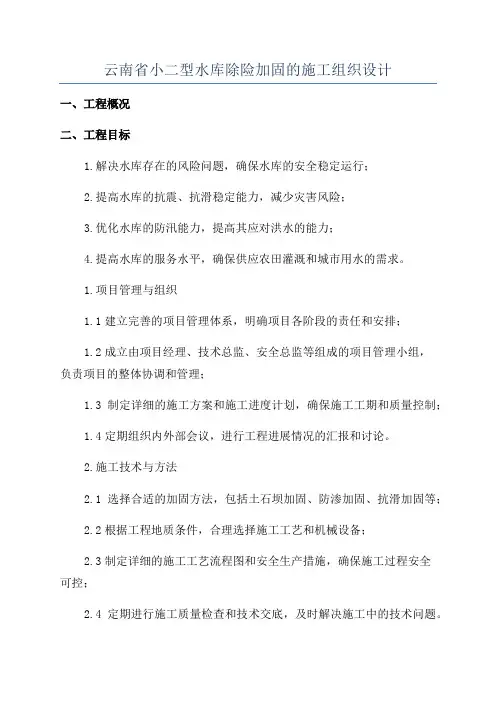

云南省小二型水库除险加固的施工组织设计一、工程概况二、工程目标1.解决水库存在的风险问题,确保水库的安全稳定运行;2.提高水库的抗震、抗滑稳定能力,减少灾害风险;3.优化水库的防汛能力,提高其应对洪水的能力;4.提高水库的服务水平,确保供应农田灌溉和城市用水的需求。
1.项目管理与组织1.1建立完善的项目管理体系,明确项目各阶段的责任和安排;1.2成立由项目经理、技术总监、安全总监等组成的项目管理小组,负责项目的整体协调和管理;1.3制定详细的施工方案和施工进度计划,确保施工工期和质量控制;1.4定期组织内外部会议,进行工程进展情况的汇报和讨论。
2.施工技术与方法2.1选择合适的加固方法,包括土石坝加固、防渗加固、抗滑加固等;2.2根据工程地质条件,合理选择施工工艺和机械设备;2.3制定详细的施工工艺流程图和安全生产措施,确保施工过程安全可控;2.4定期进行施工质量检查和技术交底,及时解决施工中的技术问题。
3.施工组织与管理3.1组建施工队伍,包括施工人员、监理人员和其他相关人员;3.2制定详细的施工组织方案,明确施工任务和工作流程;3.3安排施工班次和人员轮换,保证施工进度;3.4加强施工安全管理,进行施工安全教育和培训,确保施工人员的安全意识和安全操作能力;3.5做好施工现场的环境保护工作,减少对周边环境的影响。
4.质量管理4.1制定详细的质量控制计划,包括工作流程、质量检查和验收等;4.2定期进行质量检查,对施工质量进行抽查和评估,及时纠正不合格工作;4.3强化施工现场质量管理,建立质量评估机制,提高施工质量;4.4进行定期的质量评估和验收,确保工程质量符合设计要求。
四、安全措施1.制定详细的安全管理方案,明确施工过程中的安全责任和措施;2.加强施工现场安全管理,设置安全警示标志、警示线等;3.定期进行安全巡查和安全培训,提高施工人员的安全意识和应急处理能力;4.配备必要的安全设备和器具,如安全帽、防护眼镜、防护鞋等。
小(二)型水库枢纽工程除险加固施工组织设计
六、施工组织设计编制单位:云南xx建筑有限责任公司编制时间:2011年6月8日第一章工程概况1.1工程概况1.1.1工程概况xx县xx水库位于xx县城东南方向30㎞处得xx镇境内。
水库径流面积1.65KM2,是一座以农业灌溉为主,兼顾人蓄饮水、防洪的小(二)型水库。
水库设计灌溉面积300亩,总库容32.50万m3。
水库枢纽工程主要由大坝、临时溢洪道、输水灌溉涵洞组成。
大坝为均质土坝,原设计坝高31.6米,坝顶长66米,坝顶宽3.9米。
涵洞布置在左岸进口高程1782m、长109m、底宽0.55m,进口处安装直径0.3m和0.5m转盖斜拉闸各一道,最大出流量3.28m3∕S。
溢洪道为河岸式,设在大坝右岸,底高程1801.3m,长85m,底宽2m,深0.77m,过洪量0.5m3∕S。
本次除险加固主要建设内容为:坝体、坝基及接触带进行防渗灌浆处理,上游坝面上部防浪护坡整修,坝顶平整、路缘石加固,下游坝下坝坡风化料培厚,加固老输水涵洞、新建竖井,新建溢洪道,新建管理房。
1.1.2水文气象和工程地质资料1、水文气象xx水库由珠江流域的xx江的支流块泽河上游支流建库取水,xx水库控制径流面积1.65㎞2,该库地形狭小,流域呈扇形分布,植被较好。
径流区属山区,峰谷起伏变化大,流域内无其它水利工程,坝址以上主河长1.6㎞,河道平均坡降102‰气候本区年平均气温13.8℃,极极高气温-8℃.年平均降雨1080.0㎜,6-9月汛期,降雨量占年雨的65%,年蒸发1180㎜,湿度70%,日照时数平均为1800小时,无霜期240天左右,年最大风速平均值为15m/s2、水文采用河边水文站短历时暴雨资料分析水库坝址设计暴雨。
降雨过程、产流参数、汇流参数、采用《云南省暴雨洪水查算实用手册》推荐的地区综合参数。
采用水科院的推理公式法对设计洪水进行检验。
该工程为小(二)型水库,设计洪水标准按20年一遇计算,洪峰流量为18.8m3/s,一日洪量为13.92万m3;校核洪水标准按200年一遇,洪峰流量为26.1m3/s,一日洪量为22.11万m3.3、泥沙设计流域无实测泥沙资料,本次设计采用云南省水利厅和云南省xx 科学研究所2006年2月联合编制的《云南省2004年土壤侵蚀现状遥感调查报告》中的相关图表估算多年平均入库沙量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一章引用标准 (69)1.1本标段引用的现行技术标准和规程规范 69第二章工程概况综合说明 (71)2.1 工程内容 (71)2.1.1 大坝 (71)2.1.2 溢洪道 (72)2.1.3 输水涵管 (72)2.1.4本标段工程量清单 (72)2.2 地质条件 (74)2.2.1 地理位置及水文气象 (74)2.2.2 基本地质条件 (75)2.2.3 建筑物工程地质条件 (75)2.3 天然建筑材料 (76)2.3.1 石料: (76)2.3.2 砂料 (76)2.4 工期要求 (77)第三章施工总体布置 (78)3.1施工总布置的条件及原则 (78)3.1.1施工总布置的条件 (78)3.1.2 施工总布置的原则 (78)3.2场内外交通 (78)3.2.1 对外交通 (78)3.2.2 场内交通 (79)3.2.3 场内道路修建与维护 (79)3.3 主要施工辅助企业 (79)3.3.1 施工机械修配和加工厂 (79)3.3.2 仓储系统 (79)3.4 办公及生活营地 (79)3.5施工临时用地 (80)第四章工程目标及现场施工管理 (82)4.1施工总体目标 (82)4.1.1施工工期目标及承诺 (82)4.1.2工程质量目标及承诺 (82)4.1.3施工安全目标及承诺 (82)4.1.4环保及文明施工目标 (82)4.1.5消防管理目标 (83)4.2现场施工管理机构 (83)4.2.1现场施工管理机构设置 (83)4.2.2项目部决策层 (83)4.2.3项目部管理层 (83)4.2.4项目部作业层 (85)4.3合同管理措施 (85)4.4施工管理措施 (87)4.5考核与兑现 (88)第五章施工总进度计划 (89)5.1 编制依据 (89)5.2编制原则 (89)5.3总工期 (89)5.3.1原定工期 (89)5.3.2本方案实施性工期 (89)5.3.3控制性工期 (90)5.4 施工总进度计划 (90)5.5 强化施工进度的措施 (90)第六章施工导流及降排水措施 (92)6.1施工导流布置 (92)6.2降排水方案选择 (92)6.3施工期的降排水布置 (92)6.4维护 (92)第七章施工测量、放样施工方案及措施 (93)7.1施工测量准备工作 (93)7.2施工测量放样 (93)7.3测量点线的保护 (93)7.4控制网的复测及加密 (93)7.5竣工测量 (94)7.6测量仪器及技术力量配备 (94)第八章土石方开挖施工方案及措施 (95)8.1土石方开挖工程概述 (95)8.2土方开挖 (95)8.2.1 场地清理 (95)8.2.2 土方开挖施工方法 (96)8.2.3 质量检查和验收 (97)8.3石方明挖 (98)8.3.1砌石拆除施工方法 (98)8.3.2 人工石方槽挖 (98)第九章坝体红粘土填筑、回填土方施工方案及措施999.1 采用机械 (99)9.2 土方填筑的现场试验 (99)9.3 土料开采 (99)9.3.1料场规划 (99)9.3.2料场清理 (99)9.3.3料场开挖施工方法 (100)9.4 料场的防洪和排水措施 (100)9.5 完工后的料场整治 (100)9.6 土料开采流程图 (100)9.7 填筑前碾压试验 (101)9.7.1试验目的 (101)9.7.2试验场地要求 (102)9.7.3试验步骤 (102)9.8 土料运输 (102)9.9 土料卸料 (103)9.10 铺料 (103)9.11 坝料洒水 (103)9.12 坝体粘土填筑 (103)9.13 坝体粘土填筑方法 (104)9.14 泥团处理 (104)9.15 铺料厚度控制 (104)9.16 坝体与岸坡接合处的施工 (105)9.17 坝坡修整 (105)9.18 质量检查和验收 (105)9.19 土方填筑施工程序框图 (106)第十章混凝土工程施工方案及措施 (108)10.1 施工布置 (108)10.1.1布置原则 (108)10.1.2施工道路 (108)10.1.3施工机械布置 (108)10.2模板工程 (108)10.2.1技术要求 (108)10.2.2模板选型 (109)10.2.3模板制安 (109)10.2.4模板的清洗和涂料 (109)10.2.5模板拆除 (109)10.3钢筋制安工程施工 (109)10.3.1钢筋加工 (110)10.3.2钢筋的焊接、绑扎 (110)10.3.3钢筋安装 (110)10.4混凝土施工 (110)10.4.1砼施工工艺 (110)10.4.2砼浇筑注意事项: (111)10.4.3施工缝面处理 (112)10.5砼预制件 (112)10.5.1预制混凝土构件的制作偏差 (112)10.5.2养护及缺陷修复 (112)10.5.3运输、堆放和安装 (112)10.6砼温度控制 (113)10.7砼施工进度及强度保证措施 (114)10.8砼施工质量保证措施 (114)第十一章浆砌石工程施工方案及措施 (117)11.1工程说明及施工程序 (117)11.2 选料 (117)11.3 测量放样、高程及坡度进行控制 (118)11.4 浆砌石施工步骤 (118)11.4.1浆砌石施工的一般要求 (118)11.4.2.砌筑前准备工作 (118)11.4.3.浆砌石施工方法: (119)11.4.4砌筑程序: (119)11.4.5勾缝 (119)11.4.6浆砌石养护 (120)11.4.7注意事项 (120)11.4.8雨季施工措施 (120)11.4.9质量检查和验收 (120)11.4.10浆砌石施工工艺流程 (121)11.5干砌石、排水棱体砌筑 (121)11.6砌石工程质量检查 (122)第十二章砂、碎石、反滤料施工方案及措施12312.1 选材料 (123)12.2 砂、碎石、反滤料施工 (123)12.3 质量检查与验收 (123)12.4 砂、碎石反滤层施工工艺流程图 124第十三章坝顶泥结石路面施工方案及措施12513.1 泥结石路面施工程序 (125)13.2 材料 (125)13.3 施工准备 (125)13.4 施工方法 (125)13.5 质量检验 (126)13.6 泥结石施工工艺流程图 (126)第十四章干砌块石护坡施工方案及措施 (128)14.1 施工方法 (128)14.2 施工质量控制及要求 (128)第十五章草皮护坡施工方法及措施 (131)15.1 说明 (131)15.2 施工方法 (131)15.3 草皮护坡施工工艺流程图 (131)第十六章金属结构设备制作与安装 (132)16.1工程说明 (132)16.2安装工作范围 (132)16.3设备安装程序及其工艺要求 (132)16.4安装质量的检查和验收 (133)第十七章房屋建筑工程施工方法及技术措施13517.1 施工测量放线及沉降观测 (135)17.2 砖砌体工程 (135)17.3 砖砌体施工方法 (135)17.4 施工工艺 (136)17.5 模板工程施工 (137)17.6 钢筋工程施工 (137)17.7 混凝土工程施工 (137)17.8 脚手架工程施工 (138)17.9 屋面防水工程 (138)17.10 门窗工程 (138)17.11装饰工程 (139)17.12 乳胶漆工程 (139)第十八章质量管理体系与措施 (141)18.1质量方针、质量目标 (141)18.2 质量承诺 (141)18.3质量保证体系的建立 (141)18.3.1质量保证体系 (141)18.3.2质量保证机构 (142)18.3.3质量保证机构的职责 (143)18.4质量控制 (145)18.4.1质量控制过程 (145)18.4.2质量因素控制 (146)18.5质量控制的方法 (146)18.5.1审核技术报告及文件 (147)18.5.2现场检查 (148)18.5.3 检查信息的反馈 (149)18.6 质量保证措施 (149)18.6.1 质量意识措施 (149)18.6.2 质量责任制的考核与奖罚.. 15018.6.3 施工技术与施工质量的贯彻 (150)18.6.4 加强工艺纪律严格操作规程,严格“三检制”15018.6.5 施工人员的技术素质培训 (150)18.6.6 材料检验与工程试验 (150)18.7 质量事故及质量缺陷处理 (151)18.7.1 质量缺陷的处理 (151)18.7.2 质量事故的处理 (151)第十九章安全管理体系与措施 (153)19.1文明施工 (153)19.1.1组织管理措施 (153)19.1.2现场管理措施 (154)19.1.3施工现场环境保护措施 (155)19.1.4场地清理 (156)19.1.5文物保护措施 (157)19.2安全管理 (157)19.2.1安全组织 (157)19.2.2落实安全责任,实施责任管理。
15719.2.3安全教育与培训 (158)19.2.4安全检查 (159)19.2.5作业标准化 (160)19.2.6防洪渡汛安全措施 (161)19.2.7生产技术和安全技术的统一16119.2.8保障资金 (161)第二十章环境管理体系及措施 (163)20.1 环境保护目标 (163)20.2 环境保护保证体系 (163)20.3 环境保护保证措施 (163)20.3.1 防止扰民与污染措施 (163)20.3.2 空气质量保护的措施 (164)20.3.3 水质保护措施 (164)20.3.4 加强噪声控制措施 (164)20.3.5 弃渣和固体废弃物处理措施 (165)20.3.6 水土保持措施 (165)20.3.7 景观与视觉保护措施 (166)20.3.8 生态保护措施 (166)20.3.9 文物保护措施 (166)第二十一章文明施工措施 (167)21.1 文明施工目标 (167)21.2 文明施工组织机构 (167)21.3 文明施工方案及措施 (167)21.3.1文明施工的实施方案 (167)21.3.2文明施工的实施措施 (168)21.4.文明施工管理 (169)21.4.1场容场貌管理 (169)21.4.2物资及设备管理 (170)21.4.3环境管理 (170)第二十二章施工设备及工期保证措施 (171)22.1施工设备保护措施 (171)22.2工期保证措施 (171)22.2.1 组织措施 (171)22.2.2 技术措施 (172)22.2.3 材料及设备针对性保证措施 (173)第二十三章防止“扰民”的措施 (174)第二十四章施工协调管理 (175)24.1 尊重业主,服从管理: (175)24.2尊重监理,服从指挥: (175)24.3 加强联络、强化协调: (175)第二十五章工程服务与保修 (177)25.1执行标准 (177)25.2服务准则 (177)25.3保修期限 (177)25.4保修范围 (177)25.5服务方式 (177)第二十六章工程回访保修 (179)第二十七章附表图 (184)27.1 劳动力计划 (184)27.1.1拟投入本工程的专业技术力量. 18427.2附表图 (185)附表一:拟投入本工程的施工机械设备表185附表二:拟配备本标段的试验和检测仪器设备表187附表三:拟投入本标段劳动力计划表.. 188附表四(1):计划开、竣工日期和施工网络图189附表四(2):计划开、竣工日期和施工横道图189附表五:施工总平面图 (193)附表六:临时用地表 (194)第一章引用标准本《施工组织设计》针对本工程的特点而编制,它体现了对本工程施工的总体构思和部署,是一部对工程质量、安全、工期计划、资源配置、总体布置以及文明施工等方面进行程序化管理的纲领性文件。
