工程计量签证单(模板)
签证单和工程量确认单范本标准版doc(一)
签证单和工程量确认单范本标准版doc(一)引言概述:签证单和工程量确认单是在进行项目实施过程中不可或缺的文档,用于确认和记录项目中变更的内容和工作量。
本文档将介绍签证单和工程量确认单的范本标准版,包括签证单的格式和内容要求,工程量确认单的样式和填写要点。
通过使用本文档,项目参与方将能够准确记录和确认项目中的变更和工作量,以便更好地管理项目进展和成果。
正文:签证单范本标准版:1.1 签证单的格式要求- 签证单应以清晰的标题来标识变更内容。
- 签证单应包括项目名称、日期、签证单编号等基本信息。
- 签证单应以表格的形式呈现,清晰明了,方便填写和阅读。
- 签证单中应包括变更内容的描述,变更的原因和影响等信息。
- 签证单应设计具有一定的自动计算功能,以便更方便地计算变更的影响。
1.2 签证单填写要点- 填写签证单时,要详细描述变更的内容,包括变更的具体工作和要求。
- 在填写变更内容时,要明确变更的原因和背景,以便更好地理解变更的目的和意义。
- 在签证单上注明变更内容的截止日期和实施方式,以便项目参与方了解和掌握变更的进程。
工程量确认单范本标准版:2.1 工程量确认单的样式要求- 工程量确认单应包括项目名称、日期、工程量确认单编号等基本信息。
- 工程量确认单应采用表格的形式呈现,包括工作内容、计量单位、工作量等列。
- 工程量确认单应以清晰的标题和分组来组织工作内容,便于项目参与方查找和确认。
2.2 工程量确认单填写要点- 在填写工程量确认单时,要准确记录每项工作的实际工作量,避免遗漏或重复计算。
- 在填写工程量确认单时,要保持一定的一致性和准确性,避免填写错误或有误导性的信息。
- 工程量确认单中的工作量应与实际工作成果相对应,以便项目参与方确认和核对。
总结:签证单和工程量确认单是在项目实施过程中非常重要的文档,能够记录和确认项目中的变更和工作量。
签证单的范本标准版包括格式要求和填写要点,使项目参与方能够准确记录和理解变更的内容和影响。
工程量签证单 ,工程签证计量表
建设单位:(盖章)
施工单位:(盖章)
监理单位:(盖章)
专业工程师:
施工单位代表:
专业监理工程师:
项目部经理:
总监或总监代表:
注: 1、 本表由施工单位填写,一式五份。建设单位项目部一份,设计单位一份,监理单位一份, 施工单位二份(其中一份报送建设单位工程部)。

工 程 量 签 证 单
编号:007 工程名称 建设单位 监理单位 丽都•中央公馆9#楼 九江盈创房地产开发有限公司 九江务实建设监理有限公司 工程部位 施工单位 签证时间 桩基础 九江县沙河建筑工程公司
施工内容、工程量及图示: 1、配电箱基础人工及材料费400元 2、77=408元
工程量签证单报审表格式
工程计量报验单
(承包[2013 ]计报 10号)
工程名称:
合同编号:
致:
我方按施工合同约定,完成了
防讯公路 的施工,其工程质量已经检验合格,
并对工程量进行了计量测量。现提交测量结果,请贵方核准。
附件:工程计量签证单
承 包 人:
项目经理:
日 期:
年
月
日
一
合同分类分项项目(含变更项目)
序号
项目编码
项目编号
项目名称
单位
承包人申报 数量
监理人审核 数量
备注
⑴
1
m2
875.00
875.00 ZJL-12-001
2
m2
875.00
875.00 ZJL-12-001
二
合同措施项目(含变更项目)
附件:计量测量、计算等资料
(审核意见)
监 理 机 构:
监理工程师:(签名)
日
期:
年
பைடு நூலகம்月日
说明:1、本表一式 份,由承包人填写。监理机构审核后,发包人 份、监理机构份,承包人 份,作为当月已完工程量汇总表的附件使用。
2、本表中的项目编码是指《水利工程工程量清单计价规范》(GB50501-2007)中的项目编码, 项目编码是指合同工程量清单的项目编事号。
工程签证单(GC-11)

工程签证单(GC-11)
不予受理。
2.申报时必须附签证理由证明文件如监理通知、设计变更等,以及经监理方确认的原始凭证及验收合格文件。
3.本签证表一式四份,施工单位、监理单位、成本合约部、工程部资料室各一份。
4、竣工图中可计算的项目不可第一联施工单位
不予受理。
2.申报时必须附签证理由证明文件如监理通知、设计变更等,以及经监理方确认的原始凭证及验收合格文件。
3.本签证表一式四份,施工单位、监理单位、成本合约部、工程部资料室各一份。
4、竣工图中可计算的项目不可第二联成本合约部
不予受理。
2.申报时必须附签证理由证明文件如监理通知、设计变更等,以及经监理方确认的原始凭证及验收合格文件。
3.本签证表一式四份,施工单位、监理单位、成本合约部、工程部资料室各一份。
4、竣工图中可计算的项目不可第三联工程部
工程签证单(GC-03.4)
不予受理。
2.申报时必须附签证理由证明文件如监理通知、设计变更等,以及经监理方确认的原始凭证及验收合格文件。
3.本签证表一式四份,施工单位、监理单位、成本合约部、工程部资料室各一份。
4、竣工图中可计算的项目不可第四联监
理单
位
工程签证原始记录凭证(GC-12)建设单位:。
工程签证计价范本(全套范本)
(山东XX[2022]工签001号)合同名称:XXXXXXX工程项目说明:本表一式 4 份,由承包人填写。
监理机构、设计单位、发包人3方审签后,发包人、承包人、设计单位及监理机构各1份。
(山东XX[2022]工签001号)合同名称:工程名称:XXXXXXX工程项目说明:本表一式 4 份,由承包人填写。
监理机构、设计单位、发包人3方审签后,发包人、承包人、设计单位及监理机构各1份。
(山东XX[2022]计报001号)合同名称:XXXXXXX工程项目说明:1、本表一式份,由承包人填写,监理机构审核后,监理机构、发包人份,承包人份,作为当月已完工程量汇总表的附件使用。
2、本表中的项目编码是指《水利工程工程量清单计价规范》(GB50501-2007)中的项目编码,项目编号是只合同工程量清单的项目编号。
(山东XX[2022]计报001号)合同名称:XXXXXXX工程项目、本表一式份,由承包人填写,监理机构审核后,监理机构、发包人份,承包人份,作为当月已完工程量汇总表的附件使用。
2、本表中的项目编码是指《水利工程工程量清单计价规范》(GB50501-2007)中的项目编码,项目编号是只合同工程量清单的项目编号。
(山东XX[2022]计价021号)合同名称:XXXXXXX工程项目说明:1、本表一式份,由承包人填写,监理机构审核后,监理机构、发包人份,承包人份,作为当月已完工程量汇总表的附件使用。
2、本表中的项目编码是指《水利工程工程量清单计价规范》(GB50501-2007)中的项目编码,项目编号是只合同工程量清单的项目编号。
(山东XX[2022]计价021号)合同名称:XXXXXXX工程项目、本表一式份,由承包人填写,监理机构审核后,监理机构、发包人份,承包人份,作为当月已完工程量汇总表的附件使用。
3、本表中的项目编码是指《水利工程工程量清单计价规范》(GB50501-2007)中的项目编码,项目编号是只合同工程量清单的项目编号。

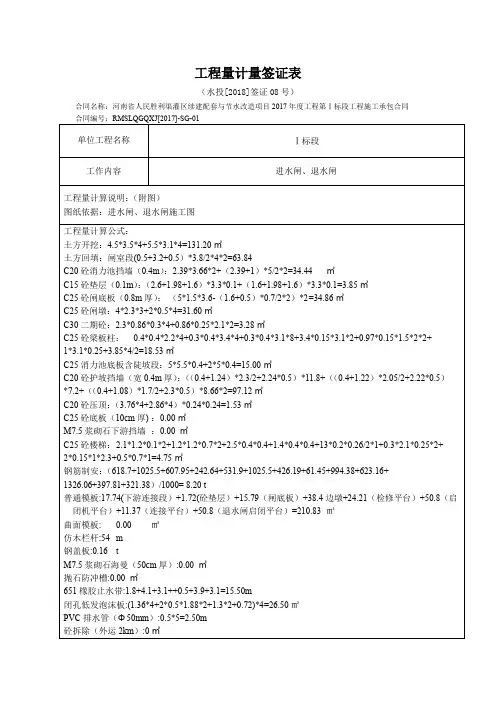

工程量签证单08 进水闸退水闸
C25砼底板(10cm厚):0.00㎥
M7.5浆砌石下游挡墙:0.00㎥
C25砼楼梯:2.1*1.2*0.1*2+1.2*1.2*0.7*2+2.5*0.4*0.4+1.4*0.4*0.4+13*0.2*0.26/2*1+0.3*2.1*0.25*2+
工程量计量签证表
(水投[2018]签证08号)
合同名称:河南省人民胜利渠灌区续建配套与节水改造项目2017年度工程第Ⅰ标段工程施工承包合同
合同编号:RMSLQGQXJ[2017]-SG-01
单位工程名称
Ⅰ标段
工作内容
进水闸、退水闸
工程量计算说明:(附图)
图纸依据:进水闸、退水闸施工图
工程量计算公式:
C15砼垫层(0.1m):3.85㎥
C25砼闸底板(0.8m厚.28㎥
C25砼梁板柱:18.53㎥
C25消力池底板含陡坡段:15.00㎥
C20砼护坡挡墙(宽0.4m厚):97.12㎥
C20砼压顶:1.53㎥
C25砼底板(10cm厚):0.00㎥
砼拆除(外运2km):0㎥
钢筋砼拆除(外运2km):7*4*0.6*2=33.60㎥
浆砌石拆除(外运2km):11.3*2.3*0.75*3.5+5*4.2*0.45*2=87.12㎥
闸房:24.80㎡
工程量合计:
土方开挖:131.20㎥
土方回填:63.84㎥
C20砼消力池挡墙(0.4m):34.44㎥
1*3.1*0.25+3.85*4/2=18.53㎥
C25消力池底板含陡坡段:5*5.5*0.4+2*5*0.4=15.00㎥
工程量签证单
文件表式的格式设臵及使用说明:一、格式表名:小二,加粗,仿宋GB2312;表头(工程名称、编号):五号,仿宋GB2312,不分行;表格:居中,其内字体一般为仿宋GB2312,小四,段落的行距为1.5倍;备注行:仿宋GB2312,五号,行前空四个字符;表号:仿宋GB2312,五号,右侧对齐。
页边距:左、上边各2.5cm,右、下边各1.5cm,页眉、页脚各1.5cm。
二、使用补充说明1、使用时页脚“CCM 广东创成建设监理咨询有限公司”去掉,不再设臵页眉和页脚。
2、各种表式的附表的编号同前报审表。
3、各种表式报审的数量根据实际需要而定,要保证建设单位1份、监理单位1份、承包单位2份,其它相关单位有需要的话1份。
表下方关于文件份数的说明根据实际进行适当修改。
4、以上文件表格的使用必须经过各单位的文档专职编辑、审定后上报。
监理服务过程质量记录表式清单QWR7.5.1-02说明:A类表为施工单位用表;B类表为监理单位用表;C类表为参建单位通用表格。
工程开工报审表工程名称:编号:本表一式四份, 由承包单位填写,建设单位、项目监理部各一份、承包单位存二份。
表号:□□□-A-01 (B版)单位(分部)工程开工报告工程名称: 编号: (同工程开工报审表)表号:□□□-A-01(附1)(B版)开工条件考核表单位工程名称:编号:(同工程开工报审表)考核结果:合格○基本合格△不合格Ⅹ表号:□□□-A-01(附2)(B版)施工组织设计/方案报审表工程名称:中山嘉明电力有限公司3×390MW燃气-蒸汽联合循环热电冷联产工程项目编号:JMSQ-SDDJ-FABS-00-JX-006本表一式三份,由承包单位填报,建设单位、项目监理部、承包单位各存一份。
表号:□□□-A-02 (B版)分包单位资格报审表工程名称: 编号:本表一式三份,由承包单位填报,建设单位、项目监理部、承包单位各存一份。
表号:□□□-A-03 (B版)报验申请表工程名称: 编号:本表一式三份,由承包单位填报,建设单位、项目监理部、承包单位各存一份。
计日工工程量签证单和工程计量报验单
核准工程量
说明
1
2
3
4
5
(审核意见)
监理机构:(全称及盖章)
签 收 人:(签名)
日 期: 年 月 日
说明:本表一式份,由承包人每个工作日完成后填写。经监理机构审签后,承包人2份,监理机构、发包人各1份,作结算时使用。
CB
工程计量报验单
(承包[ ]计量 号)
合同名称: 合同编号:
致:(监理机构)
我方按合同约定,完成了个工序/单元工程的施工,其工程质量已经检验合格,并对工程量进行了计量测量。现提交测量结果,请贵费方核准。
承 包 人:(全称及盖章):
项目经理:(签名)
日 期: 年 月 日
序号
项目名称
合同价号
单价(元)
申报工
程量
监理核准
工程量
备注
附件:计量测量资料。
(核准意见)
监理机构:(全称及盖章)签 收 人:(来自名)日 期: 年 月 日
说明:本表一式份,由承包人填写。监理机构审签后,承包人2份,监理机构、发包人各1份,作为当月已完工程量汇总表的附件使用。
CB
计日工工程量签证单
(承包[ ]计日证 号)
合同名称: 合同编号:
致:(监理机构)
我方已按要求完成计日工工作,现申报计日工工程量,请贵方审核。
附件:1.计日工工作通知。
2.计日工现场签认凭证。
3.
承 包 人:(全称及盖章):
项目经理:(签名)
日 期: 年 月 日
序号
工程项目
名称
计日工内容
单位
申报工程
单元工程支付工程量结算签证单
4、C25放水洞顶板=0.82*2.9=2.37 m3
5、C25砼梁=0.25*0.5*(2.9-0.5)*4=0.96 m3
6、启闭机平台C25砼=1.12*4.1=4.6 m3
7、C25启闭机房顶板=0.53*2.9=1.53 m3
8、C25启闭机柱=0.5*0.5*4.47*4=4.47 m3
9、M7.5砂浆砌砖=0.85*2.4*4-门洞-窗洞=8.16-0.75=7.41 m3
10、钢筋制安=1116.6 KG
11、钢管栏杆=25.6 m
12、C25桥板=0.2*1.2*6.6=1.58 m3
简图或说明
见设计变更图
施工单位
监理单位
建设单位
设计单位
技术负责人:
日期:
监理单位现场代表:
日期:
现场代表:
日期:
设计代表:
日期:
单元工程支付工程量结算签证单
承建单位:四川省南充市嘉陵建筑工程总公司报表序号:01第01页
单位工程名称或编码
德阳市旌阳区青山水库除险加固工程
分部工程名称或编码
泄水工程
单元工程名称或编码
放水设施
工程部位
高程
97.02-101.62
施工时段
年月日至
桩号
坝0+设计文(图)号:
工程变更会签单编号:
监理机构
质量认证
Ο未经单元工程质量评定,暂缓支付
Ο单元工程质量合格
工程监理部:
认证人:
日期:年月日
支付工程量认证
记录
序号
项目名称
及规格
单位
设计工
计量签证单(挖沟槽土方)
1、凡属应签证的项目如:人工、材料、机械或其他项目,均由基层施工单位或管理部门办理签证手续。
2、本签证施工单位办妥后,送建设单位、监理单位各一份,办理签证单位自存一份。
1、凡属应签证的项目如:人工、材料、机械或其他项目,均由基层施工单位或管理部门办理签证手续。
2、本签证施工单位办妥后,送建设单位、监理单位各一份,办理签证单位自存一份。
1.凡属应签证的项目如:人工、材料、机械或其他项目,均由基层施工单位或管理部门办理签证手续。
2.本签证施工单位办妥后,送建设单位、监理单位各一份,办理签证单位自存一份。
1.凡属应签证的项目如:人工、材料、机械或其他项目,均由基层施工单位或管理部门办理签证手续。
2.本签证施工单位办妥后,送建设单位、监理单位各一份,办理签证单位自存一份。
1.凡属应签证的项目如:人工、材料、机械或其他项目,均由基层施工单位或管理部门办理签证手续。
2.本签证施工单位办妥后,送建设单位、监理单位各一份,办理签证单位自存一份。
1、凡属应签证的项目如:人工、材料、机械或其他项目,均由基层施工单位或管理部门办理签证手续。
2、本签证施工单位办妥后,送建设单位、监理单位各一份,办理签证单位自存一份。
1.凡属应签证的项目如:人工、材料、机械或其他项目,均由基层施工单位或管理部门办理签证手续。
2.本签证施工单位办妥后,送建设单位、监理单位各一份,办理签证单位自存一份。
签证单 格式样本
二、计算草图与计算式:
1、土方开挖:100×(5.3+4)×1.3/2=604.5m3。
2、M7.5浆砌石:100×(1.5+3.5)×1.8/2=450 m3。
3、土方回填: 100×[(5.3+4)×1.3/2-(2.06+3.5)×1.3/2]=88.6 m3。
可在此位置绘制签证项目平面、断面图。
注:本表由施工单位填写,建设单位、监理单位、施工单位各保存一份。
现场签证单
2015年8月12日
工程名称
5#牛舍边坡防滑桩校正及土方回填
签证内容(草图)及主要原因:
由于山坡土质疏松,且回填方式不当,一次回填土方量过大,导致7根防滑桩桩身倾斜严重。现采取纠正措施将回填的土方全部挖起,把倾斜的桩身复位后,根部桩与桩之间的空档采用浆砌毛石进行加固,再做连接梁,其后再用干燥的沙土回填。
现场签证单工程名称:建单位施工单位监理单位
分部工程
签证内容(草图)及主要原因:
建设单位
监理单位
施工单位
项目负责人:
年月日
监理工程师:
年月日
项目技术负责人:
年月日
现场签证单
年月日
工程名称
签证内容(草图)及主要原因:
建设单位(签章):
年月日
监理单位(签章):
年月日
施工单位(签章):
年月日
本签证一式3份,建设单位、监理单位、施工单位各存1份。
工程计量签证单
工程名称
堤防加固近期工程2013年度项目一标段
编 号
堤防标-001
分部工程
浆砌石脚槽工程
单元工程
浆砌石脚槽-01
签证项目名 称
工程施工计量签证单(3篇)
第1篇一、工程名称:________________________二、工程地点:________________________三、工程概况:1. 本工程为________________________工程,由________________________单位负责施工。
2. 工程总造价:________________________万元。
3. 工程进度:________________________(如:已完成60%)四、签证事项:1. 工程量变更:________________________(如:增加或减少工程量)2. 材料价格调整:________________________(如:材料价格上涨或下降)3. 人工费调整:________________________(如:人工费上涨或下降)4. 机械设备租赁费用调整:________________________(如:租赁费用上涨或下降)5. 其他调整事项:________________________五、签证原因:1. 因________________________(如:设计变更、现场实际情况、材料价格波动等)导致工程量发生变化。
2. 因________________________(如:材料价格上涨、人工费上涨等)导致成本增加。
3. 因________________________(如:机械设备租赁费用上涨等)导致成本增加。
六、签证内容:1. 工程量变更:________________________(如:增加或减少的工程量及对应单价)2. 材料价格调整:________________________(如:调整后的材料单价)3. 人工费调整:________________________(如:调整后的人工单价)4. 机械设备租赁费用调整:________________________(如:调整后的租赁费用)5. 其他调整事项:________________________七、签证金额:1. 工程量变更增加/减少金额:________________________万元2. 材料价格调整增加/减少金额:________________________万元3. 人工费调整增加/减少金额:________________________万元4. 机械设备租赁费用调整增加/减少金额:________________________万元5. 其他调整事项增加/减少金额:________________________万元6. 累计签证金额:________________________万元八、签证双方:1. 施工单位:________________________(盖章)2. 监理单位:________________________(盖章)3. 设计单位:________________________(盖章)4. 甲方单位:________________________(盖章)九、签证日期:________________________十、备注:1. 本签证单为工程量变更、材料价格调整、人工费调整、机械设备租赁费用调整及其他调整事项的确认文件。
