山塘水库施工组织设计方案
山塘水库施工组织设计

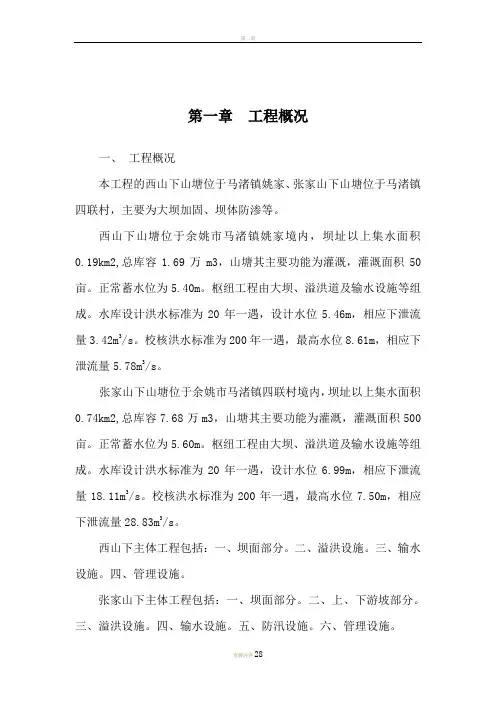

第一章工程概况一、工程概况本工程的西山下山塘位于马渚镇姚家、张家山下山塘位于马渚镇四联村,主要为大坝加固、坝体防渗等。
西山下山塘位于余姚市马渚镇姚家境内,坝址以上集水面积0.19km2,总库容1.69万m3,山塘其主要功能为灌溉,灌溉面积50亩。
正常蓄水位为5.40m。
枢纽工程由大坝、溢洪道及输水设施等组成。
水库设计洪水标准为20年一遇,设计水位5.46m,相应下泄流量3.42m3/s。
校核洪水标准为200年一遇,最高水位8.61m,相应下泄流量5.78m3/s。
张家山下山塘位于余姚市马渚镇四联村境内,坝址以上集水面积0.74km2,总库容7.68万m3,山塘其主要功能为灌溉,灌溉面积500亩。
正常蓄水位为5.60m。
枢纽工程由大坝、溢洪道及输水设施等组成。
水库设计洪水标准为20年一遇,设计水位6.99m,相应下泄流量18.11m3/s。
校核洪水标准为200年一遇,最高水位7.50m,相应下泄流量28.83m3/s。
西山下主体工程包括:一、坝面部分。
二、溢洪设施。
三、输水设施。
四、管理设施。
张家山下主体工程包括:一、坝面部分。
二、上、下游坡部分。
三、溢洪设施。
四、输水设施。
五、防汛设施。
六、管理设施。
二、施工条件本工程位于马渚境内,交通较为便利,各种施工设备、机械、材料等均可以直接进入工地现场。
1、块石:块石、毛料石均由施工单自行向有石料销售的料场购进。
2、砂碎石料:施工单位根据本工程的实际用量,自行选择质量达到设计要求的砂场采购。
3、水泥:采用“舜江”牌普通硅酸盐水泥,并具有出产合格证。
4、型钢及钢板采用Q235A钢,焊条E43型。
5、钢筋一律选用Ⅰ级圆钢(Q235),Ⅱ级螺纹钢或月牙纹钢(20MnSi)。
第二章施工总体布置一、交通道路本工程交通较为便捷,施工各种机械和施工材料可通过人工修整后通入各工作面。
二、施工用电用水由于本标段施工面长,施工用电时,可根据工作面划分,分段进行,充分利用就近农户的低压线路接线,这样,既提高施工进度,又能节省资金开支,具体是由农户的低压线路接至工地后,在工地安装计量装置和保安装置,做到一机一闸,一箱一漏,确保施工用电的安全。
山塘整治工程(施工组织设计)精选全文完整版

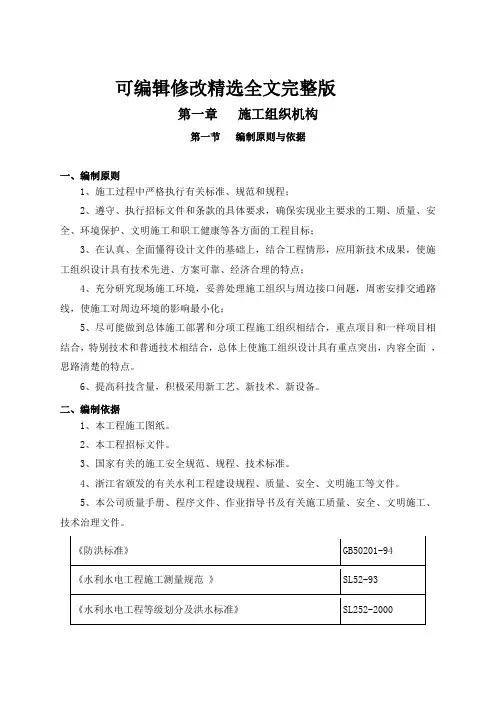

可编辑修改精选全文完整版第一章施工组织机构第一节编制原则与依据一、编制原则1、施工过程中严格执行有关标准、规范和规程;2、遵守、执行招标文件和条款的具体要求,确保实现业主要求的工期、质量、安全、环境保护、文明施工和职工健康等各方面的工程目标;3、在认真、全面懂得设计文件的基础上,结合工程情形,应用新技术成果,使施工组织设计具有技术先进、方案可靠、经济合理的特点;4、充分研究现场施工环境,妥善处理施工组织与周边接口问题,周密安排交通路线,使施工对周边环境的影响最小化;5、尽可能做到总体施工部署和分项工程施工组织相结合,重点项目和一样项目相结合,特别技术和普通技术相结合,总体上使施工组织设计具有重点突出,内容全面,思路清楚的特点。
6、提高科技含量,积极采用新工艺、新技术、新设备。
二、编制依据1、本工程施工图纸。
2、本工程招标文件。
3、国家有关的施工安全规范、规程、技术标准。
4、浙江省颁发的有关水利工程建设规程、质量、安全、文明施工等文件。
5、本公司质量手册、程序文件、作业指导书及有关施工质量、安全、文明施工、技术治理文件。
三、工程概况(1)主要单位名称工程名称:*****山塘整治工程建设单位:*****人民政府设计单位:****勘测设计院监理单位:施工单位:****建设有限公司(2)本工程******山塘工程位于上虞市章镇镇大勤村。
1)大丰田山塘工程概况:①本工程********张村,山塘正下方为农田。
坝址以上集雨面积为0.11km2,总容积1.31万m3,是一座以灌溉为主的山(2)型山塘,属于屋顶山塘,大丰田山塘建于上世纪60~70年代。
②大丰田山塘现总容积1.31万m3,改建后总容积1.31万m3,根据《山塘导则》规定,工程规模为山(2)型,大丰田山塘大坝为均质土坝,根据《山塘导则》的规定,大坝、溢洪道和放水涵管等主要建筑物级别为7级,相应的设计洪水标准10年一遇,校核洪水标准100年一遇。
③综合整治的枢纽建筑物由大坝、溢洪道和新建涵洞等组成。
山塘工程施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX山塘工程2. 工程地点:XX市XX县XX镇3. 工程规模:XX万立方米4. 工程性质:水利枢纽工程5. 工程建设内容:主要包括山塘主体工程、溢洪道、泄洪洞、灌溉渠道、排水渠道、管理设施等。
二、施工组织设计1. 施工组织机构(1)项目经理部:负责整个工程的施工组织、协调、指挥和管理工作。
(2)施工班组:负责具体施工任务的组织和实施。
2. 施工进度计划根据工程规模和施工条件,制定详细的施工进度计划,确保工程按期完成。
3. 施工资源配置(1)人力配置:根据工程规模和施工进度,合理配置各类施工人员,包括项目经理、技术负责人、施工员、质量员、安全员等。
(2)设备配置:根据工程特点和施工需求,配置各类施工设备,如挖掘机、装载机、推土机、混凝土搅拌站、泵车等。
(3)材料配置:根据工程设计和施工进度,合理采购各类建筑材料,如水泥、砂石、钢筋、模板等。
三、施工方案1. 施工准备(1)施工现场准备:平整场地,设置临时设施,确保施工顺利进行。
(2)技术准备:熟悉施工图纸,制定施工方案,组织技术交底,确保施工质量。
(3)材料准备:根据施工进度,提前采购各类建筑材料,确保材料供应。
2. 山塘主体工程施工(1)基础处理:对山塘基础进行清淤、平整,确保基础稳定。
(2)墙体施工:采用混凝土浇筑或砖石砌筑,确保墙体牢固、美观。
(3)底板施工:采用混凝土浇筑,确保底板平整、坚固。
(4)防渗处理:采用防水材料,对山塘进行防渗处理,确保山塘蓄水能力。
3. 溢洪道工程施工(1)基础处理:对溢洪道基础进行清淤、平整,确保基础稳定。
(2)墙体施工:采用混凝土浇筑或砖石砌筑,确保墙体牢固、美观。
(3)溢流面施工:采用混凝土浇筑,确保溢流面平整、光滑。
4. 泄洪洞工程施工(1)基础处理:对泄洪洞基础进行清淤、平整,确保基础稳定。
(2)洞身施工:采用混凝土浇筑,确保洞身坚固、安全。
(3)进出口施工:采用混凝土浇筑或砖石砌筑,确保进出口牢固、美观。
山塘工程专项施工方案

山塘工程专项施工方案一、项目概况山塘工程是指在山区地形较为陡峭的地方,为了解决山区农田水利灌溉问题而修建的水利工程。
山塘工程的建设对于改善山区农田水利条件,提高农田灌溉效率具有重要意义。
本方案针对某山区农田水利项目的山塘工程进行专项施工方案的编制,旨在确保工程施工顺利进行,并最终达到预期的工程目标。
二、项目背景该山塘工程位于某省某市山区,主要用于灌溉周边农田,解决山区农田灌溉和生产用水问题。
由于地形陡峭,山塘工程施工难度较大,需要克服诸多困难。
本项目的建设对于推动当地农业发展、改善农民生产生活条件、提高农业生产效率起到了积极的作用。
三、施工组织1.领导机构:项目部设总指挥、副总指挥、工程监理、施工管理等职能部门。
2.管理机构:施工队分为总控、机械、钢筋混凝土(简称钢筋)、砼、土建等部门。
3.岗位职责:各职能部门具体业务范围和工作职责,确保施工管理有序进行。
四、施工工序1.前期准备:精细测量、地质勘探、材料采购等。
2.基础工程:网格塘、分水塘等基础工程的施工。
3.主体工程:主塘、辅塘、引水渠等主要工程的施工。
4.完工验收:按规范对工程完工情况进行验收。
五、施工技术1.山塘开挖:采用机械开挖和爆破开挖相结合的方式进行开挖,保证工程进度和质量。
2.钢筋混凝土结构施工:采用标准的钢筋混凝土施工工艺和技术,确保工程结构的承载能力和耐久性。
3.土方工程:合理利用机械设备进行土方作业,确保开挖和填方施工的质量和进度。
4.渗漏处理:采用专业的渗漏处理技术,确保山塘工程具备良好的防渗性能。
六、质量安全控制1.质量控制:严格按照相关规范和技术标准进行施工,确保工程质量达标。
2.安全防护:加强施工现场安全管理,做好危险性较大的工序及作业的安全防护措施。
3.施工管理:制定详细的施工计划和工序流程,进行现场施工管理,保证施工按时按质进行。
七、环境保护1.施工环保:遵守相关环保法律法规,合理利用资源,减少施工对环境的影响。
农田水利重点县建设项目山塘整治工程施工组织设计

农田水利重点县建设项目山塘整治工程施工组织设计一、工程概况:该工程位于农田水利重点县,主要目的是对现有山塘进行整治,提高其蓄水和灌溉能力,确保农田灌溉需要。
工程总面积为XXX平方米,山塘数量为XX个。
二、施工目标:1.提高山塘的蓄水能力,增加土地灌溉面积。
2.加强对山塘的防渗漏处理,减少水资源的浪费。
3.保证施工期间周边环境的安全和生态环境的保护。
三、施工组织与管理:1.成立施工组织管理团队,包括项目经理、施工队长、质量监督员等人员,明确各自职责和任务。
2.落实施工安全管理,建立健全安全生产责任制,制定安全操作规程,定期开展安全教育和培训。
3.设立工程施工现场指挥部,负责工程施工进度的组织和协调,及时解决施工中的问题。
4.制定施工计划,按照施工顺序和时间节点进行分步施工,确保工期按时完成。
四、施工工艺和技术要求:1.山塘的整治主要包括山塘坝体加固和渠道疏浚两个方面。
2.山塘坝体加固采用土石混合法,选用优质的土料进行填筑,结合工程地质特点进行坝体的加固和加高。
3.渠道疏浚采用机械开挖,清理河道底泥和杂物,并进行疏浚加宽,以增大水流断面。
4.坝体加固和渠道疏浚施工过程中,要注意保护生态环境,合理安排施工工序,减少对周边土地和水体的污染。
五、施工阶段及工序:施工分为前期准备、坝体加固、渠道疏浚和收尾工作四个阶段。
1.前期准备:1.1确定施工队伍人员和施工机械设备,保证施工所需资源的供应。
1.2编制施工组织设计方案,明确施工工艺和技术要求,制定施工计划。
1.3组织现场人员进行安全教育和培训,掌握施工安全操作规程。
2.坝体加固:2.1坝体加固前,先进行现场勘察和试验,确定施工方案。
2.2按照设计要求,进行土石混合填筑,分层夯实,确保坝体牢固稳定。
2.3加固完成后,进行渗水试验,检测坝体的渗漏情况。
3.渠道疏浚:3.1渠道疏浚前,先进行现场勘察和测量,确定施工方案。
3.2采用机械设备对渠道进行疏浚,清理底泥和杂物。
山塘工程施工方案

山塘工程施工方案1. 引言山塘工程是一项涉及山地地质和水利工程的重要工程,旨在利用山地地形和自然水流,建造适合灌溉和蓄水的水库。
本文将详细介绍山塘工程施工方案,包括工程背景、施工流程、安全管理和质量控制等方面。
2. 工程背景2.1 工程目标本山塘工程旨在建造一座具有灌溉和蓄水功能的水库,以满足当地农田的灌溉需求,并提供水源储备以应对干旱季节的水灾。
同时,该工程还将提供崭新的景观和旅游资源。
2.2 工程要求•按照国家水利局的相关规定,确保工程建设的安全性和可靠性。
•保护生态环境,减少对自然资源的损害。
•提高周边地区的发展水平,促进经济繁荣。
3. 施工流程3.1 前期准备•确定施工地点和造塘规模。
•进行山地地质勘测,确定地基稳定性。
•制定详细的施工方案和进度计划。
3.2 基础工程施工•进行爆破作业,清理山体表面杂物。
•进行土石方开挖,挖掘出塘坝基础。
•进行土石方填筑,夯实塘坝基础。
3.3 建设主体工程•建造泄洪道和溢洪道,确保水库的排洪功能。
•建造闸门和放水口,便于管理水库水位。
•建设进排水系统,保持水库的水质和水位稳定。
3.4 完善配套设施•建造灌溉渠道,连接水库与农田,实现灌溉目的。
•建设水电站,利用水库的水流发电。
•建设游览和休闲设施,提升工程的景观价值。
4. 安全管理施工过程中,安全管理至关重要。
以下是安全管理措施的基本要点:•按照国家水利局的相关安全规定进行施工,确保工人的安全。
•设置安全警示牌和围栏,避免人员误入施工危险区域。
•对施工现场进行定期检查和巡视,及时发现并解决安全隐患。
5. 质量控制为保证工程质量,以下是质量控制的关键点:•严格按照设计图纸施工,确保工程的准确性和合理性。
•对每一道工序进行质量检查,并记录下所有质量问题和整改措施。
•定期组织验收工作,确保工程符合相关标准和规范。
6. 结论本文详细介绍了山塘工程施工方案,包括工程背景、施工流程、安全管理和质量控制等方面。
通过严格的施工流程和科学的管理措施,本工程将成功建造一座具有灌溉和蓄水功能的水库,为当地的农田灌溉和水资源储备提供重要支持。
山塘整治工程施工方案范本

山塘整治工程施工方案范本一、工程概况山塘整治工程是指对已有山塘进行加固、修缮、清淤、疏浚等综合性整治工程,以保证山塘的安全、有效利用富余水资源。
本工程所在地位于XX省XX市,由XX山塘控制区管理处组织实施。
本工程的主要目标是对山塘进行全面整治,加固山塘结构,提高山塘水位,保障周边农田灌溉和生活用水需求。
二、工程内容和范围本工程的主要内容包括以下几个方面:1. 山塘加固:对山塘堤防进行加固处理,包括挖土加宽、设置加固墙、修复防渗层等措施,以保障山塘的安全性和稳定性。
2. 清淤疏浚:对山塘内的淤泥进行清理和疏浚,以提高水库的蓄水量和灌溉效果。
3. 设施维护:对山塘的设施和配套设备进行检修和维护,确保山塘的正常运行。
4. 生态恢复:通过种植湿地植被、修复周边生态环境等措施,改善山塘周边的生态环境。
5. 水质保护:采取措施,保护山塘水质,净化水源,确保水质清洁。
工程范围:本工程主要涉及XX山塘及其周边地区,总面积约XX平方公里。
三、施工计划1. 施工时间:根据预定计划,本工程的施工时间为XX年XX月至XX年XX月。
2. 施工依据:本工程的施工将遵循国家相关法律法规,并充分考虑当地的自然环境和社会经济条件。
3. 施工方案:根据工程内容,将采取分段施工的方式,先后完成山塘加固、清淤疏浚、设施维护等工作,分期分批完成。
4. 施工标准:严格按照国家、省、市相关标准进行施工,确保工程质量和安全。
四、施工组织体系1. 领导机构:由山塘控制区管理处负责工程的组织和管理。
2. 施工单位:招标选取有资质、信誉好的承包商负责具体施工。
3. 监理单位:聘请具有丰富经验的监理单位对工程进程进行全程监督和检查。
4. 施工人员:由施工单位负责组织和安排,包括技术人员、工人等。
五、施工过程1. 山塘加固:首先对山塘进行土地挖掘和基础修缮,然后根据设计要求,进行加固墙的安装等工作。
2. 清淤疏浚:采用专业的清淤设备对山塘进行疏浚和淤泥清理,确保水库的蓄水量。
山塘工程施工组织设计

山塘工程施工组织设计第一篇项目剖析 .................................................. 错误!未定义书签。
1项目基本情况.................................................... 错误!未定义书签。
2项目管理的合同范围........................................ 错误!未定义书签。
3项目管理目标.................................................... 错误!未定义书签。
4工程及项目管理的重点、难点分析............... 错误!未定义书签。
第二篇项目组织构架及项目管理组织方案...... 错误!未定义书签。
1项目的合同结构及各方关系 ........................... 错误!未定义书签。
2项目管理组织及人力资源计划 ....................... 错误!未定义书签。
第三篇项目管理工作分解结构 ........................... 错误!未定义书签。
1项目管理工作分解结构 ................................... 错误!未定义书签。
2项目管理工作责任矩阵 ................................... 错误!未定义书签。
第四篇项目管理实施方案 .................................. 错误!未定义书签。
1工程采购管理................................................... 错误!未定义书签。
2设计管理........................................................... 错误!未定义书签。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章工程概况一、工程概况本工程的西山下山塘位于马渚镇姚家、张家山下山塘位于马渚镇四联村,主要为大坝加固、坝体防渗等。
西山下山塘位于余姚市马渚镇姚家境内,坝址以上集水面积0.19km2,总库容1.69万m3,山塘其主要功能为灌溉,灌溉面积50亩。
正常蓄水位为5.40m。
枢纽工程由大坝、溢洪道及输水设施等组成。
水库设计洪水标准为20年一遇,设计水位5.46m,相应下泄流量3.42m3/s。
校核洪水标准为200年一遇,最高水位8.61m,相应下泄流量5.78m3/s。
张家山下山塘位于余姚市马渚镇四联村境内,坝址以上集水面积0.74km2,总库容7.68万m3,山塘其主要功能为灌溉,灌溉面积500亩。
正常蓄水位为5.60m。
枢纽工程由大坝、溢洪道及输水设施等组成。
水库设计洪水标准为20年一遇,设计水位6.99m,相应下泄流量18.11m3/s。
校核洪水标准为200年一遇,最高水位7.50m,相应下泄流量28.83m3/s。
西山下主体工程包括:一、坝面部分。
二、溢洪设施。
三、输水设施。
四、管理设施。
张家山下主体工程包括:一、坝面部分。
二、上、下游坡部分。
三、溢洪设施。
四、输水设施。
五、防汛设施。
六、管理设施。
二、施工条件本工程位于马渚境内,交通较为便利,各种施工设备、机械、材料等均可以直接进入工地现场。
1、块石:块石、毛料石均由施工单自行向有石料销售的料场购进。
2、砂碎石料:施工单位根据本工程的实际用量,自行选择质量达到设计要求的砂场采购。
3、水泥:采用“舜江”牌普通硅酸盐水泥,并具有出产合格证。
4、型钢及钢板采用Q235A钢,焊条E43型。
5、钢筋一律选用Ⅰ级圆钢(Q235),Ⅱ级螺纹钢或月牙纹钢(20MnSi)。
第二章施工总体布置一、交通道路本工程交通较为便捷,施工各种机械和施工材料可通过人工修整后通入各工作面。
二、施工用电用水由于本标段施工面长,施工用电时,可根据工作面划分,分段进行,充分利用就近农户的低压线路接线,这样,既提高施工进度,又能节省资金开支,具体是由农户的低压线路接至工地后,在工地安装计量装置和保安装置,做到一机一闸,一箱一漏,确保施工用电的安全。
施工用水:可采用基坑排水设备,结合供应施工用水,一方面可利用农户的自来水管道,将自来水直接接到各工作点。
三、现场指挥系统现场指挥系统它包括:指挥调度质量检测、技术档案、财务管理及人员住房等,经实地考察,可租用就近空闲的民房予以解决。
同时,在作业点的中央位置,用竹木结构搭建临时管理房及材料仓库等。
四、砼、砂浆生产系统根据工程进度计划及砼、砂浆的实际用量,在平面布置上可分设上、中、下三个拌和场地,拟配备二台JZC—305拌和机,砂、细骨料用人力翻斗车经过磅后送入拌和机斜斗,用水可直接从农户的自来水管直接接到拌和场地贮水池。
拌和机出料用手扶拖拉机和人力车运输入仓。
见平面布置图。
五、施工队伍的安排在实践中,我们始终认为要做好一项工程,人的因素是首要的。
为了保质保量完成本工程,我们将选择有施工经验的胡永芳(工程师)任项目经理,姜国梁为技术负责人,杨锴为安全员,黄狄均为施工员,韩文均为质检员,组成本工程项目经理部,负责组织、实施该工程的全部施工任务,充分发挥人的因素,使该工程能保质保量按时竣工。
六、施工目标我们将按照发包方提出的开工日期内开工,总工期控制在120天内。
工程质量:保证达到合格工程七、临时设施的规划临时工程完成的快慢将直接影响到主体工程的开工和进度,必须合理规划、合理安排,具体的安排是:根据业主按排的开挖地段,在作业区就近处设立临时工棚,使施工材料、施工机械尽早进入工地。
合理按排砼、砂浆拌和场地,根据施工地点,选择拌和场地,选择就近的低压线路,连结到砼生产场地,通过一箱一保措施后,分设施工动力专用线和照明专用线路。
第三章施工程序与施工方法一、施工程序二、施工准备我们将积极调遣管理人员和施工机械及各种施工材料进入工地。
1、技术交底正确领会设计意图,进一步熟悉图纸,减少施工过程中的差错,以确保工程质量。
同时,将邀请业主、设计、监理等单位代表参加探讨施工方案,并落实和实施质量、安全、工期等具体实施措施。
2、编制质量计划严格遵守基本建设程序、遵守各项规章制度和技术规范,强化质量控制措施,细化质量控制要点的防范方案,使各项质量都能有效地实施,积极采用先进施工技术和先进工艺,做好施工设备、施工人员、施工材料、采购供应的合理运作。
使各项质量保证在计划中预计之中,做到抓源头、管中间、保质量。
3、现场准备测量控制:施工前应对工程师提供的测量基点(线)、水准点和书面资料进行核对,经确认准确后,进行控制网的布设,施工控制资料在进场7天内提交监理单位审批。
选点前应对整个工作面进行实地勘察,落实合理水准基点,以便在施工中使用。
对所设的临时水准点匀按四等水准测量要求进行闭合调差。
根据《堤防工程施工规范SL260-98,该工程测量中主要控制指标为:三、主要工程项目施工方法1、我公司立即订购岩性、强度符合设计要求的块石,并经报请监理审批后立即落实块石购销合同。
2、基础开挖:根据施工设计图纸的底部高程和边坡比例,用石灰放出边坡开挖线,当挖机挖到设计高程时,通过人工基础修平,并填写好基础证书,经监理审批后方可进行基础浆砌。
开挖弃土用农用车外运,在弃土外运途经路段按排人员进行清扫,以减少道路污染。
3、M7.5浆砌块石在M7.5浆砌块石前,并根据本工程的单元划分分段,以30米为一单元。
先用离心泵排干基坑内的集水后,根据样架,才能进行基础摆放,块石用人工抬运至砌筑面,第一层应选用大块、大条砌筑,在清洗污垢、杂质后,采用座浆法分层砌筑,砌筑块石时应分层卧砌,上下错缝,内外搭砌,先铺砂浆后砌块石。
浆砌毛料石应做到砂浆填充饱满,水平缝宽不大于1.5cm,坚缝宽不大于2cm,外表面的砌缝应予留2cm空隙,以备勾缝处理。
4、砂砾石垫层砂砾石采用新鲜、具有一定级配的,在砂砾石垫层前,要根据计高程用水准仪测定垫层高程,并用红线进行标明,防止垫层超高,5.砼压顶及渠底衬砌C20砼压顶在M7.5浆砌毛料石完成后进行,依据施工图纸的设计高程,用水准仪测定好钢模的高程位置,砼在平板振动器的振平后,用木蟹初平,铁板光面,待砼达到一定凝结度后,方可拆模,衬砌需在卵石垫层到设计高度后,清洗卵石。
清除表面污垢后,C20砼用人工挑运到衬砌部位,用平板式振动板振平层,用木蟹抹平、抹光,并洒水保养不少于20天。
6、C25砼盖板现浇在工程开工后,为了确保工程质量,降低工程成本,要对C25盖板的配合比进行配比试验,其砂石料。
钢筋等经龙泉市建设工程材料检测中心检测合格后方可进入工地,C25砼盖板现浇时,应严格参照检测中心的配合比,砼拌和设专人负责,按照规范要求严把拌和关。
砼拌和后用双胶轮车运输入仓。
砼进仓前要进行钢筋保护层的检查,保护层用标准的地磁砖碎片撑垫,砼摊铺时应根据设计高度预留振实厚度,振捣时,先用插入式振捣器,再用平板式振捣器,当振捣符合规范要求,其平整度达到设计要求后,再用木蟹进行抹平,并设立隔离防护,防止行人踩踏。
砼浇捣完毕后,要根据气侯条件设专人进行专职养护,养护时间不少于28天。
四、主要建筑物施工方法1、坝体部分:控制坝顶高程及宽度,坝顶不足部分采用粘土填筑,路面为200厚C20砼路面,坝顶上游侧设置干砌石护坡,连接原砼压顶,上、下游侧设置C30砼侧石,对上、下游进行坝面整平。
2、溢洪设施部分:在坝轴线处靠坝顶侧设置C20钢筋砼刺墙。
全段为C20砼底板,桩号溢0+004段以上段两侧为C20砼挡墙,其余段均为M7.5浆砌石挡墙。
3、输水设施部分:针对输水设施存在的问题,对涵管进行全段开挖,开挖范围为原涵管两侧1.2m,开挖边坡1:0.5至坝顶,开挖后心墙部分采用粘土回填,护心墙部分采用坝壳土填筑。
第四章施工进度计划本工程总工期计划自开工令发出120日历日,计划2012年2月3日开工,2012年6月3日前完工。
具体施工进度计划安排如下。
一、施工计划1、施工队及机械设备进场根据招标文件要求,在与发包方签订合同后,在合同规定的时间内组织施工队伍及机械设备按时进场,并按监理工程师的开工通知书指定的日期内正式开工。
机械设备将从本公司就近的工地中直接调入,施工队伍将从本公司中调剂派出,民工、农用车等将从本地雇用、租用。
2、开工准备工作(1)开工前认真审阅设计图纸和有关资料,进行现场校核,对测量控制点交点后立即采取保护措施。
(2)根据工程需要,调配好施工人员及主机械设备。
(3)施工放样:在各施工点开工之前,根据施工总平面布置图进行测量放样。
(4)临时工程施工:临时工程施工完成的快慢,直接影响到主体工程如期开工和总进度,必须认真抓好,一切按总体平面布置的临时工程要求进行施工。
二、施工进度计划(计划工期120日历天)总工期保证措施1、实施工程进度目标管理,加强施工计划管理,做到长计划短安排,做到任务落实,措施得当,实施进度奖罚措施。
2、提高机械设备的利用率,确保完好率,并提高施工机械化程度,视工程进度,配备充足的施工力量和施工机械设备。
3、加强备料工作,所有材料供应均专人落实,并按计划逐步采购。
4、切实保障施工的可行性,近工程的具体情况具体分析,采取可行优质快速的施工方案,确保工程进度。
5、抓紧施工准备工作,设备、人员、材料按计划要求及时到位。
6、落实经济责任制,实行项目管理,签订内部承包合同,用经济手段管理工作,加强政治思想工作,充分调动全体施工人员的生产积极性,充分发挥其生产能力,提高工效,加班加点。
7、严格按照施工组织设计合理安排劳动力和工程进度,在保证质量和安全的前提下,加快施工进度,确保总工期。
8、积极主动争取到业主和当地有关部门的支持和配合,协调好各方关系,避免干扰,以保证工程施工能顺利进行。
1、搞好与设计单位、监理单位的配合,做好多交流、多配合。
10、保证资金到位,确保工程施工顺利进行。
第五章质量保证技术措施质量管理是施工管理的中心任务,一切施工技术的重大措施,机械设备的运行、施工操作规程的制订和执行及布置和安排等技术工作、均以保证质量和施工工期限前提,加强施工中的质量控制、检查、严格原材料质量的检验和工程执行“三检制”。
严格按设计图纸及招标文件有关规定的技术标准和规定及设计要求施工,并严格接受甲方监理对质量安全进度的全面监理,均是保证质量的重大措施。
对所有材料、设备和施工工艺、施工质量等,都应符合国家和部颁的现行技术规范和合格技术规范的规定,为确保优良等级,具体技术措施如下:一、严格砼工程原材料质量的检验,严格控制集料质量符合规范要求。
1、水泥:水泥应有出厂质保单,到工地后应进行复检,复检取样100T同品种、同标号水泥为一单位,不足100T也作为一个取样单位。
