冬季现场施工测温孔布置的原则和依据

合集下载

冬季混凝土测温方案

冬季混凝土测温方案

冬季混凝土测温方案一、测温孔的布置及做法1.测温孔布置及深度柱:每根柱的柱头设1测孔,且尽量位于迎风面,孔深为柱1/3断面边长尺寸。

墙体:每道墙体顶部分别在转角及中部共设三个测温孔,相邻墙体转角只设一个;孔深为墙体厚度l∕2o梁:每道梁顶部分别在两端及中部共设三个测温孔,相邻梁交点及转角只设一个;孔深为梁高l∕3o板:每块板中心设一测温孔孔深为板厚度1/2。

2、测温孔做法根据测温点布置图(具体测温点布置图随工程进度及冬施期限而定)和1中要求,测温孔采用预埋内径12mm金属套管制作。

注意留孔时要有专人看管,以防施工踩(压)实测温孔。

二.现场测温安排每2小时一次测温共测3天;如3天强度小于4Mpa,则每2小时一次测温天数由备用试块实验来判定。

1.现场测温结束时间已达到临界强度,且拆模后混凝土表面温度与环境温差≤15o*硅的降温速度不超过5Dh、测温孔的温度和大气温度接近。

2、测温操作要求现场设5个已测温标识牌(挂或立在测温的结构上),画上固定表格,测温的同时把记录填写在此表上。

温度计放入测温孔后至少3分钟才能测温。

在测温过程中。

如室外气温突然下降至低于预计值,应立即补加保温层或采取其它措施,防止已过早受冻。

采用普通温度计时,读数要快,眼睛必须与温度计的液体柱顶面相平;采用光源照射读数,光源要平照。

三、加强测温工作的管理1.测温记录表由配属队伍现场专职测温员徐小江填写。

2、测温记录必须真实、准确、完整,字迹工整,不得涂改。

3、测温员必须经过培训,了解冬施碎的性质、测温要求,对现场覆盖不严、温差过大、碎温度过高或过低等不正常现象要有很灵敏的反应,并及时向经理部有关人员和配属队伍技术负责人反映实际情况。

4、每次测温填写硅测温标识牌。

5、每次测完温,要立即把签字完整的测温记录表报送技术负责人和项目工程部审核后在协调部归档(逢夜间交经理部值班人员1四.磴试块的制作与养护在每层设一600(宽)χ600(厚)×1000高试块同条件养护钢筋笼子,靠墙放置,并在笼子上设标签,标明单体工程同条件试块分段号(部位\在常温磴试块的基础上增设三组同条件试块:用于临界强度判定一组。

冬施混凝土测温方案

冬施混凝土测温方案

冬施混凝土测温方案1、测温意义冬期混凝土施工时,混凝土内部水泥水化热高,而周围环境的气温较低,必须通过测温工作了解混凝土的内部温度,并根据测温结果指导混凝土外部的保温、保湿等工作,以减小混凝土内外温差以及混凝土表面与外部环境的温差,保证混凝土在达到临界强度之前不至于受冻,确保混凝土的后期质量和控制混凝土的裂缝,提高混凝土的质量。

2、测温管理制度设置专职测温工及技术管理人员,测温工应将当日测温表项目填写完整、签名后,及时交给技术管理人员,以此推算温度变化趋势,及时确认是否增加覆盖或采取其它措施。

在混凝土浇注完成后即测一次,作为第一次测温,以后每两小时测一次,连测三天,三天后改为每4小时测一次,连测14天。

3、测温仪器的选择及测点布置①仪器选择本工程的测温仪器全部采用温度计进行测温。

②测温点的布置测温孔留设在温度变化大、热量容易散失或易于遭受冻结的部位,其中底板及顶板平面按不少于50m2/孔的原则布置,沿板的高度可分为表面测温点、中部测温点,表面测温点的高度为表面标高下返50mm;中部测温点的高度为表面标高下返1/2板厚,表面测温点和中部测温点间隔布置;墙体测温点布置于墙体上口、中间、下口(距迎土面0.3m)部位,其中中间为中部测温点,上口和下口为表面测温点。

4、测温孔的预留及测温方法使用温度计测温时,预先按照测温点布置图埋好钢管,测温时将温度计放入,端口用岩棉塞住,三分钟以后读数。

注意为防止漏水,钢管上焊止水环。

5、测温注意事项严密监测混凝土的温升情况,根据温度记录,增减保温材料厚度或层数。

控制混凝土中心温度与表面温度之差小于25℃,拆模后的混凝土表面温度与环境温度之差小于20℃。

当混凝土中心温度与表面温度之差超过25℃时,可增加保温材料厚度或层数。

每天应测量当天最高、最低温度,大气温度每天至少测量4次,分别是早晨6点、中午12点、下午2点和傍晚6点,以便于了解混凝土外界的温度变化,及时采取措施确保混凝土质量。

冬季现场施工测温孔布置的原则和依据

冬季现场施工测温孔布置的原则和依据

冬季现场施工测温孔布置的原则和依据This manuscript was revised on November 28, 2020冬季施工测温孔布置的原则和依据主要依据《建筑工程冬期施工规程》(JGJ104)及各地(各地资料填写范例里有详细说明)1、测温孔的形成采用棒式进行测温,在各测温点设置孔洞,为在混凝土中形成测温孔,可用,直径10~15㎜,底部封闭,上口敞开,长度根据结构不同而设。

也可用10~12钢筋短棒,浇筑于混凝土中,在混凝土终凝后拨出。

在测温孔内放置,并用棉花塞实,即可读数。

2、测温孔的布置一般选择在温度变化大,容易散失热量的部位,易于受冻的部位,西北部或背阴处的地方多设置。

测温孔不应该迎风设置,测温孔应有临时封闭。

3、梁测温孔布置位置当每跨梁长度大于4米时,测温孔的设置部位在跨中设置一点,两侧0.15L处各设置一点。

当每跨梁的长度小于4米时,测温孔应在梁两侧0.25L处各设置一点。

梁上的测温点应垂直于梁的,孔深度为10㎝~15㎝。

4、柱测温孔的布置根据在柱上设置测温孔,当柱高度大于4米时,测温孔设置3点,在柱中设置一点(0.5H)在柱两端0.15H处各设置一点。

当柱高度小于4米时,测温孔在柱中设置一点(0.5H),在柱底部0.15H处设置一点。

孔深为10㎝~15㎝,并与成30度。

5、现浇、现浇的测温孔布置应按纵横方向不大于10米(大面积可适当放宽)间距布置。

每间房间面积不大于40平方米,可设置测温孔一个。

测温孔应垂直于,孔深为10㎝~15㎝或板厚的1/3~1/2。

6、板墙墙最大宽度在20㎝和20㎝以内时,可单面设置测温点,测温孔深度为墙厚的1/2或10㎝~15㎝。

当墙厚度大于20㎝时,要双面设置,孔深为墙厚度的1/3或10㎝~15㎝。

测温孔与板墙成30度。

大面积墙面测温孔按纵横方向均不超过5米间距布置,每块墙的面积小于20平方米时,每面可设置一个测温点。

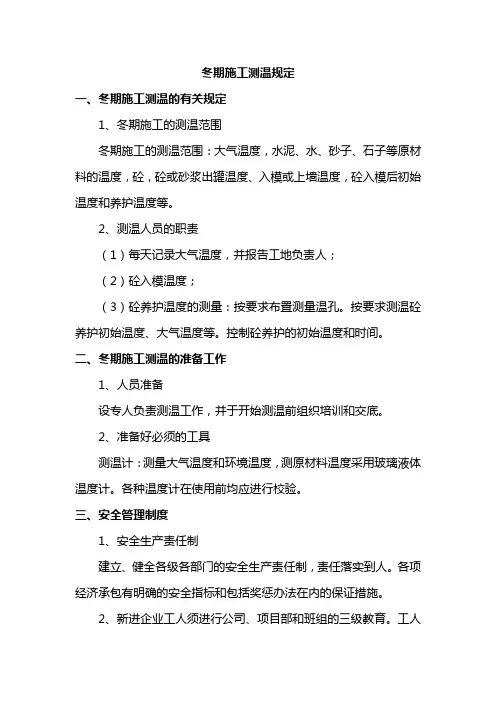

冬期施工测温规定

冬期施工测温规定

冬期施工测温规定
一、冬期施工测温的有关规定
1、冬期施工的测温范围
冬期施工的测温范围:大气温度,水泥、水、砂子、石子等原材料的温度,砼,砼或砂浆出罐温度、入模或上墙温度,砼入模后初始温度和养护温度等。

2、测温人员的职责
(1)每天记录大气温度,并报告工地负责人;
(2)砼入模温度;
(3)砼养护温度的测量:按要求布置测量温孔。

按要求测温砼养护初始温度、大气温度等。

控制砼养护的初始温度和时间。

二、冬期施工测温的准备工作
1、人员准备
设专人负责测温工作,并于开始测温前组织培训和交底。

2、准备好必须的工具
测温计:测量大气温度和环境温度,测原材料温度采用玻璃液体温度计。

各种温度计在使用前均应进行校验。

三、安全管理制度
1、安全生产责任制
建立、健全各级各部门的安全生产责任制,责任落实到人。

各项经济承包有明确的安全指标和包括奖惩办法在内的保证措施。

2、新进企业工人须进行公司、项目部和班组的三级教育。

工人
变换工种,须进行新工种的安全技术教育。

工人应掌握本工种操作技能,熟悉本工种安全技术操作规程。

认真建立“职工劳动保护记录卡”,及时做好记录。

3、施工组织设计
施工组织设计应有针对性的安全技术措施,经技术负责人审查批准。

4、分部分项工程安全技术交底
进行全面的针对性的安全技术交底,受交底者履行签字手续。

5、特种作业持证上岗
特种作业人员必须经培训考试合格持证上岗,操作证必须按期复审,不得超期使用,名册齐全。

冬季施工测温孔留置方法

冬季施工测温孔留置方法

冬季施工测温孔留置方法RSS 打印复制链接大中小发布时间:2012-01-1215:33:40冬季施工测温孔留置方法:测温孔布置原则① 现浇混凝土梁板的测 温孔垂直插入留置。

梁测温孔每3m 长设置1个,每跨宜至少设 置2个,孔深1 /3已浇筑混凝土梁的高度。

楼板每 15m2设置1个,每间宜至少设 1个,孔深1/2板厚。

各 区域技术员绘制出测 温孔平面布置图,测温孔应全部编号,测温孔应设置在有代表性的结构部位和温度变化大易冷却部 位,孔深10〜15cm 也可为板厚的 1/2或墙厚的1/2。

同时需对测温人员进行 技术交底和安全交底。

② 剪力墙横墙每条轴线 测一块模板,纵墙测温的模板在横墙轴线 之间梅花形布置。

每块板单面设测孔3个,沿对角线布置,上、下测孔距大模板上、下边缘 30cm 。

①底板每30m2设测温孔一个,孔深设在底板中部。

现浇悬挑阳台每个设 2个孔。

①测温孔留置方法:梁 板测温孔用$ 20薄铁管在混凝土刚浇筑完毕未凝固前插入混凝土 内留置,并按测温孔编号插上 用红笔写上编号)。

道,防止在砼面上留 按照此原则,测温孔 的办法,可以说来听 在冬施中,砼的测温意见!测温孔的设置:相对应的三角旗(三角板两直边边长分别 为80和150 ,采用旧竹胶板,上面测温孔留置由混凝土班组负责。

测温时在 已浇筑找平的板面上留设竹胶条板通 有脚印。

墙体上部在其表面进行测温,测 温后立即覆盖严密。

留置很是麻烦,而且墙体测温孔一般都是 没有测温,就已经作废,哪位有更好听。

是非常重要,也是必不可少的一项工作!下面就测温孔的留置说 一下我个人的(1) 测温孔布置及深度要 绘制平面和立面图,各孔按顺序编号,经 (2) 各类建筑测温孔设置要求:1) 测温孔的布置一般选 在温度变化教大、容易散失热量、构件易 2) 现浇混凝土梁、板、圈梁的测温孔应与梁、板水平方向留置。

跨至少1个,孔深1/3梁高,圈梁每4m 长设置1个,孔深10cm 。

【专业知识】混凝土冬期施工测温孔设置要求

【专业知识】混凝土冬期施工测温孔设置要求

【专业知识】混凝土冬期施工测温孔设置要求【学员问题】混凝土冬期施工测温孔设置要求?【解答】(1)全部测温孔应由现场技术负责人组织有关人员绘制测温孔布置图,并逐一编号(包括位置和深度)。

(2)测温时,温度计应采取与外界气温隔离措施,并留置在测温孔内不少于3min.(3)测温孔的设置:一般应选择温度变化较大,容易散失热量,构件易受冻部位(西北部或背阴部位)。

①现浇混凝土梁。

测温孔应垂直于梁轴线,每3m设置一个,每跨至少一个,孔深1/3梁高。

圈梁每跨,每3m至少一个,孔深10cm.②现浇混凝土板(包括基础底板)。

每15㎡设置一个,每间至少设置一个,孔深1/2板厚,测孔垂直于板面。

对于箱型底板,每20㎡设置测孔设置一个,孔深15cm.厚大的底板应在板中、下部增设一层或两层测温点,以掌握混凝土的内部温度,测孔垂直于板面。

③柱在柱头和柱脚各设置测温孔2个,与柱面成30°倾斜角。

孔深1/2柱断面边长。

④砖混结构构造柱。

每根柱上下各设置一个测温孔,与柱面成30°倾斜角,孔深10cm.⑤条形基础。

每5m长设置测温孔1个,孔深15cm.⑥现浇框架结构的墙体。

当墙体厚度小于等于20cm时,应单面设置测温孔,孔深1/2墙厚;当墙厚>20cm时,可双面设设置测温孔,孔深1/3墙厚且不小于10cm.测温孔与板面成30°倾斜角。

每15㎡设置测孔设置一个,每道墙至少设置一个,孔深10cm.大面积墙体测温孔按纵、横方向不大于5m的间距设置。

⑦框架剪力墙结构(大模板工艺)。

墙体横墙每条轴线测一块模板,纵墙轴线之间采取梅花形布置,每块板单面设置测温孔3个,对角线布置,上、下测孔距大模板边缘30cm~50cm,孔深10cm.⑧现浇阳台挑檐、雨罩及室外楼梯休息平台等零星构件。

凡以个为单位的,每个设置测温孔2个。

凡以长度为单位的,宜每隔约3m~4m设置1个测温孔。

孔深1/2板厚。

以上内容均根据学员实际工作中遇到的问题整理而成,供参考,如有问题请及时沟通、指正。

冬季施工测温孔留置方法

冬季施工测温孔留置方法

冬季施工测温孔留置方法:测温孔布置原则测温, 冬季施工, 原则, 留置冬季施工测温孔留置方法:测温孔布置原则1) 测温孔的布置一般选在温度变化教大、容易散失热量、构件易遭冻结的部位。

2) 现浇混凝土梁、板、圈梁的测温孔应与梁、板水平方向留置。

梁上的测孔每3m长设置1个,每跨至少1个,孔深1/3梁高,圈梁每4m长设置1个,孔深10cm。

楼板每15m2设置一个,每间至少设置1个,孔深1/2板厚。

3) 现浇混凝土柱在柱头和柱脚各设测温孔1对,与柱面成30o倾斜角。

孔深1/2柱端面成30o倾斜角。

4) 预制框架现浇柱头,每个柱上端接头设测温孔1个,孔深为1/2混凝土接头高度。

每个柱下端接头设1对测温孔,孔深为1/3柱断面长,测孔与柱面成30o倾斜角。

5) 现浇钢筋混凝土构造柱,每根柱上、下端各设一个测温孔,孔深10cm,测孔与柱面成30o倾斜角。

6) 现浇框架结构的板墙每15m2设孔1个,每道墙至少设1个,孔深10cm。

7) 剪力墙结构的板墙(大模板工艺),横墙每条轴线测一块模板,纵墙轴线之间采取梅花型布置。

每快板单面设测温孔3个,对角线布置,上、下测孔距大模板上、下边缘30~50cm,孔深10cm。

8) 预制大梁的叠合层,每根梁设测孔1个,孔深10cm。

9) 现浇阳台挑檐、雨棚及室外楼梯休息平台等零星构件每个设测温孔2个。

10) 钢筋独立基础,每个设测孔2个,孔深10cm;条形基础,每5m长设测孔1个,孔深15cm;箱型基础底板,每20m2设测孔1个,孔深15cm;厚大的底板应在底板的中、下部增设一层或两层测温点,以掌控混凝土的内部温度。

11) 室内抹灰工程测温:将温度计置于楼房北面房间,距地面50cm处,每50~100m2设1个。

混凝土冬期施工测温规范

混凝土冬期施工测温规范

混凝土冬期施工测温规范混凝土冬期施工测温规范在冬季进行混凝土施工时,测温工作非常重要。

下面介绍混凝土冬期施工测温的规范要求。

1、混凝土搅拌测温记录混凝土搅拌测温记录应包括大气温度、原材料温度、出罐温度、人模温度等。

在测温前,需要绘制测温点布置图,明确测温点的部位和深度等。

测温时,必须按照书面技术交底的要求进行操作。

测温记录需要签字并归档,表格中各温度值需标注正负号。

2、混凝土养护测温记录混凝土冬期施工需要符合国家现行标准《建筑工程冬期施工规程》和施工技术方案的规定。

测温起止时间指室外日平均气温连续5天低于5℃时起,至室外日平均气温连续5天高于5℃冬施结束。

掺加防冻剂的混凝土未达到抗冻临界强度之前每隔2小时测量一次,达到抗冻临界强度且温度变化正常,测温间隔时间可由2小时调整为6小时。

在进行测温前,需要绘制测温点布置图,包括测温点的部位和深度等。

测温记录需要包括大气温度、各测温孔的实测温度、同一时间测得的各测温孔的平均温度和间隔时间等,并进行成熟度计算。

表格中各温度值需标注正负号。

3、大体积混凝土养护测温记录大体积混凝土施工需要对人模时大气温度、各测温孔温度、内外温差和裂缝进行检查和记录。

在进行测温前,需要绘制测温点布置图,包括测温点的部位和深度等。

表格中各温度值需标注正负号。

4、冬期施工混凝土的测温工作在离建筑物10米以外、距地面高度、通风条件较好的地方安装规格不小于300*300*400的白色百叶箱。

测温孔的位置应选择在温度变化大、容易散失热量的部位、易于遭受冻结的部位,西北部或前阴的地方应多设置。

测温孔的口不迎风设置,并临时封闭。

梁上的测温孔应垂直于梁的轴线,孔深为梁高的1/3至1/2处。

现浇钢筋混凝土构造柱每根下端设一个测温孔。

底板测温孔布置按纵横方向不大于5米间距布置,每间房间面积不大于20平方米可设一个测温孔,测温孔垂直于板面,孔深为板厚的1/3至1/2.。

冬期施工测温专项方案

冬期施工测温专项方案

目录一、编制依据 ........................................ - 0 -二、编制目的 ........................................ - 0 -三、测温方案及控制措施............................... - 0 -3.1外部环境温度测量和控制 03.2混凝土温度测量 (1)3.3混凝土内外温度和环境温度比较和控制 (4)四、质量保证措施 .................................... - 4 -冬期施工测温专项方案一、编制依据1、《客运专线预应力混凝土连续梁暂行技术条件》。

2、《客运专线高性能混凝土暂行技术条件》科技基 [2005]101号。

3、《客运专线铁路桥涵工程施工质量验收暂行标准》铁建设[2005]160号。

4、《铁路混凝土与砌体工程施工规范》(TBl0210—2003)。

5、《铁路混凝土工程施工质量验收补充标准》铁建设[2005]160号。

6、《铁路混凝土工程施工技术指南》TZ210-2005。

7、大西公司关于冬期施工相关文件和管理办法。

二、编制目的为了保证冬期混凝土施工质量,满足冬期施工对温度的要求,特制定本专项方案。

三、测温方案及控制措施冬季测温主要对外部环境温度和混凝土温度进行测量。

外部环境温度主要是控制住结构物所处的小环境温度,混凝土温度测量主要是以测量入模温度、混凝土混凝土芯部温度和表面温度为主。

3.1 外部环境温度测量和控制3.1.1 拌合站的温度测量和控制拌合站主要对拌合用水进行温度控制,我标段所投入的蒸汽锅炉均有水温的显示系统,控制水的温度不高于80℃。

砂石料储存仓库挂置温度计,仓内设置火炉,保证棚内温度始终处于15℃以上。

温度控制由拌合站试验人员进行记录和观察,并将情况给拌合站负责人和现场技术负责人反映,保证温度得到控制。

当拌合用水高于80℃时,采取加入冷水降低锅炉内水温;砂石料储存仓温度低于15℃时,增加火炉数量或者加大火炉内燃火程度。

冬季施工测温孔留置方法测温记录成熟度相关知识

冬季施工测温孔留置方法测温记录成熟度相关知识

冬季施工测温孔留置方法:测温孔布置原则①现浇混凝土梁板的测温孔垂直插入留置。

梁测温孔每3m长设置1个,每跨宜至少设置2个,孔深1/3已浇筑混凝土梁的高度。

楼板每15m2设置1个,每间宜至少设1个,孔深1/2板厚。

各区域技术员绘制出测温孔平面布置图,测温孔应全部编号,测温孔应设置在有代表性的结构部位和温度变化大易冷却部位,孔深10~15cm,也可为板厚的1/2或墙厚的1/2。

同时需对测温人员进行技术交底和安全交底。

②剪刀墙横墙每条轴线测一块模板,纵墙测温的模板在横墙轴线之间梅花形布置。

每块板单面设测孔3个,沿对角线布置,上、下测孔距大模板上、下边缘30cm。

③底板每30m2设测温孔一个,孔深设在底板中部。

现浇悬挑阳台每个设2个孔。

④测温孔留置方法:梁板测温孔用φ20薄铁管在混凝土刚浇筑完毕未凝固前插入混凝土内留置,并按测温孔编号插上相对应的三角旗(三角板两直边边长分别为80和150,采用旧竹胶板,上面用红笔写上编号)。

测温孔留置由混凝土班组负责。

测温时在已浇筑找平的板面上留设竹胶条测点布置原则:梁:测温孔每100m2建筑面积设置一个,孔深约为1/3梁高;柱:在每根柱的1/2高度设测温孔一个,测温孔与柱面成90度角,孔深约为1/3 柱断面边长;剪力墙板:每50m2板面设测温孔一个,孔距地面(或板面)约1/2板高,并距焦碳炉较远处设置,孔深约10cm。

现浇板:每100 m2建筑面积设测温孔一个,孔深约为1/2板厚。

成熟度粗略计算方法:M = ∑(T+15)△tM为混凝土成熟度(℃*h)T为混凝土养护温度(℃)△t 混凝土养护间隔时间(h)当气温为0℃及以下时,不考虑混凝土强度的增长,与此对应的养护时间不计入等效养护龄期。

当养护龄期小于14d时,混凝土强度尚处于增长期;当养护龄期超过60d 时,混凝土强度增长缓慢,故等效养护龄期的范围宜取为14d~60d。

如不足600度天以60天强度为600度天强度。

是每一天气温的平均值,相加得600度。

测温孔的设置

测温孔的设置

主要依据《建筑工程冬期施工规程》(JGJ104)及各地地方标准(各地资料填写范例里有详细说明)1、测温孔的形成采用棒式温度计进行测温,在各测温点设置孔洞,为在混凝土中形成测温孔,可用PVC管,直径10~15㎜,底部封闭,上口敞开,长度根据结构不同而设。

也可用10~12钢筋短棒,浇筑于混凝土中,在混凝土终凝后拨出。

在测温孔内放置温度计,并用棉花塞实,即可读数。

2、测温孔的布置一般选择在温度变化大,容易散失热量的部位,易于受冻的部位,西北部或背阴处的地方多设置。

测温孔不应该迎风设置,测温孔应有临时封闭。

3、梁测温孔布置位置当每跨梁长度大于4米时,测温孔的设置部位在跨中设置一点,两侧0.15L 处各设置一点。

当每跨梁的长度小于4米时,测温孔应在梁两侧0.25L处各设置一点。

梁上的测温点应垂直于梁的轴线,孔深度为10㎝~15㎝。

4、柱测温孔的布置根据平面布置图在柱上设置测温孔,当柱高度大于4米时,测温孔设置3点,在柱中设置一点(0.5H)在柱两端0.15H处各设置一点。

当柱高度小于4米时,测温孔在柱中设置一点(0.5H),在柱底部0.15H处设置一点。

孔深为10㎝~15㎝,并与柱面成倾斜角30度。

5、现浇楼板、底板现浇楼板的测温孔布置应按纵横方向不大于10米(大面积可适当放宽)间距布置。

每间房间面积不大于40平方米,可设置测温孔一个。

测温孔应垂直于板面,孔深为10㎝~15㎝或板厚的1/3~1/2。

6、现浇混凝土板墙墙最大宽度在20㎝和20㎝以内时,可单面设置测温点,测温孔深度为墙厚的1/2或10㎝~15㎝。

当墙厚度大于20㎝时,要双面设置,孔深为墙厚度的1/3或10㎝~15㎝。

测温孔与板墙成30度倾斜角。

大面积墙面测温孔按纵横方向均不超过5米间距布置,每块墙的面积小于20平方米时,每面可设置一个测温点。

测温布置原则

测温布置原则

测温布置原则
冬季施工测温xx留置方法:测温xx布置原则
①现浇混凝土xx的测温xx垂直插入留置。

xx测温xx每3mxx设置1个,每跨宜至少设置2个,xx1/3已浇筑混凝土xx的高度。

楼板每15m2设置1个,每间宜至少设1个,xx1/2板厚。

各区域技术员绘制出测温xx平面布置图,测温xx全部编号,测温xx设置在有代表性的结构部位和温度变化大易冷却部位,xx10~15cm,也可为板厚的1/2或墙厚的1/2。

同时需对测温人员进行技术交底和安全交底。

②剪刀墙横墙每条轴线测一块模板,纵墙测温的模板在横墙轴线之间xx形布置。

每块板单面设测xx3个,沿对角线布置,上、下测xx距大模板上、下边缘30cm。

③底板每30m2设测温xx一个,xx设在底板中部。


浇悬挑阳台每个设2个xx。

④测温xx留置方法:xx测温xxφ20薄铁管在混凝土刚浇筑完毕未凝固前插入混凝土内留置,并按测温xx编号插上相对应的xx(三角板两直边边xx分别为80和150,采用旧竹胶板,上面用红笔写上编号)。

测温xx留置由混凝土班组负责。

测温时在已浇筑找
平的板面上留设竹胶条
测点布置原则:xx:测温xx每100m2建筑面积设置一个,xx约为1/3xx;柱:在每根柱的1/2高度设测温xx一个,测温xx柱面成90度角,xx约为1/3 柱断面边长;剪力墙板:每50m2板面设测温xx一个,xx距地面(或板面)约1/2板高,并距焦碳炉较远处设置,xx约10cm。

现浇板:每100 m2建筑面积设测温xx一个,xx 约为1/2板厚。

地基冬期施工测温规范

地基冬期施工测温规范

地基冬期施工测温规范
引言
地基施工是建筑工程中的重要环节,而冬季施工中的低温环境可能对地基施工产生不利影响。

为了确保地基施工的质量和安全,必须对地基的温度进行监测和控制。

本文档旨在制定地基冬季施工测温规范,为施工方提供操作指南以确保施工质量。

测温原则
1. 在地基施工过程中,应选取合适的温度测量方法,包括但不限于使用温度计、红外线测温仪等。

2. 测温点的选择应具有代表性,涵盖地基中不同位置和深度。

3. 测温时应注意避免外界因素对测量结果的干扰,如风力、日照等。

测温方法
1. 采用接触式测温方法时,应将温度计插入地基中一定深度,并等待足够的时间,待温度稳定后进行测量。

2. 采用红外线测温仪时,应将测温仪对准测温点,确保准确测量。

测温频率
1. 在地基冬季施工过程中,应根据施工进度和环境温度变化,合理安排测温频率。

2. 建议每日至少测量两次地基温度,包括一次在上午和一次在下午。

温度控制
1. 根据地基温度监测结果,合理调整施工计划和措施,以确保地基施工质量和安全。

2. 当地基温度低于规定的最低施工温度时,采取合适的加热措施,如使用加热设备等。

结论
通过制定地基冬季施工测温规范,可以有效监测和控制地基温度,提高地基施工质量和安全性。

施工方应按照本规范的要求进行地基冬季施工测温工作,确保施工的顺利进行。

冬季施工测温工作

冬季施工测温工作

冬季施工测温工作一、测温工作本工程全部采用便携式建筑电测温仪进行电子测温,在测温点布置上将考虑竖向结构,测温点采用直埋式探头引出导线。

测温人员工作前,先检查所需用工具是否齐全,夜间测温还要带好手电筒。

砼浇注过程中,应检查模板上的引出测温导线是否正常,并加以保护和标识。

测温时按测温点编号顺序进行,读数准确、快速、并记入测温记录表,同时将测温点用保温材料原样覆盖好。

测温项目及测温次数如下表:混凝土的测温应从混凝土浇注完成1小时后开始,一直到第8天结束。

二、测温点平面布置方案根据测温点应设在具有代表性的结构位置和温度变化大、易冷却的部位原则,结合本工程的结构特征和具体情况,确保总体布置方案原则如下:沿建筑结构转角处、变形缝处及四个方向的长边中部设置。

测温导线埋设要求:在竖向结构上,测温导线的埋设位置为距离底板200mm,埋设深度为墙体厚度的1/2,板面上的埋设深度为板厚的1/2。

三、测温点布置原则:1)根据项目部冬期施工方案绘制测温点布置图,各测温点应编号。

2)现浇混凝土梁的测温点每10m长设置1个,每跨至少设2个,埋置测温线头深为1/3~1/2梁高,且线头埋置深度不小于150mm;板每15㎡设置1个,每间至少设1个,埋置测温线头深为1/2板厚。

3)现浇混凝土柱,应在每根柱子迎风面的柱头和柱脚各布置1个测温点,埋置测温线头深为1/2~1/3柱断面边长,且深度不小于150mm。

对于边长(直径)不小于500mm的方柱(圆柱),应在柱中部中心位置加设一个测温点。

4)现浇混凝土底板每25㎡~30㎡设置设测温点一个,对于和承台同时浇注部位应设上、中、下三层测温点,且上层测温线头深度宜为100~150mm。

四、冬施的规定及气温特点1、冬施规定:日平均气温连续5d稳定低于5℃进入冬期施工或最低气温降至0℃及0℃以下。

2、气温特点:根据地区的气温特点,平均气温低于5℃的起止时间为每年的11月15日至来年的3月15日,总计天数为120天,根据历年气温的变化规律,冬期施工分为以下二个阶段:第一阶段为低温阶段,时间在每年的11月15日至12月中旬和来年的2月中旬至3月15日,大约为70~80天,占整个冬施阶段的60%左右,白天的工作环境基本处于正温,混凝土施工措施主要采用早强型减水剂,塑料布覆盖养护等措施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

精心整理
冬季施工测温孔布置的原则和依据
主要依据《建筑工程冬期施工规程》(JGJ104)及各地地方标准(各地资料填写范例里有详细说明)
1、测温孔的形成
采用棒式温度计进行测温,在各测温点设置孔洞,为在混凝土中形成测温孔,可用PVC 管,直径10~15㎜,底部封闭,上口敞开,长度根据结构不同而设。

也可用10~12钢筋短棒,浇筑于23轴线4点(0.5H ),51/3~1/26、现浇混凝土板墙
墙最大宽度在20㎝和20㎝以内时,可单面设置测温点,测温孔深度为墙厚的1/2或10㎝~15㎝。

当墙厚度大于20㎝时,要双面设置,孔深为墙厚度的1/3或10㎝~15㎝。

测温孔与板墙成30度倾斜角。

大面积墙面测温孔按纵横方向均不超过5米间距布置,每块墙的面积小于20平方米时,每面可设置一个测温点。
