机电设备施工安全技术措施(通用版)
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention.
(安全管理)
单位:___________________
姓名:___________________
日期:___________________
机电设备施工安全技术措施(通
用版)
机电设备施工安全技术措施(通用版)导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。

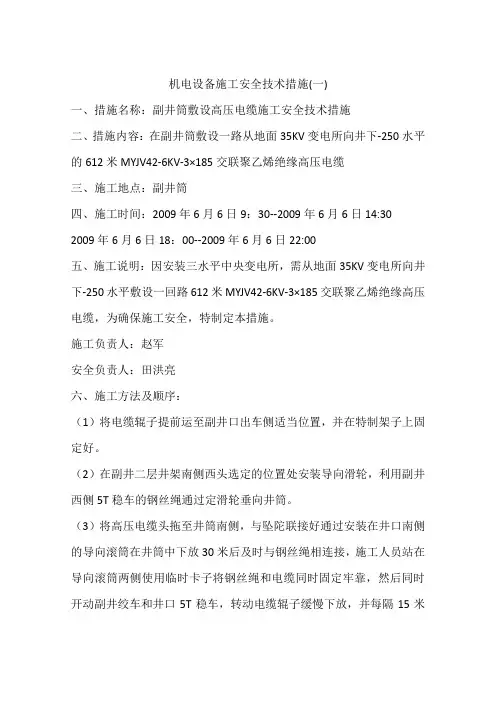

一、措施名称:副井筒敷设高压电缆施工安全技术措施
二、措施内容:在副井筒敷设一路从地面35KV变电所向井下-250水平的612米MYJV42-6KV-3×185交联聚乙烯绝缘高压电缆
三、施工地点:副井筒
四、施工时间:2009年6月6日9:30--2009年6月6日14:30
2009年6月6日18:00--2009年6月6日22:00
五、施工说明:因安装三水平中央变电所,需从地面35KV变电所向井下-250水平敷设一回路612米MYJV42-6KV-3×185交联聚乙烯绝缘高压电缆,为确保施工安全,特制定本措施。
施工负责人:赵军
安全负责人:田洪亮
六、施工方法及顺序:
(1)将电缆辊子提前运至副井口出车侧适当位置,并在特制架子上固定好。
(2)在副井二层井架南侧西头选定的位置处安装导向滑轮,利用副井西侧5T稳车的钢丝绳通过定滑轮垂向井筒。
(3)将高压电缆头拖至井筒南侧,与坠陀联接好通过安装在井口南侧的导向滚筒在井筒中下放30米后及时与钢丝绳相连接,施工人员站在导向滚筒两侧使用临时卡子将钢丝绳和电缆同时固定牢靠,然后同时开动副井绞车和井口5T稳车,转动电缆辊子缓慢下放,并每隔15米使用一付临时卡子,中间每隔5米使用麻绳进行捆绑。同时安排一名大井工乘坐罐笼,佩戴好安全带跟随罐笼一同缓慢下松,随时观察电缆下松的位置,遇到问题及时向井口发出停车信号。
(4)当电缆下放到-250安全通道时,安排专人解除临时卡子和麻绳,将钢丝绳盘在合适位置,同时指挥其他人员将余出的电缆顺着-350管子道进行敷设。
(5)继续下放电缆至合适长度时,发出停止信号,由专人自上而下用永久木质电缆卡将电缆固定在罐道梁上,并及时拆除临时卡子,直到全部更换完毕。
(6)撤出5T稳车钢丝绳。
七、施工安全技术措施:
(1)要充分做好施工前的准备工作,指定专人清点和检查所需要的
配件、工具等,特别是电缆卡子,事先要在现场试用,校对尺寸,检查是否合适、配套齐全,同时应指定专人检查安全用具,安全带以及所用的配套工具等,必须合格可靠,施工负责人要对准备工作逐项进行全面检查,以防疏漏。
(2)工作负责人要组织好全体工作人员学习讨论施工安全技术措施,施工方法、施工顺序以及有关的注意事项等。要做到分工明确,责任落实。所有施工人员都必须参加本措施的学习,并经本人签字后方可参见本项目的具体施工。
(3)安全负责人专职检查安全工作,不得兼职其它工作工作内容,发现不安全因素要及时采取措施处理。
(4)施工前,要将副井塔、井筒及井口10米范围的杂物清理干净,井口周围5米范围内设好警戒绳,由运搬把钩工负责看管,非工作人员严禁靠近。
(5)电缆辊子及支架要固定牢靠,并采取有效措施防止意外拖倒电缆辊子,下放电缆时,辊子前方严禁站人。
(6)要提前派专人对5吨稳车的机械部件、电气电源等进行全面细致的检查,发现问题提前处理,要求稳车的制动装置必须灵活可靠,稳车必须使用经检验合格的钢丝绳,司机持证上岗,正规操作。
(7)工作负责人应事先与绞车司机及各处信号工取得联系,交代清楚工作内容,绞车速度及信号规定要求。信号要有明确的规定,信号工必须由专职信号工担任,发送信号要及时准确。绞车司机要集中精力,听清信号再开车,信号不清楚或不明时严禁动车。
(8)凡在井筒及井口2m范围内工作的人员必须佩带好安全帽,系好安全带。安全带在使用前必须事先检查一遍,确无问题后方可使用,要栓系在安全可靠的位置。站在罐笼顶上工作时要设好保护伞。
(9)井筒内施工时,严禁上下平行作业,严禁抛掷工具及其它物件,井筒作业人员的工具要用尼龙绳拴在手上,材料、配件等装在包内并置于安全位置;防止掉落井筒。
(10)下放电缆时,应有专人站在罐笼保护伞下观察钢丝绳和电缆的下放情况,防止挂住,或下到罐道内侧,发现问题时要及时发停车信号进行处理。井口施工人员严禁站在电缆辊子正前方,防止意外情况。
(11)工作人员乘坐罐笼处理问题或固定卡子时,要在绞车停稳并搭好脚手板后方可开始工作,严禁多水平同时作业。
(12)施工中,绞车司机要集中精力,听清信号,随时注意观察操作台仪表数据的变化,提升速度控制在0.3m/s—0.5m/s之间,最大
不得超过2m/s,发现问题要及时停车。
(13)要提前校对好35KV变电所供电盘至井口实际电缆的长度,按长度留好系数,当下放至该长度时即可停止稳车,进行固定电缆。
(14)工作中若出现特殊意外情况,应立即汇报工区、机电科和调度室,采取果断措施。
八、信号规定:
副井绞车信号由罐笼跟车工敲钟传信号至井口,再由井口专职信号工发送信号至井口信号室再传至绞车房。
稳车信号由罐笼跟车工敲罐道传信号至井口,再由井口专职信号工使用电铃信号传至稳车司机。
停车:一短提升:两短下放:三短
九、钢丝绳安全系数效验:
5T稳车使用Φ18-18×7的钢丝绳,
经检测其合格钢丝的总破断拉力F=253.286KN。
悬挂长度:副井筒深325米
电缆自重:Gd=11.2Kg/m×325m=3640Kg
钢丝绳自重:Gg=1.434Kg/m×325m=466.05Kg
坠陀、电缆卡子总重取60Kg,
