装修【隐蔽工程】质量验收制度[001]
检验批 隐蔽工程验收制度
检验批隐蔽工程验收制度
一、总则
1. 为规范施工工程验收,确保隐蔽工程的质量,特制定本制度。
2. 本制度适用于所有工程中的隐蔽工程验收。
3. 本制度内容经工程部门负责人审定后生效。
4. 所有实施单位必须严格按照本制度执行。
二、隐蔽工程验收时间
1. 隐蔽工程验收应在完工前进行。
2. 验收时间由工程部门负责人根据实际情况确定,但不得晚于工程的竣工日期。
三、隐蔽工程验收人员
1. 隐蔽工程验收人员应由工程部门负责人推荐,并经工程项目领导审定,包括工程监理、
施工单位负责人等。
2. 隐蔽工程验收人员需熟悉本制度内容,并具有相应的工程验收经验和能力。
3. 隐蔽工程验收人员应签订保密协议,承诺不泄露工程信息。
四、隐蔽工程验收流程
1. 施工单位主动申请验收,工程部门负责人安排验收人员进行验收。
2. 验收人员梳理验收项目清单,核对相应的施工图纸、规范标准等文件。
3. 验收人员现场检查隐蔽工程的材料、质量并进行记录,确保符合标准。
4. 验收人员对不符合标准的隐蔽工程提出整改意见,并指导施工单位进行整改。
5. 验收人员填写隐蔽工程验收报告,报告内容包括验收项目清单、验收情况、整改情况等。
6. 验收报告由验收人员、施工单位负责人签字确认,工程部门负责人审定后归档保存。
五、隐蔽工程验收标准
1. 隐蔽工程验收标准应符合国家相关规范和标准,确保施工质量。
2. 隐蔽工程验收标准包括但不限于材料质量、安全防护措施、施工工艺流程等。
3. 施工单位应根据验收标准进行施工,确保隐蔽工程符合验收要求。
六、隐蔽工程验收成果管理
1. 隐蔽工程验收报告作为验收成果的重要记录,应合规归档保存。
隐蔽工程验收制度
隐蔽工程验收制度
是指对于建筑、装修等工程中的隐蔽部分进行验收的制度。隐蔽部分是指在工程竣工前不易被检查和鉴定的部分,如管道、电线、隔断墙体等。为了确保工程质量和安全,隐蔽工程验收必不可少。
隐蔽工程验收制度包括以下内容:
1. 验收标准与要求:制定明确的验收标准和要求,包括隐蔽工程的材料、施工工艺、尺寸等方面的要求。验收标准应符合相关法律法规和建筑规范。
2. 验收程序与责任:明确隐蔽工程验收的程序和责任。一般包括施工单位、监理单位和建设单位的责任和义务。验收程序包括材料验收、报验、复验和验收报告等环节。
3. 验收人员和资质要求:指定具备相应专业知识和经验的人员参与隐蔽工程验收,如工程质量监督部门的工程师、监理工程师等。他们应具备相关专业资质。
4. 验收记录与资料归档:对隐蔽工程验收进行详细的记录,包括验收时间、验收人员、验收结果等。验收记录和相关资料应妥善保存,方便后续的查验与维护。
5. 验收结果和处理意见:根据隐蔽工程的验收情况,给出验收结果和处理意见。如果发现问题或不合格项,应及时进行整改和复验,确保工程质量。
隐蔽工程验收制度的实施可以提高工程质量,避免隐患和事故的发生,保证建筑安全和人员的生命财产安全。它是建筑工程中重要的质量控制环节。

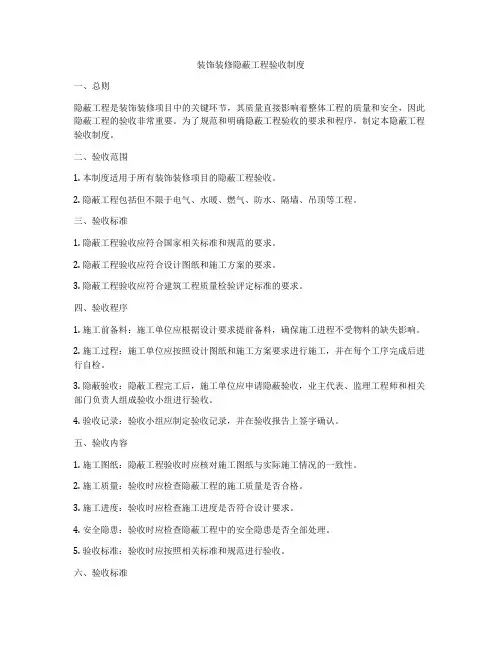

装饰装修隐蔽工程验收制度
装饰装修隐蔽工程验收制度
一、制度目的
本制度旨在明确装饰装修隐蔽工程的验收标准和程序,确保工程质量符合国家及行业标准,保障业主利益,提升居住安全和舒适度。
二、验收范围
隐蔽工程包括但不限于水电改造、防水处理、墙体基础、地面基层、吊顶结构等不易在装
修后检查到的部分。
三、验收标准
1. 水电改造:管线走向应横平竖直,接口牢固无渗漏,电线容量符合国家标准,配电箱内
线路分明,标识清晰。
2. 防水处理:防水层无破损,涂抹均匀,边缘上翻高度符合要求,经过闭水试验无渗漏现象。
3. 墙体基础:墙面平整,无空鼓、裂缝,垂直度和平整度符合规定标准。
4. 地面基层:地面平整坚实,无起砂、裂缝,坡度符合排水要求。
5. 吊顶结构:吊筋安装牢固,主龙骨、副龙骨间距合理,无变形、松动现象。
四、验收程序
1. 施工单位在隐蔽工程施工完成后,应自行进行初步检查,并整理相关验收资料。
2. 通知业主或其代表进行隐蔽工程验收,并提供相应的施工记录和质量检验报告。
3. 业主或其代表应在接到通知后及时到场参与验收,如有疑问可委托专业第三方进行检测。
4. 验收合格后,双方应签署隐蔽工程验收记录,作为后续工程继续进行的依据。
5. 如验收不合格,施工单位应及时整改至合格标准,并重新进行验收。
五、责任与义务
1. 施工单位必须按照国家及行业标准执行隐蔽工程的施工和验收工作。
2. 业主有权监督隐蔽工程的施工过程,并对完成的工程进行验收。
3. 双方应本着公正、客观的原则,确保验收工作的公开透明。
六、后续服务
1. 施工单位应提供完善的售后服务,对于验收合格的隐蔽工程提供一定期限的质保。
装饰装修隐蔽工程质量验收标准
装饰装修隐蔽工程质量验收标准
一、电路质量验收标准
1、强弱电分别布管穿线,线管内无接头、扭结,接头在接线盒内,如需分线,必须用分线盒;导线连接坚固,接线不受拉力,包扎紧密,不露线芯;
2、目测无裸线、线路规整、横平竖直、PVC管间接头处用胶连接紧密、固定稳固、标准,每隔1200mm加固定卡1个,水平、垂直交叉处应采用过桥弯;吊顶内布线走管应顺顶、顺墙固定或排扎在吊挂杆上;
3、尽量少用弯头、使用冷弯技术;尽量少用黄蜡管,能用PVC管处坚决不用黄蜡管;尽量沿墙面、顶面布线,线管入底盒必须使用锁扣固定,线头用绝缘胶布包扎并绕圈入盒;
4、线路敷设严禁出现扭绞、死弯、绝缘层损坏、护套线断裂等缺陷,严禁直接埋入抹灰层大等碱性材料内敷设特殊部位除外,需用胶带缠绕;如损伤严重,必须重新更换线路;
5、电路、冷热水管、气管不允许同槽敷设,必须分槽敷设,且须保持一定间距;
6、电源线配线时,所用导线截面积应满足用电设备的最大输出功率; mm2铜芯线可承受2900W的负荷, mm2铜芯线可承受4900W左右的负荷,4 mm2铜芯线可承受7000W的负荷,6 mm2铜芯线可承受9000W的负荷;
7、柜机空调专用6mm2、调、挂机空调、厨房、卫生间插座使用4mm2、普通插座 mm2、照明主线 mm2、灯控制线 mm2;
8、回路设置:各空调分别为1个回路,照明1个回路、插座1个回路、厨房及卫生间分别为1个回路,如卫生间内要单独安装电热水器、按摩浴缸、蒸汽浴房等大功率物件除外,此时各需单独设置回路;
9、同一回路电线应穿入同一套管内,电线总截面积包括绝缘外皮不应超过管内截面积的40%,直径16 mmPVC管内可穿 mm2线6根, mm2线4根,4 mm2线3根,直径20mmPVC管内可穿 mm2线9根, mm2线7根,4 mm2线5根;
隐蔽工程验收制度规范

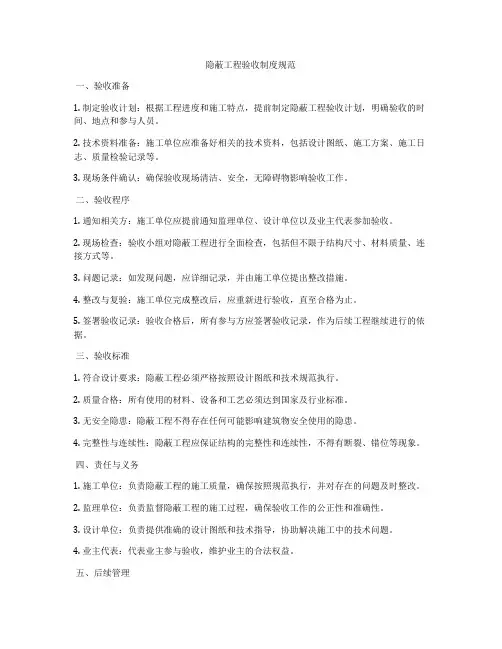

隐蔽工程验收制度规范
一、验收准备
1. 制定验收计划:根据工程进度和施工特点,提前制定隐蔽工程验收计划,明确验收的时间、地点和参与人员。
2. 技术资料准备:施工单位应准备好相关的技术资料,包括设计图纸、施工方案、施工日志、质量检验记录等。
3. 现场条件确认:确保验收现场清洁、安全,无障碍物影响验收工作。
二、验收程序
1. 通知相关方:施工单位应提前通知监理单位、设计单位以及业主代表参加验收。
2. 现场检查:验收小组对隐蔽工程进行全面检查,包括但不限于结构尺寸、材料质量、连接方式等。
3. 问题记录:如发现问题,应详细记录,并由施工单位提出整改措施。
4. 整改与复验:施工单位完成整改后,应重新进行验收,直至合格为止。
5. 签署验收记录:验收合格后,所有参与方应签署验收记录,作为后续工程继续进行的依据。
三、验收标准
1. 符合设计要求:隐蔽工程必须严格按照设计图纸和技术规范执行。
2. 质量合格:所有使用的材料、设备和工艺必须达到国家及行业标准。
3. 无安全隐患:隐蔽工程不得存在任何可能影响建筑物安全使用的隐患。
4. 完整性与连续性:隐蔽工程应保证结构的完整性和连续性,不得有断裂、错位等现象。
四、责任与义务
1. 施工单位:负责隐蔽工程的施工质量,确保按照规范执行,并对存在的问题及时整改。
2. 监理单位:负责监督隐蔽工程的施工过程,确保验收工作的公正性和准确性。
3. 设计单位:负责提供准确的设计图纸和技术指导,协助解决施工中的技术问题。
4. 业主代表:代表业主参与验收,维护业主的合法权益。
五、后续管理

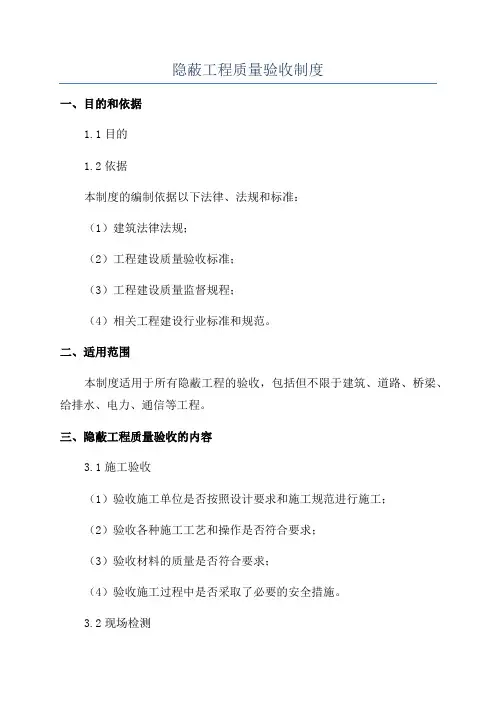

隐蔽工程验收制度
隐蔽工程验收制度
是指在建筑工程中,对于隐蔽部位的施工质量进行验收的一套制度。隐蔽工程是指在建筑物竣工后不再能够进行直接检查和修整的部位,如墙体内部、地下管道、电气线路等。因此,隐蔽工程的质量关乎整个建筑物的安全和可持续性。
隐蔽工程验收制度主要包括以下内容:
1. 验收标准:根据相关的建筑法规和施工规范,确定隐蔽工程的质量验收标准,对于各项关键参数和质量要求进行明确。
2. 验收程序:规定隐蔽工程验收的时间节点、验收人员、验收的程序和方法等,确保验收全面、科学、公正。
3. 验收记录:对每个隐蔽工程进行记录,包括施工图纸、材料使用情况、施工过程中的关键环节等,以备查验。
4. 验收结果:对每个隐蔽工程进行评估和判定,确定是否合格并在相关记录中进行备注。
5. 不合格处理:对于不符合验收标准的隐蔽工程,要进行整改和返工,并重新进行验收。
隐蔽工程验收制度的建立和执行,可以有效地保证建筑工程的质量和安全。通过严格的验收制度,可以及时发现和纠正隐蔽工程中可能存在的质量问题,保证建筑物整体质量的稳定和可靠。
第 1 页共 1 页
隐蔽工程验收制度范文(2篇)
隐蔽工程验收制度范文
第一章总则
第一条根据国家有关法律法规和建设工程管理的相关规定,制定本隐蔽工程验收制度。
第二条隐蔽工程验收是指在施工过程中,由施工单位按照施工图纸和相关技术标准,对建设工程中的隐蔽部位进行检查、测量和试验,以确定其质量符合设计要求的一项工作。
第三条隐蔽工程验收的目的是保证建设工程的质量,减少施工中可能存在的缺陷和隐患,以确保建筑物的安全可靠、功能完好。
第四条隐蔽工程验收适用于各类建设工程的施工过程中,包括土建、安装、装饰等各个环节。
第五条隐蔽工程验收应由专业施工队伍按照合同约定和工程项目管理要求进行,验收人员应具备相应的资格和经验。
第六条隐蔽工程验收工作应在相关施工环节完工后及时进行,验收合格后方可进行下一施工环节。
第七条隐蔽工程验收记录应详细、真实,必要时应附上有关测量、试验等的数据和报告。
第八条隐蔽工程验收的结果应及时通报建设单位,并按规定办理验收手续。
第二章隐蔽工程验收程序和方法
第九条隐蔽工程验收程序应包括以下步骤:验收准备、验收实施、验收记录和验收报告。
第十条隐蔽工程验收准备:施工单位应按照设计文件和相关技术标准,组织施工人员对待验的项目进行梳理和准备,包括施工材料、设备的准备,必要时还需进行测量、试验等的准备工作。
第十一条隐蔽工程验收实施:施工单位应按照设计文件和相关技术标准要求,对待验的项目进行检查、测量和试验等工作,确保其质量符合设计要求。
第十二条隐蔽工程验收记录:施工单位应按规定,对隐蔽工程验收过程中的检查、测量和试验等情况进行详细记录,包括日期、时间、地点、验收人员、验收内容、结果等。

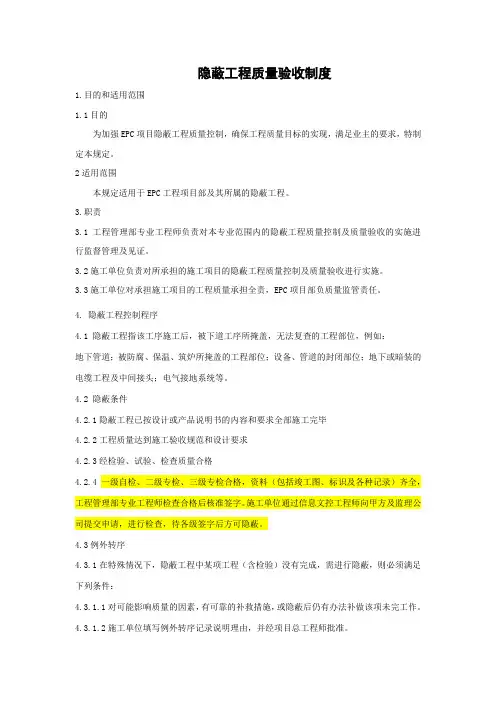

隐蔽工程验收制度(5篇)
隐蔽工程验收制度
1、工程完工后无法进行检查的那一部分工程,特别是重要结构部位及有关特殊要求的部位,工程部和副总经理都要督促资料员现场管理进行隐蔽工程验收。
2、分项工程施工完毕后,应由副总经理和工程部及施工员会同质检员进行自检,并签发隐蔽工程验收记录,在指定日期内,由监理(建设)单位、设计单位签具验收意见。
3、隐蔽工程在未进行验收前,不得进行下道工序施工,若有违反验收制度,造成返工损失时,应追究有关部门和人员的责任。
4、管道无损探测由有资质专业单位负责,检测报告和隐蔽工程验收单位由工地资料员保管,竣工整理成册,纳入工程档案。
隐蔽工程验收制度(2)
是指对建设工程中的隐蔽部位进行验收的相关措施和标准。隐蔽部位指在建设过程中被覆盖、封闭或隐藏起来的部分,如墙体内部、管道布置、电线敷设等。
隐蔽工程验收制度的目的是确保隐蔽部位的施工质量符合相关规范和标准,防止隐蔽工程存在质量隐患和安全隐患。
隐蔽工程验收制度通常包括以下步骤:
1. 隐蔽工程验收的时间点:通常在完成建设工程的隐蔽工程施工后,但在最终竣工验收之前。
2. 验收范围:包括各类隐蔽部位,如墙体、地板、天花板、管道、电线等。
3. 验收标准:根据相关技术规范和设计要求制定验收标准,对施工质量进行评估,确保施工符合规范要求。
4. 验收方法:通过对隐蔽部位进行拆开、测量、检查等方式,进行实地检验,确保施工质量。
5. 验收记录:对隐蔽工程验收过程进行详细记录,包括验收日期、验收人员、施工单位、发现的问题及处理情况等。
6. 验收结果:根据验收情况,对隐蔽工程进行评定,确定是否合格,并及时整改不存在问题。
隐蔽工程验收制度
隐蔽工程验收制度
隐蔽工程验收制度是确保施工质量符合规范和设计要求的重要环节。首先,在施工班组自检合格的基础上,项目部有关质量管理人员应组织检查验收,检查内容包括原材料规格、数量、部位和实测合格单等。对于不符合规范要求、地方标准和设计文件要求的项目,施工班组应限期整改,并通过复检。其次,在项目部有关质量管理人员合格的基础上,业主和监理人员也应参与检查,对于不合格项目,施工班组应限期整改并通过复验。第三,在政府质量监督机构必须到场验收的部位,施工单位和监理公司应通知和安排验收。验收合格后,监理公司应开具有关手续,方可进行下道工序施工,并填写隐蔽工程验收记录。第四,隐蔽工程验收记录应由施工员或技术员填写,参加验收的责任人员应签字并加盖公章。对于重要分部或特殊部位的验算,还需有隶属单位工程管理部门盖章,并由资料员存入工程技术档案。第五,不同项目的隐蔽工程应分别填写检查记录,应复写五份,监理单位、建设单位、工程部各一份,自存两份。最后,隐蔽工程项目及检查内容包括地基与基础工程、钢筋砼工程、砖砌体、木结构工程、防水工程、水暖、卫
暖、管道工程以及电气线路工程。对于重要结构部位及有特殊要求的隐蔽工程,由于无法进行检查,需要特别注意。
隐蔽工程验收制度范本(2篇)
隐蔽工程验收制度范本
一、引言
作为一项重要的工作环节,隐蔽工程验收是确保工程质量的关键环节之一。为保证验收工作的科学、全面进行,制定本隐蔽工程验收制度,旨在规范隐蔽工程验收的程序和要求,确保工程质量,提高工程管理水平,达到预期设计要求,促进工程项目的顺利进展。
二、目的和基本原则
1. 目的
本隐蔽工程验收制度的目的是明确隐蔽工程验收的程序,确保施工单位按照设计要求进行施工,确保工程的质量和安全性。
2. 基本原则
(1)公正公平原则:隐蔽工程验收过程中,应公正公平对待施工单位,确保验收结果真实可靠。
(2)严格按照规范要求原则:隐蔽工程验收应严格按照相关规范和标准进行,实行科学评价。
(3)及时高效原则:隐蔽工程验收应及时进行,不得拖延验收时间,确保工程的顺利进行。
三、隐蔽工程验收程序
1. 验收前准备
(1)施工单位应向验收单位提交隐蔽工程验收申请书,明确施工单位、工程项目基本信息等内容。
(2)验收单位应组织验收人员,并进行验收计划的制定,确定验收工程的范围和验收内容。
2. 验收过程
(1)验收人员将按照设计文件进行现场查看,对已完工的隐蔽工程进行全面检查。
(2)验收人员应对施工单位提供的相关证明文件进行审核,确认其真实性和合法性。
(3)验收人员应按照制定的验收标准对隐蔽工程进行评价,确认施工质量是否符合规范要求。
3. 验收结论
(1)验收人员根据实际情况,提出合格或不合格的验收结论。
(2)如验收不合格,应明确具体的不合格项,要求施工单位进行整改,并设定整改期限。
(3)如验收合格,应及时向施工单位出具隐蔽工程验收合格证书。
隐蔽工程检查验收制度(5篇)
隐蔽工程检查验收制度
(一)在隐蔽工程验收前,施工单位必须进行自检,并提前____小时书面通知监理单位。监理工程师应在规定时间内进行复验,合格者予以验收签证,不合格者由施工单位返工后重新检验。
(二)认真填写上级主管部门规定的隐蔽工程验收记录,并经有关人员签署意见。
(三)隐蔽工程验收后,根据检查情况施工单位要向监理方填报申请隐蔽施工令,经监理工程师和业主代表审核签字后方可进入下道工序。
(四)监理方在签发隐蔽施工令前,应考虑各个专业的隐蔽检查工作进展情况,如预留孔洞、预埋管线等是否经过有关专业检查签证。
(五)重要分部分项工程,如基础基底、基础钢筋、转换层钢筋等必须经质检部门检查,还须经设计院有关人员进行验收和签字认
可。
隐蔽工程检查验收制度(2)
隐蔽工程是指在装饰工程之前,已经完成的不易查验的工程部分,例如管道、电缆、线路等被隐藏在墙体或地面内部的工程。由于这些工程无法直接观察和检查,因此需要建立一套科学合理的隐蔽工程检查验收制度来确保工程质量,避免隐患和事故的发生。
隐蔽工程的质量直接关系到整体工程的质量和安全。一旦隐蔽工程出现问题,不仅会导致装饰工程的返工和延期,还可能影响到整个建筑物的使用安全。因此,建立一套严格的隐蔽工程检查验收制度对于确保工程质量至关重要。
一、隐蔽工程检查验收制度的目的
隐蔽工程检查验收制度的目的是确保隐蔽工程符合相关规范和标准要求,达到设计要求和技术标准。通过检查隐蔽工程的施工过程和质量,可以及时发现和纠正施工中存在的问题,减少后期返工和修复工作,提高工程质量,保障人员生命财产安全。
隐蔽工程验收工作制度范文
隐蔽工程验收工作制度范文
一、总则
本制度是为规范和指导隐蔽工程验收工作而制定,旨在确保隐蔽工程质量达到标准要求,保障工程质量和安全。本制度适用于所有从事隐蔽工程验收工作的相关人员。
二、工作职责
1. 施工单位:负责隐蔽工程施工过程的质量控制,按照规范要求进行隐蔽工程验收工作,确保施工过程中的质量合格。
2. 监理单位:负责对隐蔽工程的验收过程进行监督和管理,依据相关规范和标准进行验收,并及时报告施工单位和业主单位。
3. 业主单位:负责对隐蔽工程的验收结果进行确认和审批,并及时通知监理单位和施工单位。
三、工作流程
1. 隐蔽工程验收前准备
1.1 施工单位应在隐蔽工程施工之前,按照设计文件和相关规范,编制隐蔽工程验收计划,并报监理单位备案。
1.2 监理单位应审查并确认隐蔽工程验收计划,及时向施工单位提出修改意见或建议。
1.3 施工单位按照监理单位的要求进行修改并重新编制隐蔽工程验收计划,监理单位确认后,方可进行施工。
2. 隐蔽工程验收过程
2.1 施工单位应于隐蔽工程施工完成后,及时通知监理单位进行验收。
2.2 监理单位按照隐蔽工程验收计划,对隐蔽工程的施工质量进行检查。检查内容包括但不限于材料符合要求、施工工艺正确、安全防护措施到位等。
2.3 监理单位在验收过程中发现不合格问题,应及时向施工单位提出整改要求,并记录整改情况。
2.4 施工单位按照监理单位的整改要求进行整改,并定期向监理单位报告整改进度。
2.5 监理单位在检查发现隐蔽工程质量达到要求后,将验收结果告知施工单位和业主单位。
3. 隐蔽工程验收后工作
隐蔽工程监理检查验收制度
隐蔽工程监理检查验收制度
第一篇:隐蔽工程监理检查验收制度
隐蔽工程监理检查验收制度
方胜占编辑
1、在隐蔽工程验收前,承建商必须进行自检,并提前8小时书面通知监理单位。监理工程师应在规定时间内进行复验,合格者予以及时验收签证,不合格者由承建商组织返工,并按上述程序重新进行检查验收。
2、认真核查施工单位(按照当地建设行政主管部门规定)填写的隐蔽工程验收记录,并及时会同有关人员签署意见。
3、隐蔽工程验收前,施工单位根据检查情况要向监理填报申请隐蔽施工,经监理工程师和业主代表审核签字后方可进入下道工序。
4、监理方在签发隐蔽验收单前,应考虑各个专业的隐蔽检查工作情况,如预留孔,预埋管线等是否经过有关专业检查签证;待这些情况都确认后,才可签置隐蔽验收单。
5、重要分部分项工程和关键节点工程部位,如基础验槽、基础钢筋、首层梁板钢筋、结构封顶梁板钢筋等必须经质检部门检查验收,还须经设计院有关人员进行验收和签字认可。
深圳市﹡﹡建设监理有限公司
第二篇:隐蔽工程检查制度
中铁十五局集团有限公司岢临高速LJ2合同段项目部隐蔽工程旁站检查制度
中铁十五局集团有限公司岢临高速LJ2合同段
隐蔽工程旁站检查制度
隐蔽工程是项目施工管理的关键环节,也是工程质量控制的重点和难点。推行和实施隐蔽工程旁站检查制度,是强化施工过程质量控制,防止和杜绝质量通病、质量缺陷、质量隐患及事故发生,确保工程质量始终处于受控状态和一次达标的需要。
1、认真做好隐蔽工程旁站检查的组织,明确隐蔽工程项目和检查
规定,落实值班制度及旁站检查人员,项目部领导及管理、技术、质检、试验人员、工地代表要明确责任,加强沟通,相互支持配合,共同把好旁站检查关、质量关。
隐蔽工程验收规定(3篇)
隐蔽工程验收规定
隐蔽工程验收是指在建筑工程施工过程中,进行各种暗装工程的验收,以确保施工质量的合格和符合相关技术规范的要求。隐蔽工程验收是建筑工程的重要环节之一,对于防止各种施工质量事故的发生,保证工程的安全和可靠性具有重要的意义。
一、验收准备工作
(一)施工单位应在完成隐蔽工程的基础上,开展相应的验收准备工作。
(二)施工单位应向竣工验收组提供隐蔽工程的图纸、资料、材料证明和相应的监理单位的报验报告等文件。
(三)施工单位应做好隐蔽工程的自查工作,并自查报告进行备案。
(四)施工单位应确定隐蔽工程验收的具体时间和地点,并通知参与验收的相关单位和人员。
二、验收内容和标准
(一)施工单位应按照设计图纸和相关技术规范的要求进行隐蔽工程的施工,并确保质量达到相应的标准。
(二)隐蔽工程验收的内容包括但不限于以下几个方面:
1. 结构隐蔽工程的验收:包括基础、地下室结构、构造柱、梁、墙、楼板等的验收。
2. 暖通空调隐蔽工程的验收:包括风管、水管、暖通设备等的验收。
3. 给排水隐蔽工程的验收:包括给水管道、排水管道等的验收。
4. 供电与照明隐蔽工程的验收:包括电缆、电线、配电箱、照明设备等的验收。
5. 智能化系统隐蔽工程的验收:包括安防系统、楼宇自控系统、智能化设备等的验收。
(三)验收标准:
1. 结构隐蔽工程的验收应符合国家和地方相应的建筑结构设计规范和标准。
2. 暖通空调隐蔽工程的验收应符合国家和地方相应的暖通空调设计规范和标准。
3. 给排水隐蔽工程的验收应符合国家和地方相应的给排水设计规范和标准。
4. 供电与照明隐蔽工程的验收应符合国家和地方相应的供电与照明设计规范和标准。
装修隐蔽工程验收制度规范
装修隐蔽工程验收制度规范
第一章总则
第一条根据《建筑工程质量管理条例》和《建筑装饰装修工程验收规范》,本制度规范是为了规范装修隐蔽工程验收流程,确保装修项目的质量和安全。
第二条本制度适用于各类建筑装修工程的隐蔽工程验收,包括但不限于墙体、地面、水电、空调等隐蔽工程。
第三条隐蔽工程验收是指在装修工程进行过程中,检验内部构造、设备设施等封闭部分的质量、合规性和安全性的过程。
第四条隐蔽工程验收应由装修施工单位和施工监理单位共同参与,建立相应的验收记录及档案。
第五条隐蔽工程验收应按照法律法规和相关标准要求进行,确保工程质量符合设计要求。
第六条建设单位应指定专人负责隐蔽工程验收工作,并提供必要的技术支持和协助。
第七条隐蔽工程验收结果应及时向业主和相关监管部门报告,确保问题得到及时解决。
第八条各相关单位应加强沟通协作,共同推动隐蔽工程验收工作的顺利进行。
第二章隐蔽工程验收的程序
第九条隐蔽工程验收应在装修施工的不同阶段进行,包括基础、主体结构、水电设施、装饰面板等验收。
第十条隐蔽工程验收前,应做好相关准备工作,包括但不限于制定验收计划、确定验收人员、准备验收工具等。
第十一条隐蔽工程验收应按照设计图纸和施工标准进行,严格按照程序对材料、施工质量等进行验收。
第十二条隐蔽工程验收应由验收人员填写验收记录表,记录验收结果及问题,并由相关负责人签字确认。
第十三条隐蔽工程验收结束后,应对不合格的部分及时整改,并在整改完毕后重新进行验收。
第十四条隐蔽工程验收结束后,应建立相关档案并妥善保管,以备日后查阅。
第三章隐蔽工程验收的内容
隐蔽工程验收制度
隐蔽工程验收制度
为了规范隐蔽工程质量验收管理,做到内部层层把关,把质量缺陷消除在隐蔽之前,使工程项目质量得到保证,规范验收程序,特制订本制度。
一、隐蔽工程是指在上一道工序结束,被下一道工序所掩盖的,正常情况下无法进行复查的项目。
二、在施工组织设计中列出主要部位及项目隐蔽验收计划。
三、主要部位及项目隐蔽计划报建设(监理)单位备份,不妥处与建设单位专业技术负责人(监理工程师)商量确定。
四、隐蔽前由质检员对报验分部分项或检验批进行预验收,提前24小时通知建设(监
理)单位,并提供以下有关资料:
1、与隐蔽工程有关的设计变更、技术核定单等
2、与隐蔽工程有关的施工物资出厂资料、复试报告;
3、隐蔽工程试件试验报告;
4、隐蔽工程验收记录、检验批质量验收记录及其原始记录、测量放线记录等;
五、建设(监理)单位隐蔽工程验收合格后,技术资料即签字、盖章并及时归档。
六、工程验收合格确认后方可隐蔽,进入下道工序作业。
七、隐蔽验收工作出现下列情况的处理原则如下:
6.1、建设单位和监理部事前确已收到通知,但未按规定时间内派员到场验收,施工单
位可自行隐蔽,但必须作好记录。
6.2、施工单位未通知检查验收,或经检查验收发现问题不按要求逐项处理的,不能进
行隐蔽和下道工序作业,否则建设单位和监理单位有权通知施工单位返工,直至隐蔽验收合格。
七、涉及到工程所在地质量监督站验收的项目,结合当地有关制度执行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
质量管理内业资料
隐
蔽
工
程
验
收
制
度
江西省洪晟建设投资有限公司
项目部
隐蔽工程质量验收制度
隐蔽工程是指那些在上一道工序结束后,被下一道工序所掩盖的,正常情况下无法进行复查的项目。隐蔽工程是一道特殊的施工工序,隐蔽工程除了遵守一般的施工、技术、验收等规定外,还必须采取特殊的控制措施以确保隐蔽工程的整体质量。
一、范围
本制度规定了隐蔽工程及关键部位质量检查、验收方法及程序。
二、职责
1、项目部位验收工作的全面管理。
2、安全质量部负责涉及隐蔽工程及关键部位过程中的质量检查及转序验收的具体工作执行。
3、工程技术部负责涉及隐蔽工程及关键部位各种工程技术问题的解决。
部总工工程师负责隐蔽工程及关键
三、隐蔽工程质量验收办法及流程
1、严格按规程和验收规范的要求对隐蔽工程进行班组自检;
2、自检合格后由专业质检员进行复检,验收合格填写验收表;
3、复检合格后由项目部安质部进行检查验收;
4、内部验收合格后报请监理单位、业主进行检查验收;
5、经监理单位、甲方检查验收合格,及时进行隐蔽工程签证,认真做好隐蔽工程记录,开始进行隐蔽施
工。
6、隐蔽工程检查过程应留存影像资料。
7、关键工程质量检查实行内部“三检制”和监理签认制。
(1)、自检:操作人员自检和班组自检。操作人员自己检查自己施工的作业是否符合质量要求;班组长在每日收工前对班组完成的工程量进行一次检查,作出记录。
(2)、互检:同一工种或多工种之间,由施工作业队组织不定期的相互检查,互相交流,取长补短。
(3)、交接检:同一工种多班制,在上下班之间或多工种上下工序之间的交接检查,由施工作业队组织交接。各工班应做到不合格的任务项目不出手、不出班组,上道工序不合格,下道工序
不施工或不接收。“三检制”中发生的质量问题应及时处理,由施工作业队质量检查工程
师及时记入施工日志。
8、项目施工总包方需填写“隐蔽工程质量检查记录表”,提前24小时书面向项目部及监理报验,各有关
单位应派人员按时到达现场,共同检查。
9、隐蔽验收的参加单位应包括:总承包、勘测设计单位代表、监理单位/业主、必要的检测单位等,重
要部位的隐蔽验收应当邀请业主代表和质量监督部门代表参加。
10、总包方应做好隐蔽工程的验收准备工作,做好自检记录,并提供相关检验试验记录等技术资料。
11、总承包方按照设计图纸和相关规程、规范,对照分包单位自检记录和施工记录进行现场实物抽查,抽
查时分包方应出具有关技术资料。
12、经验收签证后的隐蔽工程项目,施工总包方不得自行变动;验收合格后经参加验收各方签证后方可隐
蔽,进行下道工序作业。
13、若经检查验收发现问题,按不合格品处理制度执行。若总包方不按要求消缺处理的,不能进行隐蔽,
不能进行下道工序作业。
14、质量问题处理完后必须通知监理和甲方重新检查,否则甲方及监理方有权通知施工总包方返工或停工。
15、施方未工总包按规定向监理报验而自行隐蔽,甲方及监理有权要求施工总包方对已隐蔽完部位进行开
挖、剥露或解体,施工总包方必须按要求办理,其检查费用和有关的施工费用由总包方承担。
16、经检查发现的问题,如果总包方不按要求进行返工和处理或处理后仍达不到标准要求,甲方及监理有
权通知停工,停工损失由施工总包方负责。
17、隐蔽后,如对其中质量提出疑问,无论甲方及监理是否参加隐蔽前的检验,当其提出重新检验要求时,
施工分包方须按要求进行剥露,并在检查后重新覆盖或修复。经检查,如质量合格,提出方承担由此发生的经济费用,赔偿施工总包方损失,必要时与甲方协商相应顺延工期;如检验后质量不合格,施工总包方须全面剥露,全部重新检验,实施返工或返修,并承担一切费用和影响工期的责任。

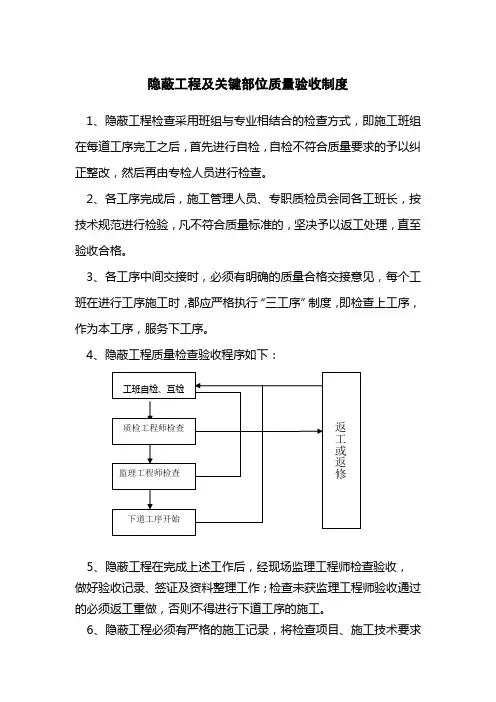

隐蔽工程质量验收流程图如下:
18、总承包方未按规定通知监理检查验收,监理有权要求采取解除隐蔽等方法进行复查,若发现质量问题,
由施工总包方承担责任,未发现质量问题的,由甲方承担所发生的检验及修复的费用。
19、甲方或监理事前确已接到通知,但未按时派员到场验收,总承包方可自行组织验收,合格后进行隐蔽,
但必须作好验收记录。
四、隐蔽工程是指被其后工程施工所隐蔽的分项、分部工程。
一般隐蔽工程项目包括:钢筋工程;地下基础工程;地下管系及其防腐工程;建筑工程的防水工程;地下结构的防水;防腐工程;设备封闭前的内部质量检查;埋入设备;结构内部及保温;防腐层的焊接工程;内外装工程等。
各分部分项隐蔽工程需检查和注意的主要关键点为:
1、地基与基础工程:地质、标高尺寸、坑、井、塘的处理,基础断面尺寸、桩的位置、数量、人工地基试验记录、坐标记录;
2、钢筋混凝土工程:钢筋品种、规格、数量、位置、形状、焊接尺寸、接头位置、除锈情况、预埋件的数量及位置、预应力钢筋的对焊、冷拉、控制应力,砼、砂浆标号及强度,以及材料代换等情况;
3、砖砌体:抗震、拉结、砖过梁配筋部位品种、规格及数量;
4、防水工程:屋面、地下室,水下结构的防水找平层的质量情况,干燥程度、防水层数、防水材料的厚度、延伸度、使用温度、屋面保温作法、防水处理措施质量;
5、水暖、卫暖、管道工程:位置、标高、坡度、试压、通水试验、焊接、除锈、防腐、保温及预埋件等;
6、电气线路工程:导管位置、规格、标高、弯度、防腐、接头等,电缆耐压、绝缘试验、地线、地板、避雷针的接地电阻;完工后无法进行检查:重要结构部位及有特殊要求的隐蔽工程。
7、装饰装修工程:预埋件、龙骨、吊杆、建筑胶、防锈防腐油漆、焊接、保温等;
五、隐蔽工程检查记录表的填写内容包括以下七个方面:
1、单位工程名称、隐蔽工程名称、部位、标高、尺寸和工程量;
2、材料产地、品种、规格、质量、含水率、容重、比重等;
3、合格证及试验报告编号;
4、地基土类别及鉴定结论;
5、砼、砂浆等试块(件)强度、报告编号、外加剂的名称及掺量;
6、文字要扼要,能说明问题,必要时应附三图(平面图、立面图、剖面图)
7、隐蔽工程在隐蔽前必须拍照,重要部位需按不同的角度局部特写,由工程部负责把所需照片扫描存入资料室电脑。
隐蔽工程质量的检查验收就是对一些已完分项、分部工程质量的最后一道检查,由于检查对象就要被其他工程覆盖,给以后的检查整改造成障碍,故显得尤为重要,它是工程质量管控的一个关键过程。
六、与监理单位、业主有关的规定
(1)必须提前24小时向监理单位提交隐蔽工程项目验收申请,并提供需检查的技术资料;
(2)监理单位在资料审核合格后,通知具体的验收时间;
七、验收前提供的技术资料
(1)重要施工项目作业指导书(或技术措施);
(2)隐蔽项目施工程序;
(3)与隐蔽工作有关的设备消缺、设计变更、不合格项处理及标准变更的签证记录;
(4)经过复核的隐蔽部件材质检验报告;
(5)经过复核的隐蔽项目施工自检原始记录;
