给排水定额及套用及工程量及计算
给排水工程计量与计价
(四)低压器具、水表组成与安装 1.减压器、疏水器,如设计组成与定额组成不同时,阀门和压力表数 量可按设计用量进行调整,其余不变。 2.减压器安装按高压侧的直径计算。 3.水表的组成与安装定额项目分螺纹水表安装和焊接法兰水表安装两 种,每种又按不同公称直径 分为若干个子目。螺纹水表安装定额内不仅 包括水表本身安装,而且包括了水表前的一个螺纹闸阀的 安装。法兰水 表安装定额中己包括阀门、止回阀和旁通管,如实际组成与图集不同时, 阀门、止回阀可按实际调整,其余不变。
镀锌钢管适用于生活饮用水水管 或某些水质要求较高的工业用水管 道。
(2)无缝钢管 无缝钢管常用普通碳素钢、优质碳
素钢或低合金钢制造而成。 按制造方法可分为热轧和冷轧两种。 无缝钢管的直径规格用管外径×壁厚
表示,符号为D×δ,单位为mm(如159 ×4.5)。
无缝钢管常用于输送氧气、乙炔、室 外供热管道和高压水管线。
用普通碳素钢中钢号为Q215、Q235、
Q255的软钢制造而成。
按其表面是否镀锌可分为镀锌钢管 和焊接钢管。
按钢管壁厚不同又分为普通钢管、 加厚管两种。
按管端是否带有螺纹还可分为带螺 纹和不带螺纹两种。
焊接钢管的直径规格用公称直 径“DN”表示,单位为mm(如 DN20)。
普通焊接钢管用于非生活饮用 水管道或一般工业给水管道;
2.法兰连接:是管道通过连接法兰及紧固件 螺栓、螺母的紧固,压紧两法兰中间的垫片而 使管道连接的方法。常用于DN≥100镀锌钢管、 无缝钢管、给水铸铁管、PVC-U管和钢塑管的 连接。
3.焊接连接:是管道安装工程中应用最广泛的 一种连接方法。常用于DN>32的焊接钢管、 无缝钢管、铜管的连接。 4.柔性接口:卡箍式离心铸铁管采用不锈钢卡 箍连接,管与管或管与配件之间属于对口连 接,在该部位外套一层橡胶密封圈,再用不 锈钢卡箍进行紧箍。
给排水定额说明及工程量计算规则

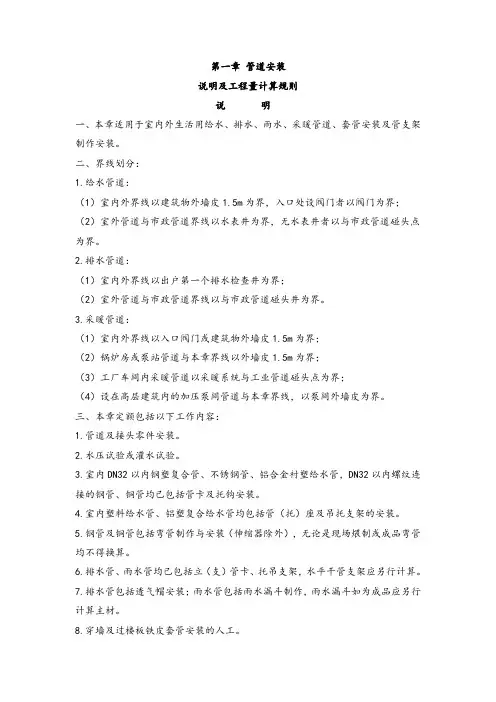

第一章管道安装说明及工程量计算规则说明一、本章适用于室内外生活用给水、排水、雨水、采暖管道、套管安装及管支架制作安装。
二、界线划分:1.给水管道:(1)室内外界线以建筑物外墙皮1.5m为界,入口处设阀门者以阀门为界;(2)室外管道与市政管道界线以水表井为界,无水表井者以与市政管道碰头点为界。
2.排水管道:(1)室内外界线以出户第一个排水检查井为界;(2)室外管道与市政管道界线以与市政管道碰头井为界。
3.采暖管道:(1)室内外界线以入口阀门或建筑物外墙皮1.5m为界;(2)锅炉房或泵站管道与本章界线以外墙皮1.5m为界;(3)工厂车间内采暖管道以采暖系统与工业管道碰头点为界;(4)设在高层建筑内的加压泵间管道与本章界线,以泵间外墙皮为界。
三、本章定额包括以下工作内容:1.管道及接头零件安装。
2.水压试验或灌水试验。
3.室内DN32以内钢塑复合管、不锈钢管、铝合金衬塑给水管,DN32以内螺纹连接的钢管、铜管均已包括管卡及托钩安装。
4.室内塑料给水管、铝塑复合给水管均包括管(托)座及吊托支架的安装。
5.钢管及铜管包括弯管制作与安装(伸缩器除外),无论是现场煨制或成品弯管均不得换算。
6.排水管、雨水管均已包括立(支)管卡、托吊支架,水平干管支架应另行计算。
7.排水管包括透气帽安装;雨水管包括雨水漏斗制作,雨水漏斗如为成品应另行计算主材。
8.穿墙及过楼板铁皮套管安装的人工。
四、本章管道安装定额不包括以下工作内容:1.室内外管道沟土方及管道基础,执行《甘肃省建筑工程预算定额》相应子目。
2.管道安装中的法兰、阀门及伸缩器的制作安装,按本册定额相应子目另计。
3.室内外给水铸铁管、室内雨水管、室外塑料给水管(胶圈接口)、室外塑料给水管(热熔连接)、室外塑料排水管(承插胶圈接口)的接头零件本身价格,按设计数量另行计算。
4.室内楼地面内敷设管适用于无管件连接要求的生活给水管、采暖管,当两种不同材质管道连接时,其转换接头价格应另行计算,出地面时如需加装套管,其套管本身价格应另行计算。
给排水阀门工程量计算及定额套用
安装工程计价
螺纹闸阀 Z15T-10K DN50(假定设市场信息价 68.85元/个) 1个,螺纹截止阀 J11T-16 DN50 (设市场信息价假定市场信息价 54.65元/个) 1个, 试套用定额。 [解] 因同属螺纹阀门,同一公称直径,可套用定 额8-246,但主材阀门由于单价不同则应分别计算, 则 螺纹闸阀未计价主材单位价值=(1.01)个 × 68.85元/个=69.54元/个; 螺纹截止阀未计价主材单位价值=(1.01)个 × 54.65元/个=55.20元/个
安装工程计价
给排水工程量计算及定额套用
安装工程计价
1、阀门安装工程量计算与定额 套用; 2、水位标尺安装工程量计算与 定额套用;
安装工程计价
一、阀门安装 1、定额项目与说明 定额按阀门类型、接口方式、接口 材料和用途分为螺纹阀门、法兰阀 门、自动排气阀、手动放风阀及浮 球阀等项目。
安装工程计价
安装工程计价
定额 项目名称 编号 法兰闸阀 8Z45T-16 261H DN100
计 量 单 位
个
单位价值(元) 数 量 主材 安装 其中 费 工资 115. 21.59 48
1
286
安装工程计价
二、水位标尺安装 浮标液位计
安装工程计价
安装工程计价
安装工程计价
工程量计算规则 浮标液位计安装以“组””为计量 单位,水塔及水池浮漂水位标尺制 作安装以“套”为计量单位,具体 按施工图所示数量计算。
安装工程计价
单位价值(元) 定额 编号 项目名称 计量单 数量 位 主材 8-246 螺纹闸阀 Z15T-10K 个 DN50 螺纹截止阀 J11T16 DN50 1 安装费 其中工 资 5.80
69.54 15.06
给排水管道工程工程量计算及定额应用技巧

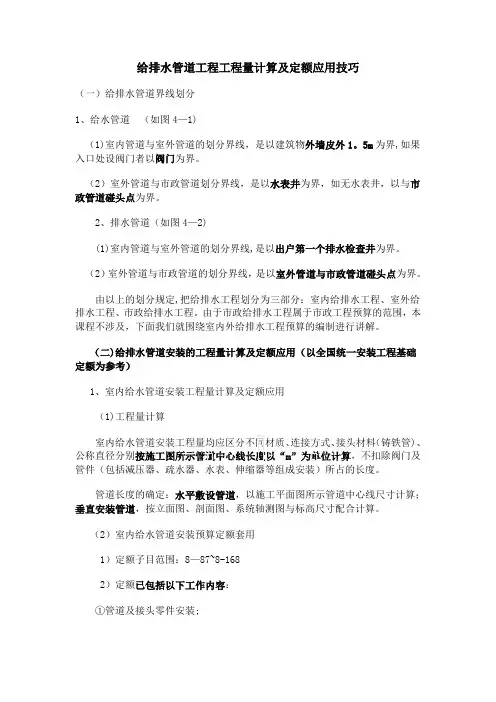

给排水管道工程工程量计算及定额应用技巧(一)给排水管道界线划分1、给水管道(如图4—1)(1)室内管道与室外管道的划分界线,是以建筑物外墙皮外1。
5m为界,如果入口处设阀门者以阀门为界。
(2)室外管道与市政管道划分界线,是以水表井为界,如无水表井,以与市政管道碰头点为界。
2、排水管道(如图4—2)(1)室内管道与室外管道的划分界线,是以出户第一个排水检查井为界。
(2)室外管道与市政管道的划分界线,是以室外管道与市政管道碰头点为界。
由以上的划分规定,把给排水工程划分为三部分:室内给排水工程、室外给排水工程、市政给排水工程。
由于市政给排水工程属于市政工程预算的范围,本课程不涉及,下面我们就围绕室内外给排水工程预算的编制进行讲解。
(二)给排水管道安装的工程量计算及定额应用(以全国统一安装工程基础定额为参考)1、室内给水管道安装工程量计算及定额应用(1)工程量计算室内给水管道安装工程量均应区分不同材质、连接方式、接头材料(铸铁管)、公称直径分别按施工图所示管道中心线长度以“m”为单位计算,不扣除阀门及管件(包括减压器、疏水器、水表、伸缩器等组成安装)所占的长度。
管道长度的确定:水平敷设管道,以施工平面图所示管道中心线尺寸计算;垂直安装管道,按立面图、剖面图、系统轴测图与标高尺寸配合计算。
(2)室内给水管道安装预算定额套用1)定额子目范围:8—87~8-1682)定额已包括以下工作内容:①管道及接头零件安装;②水压试验或灌水试验;③室内DN32以内(包括DN32)的钢管包括了管卡及挂钩制作安装;④钢管包括弯管制作安装(伸缩器除外);⑤穿墙及过楼板铁皮套管安装人工.3)定额中不包括以下工作内容,应另行计算。
①室内外管道沟土方及管道基础,应执行土建工程预算定额;②管道安装中不包括法兰、阀门及伸缩器的制作安装,按相应定额子目另计;③室内外给水铸铁管安装,包括接头零件所需人工,但接头零件价格另计;④DN32以上的钢管支架按管道支架另计;⑤过楼板的钢套管的制作、安装,按室外钢管(焊接)项目计算。
给排水工程量计算规则完整版

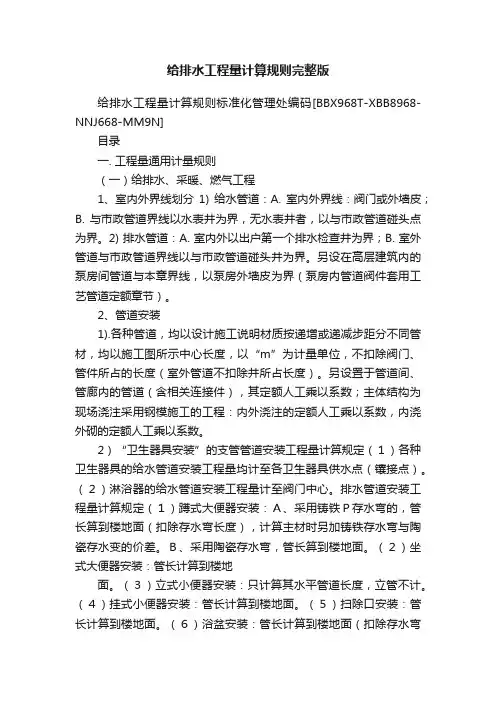

给排水工程量计算规则完整版给排水工程量计算规则标准化管理处编码[BBX968T-XBB8968-NNJ668-MM9N]目录一. 工程量通用计量规则(一)给排水、采暖、燃气工程1、室内外界线划分1) 给水管道:A. 室内外界线:阀门或外墙皮;B. 与市政管道界线以水表井为界,无水表井者,以与市政管道碰头点为界。
2) 排水管道:A. 室内外以出户第一个排水检查井为界;B. 室外管道与市政管道界线以与市政管道碰头井为界。
另设在高层建筑内的泵房间管道与本章界线,以泵房外墙皮为界(泵房内管道阀件套用工艺管道定额章节)。
2、管道安装1).各种管道,均以设计施工说明材质按递增或递减步距分不同管材,均以施工图所示中心长度,以“m”为计量单位,不扣除阀门、管件所占的长度(室外管道不扣除井所占长度)。
另设置于管道间、管廊内的管道(含相关连接件),其定额人工乘以系数;主体结构为现场浇注采用钢模施工的工程:内外浇注的定额人工乘以系数,内浇外砌的定额人工乘以系数。
2)“卫生器具安装”的支管管道安装工程量计算规定(1)各种卫生器具的给水管道安装工程量均计至各卫生器具供水点(镶接点)。
(2)淋浴器的给水管道安装工程量计至阀门中心。
排水管道安装工程量计算规定(1)蹲式大便器安装:A、采用铸铁P存水弯的,管长算到楼地面(扣除存水弯长度),计算主材时另加铸铁存水弯与陶瓷存水变的价差。
B、采用陶瓷存水弯,管长算到楼地面。
(2)坐式大便器安装:管长计算到楼地面。
(3)立式小便器安装:只计算其水平管道长度,立管不计。
(4)挂式小便器安装:管长计算到楼地面。
(5)扫除口安装:管长计算到楼地面。
(6)浴盆安装:管长计算到楼地面(扣除存水弯长度)。
(7)排水栓安装:A、不带存水弯的,管长计算到楼地面。
B、带S存水弯的,管长计算到楼地面上0.1M;另计0.15M短管主材。
C、带P存水弯的,管长计算到P弯接口点。
(8)地漏安装:A、不带存水弯的,管长计算到楼地面下0.1M。
给排水工程定额计量
一、本章内容包括管道支架、设备支架和各种套管制作安装,管道水压试验,管道消毒、冲洗,成品表箱安装,剔堵槽、沟, 机械钻孔,预留孔洞,堵洞等项目。
二、管道支架制作安装项目,适用于室内外管道的管架制作与安装。如单件质量大于lOOkg时,应执行本章设备支架制作安装 相应项目。
三、管道支架采用木垫式、弹簧式管架时,均执行本章管道支架安装项目,支架中的弹簧减震器、滚珠、木垫等成品件重量应 计入安装工程量,其材料数量按实计入。
各类卫生器具支托架如现场制作时,执行本册定额第十一章相应项目。
五、浴盆冷热水带喷头若采用埋入式安装时,混合水管及管件消耗量应另行计算。按摩浴盆包括配套小型循环设备(过滤罐、 水泵、按摩泵、气泵等)安装,其循环管路材料、配件等均按成套供货考虑。浴盆底部所需要填充的干砂材料消耗量另行计算。
六、液压脚踏卫生器具安装执行本章相应定额,人工乘以系数1.3,液压脚踏装置材料消耗量另行计算。如水嘴、喷头等配件 随液压阀及控制器成套供应时,应扣除定额中的相应材料,不得重复计取。卫生器具所用液压脚踏装置包括配套的控制器、液 压脚踏开关及其液压连接软管等配套附件。
四、管道的适用范围:
1.给水管道适用于生活饮用水、热水、中水及压力排水等管道的安装。
2.塑料管安装适用于UPVC、PVC、PP-C、PP-R、PE、PB管等塑料管安装。
3.
。
4.钢塑复合管安装适用于内涂塑、内外涂塑、内衬塑、外覆塑内衬塑复合管道 安装。
5.钢管沟槽连接适用于镀锌钢管、焊接钢管及无缝钢管等沟槽连接的管道安装。 不锈钢管、铜管、复合管的沟槽连接,可参照执行。
2、安全阀安装后进行压力调整的,其人工乘以系数2.0。螺纹三通阀安装按螺 纹阀门安装项目乘以系数1.3。
3、电磁阀、温控阀安装项目均包括了配合调试工作内容,不再重复计算;电磁 阀检查接线、调试执行本定额第五册《建筑智能化工程》。
给水排水工程定额
给水排水工程定额编制概(预)算时,按设计的规格型号计列定额中的未计价材料。
一、参照通用安装工程预算定额第十册《给排水、暖、燃气工程》,包括适用于工业与民用建筑项目中生活用给水、排水、采暖、燃气工程和医疗气体设备附件。
系统调试费:采暖工程系统调试费,按采暖工程人工费的14%计算,其中人工费占25%;空调水工程系统调试费,按空调水工程人工费的15%计算,其中人工费占25%。
(一)本册定额与其他有关安装专业定额关系例如:工业管道、生产生活共用管道、站(泵、机)房、锅炉房内设备配管均执行第八册《工业管道工程》。
刷油、防腐蚀、绝热工程,执行第十二册《刷油、防腐蚀、绝热工程》相应项目等。
(二)地上引入室内的管道以墙外三通为界;(三)管道界限划分:采暖、给排水管道:室内外管道均以建筑物外墙皮1.5m为界;(四)燃气管道:地下引入室内的管道以第1个阀门为界;二、建筑给排水安装工程工程量计算(一)建筑给排水系统工程的计算顺序给水进户管/排水排出管,给排水干管,给水排水立管,给水排水横支管,给排水支管,给水附件、卫生器具及排水附件,管道防腐保温保护,给水顺着水流方向,排水逆着水流方向计算。
(二)建筑给排水系统工程涉及项目室内管道安装、套管及支架安装、阀门及水表安装,器具安装、排水附件、给水管道压力试验、排水管通球试验、管道防腐。
1、室内管道安装定额说明:(1)钢管(焊接)、不锈钢管、铜管、塑料管(热熔连接)定额中均已包括管件,参考附录管件含量参考表计算,也可依据实际情况计算。
(2)管道安装不分架空、地沟和地埋敷设均执行同样定额子目。
(3)管道安装定额中均不含管道支架(塑料管除外),另外执行管道支架制作安装相关定额计取费用。
(4)管道安装定额中均已包括水压试验及水冲洗,若设计要求消毒冲洗,执行管道消毒冲洗相关子目。
(5)排水管道安装定额中已包含闭水试验,若设计要求做通球试验,执行通球试验相关子目。
铺设室外管道按材质、接口形式、规格划分定额子目。
给排水套管定额运用及计算
给排水套管定额运用及计算套管适用于主管道穿墙体、楼地面时,就需要套管。
水平套管与墙面两面平齐,竖直套管底与地板面板底部平齐,高于地面,一般房间高20mm,卫生间高50mm。
套管定额管径指主管道管径,规格,不是套管规格。
套管制作、安装工程计算套管均按设计图示数量以个来计算。
按主管道管径、规格执行相应定额子目;阻火圈按主管道管径,分规格以设计图示数量计算。
预留孔洞分部位,按孔洞周长以设计图示数量计算;堵洞眼按洞口填堵体积计算;管道消毒冲洗、通球试验分规格,以设备图示长度计算。
管道试压闭水试验、冲洗均包含在定额,不另行计算。
套管大小规格,大于所保护主管管径1~2规格,如50mm主管道,还有75mm,100mm规格,那么套管规格应为100mm。
套管制作安装定额分为刚性防水套管制作、柔性防水套管制作、刚性防水套管安装、柔性防水套管安装、一般填料套管制作安装等。
一般填料套管在主管穿过后,套管加填充料,因此一般填料套管既不属刚性套管,也不是柔性套管。
一般填料套管定额包括有制作安装工作内容,只有一个定额子目。
刚性和柔性套管有2个子目,分别是制作子目和安装子目。
编制施工图预算时,刚性和柔性防水套管分制作和安装两项,若使用成品防水套管时,只列其安装子目,另计主材费(采用制作,把人工和其他材料费含量清零,只留成品套管主材费)。
DN100排水管道穿建筑物外墙或外墙基础所设刚性防制作与安装或安装的工程项目和工程量计算:套用定额制作安装2个子目:刚性防水套管制作DN100 1个子目,加上刚性防水套管安装DN100 1个子目。
若设计为成品,则为仅套安装子目加成品套管材料费,不套制作子目。
刚性防水套管安装DN100 1个子目,加上刚性防水套管DN100材料费,把制作子目中套管主材,把其余含量调为0,保证只加成品套管主材费。
给排水定额的套用和工程量的计算
给排水定额的套用和工程量的计算首先,给排水定额是指根据建筑工程的规模、构造形式、功能、使用性质等因素,对给水和排水系统的工程量进行合理的估计和计算,以确定材料、设备和人工的需求。
这样可以使设计方案更加科学、合理,提高施工效率和质量。
给排水定额的套用是指根据现有的相关标准和规范,通过查找相应的定额表格,来确定具体的工程量。
首先,我们需要确定给排水系统的主要构成,包括给水管道、水泵、水箱、热水器、卫生设备等。
然后,根据建筑物的规模、使用性质和人口密度等因素,参考相关标准和规范,确定每个构成部分的工程量。
这些工程量通常以长度、面积、体积、数量等单位来表示。
例如,对于给水管道,我们可以根据建筑物的总建筑面积和层数,确定总长度和数量。
对于卫生设备,我们可以根据建筑物的功能、人口密度和使用需求,确定需要的数量和型号。
在具体计算工程量时,我们需要参考相关标准和规范,根据建筑物的具体情况进行细致的测量和计算。
通常情况下,我们可以通过使用测量仪器和软件,快速准确地计算出给排水系统的工程量。
此外,工程量的计算还需要考虑一些特殊情况,例如建筑物的特殊形式、使用需求的变化、设备的维护和更新等因素。
这些都需要在计算过程中进行合理的估计和调整。
在套用和计算给排水定额的过程中,我们还需要注意一些注意事项。
首先,要根据具体的工程要求选择适当的定额表格和标准。
其次,要合理估计工程量,并对可能的误差和变动进行合理的调整。
最后,要根据实际情况进行工程量的核算,并及时更新和调整。
总之,套用和计算给排水定额对于建筑工程的设计和施工至关重要。
它可以帮助我们合理安排材料、设备和人工,提高建筑物的功能和使用性能,同时也能够保证施工的质量和进度。
通过合理的套用和计算工程量,可以有效地提高工程的效益和经济性。
给排水工程定额与计量
给排水工程定额与计量什么是给排水工程定额?给排水工程定额是指在给排水工程设计与施工过程中,根据规范和相关要求制定的标准化工程量和工程费用。
给排水工程定额主要包括各种工程项目的工程量、费用及配套材料等内容,确保工程设计、施工和验收的规范性和准确性。
给排水工程定额的编制与更新给排水工程定额的编制需要参考国家相关的设计规范和标准,结合实际工程需求和经验总结进行制定。
在编制过程中,需要考虑工程的规模、施工方法、材料选用、技术要求等因素。
同时,定额的编制也需要随着技术的发展和规范的更新进行修订和完善,确保定额的适用性和科学性。
给排水工程定额根据具体的工程项目进行分类,常见的给排水工程定额包括以下几个方面:1. 给排水设备安装工程定额这部分定额主要包括给排水设备的安装和调试工程,如水泵、管道、阀门、水箱等设备的安装和调试工作。
定额的编制应考虑设备的类型、数量、安装要求和质量要求等因素。
2. 给排水管道工程定额给排水管道工程定额是指安装给排水管道系统所需的工程量和费用。
这部分定额主要包括管道材料的选用、管道的敷设、连接和检测等方面。
定额的编制应考虑管道的规格、长度、施工工艺和材料费用等因素。
排水泵站工程定额是指设计和建设排水泵站所需的工程量和费用。
这部分定额主要包括泵站的设计、施工和设备的安装等方面。
定额的编制应考虑泵站的规模、设计流量、泵站配套设备和运行费用等因素。
4. 给排水工程概算定额给排水工程概算定额是指根据工程设计文件和工程要求确定工程造价的定额。
这部分定额主要包括工程量的计算、材料费用、人工费用、设备租赁费用、维修保养费用等方面。
定额的编制应参考相关的造价标准和规范,并结合工程的实际情况进行合理估算。
给排水工程定额的计量给排水工程定额的计量是指根据定额和实际施工情况进行工程量的测量和计算。
给排水工程定额的计量工作应由专业的工程测量人员进行,确保工程量的准确性和可靠性。
给排水工程定额的计量主要包括以下几个步骤:1.工程量控制点的确定:根据给排水工程的实际情况,确定测量的控制点,以确保测量结果的准确性。
水表卫生器具的工程量计算及定额套用熟悉室外给排水管道
0.6 0.3
0.7 0.35
0.8 0.4
0.9 0.5
1.0 0.6
1.1 0.7
1.2 0.8
1.35
1.55
0.25 0. 3
⑵.2型钢支架 ⑵.2.1定额单位:100kg ⑵.2.2计算:分步进行,先统计不同规格的支架数量,再根据标 准图集计算每个支架的重量,最后计算总重量。 第一步:统计支架数量 管道支架按安装形式一般有:立管支架、水平管支架、吊架 。 ①立管支架数量的确定,分不同管径计算。 楼层层高≤4m时,每层设一个; 楼层层高>4m时,每层不得少于两个。
DN32以下定额包括内外壁除锈工程量。 A 公式法 S=π×D×L (钢管) S=1.2×π×D×L (铸铁管) 或按 S =πDL+承口展开面积来计算 其中:D:管道外径;L:管道的长度
②水平管支架数量的确定,分不同管径计算。
③管道吊架 单管吊架数量,同水平管支架数量的计算公式。
水平钢管支架、吊架最大间距表(m)
管子公称直径(mm)
支架最大 间距(m) 保温管 非保温管
1-3
80
4 6
15
1. 5 2. 5
ቤተ መጻሕፍቲ ባይዱ
20
2 3
25
2 3. 5
32
2. 5 4
40
3 4. 5
50
3 5
70
注:这些表格根据国家建筑标准图集03S402《室内管道支架及吊架》提供的有关数据汇总而来, 仅是个别型号的数据,供学习参考,实际工作时一定要根据最新的标准图集及施工图纸的具体要 求认真计算单个重量。
〔例题〕2、某住宅给水工程,镀锌钢管DN15工程量为 100m,DN20工程量为150m,DN25工程量为50m, DN32工程量为200m均不保温,DN40的水平长度为 135m,其中需保温部分为90m,立管穿3个层高(按不 保温考虑);DN50的水平长度为220m,其中需保温部 分为120m,立管穿4个层高(按不保温考虑)。计算管
给排水工程量计算规则
一.工程量通用计量规则(一)给排水、采暖、燃气工程1、室内外界线划分1)给水管道:A.室内外界线:阀门或外墙皮1.5m;B。
与市政管道界线以水表井为界,无水表井者,以与市政管道碰头点为界。
2)排水管道:A.室内外以出户第一个排水检查井为界;B.室外管道与市政管道界线以与市政管道碰头井为界。
另设在高层建筑内的泵房间管道与本章界线,以泵房外墙皮为界(泵房内管道阀件套用工艺管道定额章节).2、管道安装1)。
各种管道,均以设计施工说明材质按递增或递减步距分不同管材,均以施工图所示中心长度,以“m"为计量单位,不扣除阀门、管件所占的长度(室外管道不扣除井所占长度)•另设置于管道间、管廊内的管道(含相关连接件),其定额人工乘以系数1。
3;主体结构为现场浇注采用钢模施工的工程:内外浇注的定额人工乘以系数1。
05,内浇外砌的定额人工乘以系数1.03.2)“卫生器具安装”的支管管道安装工程量计算规定(1)各种卫生器具的给水管道安装工程量均计至各卫生器具供水点(镶接点).(2)淋浴器的给水管道安装工程量计至阀门中心。
排水管道安装工程量计算规定(1)蹲式大便器安装:A、采用铸铁P存水弯的,管长算到楼地面(扣除存水弯长度),计算主材时另加铸铁存水弯与陶瓷存水变的价差。
B、采用陶瓷存水弯,管长算到楼地面。
(2)坐式大便器安装:管长计算到楼地面。
(3)立式小便器安装:只计算其水平管道长度,立管不计.(4)挂式小便器安装:管长计算到楼地面。
(5)扫除口安装:管长计算到楼地面。
(6)浴盆安装:管长计算到楼地面(扣除存水弯长度).(7)排水栓安装:A、不带存水弯的,管长计算到楼地面。
B、带S存水弯的,管长计算到楼地面上0.1M;另计0.15M短管主材。
C、带P存水弯的,管长计算到P弯接口点。
(8)地漏安装:A、不带存水弯的,管长计算到楼地面下0.1M°B、带存水弯的,管长计算到楼地面下0.1M(扣除存水弯长度).(9)洗脸盆、洗涤盆安装:A、S型存水弯的,算到楼上0.1M.B、P型存水弯的,算到P弯接口点。
给排水管道工程工程量计算及定额应用技巧(精)
给排水管道工程工程量计算及定额应用技巧一、前言在给排水管道工程的施工过程中,工程量的计算是非常重要的一项工作,也是贯穿整个工程过程中一个比较复杂的问题。
对于给排水工程施工人员来说,只有掌握和应用好工程量计算和定额应用技巧,才能保证施工的质量和效率,节省成本,达到预期目标。
二、工程量计算方法1. 管道长度的计算在给排水工程施工过程中,管道长度是一个需要精确计算的数据,并且是施工过程中最基础的工程量。
管道长度计算通常采用直接测量的方法,或者从建筑图纸中获取计算,计算公式如下:管道长度=∑(各段长度)其中,各段长度可以根据实际情况进行测量和计算。
2. 管道材料的计算在给排水工程中,管道材料的计算是非常重要的一环,如果没有科学、准确的计算,会导致资源的浪费和成本的增加。
对于同一管径的管道来说,可以根据材料的规格和数量来进行计算,计算公式如下:管道材料=∑(各材料数量×各材料单价)其中,各材料数量可以从图纸或者施工设计文件中获取,各材料单价可以通过市场价格进行获取。
3. 管道阀门和管件的计算在给排水管道工程中,管道阀门和管件也是一个重要的工程量。
在计算过程中,需要根据实际情况对各种管道阀门和管件进行分类,然后再分别计算其数量和价格。
计算公式如下:管道阀门和管件=∑(各种阀门数量×各种阀门单价+各种管件数量×各种管件单价)其中,各种阀门数量和单价以及各种管件数量和单价需要根据实际情况进行计算。
4. 管道混凝土工程的计算在给排水管道工程中,混凝土工程也是非常重要的一项工程量。
在计算过程中,需要考虑到混凝土的用量以及混凝土工程的付款标准。
计算公式如下:管道混凝土工程=混凝土用量×单价其中,混凝土用量可以从工程施工图上获取,单价可以根据市场行情进行计算得出。
三、定额应用技巧在给排水管道工程的施工过程中,定额是非常重要的一个工作,也是保证施工质量的一个关键。
在定额应用过程中,一定要把握好以下几个技巧:1.熟悉各项指标的计算方法和公式,保证数据的准确性。
最全给排水工程工程量计算及实例清单
实例工程量统计
11
实例工程量清单编制
清单书P87
12
定额套用时应注意的问题
13
定额套用时应注意的问题
14
定额套用时应注意的问题
15
定额套用时应注意的问题
16
定额套用时应注意的问题
17
定额套用时应注意的问题
18
定额套用时应注意的问题
19
定额套用时应注意的问题
20
定额套用时应注意的问题
5
工程量计算规则
二、阀门、水位标尺安装
1、各种阀门安装,均以“个”为计量单位。法兰阀门安装, 如仅为一侧法兰连接时,计价表所列法兰、带帽螺栓及垫 圈数量减半,其余不变。
2、各种法兰连接用垫片,均按石棉橡胶板考虑,如用其 他材料,不得调整。
3、法兰阀(带短管甲乙)安装,均以“套”为计量单位,如 接口材料不同时,可作调整。
以下的安装工程均已包括在内,不得另行计算。D N32以上的可另行计算。 室内铸铁排水管、铸铁雨水管、承插塑料排水管、 螺纹连接的燃气管定额中均已包括管道支架的制 作安装。
4
工程量计算规则
一、管道安装 4、各种伸缩器制作安装,均以“个”为计量
单位。方形伸缩器的两臂,按臂长的两倍合 并在管道长度内计算。 5、管道消毒、冲洗、压力试验,均按管道 长度以“m”为计量单位,不扣除阀门、管件 所占的长度。 管道消毒、冲洗仅适用于设计和施工验收规 范中有要求的管道工程。 非施工方原因可套用管道压力试验定额。
9
工程量计算规则
五、小型容器制作安装 1、钢板水箱制作,按施工图所示尺寸,不
扣除人孔、手孔重量以“kg”为计量单位,法 兰和短管水位计可按相应项目另计。 2、钢板水箱安装,按国家标准图集水箱容 量“m3 ”,执行相应项目。各种水箱安装, 均以“个”为计量单位。 3、水箱连接管和水箱支架制作安装,可按 相应项目另计。
给排水定额的套用及工程量的计算
给排水、采暖、燃气工程一、室内给水管道定额的套用及工程量的计算工程量计算总的顺序由入<出>口起,先主干,后支管;先进入,后排出;先设备,后附件.计算要领:以管道系统为单元计算,先小系统,后相加为全系统;以建筑平面特点划片计算.用管道平面图的建筑物轴线尺寸和设备位置尺寸为参考计算水平管长度;以管道系统图、剖面图的标高计算立管长度.<一>、室内给水管道工程量的计算1、管道均以施工图所示中心长度,以"10m"为计量单位,不扣除阀门、管件<包括减压器、疏水器、水表、伸缩器等组成安装>所占的长度.室内外界线以建筑物外墙皮1.5m为界,入口处设阀门者以阀门为界.2、镀锌铁皮套管制作以"个"为计量单位,其安装已包括在管道安装定额内,不得另行计算.3、穿墙、穿楼板管道钢套管制作安装按主管公称直径以"10个"为计量单位.4、刚性防水翼环制作安装按主管公称直径以"个"为计量单位.5、铸铁法兰<螺纹连接>与碳钢法兰<焊接>,以"个"为计量单位.6、管道支架制作安装,室内管道公称直径32mm以下的安装工程已包括在内,不得另行计算.公称直径32mm以上的,可另行计算.管道支架制作安装DN32以上钢管支架的制作及安装,按支架型钢的重量"100kg"为单位计算,执行定额相应子目.型钢为未计价材.支架定额中已包括制作和安装用的螺栓,螺母和垫片不应另行计算.管道支架制作和安装定额按一般管架编制,型钢支架套用一般支架定额.计算管道支架制作安装时,首先要弄清楚在哪些地方设支架,设几个支架,支架重量怎么计算等.给水管道各种支架标准图见《全国通用给水排水标准图集》S151、S342管道间距可按表计算.管道支架的个数计算:支架个数=某规格管子的长度/该规格管子支架间距<计算结果有小数进1取整>.管道支架的总重量=∑<某种规格的管子支架个数×该规格管支架的每个重量>7、各种伸缩器制作安装,均以"个"为计量单位.方形伸缩器的两臂,按臂长的两倍合并在管道长度内计算.8、管道消毒、冲洗、压力试验,均按管道长度以"m"为计量单位,不扣除阀门、管件所占的长度.9、管道人工挖土,区分不同管径、不同深度,以"m"或"m3”为计量单位.<二>、室内给水管道定额的套用按管道的安装部位<室内、室外>,材质<镀锌管、焊接钢管、承插铸铁给水管>,接口方式<丝接、焊接、法兰接口>分类别,以管径大小规格分档次套用定额子目.管道安装定额均按公称直径分列子目.1、管道及接头零件安装‘2、水压试验.3、单独承担埋地管道不得计取脚手架费用.4、室内DN32以内管道包括管卡及托钩制作安装.5、热熔连接给水管实际工程中有含嵌铜管件可换算.6、凿槽、刨沟、打洞、修补洞眼定额适用于各册因设计变更与非施工单位责任造成的工程量增加.8、设置于管道间、管廊内的管道、阀门、法兰、支架安装,其定额人工乘以系数1.3.9、主体结构为现场浇注采用钢模施工的工程;内外浇注的人工乘以系数1.05,内浇外砌的人工乘以系数1.03.10、管道消毒、冲洗区分不同直径,按管道长度<不扣除阀门、管件所占长度>分别以" 延长米"为单位计算,执行定额子目8-410~8-415.〕注:如设计和工艺无特殊要求时,管道压力试验已包括在管道安装中一般情况下编制预算时不列本项费用.8-416~8-420〔<三>、管道本身的计价管材价值=按设计图计算的工程量*管材定额消耗量*相应管材单价二、室内排水管道定额的套用及工程量的计算<一>、室内排水管道工程量的计算总的顺序及计算要领与室内给水管道工程量的计算相同.计算室内排水管道安装工程量时,首先弄清卫生器具成组安装中包括了哪部分排水管道,然后按排水立管的编号或排出管的编号顺序,计算各排出管、立管、横管、支管的长度.1、管道均以施工图所示中心长度,以"10m"为计量单位.室内外界线以建筑物外墙皮1.5m为界,室内外以出户第一个排水检查井为界.<二>、室内排水管道定额的套用按管道的安装部位<室内、室外>,材质<铸铁排水管、塑料排水管>,接口材料、方式、管径大小规格分档次套用定额子目.1、铸铁<含柔性>排水管、雨水管及塑料排水管均包括管卡及托吊支架、透气帽、雨水漏斗制作安装<DN150以上除外>.2、镀锌雨水管、塑料雨水管安装中已含相应材质雨水斗安装及材料费,若实际采用钢制雨水斗,可换算.三、栓类、阀门及水表组安装定额的套用及工程量的计算<一>、栓类、阀门及水表组工程量的计算1、各种阀门安装均以"个"为计量单位.2、法兰阀<带短管甲乙>安装,均以"套"为计量单位,如接口材料不同时,可作调整.3、自动排气阀安装以"个"为计量单位,已包括了支架制作安装,不得另行计算.4、浮球阀安装均以"个"为计量单位,已包括了联杆及浮球的安装,不得另行计算.5、减压器、疏水器组成安装以"组"为计量单位.6、法兰水表安装以"组"为计量单位.〕二〔、栓类、阀门及水表组安装定额的套用1、定额根据阀门的类别、连接形式、接口材料等划分子目.螺纹阀门安装适用于各种内外螺纹连接的阀门安装.法兰阀门安装适用于各种法兰阀门的安装,如仅为一侧法兰连接时,定额中的法兰、带帽螺栓及钢垫圈数量减半,其余不变.除主材法兰阀门为未计价材料,应按定额含量另计外,其余材料如法兰、螺栓、螺帽、垫片均已包括在定额基价内,不应另行计算.2、法兰安装应区分不同材质<铸铁、碳钢>、连接方式<丝接、焊接>、直径大小,分别以"副"为单位计算,法兰为未计价材.各种法兰连接用垫片均按石棉橡胶板计算.如用其他材料,不做调整.3、减压器、疏水器组成与安装是按《采暖通风国家标准图集》N108编制的,如实际组成与此不同时,阀门和压力表数量可按实际调整,其余不变.4、法兰水表安装是按《全国通用给水排水标准图集》S145编制的,定额内包括旁通管及止回阀,如实际安装形式与此不同时,阀门及止回阀可按实际调整,其余不变.5、减压器安装按高压侧的直径计算.6、水表的组成与安装定额项目水表包括螺纹水表及法兰水表两种.水表是一种计量建筑物或设备用水的仪表,按其管道直径可分为螺纹水表<DN≤40>,法兰水表<DN≥50>四、卫生器具安装定额的套用及工程量的计算<一>、卫生器具安装工程量的计算1、成组安装的卫生器具,定额均已按标准图集计算了与给水、排水管道连接的人工和材料.2、卫生器具给排水管道安装的工程量计算的有关规定如下:<1>给水管道安装工程量计算规定各种卫生器具的给水管道安装工程量均计至各卫生器具供水点<镶接点>.<2>排水管道安装工程量计算规定①蹲式大便器安装:管长算到楼地面〕扣除存水弯长度〔.②座式大便器安装:下出水的管长计算到楼地面;后出水的管长计算到墙面.③立式小便器安装:管长算到楼地面〕扣除存水弯长度〔.④挂式小便器安装:下出水的管长计算到楼地面;后出水的管长计算到墙面.⑤扫除口安装:管长计算到楼地面.⑥浴盆安装:管长计算到楼地面<扣除存水弯长度>.⑦排水栓安装:a.不带存水弯的,管长计算到楼地面.b.带S型存水弯的,管长计算到楼地面上0.1m;另计0.15m短管主材.c.带P型存水弯的,管长计算到P弯接口点.⑧地漏安装:a.不带存水弯的,管长计算到楼地面下0.1m.b.带存水弯的,管长计算到楼地面下0.1m<扣除存水弯长度>.⑨洗脸盆、洗涤盆安装:a.S型存水弯的,算到楼地面.b.P型存水弯的,算到P弯接口点.<二>、卫生器具安装定额的套用1、卫生器具组成安装以"组"为计量单位,已按标准图综合了卫生器具与给水管、排水管连接的人工与材料用量,不得另行计算.2、浴盆按材质可分为铸铁搪瓷、陶瓷、玻璃钢、塑料等,外形尺寸又有大小之分,浴盆常用规格按其长度有"1100”、"1300”、"1500”三种.按安装形式又可分为自带支撑和砖砌支撑,按使用情况又可分为不带淋浴器、带固定淋浴器、带活动淋浴器等几种形式.浴盆安装不包括支座和四周侧面的砌砖及瓷砖粘贴.3、洗脸盆:根据接管种类<钢管、铜管>、开启方式<普通开关、肘式开关、脚踏开关>、供水种类<冷水、冷热水>不同,分别以"10组"为单位计算.4、洗涤盆常装在住宅厨房及公共食堂厨房内供洗涤餐具和食物用.5、大便器安装按其型式<蹲式、坐式>、冲洗方式<瓷高水箱、瓷低水箱、普通冲洗阀、手压阀冲洗、脚踏阀冲洗、自闭冲洗阀>、接管材料等不同,以"10套"为单位计算.蹲式大便器安装,已包括了固定大便器的垫砖,但不包括大便器蹲台砌筑.6、大便槽、小便槽自动冲洗水箱安装以"套"为计量单位,已包括了水箱托架的制作安装,不得另行计算.7、小便槽冲洗管制作与安装以"m"为计量单位,不包括阀门安装,其工程量可按相应定额另行计算.8、脚踏开关安装,已包括了弯管与喷头的安装,不得另行计算.9、冷热水混合器安装以"套"为计量单位,不包括支架制作安装及阀门安装,其工程量可按相应定额另行计算.10、蒸汽—水加热器安装以"台"为计量单位,包括莲蓬头安装,不包括支架制作安装及阀门、疏水器安装,其工程量可按相应定额另行计算.11、容积式水加热器安装以"台"为计量单位,不包括安全阀安装、保温与基础砌筑可按相应定额另行计算.12、电热水器、电开水炉安装以"台"为计量单位,只考虑本体安装,连接管、连接件等工程量可按相应定额另行计算.13、饮水器安装以"台"为计量单位,阀门和脚踏开关工程量可按相应定额另行计算.14、太阳能集热器安装,以"个单元"为计量单位.五、室外给水管道定额的套用及工程量的计算<一>、室外给水管道工程量的计算管道以施工图所示中心长度,以"10m"为计量单位,不扣除阀门、管件所占的长度.a.室内外界线以建筑物外墙皮1.5m为界,入口处设阀门者以阀门为界.b.与市政管道界线以水表井为界,无水表井者,以与市政管道碰头点为界.六、室外排水管道定额的套用及工程量的计算<一>、室外排水管道工程量的计算管道以施工图所示中心长度,以"10m"为计量单位,不扣除窨井、管件所占的长度.a.室内外以出户第一个排水检查井为界.b.室外管道与市政管道界线以与市政管道碰头井为界.七、小型容器制作安装<一>工程量的计算1、钢板水箱制作,按施工图所示尺寸,不扣除人孔、手孔重量,以"kg"为计量单位,法兰和短管水位计可按相应定额另行计算.2、钢板水箱安装,按国家标准图集水箱容量"m3”,执行相应定额.各种水箱安装,均以"个"为计量单位.<二>、定额的套用1、各种水箱连接管,均未包括在定额内,可执行室内管道安装的相应项目.2、水箱制作包括水箱本身及人孔的重量.水位计、内外人梯均未包括在定额内,发生时,可另行计算.八、各项费用的规定1、.地下室施工增加费,是指在地下室和上部洞体工程施工<非夜间>中人工、机械降效及施工照明等增加的费用.2、脚手架搭拆费,是指施工时搭拆脚手架所发生的费用.3、安装与生产同时进行增加费,是指改扩建工程施工时,因生产操作或生产条件限制〕如不准动火〔干扰了安装工作正常进行而降效的增加费用.4、在有害身体健康的环境中施工降效增加费用,是指在有关规定允许的前提下,改扩建工程施工范围内有害气体或高分贝的噪音超过国家标准以致影响身体健康而降效的增加费用.5、系统调整费,是指按国家有关规范,标准所进行的全系统的检测,调整和试验所发生的费用.6、超高增加费,是指操作物至操作地点的距离超过定额设定施工距离〕指高度〔而需要补充的费用.定额中操作高度均以3.6m为界限,如超过部分<指由3.6m 至操作物高度>的定额人工费乘以系数.7、高层建筑增加费,是指高度在6层或20m以上的工业与民用高层建筑施工时,人工降效、材料、工具垂直运输增加费用、施工用水加压泵台班费用、工人上、下班使用的外用电梯,上、下通讯联络等所发生的费用.九、与其他册的关系:1、工业管道、生产生活共用的管道、锅炉房和泵类配管以及高层建筑物内加压泵间的管道执行第六册《工业管道工程》相应项目.2、刷油、防腐蚀、绝热工程执行等十一册《刷油、防腐蚀、绝热工程》相应项目.3、埋地管道的石方及砌筑工程执行《**省建筑工程预算定额》相应项目.4、有关各类泵、风机等传动设备安装执行第一册《机械设备安装工程》相应项目.5、锅炉安装执行第三册《热力设备安装工程》相应项目.6、消火栓及消防报警设备安装执行第七册《消防安装工程》相应项目.7、压力表、温度计执行第十册《自动化控制仪表安装工程》相应项目.8、不锈钢管安装项目可执行第六册"工艺管道"定额有关项目.9、沟槽式连接管道安装项目,执行第六册《工业管道工程》的相应定额项目.。
给排水工程定额计量
定额 项目名称 编号
单 数量 位
10-1327
给水PPR管 dn50 热熔连 接
10-1- 给水PPR管 326 dn40
10-1- 给水PPR管 3275 dn32
计算公式
10-1- 排水pvc管 367 dn110
成品管卡安装
一、本章内容包括管道支架、设备支架和各种套管制作安装,管道水压试验,管道消毒、冲洗,成品表箱安装,剔堵槽、沟, 机械钻孔,预留孔洞,堵洞等项目。
二、管道支架制作安装项目,适用于室内外管道的管架制作与安装。如单件质量大于lOOkg时,应执行本章设备支架制作安装 相应项目。
三、管道支架采用木垫式、弹簧式管架时,均执行本章管道支架安装项目,支架中的弹簧减震器、滚珠、木垫等成品件重量应 计入安装工程量,其材料数量按实计入。
5、与螺纹阀门配套的连接件,如设计与定额中材质不同时,可按设计进行调整。
6、法兰阀门、法兰式附件安装项目均不包括法兰安装,应另行套用相应法兰安 装项目。
7、式附件安装项目中,均包括一个垫片和一副法兰螺栓的材料用量。各种法兰 连接用垫片均按石棉橡胶板考虑,如工程要求采用其他材质可按实调整。
水表组成与安装计算规则
1.普通水表、IC卡水表安装,均按照不同连接方式、公称直径,以“个”为计 量单位。 2.水表组成安装,按照不同组成结构、连接方式、公称直径,以“组”为 计量单位。
水表安装定额说明
1.普通水表、IC卡水表安装不包括水表前的阀门安装。水表安装定额是按与 钢管连接编制的,若与塑料管连接时其人工乘以系数0.6,材料、机械消耗 量可按实调整。
,
项目另行计算。
,发生时,应按本册第十一章相应
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
给排水、采暖、燃气工程一、室给水管道定额的套用及工程量的计算工程量计算总的顺序由入(出)口起,先主干,后支管;先进入,后排出;先设备,后附件。
计算要领:以管道系统为单元计算,先小系统,后相加为全系统;以建筑平面特点划片计算。
用管道平面图的建筑物轴线尺寸和设备位置尺寸为参考计算水平管长度;以管道系统图、剖面图的标高计算立管长度。
(一)、室给水管道工程量的计算1、管道均以施工图所示中心长度,以“10m”为计量单位,不扣除阀门、管件(包括减压器、疏水器、水表、伸缩器等组成安装)所占的长度。
室外界线以建筑物外墙皮1.5m为界,入口处设阀门者以阀门为界。
2、镀锌铁皮套管制作以“个”为计量单位,其安装已包括在管道安装定额,不得另行计算。
3、穿墙、穿楼板管道钢套管制作安装按主管公称直径以“10个”为计量单位。
4、刚性防水翼环制作安装按主管公称直径以“个”为计量单位。
5、铸铁法兰(螺纹连接)与碳钢法兰(焊接),以“个”为计量单位。
6、管道支架制作安装,室管道公称直径32mm以下的安装工程已包括在,不得另行计算。
公称直径32mm以上的,可另行计算。
管道支架制作安装DN32以上钢管支架的制作及安装,按支架型钢的重量“100kg”为单位计算,执行定额相应子目。
型钢为未计价材。
支架定额中已包括制作和安装用的螺栓,螺母和垫片不应另行计算。
管道支架制作和安装定额按一般管架编制,型钢支架套用一般支架定额。
计算管道支架制作安装时,首先要弄清楚在哪些地设支架,设几个支架,支架重量怎么计算等。
给水管道各种支架标准图见《全国通用给水排水标准图集》S151、S342管道间距可按表计算。
管道支架的个数计算:支架个数=某规格管子的长度/该规格管子支架间距(计算结果有小数进1取整)。
管道支架的总重量=∑(某种规格的管子支架个数×该规格管支架的每个重量)7、各种伸缩器制作安装,均以“个”为计量单位。
形伸缩器的两臂,按臂长的两倍合并在管道长度计算。
8、管道消毒、冲洗、压力试验,均按管道长度以“m”为计量单位,不扣除阀门、管件所占的长度。
9、管道人工挖土,区分不同管径、不同深度,以“m”或“m3”为计量单位。
(二)、室给水管道定额的套用按管道的安装部位(室、室外),材质(镀锌管、焊接钢管、承插铸铁给水管),接口式(丝接、焊接、法兰接口)分类别,以管径大小规格分档次套用定额子目。
管道安装定额均按公称直径分列子目。
1、管道及接头零件安装‘2、水压试验。
3、单独承担埋地管道不得计取脚手架费用。
4、室DN32以管道包括管卡及托钩制作安装。
5、热熔连接给水管实际工程中有含嵌铜管件可换算。
6、凿槽、刨沟、打洞、修补洞眼定额适用于各册因设计变更与非施工单位责任造成的工程量增加。
8、设置于管道间、管廊的管道、阀门、法兰、支架安装,其定额人工乘以系数1.3。
9、主体结构为现场浇注采用钢模施工的工程;外浇注的人工乘以系数1.05,浇外砌的人工乘以系数1.03。
10、管道消毒、冲洗区分不同直径,按管道长度(不扣除阀门、管件所占长度)分别以“ 延长米”为单位计算,执行定额子目8-410~8-415。
(注:如设计和工艺无特殊要求时,管道压力试验已包括在管道安装中一般情况下编制预算时不列本项费用。
8-416~8-420)(三)、管道本身的计价管材价值=按设计图计算的工程量*管材定额消耗量*相应管材单价二、室排水管道定额的套用及工程量的计算(一)、室排水管道工程量的计算总的顺序及计算要领与室给水管道工程量的计算相同。
计算室排水管道安装工程量时,首先弄清卫生器具成组安装中包括了哪部分排水管道,然后按排水立管的编号或排出管的编号顺序,计算各排出管、立管、横管、支管的长度。
1、管道均以施工图所示中心长度,以“10m”为计量单位。
室外界线以建筑物外墙皮1.5m为界,室外以出户第一个排水检查井为界。
(二)、室排水管道定额的套用按管道的安装部位(室、室外),材质(铸铁排水管、塑料排水管),接口材料、式、管径大小规格分档次套用定额子目。
1、铸铁(含柔性)排水管、雨水管及塑料排水管均包括管卡及托吊支架、透气帽、雨水漏斗制作安装(DN150以上除外)。
2、镀锌雨水管、塑料雨水管安装中已含相应材质雨水斗安装及材料费,若实际采用钢制雨水斗,可换算。
三、栓类、阀门及水表组安装定额的套用及工程量的计算(一)、栓类、阀门及水表组工程量的计算1、各种阀门安装均以“个”为计量单位。
2、法兰阀(带短管甲乙)安装,均以“套”为计量单位,如接口材料不同时,可作调整。
3、自动排气阀安装以“个”为计量单位,已包括了支架制作安装,不得另行计算。
4、浮球阀安装均以“个”为计量单位,已包括了联杆及浮球的安装,不得另行计算。
5、减压器、疏水器组成安装以“组”为计量单位。
6、法兰水表安装以“组”为计量单位。
(二)、栓类、阀门及水表组安装定额的套用1、定额根据阀门的类别、连接形式、接口材料等划分子目。
螺纹阀门安装适用于各种外螺纹连接的阀门安装。
法兰阀门安装适用于各种法兰阀门的安装,如仅为一侧法兰连接时,定额中的法兰、带帽螺栓及钢垫圈数量减半,其余不变。
除主材法兰阀门为未计价材料,应按定额含量另计外,其余材料如法兰、螺栓、螺帽、垫片均已包括在定额基价,不应另行计算。
2、法兰安装应区分不同材质(铸铁、碳钢)、连接式(丝接、焊接)、直径大小,分别以“副”为单位计算,法兰为未计价材。
各种法兰连接用垫片均按棉橡胶板计算。
如用其他材料,不做调整。
3、减压器、疏水器组成与安装是按《采暖通风标准图集》N108编制的,如实际组成与此不同时,阀门和压力表数量可按实际调整,其余不变。
4、法兰水表安装是按《全国通用给水排水标准图集》S145编制的,定额包括旁通管及止回阀,如实际安装形式与此不同时,阀门及止回阀可按实际调整,其余不变。
5、减压器安装按高压侧的直径计算。
6、水表的组成与安装定额项目水表包括螺纹水表及法兰水表两种。
水表是一种计量建筑物或设备用水的仪表,按其管道直径可分为螺纹水表(DN≤40),法兰水表(DN≥50)四、卫生器具安装定额的套用及工程量的计算(一)、卫生器具安装工程量的计算1、成组安装的卫生器具,定额均已按标准图集计算了与给水、排水管道连接的人工和材料。
2、卫生器具给排水管道安装的工程量计算的有关规定如下:(1)给水管道安装工程量计算规定各种卫生器具的给水管道安装工程量均计至各卫生器具供水点(镶接点)。
(2)排水管道安装工程量计算规定①蹲式大便器安装:管长算到楼地面(扣除存水弯长度)。
②座式大便器安装:下出水的管长计算到楼地面;后出水的管长计算到墙面。
③立式小便器安装:管长算到楼地面(扣除存水弯长度)。
④挂式小便器安装:下出水的管长计算到楼地面;后出水的管长计算到墙面。
⑤扫除口安装:管长计算到楼地面。
⑥浴盆安装:管长计算到楼地面(扣除存水弯长度)。
⑦排水栓安装:a.不带存水弯的,管长计算到楼地面。
b.带S型存水弯的,管长计算到楼地面上0.1m;另计0.15m短管主材。
c.带P型存水弯的,管长计算到P弯接口点。
⑧地漏安装:a.不带存水弯的,管长计算到楼地面下0.1m。
b.带存水弯的,管长计算到楼地面下0.1m(扣除存水弯长度)。
⑨洗脸盆、洗涤盆安装:a.S型存水弯的,算到楼地面。
b.P型存水弯的,算到P弯接口点。
(二)、卫生器具安装定额的套用1、卫生器具组成安装以“组”为计量单位,已按标准图综合了卫生器具与给水管、排水管连接的人工与材料用量,不得另行计算。
2、浴盆按材质可分为铸铁搪瓷、瓷、玻璃钢、塑料等,外形尺寸又有大小之分,浴盆常用规格按其长度有“1100”、“1300”、“1500”三种。
按安装形式又可分为自带支撑和砖砌支撑,按使用情况又可分为不带淋浴器、带固定淋浴器、带活动淋浴器等几种形式。
浴盆安装不包括支座和四侧面的砌砖及瓷砖粘贴。
3、洗脸盆:根据接管种类(钢管、铜管)、开启式(普通开关、肘式开关、脚踏开关)、供水种类(冷水、冷热水)不同,分别以“10组”为单位计算。
4、洗涤盆常装在住宅厨房及公共食堂厨房供洗涤餐具和食物用。
5、大便器安装按其型式(蹲式、坐式)、冲洗式(瓷高水箱、瓷低水箱、普通冲洗阀、手压阀冲洗、脚踏阀冲洗、自闭冲洗阀)、接管材料等不同,以“10套”为单位计算。
蹲式大便器安装,已包括了固定大便器的垫砖,但不包括大便器蹲台砌筑。
6、大便槽、小便槽自动冲洗水箱安装以“套”为计量单位,已包括了水箱托架的制作安装,不得另行计算。
7、小便槽冲洗管制作与安装以“m”为计量单位,不包括阀门安装,其工程量可按相应定额另行计算。
8、脚踏开关安装,已包括了弯管与喷头的安装,不得另行计算。
9、冷热水混合器安装以“套”为计量单位,不包括支架制作安装及阀门安装,其工程量可按相应定额另行计算。
10、蒸汽—水加热器安装以“台”为计量单位,包括莲蓬头安装,不包括支架制作安装及阀门、疏水器安装,其工程量可按相应定额另行计算。
11、容积式水加热器安装以“台”为计量单位,不包括安全阀安装、保温与基础砌筑可按相应定额另行计算。
12、电热水器、电开水炉安装以“台”为计量单位,只考虑本体安装,连接管、连接件等工程量可按相应定额另行计算。
13、饮水器安装以“台”为计量单位,阀门和脚踏开关工程量可按相应定额另行计算。
14、太阳能集热器安装,以“个单元”为计量单位。
五、室外给水管道定额的套用及工程量的计算(一)、室外给水管道工程量的计算管道以施工图所示中心长度,以“10m”为计量单位,不扣除阀门、管件所占的长度。
a.室外界线以建筑物外墙皮1.5m为界,入口处设阀门者以阀门为界。
b.与市政管道界线以水表井为界,无水表井者,以与市政管道碰头点为界。
六、室外排水管道定额的套用及工程量的计算(一)、室外排水管道工程量的计算管道以施工图所示中心长度,以“10m”为计量单位,不扣除窨井、管件所占的长度。
a.室外以出户第一个排水检查井为界。
b.室外管道与市政管道界线以与市政管道碰头井为界。
七、小型容器制作安装(一)工程量的计算1、钢板水箱制作,按施工图所示尺寸,不扣除人、手重量,以“kg”为计量单位,法兰和短管水位计可按相应定额另行计算。
2、钢板水箱安装,按标准图集水箱容量“m3”,执行相应定额。
各种水箱安装,均以“个”为计量单位。
(二)、定额的套用1、各种水箱连接管,均未包括在定额,可执行室管道安装的相应项目。
2、水箱制作包括水箱本身及人的重量。
水位计、外人梯均未包括在定额,发生时,可另行计算。
八、各项费用的规定1、.地下室施工增加费,是指在地下室和上部洞体工程施工(非夜间)中人工、机械降效及施工照明等增加的费用。
2、脚手架搭拆费,是指施工时搭拆脚手架所发生的费用。
3、安装与生产同时进行增加费,是指改扩建工程施工时,因生产操作或生产条件限制(如不准动火)干扰了安装工作正常进行而降效的增加费用。
