抗滑桩专项施工方

一、编制依据

1 、中华人民共和国行业标准《公路桥涵施工技术规范》JTG/T

F50-2011

2、中华人民共和国国家标准《环境空气质量标准》GB3095-2012

3、中华人民共和国行业标准《公路工程质量检验评定标准》JTJ 071-2004

4、中华人民共和国国家标准《爆破安全规程》GB6722-2011

5、余凯高速公路第3 合同段施工图答疑及勘误文件

6、余凯高速公路招标文件

7、余凯高速公路施工标准化管理指南——桥梁篇

8、挖孔桩施工工艺标准-FHEC-QH-5-2007

9、人工挖孔桩施工工法-FHECGF-2009-26

二、工程概况

本合同段位于贵州省黄平县、施秉县境内,地处贵州高原的东部斜坡地带,受侵蚀、剥蚀、溶蚀作用比较强烈,属构造型侵蚀剥蚀型低中山斜

坡地貌,场区覆盖层为残破积层粉质粘土。K30+754 K30+810段为主线路

基填方段落,中线最大填方高度11m该段路基位于单斜坡山体上,山坡

自然倾斜角25°〜35°,岩层为顺层倾斜强风化、中风化泥岩,易产生滑坡,该段路基左侧填方坡脚处设10根1.8 X2.4m矩形抗滑桩,桩长25m

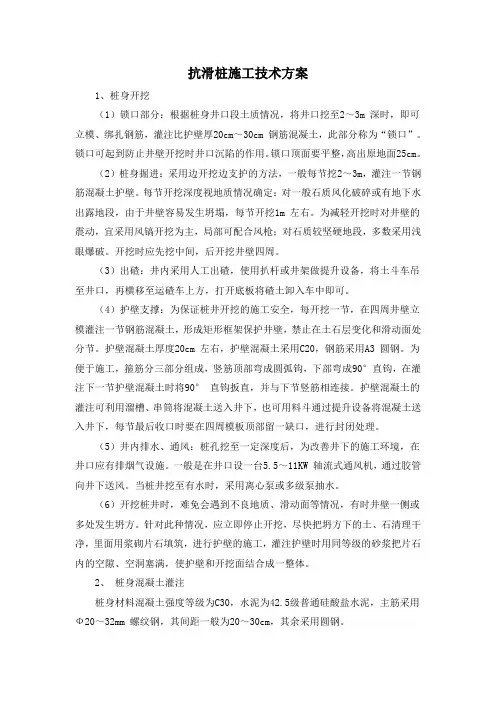

三、施工资源及机械配置计划

1、材料计划

现场技术员依据进度计划及施工图预算工程量及时上报材

料计划。钢筋原材必须配有质量保证书,试验员对每批次钢筋进

行原材料试验;混凝土采用搅拌站集中拌合,并由混凝土罐车运至施工现场。

2、施工机械计划

施工机械在开工前一周组织进场,主要机械设备计划具体如

下:
