3.1给排水、采暖、燃气工程系统概述
3.2给排水安装工程施工技术
3.3 给排水、采暖、燃气管道工程量清单计价
3.4给排水工程计价实例
①直接给水方式
特点:系统简单,投资省,可充分利用外网水压。但是一旦外网停水,室内立即断水。
适用场所:水量、水压在一天内均能满足用水要求的用水场所。
②设水箱的给水方式
特点:供水可靠,系统简单,投资省,可充分利用外网水压。缺点是增加了建筑物的荷载,容易产生二次污染。适用场所:供水水压、水量周期性不足时采用。

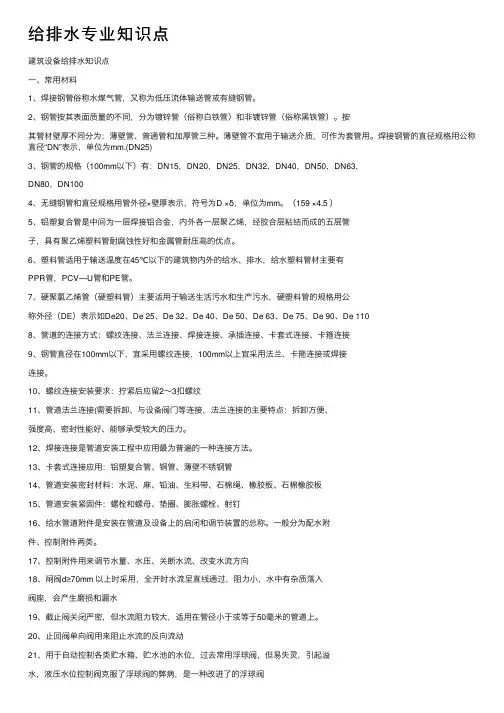

二、常用金属材料(了解)
1.无缝钢管
2.有缝钢管
3.铸铁管
4.不锈钢管
5.铜管
三、常用非金属管材(了解)
1.硬聚氯乙烯塑料管(UPVC管)
2.聚乙烯塑料管材(PE管)
3.聚丙烯塑料管(PP-R管)
4.铝塑复合管
5.塑料波纹管(HDPE管)
6.聚丁烯塑料管(PB管)
3.3.1给排水、采暖、燃气工程计价定额概述
一、本计价定额适用范围
《第十册給排水、采暖、燃气工程》适用于新建、扩建项目中的生活用给水、排水、燃气、采暖热源管道以及附件配件安装、小型容器制作安装
四、本册定额与其他各册定额的关系
1.工业管道、生产生活共用的管道、锅炉房和泵类配管以及高层建筑物内加压泵间的管道执行《第八册工业管道工程》相应项目。
2.刷油、防腐蚀、绝热工程执行《第十一册刷油、防腐蚀、绝热工程》相应项目;
五、关于下列各项费用的规定:
1.脚手架搭拆费按人工费的5%计算,其中人工工资占25%。
2.采暖工程系统调整费按采暖工程人工费的15%计算,其中人工工资占20%。
3.空调水工程系统调试,按空调水系统(扣除空调凝结水系统)人工费的13%计算,其中人工工资占25%。
4.高层建筑增加费(指高度在6层或20m以上的工业与民用建筑)按下表
5.超高增加费:定额中操作高度均以3.6m为界线,超过3.6m时其超过部分(指由3.6m至操作物高度)的定额人工费乘以下表所列系数。
6.设置于管道间、管廊内的管道、阀门、法兰、支架安装,人工乘以1.3系数。
7.主体结构为现场浇注采用钢模施工的工程,内外浇注的人工乘以系数1.05,内浇外砌的人工乘以系数1.03。
8.安装与生产同时进行施工增加费:安装与生产同时进行时,安装工程的总人工费增加10%,全部为因降效而增加的人工费(不含其它费用)。
9.在有害身体健康环境中施工增加费:在有害人身健康的环境(包括高温、多尘、噪声超过标准和在有害气体等有害环境)中施工时,安装工程的总人工费增加10%,全部为因降效而增加的人工费(不含其它费用)。
(二)定额套用的有关说明
①本章定额适用于室内外生活用给水、排水、雨水、采暖热源管道、低压燃气管道、室外直埋式预制保温管道的安装。
②界线划分
给水管道:室内外界线以建筑物外墙皮1.5m为界,入口处设阀门者以阀门为界;与市政管道界线以水表井为界,无水表井者,以与市政管道碰头点为界。
排水管道:室内外以出户第一个排水检查井为界;室外管道与市政管道界线以市政管道碰头井为界。
采暖热源管道:室内外以入口阀门或建筑物外墙皮1.5m为界;与工艺管道界线以锅炉房或泵站外墙皮1.5m为界;工厂车间内采暖管道以采暖系统与工业管道碰头点为界;设在高层建筑内的加压泵间管道以泵房外墙皮为界。
燃气管道:室内外管道分界,地下引入室内的管道以室内第一个阀门为界,地上引入室内的管道以墙外三通为界;室外管管道与市政管道分界,以两者的碰头点为界。
③本章定额包括以下工作内容:
场内搬运,检查清扫。
管道及接头零件安装。
水压试验或灌水试验;燃气管道的气压试验。
室内DN32以内钢管包括管卡及托钩制作安装。
钢管包括弯管制作与安装(伸缩器除外),无论是现场煨制或成品弯管均不得换算。
铸铁排水管、雨水管及塑料排水管均管卡及托吊架支架、臭气帽、雨水漏斗制作与安装。
④本章定额不包括以下工作内容:
室内外管道沟土方及管道基础。
管道安装中不包括法兰、阀门及伸缩器的制作按,按相应项目另行计算。
室内外给水、雨水铸铁管包括接头零件及所需的人工,但接头零件价格应另行计算。
DN32以上的钢管支架按本册第二章定额另行计算。
燃气管道的室外管道所有带气碰头。
(三)工程量计算规则
①各种管道,均以施工图所示中心线长度,以“m”为计量单位,不扣除阀门、管件(包括减压器、疏水器、水表、伸缩器等成组安装)所占的长度。
②管道安装工程量计算中,应扣除暖气片所占的长度。
③钢管焊接挖眼接管工作,均在定额中综合取定,不得另行计算。
④直埋式预制保温管道及管件安装适用于预制式成品保温管道及管件安装。管道按“延长米”计算,需扣除管件所占长度。
⑤直埋式预制保温管安装定额按管芯的公称直径大小设置定额步距,套用该定额时,按管芯直径套用相应的定额。
⑥直埋式预制保温管管件安装主要指弯头、补偿器、疏水器等,管件尺寸应按照芯管的公称直径,以“个”为计量单位,套用相应的定额。
⑦燃气管道中的承插煤气铸铁管(柔性机械接口)安装定额中未列出接头零件,其本身价值应安装设计用量另行计算,其余不变。
⑧管道支架制作安装,室内管道公称直径32mm以下的安装工程已包括在内,不得另行计算。公称直径32mm以上的可另行计算。
⑨铸铁排水管、雨水管、塑料排水管安装,均包含管卡、托架支架、臭气帽、雨水漏斗的制作安装,但未包括雨水漏斗本身价格,雨水漏斗及雨水管件按设计量另计主材费。
