楼地面水泥混凝土垫层
最新精选水泥混凝土垫层施工艺标准
6水泥混凝土垫层施工工艺原则6.1 总则6.1.1合用范围本工艺原则合用于工业与民用建筑房屋地面水泥混凝土垫层旳施工。
6.1.2编制参照原则和规范(1)《建筑地面工程施工质量验收规范》(GB 50209—2023)(2)《建筑工程施工质量验收统一原则》(GB 50300—2023)(3)《建筑地面设计规范》(GB 50037—96)6.2术语6.2.1基层面层下旳构造层,包括填充层、隔离层、找平层、垫层和基土等。
6.2.2垫层承受并传递地面荷载于基土上旳构造层。
6.2.3纵向缩缝平行于混凝土施工流水作业方向旳缩缝。
6.2.4横向缩缝垂直于混凝土施工流水作业方向旳缩缝。
6.3基本规定6.3.1水泥混凝土垫层旳厚度不应不不小于60mm。
6.3.2垫层材料应按设计规定和《建筑地面工程施工质量验收规范》(GB 50209--2023)旳规定选用,并应符合国标旳规定,水泥、砂、石和外加剂等应进行现场抽样复试;使用前,应报监理验收,合格后方准使用。
6.3.3混凝土垫层下旳沟槽、暗管等工程竣工后,经检查合格并做隐蔽记录,方可进行垫层工程旳施工。
6.3.4垫层旳铺设,应待其下一层检查合格后方可施工上一层。
铺设前与有关专业旳分部(子分部)工程、分项工程以和设备管道安装工程之间,应进行交接检查。
6.3.5室外散水、明沟、踏步、台阶和坡道等附属工程,均应符合设计规定。
施工时应按《建筑地面工程施工质量验收规范》(GB 50209—2023)基层铺设中基土和对应垫层旳规定执行。
6.3.6建筑地面旳变形缝应按设计规定设置,并应符合下列规定:(1)建筑地面旳沉降缝、伸缩缝和防震缝,应与构造对应缝旳位置一致,且应贯穿建筑地面旳垫层。
(2)沉降缝和防震缝旳宽度应符合设计规定,缝内清理洁净,以柔性密封材料填嵌后用板封盖,并应与面层齐平。
6.3.7垫层工程施工质量旳检查,应符合下列规定:(1)垫层旳施工质量验收应按每个施工段(或变形缝)作为检查批。
水泥砂浆楼地面及砼垫层施工方案DOC
河南省XXX住宅项目水泥砂浆楼地面及砼垫层施工方案编制:审核: 审批:XXX建工集团二零一二年二月十日目录一、编制依据 3二、工程概况3三、施工准备4四、主要施工方法 5五、质量标准 8六、成品保护 9七、应注意的质量问题 9八、样板制度10九、安全措施10水泥砂浆地面和砼垫层施工方案一、编制依据1、《建筑工程施工质量验收统一标准》 (GB50300—2001)2、《建筑地面工程施工质量验收规范》(GB50209—2002)3、《中华人民共和国工程建设标准强制性条文》(2002版)4、《建筑施工手册》(第四版)5、施工组织总设计6、本项目工程施工图纸、会审记录及有关变更二、工程概况河南省XXX住宅项目,位于郑州市航空港区的航城环路西,龙中路南,航城西路东,郑港路北。
建设单位为XXX有限公司;设计单位:XXX建筑设计研究院有限公司;监理单位为XXX工程管理有限公司;施工单位:XXX工程有限公司.本项目工程共分为三个标段,其中一标段1#~3#楼为高层建筑,地下一层地上三十三层;二标段为小高层建筑,地下两层地上九层,其中18#楼为地下一层地上十一层;第三标段为小高层建筑,地下两层地上九层。
主楼之间为地下车库。
车库南北方向共长280.52m,东西方向共宽284.50m。
高层总高度为99.30m,多层总高度为34.414m。
总建筑面积为:240684.92m2。
该工程结构形式为剪力墙结构,基础形式为筏板基础。
建筑抗震烈度为七度,结构抗震等级为三级。
本工程屋面防水等级为二级,地下室防水等级主体部分为二级。
本项目工程总体楼地面设计要求:单元入口、门厅、各层电梯前室、梯间楼层平台等处为地砖面层;地下储室、地库为细石砼垫层水泥砂浆面层;其它房间做好砼垫层、地暖管道安装后,地砖面层用户自理。
三、施工准备(一)、主要材料和机具1、水泥:P。
O 32.5普通硅酸盐水泥。
要求颜色一致,采用同一批号的产品。
要有出厂合格证、出厂检测报告及进场复试报告.2、砂子:采用粗砂,使用前过筛,筛除其中含有的草根等杂物,砂的含泥量不得超过5%。
地面与楼面工程水泥混凝土垫层施工工艺
地面与楼面工程水泥混凝土垫层施工工艺本章适用于工业与民用建筑楼地面和室外台阶、散水等附属工程下垫层,以及现浇整体面层和以胶粘剂或砂浆结合的块板料面层下的垫层。
引用标准:GB50209—2002、GBJ107—87、DBJ01—51—2003、GB50325—2001、京TY5—99。
3.1 材料要求3.1.1 水泥:强度等级不低于32.5级,硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥。
砂:中粗砂,含泥量不大于3%。
3.1.2 石子:卵石或碎石,其最大粒径不应大于垫层厚度的2/3,含泥量不大于2%。
3.1.4 工程中所采用的砂、石必须有放射性指标检测报告。
3.1.5 砂、石使用前应按规定取样进行必试项目试验,石子试验必须做压碎指标值测定。
3.1.6 按规定应预防碱集料反映的工程或结构部位所使用的砂、石供应单位应提供砂、石的碱活性检查报告。
3.2 主要机具混凝土输送泵、泵管、混凝土搅拌机、磅秤、手推车或翻斗车、尖铁锹、平铁锹、平板振捣器、串桶、溜管、刮杠、木抹子、胶皮水管、铁錾子、钢丝刷、钢卷尺、扫帚等。
3.3 作业条件3.3.1 主体结构工程质量已办完验收手续。
墙、柱四周已弹好+500mm水平标高线。
3.3.2 垫层基底检查合格,表面湿润,方可施工混凝土垫层。
3.3.3设置变形缝:室内、外地面水泥混凝土垫层宜设置纵向、横向缩缝;室外混凝土垫层还应设置伸缝。
3.3.4 穿过楼板的暖、卫管线已安装完毕,管洞已浇筑细石混凝土,并已填塞密实。
3.3.5 埋在垫层中的暖卫、电气等各种设备暗管已安装完毕,进行交接检验,经检验合格并做隐蔽记录。
3.3.6 首层地面浇筑水泥混凝土垫层前,穿过室内的暖气沟管线已做完,排水管道做完,并办完验收手续。
室内回填土已进行分项质量验收。
3.3.7核对混凝土配合比,进行技术交底。
准备好混凝土试模。
3.3.8 冬期施工,必须按冬施方案采取保温防冻措施。
3.4 操作工艺3.4.1工艺流程:3.4.2 基底表面清理:把基底表面用扫帚扫净,并洒水湿润,但表面不得留有积水。
楼地面计算规则
一).找平层、垫层、面层1. 基础垫层按图示尺寸以立方米计算。
2. 地面垫层按室内主墙间净空面积乘以设计厚度以立方米计算;找平层、整体面层按主墙间净空面积以平方米计算。
均应扣除突出地面的构筑物、设备基础、室内铁道、地沟等所占的体积 (面积),但不扣除柱、垛、间壁墙、附墙烟囱及面积在0.3m2以内孔洞所占体积(面积),而门洞、空圈、暖气包槽、壁龛的开口部分的体积(面积)亦不增加。
3. 楼地面铺地毯,按实铺面积计算(不扣除柱、垛所占面积)。
楼梯铺地毯按楼梯(包括踏步、休息平台、锁口梁)水平投影面积计算,不扣除宽度在200mm以内楼梯井所占面积。
4. 块料面层,按图示尺寸实铺面积亦平方米计算,门洞、空圈、暖气包槽、壁龛等的开口部分的工程量并入相应的面层内计算。
5. 楼梯面层(包括踏步、休息平台、锁口梁)按水平投影面积计算。
整体面层楼梯井宽度在500mm以内者,块料面层楼梯井宽度在200mm以内者不予扣除。
单跑楼梯面层投影面积计算如图所示:6. 踢脚线以延长米计算,洞口及空圈长度不予扣除,洞口、空圈、垛、附墙烟囱等侧面壁长度亦不增加。
7. 防滑条按楼梯踏步两端距离减300mm亦延长米计算。
8. 台阶按水平投影面积计算,包括最上层踏步沿300mm。
(2.台阶面层包括踏步及最上一层踏步边沿加300mm,不包括牵边、侧面抹灰)(二).其它1. 散水、防滑坡道面层按水平投影面积计算。
2. 明沟按图示尺寸以延长米计算。
3. 栏杆、扶手包括弯头长度按延长米计算。
4. 扶手弯头以个计算。
(13.凿石明沟、砖明沟工程设计断面小于定额规定断面时,按定额执行,不作调整;设计断面大于定额规定断面时,土石方开挖,砌筑工程量分别套用相应定额)说明1.本章定额子目按照手工操作和机械使用综合考虑。
2.各种砂浆的种类、配合比和粘结剂与定额取定不同时,可以换算。
3.砂浆找平层设计厚度与定额取定不同时,按每增减定额子目调整。
4.砂浆结合层设计厚度与定额取定不同时,砂浆厚度按比例换算。

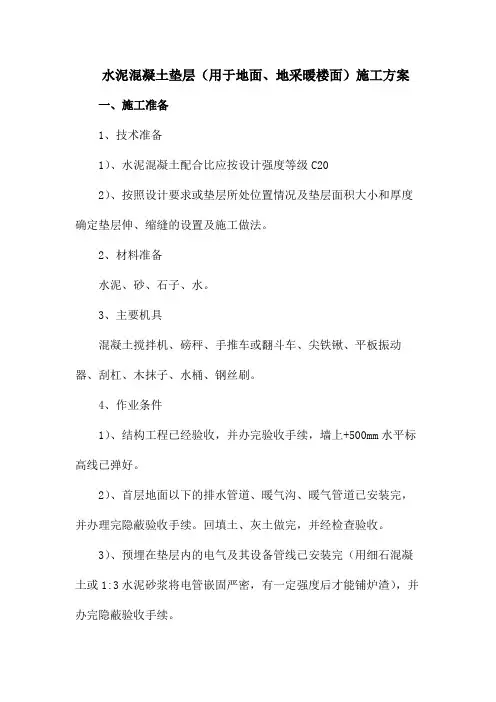

水泥混凝土垫层(用于地面、地采暖楼面)施工方案
水泥混凝土垫层(用于地面、地采暖楼面)施工方案一、施工准备1、技术准备1)、水泥混凝土配合比应按设计强度等级C202)、按照设计要求或垫层所处位置情况及垫层面积大小和厚度确定垫层伸、缩缝的设置及施工做法。
2、材料准备水泥、砂、石子、水。
3、主要机具混凝土搅拌机、磅秤、手推车或翻斗车、尖铁锹、平板振动器、刮杠、木抹子、水桶、钢丝刷。
4、作业条件1)、结构工程已经验收,并办完验收手续,墙上+500mm水平标高线已弹好。
2)、首层地面以下的排水管道、暖气沟、暖气管道已安装完,并办理完隐蔽验收手续。
回填土、灰土做完,并经检查验收。
3)、预埋在垫层内的电气及其设备管线已安装完(用细石混凝土或1:3水泥砂浆将电管嵌固严密,有一定强度后才能铺炉渣),并办完隐蔽验收手续。
4)、穿过楼板的管线已安装验收完,楼板孔洞已用细石混凝土填塞密实。
5、材料质量控制1)、水泥a强度等级不低于32.5的矿渣硅酸盐水泥。
b有出厂合格证和复试报告。
、c对水泥质量有怀疑或水泥出厂日期超过三个月时应在使用前作复试,按复试结果使用。
d水泥的保管要求:保管要注意防潮、防水:为了防止水泥受潮,现场仓库应尽量密闭,保管水泥的仓库屋顶、外墙不得漏水或渗水。
袋装水泥地面垫板应离地300mm,四周离墙300mm,堆放高度一般不超过10袋。
散装水泥应用专用罐存放。
要分类保管:入库的水泥应按不同品种、不同强度等级、不同出厂日期分别堆放和保管,先进先用,不得混用。
2)、砂采用中砂或粗砂,含泥量不大于3%。
3)、石子宜选用粒径5~32mm的碎石或卵石,其最大粒径不应大于50mm,并不得大于垫层厚度的2/3。
含泥量不大于2%。
4)、水:宜选用饮用水。
二、施工工艺1、工艺流程基层处理→测标高、弹水平控制线→混凝土搅拌→铺设混凝土→振捣→找平→养护2、施工要点1)、水泥混凝土垫层的厚度应符合设计要求;2)、基层处理:清除基土或结构层表面的杂物,并洒水湿润,但表面不应留有积水。

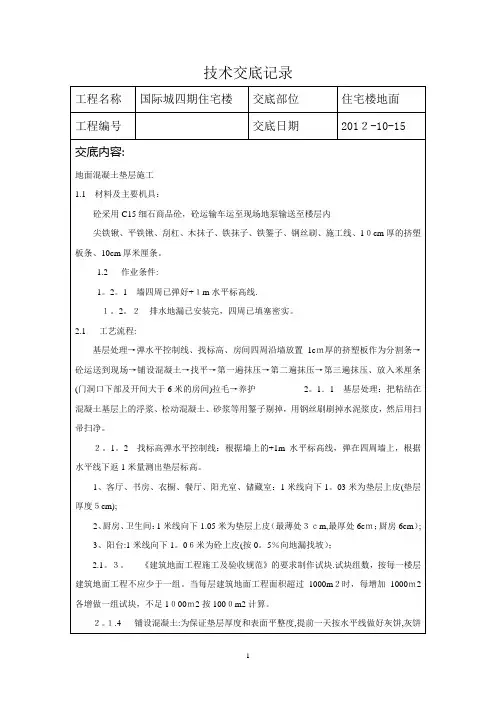

楼地面混凝土垫层施工技术交底
5。5分隔条放置时必须保证顺直,仅大于6米的开间分割缝处及门洞口下部压入米厘条。
技术负责人: 交底人: 接交人:
2。1。5找平:混凝土振捣密实后,以墙上水平标高线及灰饼为准检查平整度,高的铲掉,
凹处补平。用水平木刮杠刮平,表面再用木抹子搓平。应按设计要求向地漏找2%坡。
2。1。6收面:砼初凝前完成找平工作,终凝前完成压光拉毛工作.收面分三遍进行:
1)、砼收水后用木抹子抹平,将砼中的石子压入砼浆内,使其内外结合,撒1:2水泥干粉用铁抹子抹压一遍.
2)、待砼初凝后(上人时有脚印但不下陷)用铁抹子压第二遍,根据水平线和设计要求进行
找平、找坡。注意不得漏压。
3)、砼终凝前(上人时有轻微脚印,铁抹子压光时没有抹痕时)用铁抹子进行第三遍压光,压光时要用力,将米厘条压入地面内在砼表面做拉毛处理。
2。1。7养护:已浇筑完的混土垫层,应在12h左右浇水,每天至少养护一次,养护时间不得少于7d,并覆盖麻袋,砼养护期间严禁上人.
3.1保证项目
3.1。1混凝土所用的水泥、水、骨料、外加剂等必须符合施工规范和有关的
规定。
3.1。2评定混凝土强度的试块,必须按《混凝土强度检验评定标准》(GBJ10
7—7)的规定取样、制作、养护和试验,其强度必须符合施工规范的规定。
3。2允许偏差项目,见表7-2。
序号
项目
允许偏差(mm)
检验方法
1.
成。基底末洒水太干燥和垫层过薄,也会造成不密实。
5。2表面不平、标高不准:操作时未认真找平.铺混凝土时必须根据所拉水平线掌握混凝土的铺设厚度,振捣后再次拉水平线检查平整度,去高填平后,用刮杠以水平堆(或小木桩)为标准进行刮平。
楼地面简介
地面地坪层是建筑物底层与土壤相接的构件,和楼板层一样,承受着底层地面上的荷载,并将荷载均匀地传给地基。
(一)楼地面的种类楼地面一般有面层、垫层和承重层组成。
承重层是指楼板,垫层为中间层,面层做法很多。
面层根据材料的不同分:整体地面,是指以砂浆、混凝土或其他材料的拌合物在现场浇筑而成的地面。
常用的有以水泥为胶凝材料的水泥地面、水磨石地面、混凝土地面;有以沥青为胶凝材料的沥青地面;以树脂(如聚醋酸乙烯乳液、丙烯酸树脂乳液、环氧树脂等)为胶凝材料的现浇塑料地面。
其中水泥类现浇整体地面以其坚固、耐磨、防火防水、易清洁等优点应用最广泛,如水泥砂浆地面,水磨石地面。
块状材料地面,如砖铺地面、面砖、缸砖及陶瓷锦砖地面面等;木地面,如条木地面和拼花木地面等;塑料地面,如聚氯乙烯塑料地面;涂料地面等。
(二)楼地面构造要点1、整体地面a)水泥地面通常有单层和双层两种做法。
单层做法只抹一层20~25mm厚1:2或1:2.5水泥砂浆;双层做法是增加一层10~20mm厚1:3水泥砂浆找平,表面再抹5~ l 0mm厚1:2水泥砂浆抹平压光。
水泥砂浆地面构造简单,坚固耐磨、防水防潮,造价低廉,但导热系数大,冬天感觉阴冷,是一种广为采用的低档地面(如图4—8所示)。
图4—8 水泥砂浆地面做法b)水泥石屑地面是将水泥砂浆里的中粗砂换成3~6mm的石屑,或称豆石或瓜米石地面。
在垫层或结构层上直接做1:2水泥石屑25厚,水灰比不大于0.4,刮平拍实,碾压多遍,出浆后抹光。
这种地面表面光洁,不起尘,易清洁,造价是水磨石地面的50%,但强度高,性能近似水磨石。
c)水磨石地面水磨石地面为分层构造,底层为1:3水泥砂浆18mm厚找平,面层为(1:1.5)~(l:2)水泥石碴12mm厚,石碴粒径为8 ~10mm,分格条一般高l0mm,用1:1水泥砂浆固定。
磨石地面采用普通水泥掺白石子,玻璃条分格;美术水磨石可用白水泥加各种颜料和各色石子,用铜条分格,可形成各种优美的图案,但造价比普通水磨石高(如图4—9所示)。
水泥混凝土垫层
水泥混凝土垫层1.适用范围(1)水泥混凝土垫层适用于地面工程和室外散水、明沟、坡道等附属工程下垫层,以及现浇整体面层和以胶粘剂或砂浆结合的块板面层下的垫层。
(2)水泥混凝土垫层是采用粗细骨料,以水泥材料作胶结料加水按一定配合比经拌制成拌合料,铺设在地面工程的基土上或建筑地面的基层上而成。
(3)水泥混凝土垫层的混凝土强度等级按设计要求配制,但其强度等级不应小于C10。
(4)水泥混凝土垫层厚度不得小于60mm,其构造做法见图18-24。
图18-24 水泥混凝土垫层构造示意图1-混凝土垫层;2-基土(原状土或压实填土);3-楼层结构层(现浇或预制混凝土楼板);D-垫层厚度2.组成材料(1)水泥:水泥采用普通硅酸盐水泥或矿渣硅酸盐水泥,其强度等级不应小于32.5。
(2)砂:砂采用中砂或粗砂,含泥量不大于5%。
其质量应符合国家现行行业标准《普通混凝土用砂质量标准及检验方法》(JGJ 52)的规定。
(3)石子:石子宜选用0.5~3.2mm粒径的碎石或卵石,其最大粒径不应超过50mm,并不得大于垫层厚度的2/3。
含泥量不大于2%。
其质量应符合国家现行行业标准《普通混凝土用碎石或卵石质量标准及检验方法》(JGJ 53)的规定。
(4)水:水宜用饮用水。
3.过程控制水泥混凝土垫层应在工艺流程和施工操作过程中进行施工质量过程控制,见图18-25。
图18-25 水泥混凝土垫层施工质量过程控制简图4.施工要点(1)水泥混凝土垫层铺设在基土上,当室内气温长期处于0℃以下,设计无要求时,垫层应设置伸缩缝,并按本章“18-2-5变形缝和镶边设置”的要求进行。
(2)室内地面工程的水泥混凝土垫层,按设计要求和施工规范规定,应设置纵向缩缝和横向缩缝。
施工时,应按本章“18-2-5变形缝和镶边设置”的要求进行。
(3)工业厂房等大面积地面工程的水泥混凝土垫层施工时,应分区、段进行浇筑。
其分区、段间距除应按规定设置的纵向、横向缩缝间距相一致外,还应结合建筑地面不同材料面层的连接处和设备基础的位置等进行划分。
地面 混凝土垫层-隐蔽范例
检查结论:
☑同意隐蔽
□不同意,修改后进行复查
复查结论:
复查人:
复查日期:
签字栏
施工单位
××建设集团有限 公司
专业技术 负责人
×××
监理(建设)单位
××工程建设监理有限公司
专业质检员 专业工长
×××
×××
专业工程师 ×××
本表一式四份,由施工单位填写,建设单位、监理单位、施工单位、城建档案馆各保存一份。
隐检内容: 1.水泥混凝土垫层下的基层已按设计要求施工完成并验收合格。 2.基层已清理干净、洒水湿润透。 3.水泥混凝土垫层厚度为 80mm。 4.纵向缩缝间距不大于 6m,横向缩缝不大于 12m。 5.检查混凝土的平整度、标高和坡度。
影像资料部位、数量:
申报人:×××
检查意见:
经检查,隐检项目符合设计要求和《建筑地基基础工程施工质量验收规范》(GB 50202-2002)的规 定。
隐蔽工程验收记录 表 C5-1
资料编号
工程名称 隐检项目 隐检部位
××办公楼工程
地面 混凝土垫层
隐检日期
人防 层 ①~⑧/ Ⓓ~Ⓖ 轴线 -5.700m 标高
03-01-C5-××× 2015年6月27日
隐检依变更/洽商(编号
∕
)
及有关国家现行标准等。
主要材料名称及规格/型号: 水性无机富锌底漆 门普来LS-1水泥P·O 42.5 级;中砂、碎石
现浇混凝土垫层
现浇混凝土垫层现浇混凝土垫层是指在地面或楼面钢筋混凝土梁的下方,用混凝土铺设一层厚度不超过10厘米的薄层,称为“垫层”。
垫层在施工中常采用现浇混凝土施工,其主要目的是填补各种形状的钢筋混凝土梁下方不规则形状,使其具有平整的表面,避免水泥砂浆流散,同时还能够加强钢筋混凝土梁的支撑作用,提高其承载力。
现浇混凝土垫层的材料:现浇混凝土垫层的材料主要包括水泥、砂、石子、水和添加剂,不同的使用场合需要选择不同的材料。
根据需要选用硬质石子、建筑垃圾等颗粒物作为垫层的骨料,选用细度模数适中的细沙作为砂浆的骨料,以水泥为主要胶凝材料,加入适量的营养剂、缓凝剂、增塑剂等,制成混凝土砂浆。
现浇混凝土垫层的施工方法:现浇混凝土垫层的施工方法主要包括准备工作、布置钢筋、模板安装、浇筑现场、养护等流程。
1.准备工作:首先需要进行现场勘察,确认垫层的位置、高度、大小等信息,并制作出垫层的详细图纸。
然后按照图纸要求,对现场进行平整、清理、安装支架和模板。
2.布置钢筋:垫层根据不同的使用要求,需要进行加筋处理,布置相应的钢筋,以保持其坚固与稳定。
3.模板安装:垫层模板根据具体要求,选用适当的板材和规格搭建模板,然后进行水平调整和固定,使其与地面垂直,这样可确保最终浇筑出来的垫层达到预期的厚度和表面平整度。
4.现场浇筑:等待模板调整拉直后,在模板内壁涂抹一层分散剂,以避免在拆模时型板造成破损。
然后将相应混凝土从若干浇口中依次放入模板内,采用抹平工具进行打捞和捶打,调整混凝土表层平整性和密实度,直至达到预期施工质量和表面平整度为止。
5.养护:垫层浇筑完毕后,尤其是在低温、湿度大的日子里,需要进行一定时间的养护,达到一定强度后,才可拆除模板。
现浇混凝土垫层的应用场景:1.地下室、停车场、蓄水池等建筑物内部场地及楼板;2.钢结构楼板下的支撑;3.预制混凝土构件间嵌填材料,可避免液体泄漏;4.地面不平整、破损的维护方案,结合设置耐磨层,可大幅度增强地面承载力及使用年限。
楼地面垫层及基层施工方案
楼地面垫层及基层施工方案在建筑施工中,楼地面垫层及基层的施工是非常重要的环节。
正确的施工方案可以确保建筑物的结构安全和整体质量。
本文将重点讨论楼地面垫层及基层的施工方案,包括材料准备、施工工艺及注意事项等方面。
1. 材料准备在进行楼地面垫层及基层施工前,首先要做好材料的准备工作。
常用的材料包括水泥、砂浆、石膏板、轻质砖等。
在选择材料时要根据建筑物的用途和要求来确定,确保材料的质量符合相关标准。
2. 施工工艺2.1 楼地面垫层施工楼地面垫层是指位于地面以下的混凝土层,主要用于支撑地面及分散荷载。
施工时首先要清理地面,确保其平整干净。
然后进行模板搭设,浇筑混凝土,将其抹平并进行养护。
在施工过程中要注意控制混凝土的浇筑质量和厚度,确保垫层的承载能力和均匀性。
2.2 基层施工基层是指楼地面垫层之上的地面层,通常使用石膏板或轻质砖进行铺设。
在进行基层的施工时要确保材料的平整和牢固,避免出现空鼓或开裂现象。
施工时要注意材料之间的接缝处理,保证基层整体的稳固性。
3. 注意事项3.1 施工过程中要做好安全防护措施,包括穿戴好安全帽、手套、防尘口罩等。
3.2 施工现场要保持整洁,及时清理杂物和施工垃圾,避免对施工造成影响。
3.3 在施工过程中要注意气温和湿度的变化,调整施工进度和养护时间,避免在恶劣天气条件下施工。
综上所述,楼地面垫层及基层的施工是建筑施工中不可或缺的环节,其质量直接影响到建筑物的使用寿命和安全性。
通过合理的材料准备、施工工艺和注意事项的执行,可以确保楼地面垫层及基层的施工质量,为建筑物的整体质量打下坚实的基础。
回填混凝土比例
回填混凝土比例
混凝土的回填比例取决于其用途和所需的强度。
以下是一些常见的混凝土回填比例:
1.道路混凝土:道路混凝土的比例通常为1:
2.5,这意味着每1单位的水泥需要2.5单位的沙子。
2.楼地面混凝土:楼地面混凝土的比例通常为1:2,这意味着每1单位的水泥需要2单位的沙子。
3.垫层混凝土:垫层混凝土的比例通常为1:4,这意味着每1单位的水泥需要4单位的沙子。
4.墙柱混凝土:墙柱混凝土的比例通常为1:3,这意味着每1单位的水泥需要3单位的沙子。
此外,为了增强混凝土的强度和耐久性,还可以添加适量的石子、矿渣、粉煤灰等骨料和添加剂。
请注意,以上比例仅供参考,实际应用时,应结合具体情况和设计要求进行适当调整。
办公楼细石混凝土楼地面垫层施工方法
办公楼细石混凝土楼地面垫层施工方法一、施工前准备工作1.确认设计要求和图纸,了解楼地面的设计要求和荷载要求;2.准备好所需的施工材料和施工工具,包括细石、水泥、砂子、混凝土搅拌机、倒料车等;3.清理楼地面,确保表面平整、无杂物和尘土。
二、细石混凝土垫层施工步骤1.确定细石混凝土的配合比例,根据设计要求和荷载要求确定所需的水泥、砂子、细石的比例;2.搅拌细石混凝土,将水泥、砂子、细石按照一定的比例放入混凝土搅拌机中进行充分搅拌,直到达到均匀的浆状;3.倒料、铺设,将搅拌好的细石混凝土倒入倒料车中,然后将倒料车上的细石混凝土铺设在楼地面上,用推车或者批刀进行整平;4.压实,使用振动器或者压路机对已经铺设的细石混凝土进行压实,确保垫层的密实性;5.养护,对已经压实的垫层进行湿润养护,避免过快干燥和龟裂。
三、楼地面铺设和修整1.铺设砖瓦或地板材料,可以根据设计要求和楼层用途进行砖瓦或地板材料的选择和铺设;2.进行地面修整,使用打磨机或者刷涂机对楼地面进行修整,保证地面平整、光滑。
四、施工注意事项1.细石混凝土搅拌和施工过程中,需要严格按照设计要求和配合比例进行操作,确保施工质量;2.保持施工现场的清洁,及时清理并清除施工过程中产生的杂物和尘土;3.垫层施工后,需要及时进行养护,确保垫层表面的强度和平整度;4.铺设砖瓦或地板材料时,需要按照图纸和设计要求进行布局和尺寸控制,尽量避免出现错位和不平整的情况。
细石混凝土楼地面垫层施工方法可以提高楼地面的承载能力和耐久性,有效避免了地面裂缝和不平整等问题,使办公楼地面更加稳固和美观。
在施工过程中,需要严格按照设计要求和配合比例进行操作,同时还要注意施工现场的清洁和垫层的养护,以确保施工质量和效果。
混凝土垫层施工方案
书山有路勤为径,学海无涯苦作舟
混凝土垫层施工方案
混凝土垫层施工方案通常包括以下步骤:
1. 准备工作:清理施工现场,确保地面平整、无杂物。
2. 基础处理:对基础进行清理和修补,确保表面平整、无裂缝。
3. 铺设隔离层:在基础上铺设一层隔离层,通常使用聚乙烯薄膜或沥青纸等材料。
4. 浇筑混凝土:按照设计要求,将混凝土浇筑到基础上,并使用振捣机进行振实。
5. 平整和抹光:使用抹光机对混凝土进行平整和抹光处理,确保表面平整光滑。
6. 养护:在混凝土硬化之前,进行充分的养护,包括覆盖湿布、喷水保湿等措施。
7. 检验验收:待混凝土完全硬化后,进行验收,确保垫层符合设计要求。
以上是混凝土垫层施工的基本步骤,具体操作还需根据实际情况和设计要求进行调整。
书山有路勤为径,学海无涯苦作舟。
地面砼垫层
7.应注意的质量问题:
7.1表面不平,标高不准。原因:水平线不准,或操作时未认真找平或没用大杠刮平;防治措施:施工前先检查室内50cm水平控制线,符合要求后再施工,操作时必须拉通线贴灰饼、冲筋,并用长刮杠刮平,随时用靠尺板和尺子检查。
7.2空鼓。原因:基层清理不干净;防治措施:浇筑前必须基层清理干净并洒水湿润。
8.4搅拌机必须由专职司机,按操作规程操作,严禁非司机操作。检修时必须切断电源,锁上源箱。
8.5出入楼必须行出入口通道,禁止穿脚手架。
8.安全注意事项:
8.1夜间施工应有足够的照明,照明采用安全电压(36伏),严禁使用高压照明。
8.2施工用电必须由专职电工负责,严禁非电工拉线接电。电线、电缆应架空,禁止放在地面上,电线、电缆必须绝缘良好,无破损漏电现象。
8.3严禁往基坑内扔材料,杂物等,防止落物伤人。
8.4操作带电机具人员必须带绝缘手套,脚穿绝缘鞋。电源线用绳子悬挂起,不得随机械移动而在地上拖拉。开关箱保证一机一闸。
4.4混凝土搅拌:
4.4.1根据配合比确定每盘各种材料用量,分别固定好砂、石计量器具(台称)的用量标准。
4.4.2装料顺序:石子→水泥→砂子→水。
4.4.3搅拌时间:为使砼搅拌均匀,自全部拌和料装入搅拌筒中起到砼开始卸料止,砼搅拌的最短时间不低于180秒。
4.4.4砼开始搅拌时,试验员对出盘砼的塌落度和易性等进行鉴定,检查是否符合配合比通知单要求,经调整合格后在正式搅拌。
交底内容:
部位:卫生间、厨房为50mm厚C10混凝土垫层(砼垫层面至室内地坪高度为78mm);楼梯间、门厅、起居室、卧室、餐厅、衣帽间、机房、店铺等房间为100mm厚C10混凝土垫层(砼垫层面至室内地坪高度为40mm)
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2
混凝土强度等级
设计要求
√
许偏差
表面平整度
10mm
6
8
9
7
4
0
2
3
2
2
标高
±10mm
3
-1
5
0
-2
-5
-4
3
4
3
坡度
2/1000,且≯30mm
4
厚度
<1/10
60
58
58
59
58
59
60
61
60
58
专业工长(施工员)
施工班组长
施工单位检查评定结果
经检查验收,主控项目和一般项目均符合要求。
符合要求
验收意见:
专业监理工程师:
(建设单位项目专业技术负责人):
施工单位
项目专业质量检查员:
(注:文档可能无法思考全面,请浏览后下载,供参考。可复制、编制,期待你的好评与关注)
楼地面水泥混凝土垫层报验申请表
工程名称:编号:
致:(监理单位)
我单位已完成了工作,现报上该工程报验申请表,请予以审查和验收。
附件:
1.水泥混凝土垫层检验批质量验收记录表。
2.水泥混凝土垫层隐蔽验收记录。
承包单位(章)
项目经理
日期
审查意见:
项目监理机构
总/专业监理工程师
日期
水泥混凝土垫层检验批质量验收记录表
项目专业质量检查员:年月日
监理(建设)单位验收结论
专业监理工程师:
(建设单位项目专业技术负责人):年月日
隐蔽工程检查验收记录
年月日
建设单位
工程名称
隐蔽部位
施工单位
隐
蔽
工
程
内
容
质量状况
说明:
经检查验收,水泥混凝土原材料符合设计要求,表面平整度、坡度、标高厚度等符合设计要求及相关的规范规定。
水泥混凝土垫层
GB50209-2002
(Ⅶ)
030101
单位(子单位)工程名称
分部(子分部)工程名称
建筑装饰装修
验收部位
施工单位
项目经理
分包单位
分包项目经理
施工执行标准名称及编号
施工工艺标准AJJ/C-QB1-002-2003
施工质量验收规范的规定
施工单位检查评定记录
监理(建设)单位验收记录
主控项目
1
材料质量
设计要求
