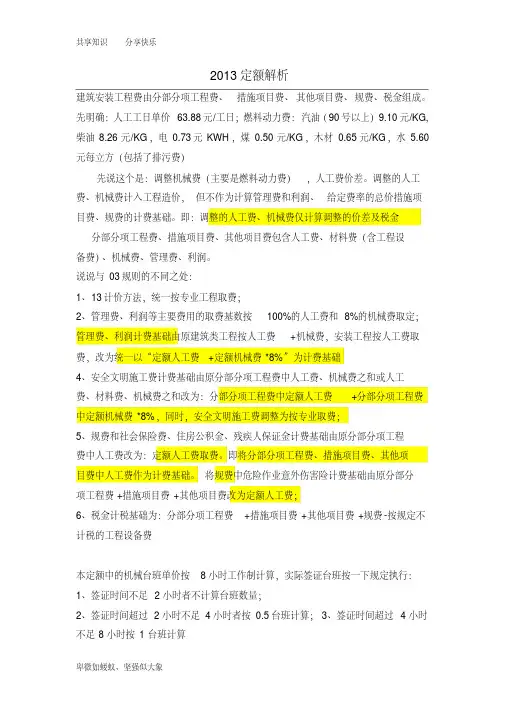

一、计价规则
1、市政里边的金属管道按安装专业取费,执行安装定额。
2、市政道路与室外道路分界,若室外道路按市政道路的设计
规范、施工验收规范等来做则按市政定额执行,按市政专业取费。
3、政府投资的绿化与开发商投资的绿化分界:以规划审批文
件划分。
4、独立土石方工程中不包含市政道路中用于结构的换填层。
市政道路的换填层按市政专业取费,执行市政定额。
5、管理费、利润、安全文明施工费、冬雨季施工增加费取费
基数:分部分项工程中定额人工费+分部分项工程中定额机械费*8%;规费(社会保险、住房公积金、残疾人保证金)和危险作业伤害保险取费基数:定额人工费即全部人工费。
6、税金取费基数:分部分项工程费+措施费+其他工程费+规费
-不计税的工程设备费(甲供设备、提供建筑劳务的同时销售自产货物的行为等)。
云南省房屋建筑与装修工程消耗量定额
第一章土石方工程
1、模板,脚手架等周转性材料的往返运输的费用已含在定额
内(定额按25KM考虑),无论距离长短均不做调整,材料价只含租赁价格。
2、建筑面积与原来的不一样,注意查看《建筑工程建筑面积
计算规范》(GB/T50353-2013).
3、机械(综合)按相应章中的机械综合权数分解后分别计算。
4、岩土分类表划分有变化,在组价是得看地勘报告,按不同
的土壤及岩石类别分别计算并组价。
5、干湿土的划分以地勘资料为准,以含水率(水的质量/水土
总质量*100%)25%划分。
6、闷炮的覆盖材料另行计算;石方爆破不含石渣清理运输;
盖挖法套用带支撑土石方开挖相应子目R*1.6、J*1.4。7、流砂、淤泥运输项目按即挖即运考虑。对没有及时运走的,
经晾晒后的淤泥、流砂套用一般土方运输定额。淤泥:是
指的静水或缓慢流水中沉积,并经生物化学作用形成的粘
性土;流砂:土方工程施工时,当土方挖到地下水位以下,有时地面或侧面的土形成流动状态,随着地下水一起涌出,这种形象就是流沙形象,这种砂称作流砂。
8、借用挖方和运输按自然方计算(1.15),注意土方折算系数
表
9、带支撑基坑开挖定额适用于有内支撑的深基坑开挖。带支
撑基坑土石方项目以第一道支撑下表面为分界,界上按一
般土石方定额子目执行,界下按带支撑基坑土石方执行。
带支撑基坑土石方项目按19m以内编制,超过19m人机乘
以系数1.3。
10、土方垂直运输子目适用于无水平运输道路活坡道,并且在
土方施工机械施工范围以外。挖掘机转运土方子目适用于深基坑,常用于结算阶段。
11、桩间挖土方时扣除桩径>600mm(或桩身截面积与之相当
0.2826㎡)的桩头体积。
12、坑槽内桩间挖土以深度2m为准,超过2m时深度在3m以内
r*1.07,深度在4m以内r*1.14。
13、13定额坑槽的范围比03定额的扩大。
14、铺设铸铁给水管道是其接口处等土方增加量,可按铸铁给
水管道地沟土方总量的2.5%计算,其他材质的管道不计算土方增加量。
15、机械挖土的放坡系数改变(坑内【0.33/0.25/0.1】和坑
上【0.75/0.67/0.33】作业)。
16、爆破岩石(光面爆破除外)允许有超挖量,平基、沟槽、
基坑爆破岩石,爆破宽度及深度允许超挖量为:软岩、较软岩、较硬岩20cm,坚硬岩15cm.
17、人工挖淤泥、流砂深度按1.5m考虑,超过1.5m时超过部
分工程量按垂直深度每1m折算成水平运输7m计算,深度按基坑底至室外地坪的全高计算。
18、石方修整边坡按修整面积乘以厚度以立方米计算。
19、非基坑的机械挖土不计算人工辅助挖土方量。
20、挡土板支撑下开挖,人工*1.43;人工回填已包含5m运距。
第二章地基处理与边坡支护工程
第三章桩基工程
1、本章按商品混凝土施工工艺编制,若是混凝土按第三章另
套搅拌和运输或泵送子目。(有没有运输看具体的施工条件,即搅拌位置)
2、一般混凝土的损耗为1.5%,水下混凝土的损耗为2%。
3、(预制混凝土管桩1000m、方桩800m,沉管灌注混凝土桩
60m³,钢管桩30t,钻、冲孔灌注混凝土桩100m³)工程量小于或等于一定数量,人机乘系数1.25。
4、不同施工工艺打送预支桩乘系数(静压、打送),钢管桩送
桩套用相应打(压)桩定额子目,人机乘系数1.25。
5、定额钢管桩按成品考虑,钢管桩未含防腐处理费用,如发
生可根据设计按实计算。
6、钻孔灌注桩桩长=设计桩长+超灌高度
超灌高度有设计按设计,无设计是20m以内按0.5m,35m以内按0.8m,35m以外按1.2m计算。
长螺旋钻孔灌注桩、沉管灌注桩按设计桩长+0.5m计算。
钢护筒若无规定时按3m计算,直径按设计桩身直径+20mm 计算。
7、人工挖孔桩入岩部分不做护壁。
8、人工凿桩头按截面积*长度计算
9、泥浆护壁钻孔桩工程中的泥浆制作工程量按钻孔体积以立
方米计算,运输排放工程量按钻孔体积*0.3(试桩0.6)系数以立方米计算。
第四章砌筑工程
第五章混凝土及钢筋混凝土工程
1、型钢混凝土中的钢筋规格在14以内者,人工乘以1.15,
每吨钢筋增加电焊条4.34kg。
2、预应力钢筋的人工时效未计入定额,如设计要求人工时效
处理时,每吨钢筋增加7工日。
3、构件内的钢筋工程量除钢筋制安有关规定计算外,应按《各
类预制预应力钢筋混凝土构件损耗率表》计算预制、预应力构件钢筋损耗。
4、型钢混凝土中扣除型钢所占的体积。
5、突出墙面的柱按相应柱定额执行;断面为T形、十字形、L
形的墙,当各肢伸出总净长度与墙体厚度之比的最大值不大于4时,按异形柱执行,反之按墙定额执行。若伸出部分墙体厚度不同时,按较厚墙体对应的伸出净长与厚度之比划分。
6、后浇带中的有梁板按梁、板体积分别套相应定额执行,模
板也分别执行。
第六章木结构工程
第七章门窗工程
