明光水库除险加固工程施工组织设计最终版

合集下载

水库除险加固工程施工组织设计

水库除险加固工程施工组织设计

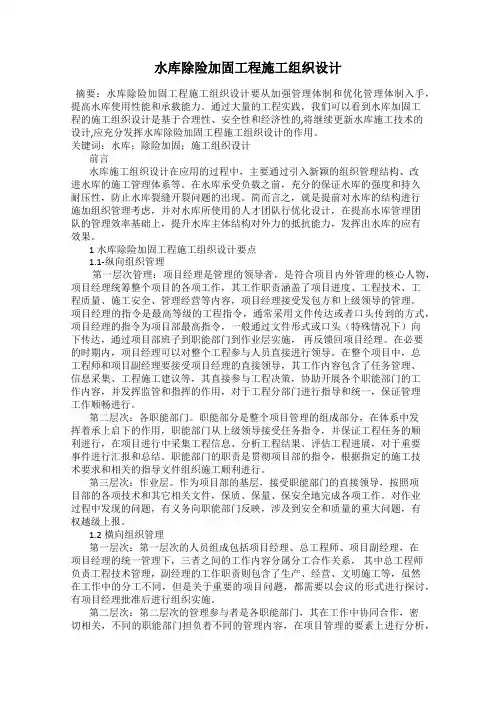

水库除险加固工程施工组织设计摘要:水库除险加固工程施工组织设计要从加强管理体制和优化管理体制入手,提高水库使用性能和承载能力。

通过大量的工程实践,我们可以看到水库加固工程的施工组织设计是基于合理性、安全性和经济性的,将继续更新水库施工技术的设计,应充分发挥水库除险加固工程施工组织设计的作用。

关键词:水库;除险加固;施工组织设计前言水库施工组织设计在应用的过程中,主要通过引入新颖的组织管理结构、改进水库的施工管理体系等。

在水库承受负载之前,充分的保证水库的强度和持久耐压性,防止水库裂缝开裂问题的出现。

简而言之,就是提前对水库的结构进行施加组织管理考虑,并对水库所使用的人才团队行优化设计,在提高水库管理团队的管理效率基础上,提升水库主体结构对外力的抵抗能力,发挥出水库的应有效果。

1水库除险加固工程施工组织设计要点1.1-纵向组织管理第一层次管理:项目经理是管理的领导者,是符合项目内外管理的核心人物,项目经理统筹整个项目的各项工作,其工作职责涵盖了项目进度、工程技术、工程质量、施工安全、管理经营等内容,项目经理接受发包方和上级领导的管理。

项目经理的指令是最高等级的工程指令,通常采用文件传达或者口头传到的方式,项目经理的指令为项目部最高指令,一般通过文件形式或口头(特殊情况下)向下传达,通过项目部班子到职能部门到作业层实施,再反馈回项目经理。

在必要的时期内,项目经理可以对整个工程参与人员直接进行领导。

在整个项目中,总工程师和项目副经理要接受项目经理的直接领导,其工作内容包含了任务管理、信息采集、工程施工建议等,其直接参与工程决策,协助开展各个职能部门的工作内容,并发挥监管和指挥的作用,对于工程分部门进行指导和统一,保证管理工作顺畅进行。

第二层次:各职能部门。

职能部分是整个项目管理的组成部分,在体系中发挥着承上启下的作用,职能部门从上级领导接受任务指令,并保证工程任务的顺利进行,在项目进行中采集工程信息、分析工程结果、评估工程进展,对于重要事件进行汇报和总结。

水库除险加固工程施工组织设计

水库除险加固工程施工组织设计

第一章工程概况1.1引用标准本《施工组织设计》是本投标人针对某某xx水库除险加固工程的投标文件之一,它体现了本投标人对本工程施工的总体构思和部署,是一部对工程质量、安全、工期计划、资源配置、总体布置以及文明施工等方面进行程序化管理的纲领性文件。

若本投标人中标,我们将依据本《施工组织设计》所确定的原则、方法、资源配置等,全力投入,严格遵循有关的施工及验收规范,在图纸会审之后,进一步编制详细的《施工组织设计》及分部工程《作业计划》,形成完整的工程技术文件,用以指导工程施工,确保本工程质量、安全、工期等目标的顺利实现。

在编制过程中引用的技术规范、标准:《地基与基础工程施工及验收规范》GBJ202—83;《土方与爆破工程施工及验收规范》GBJ201—83;《水电基本建设工程单元工程质量等级评定标准》SDJ249—88;《水利水电工程施工组织设计规范》SL303—2004;《堤防工程施工质量评定与验收规程》SL239—1999;《建筑工程质量检验评定标准》GBJ301—88;《爆破安全规程》GB6722—86;《水工建筑物岩石基础开挖工程施工技术规程》SL47—94;《水工建筑物地下开挖工程施工技术规程》DL/T5099—1999;《水工混凝土外加剂技术规程》DL/T51 00—1999;《水工混凝土试验规程》SDl 05—82;《水工混凝土施工规范》SDJ207—82;《水工混凝土掺粉煤灰技术规程》DL/T5056—96;《水利水电工程岩石试验规程》(试行)SDJ204—81;《水利水电工程岩石试验规程》(补充部分)DL5006—92;《混凝土拌和用水标准》JGJ63—89;《混凝土结构工程施工及验收规范》GB50204—92:《混凝土质量控制标准》GB50164—92;《混凝土强度检验评定标准》GB儿07—87;《钢筋焊接及验收规范》JG儿8—96;《钢筋机械连接通用技术规程》JG儿07—96:《水利水电模板施工规范》DL/T511 0—2000:《砌体工程施工及验收规范》GB50203—98;《水利水电建设工程验收规程》SL22 3—1999;《土工合成材料运用技术规范》GB50290—98;《土工合成材料测试规程》SL/T235—1999:《水利水电工程土工合成材料运用技术规范》SL/T225—98;《土工试验规程》SDl28—87。

水库除险加固工程施工组织设计(标准)

水库除险加固工程施工组织设计(标准)

第一章施工组织机构第一节编制原则与依据一、编制原则1、本技术标的编制是为本工程投标阶段提供较为完整的纲领性技术文件,一旦中标,我公司将配合工程实际并在此基础上进行强化、细化与适当调整,用以指导工程施工与管理,确保优质、高效、安全、文明、按工期地完成该工程的建设任务。

2、本工程项目如中标,我公司将对本工程的质量、工期、文明、施工全面负责。

3、严格按照竞标工期要求组织施工,确保在竞标工期内不折不扣地完成本工程。

4、加强施工中的计划性和组织性,对本项目各分部工程和各工种进行统筹安排,克服盲目性,在确保安全生产、搞好质量的前提下,节约材料、降低成本,多、快、好、省地完成施工任务。

5、加强施工总平面管理,合理安排施工现场,组织好现场文明施工。

6、提高科技含量,积极采用新工艺、新技术、新设备。

二、编制依据1、本工程施工图纸。

2、本工程招标文件。

3、国家有关的施工安全规范、规程、技术标准。

4、广东省和云浮市颁发的有关水利工程建设规程、质量、安全、文明施工等文件。

5、本公司质量手册、程序文件、作业指导书及有关施工质量、安全、文明施工、技术管理文件。

三、工程适用规范标准第二节施工组织管理机构在本工程施工中实施项目法施工的管理模式,组建本工程的项目经理部,对工程施工全过程的进度、质量、安全、成本及文明施工等负全责。

项目经理部要以工程项目管理为核心,以优质、高速、安全、文明为主轴,加强动态、科学管理,优化生产要素,精心施工,大力推广先进施工技术,在创质量优良的同时,力争提前完成施工任务。

在推行项目法施工的同时,从文件控制、材料采购到产品标识、过程控制等过程中,切实执行ISO9000 标准和公司质量保证体系文件,达到创优质高效的目标。

本公司将根据本项目工程施工技术难度较大、质量与工期要求也较高的特点,组成一个强有力的现场施工管理机构。

在本公司内挑选懂技术、会管理、工作认真、吃苦精神强的施工管理人员实施本工程的相关管理内容。

水库除险加固工程施工组织设计

水库除险加固工程施工组织设计

6 施工组织设计6.1.编制说明6.1.1 编制依据:(1)**************标段招标文件(2)国家及水利部、陕西省现行的水利施工、建筑施工、结构施工技术规范、验收标准及暂行规定等。

(3)我单位多年从事类似工程的施工经验和本单位实际情况。

(4)我单位对于现场的踏勘和施工调研所取得的资料和数据。

6.1.2编制内容:主要施工内容:大坝加固、溢洪道加固改造、放水设施改造、完善大坝安全监测设施、管理设施改造等。

6.1.3编制原则:针对本工程的特点,以“高起点、高标准、高质量、高速度”地完成本项目的工程任务为宗旨,确保“干精品工程,树企业形象,创一流企业”战略目标的实现,按以下原则编制本工程的施工组织设计。

(1)全面响应招标文件的要求,特别是业主对工期、安全、质量、文明施工及环境保护的要求等。

(2)充分考虑本工程特点、重难点项目和施工条件,结合工程地质与水文地质情况、线路位置、周边环境,结合施工方案、施工方法、工程进度计划,进行工期、质量、环保、经济等方面的综合分析与比较,选择科学先进、合理、实用的施工方法。

(3)结合我单位在类似工程的施工经验及机械设备配套能力,强化施工组织现场管理,合理组织现场施工,推广应用新技术、新工艺、新材料、新设备、做到技术先进适用,工艺成熟精湛、管理科学严格。

(4)以总体施工方案、施工进度计划为控制,突出重难点工程的施工方法及技术措施。

6.1.4工程设计1、大坝新建放浪墙至高程600.40m,加固后坝顶宽度5m,采用25cm厚C20砼路面。

2、上游坝面采用干砌石护坡,坡比1:3。

3、下游坝面采用草皮护坡,坡比1:2.5,改造坝后排水棱体,为贴坡排水。

6.2.施工总体布署6.2.1施工指导思想以“精心组织、科学管理、合理配置、文明施工、注重环保、确保优质高效、安全、按期完工”为指导思想,以“强化管理、科学兴业、建造满意工程、提供优质服务”为质量方针,以“组织科学合理、机构精干高效、设备先进精良、队伍精挑细选”为施工组织原则,确保工程质量管理总体目标的实现,并按以下思路进行组织和管理:(1)采用系统工程理论进行总体规划,采用信息化管理进行施工工期计划控制。

水库除险加固整治工程施工组织设计范本

水库除险加固整治工程施工组织设计范本

水库除险加固整治工程施工组织设计范本目录第一章概况第二章施工总平面布置及说明第三章土石方开挖程序、施工方法说明第四章砌体工程施工程序、施工方法说明第五章砼工程施工程序、施工方法说明第六章灌浆工程第七章预埋管道埋设第八章施工进度计划及保证措施第九章施工机具设备名称、规格和数量第十章施工组织管理体系及说明第十一章有关试验的测试手段及操作方法说明第十二章质量保证体系及措施第十三章保证质量施工安全的技术及组织措施表1 劳动力计划表表2 拟投入本工程的主要施工设备表3 施工进度计划表4 施工总平面图第一章概况1.1 工程说明1.1.1 工程名称:荣县上游水库除险加固整治工程1.1.2 建设地点:自贡市荣县鼎新镇。

1.1.3 建设规模结构类型:大坝加固、溢洪道及输水设施整治等,浆砌条石单拱坝,总库容740立方米。

1.1.4 质量标准:按水利工程施工质量验收规范标准及规范合格。

1.1.5 工期要求: 6月23日计划开工, 10月31日竣工,施工总工期:130日历天。

第二章施工总平面布置及说明荣县上游水库除险加固整治工程所含的工程整治项目及其内容和施工总平面布置,是根据招标文件中关于临时设施的要求和现场参观、查看。

本着因地制宜、便于施工管理,能保障工程质量和进度的原则下,拟定本标段的施工总平面布置。

2.1 工程概况本工程主要为土石方开挖、填筑、砼浇注、砌石、机电设施及金属结构安装。

以及为完成本工程施工所需的临时工程。

2.2 施工条件2.2.1 对外交通该工程位于自贡市荣县鼎新镇,而且连接乡村网络公路,工程所在位置有进库公路到达。

工程对外主要采用公路运输,各种材料的运输能够保证。

施工用水用电可就近解决。

建设单位已完成工程前期准备工作,具备工程开工条件。

2.2.2 物资技术根据现场踏勘,施工用的各种物资,如砂、石等均可在当地购买,钢筋、水泥、木材、油料等均可在荣县购买,各种物资能够得到保证。

我公司郑重承诺、守信誉。

水库除险加固施工组织设计

水库除险加固施工组织设计

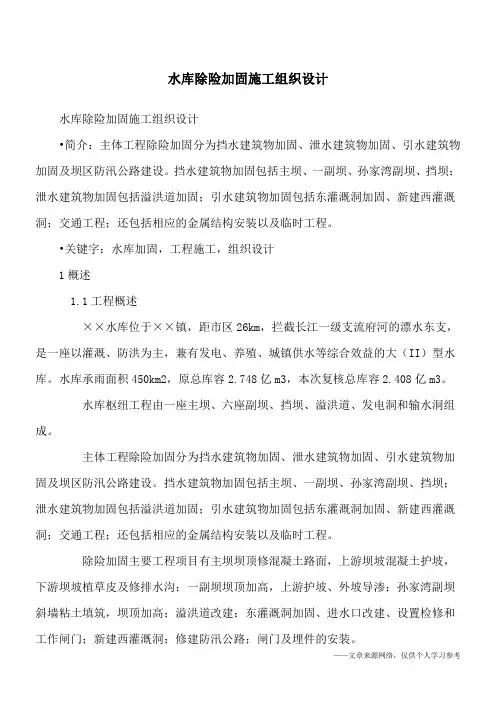

水库除险加固施工组织设计水库除险加固施工组织设计•简介:主体工程除险加固分为挡水建筑物加固、泄水建筑物加固、引水建筑物加固及坝区防汛公路建设。

挡水建筑物加固包括主坝、一副坝、孙家湾副坝、挡坝;1)型水m3。

成。

洞;交通工程;还包括相应的金属结构安装以及临时工程。

除险加固主要工程项目有主坝坝顶修混凝土路面,上游坝坡混凝土护坡,下游坝坡植草皮及修排水沟;一副坝坝顶加高,上游护坡、外坡导渗;孙家湾副坝斜墙粘土填筑,坝顶加高;溢洪道改建;东灌溉洞加固、进水口改建、设置检修和工作闸门;新建西灌溉洞;修建防汛公路;闸门及埋件的安装。

招标文件要求,本工程开工日期为2003年10月1日,完工日期为2004年9月30日,溢洪道改造、东灌溉洞加固、西灌溉洞新建工程要求完工日期为2004年3月31日。

我公司计划开工日期为2003年10月1日,完工日期为2004年8月25日,比招标文件要求工期提前36天。

1.2水文、气象条件。

年平-15℃。

′~32º10,III不同方向的断裂相互交切,形成较为复杂的构造形迹。

本工程库区地层出露最广泛的为中元古界随县群变质岩,水库坝址基岩为震旦系上统岔河组,在现代河床、河漫滩及一级阶地由全新统第四系冲积层构成。

根据国家地震局《中国地震烈度区划图》划分,本区地震基本烈度小于VI度。

1.4施工条件1.4.1对外交通工程距××市26km,××市区距武汉市180km,有公路、铁路相通。

对外交通道路为316国道,路面状态良好。

施工区现有多级公路通过,主坝及各副坝、溢洪道、挡坝之间均有公路相连,有比较完善的公路网。

对施件好的场地。

根据以上原则,鉴于本工程战线较长,工作面较多,可以多工作面同时施工的特点,本工程临建设施分为Ⅰ、Ⅱ、Ⅲ、Ⅳ4个区布置:(1)施工区布置①施工区I:布置在孙家湾副坝坝后平地,主要布置项目经理部等职能科室、住房及生活福利用房、五金工具及油料仓库。

水库除险加固工程施工组织设计

水库除险加固工程施工组织设计

水库除险加固工程施工组织设计编制单位:水利水电建筑工程有限公司二○年月目录第一章工程概况第二章施工组织设计编制原则第三章施工组织总体规划第四章施工导流第五章主体工程施工方案及关键性技术措施第六章施工计划进度安排第七章施工质量保证措施第八章施工安全保证措施第九章文明施工与环境保护措施附表1 主要材料计划表附表2 主要施工机械设备表附表3 劳动力计划表附图1 施工场地平面布臵图附图2 施工总进度计划横道图1第一章工程概况一、工程简介***县***水库位于***河***水支流上,座落在***县***镇***村边,距离***县城20km,坝址地理位臵为东经***°41′46″,北纬***°14′6″,坝址以上控制集雨面积3.6km2,水库正常蓄水位为119.60m(黄海高程,下同),设计洪水位为120.28m,校核洪水位为120.59m,水库总库容为546万m3。

设计灌溉面积0.45万亩,是一座以灌溉为主,兼有防洪、养殖、旅游等综合效益的小(1)型水利工程。

坝于1958年冬动工兴建,1962年春工程基本建成。

枢纽主要建筑物有三座大坝、溢洪道、输水隧洞等。

大坝原设计为均质土坝,坝顶高程121.70m,最大坝高15.7m,坝顶长72m,坝顶宽约3.0m。

本工程除险加固共分四个部分:①三座土坝加固;②三座原灌溉涵管重建;③溢洪道加固;④新建灌溉隧洞。

二、水文气象和工程地质(一)水文气象本流域属亚热带季风气候区,气候湿润,雨量充沛,四季分明,具有春夏季多雨,秋冬少雨之特点,是赣东北多雨区之一。

根据中云雨量站1963年~2006年实测资料统计分析,多年平均降雨量为1809mm;多年平均雨日163天,降雨主要发生在3~7月份,其五个月的降雨量占了全年的68.1%,而8~次年2月的降雨量就小得多,七个月的降雨量仅占全年的31.9%,可见降2雨在年内分配很不均匀,同样降雨在年际上分配也很不均匀,最大年降雨量高达2729.7mm(1999年),是最小降雨量1063.7mm 的2.6倍(1978年)。

完整版水库除险加固工程施工组织设计方案

完整版水库除险加固工程施工组织设计方案

完整版水库除险加固工程施工组织设计方案水库除险加固工程施工组织设计方案目录第一章施工方案一、编制说明:二、工程概况:三、施工组织及施工管理目标四、施工准备五、施工总体规划六、各分部分项工程的施工方法第二章施工总进度计划及工期保证措施一、施工总进度计划二、施工进度保证措施第三章质量保证措施及质量体系一、一般原则二、施工质量过程控制三、健全质保体系,实行全面质量管理四、遵章循规、规范施工。

五、质量检查及验收制度六、关键部位质量保证措施第四章安全保证措施及安全生产管理体系第五章主要施工设备配备及使用计划第六章主要材料计划第七章劳动力安排措施第八章环境保护措施及文明施工保证措施第九章突发事件应急预案第一章施工方案1、编制说明1.1编写依据本施工组织设计经现场踏勘后,项目部组织相关工程技术人员进行编写。

编写依据为:业主提供的**县**水库除险加固工程(土坝及建筑物)设计图和现行水利施工行业颁布的相关法律、法规及技术规范,再结合现场实际情况编制本施工方案。

1.2编制原则(1)在编制施工组织设计文字说明及附图表中,做到统一标准、规范编制。

(2)遵循设计文件和验收规范的原则,在编写主要项目施工方法时严格按照设计要求,并对设计方案要求进行科学合理优化施工。

(3)坚持实事求是,一切从实际出发的原则,在制定施工方案中,根据本公司施工能力、经济实力、技术水平,坚持科学组织、合理安排、均衡生产,平行作业,确保高速度、高质量、高效率完成本工程的建设。

(4)坚持施工全过程严格管理的原则,在工序施工中,严格执行监理工程师的指令,尊重监理意见,严格管理。

(5)坚持积极推广应用“四新”成果的原则,在各项工序施工中,对于能够提高或保证工程施工质量、施工进度、降低工程成本的新技术、新设备、新工艺、新材料积极采用,发挥科技在施工中的先导作用。

(6)坚持专业化作业与综合管理相结合的原则,在施工组织方面,以专业作业队为基本作业形式,充分发挥专业人员和专用设备的优势,同时采取各专业平行作业等综合管理手段,合理调配,以达到整体优化的目的。

水库除险加固工程施工组织设计

水库除险加固工程施工组织设计

本。

第四章:主体工程施工方案及关键性技术措施一、施工程序:1、大坝施工程序:固壁清孔施工准备施工放样埋设导浆管浇灌塑性砼压水试验排水保护工程及上游坡面工程2、溢洪道施工程序:施工准备施工放样石方开挖浆砌挡墙进口段砼边墙砼底板砼衬护3、灌溉隧洞施工程序:施工准备施工放样施工围堰洞身砼浇筑进口闸槽砼拆除进口闸槽砼浇筑出口消能工程4、交通工程施工程序;施工准备施工放样土石方开挖交叉涵洞工程泥结石路面5、金结安装工程;施工准备金结制作金结安装二、施工方法:1、土方开挖土方开挖先根据设计图纸进行放样,并用石灰画出开挖边界线用木桩标明各桩号开挖深度.大坝排水沟土方开挖工程量少,尺寸又较小,不便机械施工,故采用人工开挖.溢洪道导流渠,上坝公路土方开挖工程量相对较大,故采用挖掘机开挖配小四轮车运输出土。

开挖前,应计算出全段弃土的调配方.标出需填土的地段,这样开挖出的弃土可就近回填,以提高工效,加快施工进度。

2、石方开挖为防止超挖和欠挖,特别是溢洪道石方开挖.开挖前应根据设计图纸,放出开挖边界线,每个桩号的开挖高程。

并用红磁漆标明开挖边界线和每个桩号的开挖高程.石方开挖采用风钻造孔,人工爆破方法开挖,当开挖接近设计断面时,应用小药量预裂爆破。

辅以人工撬凿方法进行开挖。

出碴采用挖掘机配合小四轮车运输。

开挖前,应计算好全段弃石的调配方,标出需填石的位置及高程。

3、土方回填土方回填采用分层填筑的方法,作业面分层统一铺料,统一碾压.分层铺设的厚度控制在30cm以内。

土方回填前应清除原坡面的表层土,以及树根、草及一切杂物。

压实面积较大的采用机械碾压,面积较小或机械不能到达的地方采用人工夯实.回填土的含水量宜按最优含水量控制,使密实度达到设计要求.4、砂、卵石垫层砂、卵石垫层铺筑采用人工铺筑。

自下而上进行,并按每层垂直高度30cm高循序渐进方法进行。

即每筑一层砂卵石、砼预制块护坡同时跟上,然后再进行上一层铺设。

砂卵石铺设后先用石工砂板进行人工压实,待砼预制块护坡跟上后再用平板振动器振实。

水库除险加固工程-施工组织设计

水库除险加固工程-施工组织设计

某水库除险加固工程合同编号:PS-YPQSK-CXJG-01施工组织设计目录第1章编制说明--------------------------------------- 11.1 编制目的 11.2 编制依据 11.3 引用的主要施工规范标准 2第2章综合说明及工程特点 ----------------------------- 42.1 工程说明 42.2合同项目和工作范围 62.3工程质量目标及工期目标72.4 工程特点8第3章施工部署--------------------------------------- 103.1 指导思想和实施目标103.2 施工部署113.3 前期准备工作133.4 总体施工程序193.5 施工机械进场计划203.6 工程主要材料进场计划及运输措施203.7工程主要材料和水电用量计划20第4章施工总进度安排及附图 ---------------------------- 214.1编制依据和编制原则214.2 施工总进度计划224.3 施工进度总计划224.4 工期保证措施22第5章施工总布置、临时设施布置说明书及附图------------ 325.1 施工总体平面布置原则325.2 施工交通325.3临时设施 335.4各类临时设施用地计划表34第6章主体工程施工方法说明书及附图--------------------- 356.1 施工测量方案356.2 土方工程376.3 土工膜铺设426.4 坝坡砂砾石垫层446.5 砌石工程施工和质量控制44第7章项目管理机构的设置 ------------------------------ 477.1 现场项目管理机构的设置477.2 主要岗位职责487.3 组织管理547.4项目部管理人员组成58第8章工程质量保证措施及相关人员岗位职责--------------- 598.1 质量目标598.2 质量保证体系598.3 项目部与相关的各级人员职责608.4 质量保证措施648.5高温、冬、雨季施工措施69第9章施工安全保证措施 ------------------------------- 729.1项目安全生产管理体系 729.2 安全生产思想保证729.3 安全生产组织保证体系739.4 安全管理技术保证措施759.5 安全生产的经济保证779.6 主要安全保证措施78第10章创建文明工地和环境保护措施 --------------------- 7910.1 文明施工目标7910.2 文明施工措施7910.3 工地环境保护措施83第11章资料、统计和信息管理 -------------------------- 8611.1 资料管理8611.2 统计管理8711.3 信息管理88第12章保修期的工作安排措施 --------------------------- 8912.1 保修期的工作安排8912.2 保修承诺8912.3 保修措施90第13章拟投入本合同工作的主要施工机械设备、劳动力计划及主要材料用量计划表------------------------------------------ 9213.1拟投入本合同工作的主要施工机械设备9213.2劳动力计划表9313.3 主要材料和水、电需用量计划9513.4 施工进度总计划图9613.5 工程需用资金估算表98施工总平面布置图99附图1:施工总平面布置图第1章编制说明1.1 编制目的本《施工组织设计》是我单位对本工程的投标文件之一,它体现了我单位对本工程施工的总体构思和部署,是一部对工程质量、安全、工期计划、资源配置、总体布置以及文明施工等方面进行程序化管理的纲领性文件。

明光水库除险加固工程施工组织设计最终版

明光水库除险加固工程施工组织设计最终版

(此文档为word格式,下载后您可任意编辑修改!)目录六、施工组织设计 .......................................................................................................................................... - 1 -第一章对工程的认识与理解 (1)1.1 一般规定 ........................................................................................................................................... - 1 -1.2 对本工程的认识与理解 ................................................................................................................. - 2 -1.3 承担本工程施工的总体设想 ......................................................................................................... - 3 -1.4 我公司承建本工程的优势 ............................................................................................................. - 3 -1.5 对招标文件、合同主要条款的承诺 ............................................................................................. - 4 -第二章施工总布置 (4)2.1 施工总平面布置图及说明书 ......................................................................................................... - 4 -2.2 水电、通讯及交通工具布置 ......................................................................................................... - 4 -2.3 施工道路 ......................................................................................................................................... - 5 -2.4 材料采购 ......................................................................................................................................... - 5 -2.5 临时用房 ......................................................................................................................................... - 5 -2.6 机械布置及机械停放场 ................................................................................................................. - 6 -2.7 施工排水 ......................................................................................................................................... - 6 -2.8 施工照明 ......................................................................................................................................... - 6 -2.9 总体施工工序安排 ......................................................................................................................... - 6 -第三章施工总进度计划与工期保证措施 (6)3.1 施工工序 ......................................................................................................................................... - 6 -3.2 施工进度安排原则 ......................................................................................................................... - 6 -3.3 施工总工期 ..................................................................................................................................... - 7 -3.4施工总进度表和施工网络图...................................................................................................... - 7 -3.5 进度保证措施 ................................................................................................................................. - 7 -3.6 财务管理措施 ................................................................................................................................. - 8 -第四章临时工程施工方案 (9)4.1施工导流 ............................................................................................................................................ - 9 -4.2施工降排水 ........................................................................................................................................ - 9 -4.3拆除项目施工 .................................................................................................................................... - 9 -第五章施工组织与项目管理 (12)5.1 项目管理机构设置 ....................................................................................................................... - 12 -5.3 施工管理网络图 ........................................................................................................................... - 12 -5.4 建立健全项目管理制度 ............................................................................................................... - 13 -5.5 项目部各部门职责 ....................................................................................................................... - 13 -第六章主体工程施工方案 (16)6.1大坝加固工程施工方案 ................................................................................................................. - 16 -6.2溢洪道工程施工方案 .......................................................................................... 错误!未定义书签。

水库除险加固工程施工组织设计

水库除险加固工程施工组织设计

水库除险加固工程施工设计方案编制:审核:审批:编制单位:编制日期:年月日目录投标人:(盖单位章)法宝代表人(委托代理人):(签字)年月日第一章工程概况水库除险加固工程位于市约25KM,是一座以灌溉为主,结合供水、防洪、养殖等综合利用的中型水库。

水库现状不能满足规范要求,除险加固当务之急。

项目包括坝体、坝基防渗加固处理,坝顶加高,下游棱体排水局部翻修;溢洪道引水段、控制段加固;放水涵加固,套金属管,更换涵管进水闸门及启闭机设备;修建防讯道路,完善水库安全监测设施及修缮水库管理生产业务用房等工程。

本工程量详见工程量清单。

本工程工期16个月,计划开工日期:年月,完工时间:年月。

本《施工组织设计》作为指导施工的技术性文件,编制时对各分区、分段工程的施工工期、质量目标、项目管理架构设置与劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要技术措施、安全、文明施工及降低成本、推广新技术等诸多因素尽可能做了充分考虑,突出其科学性、适用性及针对性。

编制依据1、水库除险加固工程招标文件。

2、水库除险加固工程施工图。

3、国家现行施工验收规范、标准及本地区有关施工规定。

4、根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件的分析。

5、公司现有的劳动力、技术、机械设备能力和施工管理经验。

6、本公司ISO9000国际标准化质量管理体系有关文件。

第二章施工总体布置2.1施工准备根据工程规模、特点以及施工条件进行如下施工准备工作:1)人、材、机方面进场准备:由项目经理负责组织技术人员、后勤、保障人员等迅速进入施工现场进行前期筹备工作。

该项目其他组成人员和工程所需设备也随后分批进场。

2)技术交底:根据业主提供的设计文件、图纸,施工组织设计以及有关操作规程、规范、标准等,组织施工人员认真研究、熟悉,并进行技术交底,做到施工人员人人心中有底。

以便以施工过程中更好地把握工程质量。

3)测量放线:根据设计图纸和业主以及监理工程师所提供的渠、沟、路轴线进行现场定线、高程测量,报工程监理部审核后作为施工放样的依据。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

(此文档为word格式,下载后您可任意编辑修改!)目录六、施工组织设计 .......................................................................................................................................... - 1 -第一章对工程的认识与理解 (1)1.1 一般规定 ........................................................................................................................................... - 1 -1.2 对本工程的认识与理解 ................................................................................................................. - 2 -1.3 承担本工程施工的总体设想 ......................................................................................................... - 3 -1.4 我公司承建本工程的优势 ............................................................................................................. - 3 -1.5 对招标文件、合同主要条款的承诺 ............................................................................................. - 4 -第二章施工总布置 (4)2.1 施工总平面布置图及说明书 ......................................................................................................... - 4 -2.2 水电、通讯及交通工具布置 ......................................................................................................... - 4 -2.3 施工道路 ......................................................................................................................................... - 5 -2.4 材料采购 ......................................................................................................................................... - 5 -2.5 临时用房 ......................................................................................................................................... - 5 -2.6 机械布置及机械停放场 ................................................................................................................. - 6 -2.7 施工排水 ......................................................................................................................................... - 6 -2.8 施工照明 ......................................................................................................................................... - 6 -2.9 总体施工工序安排 ......................................................................................................................... - 6 -第三章施工总进度计划与工期保证措施 (6)3.1 施工工序 ......................................................................................................................................... - 6 -3.2 施工进度安排原则 ......................................................................................................................... - 6 -3.3 施工总工期 ..................................................................................................................................... - 7 -3.4施工总进度表和施工网络图...................................................................................................... - 7 -3.5 进度保证措施 ................................................................................................................................. - 7 -3.6 财务管理措施 ................................................................................................................................. - 8 -第四章临时工程施工方案 (9)4.1施工导流 ............................................................................................................................................ - 9 -4.2施工降排水 ........................................................................................................................................ - 9 -4.3拆除项目施工 .................................................................................................................................... - 9 -第五章施工组织与项目管理 (12)5.1 项目管理机构设置 ....................................................................................................................... - 12 -5.3 施工管理网络图 ........................................................................................................................... - 12 -5.4 建立健全项目管理制度 ............................................................................................................... - 13 -5.5 项目部各部门职责 ....................................................................................................................... - 13 -第六章主体工程施工方案 (16)6.1大坝加固工程施工方案 ................................................................................................................. - 16 -6.2溢洪道工程施工方案 .......................................................................................... 错误!未定义书签。

6.3放水涵工程施工方案 ..................................................................................................................... - 32 -6.4金属结构设备及安装工程施工方案 ............................................................................................. - 45 -第七章质量保证体系及措施 (48)7.1 质量总体目标 ............................................................................................................................... - 48 -7.2 质量保证体系 ............................................................................................................................... - 49 -7.3 项目管理班子及其制度 ............................................................................................................... - 49 -7.4 质量保证措施 ................................................................................................................................. - 50 -7.5 质量通病防治措施 ....................................................................................................................... - 53 -7.6 施工过程主要控制措施 ................................................................................................................. - 53 -第八章安全管理保证体系及措施 (56)8.1 安全管理总则 ............................................................................................................................... - 56 -8.2 安全目标 ....................................................................................................................................... - 56 -8.3安全生产管理体系及相关制度 ...................................................................................................... - 56 -8.4安全生产管理制度 .......................................................................................................................... - 57 -8.5 安全生产保证方案及措施 ........................................................................................................... - 57 -8.6 安全经费 ....................................................................................................................................... - 62 -第九章文明施工体系及措施.. (62)9.1 文明施工体系 ............................................................................................................................... - 62 -9.2 文明施工措施 ................................................................................................................................. - 62 -9.3文明施工经费 .................................................................................................................................. - 64 -第十章水土保持及环境保护.. (64)10.1 水土保持措施 ............................................................................................................................. - 64 -10.2环境保护措施 ................................................................................................................................ - 65 -9.3水土保持及环境保护施工经费 ...................................................................................................... - 66 -第十一章冬雨季施工措施 . (66)11.1冬季施工措施 ................................................................................................................................ - 66 -11.2 雨季施工措施 ............................................................................................................................... - 68 -附件一:拟投入本标段的主要施工设备表 ........................................................................................ - 69 -附件二:拟投入本标段的实验和检测仪器设备表 ............................................................................ - 70 -附件四:计划开、竣工日期和施工进度网络图 ................................................................................ - 73 -附件五:施工总平面布置图 ................................................................................................................ - 73 -附件六:临时用地表 .................................................................................................................... - 74 -六、施工组织设计第一章对工程的认识与理解1.1 一般规定1.1.1工程概况明光市2013年11座一般小㈡型水库除险加固工程位于明光市境内,名称分别为张八岭镇吴冲水库和关塘刘水库\明南街道办事处反修水库、明西街道办事处石塘冲水库、石坝镇金大坝水库、苏巷镇文庄水库、女山湖镇红冲水库和跃进水库、桥头镇小庄水库、古沛镇黑泥冲水库和柳巷镇小丁庄水库。
