墙面保温工程钢丝网材料具体的规格
外墙保温
外墙保温施工方案1、工程概况1.1工程名称:现浇有网聚苯板外保温体系,是以现浇砼为基层,钢丝网架聚苯板置于外墙外模内侧,浇灌砼后,墙体与钢丝网架聚苯板结合为一体,在钢丝网架聚苯板表面喷涂聚苯板界面剂,抹15MM厚的聚合物抗裂砂浆填充找平防护后,施工面层饰面装饰,其技术构造如图:基层墙体钢丝网架聚苯板粘接面层、勾缝现浇钢丝网架聚苯板外保温(面砖饰面)基本构造2、编制依据工程设计图纸及说明Q/GJSO614-2003《现浇混凝土内置聚苯板外墙外保温施工技术规程(有网或无网聚苯板保温层、涂料或面砖饰面做法)》陕2005J 12 《外墙保温构造图集》3、施工准备3.1材料准备3.1.1大模内置单面钢丝网架聚苯板面砖饰面做法常用材料的主要性能应满足相关要求的指标,并在材料进场后施工展开前,将由国家法定检测部门出具的检测报告报总包方备案,应报验材料的品种和性能指标及材料包装规格贮运等3.1.2配套的材料为8#镀锌铅丝,22#镀锌铅丝,保温板。
3.2施工机具准备3.2.1施工脚手架搭设牢固,安全检查验收合格,垂直运输机械安装验收完毕。
3.3外墙钢筋安装完毕方法:按外墙结构尺寸下料,并与外墙钢筋用22#铅丝连结。
3.4技术准备3.4.1保温和抗裂层施工前,施工负责人应熟悉图纸,明确施工部位和工程量,按工期要求制定施工方案3.4.2组织施工队进行技术交底和观摩学习,进行好安全教育4、施工要求本工程为有网体系和无网体系的复合体,适用于大墙面保温,用于个别局部找平和堵孔采用聚苯颗粒保温材料,填充墙和有造型的砼墙体面待砌筑完工后二次粘贴。
4.1.1基本做法:本体系采用带钢丝网架的聚苯保温板作为现浇砼外墙的外保温层,在外墙钢筋绑扎完毕后,即杂墙体的外侧安装保温板,并在板上按下图所示,插入经防锈处理的Ø6钢筋或(尼龙锚栓)与墙体钢筋绑扎,即作临时固定,又是保温板与墙体的连接措施,然后在墙钢筋外加垫块以确保墙体钢筋有足够的保护层,最后吊装外墙外侧模板。
钢丝网架聚苯板现浇混凝土外墙外保温系统施工工法(中七三)
钢丝网架聚苯板现浇混凝土外墙外保温系统施工工法工法编号:RJGF(闽)—09—2008完成单位:中建七局三公司主要完成人:李清火刘越云陈泽君1 前言高层建筑采用现浇混凝土复合外墙外保温技术是当前重点推广应用的一种新技术之一。
该技术是在钢筋混凝土框-剪体系中将腹丝穿透型单面钢丝网架聚苯板(以下简称EPS 板)内置于将浇筑的墙体外模内侧,与混凝土外墙一次浇筑成型。
采用该技术进行建筑外墙外保温施工简单,能大大缩短工期,提高工效,并且能避免局部“热桥”现象从而延长建筑物的使用年限。
2 工法特点2.0.1 EPS板材料相对于混凝土密度较轻,吸水率低,耐候性能好。
2.0.2 EPS板安装与主体结构施工同步进行,EPS板可锯、自重轻、施工安装方便。
一次成型后与墙体结合良好,有较高的安全性。
同时可利用主体施工的外架和安全防护措施,有利于安全施工。
2.0.3 保温材料在墙体外侧,不占用室内的使用空间,不影响建筑物的使用面积。
2.0.4 与后粘结固定EPS板作法相比,不占用主导工期,可大大缩短总体工期,提高工效。
2.0.5 与内保温相比,减少了温度引起的墙体结构热胀冷缩的影响,避免“热桥”的产生。
3 适用范围3.0.1 适用于建筑外墙为现浇钢筋混凝土墙体的外墙外保温工程。
3.0.2 抗震设防烈度≤8度的地区。
3.0.3 建筑层数宜在30层以下,建筑高度在100m以内。
4 工艺原理将EPS板置于将要浇筑混凝土的墙体外模内侧,斜插丝贯穿EPS板外伸出一定长度,在浇注混凝土墙时斜插丝头部分即埋入混凝土内,并以锚筋钩紧钢丝网架作为辅助固定措1图4 EPS 钢丝网架板现浇混凝土外墙外保温系统基本构造5 工艺流程及操作要点5.1 工艺流程工艺流程见图5.1。
图5.1 工艺流程图5.2 施工准备5.2.1 技术1 组织人员认真熟悉有关图纸、规范、图集,参阅有关施工工艺。
2 了解材料性能,掌握施工要领,明确施工顺序。
3 组织施工人员培训,学规范和操作规程,编写好各部位的安全、技术交底;4 提供各部位的材料计划,安排进场时间。
XPS(网格布、钢丝网)3cm施工方案
EIFS APPLICATION 挤塑聚苯板外墙外保温系统应用技术方案EIFS APPLICATION TECHNOLOGY XXXXXXXX 有限公司目录1总那么2术语3材料3.1 基层墙体3.2 聚合物改性胶粘剂3.3 聚合物改性抹面胶浆3.4 耐碱玻纤网格布,钢丝网3.5 保温板3.6 机械锚固件3.7 嵌缝材料和柔性密封材料3.8 外饰面材料3.9 材料的运输和贮存4设计5施工施工条件施工程序施工要点细部处置6查验和验收基层墙体系统材料施工质量系统质量验收记录21 总那么1.1 为正确应用外墙外保温及防水系统〔以下简称系统〕,确保工程和应用环境质量,提供设计、施工及工程查抄和验收的依据,特制订本应用技术规定。
1.2 本系统采用的粘结材料、护面材料、保温板、热镀锌电焊网、机械锚固件及饰面材料等,其质量性能均应符合现行相应的国家尺度和企业尺度的要求,并有相应的产物质量合格证书。
1.3 本系统适用于附加在砌体、混凝土、龙骨复合墙面及其他非木质性的墙体外外表,也可用于上述基层的旧墙体装修的翻新和改造。
1.4 本应用技术适用于各类建筑的外墙外保温及防水装饰工程。
但不包罗工艺要求有恒温的建筑。
1.5 本系统的外墙设计、选材、制作、施工安装及验收,除符合本应用技术规定外,尚应符合现行的相关国家尺度、行业尺度和处所尺度的要求。
32术语2.1 基层墙体 Wall Substrate钢筋混凝土墙、各种砌砖及多孔砖等砌体墙及非木质建筑板材构成的轻质复合墙。
2.2 聚合物改性胶粘剂Polymer Modified Cement-based Adhesive For Adhesion系统的粘结层材料,系粉状的特种聚合物改性的单组分粉剂胶粘剂。
专用于聚苯乙烯泡沫保温板粘结于基层面上,由各种粉状添加剂、精选级配的填料和特种水泥等原料组成,在施工现场只需按使用说明参加必然比例洁净水,混合搅拌均匀后即可使用。
2.3 聚合物改性抹面胶浆Polymer Modified Cement-based Mortar As Base Coat系统的防护层材料。
保温外墙粉刷技术交底

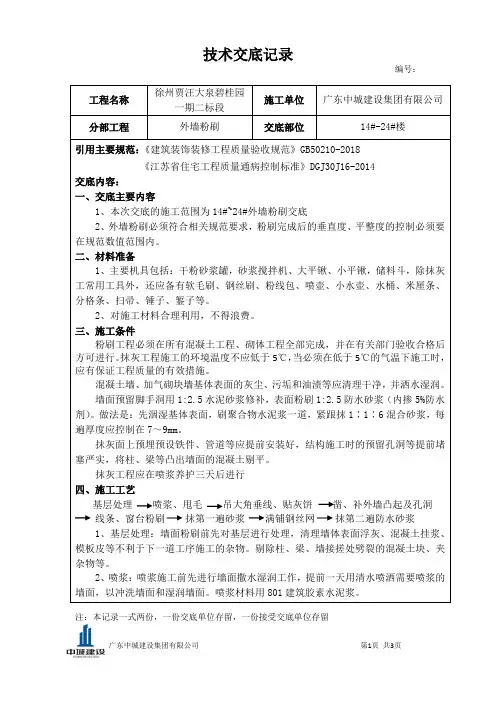

注:本记录一式两份,一份交底单位存留,一份接受交底单位存留工程名称徐州贾汪大泉碧桂园 一期二标段 施工单位 广东中城建设集团有限公司 分部工程 外墙粉刷 交底部位 14#-24#楼引用主要规范:《建筑装饰装修工程质量验收规范》GB50210-2018《江苏省住宅工程质量通病控制标准》DGJ30J16-2014交底内容:一、交底主要内容1、本次交底的施工范围为14#~24#外墙粉刷交底2、外墙粉刷必须符合相关规范要求,粉刷完成后的垂直度、平整度的控制必须要在规范数值范围内。
二、材料准备1、主要机具包括:干粉砂浆罐,砂浆搅拌机、大平锹、小平锹,储料斗,除抹灰工常用工具外,还应备有软毛刷、钢丝刷、粉线包、喷壶、小水壶、水桶、米厘条、分格条、扫帚、锤子、錾子等。
2、对施工材料合理利用,不得浪费。
三、施工条件粉刷工程必须在所有混凝土工程、砌体工程全部完成,并在有关部门验收合格后方可进行。
抹灰工程施工的环境温度不应低于5℃,当必须在低于5℃的气温下施工时,应有保证工程质量的有效措施。
混凝土墙、加气砌块墙基体表面的灰尘、污垢和油渍等应清理干净,并洒水湿润。
墙面预留脚手洞用1:2.5水泥砂浆修补,表面粉刷1:2.5防水砂浆(内掺5%防水剂)。
做法是:先洇湿基体表面,刷聚合物水泥浆一道,紧跟抹1∶1∶6混合砂浆,每遍厚度应控制在7~9mm 。
抹灰面上预埋预设铁件、管道等应提前安装好,结构施工时的预留孔洞等提前堵塞严实,将柱、梁等凸出墙面的混凝土剔平。
抹灰工程应在喷浆养护三天后进行四、施工工艺基层处理 喷浆、甩毛 吊大角垂线、贴灰饼 凿、补外墙凸起及孔洞 线条、窗台粉刷 抹第一遍砂浆 满铺钢丝网 抹第二遍防水砂浆1、基层处理:墙面粉刷前先对基层进行处理,清理墙体表面浮灰、混凝土挂浆、模板皮等不利于下一道工序施工的杂物。
剔除柱、梁、墙接搓处劈裂的混凝土块、夹杂物等。
2、喷浆:喷浆施工前先进行墙面撒水湿润工作,提前一天用清水喷洒需要喷浆的墙面,以冲洗墙面和湿润墙面。
无机外墙保温施工方案

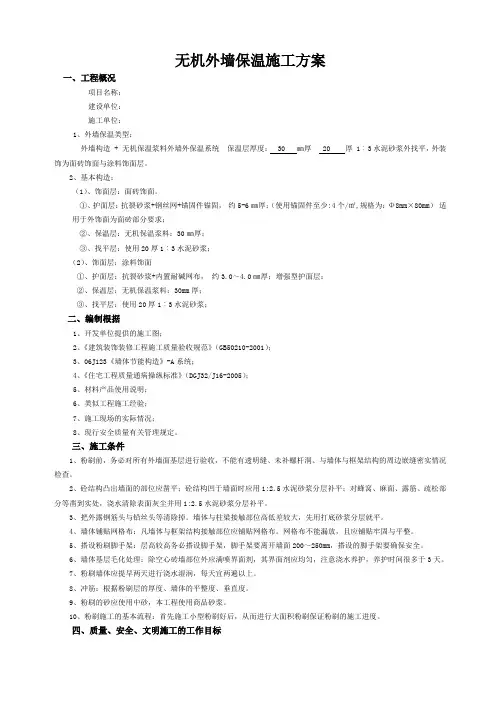

无机外墙保温施工方案一、工程概况项目名称:建设单位:施工单位:1、外墙保温类型:外墙构造 + 无机保温浆料外墙外保温系统保温层厚度: 30 ㎜厚 20 厚 1︰3水泥砂浆外找平,外装饰为面砖饰面与涂料饰面层。
2、基本构造:(1)、饰面层:面砖饰面。
①、护面层:抗裂砂浆+钢丝网+锚固件锚固,约5-6㎜厚;(使用锚固件至少:4个/㎡,规格为:Ф8mm×80mm)适用于外饰面为面砖部分要求;②、保温层:无机保温浆料:30㎜厚;③、找平层:使用20厚1︰3水泥砂浆;(2)、饰面层:涂料饰面①、护面层:抗裂砂浆+内置耐碱网布,约3.0~4.0㎜厚;增强型护面层:②、保温层:无机保温浆料:30mm厚;③、找平层:使用20厚1︰3水泥砂浆;二、编制根据1、开发单位提供的施工图;2、《建筑装饰装修工程施工质量验收规范》(GB50210-2001);3、06J123《墙体节能构造》-A系统;4、《住宅工程质量通病操纵标准》(DGJ32/J16-2005);5、材料产品使用说明;6、类似工程施工经验;7、施工现场的实际情况;8、现行安全质量有关管理规定。
三、施工条件1、粉刷前,务必对所有外墙面基层进行验收,不能有透明缝、未补螺杆洞、与墙体与框架结构的周边嵌缝密实情况检查。
2、砼结构凸出墙面的部位应凿平;砼结构凹于墙面时应用1:2.5水泥砂浆分层补平;对蜂窝、麻面、露筋、疏松部分等凿到实处,浇水清除表面灰尘并用1:2.5水泥砂浆分层补平。
3、把外露钢筋头与铅丝头等清除掉。
墙体与柱梁接触部位高低差较大,先用打底砂浆分层就平。
4、墙体铺贴网格布:凡墙体与框架结构接触部位应铺贴网格布。
网格布不能漏放,且应铺贴牢固与平整。
5、搭设粉刷脚手架:层高较高务必搭设脚手架,脚手架要离开墙面200~250mm,搭设的脚手架要确保安全。
6、墙体基层毛化处理:除空心砖墙部位外应满喷界面剂,其界面剂应均匀,注意浇水养护,养护时间很多于3天。
外墙外保温聚苯颗粒施工方案(钢丝网)
胶粉聚苯颗粒外墙外保温系统(瓷砖饰面)施工方案一、工程概况与编制依据:1.1工程概况工程名称:五矿二十三冶二公司长株潭区域自营项目工程内容:整栋房屋外墙外保温系统,界面砂浆+胶粉聚苯颗粒保温砂浆+抗裂砂浆+钢丝网+锚栓+抗裂砂浆二、编制依据1、《建筑工程施工质量验收规范》GB50300-2001;2、《建筑装饰装修工程质量验收规范》GB50210-2001;3、《建筑节能工程施工质量验收规范》GB50411-2007;4、《外墙外保温工程技术规程》JGJ144-2004;5、《胶粉聚苯颗粒外墙外保温系统》GBJ158-2004;6、《镀锌钢丝网》QB/T3897-1999;7、湖南建设集团有限公司建筑规划设计院设计;8、《建筑结构通用图集》(88j2-9墙身-外墙保温);9、《民用建筑节能设计标准》(JGJ26-95、DBJ01-602-97)三、管理目标1、工期目标:根据本工程的特点,各立面采用平行施工于流水交叉作业的方法组织施工,网络优化组合,确保在质量达到优良标准的前提下,承诺合同工期内完成各子分项工程全部施工任务。
2、质量目标:满足设计与工程质量验收标准,严格按施工组织设计及相关的施工规范、规程精心组织施工,确保本子分部工程验收质量达到优良标准。
3、安全文明目标:严格按国务院颁发的《建设工程安全生产管理条例》及建设部颁布的《施工企业安全生产评价标准》的规定和要求进行管理,组织施工,杜绝一切大小安全事故,创建文明安全工地,确保工程安全无事故。
4、环境保护目标:减少扬尘、控制噪音,严禁焚烧垃圾污水经沉淀后方可排入市政管道,切实加强现场文明管理,达到施工现场与外部环境的和谐统一。
四、系统构造:1、基本构造胶粉聚苯颗粒保温浆料外墙外保温系统由基层墙体、界面层、保温层、抗裂防护层和饰面层组成。
保温层由胶粉料和聚苯颗粒轻骨料加水搅拌成胶粉聚苯颗粒保温浆料抹于墙体表面形成。
2、主要特点(1)无空腔构造,抗风压性能优异。
EPS钢丝网架板现浇混凝土外墙外保温工程(整理)
EPS钢丝网架板现浇混凝土外墙外保温工程技术规程(试行)Technical specification forexternal thermal insulation engineeringbased on EPS board with metal network in cast-in-situ concrete2011年2月28日发布2011年3月3日实施根据辽宁省住房和城乡建设厅“关于印发《2010年度辽宁省工程建设地方标准编制/修订计划》》(辽住建[2010]118)文件要求,标准编制组结合辽宁的工程实践,认真总结实践经验,参考有关国内外标准,并在广泛征求意见基础上,编制本规程。
本规程规范了辽宁地区EPS钢丝网架板现浇混凝土外墙外保温系统的材料规格、设计标准、施工工艺和质量验收等方面的要求,对促进辽宁地区建筑围护结构节能技术的发展和保证建设工程质量将起到积极作用。
本规程的主要内容包括:总则、术语、基本规定、性能要求、系统构造和技术要求、施工、质量标准、工程验收,共八章和四个附录。
本规程由辽宁省住房和城乡建设厅负责管理,由锦州城乡规划建设委员会科技处负责解释。
在本技术规程的实施过程中,若对本规程有修改意见和建议,请将意见函寄至锦州市城乡规划建设委员会科技处(地址:辽宁省锦州市太和区中央南街45号,邮编121013),以供修订本规程时参考。
1 总则22 术语23 基本规定34 性能要求44.1 原材料44.2 制品64.3 系统性能要求74.4 检验与验收85 系统构造和设计要求95.1 系统构造95.2 设计要求106 施工136.1 施工准备136.2 施工工艺137 质量标准158 工程验收17附录A 辽宁省各城市基本风压18附录B 检验批质量验收记录19附录C 分项工程质量验收记录20附录D 本规程用词用语说明21条文说明221总则1.0.1 为推进辽宁省新建住宅和公共建筑节能率65%设计标准的执行,规范EPS钢丝网架板现浇混凝土外墙外保温工程的技术要求,统一工程施工质量验收,保证工程质量,制定本规程。
钢丝网施工方案
一、工程概况二、施工依据:(1)《05YJ3-1外墙外保温构造》(2)《88J2-9墙身—外墙外保温图集》(3)《外墙外保温技术规程》(JGJ144—2004)(4)《河南民用建筑节能检测及验收技术规程》(DBJ41-065-2005)三、主要施工方法:1.本方案是以EPS保温板为保温材料,镀锌钢丝网为增强材料,“非凡”外保温粘结砂浆和“非凡”外保温专用聚合物抹面砂浆外墙外保温基本构造表12.1 材料:2.1.1 聚苯乙烯泡沫板:应符合下表中相关技术性能的要求表22。
1.2外保温粘接砂浆FAN—702和外保温抹面砂浆FAN-703技术性能指标需符合表3和4要求.EPS外墙外保温粘接砂浆FAN-702技术性能指标(详细数据见检测报告) 表3表42。
1.3 发泡聚乙烯板及圆棒:用于填塞分格缝,作密封膏的隔离材料,其直径按缝宽的1.3倍选用。
2.1.4 机械锚固件:使用有双层垫圈的膨胀螺栓(ø8×120)锚固,符合以下指标。
表52.1。
6 角钢托:L40×40×3,长150㎜,角钢托作防锈处理2。
1。
7 嵌缝材料:建筑密封膏,应符合《建筑密封膏》(JC482∽484-92)标准要求.2.2 工具:壁纸刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、棕刷、电动搅拌器、冲击钻、抹子、打磨抹子、压子、阴阳角抿子、托线板、2m靠尺等。
2。
3 施工条件2.3。
1 外墙和外门窗口施工及验收完毕,基面达到《建筑工程质量检验评定标准》(GBJ301—88)中的要求。
表面不平处应使用聚合物砂浆找平后方可施工.2.3。
2 操作地点环境温度和基底温度不低于5℃;风力不大于5级,雨天不能施工。
2。
3.3 清除施工基层上的浮灰、疏松物、油污和其他废弃物.油污用10%NaOH 溶液擦洗并用清水冲净。
3 施工工艺3.1 施工程序:本作法按下列程序施工:(粘砖作法)基层准备→测量、放线→固定角钢托→粘翻包玻纤网布粘贴聚苯板→用涨栓挂镀锌钢丝网→抹10—15mm面层砂浆3。
外墙挂钢丝网施工工艺
外墙挂钢丝网施工工艺外墙保温工程的,适合于面砖的粘贴(五)、外墙挂钢丝网施工1、外墙装饰材料选择及要求(1)材料:水泥:P.032.5及其以上矿渣水泥经或普通水泥,颜色一致,宜要用同一批产品。
砂:无杂质特细砂,含泥量小于3%。
钢丝网:采用1cm×1cm的钢丝网。
花岗石:表面平整、边缘整齐,无破损、暗纹,尺寸、色泽一致。
具有产品合格证,吸水率小于10%,按复检结果使用。
砂浆:机械拌制,不得用污染或含杂质的不搅拌。
(2)作业条件结构工程已完,并已验收合格,屋面工程排水通畅。
检查门窗框位置是否正确,墙体材质变化处是。
竖直度、水平标高控制线已做好。
砌体缺棱、掉角已修补好。
样板已做好,并已鉴定、按规定作抗拔试验通过,照此施工。
外架已搭好并验收。
已向操作班组交底。
(3)工艺流程:结构基层处理―放线、吊垂直―挂网―拉毛--湿润基层刷水泥浆,随铺第一道底灰―抹第二道底灰刮平、木抹子搓毛,浇水养护―滴水、泻水等―弹墙面外砖排版线--浸水、选砖、预排--镶贴面砖―嵌缝--表面清洁。
(4)施工方法A、砌块基层处理:清理突出硬块,提前一天用水湿砌块表面,修补缺棱掉角处。
B、放外墙抹灰控制线,分别在门、窗口角、垛、墙面等处吊垂直,套方抹灰饼,并按灰饼充筋,以墙面冲筋控制抹灰厚度和平整。
C、挂网:在墙面材质变化交接处两边各150mm挂满1cm×1cm钢丝网,或按甲方要求满挂,厚度超过30mm的抹灰处亦应满挂钢丝网。
D、涂刷108胶(10%)水泥浆一道,并随即抹上第一遍水泥砂浆,木抹子抹平,隔天浇水养护。
E、第一遍底灰检查无空鼓后,丘灰前适当湿润基层,先薄薄地刮一层灰使其与底层灰抓牢,紧跟抹第二道底灰,与标筋齐平,用木抹子挫牢,并扫毛。
待表面游离水挥发,用刷子蘸水按垂直地面的同一方向轻刷一遍。
F、滴水、泻水线:在檐口、窗台、窗楣、雨蓬、阳台压顶突出墙面后凸线上面做泻水,下面做鹰嘴滴水线,夹角150。
保证坡向正确,滴水槽深8~10mm顺直。
二级技术交底(外墙保温)
序 号 系统构造 材料组成
1
基 层 外墙基层墙体
2
找平层 10mm 厚 1:3 水泥砂浆找平
3
防水层 5mm 厚聚合物水泥防水砂浆
4
保温层 70mm 厚憎水型防火岩棉保温板(板双表面及侧面涂刷 界面剂),镀锌钢丝网用镀锌钢丝与墙体固定
5
抹面层 抹面胶浆(压入耐碱网格布一道)
6
饰面层 外墙真石漆、外墙漆饰面
(1) 基层处理:墙面应清理干净、清洗油渍、清扫浮灰等。墙面松动、风化部分应剔除 干净。检查找平层是否符合要求,基层验收合格后方可进行保温施工。
(2)弹线控制:根据实际建筑立面设计和外墙外保温技术要求,在墙面弹出外门窗水平、 垂直控制线及伸缩缝、装饰缝线等。根据总包提供的水平点弹出单体楼房的外地坪水平线起
6
门窗洞口网格布加强图示 (6)对于其他保温端口的岩棉板端头也应用网格布和粘结砂浆将其翻包住,翻包的网布 压入砂浆中,翻包宽度不小于 100mm。 (7)大面积网格布埋填方式:沿水平方向绷直绷平,并将弯曲的一面朝里,自上而下一 圈一圈铺设,用抹刀将网布压入砂浆内,并由中间向上下、左右方向将聚合物砂浆抹平整。 网格布上下左右搭接宽度约为 100mm,局部搭接处可用聚合物改性砂浆补充原砂浆不足处, 不得使网格布皱褶、空鼓。网布不得直接铺设在岩棉板表面,也不得外露,不得干搭接。 (8)对脚手架与墙体拉结点处理:在洞口四周应留出 100mm 不抹粘结砂浆,岩棉板层 也应留出 100mm 不抹面层砂浆,待以后对局部进行修整。 (9)在阴阳角处网格布还需从每边双向绕角且相互搭接宽度不小于 200mm,网布的铺 设应抹平、找直,并保持阴阳角的方正和垂直度。 (10)门窗外侧洞口四周的网布以及斜方向加贴的小块网布应在护面层大面施工前用抹 面胶浆局部粘贴,其中洞口四周预埋翻包网布翻包长度不小于 150mm。 (11)在保温板与外挂石材及幕墙的转接件应挤紧,为了防止接缝处水的渗入,该处砂 浆应饱满,勾缝紧实。 抹面砂浆施工完毕后,再经自然养至少 3 天后,经验收合格后即可进行后续饰面层工作。 检查:整体抹面良好;耐碱网格布埋入规范,无不良迹象;平整度符合要求;整体面平 整,符合要求;厚度符合要求;表面无裂纹;砂浆固化状态良好,网布搭接规范。 四、质量标准 (1)主控项目 1.节能工程的材料、构件等符合设计要求和相关标准的规定;
外墙岩棉板保温方法(钢丝网)
见证复试
材料的合格证、检测报告是否齐全,是否与所送材料配套。
抽检材料单位的重量、规格与合格证标明是否在合理误差范围内。
检查包装有无破损,检查材料是否在有效期内。
(4)基层墙面处理,墙体基面的尺寸偏差应符合下表:
工程做法
项目
允许偏差,≤,mm
砌体工程
墙面垂直度
每层
5(2m托线板检查)
拉伸粘结强度/MPa(与岩棉板)
原强度
≥0.15,破坏界面在岩棉板上
耐水
≥0.15,破坏界面在岩棉板上
涂覆防水剂的岩棉块24h部分浸泡吸水量
≤1.0kg/m2
ZL干拌粘结砂浆性能指标及存运条件
检验项目
单位
指标
试验方法
拉伸粘结强度
(与水泥砂浆)
标准状态
MPa
≥0.与基层拉伸粘结强度
三.施工部署
1、施工条件
①外墙和外门窗施工必须验收完毕,门、窗框体与墙体间隙必须用保温材料充实。
②墙体必须用1:3水泥砂浆抹面完毕,抹灰面层无脱水现象,抹灰强度﹑墙面平整度及垂直度符合要求。
③外保温墙体施工采用吊蓝脚手架,墙体不应预留孔洞和脚手架眼。
④外墙保温墙体施工时的环境温度不得低于5oC,大雨及4级大风不能施工。
(
主要施工工具
1)电动搅拌机
型号规格:选择转速400~600rpm,功率大于600W。
用途:用于搅拌混合砂浆。
特点:搅拌均匀,省工省力,节省用料。
2)电钻
型号规格:功率600~100W,配套钻头:8cm、10cm。
用途:钻孔,安装机械锚固件。
3)其他机械及工具
两米靠尺:测量水平、垂直度、压平岩棉板;
浅析镀锌钢丝网与纤维网格布在外墙外保温施工中的作用
镀锌钢丝电焊网和纤维网格布用途性能比较:1、镀锌钢丝网镀锌钢丝网砌块砌体墙面裂缝是建筑工程中常见的质量通病。
热镀锌钢丝网以它结构坚固、整体性强,抗腐蚀能力高在外墙建筑保温中越来越起到重要的作用。
面砖饰面的抗裂防护层。
保温层固化干燥后,抹第一遍抗裂砂浆,厚度控制在2~3mm。
根据结构尺寸裁剪四角网分段进行铺贴,最长不应超过3m,将边角处的四角网预先折成直角。
在裁剪网丝过程中不得将网形成死折。
在铺贴过程不应形成网兜,网张开后应顺方向依次平整铺贴,先用U型卡子卡住四角网使其紧贴抗裂砂浆表面,然后按双向@500梅花状分布用塑料锚栓将四角网锚固在基层墙体上。
窗口内侧面、女儿墙、沉降缝等钢丝网收头处应用水泥钉加垫片使钢丝网固定在主体结构上。
四角网铺贴完毕经检查合格后抹第二遍抗裂砂浆,并将四角网包覆于抗裂砂浆之中。
2、玻璃纤维网格布玻璃纤维网格布在外保温体系中起到应力分散的作用,与抹面胶浆一起共同组成外保温体系的防护面层,抵抗自然界温、湿度变化及意外撞击所引起的面层开裂。
玻璃纤维网格布的性能如何,与抹面胶浆的相容性如何,也是外保温体系抗开裂必须考虑到的。
以上两点,我们不难看出镀锌钢丝网与纤维网格布在外墙外保温施工中的作用是基本相同的,但镀锌钢丝网比纤维网格布更能适合各类墙面材质。
通常,我们如果在墙面转角,砌体与砼梁、柱交接处也需要设置镀锌钢丝网,提高面层材料整体性能。
纤维网格布还被应用于屋面防水涂料施工中,我们常说的一布三涂、一布四涂就可以用纤维布。
外饰面为面砖时,采取“镀锌四角钢丝网”增强结构优于“耐碱玻纤网格布”增强结构,镀锌四角钢丝网能有效地兼顾抗裂性能与面砖对基层强度的要求之间的统一,使加固系统抗拉强度≥0.4,满足保温系统的稳定性、安全性、耐久性的需要。
hty885jk 广州陶粒厂。
网格布、钢丝网施工方案
一、编制依据1、《建筑节能工程施工质量验收规范》(GB50411—2007)2、《膨胀聚苯板薄抹灰外墙外保温系统》(JG149—2003)3、《建筑外保温构造图集》苏J/T16—2004(二)4、《外墙外保温工程技术规程》(JGJ144-2004)5、《民用建筑节能工程施工质量验收规程》(DGJ32/J19-2007)6、《建筑工程施工质量验收统一标准》(GB50300—2001)二、工程概括该工程位于江宁区玉树路与龙眠大道交汇处西侧。
工程设计外墙采用25㎜厚挤塑聚苯板外墙保温系统,凸窗壁板为10㎜厚挤塑聚苯板,架空层顶板为30㎜厚挤塑聚苯板.每幢1、2层位粘贴面砖部分,采用镀锌钢丝网;3层以上为涂料,采用耐碱玻纤网格布。
三、施工条件与环境1、施工条件经过工程验收达到国家验收质量标准的结构承重墙面或非承重墙面在找平层施工完毕后,待找平层干燥并已验收合格,即可进行外墙外保温施工。
进行外墙外保温施工的墙体基层墙面的尺寸偏差应符合表1的规定基层墙体的允许偏差和检查方法表1对于未达到以上标准的墙体应按以下方法进行处理:对新建工程,必须彻底清除基层表面浮灰、涂料、油污、空鼓及风化物等影响粘结强度的材料,墙面平整度超差部分应剔凿或用1:3的水泥砂浆修补。
2、门窗口门窗洞口经验收,洞口尺寸位置达到设计和质量要求;门窗或辅框已安装完毕。
3、伸缩缝伸缩缝的间距应与土建单位或设计单位协商确定,应同建筑设计师协调好伸缩缝和装饰缝的具体位置,以便施工.4、预埋管道各种与外墙有关的管线、预埋件、支架等已安装到位,并预留出外保温的余地。
5、环境条件施工现场环境温度和基层墙体表面温度在施工及施工后24小时内均不得低于5.C,风力不大于5级,雨天不能施工.为保证施工质量,施工面应避免阳光直射。
必要时,应在脚手架上搭设防晒布,遮挡墙面。
如施工中突遇降雨应采取有效措施,防止雨水冲刷墙面。
四、材料准备材料的验收、存放和运输应符合有关要求,并分类挂牌存放。
混凝土墙体保温隔热材料施工方法
混凝土墙体保温隔热材料施工方法一、前期准备工作1.1 墙体检查:进行墙体检查,确定墙体表面的平整度,准确计算出保温层的厚度。
1.2 材料准备:购买保温材料、砂浆、钢丝网、膨胀螺栓等施工所需材料。
1.3 工具准备:准备切割机、钳子、扯线器、水平仪、尺子、铅笔等施工所需工具。
二、基层处理2.1 基层清理:对墙面进行清理,确保墙体表面干净无尘。
2.2 基层处理:对墙面进行处理,打掉突出的部分,填平凹陷部分,确保墙体表面平整。
三、钢丝网铺设3.1 钢丝网尺寸:根据保温材料厚度选择合适的钢丝网尺寸,一般为1米宽,2米长,网孔大小为10*10cm。
3.2 钢丝网铺设:将钢丝网铺设在墙体表面,用膨胀螺栓固定在墙体上,网格之间的重叠处需用钳子剪开。
3.3 确保钢丝网牢固:铺设好钢丝网后,需检查其牢固程度,对于有松动的部分需重新固定,确保钢丝网牢固。
四、保温材料安装4.1 保温材料尺寸:根据墙体表面大小和保温要求确定保温材料的大小和数量。
4.2 保温材料安装:将保温材料按照墙面大小和形状进行切割,用专用的砂浆将其粘贴在钢丝网上。
4.3 保温材料接缝处理:对保温材料的接缝处进行处理,确保接缝处平整。
五、面层处理5.1 面层处理:对保温材料进行面层处理,一般采用涂料或瓷砖等材料进行装饰,也可直接涂抹砂浆。
5.2 面层处理注意事项:在进行面层处理时需注意墙面平整度,确保面层平整美观。
六、施工安全注意事项6.1 安全防护:在施工过程中需要佩戴安全帽、手套等防护装备,确保人身安全。
6.2 施工现场整洁:施工现场需保持整洁,防止材料和工具的乱放乱堆,确保施工现场安全。
七、施工验收7.1 施工验收:施工完成后进行验收,检查保温材料是否牢固、墙面平整度是否达标、面层是否美观等。
7.2 验收标准:验收标准应符合国家相关标准及工程设计要求。
八、施工质量保证8.1 施工质量保证:施工完成后,应加强对工程质量的监管和维护,确保墙体保温层的质量和使用寿命。
建筑墙体防裂钢丝网的选择与施工控制
建筑墙体防裂钢丝网的选择与施工控制要】目前存在着对墙体防裂用钢丝网材料没有完善的实用标准和具体要求,本文简要介绍墙体挂网用钢丝网的分类,选择及施工控制。
关键词】建筑;墙体;防裂;钢丝网;选择;施工控制随着建筑节能和新型墙材的推广使用,墙体工程出现了不同程度的开裂和空鼓、剥落问题。
通过工程应用实践和调查发现,墙体开裂问题不是局部和个别现象,要处理好裂缝现状,还要从造成裂缝的设计、材料选用和施工几个主要影响环节,以及基层墙体、墙体面层、抹灰层及两者之间的粘结界面三个层次、分别而有联系的进行分析探讨。
目前存在着对墙体防裂用钢丝网材料没有完善的实用标准和具体要求,以下简要介绍墙体挂网用钢丝网的分类,选择及施工控制。
1 建筑墙体挂用钢丝网1.1 墙体常用钢丝网分类现在建筑市场出售的钢丝网品种较多,有工业筛网、围栏用网、防护网、结构用安全网、农业用网及纱窗网等,材质各异,用处各不相同,但还没有建筑墙体用钢丝防裂网。
由于建筑墙体需要使用的钢丝网类别较多,根据工程使用的实际需要。
1.2 一般选择原则结合以前使用效果的基础上,根据工程质量要求和构造特点,一般的选择原则是:如选择金属网时优先选用焊接网,不宜采用绞织勾拉或编织网;选择电镀网时优先选用冷镀锌改拔丝电焊钢网,当选用钢板时优先选择优质冷轧钢板镀锌钢板;选择镀锌钢网时优先选择先焊后镀锌网。
1.3 建筑外墙钢网的选用外墙用安全网以防剥离、防开裂为主要质量目标的全墙面挂用时,应优先选用改拔丝电焊网,再配合短切纤维防裂砂浆使用,防裂效果更好。
外墙以安全和防剥离、防开裂为主要质量目标,采用跨网防裂时,即将钢网折成F形或U形,在墙体砌筑时将网跨在砌体上埋入水平灰缝,与墙体连成整体。
选用时优先用钢板网,板厚0.6mm,梗厚0.8mm,网眼10mm20mm,单位重0.8kg/m2,板网规格1ml6.5m,宽0.5m。
当外墙主要以安全为目标在全墙面挂网时,应优先选择碰焊网,如直径4.02mm,网孔200mm200mm,单位重1.15kS/m2,板网规格2m 1m,2.29kg/件。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
墙面保温工程钢丝网材料具体的规格,丝的直径、网孔、材质、具体的米数。
这几个条件都会决定钢丝网的价格。
常用的外墙保温钢丝网规格
网孔12.7×12.7mm;米数1×20米;丝径0.3-0.9mm;材质有两种:普通低碳钢丝,热镀锌。
外墙抹灰网施工工艺
基层处理――钉钢丝网――甩浆――贴饼、冲筋――基层抹灰――修抹预留孔洞、电气箱、盒――面层抹灰
1、基层处理:
基层表面要保持平整洁净,无浮浆、油污。
门窗洞口与木门窗框交接处用水泥砂浆嵌填密实,脚手架眼要先堵塞严实。
剪力墙需用草酸进行冲刷。
2、钉钢丝网:
基层处理完后,在砌体与框架柱、梁、构造柱、剪力墙等交接处钉钢丝网。
钢丝网符合下列规定:直径不小于24#铁丝,网眼为20*20钢丝网,用钢钉或射钉每250mm加铁片固定,钢丝网的宽度为300mm,与不同基层的搭接宽度每边不小于100mm,挂网要做到均匀、牢固,在砌体上不得用射钉固定。
3、甩浆:
将墙体提前浇水湿润,用108胶、水泥和过筛细砂混合而成的水泥砂浆做甩浆液,要是墙壁面布点均匀,不应有漏涂。
浇水养护,待水泥浆液达到70%以上后再抹底灰。
4、贴饼、冲筋:
根据所方垂线和水平线,确定抹灰厚度,在每一面墙上抹灰饼,然后拉通线做冲筋,冲筋的宽度和厚度与灰饼相同。
5、基层抹灰:
室内墙面、柱面和门窗洞口的阳角应先抹出护角。
护角采用1:3水泥细砂浆,护角高度2m,每边宽度5cm。
基层抹灰要在界面剂水泥砂浆达到一定强度后开始抹底灰。
抹灰先薄薄的刮一层,接着分层装档、找平,再用大杠垂直、水平的刮找一遍,用木抹子搓毛。
抹灰后应及时将散落的砂浆清理回收利用。
外墙抹灰网质量要求
1、主控项目
(1)基层表面的尘土、油垢、油渍等应清除干净,并洒水湿润。
(2)所用材料的品种和性能应符合设计要求。
水泥的凝结时间和安定性复验应合格。
砂浆的配合比应符合要求。
(3)抹灰工程应分层进行,当抹灰总厚度大于或等于35mm时,应采用加强措施。
不同材料基体交接处的抹灰,应采取防止开裂的加强措施。
(4)抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无爆灰和裂缝。
2、一般项目
(1)一般抹灰工程的表面质量应符合下列规定:普通抹灰表面应光滑、洁净、接茬平整,分格缝应清晰。
(2)护角、孔洞、槽、盒、周围的抹灰表面应整齐、光滑;管道后面的抹灰表面应平整。
(3)抹灰层的总厚度应符合设计要求;水泥砂浆不得抹在石灰砂浆层上;罩面石膏不得抹在水泥砂浆层上。
(4)抹灰分格缝的设置应符合要求,宽度和深度应均匀,表面应光滑,棱角应整齐。
(5)有排水要求的部位应作滴水线(槽)。
滴水线(槽)应整齐顺直,滴水线应内高外低,滴水槽的宽度和深度均不应小于10mm。
(6)一般抹灰工程质量的允许偏差和检验方法应符合下表的规定(按照高级抹灰要求施工)。
