卫生间防水施工(图)

合集下载

防水施工工艺及要求

防水施工工艺及要求

卫生间防水施工案例分析
防水涂刷高度统一平整 沙水泥封闭下水管 防水涂刷均匀无气泡 沙水泥封闭走地水工案例分析
墙面蓝防水不得采用柔性防水 防水涂刷均匀饱满厚实无气泡
防水要刷到门框边上,已防止砂浆层水 顺大理石门槛渗透到门宽砖内 卫生间门口必须做挡水坎,防止砂浆层 水顺门口外渗
卫生间边角及下水管口施工工艺分析
卫生间防水施工工艺结构图
边角防水基层施工工艺图
边角防水水泥基础施工工艺图
边角防水面层施工工艺图
卫生间边角及下水管口施工工艺分析
卫 生 间 下 水 管 口 堵 漏 王 封 堵
集 水 箱 防 水 砍 水 泥 基 层 处 理 卫生间下水管口挂玻璃纤维网格布面层防水处理
卫生间防水施工工艺剖面图一
防水施工要求

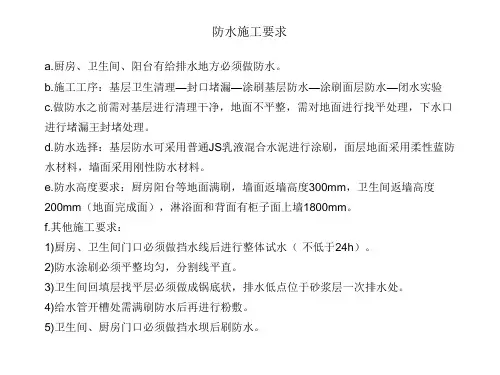

a.厨房、卫生间、阳台有给排水地方必须做防水。 b.施工工序:基层卫生清理—封口堵漏—涂刷基层防水—涂刷面层防水—闭水实验 c.做防水之前需对基层进行清理干净,地面不平整,需对地面进行找平处理,下水口 进行堵漏王封堵处理。 d.防水选择:基层防水可采用普通JS乳液混合水泥进行涂刷,面层地面采用柔性蓝防 水材料,墙面采用刚性防水材料。 e.防水高度要求:厨房阳台等地面满刷,墙面返墙高度300mm,卫生间返墙高度 200mm(地面完成面),淋浴面和背面有柜子面上墙1800mm。 f.其他施工要求: 1)厨房、卫生间门口必须做挡水线后进行整体试水( 不低于24h)。 2)防水涂刷必须平整均匀,分割线平直。 3)卫生间回填层找平层必须做成锅底状,排水低点位于砂浆层一次排水处。 4)给水管开槽处需满刷防水后再进行粉敷。 5)卫生间、厨房门口必须做挡水坝后刷防水。
卫生间防水施工工艺剖面图二
卫生间锅底做法示意图
蹲 便 器 安 装 位 置

卫生间防水施工工艺

卫生间防水施工工艺

卫生间防水施工工艺1.施工流程管道安装→吊模→堵洞→结构自闭水→找平层→基层清理→细部处理→配制底胶→涂刷底胶→细部附中层施工→第一遍涂膜→第二遍涂膜→第三遍涂膜防水层施工→防水层一次试水→保护层施工→防水层二次试水→防水层验收2.操作工艺(1)管道安装地漏标高由地面作法和门口至地漏坡度(坡度不小于3%)确定,施工时要严格控制。

安装管道时将止水圈套在管道上(止水圈由管道生产商配套供应)。

所有穿越卫生间楼板的管道安装完毕并验收合格后,须及时堵洞,堵洞时要严格细致地进行孔洞清理,将地漏、上下水等各管道周围的木楔、砖块等用来临时固定管子的杂物彻底清除。

(2)支模、堵洞堵洞用的模板可采用木模板或定型底模。

支模后用水冲洗孔洞,先用表面处理剂满涂预留洞口四周,再分两次灌缝。

第一次先把止水圈提起,用加微膨胀剂的半干硬性细石混凝土灌入并捣实,混凝土强度等级应比楼板混凝土强度提高一个标号,其厚度为楼板厚度的1/2。

第二次落下止水圈,用与第一次相同的混凝土填缝,使其与楼板齐平。

填缝混凝土要及时养护,一般不少于5天。

堵洞模版示意图(3)结构自闭水堵洞混凝土养护期过后,找平层施工前,应进行结构自闭水试验,蓄水厚度最低点不得小于2cm。

蓄水36-72h后进行检查,对管根、通风道等渗漏严重处详细记录,并在整改后进行复验,直至未发现漏水就进行下道施工。

(4)找平层施工为使找平层和基层结合牢固,应将基层的浮灰、油污等处理干净,找平层施工时应边扫素水泥浆边浇筑,卫生间周圈墙角处抹成R=30mm的圆弧,管道周围留凹槽内嵌油膏。

分两次抹压,最后压光压平,找平层要及时养护,以防找平层开裂、空鼓或起砂。

(5)基层清理1)涂刷防水层的基层表面,须将尘土、杂物等清扫干净,表面残留的灰浆硬块和突出部分应铲平、扫净,抹灰、压平,阴阳角处应抹成圆弧或钝角。

2)涂刷防水层的基层表面应保持干燥,含水率一般不大于9%。

并要平整、牢固,不得有、松动、空鼓、开裂及起砂等缺陷。

汇总卫生间防水规范图集

汇总卫生间防水规范图集

卫生间防水规范图集20 年月日A4打印/ 可编辑建筑和市政工程防水通用规范(征求意见稿)目次1 总则42 基本规定53 材料73.1 一般规定 (7)3.2 防水卷材 (7)3.3 防水涂料 (9)3.4 水泥基防水材料 (11)3.5 密封防水材料 (11)3.6 其他材料 (12)4 设计144.1 一般规定 (14)4.2 明挖法地下工程 (16)4.3 暗挖法地下工程 (18)4.4 屋面工程 (19)4.5 外墙工程 (20)4.6 室内工程 (21)4.7 道路桥梁工程 (21)4.8 蓄水类工程 (22)5 施工245.1 一般规定 (24)5.2 明挖法地下工程 (24)5.3 暗挖法地下工程 (25)5.4 屋面工程 (26)5.5 外墙工程 (26)5.6 室内工程 (27)5.7 道路桥梁工程 (27)5.8 蓄水类工程 (27)6 验收296.1 一般规定 (29)6.2 明挖法地下工程 (29)6.3 暗挖法地下工程 (29)6.4 屋面工程 (30)6.5 外墙工程 (30)6.6 室内工程 (30)6.7 道路桥梁工程 (31)6.8 蓄水工程 (31)7 维护321.总则1.为在建筑和市政工程防水中保障人身健康和生命财产安全、国家安全、生态环境安全,满足经济社会管理需要,依据有关法律、法规,制定本规范。

2.建筑和市政工程防水的材料、设计、施工、验收及维护必须遵守本规范。

3.本规范是建筑和市政工程防水材料、设计、施工、验收及维护中技术和管理的基本要求。

当工程中采用的材料、设计、技术措施、施工质量控制与验收检验内容(方法)等与本规范的规定不一致,但经合规性评估符合本规范第2章的规定时,应允许使用。

4.建筑和市政工程防水的材料、设计、施工、验收及维护,除应符合本规范外,尚应遵守国家现行有关规范的规定。

2.基本规定1.工程防水设计工作年限应符合下列规定:1地下工程防水设计工作年限不应低于工程结构设计工作年限;2屋面工程防水设计工作年限不应低于25年;3外墙工程防水设计工作年限不应低于25年;4室内工程防水设计工作年限不应低于30年;5道路桥梁工程路面(桥面)防水设计工作年限不应低于路面结构(桥面铺装)设计工作年限;6非侵蚀性介质蓄水类工程防水系统设计工作年限不应低于工程结构设计工作年限。

卫生间防水层施工工艺

卫生间防水层施工工艺

卫生间防水层施工工艺(一)、作业条件1、基层应进行检查,并办理交接验收手续。

2、基层必须牢固、平整,不起砂,无裂缝、凹陷、松动等缺陷;平面与立面交接处及管道根部应做成圆弧形,表面抹光、压实。

(二)、施工操作工艺1、工艺流程基层找平处理→刷第一遍胶料→表干后,刷第二遍胶料,同时铺第一层玻璃布→表干后,刷第三遍胶料→表干后,刷第四遍胶料,同时铺第二层玻璃布→表干后,刷第五遍胶料→表干后,刷第六遍胶料→蓄水试验。

2、清扫基层将屋面刷胶部位清扫干净。

3、刷第一遍胶料要求表面均匀,涂刷不能过厚或堆积,避免露底或漏刷。

4、铺贴附加层在水落口、出入口、地漏口、管道底部、阴阳角等部位,铺贴一层玻璃市附加层,同时刷一道胶料。

5、铺贴第一层玻璃布,刷第二遍胶料附加层铺贴表干后,接着即可铺大面第一层玻璃纤维布,玻璃布可卷成圆卷,边铺边刷第三遍胶料。

铺贴时用手刷将其刷展平整,排除气泡,并使胶料浸透布纹。

玻璃布搭接不得小于10cm,收口处要贴牢。

6、刷第三遍胶料表干后即可涂刷第三遍胶料。

同样要涂刷均匀,不得漏刷,不得有白茬、折皱。

7、刷第四遍胶料,铺第二层玻璃布表干后即可涂刷第四遍胶料。

铺第二层玻璃布时,应与第一层玻璃布的接搓错开l/3幅宽。

刷胶与铺布方法与第一层铺玻璃布方法相同。

8、刷第五、六遍胶料表干后即可涂刷第五、六遍胶料,要求同第三遍胶料。

9、蓄水试验第六遍胶料表干后,可进行蓄水试验。

方法是;临时封闭水落口,然后蓄水,时间不少于24h。

如无渗漏,即认为合格。

如发现渗漏,应及时修补,再做蓄水或淋水试验,直至不漏为止。

地面工程·1地面石材铺设1、材料要求石材及施工配套材料的要求:采用石材必须符合设计要求。

水泥:采用325#以上的普通硅酸盐水泥,并备用适量擦缝用白水泥。

砂:中砂或粗砂,要求砂的含泥量5﹪。

矿物颜料(擦缝用)、蜡、草酸等。

2、主要施工工具手推车、铁锹、靠尺、浆壶、水桶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤、铁水平尺、弯角方尺、钢斧子、台钻、扫帚、砂轮、磨石机、钢丝等。

最新卫生间防水施工工艺(精品课件)

最新卫生间防水施工工艺(精品课件)
第一次吊洞、立水管
四、最新卫生间防水施工工艺
(四)结构性防水基层处理 (1)防水施工部位的基层处理对防水效果起很大一部分作用,而一些结构性的基层处 理往往被忽略,但这些结构基层才能确保防水效果,通常我们会对施工部位做:地面浮 灰清理、止水门坎处理、干湿分区止水坎处理、R角制作等处理。第二次源自捣四、最新卫生间防水施工工艺
水泥基涂刷
加强防水
满刷防水
六、卫生间防水施工注意事项
Chapter
六、卫生间防水施工注意事项
(一)误区 1 .防水涂料涂得越厚越好(错) 很多人在做防水的时候会将涂料涂得很厚,认为越厚防水效果越好。但是过厚的涂料 覆盖在墙面会影响它的干燥时间,这就使得内部涂料干透的不匀后期容易形成开裂。 所以在施工时应该控制每层涂刷的厚度,最好采用薄涂多次的方式来进行涂刷。 2 .涂刷完毕马上进行闭水试验(错) 很多人在涂刷完毕后会马上进行闭水试验,其实这是错误的,按照规范要求我们试水 要在防水层彻底干透后再进行。如果未等到涂料干透就试水,防水层容易被水侵蚀造 成掉皮的情况。而且也会破坏原有的防水效果,因此在进行闭水实验前一定要确保防 水层干透。 3 .不处理地面就开工(错) 由于防水涂料是涂刷在墙地面的,所以基层处理的好坏会影响防水效果。一些工人在 施工时可能会忽略了清扫,或者原始墙地面过于干燥,就会导致涂刷时出现砂眼和漏
装修防水层防水
三、防水选型指南
Chapter
三、防水选型指南
(一)确认适用结构层 卫生间防水的种类大致分为两种,一种是土建结构防水。这种卫生间防水是在设计 之初就考虑到的,并且是在楼层建造时进行的,如果选用这种防水则要在设计之初 就要考虑。第二种是装修防水层防水,这种是大多数人的选择,为楼层修建完工后 的后续防水改建,选用这种防水就比较灵活,选用的材料和方法也较多。

卫生间防水做法

卫生间防水做法

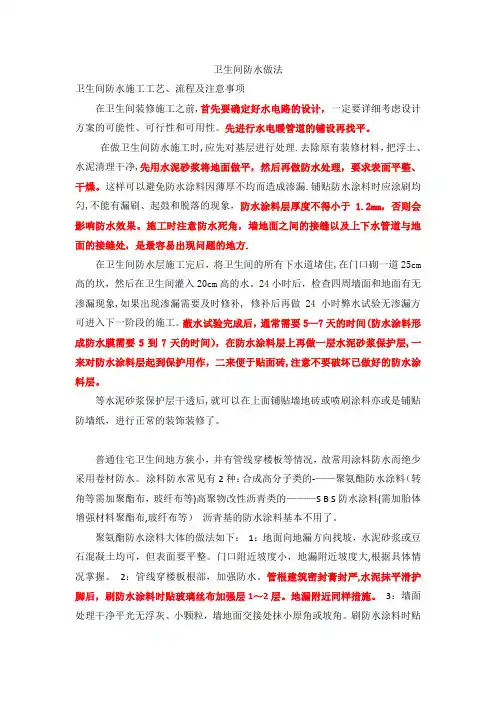

卫生间防水做法卫生间防水施工工艺、流程及注意事项在卫生间装修施工之前,首先要确定好水电路的设计,一定要详细考虑设计方案的可能性、可行性和可用性。

先进行水电暖管道的铺设再找平。

在做卫生间防水施工时,应先对基层进行处理.去除原有装修材料,把浮土、水泥清理干净,先用水泥砂浆将地面做平,然后再做防水处理,要求表面平整、干燥。

这样可以避免防水涂料因薄厚不均而造成渗漏.铺贴防水涂料时应涂刷均匀,不能有漏刷、起鼓和脱落的现象,防水涂料层厚度不得小于 1.2mm,否则会影响防水效果。

施工时注意防水死角,墙地面之间的接缝以及上下水管道与地面的接缝处,是最容易出现问题的地方.在卫生间防水层施工完后,将卫生间的所有下水道堵住,在门口砌一道25cm 高的坎,然后在卫生间灌入20cm高的水。

24小时后,检查四周墙面和地面有无渗漏现象,如果出现渗漏需要及时修补, 修补后再做24小时弊水试验无渗漏方可进入下一阶段的施工。

蔽水试验完成后,通常需要5—7天的时间(防水涂料形成防水膜需要5到7天的时间),在防水涂料层上再做一层水泥砂浆保护层,一来对防水涂料层起到保护用作,二来便于贴面砖,注意不要破坏已做好的防水涂料层。

等水泥砂浆保护层干透后,就可以在上面铺贴墙地砖或喷刷涂料亦或是铺贴防墙纸,进行正常的装饰装修了。

普通住宅卫生间地方狭小,并有管线穿楼板等情况,故常用涂料防水而绝少采用卷材防水。

涂料防水常见有2种:合成高分子类的-——聚氨酯防水涂料(转角等需加聚酯布,玻纤布等)高聚物改性沥青类的———S B S防水涂料(需加胎体增强材料聚酯布,玻纤布等)沥青基的防水涂料基本不用了。

聚氨酯防水涂料大体的做法如下:1:地面向地漏方向找坡,水泥砂浆或豆石混凝土均可,但表面要平整。

门口附近坡度小,地漏附近坡度大,根据具体情况掌握。

2:管线穿楼板根部,加强防水。

管根建筑密封膏封严,水泥抹平滑护脚后,刷防水涂料时贴玻璃丝布加强层1~2层。

地漏附近同样措施。

卫生间防水工程施工要求规范

卫生间防水工程施工要求规范

实用文档卫生间防水工程施工规范1、确认施工地址,明确施工内容。

2、到场后将材料、工具放置妥当,不得影响其他工种施工及通行。

3、进入现场先请业主确定施工范围,并及时测量施工面积请业主确认、签字。

4、清理现场垃圾杂物及油污(大面积如清除不掉加做一层防水砂浆),做到垃圾及时入袋。

现场如未准备垃圾袋,应将清理出的杂物堆积整齐。

其堆放点应距离所做防水房间门口2米以上5、清理现场前,先检查房间内的下水管道是否通畅。

如有堵、慢、不畅等异常情况,应及时向业主和公司反映。

6、清理完毕。

检查及确定施工细节部位(墙体材质,地面空鼓坚实情况,墙角及阴角,电线穿线管,过墙洞,施工管槽,烟道,地漏口,排水管道口)不得遗漏。

7、清理细节部位,清除空鼓层,清除影响贴砖突起点(局部小范围),修补残缺墙体(局部小部分可修补),管口凿槽。

8、细节部位先行施工,闭实各排水管口槽,孔洞及穿墙管路根部。

9、冲刷地面,及时清理积水,冲刷的水不得流出施工范围,防止渗漏殃及楼下。

做到无浮尘,无沙石,无杂物,清理墙面及地面后,进行管道灌水冲刷防止管道堵塞。

10、进行大面积施工,本着先施工墙面后地面的原则施工,不得有施工遗漏。

11、过门处的沿体处理,根据现场现有的材料加做止水沿体,高度满足试水条件(卫生间地面满水覆盖)最好不影响过门石铺贴。

12、施工完毕。

最后整体检查防水层施工有无瑕疵,确保施工过程无遗漏问题。

13、收拾清理工具。

原则上不得将清理水泼洒在房间内防止渗漏到楼下房间。

14、离开现场前如无其他施工人员,必须关闭分水阀,总水阀门,总电源开关及门窗。

卫生间防水验收规范标准1.防水施工宜用于涂膜防水材料。

2.防水材料性能应符合国家现行有关标准的规定,并应有产品合格证书。

3.基层表面应平整,不得有空鼓、起砂、开裂等缺陷。

基层含水率应符合防水材料的施工要求。

防水层应从地面延伸到墙面,高出地面250mm。

浴室墙面的防水层高度不得低于1800mm。

4.防水水泥砂浆找平层与基础结合密实,无空鼓,表面平整光洁、无裂缝、起砂,阴阳角做成圆弧形。

卫生间防水施工工艺

卫生间防水施工工艺

卫生间防水施工工艺1.工艺流程基层处理一细部防水层处理一防水层施工一防水层验收一闭水试验f 防水保护层施工。

2.施工工艺:(1)基层处理:1)防水基层(找平层)卫生间防水基层应采用1:2.5水泥砂浆进行找平处理,厚度20-30mm,找平层应坚实无空鼓,表面应拉毛处理,无起砂、起皮和裂缝。

2)管根、墙角处理地面阴角、墙面阴角处抹圆弧,管道根部做八字角。

3)坡度要求防水找平层应在找坡层施工之后进行。

地面向地漏处排水坡度为2%;地漏边缘向外50mm内排水坡度为5%。

4)门口防水卫生间防水找平层应向卫生间门口外侧做找坡,并外延伸至内口外墙部位,防止卫生间内水通过卫生间外楼板渗漏。

(2)防水层施工:1)防水施工工艺防水涂料应分纵、横两个方向分遍涂刷,每遍不能涂刷过厚。

下一遍涂刷应在上一遍涂膜固化后进行,以手摸不粘手为准。

下一遍涂刷应与上一遍方向垂直,涂刷遍数以达到设计要求的涂膜厚度为准。

防水层厚度不应小于1.5mm。

在前一道涂膜固化干燥后,先检查其上是否有残留的气孔或汽包,如无,即可涂刷施工;如有则用棕毛刷用力压入气孔填实补平,然后进行下一道涂膜施工。

2)施工顺序先做地面与墙面阴阳角及管根处附加层处理,再做四周立墙防水层。

3)细部防水在分遍涂刷防水层时,应用棕毛刷对所有阴角及管壁根部做防水涂膜附加层。

增强涂膜附加层在在每相邻两层涂膜之间进行,不得有气孔、鼓包、褶皱、翘边等现象。

4)门口部位防水防水层应做至卫生间门口外侧,上返至地面标高TOmm处。

5)防水保护层施工:根据防水涂膜施工工艺流程,按检验批、分项工程对每道工序进行认真检查验收,做好记录,须合格方可进行下道工序施工。

防水层完成并实干后,对涂膜质量进行全面验收,要求满涂,厚度均匀一致,封闭严密,厚度达到设计要求。

防水层无起鼓、开裂、翘边等缺陷,并且表面光滑。

经检查验收合格后可进行蓄水试验(蓄水深度高出标准地面20mm),24h无渗漏,做好记录,在蓄水试验合格后,应立即采用1:3水泥砂浆进行防水保护层施工。

卫生间防水施工措施

卫生间防水施工措施

卫生间防水施工措施一、室内防水做法本工程卫生间、盥洗间等用水房间防水均采用丙烯酸防水涂料。

二、施工程序楼板堵管洞→抹找平层→管根处理→丙烯酸防水涂料→砂浆保护层。

三、材料要求本工程所用涂膜防水涂料的质量应符合规范的要求。

防水涂料包装容器必须密封,容器表面应有明显标志,标明涂料名称、生产厂名、生产日期和产品有效期。

不同品种、规格和等级的产品应分别存放。

水乳型涂料贮存和保管环境温度不应低于0℃。

溶剂型涂料贮存和保管环境温度不宜低于0℃,并不得日晒、碰撞和渗漏,保管环境应干燥、通风,并远离火源,仓库内应有消防设施。

进场的防水涂料应进行抽样复验,不合格产品不得使用。

同一规格、品种的防水涂料,每10t为一批,不足10t者按一批进行抽检。

防水涂料应检验其延伸率或断裂伸长率、固体含量、柔性、不透水性和耐热度。

四、主要施工方法1.基层要求及处理砼或砂浆基层表面凸起处需用砂轮磨平,不许有凹凸不平及起砂现象。

对空鼓等缺陷应予凿除。

凿除后用掺有合成橡胶乳剂的水泥砂浆修补。

对于砼施工缝,基层的衔接部位等易产生裂缝的部位须嵌补缝隙,并用纤维性增强材料补强。

基层应测定含水率,可用高频水分测定计,基层含水率应小于涂膜材料对温度的要求。

2.找平层找平层施工方法同屋面找平层。

找平层要以1%~2%的坡度坡向地漏,凡遇到阴阳角处,要抹成半径小于10mm的小圆弧。

3.涂料防水层施工室内防水施工前,施工单位应通过图纸会审,掌握施工图中的细部构造及有关技术要求,并应编制防水施工方案或技术措施。

施工负责人应向班组进行技术交底。

内容包括:施工部位、施工顺序、施工工艺、构造层次、节点设防方法、增强部位及做法、工程质量标准、保证质量的技术措施、成品保护措施和安全注意事项。

防水层所用的材料质量证明文件,并经指定的质量检测部门认证,确保其质量符合技术要求。

进场材料应按规定取样复试,提出试验报告,严禁在工程中使用不合格产品。

(1)涂刷前的准备工作为使室内墙面不受污染,可先进行室内防水的施工,后进行墙面装饰,注意相互间的成品保护。

卫生间及其他用水房间聚氨酯防水涂料施工工法含做法详图

卫生间及其他用水房间聚氨酯防水涂料施工工法含做法详图

卫生间及其他用水房间聚氨酯防水涂料施工工法1 前言随着现代社会经济发展和技术进步,对工业建筑防水提出了多样化、高性能的使用要求。

聚氨酯防水涂料有着优异的防水效果,稳定的物理、学性能以及施工方便等因素。

它既能满足设计要求,又通过业主的实际使用,取得了良好的应用效果。

国家大力投资对聚氨酯防水涂料的技术研究,目前与发达国家的差距正逐渐缩小,产量也逐年加大,其性能将会越来越环保,外观,相信随着聚氨酯防水涂料技术的不断成熟,新品种的不断也将出现越多姿多彩。

总之,聚氨酯防水涂料具有明显的社会效益和经济效益,建设工程中应用现状和前景十分广阔。

为提高和保证涂料防水质量,并推广和使用聚氨酯防水涂料技术,在此整理、总结本工法。

2 工法特点2.0.1聚氨酯施工固化前成粘稠状液态,因此,不仅能在水平面,而且能在立面、阴阳角及各种复杂表面上形成无接缝的完整防水膜2.0.2自然流平,延伸性好,能克服基层开裂带来的渗漏2.0.3 使用时无需加热,既能减少环境污染,又便于操作,改善工作条件2.0.4 适合各种复杂形状部位施工,并连续一体,可避免接缝差而引起的渗漏2.0.5 可潮湿施工(无明水情况下), 粘附力强,以缩短工期。

2.0.6形成的防水膜有较好的延伸性、耐水性和耐腐蚀性,耐温变可达100℃~-40℃。

抗张强度、抗裂、耐老化都优于普通防水涂料。

3 适用范围本工法适用于一般工业与民用建筑卫生间及其他用水房间的工程。

4工艺原理聚氨酯是反应型涂料的一种,聚氨酯防水涂膜一般是以过量的异氰酸酯化合物和多元醇类进行反应,生成末端带有异氰酸基的高分子化合物,简称预聚体(主剂),副剂则是用来和其反应以制成胶状弹性体的,它是由交联剂(与异氰酸酯进行反应的活性胺基化合物)与填料、改性剂、稀释剂以及用来调节反应速度的催化剂,经混合搅拌而成。

主剂及副剂是经过科学的计算而得出的最佳配合比,需现场配料准确,搅拌均匀,才能确保质量,因此对施工工艺的要求较严格。

卫生间涂膜防水施工

卫生间涂膜防水施工

一、卫生间涂膜防水施工(一)材料准备防水材料进入现场,必须按照国家标准进行复验(固体含量、延伸率、柔度、不透水性)。

卫生间防水工程所使用的防水材料,应有产品的合格证书和性能检测报告,材料的品种、规格、性能等应符合国家产品标准和设计要求。

防水涂料应具有良好的耐水性和耐久性。

用于立面的防水涂料应具有良好的与基层的粘结性能。

防水材料包装应具有良好的耐水性、耐久性和可操作性,产品应无毒、难燃、环保,并符合施工和使用的安全要求。

进场的聚氨酯防水涂料每15t为一批,不足15t按一批抽样。

防水材料抽样后并提出检验报告,不合格的材料严禁使用。

应采用非焦油型聚氨酯防水涂料。

(二)作业条件1.现场技术准备施工前审核图纸,编制防水工程施工方案,并进行技术交底;由专业队伍持证上岗作业施工。

防水涂料进入现场,必须按国家标准抽样复验固体含量、拉伸强度、断裂延伸率、柔性、不透水性等指标。

2.现场作业条件基层表面必须平整光滑,不得有疏松、砂眼或孔洞存在。

如果有上述现象存在时,应抹水泥砂浆找平层或采用掺入水泥量的15%108胶调制的水泥腻子填充刮平。

基层坡度达到设计要求,不得积水。

施工前应对基层表面的突起物砂浆疙瘩等异物铲除,并将尘土、杂物清理干净,特别是阴阳角、管道根部、地漏和排水口等部位的油污、铁锈等彻底清除干净。

防水工程施工环境应符合防水材料的技术要求。

(三)主要机具设备1.电动工具:电动搅拌器。

2.手动工具:搅拌桶、油漆刷、小抹子、油工铲刀、塑料或橡胶刮板、滚动刷、弹簧秤以及消防器材等。

(四)工艺流程清理基层→涂刷底料→撒干净的中砂或石渣→涂刷面料→闭水试验→做保护层(厕浴间防水施工应先做立墙、后做地面。

)(五)操作工艺1.基层处理:涂刷防水层施工前,先将基层表面的杂物、砂浆硬块等清扫干净,并用干净的湿布擦一次,经检查无不平、空鼓、起砂等缺陷,方可进行下一道工序。

基层(找平层)可用水泥砂浆抹平压光,要求坚实平整不起砂,基本干燥(有潮湿基层要求除外)。

卫生间防水施工方法

卫生间防水施工方法

卫生间防水施工工艺目录一、卫生间防水施工概况——1二、卫生间结构施工——1三、卫生间墙体抹灰及防水基层处理——2四、卫生间管道安装及吊洞施工——5五、卫生间涂料防水施工——8六、卫生间防水的细部处理及注意事项——11一、卫生间防水施工概况1、卫生间防水的要求防水要求在不同施工阶段有所区分,主要有以下几点要求:①结构施工阶段:卫生间围护结构无穿透性裂缝,结构蓄水不渗漏水;②二次结构施工阶段:卫生间返边与基层结合紧密,不渗漏水,砌体与混凝土结构结合紧密,且砌体结构本身灰缝饱满、密实,不渗漏水。

③装饰装修施工阶段:卫生间墙体抹灰、保温合格,无空鼓、开裂现像,卫生间管道吊洞密实,管道套筒内添堵麻丝沥青密实,闭水试验不渗漏水。

卫生间门窗塞缝严密,门窗本身气密性合格,外墙淋水试验不渗漏水。

卫生间柔性防水施工符合规范及设计要求,柔性防水施工后蓄水试验不渗漏水。

2、卫生间防水的施工顺序卫生间防水一般施工顺序如下:卫生间沉箱与同层梁板结构同时施工→卫生间墙体及顶棚(上层卫生间沉箱)结构同时施工→卫生间二次结构施工(砼返边及砌体)→卫生间外墙抹灰及内墙抹灰、墙体保温施工→竖向管道安装、吊洞及门窗框安装、塞缝、收口→卫生间沉箱防水基层施工→卫生间柔性防水施工→外墙淋水试验、卫生间蓄水试验均合格→分户验收通过。

二、卫生间结构施工1、卫生间一次结构施工现有住宅卫生间结构普遍为沉箱式,因此在结构支模时严禁沉箱侧模采用对穿螺杆连接,同时沉箱底板与沉箱侧壁均需与楼层梁板同时浇筑砼。

卫生间结构施工时,对于卫生间落水管、排气道等尽量以套筒的形式预埋,如确有难度,不能埋设带止水环的管道套筒,在管道安装完成后一定要做好吊洞施工。

2、卫生间二次结构施工卫生间墙体需要设置不低于200mm高(室内建筑地面起)砼返边。

同时卫生间的墙体施工尤其要保证砌体砂浆的饱满度,确保没有渗漏通道。

对于蒸压加气混凝土砌块,在卫生间部位应墙体两侧都勾缝,保证砂浆的密实,对于卫生间窗,窗台一定设置压顶,压顶入墙长度可参考过梁入墙长度,为避免窗台压顶后浇与上部墙体出现缝隙,最好的办法是先浇筑窗台压顶,再进行压顶以上墙体的砌筑。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第二章卫生间防水施工指引
一、卫生间防水施工工序(以非地面热辐射采暖卫生间为例)
二、施工要点
1.必须严格按卫生间防水施工大样图施工,保证防水构造满足设计及规范要求。

2.穿过地面及楼面的立管、套管安装完成,并须固定牢固。

管周围缝隙用微膨胀混凝土填塞密实(楼板底需吊模板)。

3.基层清理须到位,尤其是管根、墙根等部位要仔细清理,基层凹陷处要用水泥补平。

管根部位要抹成半径为100mm平整光滑的小圆角,凡是靠墙的管根处宜抹出5%坡度,以避免此处留下积水隐患。

墙面按设计要求有防水的部位,墙面基层抹灰要压光,须平整,无空鼓、裂缝、起砂等缺
陷。

地面向地漏方向找坡,门口附近坡度较小,地漏处较大。

4.细部附加层涂料施工要分两次涂刷,每次涂刷厚度宜为0.6mm,不得漏涂。

第二道涂膜防水涂料实干后(24小时)才可进行大面积涂膜防水层施工,方向与第一次相垂直,先墙面后地面,从内向外顺序进行。

5.防水涂膜材料为合成高分子防水涂料,厚度为1.5mm,施工时须分三遍进行涂膜施工,墙面四周防水涂料沿墙上翻高度不小于250mm,遇门口时水平扫出门口200mm;有淋浴的墙面防水层上翻高度为1800mm。

6.蓄水试验(最高处)蓄水深度不小于30mm,蓄水时间不少于24h,蓄水试验结果须填写蓄水检查记录。

7.地漏在防水施工前,应采取保护措施,确保排水畅通。

蓄水合格后应将地漏清理干净。

8.涂膜防水层每层施工完毕后,要严格加以保护,在卫生间门口要设醒目的禁入标志,在保护层施工之前,任何人不得进入,也不得在上面堆放杂物,以免损坏防水层。

9.防水保护层施工时,不得在防水层上拌砂浆,铺砂浆时铁锹不得触及防水层,要精工细做,不得损坏防水层。

10.回填1:8陶粒混凝土时,应在侧排地漏周边200范围内填鹅卵石(粒径15-20mm),以保证地漏口通畅。

三.卫生间防水施工节点大样图
图1:卫生间沉箱做法图(地面热辐射采暖的做法)。
