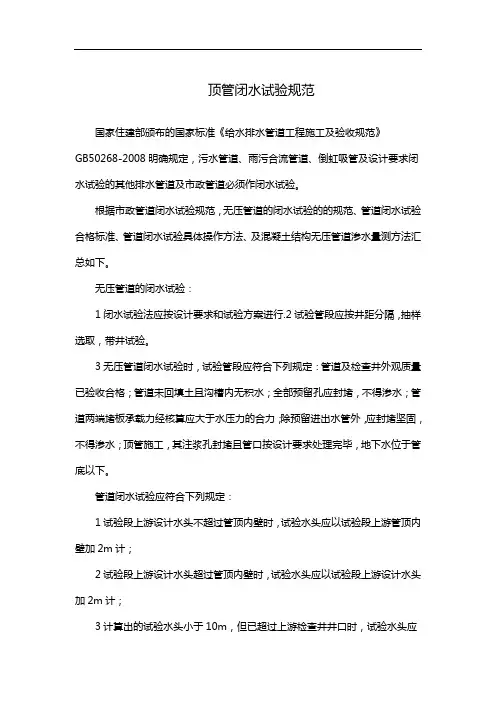

闭水试验规范

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1、无压力管道严密性试验主要应用管道封堵气囊
1.1、污水、雨污水合流及湿陷土、膨胀土地区的雨水管道,回填土前应采用闭水法进行严密性试验。

1.2、试验管段应按井距分隔,长度不宜大于1km,带井试验。

1.3、管道闭水试验时,试验管段应符合下列规定:
1.3.1、管道及检查井外观质量已验收合格;
1.3.2、管道未回填土且沟槽内无积水;
1.3.3、全部预留孔应封堵,不得渗水;
1.3.4、管道两端堵板承载力经核算应大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水。

2、管道闭水试验应符合下列规定:
2.1、当试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m计;
2.2、当试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m计;
2.3、当计算出的试验水头小于10m,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准;
2.4、管道闭水试验应按本规范附录B闭水法试验进行。

2.5、管道严密性试验时,应进行外观检查,不得有漏水现象,且符合下列规定时,管道严密性试验为合格;
2.5.1、实测渗水量小于或等于表10.
3.5规定的允许渗水量;
2.5.2、管道内径大于表10.
3.5规定的管径时,实测渗水量应小于或等于按下式计算的允许渗水量;
无压力管道严密性试验允许渗水量
表10.3.5
2.5.3、异形截面管道的允许渗水量可按周长折算为圆形管道计。

2.6、在水源缺乏的地区,当管道内径大于700mm时,可按井段数量抽验1/3。

石油化工给水排水无压力管道闭水试验规定
1 污水、雨污合流管道以及湿陷土、膨胀土地区的雨水管道,回填前应采用闭水法实测渗漏量进行严密性试验。

2 试验管段应按井距划分,长度宜不大于1 km,且宜带井试验。

3 试验管段闭水试验应在管道及检查井外观质量已验收合格后进行,且沟槽内无积水,并符合下列要求:
a)不得有造成存水的折弯及影响水流的异物;
b)混凝土管道或其他材质管道接口部位未回填土;
c)两端封堵牢固且不得渗水。

4 管道闭水试验水头以上游(上游指坡度的高端)检查井处设计水头加2 m计,当超出上游检查井井口时,以井口高度为准。

检查管段灌满水浸泡时间不应少于24 h,在不断补水保持试验水头恒定的条件下,观测时间不少于30 min,然后实测渗漏量。

5 管道严密性试验时,应进行外观检查,不得有漏水现象,且按公式(8)实测渗水量小于或等于按公式(9)、(10)计算的允许渗水量时,严密性试验为合格。

管道闭水试验实测渗水量按公式(8)计算。

混凝土管闭水试验允许渗水量按公式(9)计算,塑料管、铸铁管闭水试验允许渗水量按公式(10)计算。

6 在水源缺乏的地区,且管道内径大于700 mm时,可按井段数量抽检1/3。

7 排放腐蚀性强和污染严重的污水管道,不得渗漏。

相关文档
最新文档
