地下室底板抗浮锚杆工程施工组织设计方案最终版
地下室抗浮锚杆设计与施工组织方案
地下室抗浮锚杆设计及施工组织方案目录第1章工程概况 (1)第2章场地工程地质及水文地质条件 (2)2.1 场地工程地质条件 (2)2.1.1场地工程地质条件 (2)2.2场地水文地质条件 (3)第3章抗浮锚杆设计方案 (4)3.1 抗浮锚杆设计方案 (4)3.1.1锚杆设计计算 (4)3.1.2锚杆布置 (5)3.1.3地下室整体抗浮力验算 (5)3.1.4锚杆材料防腐及灌浆 (5)3.1.5锚杆主筋在基础或筏板的锚固 (6)3.1.6其他注意事项 (6)3.2 抗浮锚杆的检测 (6)第4章抗浮锚杆施工组织 (7)4.1施工组织机构及人员配备 (7)4.1.1施工组织机构 (7)4.1.2施工人员配备 (7)4.2施工准备 (8)4.2.1技术准备 (8)4.2.2施工现场准备 (8)4.3 施工设备投入 (8)4.4施工劳动力投入 (9)4.5施工进度计划 (9)4.6施工方法及工艺流程 (9)4.6.1施工方法 (9)4.6.2施工工艺流程 (10)4.6.3施工技术要求 (10)4.7质量保证措施 (10)4.7.1质量控制网络图 (11)4.7.2加强技术交底工作 (11)4.7.4材料检验 (11)4.7.5工序检查 (11)4.7.6特殊工序控制 (11)4.8安全文明施工措施 (12)结论 (15)参考文献 (16)致 (17)第1章工程概况省某市某县人民政府东升街道办事处拟在省某市某县统建农民安置小区“双桂花园三期”该项目由两个相邻地块,共19栋高层住宅楼(15F),1栋社区用房(4F)及2个地下室(1F)组成,框架剪力墙结构,筏板基础。
该项目的设计单位为省大卫建筑设计,勘察单位为中南勘察,设计单位要求对地下室非主体楼部分采取抗浮措施,设计提供的设计抗浮力标准值为14KN/m2。
第2章场地工程地质及水文地质条件2.1 场地工程地质条件2.1.1场地工程地质条件场地位于某县东升镇城藏μ路南二段,地貌单元属岷江左岸Ⅰ级阶地,根据《双桂花园三期岩土工程勘察报告》(中南勘察),地基土层主要如下:1.素填土:分布于场地大部分地段,褐色、灰褐色。
地下室抗浮锚杆施工方案

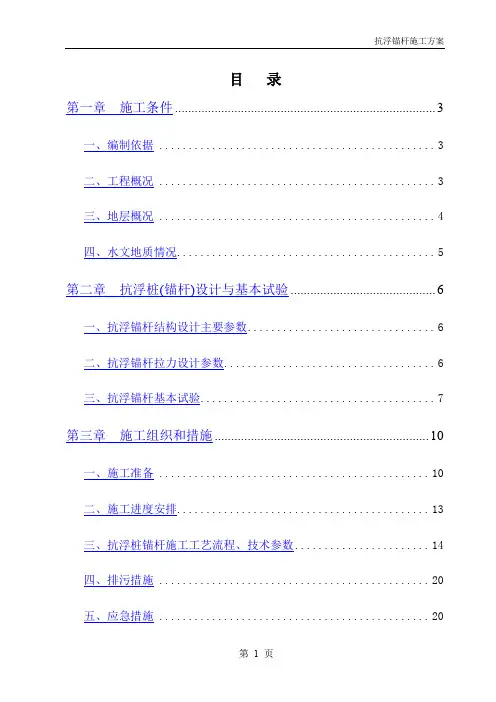

目录第一章施工条件 (3)一、编制依据 (3)二、工程概况 (3)三、地层概况 (4)四、水文地质情况 (5)第二章抗浮桩(锚杆)设计与基本试验 (6)一、抗浮锚杆结构设计主要参数 (6)二、抗浮锚杆拉力设计参数 (6)三、抗浮锚杆基本试验 (7)第三章施工组织和措施 (10)一、施工准备 (10)二、施工进度安排 (13)三、抗浮桩锚杆施工工艺流程、技术参数 (14)四、排污措施 (20)五、应急措施 (20)六、成品保护措施 (20)七、施工组织措施 (23)第四章工程施工质量保证措施 (25)一、质量控制措施 (25)二、质量保证具体内容 (26)三、材料质量要求及节约措施 (28)第五章文明施工与安全措施 (29)一、安全生产、文明施工 (29)二、安全保证体系及措施 (31)三、环保文明施工保证体系及措施 (33)第一章施工条件二、工程概况本工程由1栋高层多功能主体大楼及其四周纯地下室部分组成,主体大楼建筑总高度105.90m,主结构为钢筋混凝土框架剪力墙结构+钢结构,外围纯地下建筑为框架结构,总建筑面积100660m2。
地下四层,基础板厚600mm~2000mm,基础埋深约-24.50m,±0.00=44.20m,地下水常年水位即历年最高位在标高38.52m~41.02m,抗浮设计水位为标高37.00m,抗浮水压145kN/m2。
因此,拟采用抗浮锚桩设计方案对建筑物整体抗浮,保证建筑物的稳定和正常使用。
目前基坑内已施工。
三、地层概况《岩土工程勘察报告》,基础底板以下地层各层情况如下:1、粘土、重粉质粘土⑤层:褐黄色,湿~饱和,可塑~硬塑,属中低~低压缩性土,层顶标高21.36~24.29m;2、卵石、圆砾⑥层:内含细砂、中砂为杂色,低压缩性,层顶标高19.26~21.53m;3、粉质粘土、重粉质粘土⑦层:褐黄色,湿~饱和,可塑~硬塑,属中低~低压缩性土,层顶标高10.31~12.02m;4、卵石、圆砾⑧层:内含细砂、中砂为杂色,低压缩性,层顶标高6.65~8.88m;5、粉质粘土、粘质粉土⑨层:褐黄色,湿~饱和,硬塑~可塑,低压缩性土,层顶标高-3.67~-3.34m;6、卵石、圆砾⑩层:内含细砂、中砂为杂色,低压缩性,层顶标高-10.94~-10.16m;7、粉质粘土、重粉质粘土⑾层:褐黄色,湿~饱和,可塑~硬塑,低压缩性土,层顶标高-21.54m。
地下工程防水及底板与抗浮锚杆连接点的施工方案_secret
目录1、编制依据 (1)2、工程概况 (1)3、地下室防水方案及施工方法 (2)4、细部节点防水做法 (2)5、施工条件 (4)6、地下室底板防水施工工艺 (5)7、地下室侧墙防水施工工艺 (6)8、抗浮锚杆防水施工工艺 (7)9、施工注意事项 (8)10、成品保护措施 (8)11、冬季施工保证措施 (9)12、雨季施工保证措施 (10)13、工期保证措施 (10)14、施工现场照片: (11)1、编制依据1.1、《地下工程防水技术规范》GB50108-20081.2、《地下防水工程质量验收规范》GB50208-20021.3、《弹性体改性沥青防水卷材》GB18242-20081.4、《新型沥青卷材防水工程技术规范》DBJ01-16-19941.5、本项目建筑施工图、结构施工图1.6、本工程防水工程施工应严格遵守上述规范及施工图的规定。
2、工程概况本工程地下防水工程防水做法为:地下室底板防水以及地下室立墙均采用3mm厚聚酯毡胎SBS改性沥青防水卷材两道(产品标记为SBS PY PE3 GB 18242)即SBS PY PE3+3卷材,底板与抗浮锚杆防水采用1mm厚水泥基渗透结晶防水涂料(产品标记为PCC-501)+橡胶沥青防水涂料。
3、地下室防水方案及施工方法3.1、防水方案:根据国家规范地下室防水设防的要求以及刚柔相济的原则,本工程地下室底板防水以及地下室立墙防水采用“雨虹牌”(3+3)mm厚型聚酯胎SBS改性沥青防水卷材(一层空铺,二层满粘)。
防水层的基底应用水泥砂浆抹平压光。
立面墙体的阴阳角均应做成半径〉20mm的圆角或八字角,以保证防水卷材不发生硬折。
在防水层的基底上喷、涂刷基层处理剂应均匀一致,不露底,待表面干燥后,方可铺贴卷材。
3.2、施工方法及技术要点:施工时,相邻两幅卷材的搭接要错开,注意上下二层卷材不得相互垂直铺贴,上下二层之间搭接缝应错开1/3~1/2幅宽。
搭接长度为不小于100mm,平面搭接以及立墙搭接如下示意图所示:3.5、搭接缝:地下室防水施工时,SBS卷材长短边搭接宽度均为100mm,搭接缝采用热熔融合。
地下室抗浮锚杆施工方案
地下室抗浮锚杆施工方案地下室抗浮锚杆施工方案一、施工概述地下室抗浮锚杆施工是为了增加地下室结构的抗浮承载能力,通过锚杆的固定作用使得地下室能够承受地下水压力和浮力,确保结构的稳定性和安全性。
本将详细描述地下室抗浮锚杆施工方案。
二、地下室抗浮锚杆材料准备1. 钢筋:使用符合设计要求的冷拔钢筋。
2. 锚杆:采用符合要求的高强度钢材,长度根据设计要求进行定制。
3. 其他材料:包括锚杆套管、锚杆端头等,按照设计要求进行准备。
三、地下室抗浮锚杆施工工艺1. 确定锚杆布置方案:根据地下室结构、地下水位、土层情况等因素,确定锚杆的布置位置和间距。
2. 预埋锚固材料:按照设计要求,在地下室底板和周边墙体上预埋锚固材料,包括锚固板和锚固管等。
3. 钢筋网制作和安装:根据设计要求,制作符合要求的钢筋网,并按照锚杆布置方案进行安装,确保钢筋网与地下室结构牢固连接。
4. 锚杆安装:将锚杆穿过锚固材料和钢筋网,并按照设计要求进行固定。
同时,对锚杆进行拉力测试,确保锚固效果符合要求。
5. 锚杆连接:将不同段的锚杆通过连接材料进行连接,确保整个锚杆体系的连接性和稳定性。
四、施工安全措施1. 施工现场要进行围挡,确保施工区域安全。
2. 所有施工人员必须严格按照安全要求进行操作。
附件:1. 设计图纸:包括地下室结构图、锚杆布置图等。
2. 相关施工材料的购买合同和质量检测报告等。
法律名词及注释:1. 土木工程施工安全技术规范- 注释:土木工程施工过程中,必须遵守的安全规范和技术要求的文件,包括施工现场安全、材料选用、施工工艺等方面的规定。
2. 建筑设计规范- 注释:建筑工程设计过程中,必须遵守的规范和规定的文件,包括结构设计、材料选用、施工工艺等方面的规范。
3. 土壤力学- 注释:研究土壤的物理力学性质和变形特性的学科,地下室抗浮锚杆施工需要考虑土壤力学的相关知识。
地下室基础抗浮锚杆方案
星星·卡纳湾畔一期地下室基础抗浮锚杆设计与施工方案中国华西工程设计建设有限公司二0一0 年三月目录1. 工程概况2.场地工程地质概况场地地形地貌及区域地质构造2.2 场地岩土构成及其特征2.3 场地水文地质条件3.抗浮锚杆设计锚杆设计计算设计依据抗浮锚杆设计要求及方案选择锚杆杆体截面面积和锚杆长度计算3.2 锚杆布置及数量的确定3.3 锚杆材料及防腐锚杆主筋在基础内的锚固3.5 防水处理3.6 耐久性设计3.7 锚杆抗拔试验4.抗浮锚杆施工工艺及技术要求附图:1.抗浮锚杆平面布置图图号:01 2.抗浮锚杆详图图号:021 工程概况拟建工程位于成都市大邑县温泉大道,拟建物为2幢25-28层商住综合楼高度87米,地下1层,埋深约-m。
场地地下水类型属第四系孔隙潜水类型,砂、卵石为其主要含水层。
勘察期间处于枯水期,实际量测钻孔稳定水位~,标高~m,水位随季节变化,年变化幅度1.0~2.0mm左右,可作为抗浮设防水位,该区域卵石层渗透系数K=22m/d左右。
场地环境类别为Ⅱ类,强透水层。
拟建主楼部分,预计拟建物自重大于地下水浮力,若满足要求,可不考虑抗浮因素,对于裙楼及纯地下室部分荷载较小,应进行抗浮验算,若不满足抗浮要求,应采取抗浮措施,建议采用抗浮锚杆(索),抗浮水位取标高5m。
2 场地工程地质概况场地地形地貌及区域地质构造拟建场地地貌单元属岷江水系Ⅰ级阶地。
勘察期间还未进行场地平整,测得场地勘探点孔口地面标高~m,高差m,场地地形较为平坦,局部有一定起伏。
大邑县在我国的大地构造上属扬子地台的西部地区,位于成都平原西侧。
大的区域构造属新华夏系第三沉降带四川盆地西部,处于北东走向的龙门山断裂带和龙泉山断裂带之间。
在成都平原下伏基岩内存在北东走向的蒲江-新津断裂和新都-磨盘山断裂及其他次生断裂,而彭灌断裂呈东北西南走向贯穿县境中部。
其中除蒲江-新津断裂在第四纪以来有间隙性活动外,其他隐伏断裂近期无明显活动表征。
抗浮锚杆工程施工方案
抗浮锚杆工程施工方案抗浮锚杆的设计要满足地下室底板的净浮力标准值,确保地下室及上部结构的稳定性。
2、锚杆的规格和数量:B区抗浮锚杆的间距为1.6m×1.6m,锚杆为2Φ22mm或2Φ25mm,长度保证入岩2000mm或2500mm,共计1721根;A-1区抗浮锚杆的间距、规格和数量与B区相同,共计1086根。
3、锚杆的布置:主楼以外的轴线均布置岩层抗浮锚杆。
4、设计依据:本工程的抗浮锚杆设计依据《土层锚杆设计与施工技术规范》、《建筑地基基础设计规范》、《建筑结构荷载规范》、《岩土工程治理中册》、《建筑地基基础设计规范》DBJ 15-31-2003、《建筑地基基础设计规范》GB-2002和《建筑桩基技术规范》 94-2008等相关技术规范和参考文献。
四、施工方案1、施工前的准备工作:包括现场勘察、材料准备、机械设备调配和施工人员培训等。
2、锚杆的施工过程:包括钻孔、清孔、注浆、锚杆固结和锚杆头处理等步骤。
3、质量控制:对施工过程中的钻孔直径、锚杆长度、注浆压力和锚杆头的处理等环节进行严格的质量控制。
4、安全措施:施工过程中必须严格遵守安全规定,采取有效的安全措施,确保施工人员的人身安全和设备的安全。
5、施工进度和验收:施工进度要按照计划进行,完成后进行验收,确保施工质量和效果。
6、施工记录和资料归档:施工过程中要做好记录和资料归档,为后续的维护和管理提供依据。
抗浮范围和抗浮力的标准值是根据XXX提供的电子版施工图确定的,其中地下水净浮力标准值为6~17kPa。
在技术参数方面,抗浮锚杆按照正方形布置,A-1、B区锚杆基本间距为1.6m×1.6m(局部为2.3×2.3、2.3×1.6、1.6×1.3)。
锚杆材料采用HRB335级钢筋及HRB400级钢筋,锚杆必须保证入岩深度2500mm。
在正式施工前,需要进行锚杆基本试验(破坏性试验),以验证锚杆施工工艺参数和设计参数。
抗浮锚杆施工方案
抗浮锚杆专项工程施工方案XXX公司一、工程概况本工程为XXX工程项目项目,地下三层为人防工程,面积3617m2。
基础底板下采用抗浮锚杆施工。
本工程地下水的抗浮设计水位绝对标高为31.4m。
二、主要技术要求和工程量地下室车库底板厚度为400mm,主楼底板厚度为700mm,地下三层基础顶标高为-13.2m。
根据地矿岩土工程有限公司提供的《岩土工程勘察报告》场地内锚杆施工影响范围内岩土层主要为:抗浮锚杆基础持力层为层强风化花岗岩下亚带或层花岗岩中等风化带,局部为-1强风化煌斑岩。
基坑也已开挖。
1、抗浮锚杆间距1.8m×1.8m正方形布置(柱基下未布设),共934根。
2、单根锚杆抗拔承载力特征值为Rt=180KN,锚杆施工完毕后按《建筑地基基础设计规范》附录M检测,确定锚杆承载力特征值。
3、锚杆采用3Φ25的Ⅲ级螺纹钢筋,锚固体直径Φ150,按设计要求锚入层的长度大于3500mm,锚入层的长度大于2500mm,锚入-1层的长度大于5000mm,插入上部结构基础底板的长度为30d。
4、注浆材料为M30水泥砂浆。
5、施工时先做基本试验。
三、抗浮锚杆基本试验抗浮锚杆施工前先做基本试验,基本试验为破坏试验。
3.1试验目的1、为准确确定岩层的抗拔性质,抗浮锚杆施工参数。
2、通过现场试验实测地层的综合摩阻力,为锚杆设计提供准确参数。
3.2试验数量级位置选择在同一场地,不同的岩层中布置基本试验锚杆,数量为3组,位置见附图。
3.3试验锚杆参数、材料及施工工艺与工程锚杆相同,成孔直径不小于Φ150,锚固深度2.5~5.0m,锚筋为3Φ25的Ⅲ级螺纹钢筋,灌注M30水泥砂浆,施工时为缩短工期,掺加适量早强剂。
成孔设备采用专用的GMZ~350型号锚杆钻机;VF-20/17型空压机;注浆采用HB-80型压力泵高压注浆。
锚杆杆体下料长度为4.5m和6.0m。
3.4抗浮锚杆基本试验1、浆体养护时间锚固体强度达到设计强度的75%可进行基本试验,一般需要养护2周,本次掺加早强剂,养护时间可提前8~10天。
地下室底板抗浮锚杆结构设计
收 稿 日期 :0 0—3 6 21 —1 作者简介: 马竹 青 ( 9 7 ) 女 , 级 工 程 师 , 家 一 级 注 册 结 构 师 16 一 , 高 国
13万元 , 得 了较 好 的经 济 和社 会效益 。 0 取
将 基础抗 拔桩优 化为抗 浮锚杆 。
锚 杆的抗拔 力 , 缺少 锚杆 部 分 的规 定 , 但 只能参 照 《 建
筑边 坡工 程 技 术 规 范 》( B 0 3 - 2 0 ) 以 下 简 称 G 530 02 (
变更后 , 共设抗 浮锚 杆40 1 。施 工 单位 共 投入 l棵 高风压 钻 机 4台 , 孔 1 3棵/ , 成 3 d 总施 工 工 期 约 1个
的 3本 规 范 、 计 步 骤 及 注 意 事 项 。 设
关 键 词 : 路 客 站 ; 地 下 室 底 板 ; 抗 浮 锚 杆 ;设 计 铁
中 图分 类 号 : U 7 . T 4 3 13
文 献 标 识码 : A
文 章编 号 :0 4—2 5 2 1 0 10 9 4( 0 0) 6—0 0 1 8—0 3
月 。较 抗 拔 桩 方 案 工 期 提 前 4 个 月 , 造 价 节 约 总
《 边坡 规 范》 及 《 土 锚 杆 ( ) 术 规 程 》 ( E S ) 岩 索 技 C C
2 :0 5 ( 2 2 0 ) 以下 简 称 《 杆 规 程 》 相 应 的条 文 执 行 。 锚 ) 特别是 对于防水 问题 , 缺 少相 应 的规 范 及 图集 可 以 更
2 抗 浮 锚 杆 布 置 原 则ቤተ መጻሕፍቲ ባይዱ
为 了避 免 出现群 锚效 应 , 同时 由 于抗 浮锚 杆需 穿 透地 下室地 板下 的防水 层 锚 人底 板 内 , 形成 一 个个 防
地下室抗浮锚杆施工方案
目录第一章施工条件 (3)一、编制依据.................... 错误! 未定义书签。
二、工程概况 (3)三、地层概况 (3)四、水文地质情况 (4)第二章抗浮桩(锚杆)设计与基本试验 (5)一、抗浮锚杆结构设计主要参数. (5)二、抗浮锚杆拉力设计参数. (5)三、抗浮锚杆基本试验. (6)第三章施工组织和措施 (9)一、施工准备 (9)二、施工进度安排 (12)三、抗浮桩锚杆施工工艺流程、技术参数 (13)四、排污措施 (19)五、应急措施 (19)六、成品保护措施 (19)七、施工组织措施 (22)第四章工程施工质量保证措施 (24)一、质量控制措施 (24)二、质量保证具体内容. (25)三、材料质量要求及节约措施. (27)第五章文明施工与安全措施 (28)一、安全生产、文明施工. (28)二、安全保证体系及措施. (30)三、环保文明施工保证体系及措施. (32)第一章施工条件二、工程概况本工程由1 栋高层多功能主体大楼及其四周纯地下室部分组成,主体大楼建筑总高度105.90m ,主结构为钢筋混凝土框架剪力墙结构+钢结构,外围纯地下建筑为框架结构,总建筑面积100660m 2。
地下四层,基础板厚600mm〜2000mm,基础埋深约-24.50m , ±).00=44.20m,地下水常年水位即历年最高位在标高38.52m~41.02m ,抗浮设计水位为标高37.00m,抗浮水压145kN/m 2。
因此,拟采用抗浮锚桩设计方案对建筑物整体抗浮,保证建筑物的稳定和正常使用。
目前基坑内已施工。
三、地层概况《岩土工程勘察报告》,基础底板以下地层各层情况如下:1、粘土、重粉质粘土⑤ 层:褐黄色,湿〜饱和,可塑〜硬塑,属中低〜低压缩性土,层顶标高21.36~24.29m ;2、卵石、圆砾⑥层:内含细砂、中砂为杂色,低压缩性,层顶标高19.26~21.53m ;3、粉质粘土、重粉质粘土⑦层:褐黄色,湿〜饱和,可塑〜硬塑,属中低〜低压缩性土,层顶标高10.31~12.02m ;4、卵石、圆砾⑧层:内含细砂、中砂为杂色,低压缩性,层顶标高6.65~8.88m ;5、粉质粘土、粘质粉土⑨层:褐黄色,湿~饱和,硬塑~可塑,低压缩性土,层顶标高-3.67~-3.34m ;6、卵石、圆砾⑩层:内含细砂、中砂为杂色,低压缩性,层顶标高-10.94~-10.16m ;7、粉质粘土、重粉质粘土(11)层:褐黄色,湿~饱和,可塑~硬塑,低压缩性土,层顶标高-21.54m。
地下室抗浮锚杆施工方案
目录第一章施工条件 (3)一、编制依据 (3)二、工程概况 (3)三、地层概况 (4)四、水文地质情况 (5)第二章抗浮桩(锚杆)设计与基本试验 (6)一、抗浮锚杆结构设计主要参数 (6)二、抗浮锚杆拉力设计参数 (6)三、抗浮锚杆基本试验 (7)第三章施工组织和措施 (10)一、施工准备 (10)二、施工进度安排 (13)三、抗浮桩锚杆施工工艺流程、技术参数 (14)四、排污措施 (20)五、应急措施 (20)六、成品保护措施 (20)七、施工组织措施 (23)第四章工程施工质量保证措施 (25)一、质量控制措施 (25)二、质量保证具体内容 (26)三、材料质量要求及节约措施 (28)第五章文明施工与安全措施 (29)一、安全生产、文明施工 (29)二、安全保证体系及措施 (31)三、环保文明施工保证体系及措施 (33)第一章施工条件二、工程概况本工程由1栋高层多功能主体大楼及其四周纯地下室部分组成,主体大楼建筑总高度105.90m,主结构为钢筋混凝土框架剪力墙结构+钢结构,外围纯地下建筑为框架结构,总建筑面积100660m2。
地下四层,基础板厚600mm~2000mm,基础埋深约-24.50m,±0.00=44.20m,地下水常年水位即历年最高位在标高38.52m~41.02m,抗浮设计水位为标高37.00m,抗浮水压145kN/m2。
因此,拟采用抗浮锚桩设计方案对建筑物整体抗浮,保证建筑物的稳定和正常使用。
目前基坑内已施工。
三、地层概况《岩土工程勘察报告》,基础底板以下地层各层情况如下:1、粘土、重粉质粘土⑤层:褐黄色,湿~饱和,可塑~硬塑,属中低~低压缩性土,层顶标高21.36~24.29m;2、卵石、圆砾⑥层:内含细砂、中砂为杂色,低压缩性,层顶标高19.26~21.53m;3、粉质粘土、重粉质粘土⑦层:褐黄色,湿~饱和,可塑~硬塑,属中低~低压缩性土,层顶标高10.31~12.02m;4、卵石、圆砾⑧层:内含细砂、中砂为杂色,低压缩性,层顶标高6.65~8.88m;5、粉质粘土、粘质粉土⑨层:褐黄色,湿~饱和,硬塑~可塑,低压缩性土,层顶标高-3.67~-3.34m;6、卵石、圆砾⑩层:内含细砂、中砂为杂色,低压缩性,层顶标高-10.94~-10.16m;7、粉质粘土、重粉质粘土⑾层:褐黄色,湿~饱和,可塑~硬塑,低压缩性土,层顶标高-21.54m。
地下工程防水及底板与抗浮锚杆连接点的施工方案
地下工程防水及底板与抗浮锚杆连接点的施工方案地下工程建设中,防水工程至关重要,其中底板与抗浮锚杆连接点的施工方案尤为重要。
本文将详细介绍地下工程防水工程以及底板与抗浮锚杆连接点的施工方案。
地下工程防水工程介绍地下工程防水工程是为了防止地下水渗入而进行的工程,主要用于地下建筑物、地下室、地下通道等地下结构。
地下工程防水工程的质量直接影响到结构的安全性和使用寿命。
通常采用防水卷材、防水涂料、挤塑板等材料进行防水处理,同时结合加固连接点等方式进行施工。
底板与抗浮锚杆连接点的施工方案底板与抗浮锚杆连接点的施工方案在地下工程中至关重要,其施工质量直接关系到地下结构的整体稳定性和安全性。
下面将介绍底板与抗浮锚杆连接点的详细施工方案:施工前准备在进行底板与抗浮锚杆连接点的施工前,首先需要对连接点进行仔细的设计和计算,确保连接点的承载能力符合要求。
同时需要准备好相关的施工材料和设备,保证施工的顺利进行。
施工工艺流程1.定位布置:按照设计要求,对底板与抗浮锚杆连接点进行精确定位和布置,确保连接点的位置准确无误。
2.打孔:在连接点位置进行打孔处理,保证孔洞的准确度和平整度,以便后续锚杆的安装。
3.锚杆安装:将抗浮锚杆按照设计要求嵌入孔洞中,并进行合理的固定和加固处理,确保连接点的承载能力和稳定性。
4.底板处理:对底板进行防水处理,采用防水卷材或涂料等方式进行施工,确保底板的防水性能。
5.连接点固定:对连接点进行终验收,确保连接点的安全可靠。
施工注意事项•在进行底板与抗浮锚杆连接点的施工过程中,要严格按照设计要求和施工工艺进行操作,避免出现误操作导致的质量问题。
•施工过程中要注意保持连接点处的清洁干燥,避免影响防水材料的粘接效果。
•施工完成后要进行验收,确保连接点的质量符合要求,保证工程的安全性。
经过以上详细介绍,相信读者对地下工程防水工程以及底板与抗浮锚杆连接点的施工方案有了更深入的了解。
在地下工程建设中,我们应该认真对待防水工程和连接点的施工,确保地下结构的安全和稳定。
地下室底板抗浮锚杆施工方案(最终版)
地下室底板抗浮锚杆施工方案(最终版)
地下室底板抗浮锚杆施工方案是在地下室底板防浮的基础上,采用抗浮锚杆的方式来进一步加固地基,以确保地下室的稳定性和安全性。
本文将详细介绍地下室底板抗浮锚杆施工方案的具体步骤和注意事项。
1. 工程准备阶段
在进行地下室底板抗浮锚杆施工之前,需要进行充分的工程准备工作。
具体包括:
•审查设计图纸,确认锚杆的具体位置和数量。
•确定锚杆的规格和材质。
•准备施工所需的设备和材料。
•制定详细的施工计划。
2. 施工步骤
步骤一:钻孔
1.根据设计要求,在地下室底板上标出锚杆的位置。
2.使用钻孔机进行孔洞的钻取,确保孔洞的深度和直径符合设计要求。
3.清理孔洞,确保孔洞内无杂物。
步骤二:安装锚杆
1.将锚杆插入孔洞中,直至达到设计要求的嵌入深度。
2.在锚杆的上端安装螺母和垫板,并进行固定。
步骤三:灌浆
1.在锚杆周围的孔洞内进行灌浆,填充孔洞并固定锚杆。
2.确保灌浆均匀,密实,无空隙。
3. 施工注意事项
•施工过程中要注意安全措施,避免发生意外事故。
•施工现场要保持整洁,确保施工质量。
•锚杆的安装要符合设计要求,不得有缺陷。
•施工完成后,对锚杆进行检查和测试,确保其安全可靠。
结语
地下室底板抗浮锚杆施工是地下室工程中非常重要的一部分,通过本文的介绍,相信读者对于地下室底板抗浮锚杆施工方案已经有了一定的了解。
在实际施工过程中,需要严格按照设计要求和施工规范操作,确保地下室的安全可靠。
地下室抗浮锚杆施工方案
目录第一章施工条件 (2)二、工程概况 (2)三、地层概况 (2)四、水文地质情况 (2)第二章抗浮桩(锚杆)设计与基本试验 (4)一、抗浮锚杆结构设计主要参数 (4)二、抗浮锚杆拉力设计参数 (4)三、抗浮锚杆基本试验 (4)第三章施工组织和措施 (7)一、施工准备 (7)二、施工进度安排 (10)三、抗浮桩锚杆施工工艺流程、技术参数 (10)四、排污措施 (15)五、应急措施 (15)六、成品保护措施 (15)七、施工组织措施 (18)第四章工程施工质量保证措施 (19)一、质量控制措施 (19)二、质量保证具体内容 (19)三、材料质量要求及节约措施 (21)第五章文明施工与安全措施 (22)一、安全生产、文明施工 (22)二、安全保证体系及措施 (24)三、环保文明施工保证体系及措施 (25)第一章施工条件二、工程概况本工程由1栋高层多功能主体大楼及其四周纯地下室部分组成,主体大楼建筑总高度105.90m,主结构为钢筋混凝土框架剪力墙结构+钢结构,外围纯地下建筑为框架结构,总建筑面积100660m2。
地下四层,基础板厚600mm~2000mm,基础埋深约-24.50m,±0.00=44.20m,地下水常年水位即历年最高位在标高38.52m~41.02m,抗浮设计水位为标高37.00m,抗浮水压145kN/m2。
因此,拟采用抗浮锚桩设计方案对建筑物整体抗浮,保证建筑物的稳定和正常使用。
目前基坑内已施工。
三、地层概况《岩土工程勘察报告》,基础底板以下地层各层情况如下:1、粘土、重粉质粘土⑤层:褐黄色,湿~饱和,可塑~硬塑,属中低~低压缩性土,层顶标高21.36~24.29m;2、卵石、圆砾⑥层:内含细砂、中砂为杂色,低压缩性,层顶标高19.26~21.53m;3、粉质粘土、重粉质粘土⑦层:褐黄色,湿~饱和,可塑~硬塑,属中低~低压缩性土,层顶标高10.31~12.02m;4、卵石、圆砾⑧层:内含细砂、中砂为杂色,低压缩性,层顶标高6.65~8.88m;5、粉质粘土、粘质粉土⑨层:褐黄色,湿~饱和,硬塑~可塑,低压缩性土,层顶标高-3.67~-3.34m;6、卵石、圆砾⑩层:内含细砂、中砂为杂色,低压缩性,层顶标高-10.94~-10.16m;7、粉质粘土、重粉质粘土⑾层:褐黄色,湿~饱和,可塑~硬塑,低压缩性土,层顶标高-21.54m。
地下室抗浮锚杆施工方案
目录第一章施工条件 (3)一、编制依据 .............................. 错误!未定义书签。
二、工程概况 (3)三、地层概况 (3)四、水文地质情况 (4)第二章抗浮桩(锚杆)设计与基本试验 (5)一、抗浮锚杆结构设计主要参数 (5)二、抗浮锚杆拉力设计参数 (5)三、抗浮锚杆基本试验 (6)第三章施工组织和措施 (9)一、施工准备 (9)二、施工进度安排 (12)三、抗浮桩锚杆施工工艺流程、技术参数 (13)四、排污措施 (19)五、应急措施 (19)六、成品保护措施 (19)七、施工组织措施 (22)第四章工程施工质量保证措施 (24)一、质量控制措施 (24)二、质量保证具体内容 (25)三、材料质量要求及节约措施 (27)第五章文明施工与安全措施 (28)一、安全生产、文明施工 (28)二、安全保证体系及措施 (30)三、环保文明施工保证体系及措施 (32)第一章施工条件二、工程概况本工程由1栋高层多功能主体大楼及其四周纯地下室部分组成,主体大楼建筑总高度105.90m,主结构为钢筋混凝土框架剪力墙结构+钢结构,外围纯地下建筑为框架结构,总建筑面积100660m2。
地下四层,基础板厚600mm~2000mm,基础埋深约-24.50m,±0.00=44.20m,地下水常年水位即历年最高位在标高38.52m~41.02m,抗浮设计水位为标高37.00m,抗浮水压145kN/m2。
因此,拟采用抗浮锚桩设计方案对建筑物整体抗浮,保证建筑物的稳定和正常使用。
目前基坑内已施工。
三、地层概况《岩土工程勘察报告》,基础底板以下地层各层情况如下:1、粘土、重粉质粘土⑤层:褐黄色,湿~饱和,可塑~硬塑,属中低~低压缩性土,层顶标高21.36~24.29m;2、卵石、圆砾⑥层:内含细砂、中砂为杂色,低压缩性,层顶标高19.26~21.53m;3、粉质粘土、重粉质粘土⑦层:褐黄色,湿~饱和,可塑~硬塑,属中低~低压缩性土,层顶标高10.31~12.02m;4、卵石、圆砾⑧层:内含细砂、中砂为杂色,低压缩性,层顶标高6.65~8.88m;5、粉质粘土、粘质粉土⑨层:褐黄色,湿~饱和,硬塑~可塑,低压缩性土,层顶标高-3.67~-3.34m;6、卵石、圆砾⑩层:内含细砂、中砂为杂色,低压缩性,层顶标高-10.94~-10.16m;7、粉质粘土、重粉质粘土⑾层:褐黄色,湿~饱和,可塑~硬塑,低压缩性土,层顶标高-21.54m。
地下室抗浮锚杆工程施工组织设计[精编版]
地下室抗浮锚杆工程施工组织设计[精编版]山海观二期一组团地下室抗浮锚杆工程施工组织设计编制人:审核人:审批人:新工建设集团有限公司日期:2018 年 6 月 18 日目录一、施工组织设计部分第一章、总说明第二章、工程概况及工程特点、难点第三章、施工组织及项目管理机构配备情况第四章、施工平面布置第五章、各分部分项工程的主要施工方法;第六章、拟投入的主要物资计划第七章、拟投入的主要施工机械设备情况第八章、劳动力安排计划;第九章、确保工程质量及关键部位难点的组织措施;第十章、确保安全生产的技术组织措施;第十一章、确保文明施工的技术组织措施;第十二章、确保工期的技术组织措施;第十三章、有必要说明的其他内容;二、附图、附表部分1、拟投入的主要施工机械设备表2、劳动力计划表3、计划开、竣工日期和施工进度横道图4、施工平面布置图山海观二期一组团地下室抗浮锚杆工程施工组织设计第一章、总说明第一节、编制说明一、编制说明恒安山海观二期一组团地下室抗浮锚杆桩工程,由我公司施工,我公司将从施工方案、人员设置、机械配备、材料供应和工程服务等方面全力进行合理的安排和调配,公司上下信心十足。
我们已把此工程列为本公司的重点项目,以雄厚的整体实力为依托、为后盾,确定了优质高速地完成本工程的施工目标,交出让业主满意的精品。
在恒安山海观二期一组团地下室抗浮锚杆桩工程施工中,我们将以优质、高速、安全、文明为施工宗旨,本着对业主高度负责的态度,按不超过30个日历天的计划控制工期进行合理安排布署,使施工忙而不乱、成本最低、效率最高、质量最好,达到国家优良标准。
同时在施工中,我公司将从全市整体利益出发,积极与质量监督部门、监督单位配合,协调好内外关系及地盘管理,通过有效地对工序、材料、人员进行控制,不仅保证工程质量,而且保证安全文明施工得到有效保障。
通过有效的环保措施,使声、光、尘污染得到有效控制,尽可能创建安全文明施工的模范工地。
在施工中本公司要发挥总承包效能,开展“增收节支、开源节流”活动,通过对各类消耗的挖潜、控制,增效益、少花钱、多办事、办实事,将甲方投资的每一分钱花到实处,以达到有效控制投资的目的。
地下室底板抗浮锚杆施工方案(最终版)
施2015-31康桥美郡10、11号楼抗浮锚杆施工方案报审表工程名称:康桥美郡10、11号楼编号:株质安监统编2008施管-11 康桥美郡10、11号楼抗浮锚杆施工方案审批表工程名称:康桥美郡10、11号楼工程302011□□注:经过批准的施工组织设计(方案),不准随意变更修改,确因客观原因需修改时,应接原审核、审批程序办理。
目录第一章施工条件 (1)一、编制依据 (1)二、工程简况 (1)第二章抗浮桩(锚杆)设计 (1)一、抗浮锚杆结构设计主要参数 (1)二、抗浮锚杆拉力设计参数 (1)第三章施工组织和措施 (1)一、施工准备 (1)二、施工进度安排 (3)三、抗浮桩锚杆施工工艺流程、技术参数 (3)第四章工程施工质量保证措施 (4)一、质量控制措施 (5)二、质量保证具体内容 (5)三、材料质量要求及节约措施 (5)第五章季节性施工措施 (7)一、季节性施工进度保证措施 (6)二、季节性施工质量保证措施 (6)第六章文明施工与安全措施 (7)一、安全生产、文明施工 (7)二、安全保证体系及措施 (8)三、环保文明施工保证体系及措施 (9)第七章锚杆平面布置图及结构详图 (10)第一章施工条件一、编制依据:1、由北京世纪千府设计的《睿泰·康桥美郡10、11栋施工图纸》。
2、由湖南省地质工程勘察院提交的岩土工程勘察报告。
3、《岩土锚杆(索)技术规程》CECS22-2005。
4、《建筑边坡工程技术规范》GB50330-2013。
5、政府及行业行政主管部门对建筑施工管理的有关规定。
二、工程简况:睿泰·康桥美郡10、11栋位于株洲市天元区,紧邻泰山西路,与湖南工业大学新校区隔泰山路相望。
两栋均为高层现浇钢筋砼框架一剪力墙结构。
第二章抗浮桩(锚杆)设计与基本实验一、抗浮锚杆结构设计主要参数:1、抗浮锚桩(杆)总数:91根(见锚杆平面布置图)。
2、钻孔体:锚孔直径150mm,锚杆锚入完整中风化岩层不小于4m,锚杆长度不小于5.2m。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
湘质监统编施2015-31 康桥美郡10、11号楼抗浮锚杆施工方案报审表株质安监统编2008施管-11 康桥美郡10、11号楼抗浮锚杆施工方案审批表需修改时,应接原审核、审批程序办理。
目录第一章施工条件 (1)一、编制依据 (1)二、工程概况 (1)第二章抗浮桩(锚杆)设计 (1)一、抗浮锚杆结构设计主要参数 (1)二、抗浮锚杆拉力设计参数 (1)第三章施工组织和措施 (1)一、施工准备 (1)二、施工进度安排 (3)三、抗浮桩锚杆施工工艺流程、技术参数 (3)第四章工程施工质量保证措施 (5)一、质量控制措施 (5)二、质量保证具体内容 (5)三、材料质量要求及节约措施 (5)第五章季节性施工措施 (7)一、季节性施工进度保证措施 (6)二、季节性施工质量保证措施 (6)第六章文明施工与安全措施 (7)一、安全生产、文明施工 (7)二、安全保证体系及措施 (8)三、环保文明施工保证体系及措施 (9)第七章锚杆平面布置图及结构详图 (10)第一章施工条件一、编制依据:1、由北京世纪千府设计的《睿泰·康桥美郡10、11栋施工图纸》。
2、由湖南省地质工程勘察院提交的岩土工程勘察报告。
3、《岩土锚杆(索)技术规程》CECS22-2005。
4、《建筑边坡工程技术规范》GB50330-2013。
5、政府及行业行政主管部门对建筑施工管理的有关规定。
二、工程概况:睿泰·康桥美郡10、11栋位于株洲市天元区,紧邻泰山西路,与湖南工业大学新校区隔泰山路相望。
两栋均为高层现浇钢筋砼框架一剪力墙结构。
第二章抗浮桩(锚杆)设计与基本试验一、抗浮锚杆结构设计主要参数:1、抗浮锚桩(杆)总数:91根(见锚杆平面布置图)。
2、钻孔体:锚孔直径150mm,锚杆锚入完整中风化岩层不小于4m,锚杆长度不小于5.2m。
3、固结体:采用M30水泥沙浆,灰沙比宜为0.8~1.5,水灰比宜为0.38~0.50。
4、锚杆:采用锚筋3Ф25HRB400钢筋相互点焊。
5、根据地勘报告,本工程负二层地下室底板均已进入中风化泥质粉沙岩,抗浮水位高于地下室负二层结构底面6.3m。
6、抗浮基本试验锚杆共计5根(在锚杆正式施工前完成),场地分布有人工填土、强风化岩,因此在锚杆锚入完整中风化岩层不小于4m的条件下,锚杆长度将大于5.2m、具体长度依现场实际情况而定。
二、抗浮锚杆拉力设计参数1、锚杆抗拔承载力特征值:单根锚杆抗拔承载力特征值为260KN。
2、通过基本试验,确定能满足设计承载力。
3、验收试验:锚杆验收抽样数为锚杆总数的5%,且不少于5根,最大试验荷载为390KN。
第三章施工组织和措施一、施工准备1、施工前准备工作内容:1)完成施工现场的平面布置;2)水电引入施工现场;3)完成钻机、管线的设置;4)安排人员作好现场保卫工作;5)机具、人员进场;6)所需材料-水泥及外掺剂进场;7)设备调试和检验;8)开工前进行施工技术交底和安全教育。
2、施工机具配置及施工场地布置:1)施工机具配置根据锚杆工程量、现场配电容量、浆场地大小、机械设备施工效率和工期要求,决定安排若干套钻孔施工设备,主要机具配置如下:2)施工场地布置本工程施工面积约620m2,抗浮锚杆施工作业面在绝对标高为-9.4m位置。
钻孔施工设备及辅助设施的布置应根据使材料运距短,便于运输和存放,水电接头方便,机具设备集中、便于指挥,输浆管距离一般不超过20m~30m,管线太长压力损失加大,设备管线移动方便,冒浆易于处理等原则进行。
把各组钻机及相应的泥浆泵布置在基坑底部工作面不同位置;水泥库、一次压浆泵及其它辅助设施等组成施工后台放置在基坑上面东侧;而二次高压注浆泵及其它辅助设施等布置在基坑底部,与施工场地相对集中的地方,减少因管路过长,带来的压力损失和材料损失。
3、劳动力配置1)钻机钻孔施工人员配置根据本工程的特点,施工实行每天1班工作制,每班工作时间8小时。
地质钻机设备的劳动力配备如下:2)锚杆制作和灌浆人员配置3)施工人员配置共计8人(两班人员通用)。
二、施工进度安排施工进度计划的编制原则是尽量与主体施工交叉施工,少占或不占用绝对工期。
抗浮锚杆施工安排在地下室底板垫层施工完成后开始,有效工期为7天。
三、抗浮桩锚杆施工工艺流程、技术参数1、施工工艺流程锚孔定位编号→钻机就位→钻孔→下锚→注浆拔管→二次注浆→封锚。
2、施工工艺1)放线定位①、按施工桩位平面布置图放线确定桩位,做好标记和预检;②桩位误差控制在规范要求之内。
2)地质嵌风钻机锚孔钻进方法①安装锚孔钻机、调平、调立、稳固;②锚孔孔径150mm,孔径偏差不大于2cm,钻孔深度偏差不应小于设计深度1%,也不宜大于设计深度500mm,成孔深度达到设计要求;③锚孔钻进经常检查钻头尺寸,保证钻孔孔径;④掌握锚孔中心度,防止锚孔偏斜,跑斜后应采取措施,重新成孔。
3)洗孔①锚孔成孔后,将联接空压机的洗井管置入孔内,由上往下,再由下往上反复冲洗,直到孔口流出清水为止,沉渣小于等于30cm;②做好孔口维护,防止渣土流入孔内。
4)锚杆体加工制作及孔内安装①锚杆体为3Φ25(HRB400);②锚杆按2.0m间距焊接3Φ6(HRB400)定位中心支架,以使锚杆体保持平行,保证锚杆在锚孔中心;③注浆管内径20mm,长度要求能满足能自孔底开始依次向上的注浆长度;④锚杆体采用人工安放;下锚前,锚杆制作质量和锚杆长度需经监理验收合格后,方可下入孔内。
⑤锚杆按设计及规范制作组装;5)灌注水泥沙浆①水泥沙浆配制:M30水泥沙浆,水泥宜采用普硅P.042.5;②搅拌均匀,具有可靠性,低泌浆性;③灌注前先泵送压缩空气以疏通管路,后采用常压泵送方法注浆,灌注前不得拔出注浆管,以保证锚杆底端注浆充实;④采用水下混凝土灌注法,首次注浆量以注满孔为准,充盈系数达1.2以上;⑤注浆作业连续,注浆管要边注边拔,拔管高度不超出孔内浆液面;⑥待一次注浆体初凝强度达5.0MPa后,即可用高压注浆管进行二次高压注浆。
二次注浆时间可根据注浆工艺通过试验确定。
为了提高浆体的早期强度,可以考虑加入适量的外掺剂,起到早强和膨胀的作用;在做配合比实验时,同时做掺加外加剂和不掺加外加剂的两组水泥浆的配合比。
根据实验结果进行比较之后,根据实际需要再决定水泥浆是否掺加外加剂。
⑦锚固段注浆采用孔底返浆法,将注浆管插入到距孔底50cm处,用压浆机(泵)将水泥(砂)浆通入注浆管注入孔底,水泥(砂)浆从钻孔底口向外依次充满并将孔内空气压出,而水泥浆则由孔眼处挤出并冲破第一次注浆体。
⑧试块制作,除见证取样外,每天或每20根(锚)桩做3组,规格150mm×150mm ×150mm,取28d抗压强度值;基本试验则取同条件养护下试块强度;⑨补浆:待孔内素浆初凝后,开动注浆泵先用清水冲洗孔内泥浆,再用上述方法注浆,直至孔内浆液饱满。
6)防水、防腐①清理锚桩头、与建筑基础防水施工一起做好抗浮锚杆的防水施工;对穿过底板1.5厚聚氨酯和两层②防止锚杆构造锈蚀发生,对定中中心装置、定位架等,外涂防锈漆;③对穿过底板的锚杆体采用预埋橡胶套环技术,套环内填塞遇水膨胀型密封剂,7)施工注意事项:①锚杆体应无损伤,并应作除锈处理;②锚杆体的选择试验(基本试验、验收试验),质量的要求等,应严格按有关规范、规程进行,禁止盲目操作,以免发生危险;③锚孔内的水泥浆应有足够的养护时间,在养护期内不得扰动锚杆;④设计与现场实际情况有出入时,经设计单位同意后,可酌情调整。
3、成品保护措施现场成立成品保护小组,成品保护小组每天24小时进行日常检查和维护。
1)抗浮锚杆施工过程中成品保护措施在锚杆完成灌浆工作以后,如何对已完成的锚杆进行保护,是成品保护的重要部分。
根据实际情况,计划采取如下措施:①为了避免后续基础施工对锚杆造成破坏,任何机械不允许进入该区域进行工作;②对伸出工作面的锚杆体用素水泥浆进行涂抹,以避免锚杆体锈蚀;③抗浮锚杆必须分区并且按照一定的顺序进行施工,绝对禁止遍地开花,从而增大成品保护的难度。
2)底板施工过程中成品保护措施为了防止在底板施工过程中,锚杆体因钢筋运输、绑扎、焊接、混凝土浇筑等工序施工时造成破坏,根据工程实际情况,将需要采取如下保护措施:①基础底板施工时,绝对禁止在锚杆部位进行焊接和火焰切割工作;②禁止在锚杆体上堆放物体;③在混凝土浇筑前,对锚杆体锚固部分全部进行检查,并进行二次防腐。
第四章工程施工质量保证措施我公司坚持“百年大计,质量第一”的原则,将施工过程质量管理与质量检验相结合,把质量事故隐患消灭在施工过程中。
为了确保本工程的施工质量满足设计规定的各项技术要求,为使质量管理检验工作有章可循,对施工中使用的水泥、钢筋、焊条等材料、施打的锚杆等隐蔽工程内容进行控制和检验。
同时对职工进行质量教育,提高职工质量意识的基础上,强化了质量保证体系和岗位责任制,制定了施工质量管理、检验细则。
一、质量控制措施1、施工中严格执行设计及有关规范规定;2、正式开工前,技术部门召集全体施工人员认真学习贯彻设计施工工艺等各项技术要求,并进行全面的技术交底;3、健全各岗位把各工序与专人挂钩;4、重点工序重点检查,严格执行施工过程中质量控制及验收程序;5、现场施工所用各种原材料购入时均有厂方出具的材料合格证明及试验单,按规定对原材料进行复试,合格后即可使用;6、进行预应力施工的设备必须进行标定后才能使用,人员持证上岗;7、认真进行现场编录,保证各项原始记录准确真实可靠;8、随时接受甲方、监理及质检单位监督检查。
二、质量保证具体内容1、质量管理目标:加强管理,严格施工、精心操作,加强对每道工序的质量控制工作,采用先进的施工技术,提高工程质量。
达到分项工程一次检查合格率100%,单位工程优良率100%,确保整体工程质量优良。
2、建立健全的质量保证体系:按ISO9001质量标准建立质量保证体系和完善的质量保证制度,实行项目经理负责制,成立以项目经理负责建立、主抓并落实的质量保证体系。
3、建立正常的质检制度和图纸会审、技术交底制度。
所有施工管理人员要熟悉图纸,审查图纸,在施工前进行图纸会审,了解设计意图,消除设计错误;施工前进行技术交底,内容包括图纸交底、施工组织设计交底、设计变更、会审交底和各工种的技术交底。
4、坚持三检制度和执行隐蔽工程检查制度。
班组自检、互检和交接检与专职检查相结合,充分尊重质检员的意见;凡隐蔽工程施工时必须进行验收合格签字后才能进行下道工序的施工。
5、现场成立质量管理小组,严格按照国家有关规范、规程和设计要求施工,全面质量管理。
钻孔成桩、钢筋加工等严格把关,明确责任分工。
6、工程施工中的每一道工序,均执行质量交底和技术交底制度,并作好记录。
7、及时、准确、详细作好施工原始记录,以便发现问题,及时解决。
