(附件二)重大设计变更确认一览表
工程设计变更方案确认单
为此,我部建议拟将ZK35+017~ZK35+037段暗洞施工变更为明洞施工,变更段明洞临时边坡采用1:0.5坡率,10m高的位置处修建2m宽平台,开挖边坡临时防护采用锚喷防护,隧道进洞后,回填线以上边坡采用拱形骨架植草永久防护。
变更事项、原因:
xxx隧道左线洞口采用削竹式洞门,明暗交界里程ZK35+017位置处于两条冲沟之间,隧道左线平面设计线位于一条冲沟底部,经现场对ZK35+017~ZK35+037段实测,隧道埋深最小处仅为1.07m,管棚施工存在较大风险。
变更方案:
经业主、设计、监理、施工单位四方现场勘察,并经设计方验算,将ZK35+017~ZK35+037段暗洞施工变更为明洞施工,变更段明洞临时边坡采用1:0.5坡率,10m高的位置处修建2m宽平台,开挖边坡临时防护采用锚喷防护,隧道进洞后,回填线以上边坡采用拱形骨架植草永久防护。
xx高速公路网xx至xx联络线xxx段
承包单位:xxxxx集团有限公司合同号:Ax
监理单位:xxxx交通工程咨询监理有限公司编号:
工程设计变更方案确认单
监表8-6
工程名称
xxxx隧道
桩号及部位
ZK35+017~ZK35+037
变更等级
一般
变更前工程情况:
xxx隧道左线洞口采用削竹式洞门,ZK35+017~ZK35+037段为Ⅴ级围岩,岩性主要为可塑性粉质黏土、块石,全风化花岗岩及强风化碎屑状花岗岩。
国家能源局关于印发水电工程勘察设计管理办法和水电工程设计变更管理办法的通知

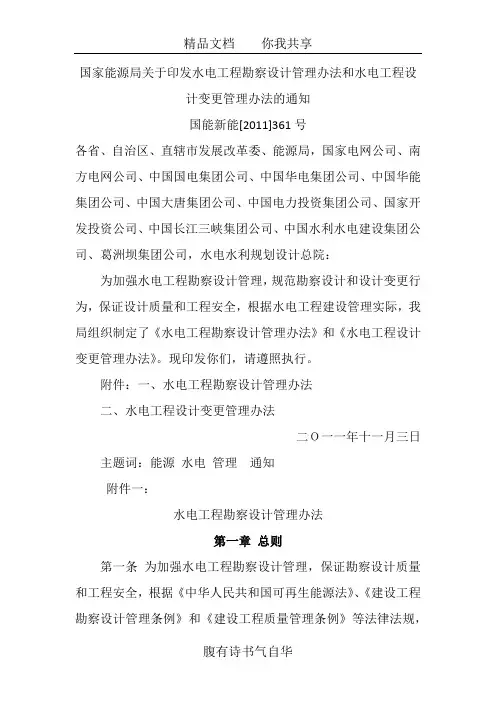

国家能源局关于印发水电工程勘察设计管理办法和水电工程设计变更管理办法的通知国能新能[2011]361号各省、自治区、直辖市发展改革委、能源局,国家电网公司、南方电网公司、中国国电集团公司、中国华电集团公司、中国华能集团公司、中国大唐集团公司、中国电力投资集团公司、国家开发投资公司、中国长江三峡集团公司、中国水利水电建设集团公司、葛洲坝集团公司,水电水利规划设计总院:为加强水电工程勘察设计管理,规范勘察设计和设计变更行为,保证设计质量和工程安全,根据水电工程建设管理实际,我局组织制定了《水电工程勘察设计管理办法》和《水电工程设计变更管理办法》。
现印发你们,请遵照执行。
附件:一、水电工程勘察设计管理办法二、水电工程设计变更管理办法二O一一年十一月三日主题词:能源水电管理通知附件一:水电工程勘察设计管理办法第一章总则第一条为加强水电工程勘察设计管理,保证勘察设计质量和工程安全,根据《中华人民共和国可再生能源法》、《建设工程勘察设计管理条例》和《建设工程质量管理条例》等法律法规,制定本办法。
第二条本办法适用于在主要河流上建设的水电工程项目、总装机容量25万千瓦及以上的水电工程项目和抽水蓄能电站项目(以下简称水电工程)。
其他水电工程参照执行。
第三条本办法所称水电工程勘察设计是指根据水电工程建设要求,查明、分析和评价工程场地地质条件,分析论证技术、经济、资源和环境相关情况,确定工程设计方案,编制勘察设计文件的活动。
第四条水电工程建设应坚持“先勘察、后设计、再施工”的原则。
水电工程勘察设计应与社会经济发展水平相适应,做到安全可靠、技术先进、经济合理、资源节约和环境友好,实现水电开发的经济效益、社会效益和环境效益相统一。
第五条水电工程勘察设计阶段分为河流水电规划(或抽水蓄能电站选点规划)、预可行性研究、可行性研究、招标设计及施工详图设计等五个阶段。
勘察设计单位应分阶段开展工作,提出符合相应阶段规程规范要求的勘察设计文件。
计变更一览表汇总
计变更一览表汇总(样表)
项目名称:融科城·融福园1#楼设计单位:安徽寰宇建筑设计院(签章)
计变更一览表汇总(样表)
项目名称:融科城·融福园2#楼设计单位:安徽寰宇建筑设计院(签章)
计变更一览表汇总(样表)
项目名称:融科城·融福园2#楼设计单位:安徽寰宇建筑设计院(签章)
计变更一览表汇总(样表)
项目名称:融科城·融福园3#楼设计单位:安徽寰宇建筑设计院(签章)
计变更一览表汇总(样表)
项目名称:融科城·融福园3#楼设计单位:安徽寰宇建筑设计院(签章)
计变更一览表汇总(样表)
项目名称:融科城·融福园10#楼设计单位:安徽寰宇建筑设计院(签章)
计变更一览表汇总(样表)
项目名称:融科城·融福园10#楼设计单位:安徽寰宇建筑设计院(签章)
计变更一览表汇总(样表)
项目名称:融科城·融福园S1楼设计单位:安徽寰宇建筑设计院(签章)
计变更一览表汇总(样表)
项目名称:融科城·融福园地下车库设计单位:安徽寰宇建筑设计院(签章)
计变更一览表汇总(样表)
项目名称:融科城·融福园社区配套楼设计单位:安徽寰宇建筑设计院(签章)。
设计变更管理制度27940
设计变更管理制度1.目的对设计变更的提出、审批及费用审核等进行规范,控制风险,提高效率。
2.适用范围本制度适用于集团及其下属产业公司在业务开展过程中进行的所有相关的工程设计变更管理工作。
3.设计变更的定义与分类设计变更:指按公司内部设计成果评审程序确认的施工图后,凡涉及到施工图纸内容和产品技术要求的变化(不包括承包商深化设计内容),称为“设计变更”。
设计变更分两类:3.1第一类设计变更:产品标准、功能布局、设计效果、面积指标以及在销售、招商过程中因客户要求提出的设计变更。
3.2第二类设计变更:图纸中的错、漏、碰、缺。
包含设计失误引起的变更(如功能不完善、有安全隐患、不满足验收要求等),设计与施工现场不符、无法实施而需进行的设计变更等。
4.原则4.1权力限制原则:对设计变更管理实行严格的权限规定,不在权限范围之内的签字一律无效。
4.2严格控制原则:在项目建设过程中,应本着重视前期设计,减少项目建设过程设计变更的发生。
4.3事实清晰原则:办理的设计变更必须有充分的依据,应明确费用的增减。
4.4时效性原则:设计变更的办理应符合本制度约定的办理时间期限的要求。
5.设计变更审批流程5.1设计变更的提出5.1.1第一类设计变更,由设计部牵头组织工程部、项目部、成本部、开发部、分管领导及营销、商管等部门论证变更方案的可行性,并提出设计变更申请。
5.1.2第二类设计变更,由项目部提出设计变更申请。
5.2设计变更的审批流程5.2.1根据工程设计变更类型,提出设计变更申请。
5.2.1.1项目部应对变更涉及施工现场的进度情况、返工情况,工期影响等情况进行描述和判断。
5.2.1.2设计部对涉及到产品方案设计或产品标准化的重大变更提出明确的意见。
5.2.1.3营销管理部对是否影响销售承诺进行判断,若影响销售承诺,则先提交法务人员就法律风险进行审核。
营销管理部在确认设计变更后,应及时根据销售合同将变更告知客户或向客户进行公示,作出必要的沟通解释。
水电工程建设项目重大设计变更的界定
水电工程建设项目重大设计变更的界定(试行)(水电水利规划设计总院水电规计(2002)38号文附件二)以批准的水电工程建设项目的可行性研究报告及其审查意见为比较基准,在招标设计阶段及施工图设计阶段,水电工程规模、防洪标准、枢纽总体布置、主要建筑物类型、水轮发电机及主要辅助设备选型和布置、电气主接线、施工导流、水库淹没及其它涉及工程安全的设计原则、标准和方案的变化为重大设计变更。
水电工程项目可行性研究报告审查超过10年未能批准项目建议书而需要重新申请立项的,或审查超过5年需要重报可行性研究报告的,应编制可行性研究补充报告,报原审查单位进行综合审查。
工程开工前,环境影响报告书、水土保持方案设计、水库和工程设计概算以及经济评价等专项报告,应按相应的规定及时修编,并报送专项审查。
一、基本资料及其它设计条件1.水文、泥沙基本资料及其设计成果的重大变化。
2.工程场地地震基本裂度或地震动参数的变化。
3.大坝及其它主要建筑物工程地质条件评价的重大变化。
4.筑坝材料料源的调整或其性质的重大变化,包括坝体堆石料、混凝土砂石骨料的变化,水泥及粉煤灰品种的变化。
5.库区移民安置点的工程地质条件结论的重大变化。
二、工程规模、建筑物等级及设计标准1.工程开发任务与开发方式的重大变化。
2.装机规模、工程等级、洪水标准的变化,包括施工导流标准及防洪渡汛标准的变化。
3.主要水工建筑物整体安全性设计标准的变化,包括导流泄水建筑物、挡水建筑物。
4.水库特征水位、调度方式的重大设计变化。
三、枢纽布置及主要建筑物类型1.大坝坝型的变化或坝轴线位置的重大调整。
2.大坝及水库防渗设计方案的重大变化。
3.枢纽总体布置格局的改变。
4.增加或取消重要的单体水工建筑物。
5.主要水工建筑物结构形式的重大设计变化,包括建筑物边坡或其基础处理的方案性的设计变化。
6.主、副厂房主要机电设备布置方案的重大调整。
7.施工导流方案的重大设计变化,包括导流方式、导流渡汛规划以及导流建筑物类型的重大变化。
设计变更实施确认单
设计变更实施情况确认单设计变更审批单编号:页数:共页说明:1、本表由项目部填写,由项目部专业工程师、项目经理及监理单位确认完成后交工程管理中心、成本管理中心、设计研发中心、施工单位各一份。
2、若无监理单位,则由项目部专业工程师、项目经理确认即可。
设计变更实施情况确认单设计变更审批单编号:页数:共页说明:1、本表由项目部填写,由项目部专业工程师、项目经理及监理单位确认完成后交工程管理中心、成本管理中心、设计研发中心、施工单位各一份。
2、若无监理单位,则由项目部专业工程师、项目经理确认即可。
设计变更实施情况确认单设计变更审批单编号:页数:共页说明:1、本表由项目部填写,由项目部专业工程师、项目经理及监理单位确认完成后交工程管理中心、成本管理中心、设计研发中心、施工单位各一份。
2、若无监理单位,则由项目部专业工程师、项目经理确认即可。
设计变更实施情况确认单设计变更审批单编号:页数:共页说明:1、本表由项目部填写,由项目部专业工程师、项目经理及监理单位确认完成后交工程管理中心、成本管理中心、设计研发中心、施工单位各一份。
2、若无监理单位,则由项目部专业工程师、项目经理确认即可。
设计变更实施情况确认单设计变更审批单编号:页数:共页说明:1、本表由项目部填写,由项目部专业工程师、项目经理及监理单位确认完成后交工程管理中心、成本管理中心、设计研发中心、施工单位各一份。
2、若无监理单位,则由项目部专业工程师、项目经理确认即可。
设计变更实施情况确认单设计变更审批单编号:页数:共页说明:1、本表由项目部填写,由项目部专业工程师、项目经理及监理单位确认完成后交工程管理中心、成本管理中心、设计研发中心、施工单位各一份。
2、若无监理单位,则由项目部专业工程师、项目经理确认即可。
设计变更实施情况确认单设计变更审批单编号:页数:共页说明:1、本表由项目部填写,由项目部专业工程师、项目经理及监理单位确认完成后交工程管理中心、成本管理中心、设计研发中心、施工单位各一份。
工程方案变更确认单
工程方案变更确认单甲方(需方):乙方(承方):项目名称:工程地址:确认单编号:确认时间:年月日一、变更依据1. 根据《中华人民共和国建设工程质量管理条例》的规定,工程设计、施工单位应当根据建设工程施工的需要,进行必要的设计变更或者施工方案调整。
2. 根据合同约定,甲、乙双方严格按照规划、设计完成设计、施工;如果变更发生,需要经过双方确认后方可进行施工。
二、变更内容1. 变更原因:(1)变更需求分析:根据实际施工情况发现,原设计方案存在一些不足,需要根据实际情况进行调整。
(2)变更设计方案:A. 变更内容:B. 变更影响:C. 变更范围:2. 变更依据:(1)变更设计理由:根据施工实际情况,设计方案需要进行相应调整。
(2)变更设计影响:调整后的设计方案对工程实施和使用是否有影响?3. 变更方案:根据变更内容明确变更方案和实施步骤。
三、变更审批1. 甲方变更确认:(1)变更内容是否符合需求?(2)变更后设计方案是否符合技术标准和规范?2. 乙方变更实施:(1)是否能够按照变更设计方案进行实施?(2)变更方案是否符合相关法规和标准?四、合同调整1. 变更后工程造价:根据变更设计对工程造价进行合同调整。
2. 变更后工期计划:根据变更设计对工程进度进行调整。
五、确认签字甲方(需方):乙方(承方):日期:年月日日期:年月日六、附件1. 变更设计文件2. 变更审批文件3. 合同调整文件七、备注1. 其他需特别说明的事项。
八、确认单生效本确认单自签字并盖章后即时生效,变更设计方案后方可实施。
上述内容经双方确认后生效并执行。
甲方(需方):(盖章)乙方(承方):(盖章)签字:签字:日期:年月日日期:年月日确认人(甲方):确认人(乙方):备注:确认单一式两份,甲、乙双方各执一份。
项目计划变更确认单
项目计划变更确认单
1. 变更背景
本确认单旨在记录项目计划中的变更,并确保相关变更得到充分审批和确认。
2. 变更详情
请在下表中提供以下变更的详细信息:
3. 审批流程
请在下表中记录变更的审批流程,并填写相应的审批人员和日期:
注:审批人员可以根据实际情况增加或减少审批步骤。
4. 变更确认
我确认已对上述变更进行充分审批,并清楚了解变更的内容、原因和影响。
变更责任人签字:________________________
日期:__________________
项目经理签字:________________________
日期:__________________
5. 备注
在此可提供任何其他备注或补充信息。
设计变更确认单
附表4 设计变更确认单
确认单编号:对应的立项单编号:
注:1、本纸质表由工程专业收到施工单位上报的变更确认单后,发起线上内部审批(流程详见下发的授权手册),
在内部审批完成后,再填写本表,须后附《设计变更立项单》;
2、经审核后的本单盖章后下发给施工单位作为结算依据。
附表5:设计变更费用审核书
注:本表由成本专业工程师填写,作为《工程设计变更确认单》的附件进行流转。
如设计变更确认内容直接计入预算或结算的,则可取消本表单。
附件:(一般在本表空间不够使用或采用定额计价时,请另外附上相应的文件)。
设计变更汇总表
1、项目部汇总上月20日至当月20日已完成并确认的设计变更单据,当月25日前上报汇总表。过期上报将不计费用,施工单位作为让利处理。根据一单一价原则计算费用。
2、汇总表后必须附每份《设计变更审批表》、《甲方通知单》、《签证变更》的复印件。
工程名称:变更类别:
施工单位:设计单位:
设计变更审批表编号
变更提出方
对应图纸编号
变内容
甲方通知单
编号
变更签证确单编号
预估价
结算价
备注
设计管理中心确认:
项目设计负责人:设计管理中心负责人:
汇总资料确认:
施工单位预算员:监理单位:项目部工程师:项目部负责人:
审价结果确认:
施工单位预算员:
成本管理中心成本工程师:成本管理中心负责人:
设计变更相关附件参考1~6
附件1设计变更办理的一般程序流程
填表说明:1.本表内容可另附页。
2.本表编号“BGSQ(变更申请)A(重大)B(一般)”
注:本单经监理、业主方审批盖章后,复印随变更及图纸分发各主管、总监、承包商签收,承包商签收盖章后2日内返回发展规划科,否则视为已接受变更。
本审批表盖红章的原件随变更存档案馆。
附件4设计变更执行情况确认表
注:本单由监理,甲方现场工程师、预算员核实确认。
无甲方公章不作为结算依据。
附件5 设计变更通知书
附件6应急变更处理记录表
注明:应急变更处理必须事前请求总监理工程师和业主方项目责任人批准。
设计变更审批单
设计研发部意见
经办人: 设计部经理:
工程运营部意见
经办人: 工程部经理:
成本合同部
意见
经办人: 成本合约部经理:
项目总经理
意见
设计变更审批单
编号:
项目名称
合同编号
设计单位
施工单位
变更名称
提出方
□我司 □设计院 □施工方 □监理方
经办人
(由设计部人员发起)
时间
申请变更
理由
变更内容
设计变更需附图及变更图框—对比表
变更 影响
质量影响
(由工程部填写)
工期影响
本变更(增加/减少) 工期,整体项目(增加/减少) 工期(由工程部填写)
造价影响
重庆房屋建筑和政基础设施工程重大设计变更分类表
突破原道路红线的公交停车港位置、形式变更。
V
8
立体过街设施位置、结构形式变更(天桥改地通道、地通道改天桥)。
V
9
防撞栏杆、人行护栏、防护网等设施设置位置变更。
10
护栏防撞等级变更。
立交工程
1
立交功能7E位变更。
V
2
立交型式变更(如白蓿叶立交与蝶形立交的调整,喇叭形立交与Y形立
交的调整)。
V
3
立交匝道的设计车速、车道数变更。
V7
7
舱室火灾危险性等级变更。
8
防火分区艾更。
9
消防系统类型变更。
10
火灾自动报警系统或火灾探测器形式变更。
11
供电负荷等级、供电电源(包括电压等级、供电方式等)变更。
12
变电所数量、位置变更。
13
供配电方案艾更。
14
环境与设备监控、通信、视频监控、入侵报警、出入口控制、电子巡查系统设计艾更
15
管廊施工方法变更(明挖、暗挖、现浇、预制)。
19
人防地下室的设计类别、防常规武器抗力级别和防核武器抗力级别变更。
20
结构改造、加固。
电气
1
建筑消防设备负荷等级变更。
2
供电电源电压等级、容量变更。
3
供电电源方式变更。
4
供配电系统主接线方式变更。
5
变电所、柴油发电机房位置变更。
6
供配电系统电线电缆选型(载流导体、阻燃级别、耐火等级等)变更。
7
建(构)筑物雷电防护等级艾更。
7
周边环境条件与勘察文件有重大差异,影响工程设计与施工,须进行补充勘察。
8
设计变更后,勘察文件不能满足设计和规范要求或不能覆盖设计内容时,须进行补充勘察。
