金属结构及构件工程

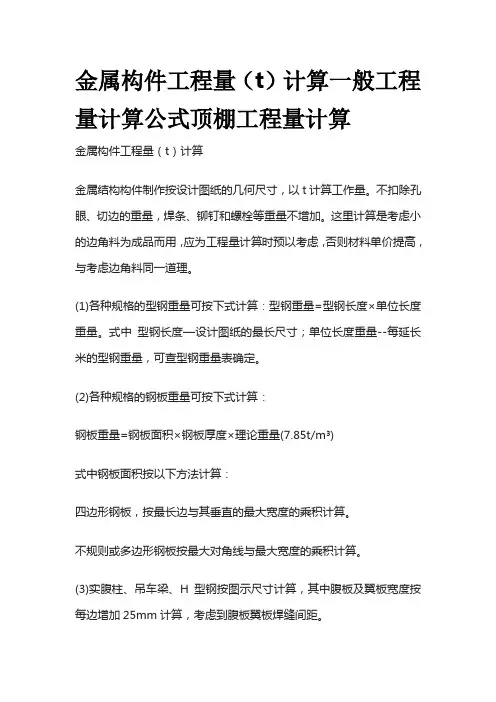

金属构件工程量(t)计算一般工程量计算公式顶棚工程量计算
金属构件工程量(t)计算一般工程量计算公式顶棚工程量计算金属构件工程量(t)计算金属结构构件制作按设计图纸的几何尺寸,以t计算工作量。
不扣除孔眼、切边的重量,焊条、铆钉和螺栓等重量不增加。
这里计算是考虑小的边角料为成品而用,应为工程量计算时预以考虑,否则材料单价提高,与考虑边角料同一道理。
(1)各种规格的型钢重量可按下式计算:型钢重量=型钢长度×单位长度重量。
式中型钢长度—设计图纸的最长尺寸;单位长度重量--每延长米的型钢重量,可查型钢重量表确定。
(2)各种规格的钢板重量可按下式计算:钢板重量=钢板面积×钢板厚度×理论重量(7.85t/m³)式中钢板面积按以下方法计算:四边形钢板,按最长边与其垂直的最大宽度的乘积计算。
不规则或多边形钢板按最大对角线与最大宽度的乘积计算。
(3)实腹柱、吊车梁、H型钢按图示尺寸计算,其中腹板及翼板宽度按每边增加25mm计算,考虑到腹板翼板焊缝间距。
工程量计算公式1.工程量计算代号含义S-底层建筑面积;L中-外墙中心线;L内-外墙内边线;L外-外墙外边线;L净-内墙净长线;Z-层数。
挖槽截面积=(b+KH)×H。
砖墙体截面积=墙厚×高。
2.项目及计算公式1 平整场地m²,S+L外×2+4×2²=(a+4)(b+4)2 外墙基挖土m³,L中X地槽截面积3 内墙基挖土m³,L净×地槽截面积4 外墙基垫层m³,L中X垫层宽×厚5 内墙基垫层m³,L净×垫层宽×厚6 外墙基础砌砖m³,L中X砌体截面积7 内墙基础砌砖m³,L净×砌体截面积8 外墙基础防潮层m²,L中×基础宽度9 内墙基础防潮层m²,L净X基础宽度10 外墙基高差砌砖m³,外墙防潮层×高差11 内墙基高差砌砖m³,内墙防潮层×高差12 外墙基槽回填土m³,填土=(挖土体积-砌体体积)13 内墙基槽回填土m³,挖土-(垫层+砌体-高差)14 外墙砌砖m³,(L中*高-门窗洞)×厚-混凝土体积15 内墙砌砖m³,(L净×高-门窗洞)×厚-混凝土体积16 外墙钢筋混凝土圈梁m³,L中X圈梁截面积17 内墙钢筋混凝土圈梁m³,L净×圈梁截面积18 外墙顶棚灰线m ,L内×Z19 内墙顶棚灰线m,(L净+梁净长*梁数)×2×Z20 外墙内踢脚线m,L内×Z-洞口长21 内墙内踢脚线m,L净×2×Z-洞口长22 外墙内墙裙m²,L内×裙高×Z23 内墙墙裙m²,L内×裙高×2×Z24 外墙里抹灰m²,(L内×高一门窗洞一墙裙)+垛侧壁25 内墙抹灰m²,(L净×高一门窗洞)×2-墙裙+垛侧壁26 外墙里喷浆m²,同墙面抹灰27 内墙里喷浆m²,同墙面抹灰2S 外墙勾缝m²,L外×高29 内墙勾缝m²,L净×高×2+L内×高30 女儿墙砌砖m³,L中×墙厚×高31 女儿墙压顶m³,L中X混凝土截面积S2 女儿墙压顶抹灰m²,L中X展开宽度33 女儿墙里墙面层抹灰m²,L内×高34 外墙腰线抹灰m²,L外×高35 出线腰线抹灰m²,L外X展开宽度+4×展开宽度²36 散水抹灰m²,(L外+4×散水宽一台阶长)×散水宽37 散水挖土m²,散水抹面×挖土厚度38 散水垫层m³,散水抹面×垫层厚度39 挑檐前立面抹灰m²,(L外+檐宽×8)×前立面抹灰厚度40 挑檐底抹灰m²,L外×檐宽+4×檐宽²41 檐口刷浆m²,同檐底抹灰42 外墙全粉刷m²,L外×高43 房心回填土m³,(S一墙基防潮层)×回填土厚度44 房心灰土垫层m³,填土面积×垫层厚度45 房心混凝土垫层m³,(S-墙基防潮层)×垫层厚度46 地面抹灰m³,S一墙基防潮层47 楼面抹灰m²,S一墙基防潮层一楼梯间面积48 楼面垫层m³,楼面抹灰×厚度49 顶棚抹灰m²,楼地面面积+梁两侧50 顶棚喷浆m²,同顶棚抹灰51 顶棚勾缝m²,同楼地面面积52 板条顶棚m²,同楼地面面积53 木地板m²,同楼地面面积54 块料地板m²,同楼地面面积55 屋面木基层m²,(S+挑檐面积)×系数56 屋面挂瓦m²,同屋面木基屋57 平屋面找平层m²,S+(L外×檐宽+4×面宽²)58 平屋面刷冷底子油m²,同屋面找平层59 平屋面保温层m³,(S+挑檐面积)×平均厚度60 平屋面防水层m²,同屋面找平层。
金属结构制作工程简介
金属结构制作工程简介1. 引言金属结构制作工程是指利用金属材料制作各种结构组件和构件的过程,广泛应用于建筑、桥梁、工业设备等领域。
金属结构制作工程具有重要意义,它能够为建筑和工程项目提供强大的支撑和稳定性,并且具有优异的抗震、抗风等性能。
本文将简要介绍金属结构制作工程的概述、应用领域和一些常见的金属结构制作工艺。
2. 概述金属结构制作工程是指利用金属材料(如钢材、铝材等)进行结构组件的制作和安装的工程过程。
金属结构制作工程广泛应用于建筑、桥梁、工业设备等领域,是现代工程建设中不可或缺的重要环节之一。
金属结构由多种不同形式的构件组成,如梁、柱、桁架等,通过这些结构组件的连接和组装,形成稳定的金属结构体系。
3. 应用领域金属结构制作工程在众多领域中都有着广泛的应用。
以下是一些常见的应用领域:3.1 建筑领域金属结构制作工程在建筑领域中扮演着重要的角色。
它能够提供高强度的结构支撑,支持建筑物的重量和荷载,并提供稳定的结构形态。
金属结构制作工程在高层建筑和大跨度建筑中得到广泛应用,如钢结构高层建筑、桥梁等。
3.2 桥梁工程金属结构制作工程在桥梁工程中也发挥着重要的作用。
桥梁作为连接道路和交通的重要纽带,需要具备足够的强度和稳定性。
金属结构制作工程能够满足这一需求,通过制作和组装金属梁、柱等结构组件,构建出高强度的桥梁结构。
3.3 工业设备金属结构制作工程在工业设备中也得到了广泛应用。
各种工业设备都需要具备稳定的结构,以承受各种动态和静态荷载。
金属结构制作工程能够制作出适应各种工业环境和工作条件的结构组件,确保工业设备的正常运行。
4. 金属结构制作工艺金属结构制作工程涉及到多种工艺和技术,以下是一些常见的金属结构制作工艺:4.1 切割切割是将金属材料切割成所需形状和尺寸的工艺。
常用的切割方式包括火焰切割、等离子切割、激光切割等。
4.2 焊接焊接是将金属结构组件进行连接的主要方式。
常用的焊接方法包括电弧焊、气体保护焊、激光焊接等。
015金属结构制作工程
【解】 以最大长度与其最大宽度之积求得: 钢板面积=1.52X0.84=1.277m2
2.某金属构件为多边形钢板,如图所示。A与C 之对角线1300mm,E垂直宽度为1000mm,求钢 板工程量。
【解】 以对角线与其垂直宽度之积得 钢板面积=1.3×1.0=1.3m2
计算图示柱间支撑制作工程量。
计算如图所示的钢托架安装工程量。
【解】 按设计图示尺寸以质量计算: 上弦杆的工程量:查表知:L125×10的理论质量是 19.133kg/m 19.133×6.5×2=248.73kg≈0.249t 斜向支撑杆的工程量: 查表知:L110×10的理论质量是16.69kg/m 16.69×4.597×2=153.45kg=0.153t 竖向支撑杆的工程量: 查表知:L110×8的理论质量是13.532kg/m 13.532×3.25×2=87.96kg≈0.088t 连接板的工程量: 查表知:8mm厚的钢板理论质量是62.8kg/m2 62.8×0.2×0.3=3.768kg≈0.004t 钢托架总工程量=0.249+0.153+0.088+0.004=0.494t
★. 工程量计算方法
金属结构构件制作工程量=构件中各钢材重量之和 ⑴各种规格的型钢重量: 型钢重量=型钢长度×型钢每m重量 型钢长度——按设计图纸的最长尺寸; 型钢每m重量——指每延长米的型钢重量,可查型钢
表确定。或按下式计算:角钢每m重量
=0.00795×角钢厚度×(角钢长边+短边-角钢厚度)
⑵各种规格的钢板重量:钢板重量=钢板面积× 钢板厚度×理论重量(7.85t/m3) 1)四边形钢板:
角钢每米重量=0.00795kg/m3×厚度×( 长边+短边-
工程项目之金属结构工程PPT(12张)
方法一:
解:1、工程费计算:
踏步式钢梯制作=工程量×基价[A6-1]
即:2t/级×100级×7175.16元/t=1435032.00元
2、钢材价差计算:
计算[A6-1]子目基价中钢材价格之和
编码
钢材名称
定额含量 单价
合计
0109041 0121101 0129691
圆钢ф12—ф25 等边角钢(综合) 冷轧薄钢板(1.0-1.5厚) 小计
=1330300-888964=441336(元) 踏步式钢梯制作工程费=定额+价差 =1435032+441336=1876368元 踏步式钢梯制作综合单价(不含利润) =工程费÷清单工程量 =1876368÷200t=9381.84元/吨。
•
1、有时候,我们活得累,并非生活过于刻薄,而是我们太容易被外界的氛围所感染,被他人的情绪所左右。
钢板制作工程量=(10.08+15.18)m2×78.50kg/m2 =1982.91kg =1.983t
注:金属构件各种型钢实际比例与定额不同时,套定 额子目时不能换算,但结算时可以按实计算价差,其 计算公式如下:
钢材价差=∑( 按图计得钢材重量×1.06×钢材合同 单价)-∑(金属结构子目工程量×子目基价中钢材价 格之和)
8、金属零星构件是指除零星小品(构件)以外单 件在50kg以内未列项目的金属构件。
说明
二、金属构件安装 1、定额金属构件按单机作业考虑。 2、定额金属构件安装按机械起吊点中心回
转半径15m以内的距离计算的,如超出15m 时,另按构件1km运输子目执行。 3、每一工作循环中,均包括机械的必要位 移。 4、起重机类型综合考虑,无论使用何种类 型起重机均不予调整。

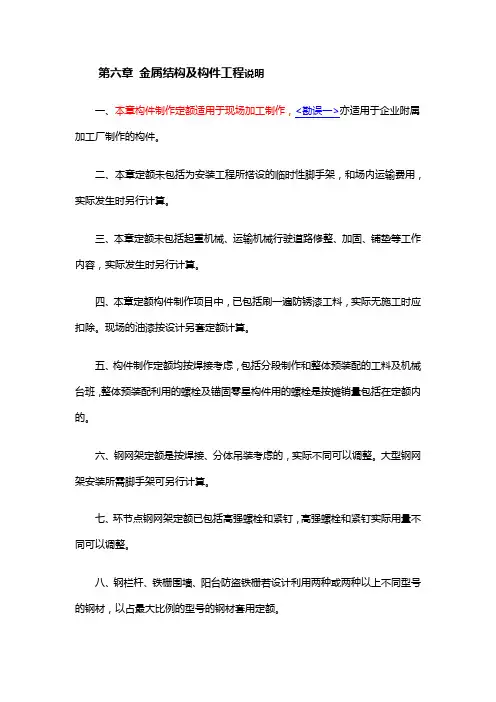

金属结构及构件工程说明
第六章金属结构及构件工程说明一、本章构件制作定额适用于现场加工制作,<勘误一>亦适用于企业附属加工厂制作的构件。
二、本章定额未包括为安装工程所搭设的临时性脚手架,和场内运输费用,实际发生时另行计算。
三、本章定额未包括起重机械、运输机械行驶道路修整、加固、铺垫等工作内容,实际发生时另行计算。
四、本章定额构件制作项目中,已包括刷一遍防锈漆工料,实际无施工时应扣除。
现场的油漆按设计另套定额计算。
五、构件制作定额均按焊接考虑,包括分段制作和整体预装配的工料及机械台班,整体预装配利用的螺栓及锚固零星构件用的螺栓是按摊销量包括在定额内的。
六、钢网架定额是按焊接、分体吊装考虑的,实际不同可以调整。
大型钢网架安装所需脚手架可另行计算。
七、环节点钢网架定额已包括高强螺栓和紧钉,高强螺栓和紧钉实际用量不同可以调整。
八、钢栏杆、铁栅围墙、阳台防盗铁栅若设计利用两种或两种以上不同型号的钢材,以占最大比例的型号的钢材套用定额。
九、钢构件安装定额所用螺栓按普通螺栓,如设计利用其他螺栓的,可以调整。
十、天窗挡风架、柱、侧挡风板、遮阳板、挡风雨板、支架均套用挡风架定额。
十一、钢柱安装在混凝土柱上,其人工、机械乘以系数。
十二、设计有要求金属超声波探伤或X光拍片的,按相应定额另行计算。
十三、梯子、平台制作定额的安装高度按离设计地面或楼面高5m之内考虑,如超过5m时,其定额人工、机械乘以下表系数:十四、金属构件的场外运输另列项目计算。
金属构件分为三类。
见下表:金属构件分类工程量计算规则一、钢构件按设计图示尺寸以质量计算。
不扣除孔眼、切边、切肢的质量,焊条、铆钉、螺栓等不另增加质量,不规则或多边形钢板以其外接矩形面积乘以厚度乘以单位理论质量计算,依附在钢构体上的型钢变量并入钢构件中。
二、压型钢板1.楼板:按设计图示尺寸以铺设水平投影面积计算,不扣除柱、垛及单个m2之内的孔洞所占面积;2.墙板:按设计图示尺寸以铺挂面积计算,不扣除单个之内的孔洞所占面积应扣除门窗洞口和单个以上孔洞所占面积,包角、包边、窗台泛水等不另增加面积。

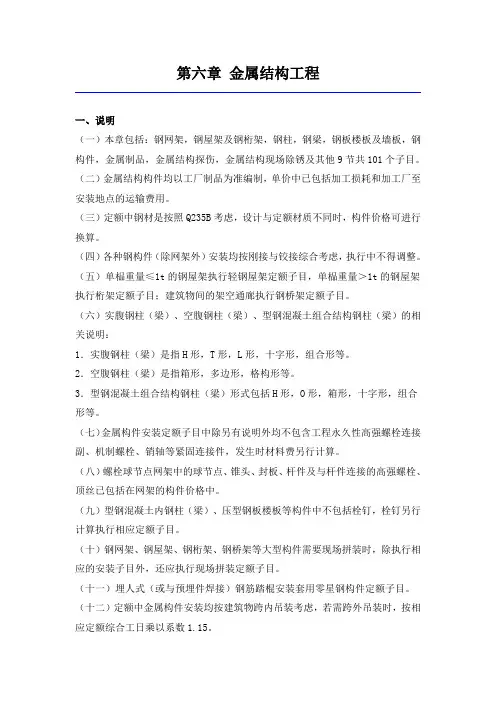

金属结构工程
第六章金属结构工程一、说明(一)本章包括:钢网架,钢屋架及钢桁架,钢柱,钢梁,钢板楼板及墙板,钢构件,金属制品,金属结构探伤,金属结构现场除锈及其他9节共101个子目。
(二)金属结构构件均以工厂制品为准编制,单价中已包括加工损耗和加工厂至安装地点的运输费用。
(三)定额中钢材是按照Q235B考虑,设计与定额材质不同时,构件价格可进行换算。
(四)各种钢构件(除网架外)安装均按刚接与铰接综合考虑,执行中不得调整。
(五)单榀重量≤1t的钢屋架执行轻钢屋架定额子目,单榀重量>1t的钢屋架执行桁架定额子目;建筑物间的架空通廊执行钢桥架定额子目。
(六)实腹钢柱(梁)、空腹钢柱(梁)、型钢混凝土组合结构钢柱(梁)的相关说明:1.实腹钢柱(梁)是指H形,T形,L形,十字形,组合形等。
2.空腹钢柱(梁)是指箱形,多边形,格构形等。
3.型钢混凝土组合结构钢柱(梁)形式包括H形,O形,箱形,十字形,组合形等。
(七)金属构件安装定额子目中除另有说明外均不包含工程永久性高强螺栓连接副、机制螺栓、销轴等紧固连接件,发生时材料费另行计算。
(八)螺栓球节点网架中的球节点、锥头、封板、杆件及与杆件连接的高强螺栓、顶丝已包括在网架的构件价格中。
(九)型钢混凝土内钢柱(梁)、压型钢板楼板等构件中不包括栓钉,栓钉另行计算执行相应定额子目。
(十)钢网架、钢屋架、钢桁架、钢桥架等大型构件需要现场拼装时,除执行相应的安装子目外,还应执行现场拼装定额子目。
(十一)埋人式(或与预埋件焊接)钢筋踏棍安装套用零星钢构件定额子目。
(十二)定额中金属构件安装均按建筑物跨内吊装考虑,若需跨外吊装时,按相应定额综合工日乘以系数1.15。
(十三)定额中金属构件安装均按建筑物檐高≤25m考虑。
建筑物檐高>25m时,按照附表系数调整综合工日含量。
附表高层建筑综合工日调整表(十四)金属构件安装定额子目均不包括为安装构件所搭设的临时性脚手架、支撑、平台、爬梯、吊篮以及为构件安装所设置的吊环、吊耳等零部件,发生时另行计算。
钢结构需计算工程量及规则
钢结构需要计算工程量:梁、柱、屋面檩条、墙檩条、节点板、螺栓、檩条拉条、水平支撑、柱间支撑、屋面板、基础、基础梁、土方、地面、墙面、门窗、吊车梁(如果有)。
按照计算规则计算就可以了计算规则一、金属结构构件制作按设计图示钢材尺寸以吨计算,不扣除孔眼、切边的重量,焊条、铆钉、螺栓等重量已包括在项目内不另计算。
在计算不规则或多边形钢板重量时按其最小外接矩形面积计算。
二、实腹柱、吊车梁、H型钢按图示尺寸计算,其中腹板及翼板宽度按每边增加10mm计算。
三、计算钢柱制作工程量时,依附于柱上的牛腿及悬臂梁的重量应并入柱身的重量内。
四、计算吊车梁制作工程量时,依附于吊车梁的连接钢板重量并入吊车梁重量内,但依附于吊车梁上的钢轨、车挡、制动梁的重量,应另列项目计算。
五、单梁悬挂起重机轨道工字钢含量及垃圾斗、出垃圾门的钢材含量,项目规定与设计不同时,可按设计规定调整,其他不变.六、计算钢屋架制作的工程量时,依附于屋架上的檩托、角钢重量并入钢屋架重量内。
七、计算钢托架制作工程量时,依附于托架上的牛腿或悬臂梁的重量应并入钢托架重量内.八、计算钢墙架制作工程量时,墙架柱、墙架梁及连系拉杆重量并入钢墙架重量内。
九、计算天窗挡风架制作工程量时,柱侧挡风板及挡雨板支架重量并入天窗挡风架重量内,天窗架应另列项目计算,天窗架上的横挡支爪、檩条爪应并入天窗架重量计算。
十、钢支撑制作项目包括柱间、屋架间水平及垂直支撑以吨为单位计算。
十一、计算钢平台制作工程量时,平台柱、平台梁、平台板(花纹钢板或箅式)、平台斜撑、钢扶梯及平台栏杆等的重量,应并入钢平台重量内。
十二、钢制动梁的制作工程量包括制动梁、制动桁架、制动板重量。
十三、钢漏斗制作工程量,矩形按图示分片,圆形按图示展开尺寸,并依钢板宽度分段计算,依附漏斗的型钢并入漏斗重量内计算。
十四、球节点钢网架制作工程量按钢网架整个重量计算,即钢杆件、球节点、支座等重量之和,不扣除球节点开孔所占重量第11章金属结构制作及杂项、附属工程定额说明一、金属结构定额适用于现场加工制作构件.构件制作均按焊接编制。
金属结构工程施工方案(3篇)
第1篇一、工程概况本工程位于我国某城市,主要建筑物为金属结构厂房,建筑面积约为10000平方米。
厂房采用双跨钢结构,跨度为24米,屋面坡度为1/8,柱距为6米。
工程包括主体结构、屋面、墙体、门窗、屋面防水、室内装修等工程内容。
二、施工准备1. 技术准备(1)施工图纸及施工组织设计审查:对施工图纸进行仔细审查,确保施工图纸的准确性;对施工组织设计进行审查,确保施工方案的合理性和可行性。
(2)施工方案编制:根据施工图纸和施工组织设计,编制详细的施工方案,包括施工顺序、施工工艺、施工方法、质量标准、安全措施等。
(3)施工人员培训:对施工人员进行技术培训,确保施工人员掌握施工工艺和质量标准。
2. 材料准备(1)钢材:选用符合国家标准的Q235B钢材,确保钢材质量。
(2)焊接材料:选用符合国家标准的焊接材料,如焊条、焊剂等。
(3)涂料:选用符合国家标准的防腐涂料,如防锈漆、防火涂料等。
(4)其他材料:根据施工需要准备其他材料,如水泥、砂、石子、木材等。
3. 施工设备准备(1)焊接设备:电弧焊机、气体保护焊机、等离子切割机等。
(2)起重设备:起重机、卷扬机、千斤顶等。
(3)测量设备:水准仪、经纬仪、全站仪等。
(4)其他设备:切割机、打磨机、电钻等。
4. 施工现场准备(1)施工场地平整:对施工场地进行平整,确保场地平整度。
(2)临时设施搭建:搭建施工临时设施,如办公室、仓库、宿舍等。
(3)施工道路规划:规划施工道路,确保施工车辆和材料运输畅通。
三、施工工艺1. 基础施工(1)基坑开挖:根据设计要求,进行基坑开挖,确保基坑尺寸和深度。
(2)基础垫层:对基础垫层进行平整、压实,确保基础垫层厚度和密实度。
(3)基础混凝土浇筑:按照施工方案,进行基础混凝土浇筑,确保混凝土强度和密实度。
2. 柱子施工(1)柱子制作:根据设计要求,进行柱子制作,确保柱子尺寸和形状。
(2)柱子运输:将制作好的柱子运输到施工现场。
(3)柱子安装:按照施工方案,进行柱子安装,确保柱子垂直度和水平度。
金属结构工程
八、金属护栏、雨篷、网(010607001—006)
2. 计算规则:按设计图示尺寸以面积计算
14
15
16
17
18
19
3.3.6 木结构工程
一、木屋架(010701001—002) 1. 木屋架、钢木屋架。 2. 计算规则:按设计图示数量以“榀”计算。 3. 项目特征:跨度,安装高度,材料品种、规格, 刨光要求,防护材料种类。 4. 工程内容:制作运输,安装,刷防护材料
按设计图示数量以樘计算或设计图示洞口尺寸 以面积计算。
29
3.3.7 门窗工程
8. 门窗套 木门窗套、木筒子板、饰面夹板筒子板、金属门
窗套、石材门窗套(010808001—005) ,按数量、展 开面积、延长米以樘、m2、m计算。
门窗木贴脸(010808006)按数量、延长米以樘、m 计算。
成品木门窗套(010808007) ,按数量、展开面积、 延长米以樘、m2、m计算。
3. 项目特征:钢材品种、规格,钢板厚度,螺栓种 类,防火要求 4. 工程内容:拼装、安装、探伤、补刷油漆
12
13
3.3.5 金属结构工程
七、钢构件(010606001—013)
1. 钢支撑、钢檩条、钢天窗架、钢挡风架、钢墙 架、钢平台、钢走道、钢梯、钢护栏、钢漏斗、 钢支架、零星钢构件
2. 计算规则:按设计图示尺寸以质量计算
23
3.3.7 门窗工程
24
3.3.7 门窗工程
木门扇的构造 (a)镶板门扇的构造;(b)贴板门扇的构造
25
3.3.7 门窗工程
26
3.3.7 门窗工程
金属工程施工包括什么项目
金属工程施工包括什么项目一、金属建筑工程施工项目金属建筑工程是指利用金属材料对建筑进行修缮、改造、新建等工程。
金属建筑工程常见的项目包括:1.金属屋面工程:金属屋面是指利用金属材料覆盖在建筑屋顶上,主要用于防水、保温、防腐等作用。
金属屋面工程包括材料采购、设计制图、加工加工、安装施工等环节。
2.金属幕墙工程:金属幕墙是指利用金属材料构成的建筑外立面,主要用于美观、隔热、隔音等功能。
金属幕墙工程包括材料采购、构件加工、安装施工等环节。
3.金属门窗工程:金属门窗是指利用金属材料制成的建筑门窗,主要用于进出、通风、采光等功能。
金属门窗工程包括材料采购、加工制作、安装施工等环节。
4.金属结构工程:金属结构是指利用金属材料构成的建筑结构,主要用于支撑、承重、连接等功能。
金属结构工程包括材料采购、构件加工、组装安装等环节。
5.金属装饰工程:金属装饰是指利用金属材料进行建筑装饰,主要用于美化、装饰、隔离等功能。
金属装饰工程包括设计制图、材料加工、安装装饰等环节。
二、金属设备工程施工项目金属设备工程是指利用金属材料制造、安装、调试各种设备的工程。
金属设备工程常见的项目包括:1.金属容器工程:金属容器是指利用金属材料制成的容器,主要用于存储、运输、混合等用途。
金属容器工程包括材料购买、制作加工、安装验收等环节。
2.金属管道工程:金属管道是指利用金属材料制成的管道,主要用于输送、排放、连接等用途。
金属管道工程包括设计制图、材料采购、焊接安装等环节。
3.金属制造设备工程:金属制造设备是指利用金属材料制造产品的设备,主要用于冶炼、锻造、铸造、冲压等过程。
金属制造设备工程包括设备采购、设备安装、设备调试等环节。
4.金属加工设备工程:金属加工设备是指利用金属材料加工产品的设备,主要用于切割、焊接、冲压、铣削等加工工艺。
金属加工设备工程包括设备采购、设备安装、设备调试等环节。
5.金属热处理设备工程:金属热处理设备是指利用金属材料进行热处理的设备,主要用于退火、淬火、回火、固溶等工艺。
工程量计算(金属结构、木结构)
第六节金属结构工程第六节金属结构工程一、金属结构工程清单计算规则金属结构工程包括钢网架,钢屋架、钢托架、钢桁架、钢架桥,钢柱,钢梁,钢板楼板、墙板,钢构件,金属制品。
金属构件的切边,不规则及多边形钢板发生的损耗在综合单价中考虑;工作内容中综合了补刷油漆,但不包括刷防火涂料,金属构件刷防火涂料单独列项计算工程量。
1.钢网架①钢网架工程量按设计图示尺寸以质量计算。
②不扣除孔眼的质量,焊条、铆钉等不另增加质量。
③项目特征:钢材品种、规格;网架节点形式、连接方式;网架跨度、安装高度;探伤要求;防火要求等。
其中防火要求指耐火极限。
④工作内容:拼装;安装;探伤;补刷油漆※相关说明(1)钢网架项目适用于一般钢网架和不锈钢网架。
不论节点形式(球形节点、板式节点等)和节点连接方式(焊接、丝接)等均使用该项目。
(2)注意焊条、铆钉等不另增加质量,与钢屋架等不同(钢屋架焊条、铆钉、螺栓等不另增加)。
【例题1·单选】根据《房屋建筑与装饰工程工程量计算规范》(GB50854-2013),球型节点钢网架工程量()。
A.按设计图示尺寸以质量计算B.按设计图示尺寸以榀计算C.按设计图示尺寸以铺设水平投影面积计算D.按设计图示构件尺寸以总长度计算【答案】A【解析】钢网架工程量按设计图示尺寸以质量计算,不扣除孔眼的质量,焊条、铆钉等不另增加质量。
【例题2·单选】根据《房屋建筑与装饰工程工程量计算规范》(GB50854-2013),关于钢网架清单项,下列说法正确的是()。
A.钢网架项目特征中应明确探伤和防火要求B.钢网架柳钉应按设计图示个数以数量计量C.钢网架中螺栓按个数以数量计量D.钢网架按设计图示尺寸扣除孔眼部分以质量计算【答案】A【解析】本题考查的是金属结构工程。
选项 B,焊条、铆钉等不另增加质量。
选项 D,钢网架工程量按设计图示尺寸以质量“t”计算,不扣除孔眼的质量。
2.钢屋架、钢托架、钢桁架、钢架桥Ø钢屋架①项目特征:钢材品种、规格;单榀质量;屋架跨度、安装高度;螺栓种类;探伤要求;防火要求等。
金属结构工程工程量计算规则
金属结构工程工程量计算规则一、工程量计算规则金属结构构件制作包括工厂化制作和现场制作两部分,工程量应分别计算。
1.金属结构构件制作、安装、运输工程量按设计尺寸以t计算,不扣除孔眼、切角质量。
所需焊条、螺栓等质量,已包括在定额内不另计算。
在计算不规则或多边形钢板质量时均以其最大对角线乘以最大宽度的矩形面积计算,型钢则以最大长度计算。
2,柱上的牛腿及悬臂梁应计入柱身主材质量内。
3.制动梁的制作、运输、安装工程量包括制动梁、制动桁架、制动板质量。
4,墙架制作运输、安装工程量包括墙架柱、墙架梁及连接杆质量。
5.金属结构工程,设计要求进行无损探伤检验者,按设计要求检验项目计算。
.金属结构构件运输按下表分类二、调整系数1.金属结构制作定额是按普通碳钢焊接制定的,如用16镒钢主材,用506、507型焊条焊接时,其制作人工用量乘系数1.10。
2.钢柱安装在混凝土柱上时,定额项目的人工、机械用量乘系数1.43。
3.单层房屋屋盖系统构件必须在跨外安装时,将相应构件安装定额的人工、机械用量乘系数1.18;采用塔式起重机和卷扬机安装时不再调整。
三.说明1.工厂化制作金属构件的制作费用,应以工程造价管理机构适时发布的指导价格计算。
2.金属结构构件制作项目中已包括清除微锈、轻锈的工料,若设计要求必须除中锈及重锈者,方可计算除锈费用,其工程量按除锈部位的制作工程量计算。
3.金属结构构件安装定额是按汽车式起重机、塔式起重机分别编制的。
4.金属结构构件安装是按机械起吊点中心回转半径15m以内的距离制定的,如超出15m时,应按构件运输定额计算。
5.金属结构构件安装定额中为普通螺栓,若使用高强、化学及其他螺栓时,应换算材料费,人工费和机械费不变。
拼装定额内未包括拼装所需的连接螺栓。
6,屋架单机质量在It以下者,按轻型屋架定额计算。
7.屋架、天窗架安装定额中,不包括拼装工序,如需拼装时,应再计算拼装项目。
8,弧形单轨吊车梁项目亦适用于环形单轨吊车梁。
金属结构工程
金属结构工程(一)零星钢构件1、工艺流程:放样→号样→切割、钻孔→焊接→抛丸或喷砂→螺栓连接→成品防腐→成品堆放→构件运输→吊装准备→技术准备、检查和弹线、接头准备、构件检查、机具准备、场地准备→柱吊装→起吊、临时固定、初校、初拧、复校、终拧和焊接。
2、放样(1)放样工作包括:核对构件各部分尺寸及安装尺寸和孔距;以1:1大样放出节点;制作样板和样杆作为切割、弯制、铣刨、制孔等加工的依据。
放样应设置专门的钢平台或砼平台,平台应平整、量线准确,清晰。
(2)放样应根据构件的具体情况按实际划线,并根据工艺要求预留切割余量、加工余量或焊接收入缩余量。
(3)样板或样杆上的标记应得制应细、小、清晰,其几何尺寸允许偏差:长度和宽度+10,-1.0mm;矩形对角线之差不大于1相邻孔眼中心距偏差及孔心位移不大于0.5mm。
3、号样(1)号样工作包括:检查核对材料;在材料上划出切割、铣、刨、弯曲、钻孔等位置;打冲孔;标出零件编号等。
(2)号料应统筹安排,长短搭朽,先大后小,或套材号料;对焊缝较多,加工量大的构件应先号料,同一构件需要拼料时,必须同时号料。
当工艺有规定时,应按规定的方向取料。
(3)在焊接结构上号孔,应在焊接完毕整形后进行,孔眼应距焊缝边缘50mm 以上。
(4)号料公差:长、宽±1.0mm;丙端眼心距?1.0mm;对角线差±1.0mm;相邻眼心距±0.5mm;两排眼心距±0.5mm;冲点与眼心距位移±0.5mm。
4、切割(1)对于同型号大宗钢材采用近代火焰切割机切割;对于零星用钢采用机械切割(包括冲剪、剪切、车、铣、刨、锯等)砂轮切割,气割或等离子切割等。
(2)切割前,应清除钢材表面切区域内的铁锈、油污等,切割后,断口上不得有裂缝和大于1.0mm的缺棱,并清除边缘上的熔瘤和飞溅物等。
(3)切割的质量要求;切割截面与钢材不垂直度不大于钢材厚度的10%,且不得大于2.0mm;剪切线与料红的允许偏差2.0mm;机械剪切的型钢,其端部剪切,斜度不大于2.0mm,并清除毛刺。
金属结构工程构件的运输及安装木结构
名
称
场外运输 场内运输 安 装
天窗架、端壁、桁条、支撑、
踏步板、板类及厚度在
0.8
ቤተ መጻሕፍቲ ባይዱ
0.5
50mm内薄型构件
18:54
金属结构、构件运输及安装、
木结构
0.5
12
【例3.15】某工程有8个预制混凝土镂花窗,外形尺寸为 1200mm×800mm,厚100mm,计算运输及安装工程量。 (补充条件:运输距离12km)
【相关知识】
在计算不规则或多边形钢板重量时均以矩形面积计算。
【解】
1.钢板面积 0.64×0.42=0.2688(m2)
2.查预算手册钢板每平方理论重量 31.4kg/m2
3.图示重量 0.2688×31.4=8.44(kg)
4.工程量 8.44×10=84.4(kg)
18:54
金属结构、构件运输及安装、
3
木结构
【例3.13】求如图3.1.12所示柱间支撑的制作工程量。 (并找出 相应定额编号,计算报价)
18:54
金属结构、构件运输及安装、
4
木结构
【解】
1. 求角钢重量
(1) 角钢长度可以按照图示尺寸用几何知识求出
L2=2.72+5.62 ,
L=6.22(m)(勾股定理)
L净长=6.22-0.031-0.04=6.15(m)
1、砼构件
2、金属构件
18:54
金属结构、构件运输及安装、
10
木结构
工程量计算规则
构件运输、安装工程量计算方法与构件
金属结构工程
金属结构工程金属结构工程包括钢网架,钢屋架、钢托架、钢桁架、钢架桥,钢柱,钢梁,钢板楼板、墙板,钢构件,金属制品。
金属构架的切边、不规则及多边形钢板发生的损耗在综合单价中考虑。
1.钢网架钢网架项目适用于一般钢网架和不锈钢网架。
不论节点形式(球形节点、板式节点等)和节点连接方式(焊接、丝接)等均使用该项目。
钢网架工程量按设计图示尺寸以质量计算,不扣除孔眼的质量。
焊条、柳钉等不另增加质量。
编制钢网架项目清单时,需描述的项目特征包括钢材品种、规格,网架节点方式、连接方式,网架跨度、安装高度,探伤要求,防火要求等。
防火要求指耐火极限。
2 .钢屋架、钢托架.钢桁架、钢架桥这类项目包括钢屋架、钢托架、钢桁架、钢架桥等。
钢托架是指在工业厂房中,由于工业或者交通需要而在大开间位置设置的承托屋架的钢构架。
以棉计量,按标准图设计的应注明标准图代号,按非标准图设计的项目特征必须描述单根屋架的质量。
(1)钢屋架。
以桶计量时,按设计图示数量计算•,以吨计量时,按设计图示尺寸以质量计算,不扣除孔眼的质量,焊条、柳钉、螺栓等不另增加质量。
(2)钢托架、钢桁架、钢架桥。
按设计图示尺寸以质量计算。
不扣除孔眼、切边、切肢的质量,焊条、柳丁、螺栓等不另增加质量,不规则或多边形钢板以其外接矩形面积乘以厚度乘以单位理论质量计算。
3 .钢柱钢柱包括实腹柱、空腹柱、钢管柱等项目。
实腹钢柱类型指十字、T型、1.型、H型等;空腹钢柱类型指箱变、格构等。
型钢混凝土柱浇筑钢筋混凝土,其混凝土和钢筋应按〃混凝土及钢筋混凝土工程〃中相关项目编码列项。
(1)实腹柱、空腹柱,按设计图示尺寸以质量计算。
不扣除孔眼、切边、切肢的质量,焊条、柳钉、螺栓等不另增加质量,不规则或多边形钢板以其外接矩形面积乘以厚度乘以单位理论质量计算,依附在钢柱上的牛腿及悬臂梁等并入钢柱工程量内。
(2)钢管柱,按设计图示尺寸以质量计算。
不扣除孔眼、切边、切肢的质量,焊条、柳钉、螺栓等不另增加质量,不规则或多边形钢板以其外接矩形面积乘以厚度乘以单位理论质量计算,钢管柱上的节点板、加强环、内衬管、牛腿等并入钢管柱工程量内。
金属结构工程
3.7金属结构工程3.7.1金属结构工程的内容金属结构制作、安装工程主要包括钢柱、钢屋架、钢托架、钢吊车梁、钢制动梁、钢吊车轨道、钢支撑、钢檩条、钢墙架等金属结构的制作。
定额适用于一般现场加工制作和企业附属加工厂制作的构件,不适用于按商品价格定价、加工厂制作的构件。
①有关规定ⅰ构件制作a 制作工作内容:放线、划线、截料、平直、钻孔、拼装、焊接、成品矫正、除锈、刷防锈漆一遍、成品编号、堆放全部工序,但不包括从加工点到现场的运输。
计算时,应按照构件运输及安装工程的相应项目计算。
b制作项目包括分段制作和整体预装配的工料及机械台班用量。
整体预装配使用的螺栓及锚固杆件用的螺栓、铆钉和焊条等,已包括在定额内,不另计算。
c定额项目中已包括了刷一遍防锈漆的工料,并包括钢材的损耗。
ⅱ轻钢屋架的规格钢屋架每榀小于1t ,按轻钢屋架定额计算。
ⅲ钢栏杆制作使用范围钢栏杆仅适用于工业厂房中平台、操作台的钢栏杆。
民用建筑工程中的楼梯阳台走廊铁栏杆,按木结构中相应项目计算。
ⅳ实腹柱、吊车梁计算的规定实腹柱:中间呈空心状,四周用钢板围焊成的巨型钢构件。
吊车梁:有吊车的厂房的重要构件之一。
当厂房设有桥式或梁式吊车时,需要在柱牛腿处设吊车梁,吊车轮子就在吊车梁铺设的轨道上工作。
实腹柱、吊车梁、H型钢的腹板、翼板宽度按图示尺寸每边增加25mm计算。
吊车梁制作工作量包括依附于吊车梁的连接钢板重量,但吊车梁上的钢轨、车挡、制动梁的重量,应另列项目计算。
ⅴ钢柱制作包括范围钢柱制作工程量,包括依附于柱上的牛腿及悬臂梁的重量。
ⅵ制动梁的内容制动梁:为了防止吊车梁产生侧向弯曲,和吊车梁连在一起以提高吊车梁的侧向刚度的构件,当吊车梁为重级工作或跨度在12m以上时,均应设置制动结构。
当跨度较大,吊车荷载较大时,制动梁作成桁架形式,由若干支杆连接起来,称为制动桁架;当跨度较小时,吊车荷载较小时,制动梁作成板式,称为制动板。
制动梁制作工作量,包括制动梁、制动桁架和制动板的重量。
金属结构工程
3、扁钢、钢带的计算 计算不同厚度扁钢、钢带时其每米理论重量为 0.00785×a× s(a、 s 为扁钢宽度及厚度) 4、方钢的计算 G=0.00617×a2 (a为方钢的边长) 5、圆钢的计算 G=0.00617×d2 (d为圆钢的直径) 6、钢管的计算 G=0.02466× s×(D- s ) ( s为钢管的壁厚、D为钢管的外径) 以上公式:G为每米长度的重量(kg/m),其他计 算单位均为mm。
二、钢材理论重量的计算方法 1、各种规格型钢的计算 各种型钢包括等边角钢、不等边角钢、槽钢、工 字钢等,每米理论重.85g/cm3 1mm厚钢板每平方米重量为7850kg/m3×0.001m =7.85kg/m2 计算不同厚度钢板时其每平方米理论重量为 7.850kg/m2× δ( δ 为钢板厚度)
4、槽钢 槽钢的断面呈“[”形,一般用型号表示,同一 型号的槽钢其宽度和厚度均有差别,分别用h、b、 d表示。 5、工字钢 工字钢断面呈工字形,一般用型号表示,同一型 号的工字钢其宽度和厚度均有差别,分别用b、b、 d表示。
6、钢板 钢板的表示方法,一般用厚度来表示,符号为“δ”其中“-”为钢板代号, δ为板厚。 7、扁钢 扁钢为长条式钢板,一般宽度均有统一标准,它 的表示方法为“-a× δ”,其中“-”表示钢板,a 表示钢板宽度, δ表示钢板厚度。 8、钢管 钢管的一般表示方法用“φD×S×l”来表示。
金属结构工程
⑷“空腹柱”项目适用于箱梁和格构等。 ⑸“钢管柱”项目适用于钢管柱和钢管混凝土柱。 ⑹“钢梁”项目适用于钢梁和实腹式型钢混凝土 梁、空腹式型钢混凝土梁。 ⑺“钢吊车梁”项目适用于钢吊车梁及吊车梁的 制动梁、制动板、制动桁架。
一、清单子目划分 金属结构工程适用于建筑物和构筑物钢结构工程 1、包括钢屋架、钢网架,钢托架、钢桁架,钢柱, 钢梁,钢板楼板、墙板,钢构件,金属制品项目。 2、项目特征:钢材品种、规格;单榀重量;安装 高度;探伤要求;油漆品种、刷漆遍数等等。 3、工程内容:制作、运输、拼装、安装、探伤、 刷油漆。
金属结构(钢结构)工程
金属结构(钢结构)工程金属结构工程钢结构是一种广泛应用于建筑领域的结构类型,其施工准备工作包括场地勘察、施工顺序确定、地脚螺栓预埋时间确定、构件加工顺序及进场时间路线确定等。
同时,组织人员、设备进场,接通施工电源及清理施工现场,并协调各交叉作业班组及其他相关人员关系,形成配合能力。
分解钢结构施工图纸,主钢构细化加工。
在预埋地脚螺栓方面,需要制作模板,按照地脚螺栓布置图纸要求,核对钢柱底板加工图,制作预埋模板。
在轴线上悬挂并张拉钢丝线,钢丝线以法兰螺栓张紧,作为地脚螺栓定位依据,钢丝线张紧后应严格检查,偏差不得超过1mm。
在承台及短柱钢筋绑扎完毕,模板成型后,确定地脚螺栓安装后能有足够的稳定支护时,及时安装地脚螺栓,地脚螺栓位置偏差按规范要求检查,各项目均达到要求后,与钢筋笼焊接固定,外露丝扣部分应用保护好。
完成预埋后,需要进行保护,在混凝土浇筑过程中,振动棒必须避开地脚螺栓,不得发生碰撞,在混凝土凝固前,应跟踪检查地脚螺栓位置,如有位移,及时调整。
钢构件制作是钢结构工程中的重要环节,钢构件均在工厂内批量生产,成品出场,所采用工艺,由厂家严格执行国家现行规范自行确定,故本方案不再详述。
钢构件进场时,严格按照《钢结构施工质量验收规范-GB-2001》进行进场验收,所有构件必须有合格证,构件外形尺寸及偏差必须符合规范要求,所用材质必须附带材质证书,主体构件需有复检报告,不合格品不得进场安装。
钢结构安装是一个复杂的过程,需要进行基础验收,复测地脚螺栓。
构件吊装可分为竖向构件吊装(柱、连系梁、柱间支撑等)和平面构件吊装(刚架梁、水平支撑屋面压型板等)两大类,在大部分施工情况下是先吊装竖向构件叫单件流水法吊装,后吊装平面构件,即节间综合法安装,然后进行补刷防腐涂料、屋面板安装、墙面板安装,清理施工现场。
在钢柱安装方面,需要设置吊点,由于钢柱弹性和刚性都很好,吊点采用一点正吊。
吊点设置在柱顶处,柱身竖直,吊点通过柱重心位置,易于起吊、对线、校正。
项目八金属结构木结构工程计量与计价(建筑工程量清单计价
1.钢材品种、 规格 2.单根质 钢吊车 量 3.螺栓种类 010604002 梁 4.安装高度 5. 探伤要求 6.防 火要求
2.清单规则解读 1)梁类型指H、L、T 形、箱形、格构式等。其中,截面 为H型的钢梁较为常见。 2) 型钢混凝土梁浇筑钢筋混凝土,其混凝土和钢筋应按 《房屋建筑与装饰工程工程量计算规范》GB50854中混凝 土及钢筋混凝土工程中相关项目编码列项。 五.钢板楼板、墙板
缝探伤根据焊缝级别、设计要求进行。
1—钢球;2—高强度螺栓;3—套筒; 4—紧固螺钉;5—锥头;6—封板 图8.1 螺栓球节点
图8.2
某工程铸钢节点
二.钢屋架、钢托架、钢桁架、钢桥架
1.清单项目设置
钢屋架、钢托架、钢桁架、钢桥架的工程量清单项目
设置、项目特征描述、计量单位及工程量计算规则应按表
8-2的规定执行。
八. 木屋架 1.清单项目设置 木屋架工程量清单项目设置、项目特征描述、计量单位 及工程量计算规则应按表8-8的规定执行。
表8-8
木屋架(编码:010701)
项目编码
项目名称
项目特征
计量单 位
工程量计算规则
工作内容
010701001
木屋架
1.跨度 2.材料品 种、规格 3.刨光 1.榀 要求 4.拉杆及夹 2.m3 板种类 5.防护材 料种类
010602004
钢架桥
三.钢柱
1.清单项目设置 钢柱工程量清单项目设置、项目特征描述、计量单位及工程量计算 规则应按表8-3的规定执行。
表8-3钢柱(编码:010603) 项目编码 010603001 010603002 项目名称 项目特征 计量单 位 工程量计算规则 工作内容
010603003
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第九章金属结构及构件工程
说明
一、本定额综合了制作(拼装)、安装、场外运输(按5km包干) 及场内运输(按1km的80%包干)。
制作以施工企业内部核算加工制作的产品为准,如为外购成品价格时,不执行本定额。
二、本定额不包括起重机械、运输机械行驶道路因需修整、加固、铺垫等工作内容,实际有发生的另行计算。
三、本定额已包括构件刷出厂防护用的防锈漆一遍,现场的油漆另行计算。
四、构件制作定额均按焊接考虑,包括分段制作和整体预装配的工料及机械台班,整体预装配使用的螺栓及锚固零星构件用的螺栓是按摊销量包括在定额内的。
五、钢网架定额是按焊接、分体吊装考虑的,实际不同可以调整。
六、钢网架定额不包括拼装后所用材料,有发生另行计算。
七、钢栏杆、铁栅围墙、阳台防盗铁栅若设计使用两种或两种以上不同型号的钢材,以占最大比例的型号套用定额。
八、设计有要求金属超声波探伤或X光拍片的,按相应定额另行计算。
九、钢栏杆定额仅适用于一般工业建筑。
十、钢构件安装定额所用螺栓按普通螺栓,如设计使用其他螺栓的,可以调整。
十一、天窗挡风架、柱、侧挡风板、遮阳板、挡风雨板、支架均套用挡风架定额。
十二、环节点钢网架定额已包括高强螺栓和紧钉,高强螺栓和紧钉不得另行计算。
十三、钢柱安装在混凝土柱上,其人工、机械乘以系数1.43。
十四、梯子、平台、栏杆制作定额的安装高度按离设计地面或楼面高 5m以内考虑,如超过5m时,其定额人工、机械费乘以下表系数:
工程量计算规则
一、金属构件制作(除另有规定者外)按图示钢材尺寸的理论重量计算,不扣除孔眼、切肢、切边的重量,焊条、铆钉、螺栓等重量已包括在定额内不另计算。
在计算圆形、不规则或多边形等钢板重量时均以制作该构件的最大矩形面积计算。
二、实腹柱、吊车梁、H型钢按图示尺寸计算。
三、制动梁的工程量包括制动梁、制动桁架、制动板重量。
四、墙架的工程量包括墙架柱、墙架梁及连接柱杆重量。
五、钢柱工程量包括依附于柱上的牛腿、悬臂梁及连接用钢板重量。
六、钢漏斗、料仓、烟囱制作,按图示尺寸(不规则的按矩形),不扣除出入孔、检查孔、清扫孔的面积,以理论重量计算。
七、轨道工程量只计算其本身重量,不包括轨道垫板、压板、夹板及连接角钢等重量。
