脚手架设计方案
22米脚手架专项施工组织设计方案
22米脚手架专项施工组织设计方案脚手架是在建筑施工中广泛使用的临时支撑结构。
为了确保安全施工、提高施工效率,需对脚手架的专项施工组织进行详细设计和规划。
以下是一个关于22米脚手架专项施工组织设计方案的示例,详述了施工策划、人员管理、安全管理以及质量监控等方面。
一、施工策划1.施工周期及进度安排:制定完整的施工计划,确定施工周期和进度安排,确保按时完成任务。
2.材料及设备准备:提前采购好必要的材料和设备,进行验收并妥善保管,确保施工过程中的供应和运输畅通无阻。
3.施工人员培训:对脚手架搭建和拆除的人员进行培训,确保其掌握相关技能,遵守安全规范,减少事故发生的风险。
二、人员管理1.人员分工:根据施工任务的不同,合理调配人员,明确各个岗位的职责,确保施工工作有序进行。
2.施工班组管理:设立班组长,负责领导、组织和实施施工作业,协助解决现场问题,并对工作质量进行监督和检查。
3.施工人员的安全技术交底和安全教育:施工前,对施工人员进行必要的安全技术交底和安全教育,提醒他们注意施工安全,预防事故的发生。
三、安全管理1.脚手架设计和施工方案审查:对脚手架设计方案进行细致审查,确保其符合相关规范和标准,并提出必要的修改和补充意见。
2.严格实施脚手架搭建和拆除的规范:确保所有施工人员按照规范操作,使用适当的工具和设备,避免操作不当引发安全事故。
3.安全防护设施:施工现场设置合适的安全防护设施,如警示牌、保护网等,为工人提供一个安全的工作环境。
四、质量监控1.施工过程监控:对脚手架搭建和拆除过程进行实时监控,通过视频监控、巡查等手段,确保施工过程中的质量符合要求。
2.质量验收:脚手架搭建完成后,进行质量验收,确保其稳固可靠、结构合理。
3.施工记录:及时记录施工过程中的关键节点和问题,对施工质量进行跟踪和控制。
以上是一个关于22米脚手架专项施工组织设计方案的示例,旨在通过合理的施工策划、人员管理、安全管理和质量监控,确保脚手架施工工作的安全、高效和质量。
内脚手架方案(一)
内脚手架方案(一)引言概述:内脚手架是一种用于快速搭建项目结构和初始化项目所需的工具和框架。
本文主要讨论内脚手架方案的设计和实施。
通过使用内脚手架,开发人员可以节省大量的时间和精力,加快项目的开发和部署速度。
正文:第一大点:概述内脚手架的目标和优势- 1.1 内脚手架的定义和用途- 1.2 内脚手架的主要目标和优势- 1.3 内脚手架对项目开发效率的提升- 1.4 内脚手架在团队协作中的作用- 1.5 内脚手架的一些常见应用场景第二大点:内脚手架方案的设计与选择- 2.1 内脚手架的设计原则和考虑因素- 2.2 内脚手架方案选择的方法和标准- 2.3 内脚手架方案的技术概述和比较- 2.4 内脚手架方案的一些示例和实际应用案例- 2.5 内脚手架方案的未来发展趋势和挑战第三大点:内脚手架方案的实施与集成- 3.1 内脚手架方案的开发与定制- 3.2 内脚手架方案的部署与集成- 3.3 内脚手架方案的使用与扩展- 3.4 内脚手架方案的维护与更新- 3.5 内脚手架方案的培训与推广第四大点:内脚手架方案的使用与应用- 4.1 内脚手架方案的基本使用方法- 4.2 内脚手架方案的常见问题和解决方案- 4.3 内脚手架方案的最佳实践和使用技巧- 4.4 内脚手架方案的案例分析和评估- 4.5 内脚手架方案的效益和评价指标第五大点:内脚手架方案的未来展望- 5.1 内脚手架方案的发展趋势和预测- 5.2 内脚手架方案的改进和创新方向- 5.3 内脚手架方案的社区和生态系统建设- 5.4 内脚手架方案的应对挑战和风险- 5.5 内脚手架方案的推广和应用策略总结:通过本文对内脚手架方案的讨论和分析,我们可以看出内脚手架在项目开发过程中的重要性和价值。
内脚手架方案的设计和实施是提高项目开发效率和质量的关键。
通过选择合适的方案、灵活定制和有效使用,可以最大限度地发挥内脚手架的作用。
我们期待内脚手架方案在未来的发展中能够不断演进和完善,为开发者提供更好的工具和支持。
办公楼工程脚手架工程施工设计方案
办公楼工程脚手架工程施工设计方案一、项目背景办公楼工程是一个建筑施工项目,涉及到多个施工工序,其中脚手架工程的设计和施工非常重要。
脚手架工程在建筑施工过程中起到了提供支撑、搭设工作平台和保障工人安全的作用。
因此,本文将根据办公楼工程脚手架工程的特点和要求,设计了相应的施工方案。
1.脚手架的选择在办公楼工程中,选择合适的脚手架是非常重要的。
考虑到办公楼工程的高度和施工工艺,我们将选择门式脚手架。
门式脚手架具有结构牢固、使用方便、施工灵活等特点,非常适合办公楼工程的搭建。
2.脚手架的结构设计根据办公楼工程的具体情况,我们将采用悬挑式脚手架结构。
悬挑式脚手架可以满足施工工人在墙面上进行作业的需求,同时避免了对外部环境的影响。
3.材料的选择在脚手架的搭建中,我们将选择高质量的钢管和铝合金材料。
钢管脚手架具有承重能力强、结构稳定等特点,铝合金材料具有重量轻、质量好、耐腐蚀等特点,可以有效提高施工的效率和安全性。
4.搭建工艺(1)设置基坑:根据设计要求,先设置脚手架的基坑,保证基坑的平整度和稳定性。
(2)搭设主立杆:根据设计要求,在基坑四周设置主立杆,高度和间距要符合脚手架设计规范。
(3)搭设水平杆:在主立杆之间搭设水平杆,确保脚手架的稳定性和水平度。
(4)搭设斜撑:根据设计要求,在主立杆和水平杆之间搭设斜撑,增强脚手架的稳定性和承重能力。
(5)设置工作平台:在脚手架上设置工作平台,保证施工人员的安全和舒适。
5.安全措施在脚手架工程的施工中,我们将采取以下安全措施:(1)设置防护网:在脚手架外部设置防护网,防止工人从高处坠落。
(2)设置安全通道:在脚手架内部设置安全通道,保证工人的安全出入。
(3)定期检查:定期对已搭设的脚手架进行检查,发现问题及时处理。
(4)安全培训:对从事脚手架工程的工人进行安全培训,提高他们的安全意识和技能。
三、总结办公楼工程脚手架工程的施工设计非常重要,它直接关系到工人的安全和施工的效率。
脚手架搭设施工方案
脚手架搭设方案一、立杆基础1、按脚手架的柱距、排距要求进行放线、定位,钢管脚手架基础用砼硬化,落地立杆垂直稳放在砼预制块上,尺寸为150×150×100,设纵横相连扫地杆。
2、立杆基础外侧设置截面为300×250mm的排水沟,并在外侧设800mm宽的砼地面。
二、杆件搭设脚手架搭设顺序如下:放置纵向扫地杆→立柱→横向扫地杆→第一步纵向水平杆→第一步横向水平杆→连墙件→第二步纵向水平杆→第二步横向水平杆三、剪刀撑的设置脚手架外侧设置剪刀撑,由脚手架端头开始按水平距离9米设置一排剪刀撑,剪刀撑杆件与地面成45度角,自下而上,左右连续设置。
杆件搭接不宜设在同一平面上,搭接长度不小于100cm,且不少于两个扣件紧固。
四、脚手架外侧自第二步起设1.2米高同材质的防护栏杆和30cm高的踢脚杆,顶排防护栏杆设两道,高度分别为0.9米和1.3米。
脚手架的高度,里立杆低于檐口50cm,平屋顶外立杆高于檐口1.2米。
脚手板用不细于18号铅丝双股并联绑扎。
外侧用合格的密目安全网封闭。
每隔10米,内侧作业层与墙面处用密目安全网封闭。
五、连墙件的设置连墙件在底层第一步纵向水平杆处开始设置,宜靠近主节点设置,偏离主节点的距离不应大于300mm。
连墙件竖向间距为3.6米,水平间距为4.5米。
当处在墙角处,连墙件偏1.0米设置一个,其它按水平间距每隔4.5米设置一个。
脚手架到顶时,最后一道连墙件必须加密。
连墙件必须采用可承受拉力和压力的构造。
采用配用顶撑,顶撑应可靠地顶在混凝土圈梁、柱等结构部位。
拉结应采用刚性拉结,一段用钢管锚入梁中,用扣件连接。
脚手架搭设方案(含计算书)

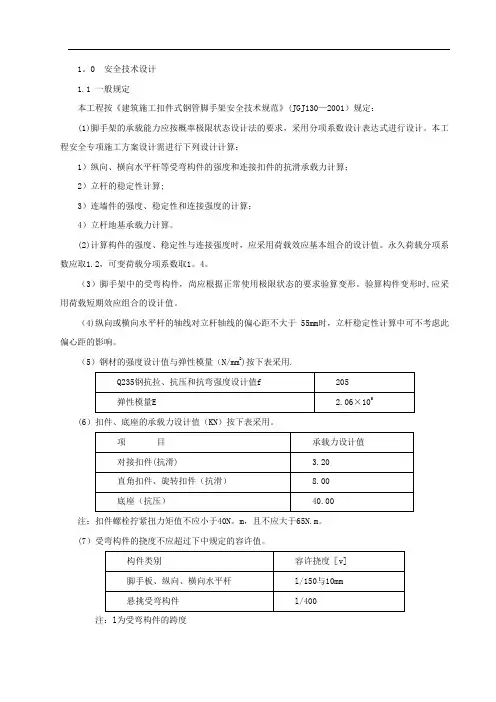

1。
0 安全技术设计1.1 一般规定本工程按《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130—2001)规定:(1)脚手架的承载能力应按概率极限状态设计法的要求,采用分项系数设计表达式进行设计。
本工程安全专项施工方案设计需进行下列设计计算:1)纵向、横向水平杆等受弯构件的强度和连接扣件的抗滑承载力计算;2)立杆的稳定性计算;3)连墙件的强度、稳定性和连接强度的计算;4)立杆地基承载力计算。
(2)计算构件的强度、稳定性与连接强度时,应采用荷载效应基本组合的设计值。
永久荷载分项系数应取1.2,可变荷载分项系数取1。
4。
(3)脚手架中的受弯构件,尚应根据正常使用极限状态的要求验算变形。
验算构件变形时,应采用荷载短期效应组合的设计值。
(4)纵向或横向水平杆的轴线对立杆轴线的偏心距不大于 55mm时,立杆稳定性计算中可不考虑此偏心距的影响。
(5)钢材的强度设计值与弹性模量(N/mm2)按下表采用.(6)扣件、底座的承载力设计值(KN)按下表采用。
注:扣件螺栓拧紧扭力矩值不应小于40N。
m,且不应大于65N.m。
(7)受弯构件的挠度不应超过下中规定的容许值。
注:l为受弯构件的跨度(8)受压、受拉构件的长细比不应超过下中规定的容许值。
1.2 构造要求1.2.1 脚手架设计本工程外脚手架采用扣件钢管双排脚手架,搭设高度60.35m(以最高建筑标高为58。
85米计算为例),采用的钢管类型为48×3.5。
内排架距离墙体距离为550mm。
脚手架施工均布荷载为2.0kN/㎡,同时施工2层,脚手板共铺设4层。
脚手架沿高度方向采用分层多次沿四周满搭设的方式,搭设高度至屋面女儿墙上1。
5m。
1。
2。
2 平面布置立杆纵向间距1500mm,横向间距1200mm。
内排立杆距离建筑物的距离为550mm,下端垫木垫板并设置扫地杆。
立杆与大横杆必须采用直角扣件扣紧,不得隔步设置和遗漏.立杆的接头应错开布置,相邻立杆接头不得设于同步内,错开距离应大于500mm,其接头距大横杆的距离不大于步距的1/3(≤600mm)。
30米层高大脚手架搭设方案
30米层高大脚手架搭设方案搭设高度为30米的大脚手架是一项非常具有挑战性的任务。
在进行这项任务之前,必须进行详细的计划和策划,确保施工过程的安全和有效性。
下面是一个搭设30米高大脚手架的方案,包括材料选择、搭设步骤、安全措施等。
一、材料选择搭设30米高大脚手架需要选择具有足够强度和稳定性的材料。
主要的材料包括钢管、螺栓、钢板、扣件等。
钢管要选用符合国家标准的优质钢管,螺栓要选用高强度螺栓,钢板要选用厚度适宜、质量可靠的钢板,扣件要选用规格齐全、质量可靠的扣件。
二、搭设步骤1.建立施工组织在搭设大脚手架之前,应成立专门的施工组织,并指定专职人员负责大脚手架的搭设工作。
组织人员要经过培训并具备相关的资质证书。
2.搭设垂直支撑系统首先,要在地面搭设好垂直支撑系统。
选择足够强度的地脚座,将垂直杆安装在地脚座上,并加固紧固。
然后,根据需要的高度,逐层升高并连接垂直杆,确保垂直杆的稳定性和垂直度。
3.搭设水平支撑系统在垂直支撑系统搭设好之后,开始搭设水平支撑系统。
根据需要的宽度和平面尺寸,选择合适的水平梁和水平杆,使用扣件将其连接起来。
确保水平支撑系统的平整度和稳定性。
4.搭设脚手板在水平支撑系统搭设好之后,开始铺设脚手板。
脚手板选择质量可靠、承载能力强的钢板。
根据需要的宽度和长度,将钢板一块一块地铺设在水平支撑系统上,并用脚手板夹固定。
确保脚手板的平整度和稳定性。
5.安装安全设施在搭设脚手板之后,要安装各种安全设施,包括安全扶手、防护网、防滑垫等。
这些设施能够提供额外的安全保护,防止工人从高处坠落或者材料从高处滑落。
三、安全措施在搭设大脚手架过程中,必须严格遵守安全操作规程,并采取相应的安全措施。
1.全面计划和策划工程,确保合理的施工进程和安全操作。
2.按照国家相关标准和规定进行搭设,确保材料和设备的质量和安全性。
3.加强对施工人员的培训,提高其安全意识和操作技能。
4.在施工现场设置警示标志,指示施工区域和危险区域,引导工人遵守安全规则。
脚手架搭设方案
脚手架搭设方案1、脚手架搭设采用钢管脚手架。
所有的卡扣必须进行严格的挑选,不合格的扣件不准使用。
钢管脚手架的钢管必须符合国家标准Q235钢的技术条件。
其外径不得小于48㎜,壁厚不得小于3.5㎜。
搭设钢管脚手架的扣件宜采用铸铁扣件,扣件应有出厂合格证。
2、钢管脚手架立杆底部平放在宽度不小于200㎜.厚度不小于50㎜的木板上,立杆设置必须等距。
脚手架按立杆纵向间距1.8m.立杆横向间距1.4m.横杆步距1.8m搭设。
脚手架内外侧两端及中间每隔12~15m必须设一道剪刀撑,与地面的夹角控制在450~600之间,而且要自下而上连接设置。
3、脚手架搭设作业,必须在统一指挥下进行,严格按照以下规定进行:⑴按施工设计放线.铺垫板或标定立杆位置。
凿出墙面和屋面钢筋后再焊接50*5角钢或≥φ14的钢筋头。
⑵搭设时按定位依次竖起立杆,将立杆与纵横向扫地杆连接固定,然后装设第一步的纵向.横向平杆,随校正立杆垂直之后予以固定,并按此要求继续向上搭设。
将脚手架顶部立杆与屋面和两端横杆与墙面上的焊接件用铁丝绑扎固定。
⑶剪刀撑.斜杆.连墙件随搭升的架子一起及时设置。
4、钢管剪刀撑的接长必须搭接,搭接长度应大于1m,脚手架的立杆和大横杆的接头必须相互错开,顶端必须封顶。
5、脚手板的铺设符合下列规定:⑴脚手板采用钢脚手板,满铺,脚手板必须铺平铺稳,并绑扎固定。
⑵脚手板采用对接平铺。
施工时,安装两根小横杆。
在对接处,脚步手板与其下两侧支撑横杆的距离控制在100~200㎜之间。
⑶铺板严禁出现端头超出支撑横杆250㎜以上的端头板。
6、作业层内侧边缘必须设置2道护栏,上栏杆高度≥1.1m,下栏杆距脚手板面0.2m。
7、脚手架搭设质量要求⑴节店连接可靠。
⑵立杆垂直度≤1/300,其最大偏差值≤50㎜。
⑶纵向钢平杆的水平偏差≤1/250,且全架长水平偏差值≤50㎜。
脚手架搭设方案
脚手架搭设方案脚手架搭设方案脚手架是在建筑工程中常见的一种辅助设施,其作用是提供工作平台、支撑和固定工作人员以及物料的安全设施。
脚手架的搭设不仅涉及到施工效率,更重要的是涉及到施工安全,因此,在搭设脚手架时,需要严格按照规范和方案进行。
一、前期准备在搭设脚手架之前,需要了解建筑物的结构和高度、形状、形态、轮廓以及负荷等技术参数,以便确定脚手架的结构、规格和搭设方法。
此外,还需要进行必要的现场勘察和安全风险评估,确定搭设工期和施工方案,制定详细的施工计划和安全管理措施。
二、脚手架设计根据建筑物的结构、高度和形状,选择适合的脚手架结构和类型,并计算脚手架的强度和承重能力,确保满足建筑物施工的需要和安全要求。
脚手架的搭设应根据设计方案进行,如搭设部位、材料配比、脚手架安装方法等,都需严格按照设计进行。
三、材料准备脚手架的材料包括脚手架管、钢管脚座、脚手板、安全网、安全带等。
在进行脚手架搭设时,应选择优质材料,并进行材料的检查和验收。
检查材料是否完整、无破损、无变形、无裂纹、无焊缝开裂等问题,做到材料质量有保障。
四、脚手架搭设1. 获取搭设所需的安全许可在进行脚手架搭设前,需要满足一定的安全标准和规范。
在中国,需要持有特殊作业操作证并完成相应的脚手架培训才可进行搭设。
在获取安全许可书后,可根据施工设计方案安装并调试脚手架。
2. 搭设脚手板脚手板的搭设应确保其平稳、牢靠、不易移动。
首先,将横梁在相应的位置上用螺钉固定,安装好横梁后,再固定整块脚手板。
该过程中需确保脚手板全部水平,板缝间隙小于5mm,脚手板与横梁接合牢固。
3. 建立立柱建立立柱时,应先根据设计方案进行坚定处,并在立柱直接与地面接触的基础上进行固定。
在固定好立柱后,再进行横杆和斜杆的安装。
确保立柱、横杆、斜杆的连接结合牢固、不易下滑。
4. 支撑固定支撑固定是脚手架搭设的关键环节,它决定了脚手架整体强度和稳定性。
在进行脚手架搭设时,应根据设计方案选择固定点和支撑方法,保证其牢固、水平、垂直以及不能存在偏差、误差或变形。
有关脚手架施工方案(精选5篇)
脚手架施工方案有关脚手架施工方案(精选5篇)为了确保事情或工作有序有力开展,就不得不需要事先制定方案,方案是有很强可操作性的书面计划。
那么应当如何制定方案呢?以下是小编精心整理的有关脚手架施工方案(精选5篇),希望对大家有所帮助。
脚手架施工方案11、工程概况xx广场建筑装饰装修工程该设计美观,造型新颖,同时融合了多项高科技产品,具有现代建筑风格与特色。
本工程厂址位于内蒙古鄂尔多斯市,伊金霍洛旗(简称伊旗)境内。
伊旗位于内蒙古自治区鄂尔多斯东南部,北距工业重镇包头市130km,距东胜区29km,南与陕西煤城大柳塔毗邻。
xx广场建筑装饰装修工程,其工程施工资料为副井生活广场1#楼(接待中心)室内装饰装修、照明、通风、采暖系统。
一层层高10、5m,二层层高6、5m,建筑总高度17m。
局部装修高度10、5米。
本施工组织设计的编制,受到了我公司的高度重视和大力支持,公司专门成立该工程方案小组,采用“比较优化、博采众长”的编制思路,以使本方案重点突出,有较强针对性和可操作性。
涉及的装饰工程主要施工项目有:天花工程:乳胶漆、轻钢龙骨石膏板吊顶刷乳胶漆,窗帘盒。
电气照明安装工程:布管穿线、开关插座灯具安装,配电箱安装、智能设备的安装等。
墙柱面工程:乳胶漆涂料工程、石材墙柱面、瓷砖墙面、装饰板墙柱面、墙纸墙面、装饰木门、石材窗台板、装饰线条等。
给排水工程:水管道支架制作安装、管道安装、卫生洁具安装等。
本工程高支架支撑体系位于5-8轴与D-G轴范围内,层高为10、5m,用于天棚吊顶与空调系统灯具的安装,楼梯间吊顶,油漆工需要。
2、编制依据《建筑工程施工质量验收统一标准》GB50300-2001《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001《建筑安装工程施工安全操作规程》DBJ01-62-20023、施工方法:高空吊顶采用满樘内脚手架,立杆的横、纵间距1、2米,步距0、9米。
4、施工准备4、1编制脚手架施工组织设计。
体育馆脚手架方案
体育馆脚手架方案1. 引言现代体育馆作为大型运动场所,其建设过程中需要考虑诸多因素,如结构稳定性、施工效率和安全性等。
其中,脚手架方案的设计与施工对整个体育馆的建设起着重要的作用。
本文将介绍一种可行的体育馆脚手架方案,以满足高效施工和安全保障的要求。
2. 脚手架的选择在体育馆建设中,选择合适的脚手架是十分重要的。
脚手架不仅要能够提供良好的工作平台,还要满足安全、稳定和便捷的要求。
对于体育馆这样大型的建筑物,我们推荐使用钢管脚手架。
钢管脚手架以其结构简单、稳定可靠、施工效率高等优点,成为了建筑施工中常用的脚手架类型。
通过组合不同规格的钢管和连接件,可以快速搭建出适应不同施工需求的脚手架架体。
3. 脚手架的搭建过程下面以一个典型体育馆的脚手架搭建过程作为示例:3.1 地基处理在脚手架搭建前,需要对体育馆的地基进行处理。
确保地基坚实、平整,并具备足够的承重能力,以为脚手架的搭建提供良好的基础。
3.2 锚固定位按照设计图纸,在适当的位置设置脚手架的固定点,并将固定点预埋膨胀螺栓或地脚螺栓,以确保脚手架的稳定。
3.3 立柱搭建根据设计要求和现场实际情况,确定脚手架的立柱高度,并按照安全规范进行垂直安装。
立柱之间的间距一般按照脚手架规范来确定,确保整个脚手架架体的稳定性。
3.4 横梁和横撑的设置在立柱上设置横梁,并使用连接件将横梁与立柱进行连接。
在横梁上设置横撑,以增强脚手架的整体刚性。
同时,通过设置水平和斜向的横撑,进一步提高脚手架的稳定性和安全性。
3.5 平台设置在横梁上铺设木板或者钢板,形成工作平台。
工作平台的宽度应满足施工人员的操作需求,同时要保证平台的平整度和承载能力,以确保施工过程中的安全。
4. 施工中的安全保障在脚手架搭建和使用过程中,安全是首要考虑的因素。
以下是一些常见的安全措施:4.1 工人培训在施工前,对参与搭建和使用脚手架的工人进行专业培训,确保其了解脚手架的搭建规范和安全操作要点。
4.2 定期检查和维护定期对脚手架进行检查,及时发现并修复可能存在的问题,如脚手架连接件的松动、腐蚀等情况。
综合楼脚手架方案
目录一、脚手架搭设施工方案1、工程概况2、脚手架方案概述与编制根据3、材料和机具4、悬挑脚手架构造设计搭设5、外脚手架搭设规范规定6、质量原则7、脚手架拆除8、安全技术与安全管理9、悬挑脚手架计算书二、脚手架搭设施工图一、工程概况金寨现代产业园综合楼楼,建筑总高度55.25米,共12层,建筑面积为14964 平方。
二、脚手架方案概述与编制根据2.1、方案概述为了便于施工,保证施工安全,在对建筑设计图纸进行深入细致旳研究,并结合现场实际施工详细状况旳理解,最终拟订本脚手架施工方案(脚手架跨距均为1.5米,步距均为1.8米,工字钢间距均为1.5米,钢丝绳采用13#)):详细如下:1、先从3层、8层结平采用13#钢丝绳反拉悬挑16#工字钢悬挑三道。
待3层以上悬挑架搭设后来,将1-3层外墙装修时采用落地脚手架搭设。
2、工字钢和立杆间距均为1.5米。
步距1.8米。
锚箍为三道。
3、顶层有屋面造型时能搭在屋面旳搭设在屋面上,不能搭设在屋面旳由脚手架搭设上去。
2.2、编制根据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2023)2、《江苏省建筑安装工程施工技术操作规程-脚手架工程》(DB32/303-1999)3、《建筑构造荷载规范》(GBJP-87)4、《特殊作业人员安全技术考核管理规定》(GB5306-85)5、建筑施工脚手架实用手册(含垂直运送设施)三、材料与机具1、脚手架钢管采用Φ48×3.0焊接钢管,材料应符合GB700-88Q235旳技术条件。
钢管统一刷黄色油漆,剪刀撑为黄黑警戒色。
严禁使用裂缝、严重锈蚀、有0.5mm深以上刮伤、焊接错位、烧伤、结疤、打孔等缺陷旳钢管。
2、型钢悬挑支架:16#工字钢。
3、扣件:采用Φ48钢管配套旳直角扣件、转向扣件和对接扣件。
扣件旳质量应符合《钢管脚手架扣件》(JGJ22)旳规定,严禁使用有裂纹、变形、螺杆易滑出等有缺陷旳扣件。
旧扣件使用前应进行检查,出现滑丝旳螺栓必须更换。
脚手架专项方案
脚手架专项方案标题:脚手架专项方案引言概述:脚手架是建筑工程中常用的辅助设施,用于支撑和搭设建筑结构。
在建筑施工中,脚手架的安全性和稳定性至关重要。
本文将介绍脚手架专项方案,包括脚手架的选材、搭建、维护、拆除等方面的内容,帮助施工单位和施工人员更好地使用脚手架,确保施工安全。
一、脚手架选材1.1 选用符合国家标准的材料:脚手架的主要材料应符合国家标准,具有足够的强度和稳定性。
1.2 耐用性和耐腐蚀性:脚手架材料应具有良好的耐用性和耐腐蚀性,能够适应不同的施工环境。
1.3 防滑性能:脚手架的搭设面应具有良好的防滑性能,以确保施工人员的安全。
二、脚手架搭建2.1 按照设计要求搭建:脚手架的搭建应按照设计要求进行,确保结构稳定。
2.2 定期检查和维护:脚手架在使用过程中应定期进行检查和维护,及时发现并处理问题。
2.3 加强连接部位:脚手架的连接部位应加强处理,确保连接牢固,避免发生松动或脱落。
三、脚手架使用3.1 严格遵守使用规定:施工人员在使用脚手架时应严格遵守相关规定,不得擅自改动或增加荷载。
3.2 注意安全防护:使用脚手架时应注意安全防护,佩戴好安全帽、安全带等防护用具。
3.3 避免超载:脚手架的荷载应按照设计要求进行,避免超载造成脚手架倒塌。
四、脚手架维护4.1 定期清洁:脚手架在使用过程中应定期清洁,避免积尘或杂物影响使用。
4.2 及时修补:发现脚手架有损坏或松动现象时,应及时进行修补,确保结构完整。
4.3 防止腐蚀:脚手架在使用过程中应防止腐蚀,定期进行防腐处理,延长使用寿命。
五、脚手架拆除5.1 按规定拆除:脚手架在使用完毕后应按照规定进行拆除,避免影响施工和安全。
5.2 安全拆除:脚手架拆除时应注意安全,避免发生意外事故。
5.3 定期检查:拆除后的脚手架应进行定期检查,确保存放安全,以备下次使用。
结语:脚手架在建筑施工中起着至关重要的作用,因此施工单位和施工人员应加强对脚手架的管理和使用。
钢管悬挑脚手架方案
钢管悬挑脚手架方案
钢管悬挑脚手架方案是一种常用于高空作业的脚手架系统。
以下是一个常见的钢管悬
挑脚手架方案:
1. 基础选址:选择坚固平稳的地面作为基础,确保能够承受钢管悬挑脚手架的重量。
如果地面不平,可以先进行必要的修整。
2. 脚手架支撑:横过整个悬挑区域的两个或多个支撑梁用来支持脚手架,保证其稳定性。
3. 钢管选材:选择合适长度和直径的钢管。
常用的直径是48毫米或60毫米。
根据悬挑的长度和负载要求,选择合适的钢管。
4. 钢管连接:使用连接器将钢管连接在一起,确保整个脚手架系统的稳定性。
常用的
连接器有直角连接器、法兰连接器和梅花连接器等。
5. 踏板和防护栏:在钢管上安装木踏板或金属踏板,提供作业人员站立和走动的平台。
同时,在脚手架的外侧加装安全防护栏,确保作业人员的安全。
6. 定期检查和维护:定期检查钢管悬挑脚手架的连接部分,确保连接紧固并不存在松
动或损坏。
另外,要及时清理脚手架上的杂物,保持整洁。
以上是一个基本的钢管悬挑脚手架方案,具体应根据实际工程和安全要求进行设计。
在使用脚手架时,还需遵守相关的安全操作规范,确保施工人员的安全。
脚手架方案工程概况怎么写
脚手架方案工程概况怎么写一、脚手架设计1.1 脚手架构造设计脚手架的构造设计是指脚手架的基本结构形式、材料选用和搭建方法等方面的设计内容。
在脚手架的设计中,应该根据具体的施工要求和现场条件,合理选择脚手架的材料和搭建方式,并严格按照相关规范和标准进行设计。
1.2 脚手架荷载设计脚手架的荷载设计包括静载和动载两个方面。
静载是指脚手架自身的重量以及施工人员、材料等静止状态下对脚手架的影响,动载则是指施工过程中的风荷载、振动荷载等动态荷载的作用。
在设计脚手架时,需要充分考虑这些荷载的影响,合理确定脚手架的承载能力。
1.3 脚手架的稳定性设计脚手架的稳定性设计是指对脚手架的整体结构稳定性进行分析和判断,包括脚手架的抗倾覆稳定性和抗横向稳定性等。
在设计脚手架时,需要考虑施工现场的地质条件、风荷载等因素,并采取相应的设计措施,确保脚手架具有良好的稳定性。
1.4 脚手架的安全设计脚手架的安全设计是脚手架设计的重要内容之一,包括对脚手架的防护措施、安全通道、防护栏杆等方面的设计。
在设计脚手架时,应该充分考虑脚手架使用过程中的安全隐患,并合理设置相应的安全设施,确保施工人员的安全。
二、脚手架施工2.1 脚手架的搭建脚手架的搭建是脚手架施工的关键环节,直接影响脚手架的使用效果和安全性。
在脚手架的搭建过程中,需要严格按照设计方案和施工规范进行操作,并充分考虑现场环境和安全要求,确保脚手架搭建的质量和稳定性。
2.2 脚手架的拆除脚手架的拆除是脚手架施工的另一个重要环节,也是脚手架安全管理的一部分。
在脚手架拆除过程中,需要合理组织施工人员,采取相应的安全措施,确保施工过程中没有人员伤亡和物品损坏。
2.3 脚手架的维护和保养脚手架的维护和保养是保证脚手架使用寿命和安全性的重要环节。
在脚手架使用过程中,需要定期对脚手架进行检查和保养,及时发现并修复脚手架的各种问题,确保脚手架的正常使用。
三、脚手架的安全管理3.1 施工人员培训脚手架施工人员是脚手架安全管理的重要对象,他们的安全意识和操作技能直接影响脚手架的安全性。
脚手架设计与专项施工方案
脚手架设计与专项施工方案一、编制依据1、《建筑施工脚手架实用手册》2、《建筑地基基础设计规范》GB50007-20113、《建筑结构荷载规范》GB50009-20124、《混凝土结构设计规范》GB50010-20105、《钢结构设计规范》GB50017-20036、《建筑施工安全检查标准》JGJ59-20117、《建筑施工高处作业安全技术规范》JGJ80-20168、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20119、《天津市建设工程施工现场安全管理规程》DB29-113-201110、本工程设计图纸11、本工程施工组织设计二、工程概况本工程总建筑面积为6881.95平方米,地上面积6530.71平方米,地下面积351.24平方米,建筑层数:4层,高度19.35米。
框架结构,地下室梁、板混凝土均为混凝土C35,P6。
一层C35,其余以上各层梁、板、柱、墙均为C30,局部C35。
楼梯混凝土强度等级C30。
三、施工进度计划脚手架的施工紧密配合主体结构施工的进度。
四、脚手架的劳动力安排1、为确保工程进度的需要,同时根据本工程的结构特征和外脚手架的工程量,确定本工程外脚手架搭设人员需要8人,均有上岗作业证书。
2、建立由项目经理、施工员、安全员、搭设技术员组成的管理机构,搭设负责人负有指挥、调配、检查的直接责任。
3、外脚手架的搭设和拆除,均应有项目技术负责人的认可,方可进行施工作业,并必须配备有足够的辅助人员和必要的工具。
五、脚手架方案选择1、脚手架方案选择根据施工设计图纸和现场条件,本工程采用双排落地式脚手架,搭设高度均超过作屋面女儿墙顶面高度1.5米。
总高度从自然地面起24米高。
实际从自然地面起24米。
2、脚手的构架尺寸本工程脚手架采用横距为0.8m,纵距1.5m,步距为1.8m,里立杆距墙皮为0.30m。
采用密目式安全网全封闭双排外脚手架。
3、施工荷载控制本工程外架主要供施工人员结构施工用,除人员走动及少量材料临时堆放外,基本上不考虑脚手架堆载。
脚手架方案(通用6篇)
脚手架方案脚手架方案(通用6篇)为了确定工作或事情顺利开展,常常需要预先准备方案,方案是计划中内容最为复杂的一种。
方案要怎么制定呢?下面是小编帮大家整理的脚手架方案(通用6篇),欢迎大家分享。
脚手架方案1满堂脚手架又称作满堂红脚手架,是一种搭建脚手架的施工工艺。
满堂脚手架相对其他脚手架系统密度大,明了一点就是满屋子搭架子。
满堂脚手架相对于其他的脚手架更加稳固。
满堂脚手架主要用于单层厂房、展览大厅、体育馆等层高、开间较大的建筑顶部的装饰施工。
由立杆、横杆、斜撑、剪刀撑等组成.使用了满堂脚手架后,3.6米以上的内墙装饰不再另行计算装饰脚手架,而内墙的砌筑脚手架仍按里脚手架规定计算。
满堂脚手架的使用视其高度而定,当天棚净高在3.6M以下者,不管天棚采用何种装饰工艺,均不计算装饰脚手架。
当天棚净高在3.6M 至5.2M之间时,天棚的装饰脚手架按满堂脚手架本层定额计算,当天棚净高在5.2M上时,天棚的装饰脚手架要计算基本层和增加层两个定额项目。
满堂脚手架的整体性与稳定性注意事项:1、立杆:架体设纵横向扫地杆,扫地杆设在基础上平面200mm 处的立杆上,用十字扣件固定在立杆上,立杆之间必须按步距满设双向水平杆,确保两方向足够的设计刚度。
立杆接头要错开不设在同一层面上,立杆下端与垫木间增加木楔,用来调整立杆沉降不匀。
2、水平杆:纵横向水平杆用直角扣件固定在立杆上,扣件的拧紧力矩控制在45-60Nm,水平杆在转角处必须交圈(构成井字形结构)。
3、连墙杆:架体与混凝土框柱进行有效的附墙连接,以提高支模架在施工荷载作用下的变形本事。
4、模板施工中应注意易发生的质量问题:a)柱模板容易产生的问题:截面尺寸不准,柱位置位移,柱弯曲。
采取办法是:支模前按图弹出位置线,四周用木条顶死(留出板厚度)可保证底部位置准确,根据柱的截面尺寸配制的模板四周背好方木,四边吊正,加箍锁死,再四周拉好支撑。
b)梁板模板容易产生的问题:梁梆不平直,梁底不平,梁口不顺直,防止办法有:梁板模板支撑,龙骨的间距应经过计算后,确保其强度、刚度、底模水平杆应按设计和规范要求起拱,拉通线锁梁口,防止口上变形。
脚手架专项施工方案三篇
脚手架专项施工方案三篇方案是从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划。
“方案”,即在案前得出的方法,将方法呈于案前,即为“方案”。
以下是好运范文网分享的脚手架专项施工方案三篇,希望能帮助到大家!脚手架专项施工方案一篇一、施工设备1、作业条件搭设方案要经批准并向作业人员进行详细交底,对各种原材料进行验收,不合格的不准使用,合格的配件要按品种、规格堆放整齐,平稳且场地不得积水,搭设位置的场地要清理、平整。
2、材料要求根据本工程的特点以及国家有关标准,合理选取各种原材料,其中钢管选用48×3、5的普通钢管,用作立杆和斜杆时长度以4—6米为宜,用作小横杆以1、3米左右为宜,且钢管上严禁打孔。
连接扣件要贴合材质要求,脚手板选用木脚手板厚度50mm每块重量不大于30kg,基础混凝土选用商品砼,强度等级为C25、二、脚手架的搭设1、工艺流程场地平整夯实浇注砼→准备工作检查→定位、放线→纵向扫地杆→立杆→横向扫地杆→大横杆→小横杆→连墙杆→剪力杆→铺脚手板→垫底托→扎防护栏杆→扎平网→扎立网2、搭设要求(1)基础:基础采用20cm砼板带,浇筑基础前,首先将基础处的冻土挖出,并进行夯实,方可进行浇筑。
浇筑完成后在板带上铺设木板,其中靠近挑檐部分的外排架体需铺设两层木板。
(2)靠近挑檐部分的架体,中间排架距离建筑物1m,在挑檐的首层部分加设十字斜拉杆,以减少挑檐部分的承重,斜拉杆共设置三步,自挑檐下反两步。
首层部分的固定连接杆,需设夹杠与建筑物紧固连接,以防止由于沉降造成挑檐受力超负荷(具体办法根据现场实际状况确定)。
外排架体从±0、00往上35m均设双立杆。
(3)从室外地坪起,设置三排脚手架,最里排搭至挑檐底部,中间排搭设屋顶檐口下50cm,最外排搭至挑檐上第三步架体。
(4)靠近平台部分的双排架体架设在平台上,首先将平台清扫干净,并且通铺木板,方可进行搭设。
(5)为防止架体压迫挑檐,在搭设内排架体时,首先在挑檐上铺设木板,然后在立管下加设底托和3cm~5cm的木楔,待脚手架验收完成后去除木楔。
门式脚手架方案
门式脚手架方案第1篇门式脚手架方案一、项目背景随着我国城市化进程的加快,建筑行业得到了迅猛发展。
门式脚手架作为一种重要的施工工具,其安全性、稳定性及施工效率对工程进度和质量具有重大影响。
为确保施工安全、提高施工效率,结合本项目实际情况,特制定本门式脚手架方案。
二、方案目标1. 确保施工安全,预防高处坠落、物体打击等安全事故的发生。
2. 提高施工效率,缩短工程周期。
3. 合理利用资源,降低工程成本。
4. 符合我国相关法律法规及行业标准。
三、方案内容1. 脚手架选型及布置(1)脚手架类型:门式脚手架。
(2)脚手架布置:根据建筑物结构及施工要求,沿建筑物四周均匀布置,确保施工过程中各部位均可满足施工需求。
(3)脚手架立杆间距:1.2m,横杆间距:0.9m,脚手架高度不超过30米。
2. 脚手架结构设计(1)设计依据:GB 50017-2017《钢结构设计规范》、JGJ 130-2011《建筑施工门式钢管脚手架安全技术规范》等。
(2)结构计算:根据脚手架的受力情况,进行结构强度、刚度及稳定性计算,确保脚手架安全可靠。
(3)连接方式:采用焊接、螺栓连接等方式,确保连接牢固。
3. 脚手架施工(1)施工工艺:严格按照JGJ 130-2011规范要求进行搭设,包括立杆、横杆、剪刀撑、扫地杆等。
(2)施工顺序:先搭设框架,后铺设脚手板,最后设置防护设施。
(3)施工要求:搭设过程中,确保各部件齐全、连接牢固,及时检查验收。
4. 脚手架拆除(1)拆除顺序:从上往下,先防护设施,后脚手板,最后架体。
(2)拆除要求:严格遵守拆除工艺,防止安全事故发生。
5. 安全防护(1)设置防护网:脚手架外侧设置密目安全网,防止物体坠落。
(2)设置防护栏杆:脚手架内侧设置防护栏杆,防止人员坠落。
(3)设置踢脚板:脚手架底部设置踢脚板,防止物体滑落。
6. 施工管理(1)建立健全施工管理制度,明确各岗位职责。
(2)对施工人员进行安全技术交底,确保施工人员熟悉脚手架操作规程。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
高层建筑脚手架设计方案一:工程概况本工程为办公楼建筑,层高为2.8米,建筑开间为3.3米,室内外高差为0.3米,建筑高度为35.6m。
本工程采用双排钢管脚手架搭设:根据JGJ59-99施工要求和JGJ130-2001建筑施工扣件式钢管脚手架安全技术规范,为在保证建筑、结构及装饰施工的安全性、可靠性、稳定性的前提下;在选择材料和搭设要求的情况下,制订出扣件式钢管脚手架的设计方案。
二:材料选用1、钢管采用直径为?48mm,壁厚为3.5mm,其材质应符合G13700-793号钢的技术规范和质量应符合现行国家标准《碳素结构钢》(GB/T700)中Q235-A级钢的规定;2、扣件式连接采用铸铁扣件,铸铁扣件应采用KT-33-8可锻铸铁铸造,所有的扣件应具有出厂合格证.若发现有脆裂,变形,滑丝等现象时应禁止使用;3、采用I25b型的工字钢,200mm高的木踢脚板,本工程脚手板采用竹笆脚手片。
4、材料部门定购的钢管,扣件,螺丝等零配件,必须规格统一、材质优良,并应附有出厂证明书和合格书;否则不得使用。
三:构造要求1、纵向水平杆纵向水平杆设置在立杆内侧,其长度不宜小于3跨;纵向水平杆接长宜采用参考接扣件连接,也可采用搭接,对接、搭接应符合下列规定:纵向水平杆的对接扣件应交错布置,两根相邻纵向水平杆的接头不宜设置在同步或同跨内,不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm,各接头中心至最近主节点的距离不宜大于纵距的1/3;搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm;当使用冲压钢脚手板、木脚手板、竹脚手板时,纵向水平杆应作为横向水平杆的支座,用直角扣件固定在立杆上,当使用竹笆脚手板时,纵向水平杆应知用直角扣件固定在横向水平杆上,并应等间距设置,间距不应大于400mm。
1、横向水平杆主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。
主节点13/ 1处两个直角扣件的中必距不应大于150mm,在双排脚手架中,靠墙一端的外伸长度a不应大于0.4l,且不应大于500mm;作业层上非主节点处的横向水平杆,宜根据支承脚用板的需要等间距设置,最大间距不应大于纵距的1/2;当使用冲压钢脚手板、木脚手板、竹脚手板时,双排脚手架的横向水平杆两端均应采用直角扣件固定在纵向水平杆上,单排脚手架的横向水平杆的一端,应用直角扣件固定在纵向水平杆上,另一端应插入墙内,插入长度不应小于180mm;使用竹笆脚用板时,双排脚手架的横向水平杆两端,应用直角扣件固定在立杆上,单排脚用架的横向水平杆的一端,应用直角扣件固定在立杆上,另一端应插入墙内,插入长度亦不应小于180mm。
2、脚手板作业层脚手板应铺满、铺稳,离开墙面120~150mm;冲压钢脚手板、木脚手板、竹串片脚手板等,应设置在三根机横向水平杆上。
当脚手板长度小于2m时,可采用两根横向水平杆支承,但应将脚手板两端与其可靠固定,严防倾翻。
此三种脚手板的铺设可采用对接平铺,亦可采用搭接铺设,脚手板对接平铺时,接头处必须设两根横向水平杆,脚手板外伸长度就取130~150mm,两块脚手板外伸长度的和不应大于300mm,脚手板搭接铺设时,接头必须支在横向水平杆上,搭接长度应大于200mm,其伸出横向水平杆的长度不应小于100mm;竹笆脚手板应按其主竹筋垂直于纵向水平杆方向铺设,且采用对接平铺,四个角应用直径1.2mm的镀锌钢丝固定在纵向水平杆上;作业层端部脚手板探头长度应取150mm其板长两端均应与支承杆可靠地固定。
本工程踢脚板的高度为180mm.3、立杆在每根立杆底部应设置底座或垫板;脚用架必须设置纵、横向扫地杆。
纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上。
横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处廷长两跨与立杆固定,高低差不大于1m。
靠边坡上方的立杆轴线到边坡的距离不应小于500mm;脚手架底层步距不应大于2m;立杆必须用连墙件与建筑物可靠连接,连墙件布置间距宜按下表采用:13/ 2水平间距竖向间距每根连墙件覆盖面积脚手架高度2(l(h))) (m a40 ≤50m≤3h 3 l a双排27 >50m≤2h 3 4024单3 3h其余各层各步接头必须采用对接扣件立杆接长除顶层顶步可要用搭接外,接,对接、搭接应符合下列规定:立杆上的对接扣件应交错布置,两根相邻立杆的接头不应设置在同步内,同,各接步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm1/3头中心至主节点距离不宜大于步距的端部扣件盖板的边个旋转扣件固定,,应采用不少于2搭接长度不应小于1m ;缘至杆端距离不应小于100mm钢步,双管立杆中副立杆的高度不应低于31m立杆顶端宜高出女儿墙上皮,。
管长度不应小于6m 、连墙件4 ;宜靠近主节点设置,偏离主节点的距离不应大于300mm应采用其它可应从底层第一步纵向水平杆处开始设置,当该处设置有困难时,靠措施固定;连墙件一字型、开口型脚手架的两端必须设置连墙件,宜优先采用菱形布置,步);4m(2的垂直间距不应大于建筑物的层高,并不应大于以下的单、双排脚手架,宜采用刚性连墙件与建筑物可靠连接,24m对高度在亦可采用拉筋和顶撑配合使用的附墙连接方式。
顶撑应可采用拉筋必须配用顶撑,连墙件必须采用可承受拉力和压力的构造,的钢丝拧成一4mm靠地顶在砼圈梁、柱等结构部位,拉筋应采用两根以上直径的钢筋。
股;亦可采用直径不小于6mm股,使用时不应少于2 5、剪刀撑与横向斜撑双排脚手架应设剪刀撑与横向斜撑,单排脚手架应设剪刀撑;。
45跨,且不应小于6m,斜杆与地面的倾角宜在4每道剪刀撑宽度不应小于。
~60之间;以下的单、双排脚手架,均必须在外侧立面的两端各设置一道剪高度在24m ;刀撑,并应由底至顶连续设置,中间各道剪刀撑之间的净距不应大于15m剪刀撑斜杆的接长宜采且搭接,旋转扣件中心线至主节点的距离不宜大于。
150mm13/ 3四、塔设要求(注意事项)1、立杆在开始搭设时,应每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可拆除,立杆高度在20m以下者,用单根立杆,立杆纵距1.25—1.30m,横距1.3m.横楞里端离墙不大于10—12cm,且外挑小于500mm.另一端伸出牵杠外边15—20mm.2、底部高度一般为1.6m(遇特殊情况,须提高底部高度者,在任何情况下,都不大于2m),从第二步起,每步高度为1.8m.3、脚手架的底脚必须牢固,应在墙基回土后搭设.回填土应分层夯实,达到坚实平整,上铺10cm厚道渣.在道渣上面浇捣10cm厚C20混凝土硬地坪,在混凝土地坪上铺设15×15cm铁板垫块,在每一立杆底做垫层,并做好四周排水沟,集水井,排水沟宽30cm,深25cm.4、扣件脚手架的底部立杆应采用不同长度的钢管参差不齐.使相邻两根立杆上部接头相互错开,不在同一平面上,以保证脚手架的整体性.扣件和螺栓脚手架的立杆都应垂直稳定,底部都应用牵杠,横楞相互连接.5、脚手架搭设顺序为:立杆—横楞—牵杠—搁栅—剪力撑—脚手笆—栏杆.除搁栅与横楞可用双股18号铅丝绑扎外,所有杆件联接均须用螺栓或扣件,每个接点的螺栓帽均要拧紧.脚手架搭设应横平竖直.6、脚手架每个搁栅上应满铺脚手笆,脚手笆四角应用18号铅丝同牵杠扎牢.施工操作步靠边墙面部位应铺脚手板,脚手板离墙面不得大于20cm.脚手板沿长向铺设,其端点应伸出搁置点横楞10—20cm,并应重叠搁置.没有重叠处应用铅丝将脚手板与搁置点绑牢.7、脚手架外侧,从第二步开始,每步均须在外立杆里侧设1.2m高的防护栏杆和施工层三排18cm高的挡脚板.防护栏杆为60cm,120cm处二道,应与立杆扣牢,并应全部设防护安全网作全封闭施工.8、脚手架从第二步开始每隔四步,应在里立杆与墙面之间铺设统长的安全隔离,底笆下应加两根搁栅与挑出横楞扎牢.底笆与搁栅绑扎,每笆不小于4点.作四步一隔离措施.9、脚手架与主体结构的拉与撑,是保证脚手架安全的最重要因素.应在施工时执行如下规定:1)、水平方向每三个立杆间距(5.4m),垂直方向每二步(3.6m),设一拉撑点脚手架的外侧采用全封闭施工时,因承受风力较大,拉撑连杆应加密设置.即水平方向每二个立杆间距(3.6m), 垂直方向每二步(3.6m)设一拉撑点;2)、钢管拉撑连杆,一端必须用扣件与脚手架紧紧扣牢,另一端在主体结构上预埋钢管,把拉撑连杆用扣件固定在预埋钢管上,故采用局部硬拉接混凝土强度必须13/ 4达到150号以上;3)、拉撑连杆应与脚手架成垂直,应拉撑立杆与横楞交接处;4)、拉撑连杆局部用12#铅丝,同结构钢筋连接,采用软拉接.若分别设计成分开的受拉与受压不同构件时,两者应尽量靠近,距离限制在1m以内;5)、拉撑连杆的接力与压力强度,不得低于700kg,经试验合格后方能使用;6)、沿建筑物周围搭设的脚手架,一般应采用闭合形式.如遇有吊物井架等脚手架必须断开时以及在非闭合形式的脚手架尽端处.该部位的拉撑连杆应加设置,而且在断开及尽端截面上,上下步里外排立杆之间应设侧向斜撑;7)、脚手架的最上部分,拉撑连杆应加密设置.即每二个立杆间(3.6m)设一拉撑点;8)、无论受压或受拉的拉撑连杆,一定要到拆除脚手架时,才能逐步从上而下拆除,施工中途如因妨碍其他工序操作,需要拆除个别拉撑连杆时,必须经单位工程施工负责人同意,并采取有效加固措施,经检查确实牢固可靠后(不准拉撑在如阳台栏杆,窗档等薄弱部位)方可去除,任何人不得擅自拆除.五:(该工程脚手架构造布置图见附图)六:拆除脚手架1、脚手架拆除前应由单位工程负责人召集有关人员对工程进行全面检查与鉴证.确认建筑物已施工完毕,不需用脚手架时,方可进行拆除;2、应由单位负责人进行拆除安全技术交底;3、拆除脚手架时,应设置警戒区,并有专人进行警戒,且有醒目的警戒标志;4、拆除脚手架前,应将脚手架上的存留材料,杂物等清除干净;5、拆除脚手架顺序:脚手笆-栏杆-剪刀撑-搁栅-牵杠-横楞-立杆,按自上而下先装者后拆,逐步拆除,一步一清,不得采用踏步式拆除法,不准上下同时拆除作业.剪刀撑应先拆中间扣,再拆两头扣,由中间操作人往下递杆子;6、除作业必须由上而下逐层进行,严禁上下同时作业;7、连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架,分段拆除高差不应小于2步,如高差大于2步时,应增设连墙件加固;9、拆下的杆件与零配件,应按类分堆,用吊车吊下,严禁高空抛掷;10、拆下的杆件与零配件运至地面时,应随时按品种,分规格堆放整齐妥善保管.七:安全措施脚手架搭设人员必须是经过按现行国家标准《特种作业人员安全技术考核管理规则》(GB 5036)考核合格的专业架子工,上岗人员应定期体检,合格者方可持证上岗。
