高支撑满堂脚手架专项施工方案(专家论证)

合集下载

高支模专项施工方案(专家论证通过)

高支模专项施工方案(专家论证通过)

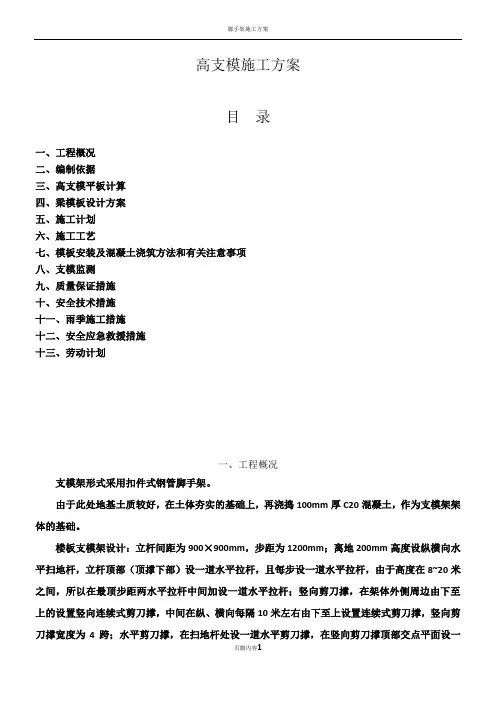

高支模施工方案目录一、工程概况二、编制依据三、高支模平板计算四、梁模板设计方案五、施工计划六、施工工艺七、模板安装及混凝土浇筑方法和有关注意事项八、支模监测九、质量保证措施十、安全技术措施十一、雨季施工措施十二、安全应急救援措施十三、劳动计划一、工程概况支模架形式采用扣件式钢管脚手架。

由于此处地基土质较好,在土体夯实的基础上,再浇捣100mm厚C20混凝土,作为支模架架体的基础。

楼板支模架设计:立杆间距为900×900mm,步距为1200mm;离地200mm高度设纵横向水平扫地杆,立杆顶部(顶撑下部)设一道水平拉杆,且每步设一道水平拉杆,由于高度在8~20米之间,所以在最顶步距两水平拉杆中间加设一道水平拉杆;竖向剪刀撑,在架体外侧周边由下至上的设置竖向连续式剪刀撑,中间在纵、横向每隔10米左右由下至上设置连续式剪刀撑,竖向剪刀撑宽度为4跨;水平剪刀撑,在扫地杆处设一道水平剪刀撑,在竖向剪刀撑顶部交点平面设一道水平剪刀撑,由于高度在8~20米,在纵横向相邻的两竖向连续式剪刀撑中间处增加之字斜撑,在有水平剪刀撑的部位,在每个剪刀撑中间处增加一道水平剪刀撑,水平剪刀撑宽度为4跨,连墙件竖向2步(2400mm)与建筑物柱子设置一个固结点。

梁支模架设计:立杆横向间距为300mm,立杆纵向间距为600mm,梁底采用18mm厚胶合板,配60×80mm木枋作为次楞(间距150mm),48×3.0mm作为水平主楞(间距同纵向立杆600mm),再加48×3.0mm双钢管支撑(间距300mm)。

梁侧采用18mm厚胶合板,配横向60×80mm的木枋作为次楞(间距为200mm),再竖向加48×3.0mm双钢管主楞(间距1000mm),采用蝴蝶扣和M12对拉螺杆加固,螺杆竖向间距为200mm。

为了保证支撑模板系统的施工质量,防止发生不安全事故,避免造成人员伤亡和财产损失,根据《危险性较大的分部分项工程安全管理办法》的规定,特编制高支撑模板系统专项施工技术方案。

高大模板满堂脚手架专项施工方案(专家论证)

高大模板满堂脚手架专项施工方案(专家论证)

目录第1章. 工程概况 (1)1.1. 工程概况 (1)1.1.1. 调蓄池工程概况 (1)1.2. 地质及周边情况 (1)1.3. 工程特点 (3)1.3.1. 施工工期紧 (3)1.3.2. 工作协调工作量大 (3)1.3.3. 文明施工、环境保护要求高 (3)1.4. 施工平面布置 (4)1.4.1. 施工场地布置原则 (4)1.4.2. 临时设施 (6)1.4.3. 施工钢制围挡及场地硬化 (6)1.4.4. 临时用水 (6)1.4.5. 临时用电 (6)1.4.5.1. 施工现场用电设备汇总表 (6)1.4.5.2. 计算公式 (7)1.4.5.3. 临时用电总思路 (7)1.4.5.4. 临时用电布置 (8)1.5. 施工要求及技术保证条件 (8)1.6. 参建五方主体名称 (9)第2章. 编制依据及原则 (10)2.1. 编制依据 (10)2.2. 编制原则 (11)第3章. 施工计划 (12)3.1. 施工进度计划 (12)3.2. 人员、设备、材料计划 (12)3.2.1. 模板支架 (12)3.2.2. 人员配置 (12)3.2.3. 机械设备 (13)3.2.4. 混凝土浇筑施工安排 (15)第4章. 施工工艺技术 (17)4.1. 危大工程范围 (17)4.2. 技术参数 (17)4.2.1. 确定模板选型 (17)4.2.2. 模板拼装技术参数 (17)4.2.3. 混凝土施工技术参数 (18)4.3. 工艺流程 (19)4.4. 施工方法 (19)4.4.1. 底板混凝土浇筑及养护 (19)4.4.2. 顶板满堂脚手架 (19)4.4.3. 剪刀撑安装 (21)4.4.4. 模板安装 (19)4.4.5. 混凝土浇筑及养护 (22)4.4.6. 模板拆除 (24)4.4.7. 架体拆除 (30)4.5. 注意事项 (30)4.5.1. 满堂扣件式钢管支撑架安装施工注意事项 (30)4.5.2. 混凝土施工注意事项 (31)4.5.3. 模板拆除注意事项 (31)4.5.4. 架体拆除注意事项 (32)4.6. 操作要求 (32)4.6.1. 材料选择及验收 (33)4.6.2. 混凝土浇筑 (33)4.6.3. 设置马道 (35)4.6.4. 施工缝、后浇带 (36)4.6.4.1. 施工缝 (36)4.6.4.2. 后浇带 (37)4.7. 检查验收要求 (38)第5章. 施工安全保证措施 (40)5.1. 组织保证措施 (40)5.1.2. 质量组织保证措施 (44)5.2. 技术保障措施 (46)5.2.1. 施工保证措施 (47)5.2.2. 技术保障措施 (49)5.2.3. 技术交底 (49)5.3. 监测监控措施 (50)第6章. 施工管理及作业人员配备和分工 (52)6.1. 施工管理人员配置和分工 (55)6.1.1. 项目经理部组织机构框图 (55)6.1.2. 施工管理人员部门职责分工 (55)6.2. 专职安全生产管理人员配置和分工 (60)6.2.1. 专职安全生产管理人员配置 (60)6.2.2. 专职安全生产管理人员职责 (60)6.3. 特种作业人员 (61)6.4. 劳动力的配备及分工准备 (61)第7章. 验收要求 (63)7.1. 验收标准 (63)7.2. 验收程序 (63)7.2.1. 隐蔽工程质量验收 (64)7.3. 验收内容 (64)7.4. 验收人员 (67)第8章. 应急处理措施 (69)8.1.1. 安全方针 (69)8.1.2. 安全目标 (69)8.1.3. 应急处理措施的目的 (69)8.1.4. 适用范围 (69)8.1.5. 引用相关文件 (69)8.1.6. 应急小组的成立 (69)8.1.7. 职责分工 (70)8.1.8. 应急处理流程 (72)8.1.10. 应急响应 (74)8.1.11. 事故现场应急处理 (76)8.1.12. 善后处理 (76)8.1.13. 应急物资 (76)8.1.14应急救援培训及措施 (77)8.2互助协议 (79)8.3应急预案实施终止后的恢复工作 (79)8.4媒体机构、信息发布管理 (79)8.5预案管理与评审改进 (79)8.6安全事故应急预案 (79)8.6.1高处坠落、物体打击、机械伤害事故应急预案 (79)8.6.2发生食物中毒的应急预案 (80)8.6.3发生传染病的应急预案 (80)8.6.4火灾事故的应急预案 (80)第9章. 附图、附表 (83)9.1. 扣件钢管顶板模板支架计算书 (83)9.2. 平面位置图 (108)第1章. 工程概况1.1.工程概况1.1.1.调蓄池工程概况调蓄池位于现状污水处理厂南侧现状空地123 与规划交叉口东侧200米,结构形式为三层建筑,。

专家论证意见(高支模)

专家论证意见(高支模)

高支模专项施工方案专家组审查意见1、方案省批流程2、各个区域的图纸内容细化(轴线、标高、尺寸)3、项目部组织构架范围缩小(检查验收人)4、所用木楞的材质及强度5、胶合板(竹、木质)它的含水率5%~13%6、架体的施工步距由于1.8m改为1.5m7、架体的基础不在黏土上而在现浇结构上8、架体下面一层的强度等级要做说明在其拆模前要验算是否能承受得了上部全部荷载(施工荷载)9、垂直、水平剪刀撑做法要用(满堂脚手架的搭设方法)10、架体与周边框架柱的连接要有图11、验收程序;验收架体本身——模板安装前模板安装完成后浇筑前12、施工安全架体本身的在浇筑过程中和浇筑砼的方向顺序以及终凝前的变化13、计算书○1架体的加密计算○2架体是支在结构上而不是支设在土层上14、各个区域的图纸内容细化(轴线、标高、尺寸)15、高支模的验收程序(第三方的介入)16、实际施工有无施工缝17、下层架体的拆除要与上层的结构砼实际强度结合18、应急预案不需要有夏季防暑降温19、施工进度计划20、梁模板侧面无验算21、《混凝土结构工程施工质量验收规范》GB 50204-2011改为《混凝土结构工程施工质量验收规范》GB 50204-(2011版)22、编制依据增加安全生产管理条例——中华人民共和国国务院令第393号23、2800高的梁支撑的水平剪刀撑间距过大24、方案设计的架体的步距不能大于1.825、穿墙螺杆的间距不明26、文字交代与图不一致27、基础的描述错误28、立杆下脚设置的是木板还是槽钢29、验收程序30、砼浇灌的顺序——路线——事项31、监测内容32、高支模梁的节点详图,板的详图(包含水平、垂直剪刀撑)专家组人员:年月日。

高强度满堂脚手架专项施工方案(专家论证)

高强度满堂脚手架专项施工方案(专家论证)

高强度满堂脚手架专项施工方案(专家论证)简介本文档旨在提供一份高强度满堂脚手架专项施工方案的论证,以确保施工过程中的安全性和高效性。

该方案对于满堂脚手架的搭建和拆除过程,材料的选择和使用,以及人员的培训和监督都进行了详细论述。

施工方案1. 搭建和拆除流程1.1 搭建流程- 搭建前需进行现场勘测和评估,确保脚手架的设计满足要求。

- 根据设计图纸进行脚手架搭建,严格按照搭建顺序和安全要求操作。

- 在搭建过程中,对必要的连接点进行巩固,并使用合适的连接件和支撑杆,确保稳固性。

- 搭建完成后,进行结构检查和安全测试,确保满足使用要求。

1.2 拆除流程- 拆除前需对脚手架进行全面检查,确认安全可拆除。

- 拆除过程中,严格按照逆序操作,确保安全稳定地拆除每个部分。

- 注意拆除过程中的人员安全,需戴好相应的安全防护装备。

- 拆除完成后,对脚手架及周边进行清理,确保无杂物和隐患。

2. 材料的选择和使用2.1 材料选择- 选择经过质量认证的高强度材料,符合国家标准和行业要求。

- 对于关键连接件和支撑杆,使用正规渠道采购产地可追溯的产品。

2.2 材料使用- 在使用过程中,严格按照材料的使用说明和技术规范进行操作。

- 对于有损坏或异样的材料,及时更换或修复,确保其正常使用。

3. 人员培训和监督3.1 培训- 所有参与满堂脚手架搭建和拆除的人员,需接受相关培训,了解相关规范和要求。

- 培训内容包括搭建和拆除流程、安全操作规范以及事故应急处理等。

3.2 监督- 固定指定专人进行施工现场的监督和检查,确保操作符合规范。

- 配备必要的安全设施和监控装置,确保施工人员的安全。

结论本高强度满堂脚手架专项施工方案的论证详细论述了搭建和拆除流程、材料的选择和使用,以及人员的培训和监督。

这些措施将有助于确保施工过程中的安全性和高效性。

在实施施工方案时,应严格按照相关要求操作,并确保专人监督和检查施工现场,以确保施工质量和人员安全。

满堂脚手架专项施工方案1

满堂脚手架专项施工方案1

满堂脚手架专项施工方案1前言脚手架是建筑施工中常用的辅助工具,能够提供工人安全高效地进行施工的工作平台。

本文将就满堂脚手架的专项施工方案进行详细介绍,包括施工准备、脚手架搭设、安全措施等内容。

施工准备在进行脚手架搭设之前,需要做好充分的准备工作。

首先要对施工现场进行认真的勘察,了解施工环境、地形、周边情况等,确保能够顺利搭设脚手架。

同时要准备好所需的脚手架材料、工具,确保施工过程中能够顺利进行。

脚手架搭设1.确定搭设位置:根据设计图纸确定脚手架的搭设位置,并在地面上标记出基准点。

2.安装脚手架支架:根据设计要求安装脚手架支架,并在支架上安装水平仪进行调整,保证支架水平。

3.架设主体结构:根据设计要求逐层搭设脚手架主体结构,使用连接件连接不同部件,确保脚手架结构牢固。

4.设置围护栏:在搭设好的脚手架上设置围栏,确保工人在脚手架上工作时的安全。

5.检查调整:在搭设完毕后,要对脚手架进行全面检查,确保所有部件连接牢固、无松动现象。

安全措施1.工人佩戴安全帽和安全带:工人在脚手架上工作时应佩戴安全帽和安全带,确保安全。

2.禁止超载:脚手架的承载能力有限,严禁超载,确保脚手架结构稳定安全。

3.固定脚手架:在搭设脚手架后,要及时进行固定,防止风吹或其他因素导致脚手架移动。

4.定期检查:脚手架在使用过程中要进行定期检查,确保结构安全,发现问题及时处理。

结语本文详细介绍了满堂脚手架的专项施工方案,包括施工准备、脚手架搭设、安全措施等内容。

在施工过程中,要严格按照专项施工方案进行操作,确保施工质量和施工安全。

希望可以为相关施工人员提供一定的参考和帮助。

模板支撑(满堂红脚手架)专项施工方案

模板支撑(满堂红脚手架)专项施工方案

模板支撑(满堂红脚手架)专项施工方案
简介
模板支撑,在建筑施工中起着至关重要的作用,特别是在搭建脚手架时。

本文
将介绍模板支撑施工方案,重点关注满堂红脚手架的搭建和施工细节。

材料准备
1.满堂红脚手架组件
2.钢管、扣件等支撑材料
3.搭建所需工具
搭建步骤
1.制定施工计划:确定施工目标和时间节点。

2.现场布置:清理施工场地,确定脚手架设置位置。

3.安装主立杆:将主立杆按照设定位置竖立固定。

4.安装横向支撑:在主立杆之间安装横向支撑,并用扣件固定。

5.安装横梁和斜撑:在横向支撑上安装横梁和斜撑,保证结构稳固。

6.调整:确保每个部件安装牢固,进行最后的调整和检查。

7.验收:进行施工质量验收,确保搭建符合标准要求。

施工注意事项
•搭建脚手架前应仔细核对构建方案和相关图纸。

•施工过程中注意安全,穿戴好安全防护装备。

•施工人员应经过专业培训,熟练掌握搭建技术。

施工结束
完成搭建后,应及时进行验收和记录,保留施工档案。

如有不合格部分,及时
整改。

结语
模板支撑(满堂红脚手架)专项施工方案可确保施工过程的顺利进行,提高效率、质量和安全。

施工人员在实践中需不断积累经验,熟练掌握搭建技术,确保每一项工程都能圆满完成。

以上便是模板支撑(满堂红脚手架)专项施工方案的简要介绍,希望能对相关工
作人员在实践工作中提供参考与指导。

满堂脚手专项施工方案

满堂脚手专项施工方案

满堂脚手专项施工方案一、工程概况与特点本工程为XX商业综合体,总建筑面积达到XX万平方米。

工程结构复杂,包括高层塔楼、裙楼及地下室。

施工特点为施工空间狭小,垂直运输困难,且需考虑多工种、多工序交叉作业。

二、施工准备与条件人员配置:配备经验丰富的脚手架工长和技术工人,确保施工过程的顺利进行。

材料准备:提前采购质量合格的脚手架管材、扣件等,并进行必要的检测和试验。

现场准备:清理施工区域,确保场地平整,提供足够的堆料空间。

技术准备:编制详细的脚手架施工图,并进行技术交底。

三、脚手架选型与搭设选型:根据工程特点,选用承插型盘扣式脚手架,具有承载力高、稳定性好的特点。

搭设:脚手架搭设应遵循“先横后竖、先下后上”的原则,确保搭设过程的稳固性。

四、安全技术措施安全教育:对所有参与脚手架施工的人员进行安全教育培训,增强安全意识。

安全防护:脚手架外侧设置密目安全网,确保施工过程中的安全防护。

安全检查:定期对脚手架进行检查,发现问题及时处理。

五、施工进度与工期施工进度计划:制定详细的脚手架施工进度计划,确保按计划进行。

工期保障:合理安排施工资源,确保脚手架施工在计划工期内完成。

六、质量控制与检验质量控制:施工过程中,严格按照国家相关标准和规范进行脚手架施工。

质量检验:脚手架搭设完成后,进行质量验收,确保脚手架的稳固性和安全性。

七、环境保护与文明施工环境保护:施工过程中,减少噪音、扬尘等污染物的排放,保护周边环境。

文明施工:施工现场保持整洁,垃圾分类处理,确保文明施工。

八、应急预案与措施应急预案:针对可能出现的脚手架坍塌、高处坠落等事故,制定应急预案。

应急措施:配备必要的应急救援设备,如安全绳、担架等,定期进行应急演练,提高应对突发事件的能力。

通过上述八个方面的专项施工方案,我们将确保满堂脚手施工过程的安全、质量和进度,为工程的顺利完成奠定坚实基础。

脚手架专项施工方案需要专家论证的情形

脚手架专项施工方案需要专家论证的情形

脚手架专项施工方案需要专家论证的情形“专项方案”的全称是“危险性较大的分部分项工程安全专项施工方案”,是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。

“专家论证”是指对于超过一定规模的危险性较大的分部分项工程,施工单位还应当组织专家对专项方案进行论证。

——《危险性较大的分部分项工程安全管理办法》那么,哪些工程需要编制专项方案?又有哪些还需要组织专家对专项方案进行论证呢?以下危险性较大的分部分项工程需要编制专项方案一、基坑支护、降水工程开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程。

二、土方开挖工程开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。

三、模板工程及支撑体系(一)各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。

(二)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/㎡及以上;集中线荷载15kN/m及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。

(三)承重支撑体系:用于钢结构安装等满堂支撑体系。

四、起重吊装及安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在10KN及以上的起重吊装工程。

(二)采用起重机械进行安装的工程。

(三)起重机械设备自身的安装、拆卸。

五、脚手架工程(一)搭设高度24m及以上的落地式钢管脚手架工程。

(二)附着式整体和分片提升脚手架工程。

(三)悬挑式脚手架工程。

(四)吊篮脚手架工程。

(五)自制卸料平台、移动操作平台工程。

(六)新型及异型脚手架工程。

六、拆除、爆破工程(一)建筑物、构筑物拆除工程。

(二)采用爆破拆除的工程。

七、其它(一)建筑幕墙安装工程。

(二)钢结构、网架和索膜结构安装工程。

(三)人工挖扩孔桩工程。

(四)地下暗挖、顶管及水下作业工程。

(五)预应力工程。

(六)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。

满堂脚手架专项施工方案(最终)

满堂脚手架专项施工方案(最终)

满堂脚手架专项施工方案(最终)
一、前言
现代建筑工程中,脚手架是承载施工人员和材料的临时性支撑结构,而满堂脚
手架在工程中起到举足轻重的作用。

本文主要讨论了如何在施工现场制定满堂脚手架的专项施工方案,确保施工安全、高效进行。

二、施工准备
1. 材料准备
在满堂脚手架搭建前,需要充分准备好所需材料,如钢管、扣件、脚手板、横
向和纵向连接件等,保证工程顺利进行。

2. 施工人员培训
所有参与搭建满堂脚手架的施工人员都必须接受相关培训,包括脚手架的构造、安全使用注意事项等,保证施工过程中的安全。

三、施工流程
1. 基础搭建
首先确定搭建满堂脚手架的基础节点位置,安装地脚杆和水平横杆,确保基础
搭建稳固。

2. 主体搭建
按照设计要求,安装立杆、斜杆和横向连接件,逐层搭建满堂脚手架主体结构,并及时固定调整。

3. 安全检查
在搭建过程中,每完成一个阶段就要进行一次安全检查,确保脚手架的结构稳固,不存在安全隐患。

四、施工安全
1. 安全防护
施工现场要提供必要的安全防护设施,如安全网、安全带等,确保施工人员的
人身安全。

2. 定期检查
定期对已搭建好的满堂脚手架进行检查,及时发现问题并进行处理,避免事故发生。

五、施工总结
综上所述,满堂脚手架的专项施工方案需在施工准备、施工流程和施工安全等方面严格执行,确保施工顺利进行,保障工程质量和工人安全。

希望此方案能为相关施工提供一定的参考和指导。

以上内容为满堂脚手架专项施工方案的最终版本,仅供参考。

高支撑满堂脚手架专项施工方案(专家论证)

高支撑满堂脚手架专项施工方案(专家论证)

一、编制依据:《建筑施工安全检查标准》(JGJ59-2011)《建筑施工扣件式钢管脚手架安全技术规范》 (JGJ 130-2011) 《建筑施工门式钢管脚手架安全技术规范》 (JGJ 128-2010) 《建筑施工模板安全技术规范》(JGJ162-2008)《建筑结构荷载规范》(GB 50009-2012)《钢结构设计规范》 (GB 50017-2014)工程设计图纸及上级的有关文件及标准等二、工程概况工程名称:河南晋煤天庆5亿方工业燃气优化技改工程-LNG循环水;建设单位:河南晋煤天庆煤化工有限责任公司;设计单位:赛鼎工程有限公司;监理单位:河南省中大工程监理有限公司;施工单位:中石化工建设有限公司。

1、本工程为河南晋煤天庆5亿方工业燃气优化技改工程-LNG循环水30.5项目-尿素循环水站,属于工业建筑。

2、结构类型:钢筋混凝土结构。

3、本工程结构安全等级:二级;设计使用年限50年;抗震设防烈度:七度;设计基本地震加速度值:0.10g;设计地震分组为第二组;抗震设防类别:丙类;抗震等级:三级;场地类别为二类。

4、砼的环境类别:一般室内为一类,室外外漏构建砼结构等级为二b类。

5、结构平面的轴网尺寸如下——39.0m*22.5m。

LNG循环水工程一、二层为泵房、操作间和控制室等房间,三层及以上楼层为循环水塔体部位,根据本工程的整体施工方案,房心回填土高度为-1.0m。

一、二层的结构特征为A~C轴与1~7轴结构层高+4.97m,板厚120mm;C~E轴与1~7轴结构层高+9.77m,板厚250mm,脚手架搭设高度分别为6.0米,11.0米,按照相关要求,为高大模板工程,为保证施工质量及安全文明施工,特编制此方案。

三、危险源识别与监控(一)、脚手架工程事故的类型分析1、整架倾倒或局部垮架。

2、整架失稳、垂直坍塌。

3、人员从脚手架上高处坠落。

4、落物伤人(物体打击)。

5、不当操作事故(闪失、碰撞等)。

(二)、引发事故的主要原因分析1、整架倾倒、垂直坍塌或局部垮架(1)构架缺陷:构架缺少必须的结构杆件,未按规定数量和要求搭设剪刀撑等。

满堂脚手架施工方案(4)

满堂脚手架施工方案(4)

满堂脚手架施工方案(4)在现代建筑施工中,脚手架是承载工人和材料,提供工作平台的重要设施之一。

而在高层建筑施工中,尤其需要高质量、安全可靠的脚手架来支撑工程作业。

本文将介绍满堂脚手架的施工方案并探讨其特点。

1.基本原则在搭建满堂脚手架时,需要始终遵循以下基本原则:•安全第一:安全永远是最重要的,必须确保脚手架牢固、稳定、符合规范。

•合理设计:根据建筑结构和施工需要进行脚手架设计,确保质量和效率。

•定期检查:脚手架施工过程中应定期检查,确保安全使用。

2.施工步骤搭建满堂脚手架需要经过以下步骤:2.1 脚手架材料准备•确保脚手架使用的钢管、扣件等材料质量合格。

•对脚手架材料进行清点,确保数量和规格齐全。

2.2 地基处理•对施工现场的地基进行加固或者处理,确保承载能力。

•地基处理完毕后开始安装脚手架的基础支撑部分。

2.3 脚手架主体搭建•按照设计要求开始组装脚手架的主体结构。

•在搭建过程中需要注意连接处的扎实性和稳固性。

2.4 安全检查与调整•在脚手架搭建完毕后,对整个结构进行安全检查。

•针对可能存在的问题进行调整和加固,确保施工安全。

3.特点分析满堂脚手架作为一种常用的脚手架类型,具有以下特点: - 稳固性强:满堂脚手架整体连接结构紧密,稳固性较好。

- 适应性广:适用于各种不同高度和形状的建筑物,施工范围广泛。

- 易于拆卸:满堂脚手架可以根据需要拆卸和重新搭建,灵活性较高。

结语通过本文对满堂脚手架施工方案的介绍及特点分析,我们可以更好地了解如何安全高效地搭建脚手架,确保工程施工顺利进行。

在实际施工过程中,工程人员应严格按照设计要求和安全规范操作,保障施工安全和质量。

高支撑满堂脚手架专项施工方案(专家论证)

高支撑满堂脚手架专项施工方案(专家论证)

高支撑满堂脚手架专项施工方案(专家论证)在建筑工程领域,为了确保工程施工的安全性与高效性,对于脚手架的搭建方案尤为重要。

本文旨在对高支撑满堂脚手架的专项施工方案进行深入研究与专家论证,以期为相关从业人员提供一份科学可行的操作指南。

首先,我们来关注“高支撑”这一关键词。

在工地现场,垂直支撑的使用对于脚手架的稳定性至关重要。

而在本专项施工方案中,我们强调采用高度优越的垂直支撑技术,以确保整个脚手架结构的坚固稳定。

这一点与传统观念有所不同,但实践证明,高度优越的垂直支撑不仅可以有效分担荷载,还能提高整体施工效率。

满堂脚手架的概念在专项方案中也得到了重新解读。

传统观念中,满堂脚手架往往被理解为布满整个建筑平台,而在我们的专项施工方案中,满堂的概念更多地强调对于各个层次脚手架的全面覆盖。

这种全面覆盖不仅包括横向的搭建,更注重纵向上的支撑,以确保在多层施工中各层脚手架之间的协调与统一。

为了突显本专项施工方案的独特性,我们引入了先进的脚手架连接技术,以取代传统的组合方式。

这种连接技术不仅更加紧密,还具有更高的承载能力,有效减少了工地事故的发生概率。

此外,我们特别强调了脚手架材料的选用,力求在保证安全的前提下,降低施工成本,提高经济效益。

在专家论证阶段,我们邀请了建筑结构工程领域的资深专家,通过模拟实验与实际工地观察,对本专项施工方案进行了全面评估。

专家们一致认为,本方案在结构设计、材料选用和施工工艺上都具有创新性,为行业带来了全新的思路与方法。

综上所述,高支撑满堂脚手架专项施工方案通过对传统观念的颠覆性重新解读,以及先进技术的引入,为脚手架施工领域注入了新的活力与发展方向。

这一方案的推广应用将在提高建筑工程质量的同时,为施工人员创造更为安全、高效的工作环境。

高支模施工方案(专家论证)

高支模施工方案(专家论证)

公园九号工程连廊模板施工方案编制:审核:审定:浙江东阳建工集团有限公司二0一0年三月目录一、工程概况........................................... - 2 -二、施工部署............................................ - 2 -三、模板安装............................................ - 5 -四、模板施工质量要求.................................... - 8 -五、模板施工安全要求.................................... - 9 -六、梁模板高支撑架的构造和施工要求...................... - 9 -七、计算式(梁、板)................................... - 11 -连廊模板施工方案一、工程概况长沙公园九号工程,位于长沙市德雅路以南、东风路以西,由湖南省长沙市枫林投资有限公司投资建设、北京世纪千府国际工程设计有限责任公司与上海玖城规划建筑设计有限公司、湖南化工地质工程勘察院、湖南省华顺建设项目管理有限公司、浙江东阳建工集团有限公司承建施工。

本工程由地下室及1#、2#、3#、4#、5#、6#楼组成,框架--剪力墙结构,总建筑面积112293.40㎡,地下2层,地上最高层数32层,建筑高度为98.40m。

本工程±0.000相当于黄海高程42.90m,建筑工程等级为一级,耐火等级为地上一级,地下一级,抗震设防烈度为六度,设计使用年限50年,建筑物耐火等级为二级,屋面防水等级为二级。

本工程1#、2#中间门厅部分变更为在四层做一层结构面,现按图纸中的该门厅结构层做法以五层屋顶结构来安排支模方式,采用满堂脚手架搭设。

板厚:150mm梁高:(代表性尺寸)300×900mm、300×1000mm。

专家论证高支模方案

专家论证高支模方案

专家论证高支模方案高支模专项施工方案编制稽核批准专案部2021年3月1日第一章、编制说明及依据1第一节、规範标準1其次节、编制说明1其次章、工程概况2第一节、工程基本状况2其次节、施工平面及立面布置及技术要求和保证条件3 第三章、施工、劳动力方案5第一节、施工组织机构设定5其次节、主要施工力气配置5第三节、施工组织机构框图6第四节、配置及原则说明6第五节、主要施工机械配备7第六节、劳动力方案8第七节、材料方案9第四章、施工工艺技术及检查验收10第一节、施工挨次10其次节、支撑系统安装要求及构造措施11第五章、质量、平安保证措施12第一节、施工质量保证技术措施12其次节、模板安装和拆除的平安技术措施13第六章、高支模施工应急救援预案16第一节、概况17其次节、机构设定17第三节、机构的职责17第四节、应急救援工作程式17第五节、救援方法17第七章、高支模监测措施19第八章、文明施工措施21一、现场文明施工措施21第九章、计算书22第一节、板模板(扣件钢管高支模支撑架)计算书22其次节、500mm×1800mm樑模板(扣件钢管架)计算书29a、樑侧模计算书29b、樑底模及扣件钢管高支撑架计算书35第一章、编制说明及依据第一节、规範标準1、《建筑施工模板平安技术规範》jgj162-20212、《建筑施工扣件式钢管脚手架平安技术规範》(jgj130-2021)3、建质[2021]87号《危急性较大的分部分项工程平安管理方法》4、建质[2021]254号文(建设系统高大模板支撑系统施工平安监督管理导则)5、《建筑施工平安检查标準》(jgj59-99)6、《施工企业平安生产评价标準》(jgj/t77-2021)7、《建筑施工高处作业平安技术规範》(jgj80-91)8、《建筑工程施工质量验收统一标準》(gb50300-2021)9、《建筑结构荷载规範》(gb50009-2021 2021年版)10、《高层建筑混凝土结构技术规程》(jgj3-2021 j186-2021)11、《特种作业人员平安技术考核管理规章》(gb5305-85)12、《起重机械使用平安技术规程》(jgj33-2021)中国建筑工业出版社13、《直缝电焊钢管》(gb/t13793)14、《低压流体输送用焊接钢管》(gb/t3092)15、《碳素结构钢》(gb/t700)16、《钢管脚手架扣件》(gb15831)17、《建筑工程施工手册》(第四版)18、《建筑工程施工工艺标準》其它有关的法律、法规、标準、规章、规範性档案等其次节、编制说明关于建质[2021]87号《危急性较大的分部分项工程平安管理方法》,高大模板工程水平混凝土构件模板支撑系统高度超过8m,或跨度超过18m,施工总荷载大于15kn/m2,或集中线荷载大于20kn/m的模板支撑系统应经专家论证后方可实施;本工程裙楼轴-轴/轴-轴水平混凝土构件模板支撑系统高度为16.3米,酒店大堂轴-轴/轴-轴水平混凝土构件模板支撑系统高度为12.1米,裙楼轴-轴/轴-轴水平混凝土构件模板支撑系统高度为12米,已达到《危急性较大的分部分项工程平安管理方法》高大模板工程水平混凝土构件模板支撑系统高度中的要求。

高支模专项方案(专家论证)

高支模专项方案(专家论证)

目录第一节编制依据 (1)第二节工程概况 (1)一、工程基本概况 (1)二、高支模的选型 (1)三、高支模设计 (2)四、高大支模工程要点分析及总体规划 (3)第三节施工计划 (6)一、施工进度计划 (6)二、材料与设备计划 (7)三、施工准备 (8)第四节施工工艺技术 (8)一、工艺流程 (8)二、支撑搭设施工方法 (8)三、模板安装 (14)四、混凝土浇筑 (15)五、支架及模板拆除 (16)六、成品保护措施 (17)七、高支模支撑系统质量验收 (17)第五节施工安全保证措施 (24)一、工程项目安全、文明施工管理机构网络图 (24)二、安全文明施工 (24)三、检测监控 (26)四、安全应急救援预案 (28)第六节劳动力计划 (32)第七节方案编制,审核人员情况 (33)第八节专职安全生产管理人员及特种作业人员情况 (34)第九节高支模计算书 (39)第一节编制依据1、《木结构设计规范》(2005年版)GB 50005-20032、《建筑结构荷载规范》GB 50009-20123、《混凝土结构设计规范》GB 50010-20104、《钢结构设计规范》GB 50017-20035、《建筑施工高处作业安全技术规范》JGJ 80-20116、《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-20117、《钢管脚手架扣件》GB15831-20068、《建筑施工模板安全技术规范》JGJ 162-20089、《建筑工程大模板技术规程》(JGJ74-2003)10、《建筑施工安全检查标准》(JGJ59-2011)11、《建筑施工承插型盘扣件钢管支架安全技术规程》(JGJ 231-2010)12、《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)13、《建设工程高大模板支撑系统施工安全监督管理导则》(建质[2009]254号)14、《关于进一步加强房屋市政工程脚手架支撑体系使用的钢管扣件等配件管理的通知》(粤建质函【2011】796号)15、广东省住房和城乡建设厅关于《危险性较大的分部分项工程安全管理办法》的实施细则16、全套施工图纸17、施工组织设计18、我司相关规定及作业指导书第二节工程概况一、工程基本概况×××××工程含×栋××层生产管理楼、×栋××层通信机房楼、设有1层地下室,地下室为停车库及设备用房。

专家论证高大模板支撑安全专项施工方案

专家论证高大模板支撑安全专项施工方案

百度文库- 让每个人平等地提升自我XX电影院旧城改造南片工程商业综合楼高大模板支撑安全专项施工方案编制:审核:审批:编制单位:编制日期:目录第一章、编制说明及依据 (3)编制说明 (3)编制依据 (3)第二章、工程概况 (4)工程项目概况 (4)高支模概况 (4)第三章、施工计划 (7)技术准备 (7)材料与设备计划 (7)进度计划 (8)第四章、施工工艺技术 (9)基础处理 (9)模板支撑体系设计 (11)4.2.1模板及支撑架的材料选取及力学性能 (11)4.2.2模板高支撑体系的构造设置 (11)4.2.3截面梁700×1200系列模板支撑设计参数 (13)4.2.4截面梁500×800系列模板支撑设计参数 (14)4.2.5截面梁400×800系列模板支撑设计参数 (14)4.2.6小于300×600截面梁支撑设计参数 (15)4.2.7楼板模板支撑设计参数 (16)工艺要求及验收要求 (17)4.3.1模板高支撑架安装 (17)4.3.2梁、板模板安装 (17)4.3.3模板高支撑架验收和拆除的程序 (18)4.3.4模板高支撑架拆除 (18)第五章、施工安全保证措施 (19)模板高支撑体系施工安全保障体系 (19)模板高支撑体系技术保障措施 (20)预防坍塌事故的安全保障措施 (22)预防高空坠落的安全保障措施 (23)监测监控措施 (23)应急救援预案 (24)5.7.1应急预案的方针和原则 (24)5.7.2突发事件、紧急情况及风险分析 (25)5.7.3应急组织机构 (25)5.7.4应急预案措施 (27)第六章、劳动力计划 (28)管理人员计划 (28)劳动力计划 (28)第七章、模板高支撑架计算书 (29)、700MM×1200MM大梁支撑体系验算 (29)、500MM×800MM大梁支撑体系验算 (35)、400MM×800MM大梁支撑体系验算 (41)、250MM×600MM大梁支撑体系验算 (47)、243MM厚楼板支撑体系验算 (47)、地基承载力验算验算 (53)第一章、编制说明及依据编制说明(1)该高支模施工方案根据XX电影院旧城改造南片工程商业综合楼“安全、经济”的要求编制。

高支模施工方案(专家论证)

高支模施工方案(专家论证)

横八路道路建设项目桥梁模板施工方案编制:审核:重庆珠峰业建设有限公司二0一五年三月目录一、工程概况................................................ - 2 -二、施工部署................................................ - 2 -三、模板安装................................................ - 4 -四、模板施工质量要求........................................ - 7 -五、模板施工安全要求........................................ - 8 -六、梁模板高支撑架的构造和施工要求.......................... - 9 -七、计算式(梁、板)....................................... - 10 -连廊模板施工方案一、工程概况根据横八路道路建设项目路网规划,横八路标准道路宽32m,分幅度为8.0m(人行道)+16.0m(行车道) +8.0m(人行道)。

横八路与规划道路在横八路里程K0+421.9处形成立体交叉,横八路与规划道路斜交右偏角为96°,立交方式为横八路上跨规划路,规划道路宽16.0m,分幅度为4.0m(人行道)+8.0m(行车道) +4.0m(人行道)。

根据规划情况,拟建邓家湾中桥跨越规划路,采用双排脚手架搭设。

墩柱高:(代表性尺寸)1.8×15m、采用1.6*1.4m系梁连接。

支模材料:采用定型钢模及Φ48×3.5扣件式钢管。

高支撑架的计算依据:《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)《混凝土结构设计规范》GB50010-2002《建筑结构荷载规范》(GB 50009-2001)《钢结构设计规范》(GB 50017-2003)等规范编制。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、编制依据:《建筑施工安全检查标准》(JGJ59-2011)《建筑施工扣件式钢管脚手架安全技术规范》 (JGJ 130-2011) 《建筑施工门式钢管脚手架安全技术规范》 (JGJ 128-2010) 《建筑施工模板安全技术规范》(JGJ162-2008)《建筑结构荷载规范》(GB 50009-2012)《钢结构设计规范》 (GB 50017-2014)工程设计图纸及上级的有关文件及标准等二、工程概况工程名称:河南晋煤天庆5亿方工业燃气优化技改工程-LNG循环水;建设单位:河南晋煤天庆煤化工有限责任公司;设计单位:赛鼎工程有限公司;监理单位:河南省中大工程监理有限公司;施工单位:中石化工建设有限公司。

1、本工程为河南晋煤天庆5亿方工业燃气优化技改工程-LNG循环水30.5项目-尿素循环水站,属于工业建筑。

2、结构类型:钢筋混凝土结构。

3、本工程结构安全等级:二级;设计使用年限50年;抗震设防烈度:七度;设计基本地震加速度值:0.10g;设计地震分组为第二组;抗震设防类别:丙类;抗震等级:三级;场地类别为二类。

4、砼的环境类别:一般室内为一类,室外外漏构建砼结构等级为二b类。

5、结构平面的轴网尺寸如下——39.0m*22.5m。

LNG循环水工程一、二层为泵房、操作间和控制室等房间,三层及以上楼层为循环水塔体部位,根据本工程的整体施工方案,房心回填土高度为-1.0m。

一、二层的结构特征为A~C轴与1~7轴结构层高+4.97m,板厚120mm;C~E轴与1~7轴结构层高+9.77m,板厚250mm,脚手架搭设高度分别为6.0米,11.0米,按照相关要求,为高大模板工程,为保证施工质量及安全文明施工,特编制此方案。

三、危险源识别与监控(一)、脚手架工程事故的类型分析1、整架倾倒或局部垮架。

2、整架失稳、垂直坍塌。

3、人员从脚手架上高处坠落。

4、落物伤人(物体打击)。

5、不当操作事故(闪失、碰撞等)。

(二)、引发事故的主要原因分析1、整架倾倒、垂直坍塌或局部垮架(1)构架缺陷:构架缺少必须的结构杆件,未按规定数量和要求搭设剪刀撑等。

(2)在使用过程中任意拆除必不可少的杆件和剪刀撑等。

(3)构架尺寸过大,承载能力不足或设计安全不够与严重超载。

(4)脚手架基础(如所支撑的地面强度未达到要求)承载力不足。

2、人员从脚手架上高处坠落(1)作业层未按规定设置围挡防护。

(2)作业层未铺满脚手板或架面之间的间隙过大。

(3)脚手板和杆件因搁置不稳、扎结不牢或发生断裂和坠落。

(4)不当操作产生的碰撞和闪失。

3、落物伤人(物体打击)(1)在搭设和拆除时,高空抛掷构配件,砸伤工人。

(2)架体上物体堆放不牢或意外碰落,砸伤工人。

(3)整架倾倒、垂直坍塌或局部垮架,砸伤工人。

4、不当操作大致有以下情形:(1)用力过猛,致使身体失稳。

(2)在架面上退着行走。

(3)拥挤碰撞。

(4)集中多人搬运或安装较重构件。

(5)架面上的水或其他易滑物品未清除,造成滑落。

5、其他伤害(1)在不安全的天气条件(六级以上大风、雷雨)下继续施工。

(2)在长期搁置以后未作检查的情况下重新投入使用等。

(三)、危险源的监控1、对脚手架的构配件材料的材质,使用的机械、工具、用具进行监控。

2、对脚手架的构架和防护设施承载可靠和使用安全进行监控。

3、对脚手架的搭设、使用和拆除进行监控,坚决制止乱搭、乱改和乱用情况。

4、加强安全管理,对施工环境和施工条件进行监控。

四、安全技术设计(一)、脚手架材料要求1、脚手架杆件采用外径48mm、壁厚3.0mm的焊接钢管,其力学性能应符合国家现行标准《碳素结构钢》GB/T700中Q235A级钢的规定,用于立杆、大横杆、斜杆的钢管长度为4-6米,小横杆、拉结杆2.1-2.3米,使用的钢管不得有弯曲、变形、开焊、裂纹等缺陷,不合格的钢管决不允许使用。

2、扣件使用生产厂家合格的产品,并持有产品合格证,扣件锻铸铁的技术性能符合《钢管脚手架扣件》GB15831-2006规定的要求,对使用的扣件要全数进行检查,不得有气孔、砂眼、裂纹、滑丝等缺陷。

扣件与钢管的贴合面要严格整形,保证与钢管扣紧的接触良好,扣件夹紧钢管时,开口处的最小距离不小于5mm,扣件的活动部位转动灵活,旋转扣件的两旋转面间隙要小于1mm,扣件螺栓的拧紧力距达60N﹒M时扣件不得破坏。

3、木脚手板的选用必须严格,脚手板材质坚硬,不腐烂,横向裂纹不得大于四分之一板宽,脚手板宽一般为200~300mm,厚度不小于30mm。

脚手板端部(80mm~100mm处)用铁皮或铁丝扎紧2-3圈。

竹笆板的选用必须严格,竹笆宜采用毛竹或南竹制作,进场竹笆必须紧密、有良好的韧性及弹性模数。

(二)、满堂脚手架施工措施结合本工程结构形式、实际施工特点,室内采用满堂脚手架模板支撑体系来满足梁、板的施工。

根据建质[2009]87号文件规定搭设高度超过8m及以上混凝土模板支撑工程,属危险性分部分项工程,此支撑系的立杆部分立在砼顶板上,部分立在原土层,而规定水平构建支撑系统高度大于8m即为危险性较大部位。

因此必须保证其整体性和抗倾覆性。

地基土应有承载力的数据。

并参与计算。

1、基本要求(1)搭设楼地面应平整且保证回填土地基的承载力达到要求,立杆下应垫枕木并加设扫地杆。

(2)剪刀撑:剪刀撑应由下向上连续设置。

2、脚手架的搭设(1)必须严格按照要求设置剪刀撑。

剪刀撑与纵向水平杆呈45~60°角。

(2) 垫板、底座均应准确地放在定位线上,宽度不宜小于220mm,木垫板长度不宜小于2跨,厚度不宜小于30mm。

(3) 立管的排距和间距按计算确定。

(4) 底部立管采用不同长度的钢管,立管的联接必须交错布置,相邻立管的联接不应在同一高度,其错开的垂直距离不得小于500mm并不得在同一步内。

(5) 大横杆应水平设置,钢管长度不应小于3跨,接头宜采用对接扣件连接,内外两根相邻纵向水平杆的接头不应在同步同跨内,上下两个相邻接头应错开一跨,其错开的水平距离不应小于500mm。

当水平管采用搭接时,其搭接长度不应小于1m,不少于2个旋转扣件固定,其固定的间距不应少于400mm,相邻扣件中心至杆端的距离不应小于150mm。

(6) 每根立管的底座向上200mm处,必须设置纵横向扫地杆,用直角扣件与立管固定。

(三)、高支撑脚手架计算书本计算书是支撑高度在6米的扣件式钢管高支撑架确保安全的计算结果。

一)、参数信息:1.脚手架参数横向间距或排距(m):0.80;纵距(m):0.80;步距(m):1.50;立杆上端伸出至模板支撑点长度(m):0.10;脚手架搭设高度(m):6.00;采用的钢管(mm):Φ48Χ3.0 ;扣件连接方式:单扣件,扣件抗滑承载力系数:0.80;板底支撑连接方式:方木支撑;2.荷载参数模板与木板自重(kN/m2):0.350;混凝土与钢筋自重(kN/m3):25.000;楼板浇筑厚度(m):0.120;倾倒混凝土荷载标准值(kN/m2):2.000;施工均布荷载标准值(kN/m2):1.000;3.木方参数木方弹性模量E(N/mm2):9500.000;木方抗弯强度设计值(N/mm2):13.000;木方抗剪强度设计值(N/mm2):1.300;木方的间隔距离(mm):250.000;木方的截面宽度(mm):40.00;木方的截面高度(mm):70.00;图2 楼板支撑架荷载计算单元二)、模板支撑方木的计算:方木按照简支梁计算,方木的截面力学参数为本算例中,方木的截面惯性矩I和截面抵抗矩W分别为: W=4.000×7.000×7.000/6 = 32.67 cm3;I=4.000×7.000×7.000×7.000/12 = 114.33 cm4;方木楞计算简图1.荷载的计算:(1)钢筋混凝土板自重(kN/m):q1= 25.000×0.250×0.120 = 0.750 kN/m;(2)模板的自重线荷载(kN/m):q2= 0.350×0.250 = 0.088 kN/m ;(3)活荷载为施工荷载标准值与振倒混凝土时产生的荷载(kN):p1 = (1.000+2.000)×0.800×0.250 = 0.600 kN;2.强度计算:最大弯矩考虑为静荷载与活荷载的计算值最不利分配的弯矩和,计算公式如下:均布荷载 q = 1.2×(0.750 + 0.088) = 1.005 kN/m;集中荷载 p = 1.4×0.600=0.840 kN;最大弯距 M = Pl/4 + ql2/8 = 0.840×0.800 /4 + 1.005×0.8002/8 = 0.248 kN.m;最大支座力 N = P/2 + ql/2 = 0.840/2 + 1.005×0.800/2 = 0.822 kN ;截面应力σ= M / w = 0.248Χ106/32.667Χ103 = 7.604 N/mm2;方木的计算强度为 7.604 小13.0 N/mm2,满足要求!3.抗剪计算:最大剪力的计算公式如下:Q = ql/2 + P/2截面抗剪强度必须满足:T = 3Q/2bh < [T]其中最大剪力: Q = 0.800×1.005/2+0.840/2 = 0.822 kN;截面抗剪强度计算值 T = 3 ×822.000/(2 ×40.000 ×70.000) = 0.440 N/mm2;截面抗剪强度设计值 [T] = 1.300 N/mm2;方木的抗剪强度为0.440小于 1.300 ,满足要求!4.挠度计算:最大弯矩考虑为静荷载与活荷载的计算值最不利分配的挠度和,计算公式如下:均布荷载 q = q1 + q2 = 0.750+0.088=0.838 kN/m;集中荷载 p = 0.600 kN;最大变形 V= 5×0.838×800.0004 /(384×9500.000×1143333.33) +600.000×800.0003 /( 48×9500.000×1143333.33) = 1.000 mm;方木的最大挠度 1.000 小于 800.000/250,满足要求!三)、木方支撑钢管计算:支撑钢管按照集中荷载作用下的三跨连续梁计算;集中荷载P取纵向板底支撑传递力,P = 1.005×0.800 + 0.840 = 1.644 kN;支撑钢管计算简图支撑钢管计算弯矩图(kN.m)支撑钢管计算变形图(kN.m)支撑钢管计算剪力图(kN) 最大弯矩 Mmax = 0.442 kN.m ;最大变形 Vmax = 0.853 mm ;最大支座力 Qmax = 5.834 kN ;截面应力σ= 0.442Χ106/4490.000=98.474 N/mm2 ;支撑钢管的计算强度小于 205.000 N/mm2,满足要求!支撑钢管的最大挠度小于800.000/150与10 mm,满足要求!四)、扣件抗滑移的计算:按规范表5.1.7,直角、旋转单扣件承载力取值为8.00kN,按照扣件抗滑承载力系数0.80,该工程实际的旋转单扣件承载力取值为6.40kN。
