东湖豪庭模板专项施工方案
都市豪庭模板工程施工方案

模板工程施工方案一、工程概况:都市豪庭拆迁安置商住楼位于合肥市庐阳区罗集路与大杨路交口东北处。
本工程建筑面积13752.46平方米,建筑高度49.6米,地下一层,地上16层。
其中一层、二层为商业住房,三至十六层为住宅楼。
室内建筑正负零标高为绝对标高15.300米,框架+短肢剪力墙结构。
二、施工准备:(一)材料及主要机具:1.1 各种规格的多层板,木方(50×100或100×100等)。
1.2支撑系统:各种规格的钢管、扣件、满堂架体、横杆、小型型钢。
1.3 具备锤子、打眼电钻、活动板手、手锯、水平尺、线坠、撬棒、吊装索具等。
1.4 脱模剂:水质脱模剂。
1.5海绵条:2mm厚及20mm厚。
(二)作业条件:2.1 划分所建工程施工区、段:根据工程结构的形式、特点及现场条件,合理确定模板工程施工的流水区段,以减少模板的投入,增加周转次数,均衡工序工程(钢筋、模板、砼工序)的作业量,确保工程进度。
2.2 按工程结构设计图进行模板设计,确保强度、刚度及稳定性。
2.3 绘制全套模板设计图,其中包括:模板平面布置配板图、组装图、节点大样图。
确定模板配板平面布置及支撑布置。
根据总图对梁、板、柱等尺寸及编号设计出配板图,应标志出不同型号、尺寸单块模板平面布置,纵横龙骨规格、数量及排列尺寸;柱箍选用的形式及间距;支撑系统的竖向支撑、侧向支撑、横向拉接件的型号、间距。
2.4 绘图与验算:在进行模板配板布置及支撑系统布置的基础上,要严格对其强度、刚度及稳定性进行验算,合格后要绘制全套模板设计图,其中包括:模板平面布置配板图,分块图、组装图、节点大样图、零件及非定型拼接件加工图。
2.5 轴线、模板线、门窗洞口线、标高线放线完毕,水平控制标高引测到预留插筋或其它过渡引测点,并办好预检手续。
2.6 为防止模板下口跑浆,安装模板前,对模板的承垫底部先垫上20mm厚的海绵条,若底部严重不平的,应先沿模板内边线用1∶3水泥砂浆,根据给定的标高线准确找平(找平层不得伸入墙内)。
东湖四星级酒店施工方案

东湖四星级酒店施工方案一、工程前期准备项目启动会议:组织项目组成员、设计师、施工队伍等相关人员召开项目启动会议,明确项目目标、任务分工和沟通机制。
现场勘查:对东湖四星级酒店施工现场进行勘查,了解地形地貌、周边环境、水电资源等情况,为施工设计提供依据。
施工许可证办理:按照相关法律法规,办理施工许可证,确保项目合法开工。
二、建筑设计方案设计理念:结合东湖地区特色,融入现代设计元素,打造具有地域文化特色的四星级酒店。
功能布局:合理规划酒店各功能区域,包括客房、餐饮、会议、娱乐等,确保功能齐全、布局合理。
建筑风格:采用现代简约风格,注重立面造型和色彩搭配,提升酒店整体形象。
三、施工流程图基础施工:包括地基处理、桩基施工等。
主体结构施工:进行钢筋混凝土框架结构施工。
外立面装修:进行外墙保温、涂料、幕墙等施工。
室内装修:包括客房、公共区域等内部装修施工。
安装工程:包括给排水、电气、空调等设备安装调试。
验收与整改:完成项目验收,对存在的问题进行整改。
四、材料选择与采购材料选择:选用符合国家标准的优质材料,确保工程质量。
采购管理:建立严格的采购管理制度,确保材料供应及时、价格合理。
材料验收:对进场的材料进行验收,确保质量合格。
五、施工安全规范安全教育:对施工人员进行安全教育培训,提高安全意识。
现场管理:设置安全警示标志,加强现场监管,确保施工安全。
应急预案:制定应急预案,确保在突发事件发生时能够及时应对。
六、质量控制标准质量管理体系:建立完善的质量管理体系,明确质量目标和责任。
过程控制:对施工过程进行全面监控,确保每个环节的质量符合要求。
质量验收:严格按照国家相关标准进行质量验收,确保工程质量达标。
七、工期进度安排施工计划:制定详细的施工计划,明确各阶段的任务和时间节点。
进度监控:对施工进度进行实时监控,确保按计划推进。
进度调整:如遇特殊情况,及时调整施工进度,确保工程按时完成。
八、后期维护方案维护保养:定期对酒店设施进行维护保养,确保设备正常运行。
模板专项方案(华庭)

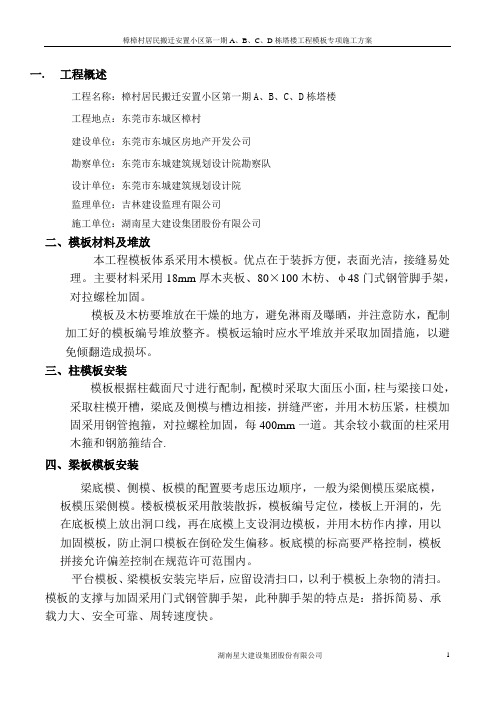

一.工程概述工程名称:樟村居民搬迁安置小区第一期A、B、C、D栋塔楼工程地点:东莞市东城区樟村建设单位:东莞市东城区房地产开发公司勘察单位:东莞市东城建筑规划设计院勘察队设计单位:东莞市东城建筑规划设计院监理单位:吉林建设监理有限公司施工单位:湖南星大建设集团股份有限公司二、模板材料及堆放本工程模板体系采用木模板。
优点在于装拆方便,表面光洁,接缝易处理。
主要材料采用18mm厚木夹板、80×100木枋、φ48门式钢管脚手架,对拉螺栓加固。
模板及木枋要堆放在干燥的地方,避免淋雨及曝晒,并注意防水,配制加工好的模板编号堆放整齐。
模板运输时应水平堆放并采取加固措施,以避免倾翻造成损坏。
三、柱模板安装模板根据柱截面尺寸进行配制,配模时采取大面压小面,柱与梁接口处,采取柱模开槽,梁底及侧模与槽边相接,拼缝严密,并用木枋压紧,柱模加固采用钢管抱箍,对拉螺栓加固,每400mm一道。
其余较小载面的柱采用木箍和钢筋箍结合.四、梁板模板安装梁底模、侧模、板模的配置要考虑压边顺序,一般为梁侧模压梁底模,板模压梁侧模。
楼板模板采用散装散拆,模板编号定位,楼板上开洞的,先在底板模上放出洞口线,再在底模上支设洞边模板,并用木枋作内撑,用以加固模板,防止洞口模板在倒砼发生偏移。
板底模的标高要严格控制,模板拼接允许偏差控制在规范许可范围内。
平台模板、梁模板安装完毕后,应留设清扫口,以利于模板上杂物的清扫。
模板的支撑与加固采用门式钢管脚手架,此种脚手架的特点是:搭拆简易、承载力大、安全可靠、周转速度快。
五、墙模板安装为保证墙体截面尺寸,墙体内放置预制细石砼撑条,并用φ12对拉螺杆加固,其纵向间距为460mm,横向间距为460mm,纵楞间距为460mm,横楞排距为460mm。
剪力墙模安装时,尽量使用整块模板,裁料模板放在上部,安装时,先在楼板面上弹出墙边线,根据边线立模。
用线锤校正垂直度,用木方压底。
对拉螺杆安装时,对拉螺杆孔要平直,且对拉螺杆的螺帽要拧紧。
高大模板专项工程施工组织设计方案

万华江山帝景二期项目高大模板专项施工方案编制人:王修荣平建建筑安装股份2017年11月11日目录第一节编制依据 (3)第二节工程概况 (3)一、工程简介 (4)二、高支模工程概况 (4)第三节高支模需专家评审部分 (5)第四节方案选择 (6)第五节高支模结构设计与构造要求 (6)第六节材料质量控制 (8)第七节高支模板体系的施工搭设(安装) (9)一、高支模构件技术参数 (9)二、模板安装要求 (10)三、模板安装工艺流程 (11)四、模板安装施工方法 (12)第八节砼浇筑注意事项 (19)第九节高大模板及支架体系的拆除 (19)第十节安全施工技术措施 (21)第十一节预防坍塌事故的安全技术措施 (23)第十二节预防高空坠落事故安全技术措施 (24)第十三节监测措施 (25)第十四节应急预案 (26)一、应急目标 (26)二、应急准备 (26)三、应急响应 (28)第十五节、劳动力计划 (32)一、专职安全生产管理人员 (32)二、特种作业人员 (32)第十六节、雨季施工措施 (33)第十七节、计算书及相关图纸 (34)高大模板专项施工方案第一节编制依据《建筑施工脚手架安全技术统一标准》GB51210-2016《建筑施工模板安全技术规》JGJ 162-2008《建筑施工扣件式钢管脚手架安全技术规》JGJ130-2011《建筑施工扣件式钢管模板支架技术规程》(DB33/1035-2006)《木结构设计规》GB 50005-2003《建筑结构荷载规》GB50009-2012《混凝土结构设计规》GB50010-2010《混凝土结构工程施工质量验收规》GB 50204-2015《钢结构工程施工质量验收规》GB 50205-2001《建筑工程施工质量验收统一标准》GB 50300-2013《施工现场临时用电安全技术规》JGJ 46-2005《建筑施工安全检查标准》JGJ59-2011《建筑施工高处作业安全技术规》JGJ80-2016《直缝电焊钢管》GB/T13793《低压流体输送甲焊接钢管》GB/T3092《碳素结构钢》GB/T700《钢管脚手架扣件》GB/5831-2006《钢结构设计规》GB 50017-2003危险性较大的分部分项工程安全管理办法[建质[2009]87号文]建设工程高大模板支撑系统施工安全监督管理导则(建质[2009]254号文)建设工程高大模板支撑系统施工安全监督管理导则(建质[2009]254号文)本工程施工图纸和施工组织设计本工程施工图纸和施工组织设计第二节工程概况一、工程简介本工程为XX,建筑面积XXX,XX层,XX结构,工程地点为XXX。
模板支撑施工方案1 推荐

模板工程施工方案一、工程概况山海湾温泉家园八期位于海南省东方市火车站西侧约300m处,业主:山海湾房地产发展有限公司,总用地面积为165145.33㎡(约247.6亩),总建筑面积为471616.10㎡,容积率2.78,建筑密度16%,总共24栋29F的高层住宅楼,共有两套图纸,9#-11#,20#-24#一、二层为商铺,三层以上为住宅楼,一层层高为4.5m,二层为6m,三层以上的层高为3m,共8栋,每栋为29层。
1#-8#,12#-19#层高为3m,共16栋,每栋为29层。
建筑采用框架剪力墙结构,设计年限为50年,抗震设防烈度为6度,建筑高度91.80m。
二、编制依据1、东方山海湾八期施工合同,施工图纸及施工图答疑纪要等相关的一切文件;2、《混凝土结构工程施工质量验收规范》(GB 50204-2002);3、《建筑施工高处作业安全技术规范》(JGJ 80-91);4、《建筑施工扣件式钢管脚手等安全技术规范》(JGJ 130-2001);5、《建筑安全检查标准》(JGJ 59-99);6、《建筑机械安全使用规程》(JGJ 33-2001);7、《施工现场临时用电安全技术规范》(JGJ 46-2005);8、《建筑工程施工质量验收统一标准》(GB50300-2001);9、《建筑施工手册》第四版缩印本;10、《建筑施工计算手册》2002年版;11、《建设工程高大模板支撑系统施工安全监督管理导则》(2009-254号文);12、《建筑模板及作业平台支架构造安全技术规范》(DB45/T618-2009);13、《PKPM施工安全计算软件》三、准备工作1、模板安装前由项目技术负责人向作业班组长及操作人员进行安全技术交底和安全教育,有关施工及操作人员应熟悉施工图及模板工程的施工设计。
2、施工现场设可靠的能满足模板安装和检查需用的测量控制点。
3、现场使用的模板及木方应按规格和数量逐项清点和检查。
4、模板安装前应涂刷脱膜剂。
东湖项目预售节点专项施工方案

目录1.工程概况 (2)2.抢工节点要求 (2)2.1现场形象进度 (2)2.2业主进度要求 (2)3.进度风险分析 (3)4.施工保证措施 (3)4.1技术措施 (3)4.2劳动力保证措施 (4)4.3机械设备保证措施 (4)4.4天气变化影响 (7)4.5施工时间保证措施 (8)4.6不可预见性因素的保证措施 (8)4.7其他保证措施 (8)5、安全保证措施 (8)5.1安全文明施工 (8)5.2针对性措施 (9)1.工程概况本工程位于湖口二路与教育西路交汇处,主要建筑物由3栋34层、1栋33层、1栋27层、1栋26〜28层、1栋25〜31层、1栋21层、1栋5层住宅楼、1栋6 层养老公寓、1栋3层幼儿园、若干独立商业楼及一个2层整体地下室组成。
总建筑面积240664.61山2,地下室建筑面积65316.791m2o2.抢工节点要求2.1现场形象进度2#楼施工至13层结构9#楼施工至9层结构2.2业主进度要求各级领导、业主及项目部组织过多次专题会议,最终确定中建•东湖锦城项目必须于2017年11月8日前达到预售条件。
为确保售楼节点,2#、9#楼主体结构需在11月8日前完成15层主体结构施工。
经项目部的讨论与部署,编排出切实可行的预售节点倒排计划,并得到业主及监理方的认可。
倒排计划详见下表预售节点倒排计划3.进度风险分析2#楼13层铝模拼装中,目前进度滞后3天。
按照目前进度情况,2#楼按计划保障5天/层的施工进度,15层结构完成时间为2017年10月27日,能满足预售节点要求。
9#楼9层铝模拼装中,受爬架影响,目前进度滞后1天。
按照目前进度情况,9#楼必须严格保障4天/层的施工进度才能确保2017年11月8日前完成15层结构施工。
目前的进度风险集中在9#楼,故项目部将精心部署、合理安排,确保9#楼的施工进度不受影响,完成公司、业主制定的“11月8日”预售节点。
4.施工保证措施4.1技术措施(1)在施工之前认真审阅图纸,核对建筑、结构做法,发现图纸问题或施工困难点及时解决,避免施工过程中出现临时答疑或者返工、停工等情况。
东湖项目悬挑支撑模板工程安全专项施工方案

目录悬挑支撑模板工程安全专项施工方案..................................................................... 错误!未定义书签。
1. 方案比选 (2)2.编制依据 (3)3.工程概况 (3)2.1施工方案概况 (4)4.施工准备 (4)4.1施工管理目标 (4)4.2脚手架设计 (4)4.3细部构造 (5)4.4悬挑梁平面布置图 (7)4.5劳动力组织与机具配备 (8)4.6材料配备 (9)4.7技术准备 (10)4.8进度计划安排 (11)5.施工工艺及流程 (11)5.1悬挑支撑脚手架搭设流程 (11)5.2预埋件施工 (11)5.3下撑型钢安装焊接 (12)5.4纵横向扫地杆的搭设 (14)5.5立杆 (14)5.6纵向水平杆 (14)5.7横向水平杆 (14)5.8剪刀撑搭设 (15)5.9连墙件的设置 (15)5.10钢筋网片和脚手板的铺设 (15)5.11混凝土施工方法 (16)5.12悬挑支撑架的拆除 (16)6.脚手架的检查与验收 (17)6.1脚手架的检查 (17)6.2脚手架的验收 (18)7.质量保证措施 (19)8.安全保证措施 (19)8.1脚手架的安全技术要求 (19)8.2脚手架的维护 (20)9.应急预案 (21)9.1目的 (21)9.2应急领导小组及联系方式........................................................................... 错误!未定义书签。
9.3 应急反应预案 (21)9.4 应急通信联络 (22)10. 梁模板(扣件式,梁板立柱共用)计算书 (24)板模板(扣件式)计算书 (36)多排悬挑架主梁验算计算书 (49)1.方案比选针对多排悬挑主梁支模架,斜撑材料拟采用10号槽钢或Ф48×3.6钢管,现从质量、安全、成本、工期四个方面进行比选。
精品资料---都市豪庭模板工程施工方案

模板工程施工方案一、工程概况:都市豪庭拆迁安置商住楼位于合肥市庐阳区罗集路与大杨路交口东北处。
本工程建筑面积13752。
46平方米,建筑高度49。
6米,地下一层,地上16层.其中一层、二层为商业住房,三至十六层为住宅楼。
室内建筑正负零标高为绝对标高15。
300米,框架+短肢剪力墙结构.二、施工准备:(一)材料及主要机具:1。
1 各种规格的多层板,木方(50×100或100×100等).1。
2支撑系统:各种规格的钢管、扣件、满堂架体、横杆、小型型钢。
1.3 具备锤子、打眼电钻、活动板手、手锯、水平尺、线坠、撬棒、吊装索具等.1。
4 脱模剂:水质脱模剂。
1。
5海绵条:2mm厚及20mm厚。
(二)作业条件:2。
1 划分所建工程施工区、段:根据工程结构的形式、特点及现场条件,合理确定模板工程施工的流水区段,以减少模板的投入,增加周转次数,均衡工序工程(钢筋、模板、砼工序)的作业量,确保工程进度。
2.2 按工程结构设计图进行模板设计,确保强度、刚度及稳定性。
2。
3 绘制全套模板设计图,其中包括:模板平面布置配板图、组装图、节点大样图.确定模板配板平面布置及支撑布置。
根据总图对梁、板、柱等尺寸及编号设计出配板图,应标志出不同型号、尺寸单块模板平面布置,纵横龙骨规格、数量及排列尺寸;柱箍选用的形式及间距;支撑系统的竖向支撑、侧向支撑、横向拉接件的型号、间距。
2。
4 绘图与验算:在进行模板配板布置及支撑系统布置的基础上,要严格对其强度、刚度及稳定性进行验算,合格后要绘制全套模板设计图,其中包括:模板平面布置配板图,分块图、组装图、节点大样图、零件及非定型拼接件加工图。
2.5 轴线、模板线、门窗洞口线、标高线放线完毕,水平控制标高引测到预留插筋或其它过渡引测点,并办好预检手续。
2.6 为防止模板下口跑浆,安装模板前,对模板的承垫底部先垫上20mm厚的海绵条,若底部严重不平的,应先沿模板内边线用1∶3水泥砂浆,根据给定的标高线准确找平(找平层不得伸入墙内)。
滨江豪庭模板工程施工方案

目录02一、编制依据ﻩ二、工程概况··············0304三、施工要求ﻩ四、选材及施工方法ﻩ04五、模板安装ﻩ0709六、模板安装允许偏差及检验方法ﻩ10七、计算书ﻩ49八、模板工程安全施工措施及注意事项ﻩ61九、模板拆除ﻩ十、应急预案ﻩ63一、编制依据主要根据施工图纸、施工组织设计、各有关规范和规程,具体见表1—1。
表1—1编制人:二、工程概况1.工程建设概况1.1 工程名称:滨江豪庭5~8#楼1.2 建设单位:裕源投资置业有限公司1.3 设计单位:湘潭建筑设计院1.4工程地点:本建筑物位于二大桥头。
2.建筑设计概况2.1 建筑面积:44214.6m22.2层数:地下一层(含人防),地上17层2.3 建筑总高度:62.52 m2.4 建筑功能: 平时负一层为停车场、战时为人防地下室及设备用房;0.00以上一~二层为商铺,四至17层为住宅。
2.6结构体系:框支剪力墙结构本工程为框支剪力墙结构,整体现浇楼面,模板需求量较大,模板工程质量将直接影响到整个工程质量,为确保模板工程施工安全、优质完成,针对该工程特制定如下施工方案。
三、施工要求1、保证工程结构和构件各部位形状尺寸及相互位置的正确。
2、具有足够的承载能力、刚度和稳定性,能可靠的承受新浇砼的自重和侧面压力以及在施工过程中所产生的荷载。
3、构造简单,装拆方便,并便于钢筋的绑扎、安装和砼的浇筑、养护等要求。
4、模板的接搓缝不得漏浆,空隙大时可用胶带纸贴闭密实。
5、模板与砼的接触面应涂隔离济,对油质类等影响结构或防碍装饰工程的隔离济不得采用,严禁隔离济沾污钢筋砼接搓处。
四、选材及施工方法1、隔离剂选用大型模板的隔离剂选用油性隔离,即采用油性脱模剂。
2、承台梁及基础梁模板:采用MU10普通粘土砖,M10水泥砂浆砌120~240厚砖胎模,用1:2水泥砂浆抹面。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
枣庄东湖豪庭一期工程模板施工方案滕州市建筑安装工程集团公司东湖豪庭项目部二O一一年七月十二日目录一、工程概况二、模板设计思想三、模板工程施工工艺流程控制程序图四、模板施工前的准备五、操作工艺六、模板施工的质量要求七、安全操作规定八、作业条件九、工期安排十、扣件钢管楼板模板计算书一、工程概况:本工程位于龙头西路以南,光明西路以北,西昌路以西,西沙河以东。
由山东恒欣房地产开发有限公司开发;由枣庄市建筑设计研究院设计,滕州市建筑安装工程集团公司承建,枣庄市市中区监理公司监理。
该工程建筑面积为72644.16平方米;结构形式为剪力墙结构;抗震等级为三级。
地下二层,地上十七层和二十二层,基础为筏板基础,车库筏板厚度500mm,主楼筏板厚度950mm、1100mm,筏板砼标号及抗渗等级为C30P6,基础持力层为粘土层。
±0.00层以上为标准层,层高均为2.9m;建筑物每单元设两部电梯与疏散楼梯构成一个筒体。
本工程模板工程量较大,每层约有1500㎡,标准层为薄壁柱、剪力墙、梁墙同宽为200mm、250mm、300mm,窗为80型铝合金窗。
一般梁断面梁高为400mm、450mm。
二、模板设计思想:1、根据工程特点及合同计划要求,本工程工期时间仅500天,基础工期已占用了大量时间,工期非常紧张,主要影响工程进度因素现集中在主体施工上,其中模板安装进度直接影响工程进度,因此如何抓好工程进度确保质量,特别是模板工程的安装质量,成为项目经理部质量工作的重中之重。
2、根据施工图施工组织设计及我公司实际情况,参照有关施工规范进行模板设计,因结构异性构件不多,在考虑经济和周转次数上,将模板体系设计为柱、墙、梁木模板,现浇板采用18厚夹板的模板体系。
确定模板制作几何形状、尺寸要求、选用支架系统,支撑间距,绘制各部砼模板设计图,编制工艺要求及说明。
三、模板工程施工工艺流程控制程序图(见后)四、模板施工前的准备(一)施工材料准备:按工期要求及现场具体情况,拟按自然层作为一个流水作业段,配制三层模板数量。
1、模板采用18mm厚竹胶板,材料的材质应符合国家有关现行技术标准规定。
木枋采用100×45杉木,材质不低于Ⅱ级材。
2、隔离剂:涂刷脱模剂是为了保证模板与砼脱模和砼表面光滑。
严禁采用油性类脱模剂。
严禁脱模剂沾染钢筋与砼接槎处。
3、模板支撑材料:采用扣件钢管支撑系统。
架料采用直径48mm,管壁厚度不小于3.5mm的钢管。
5、压刨机、木工电锯等。
(二)模板的定位基准工作:1、进行控制线和位置线的放线:首先用内控法将内控点用仪器引测建筑物的楼面上,并以内控线,引出每条轴线,模板放线时,应先清理现场,然后根据施工图,用墨线弹出柱墙模板内边线和控制线,墙板要弹出模板的内外边线和控制线,以便于模板的安装和校正。
2、做好标高测量工作:用水准仪把建筑物水平标高根据模板实际标高的要求,直接引测到模板排放位置。
3、进行安装面的找平:为防止模板底部漏浆,采用与砼等级相同配合比的水泥砂浆找平。
4、设置模板定位基准:采用短钢筋定位,即根据构件断面尺寸,切割一定长度短钢筋,电焊在主筋上,保证钢筋与模板位置的准确。
5、模板工程验收重点:检查其刚度、垂直度、平整度,特别注意外围墙模、柱模,电梯井、楼梯间等处模板位置的正确性。
为满足工程进度的需要,柱、墙模板配备一套,板底、梁侧模、底模、模板各配备三套。
五、操作工艺(一)柱墙模板施工:标准层为200mm、300mm厚的薄壁异形柱和剪力墙,根据模板定位线检查钢筋是否移位,合格后采用预先编排的木模型号依顺序分边进行组合,为防止模板间隙漏浆,事先在接头位置预垫泡沫条,要求泡沫条宽度不能大于模板厚度。
组拼完成后随即加固并检查其位移、垂直度,校正无误,墙、柱模板安装完成,再进行一次复检验收,合格后与相邻主群或四周支架拉结固定。
其安装顺序如下:柱墙模安装的注意事项:柱墙模与梁模连接处,要制作到接槎吻合,以梁底标高为准。
同一柱列模,采取先校正两端的柱模,在柱模顶中心拉通线,按通线校正中间部分。
(二)梁模板施工:安装顺序:复合梁底标高→校正轴线位置→搭设梁模支架→检查预组拼底、侧模尺寸,对角线平直度拼缝等→底模拼装就位固定→侧模拼装就位并与底模连接→检查梁模接口平直→转入上层工序流水。
复核梁底标高,校正轴线位置无误后,搭设和调平梁模支架,在支架上铺放上梁底模,并使其就位,用扣件与支架连接固定,每根梁底模视其长短固定不少于三点,再分别组拼梁侧模板与底模拼接,(梁腹板高度大于400mm应穿对拉螺栓)。
并设斜撑固定,然后按设计要求起拱,在复查梁板位置标高尺寸无误后,再进行下道工序。
间距为≤1000的钢管支撑,并按要求设置垫木和加绑扫地杆。
模板支柱纵横方向的水平杆间距为1.0m~1.2m,用铸铁十字扣件连接牢固,支架搭设要求立杆垂直,纵横成行,扣件拧紧适度。
(三)现浇楼板模板:模板采用18mm厚木夹板,用100×45木枋作隔栅,间距@400,其两端将梁侧模上口紧固牢,木夹板铺设好后,应检查板面标高,平整度,以及拼缝宽度,必要时可采用拼缝材料,如采用胶带等进行备缝。
(四)楼梯模板的安装:先立平台梁、平台板的模板以及梯基的侧板。
在平台梁和柱基侧板上钉托木,将隔栅支于托木上,隔栅的间距为400~500mm,断面50mm×100mm。
隔栅下立牵杠及牵杠撑,牵杠断面为50mm×100mm,牵杠撑间距为1~1.2m,其下垫通长垫板。
牵杠应与隔栅相垂直。
牵杠撑之间应用拉杆相互拉结。
然后再隔栅上铺梯段地板,地板厚为10mm。
在底板上划梯段宽度线,依线立外帮板,外帮板可用夹木或斜撑固定。
再在梯段中间设立反三角木,反三角木的两端与平台梁和梯基的侧板钉牢。
然后在反三角木的两端与平台梁和梯基的侧板钉牢。
然后在反三角木与外帮板之间逐块钉踏步侧板,踏步侧板一头钉在外帮板的木档上,另一头在反三角的侧面。
六、模板施工的质量要求:1、竖向模板及其支架的支承部分,应有足够的支承面积。
其支承面积必须具备足够强度,满足全部荷载的承载力。
模板安装支承面在现浇板未达设计强度时必须加垫木(立管下)。
2、安装模板及其支架过程中必须设置足够的临时固定措施,以免倾覆。
防止模板及其支架在风荷载作用下倾覆,应从模板构造上采取有效的防止措施,以保护模板的稳定性。
3、梁板的模板安装要求:①当跨度等于或大于4m时,模板应起拱:当设计无要求时起拱高度宜为全跨长度的1/1000∽1/3000。
②在梁的底板下每隔一定间跨(800—1200)应用顶撑支顶。
支撑梁底模的顶撑由立柱、帽头、斜撑等组成。
③当梁高较大时,应在侧模处另加斜撑。
④梁模安装后应拉中心线检查,以校正梁侧模的位置;梁的底模安装后,则应检查并调整标高,将木楔钉牢在垫板上,各顶撑之间要加水平支撑或剪刀撑,保护顶撑的稳固,以免失隐。
⑤柱墙梁立侧模时必须先清除渣子及杂场。
4、现浇模板安装的允许偏差(mm):检查方法:垂直度采用铅垂直线的方法。
标高、平整度采用水准仪。
在模板面上用经纬仪和钢尺边框线,检查截面尺寸等。
七、安全操作规程1、进入施工现场人员必须戴安全帽,高空作业人员必须佩带安全带,并应系牢。
2、经医生检查认为不适宜高空作业人员不得进行高空作业。
3、工作前应先检查使用的工具是否牢固,扳手等工具必须的绳链系挂在身上钉子必须放在工具袋内,以免掉落伤人,工作时要思想集中,防止钉子扎脚和空中滑落。
4、安装与拆除5m以上的模板,应搭脚手架,并设防护栏杆,防止上下在同一垂直面操作。
5、高空复杂结构模板的安装于拆除,事先应有切实的安全措施。
6、遇六级以上的大风时,应暂停室外的高空作业,雪霜雨后应先清扫施工现场,略干不滑时再进行工作。
7、二人抬运模板互相配合,协同工作。
传递模板,工具应用运输工具或绳子系牢后升降,不得乱抛。
组合模板装拆时,上下应有人接应。
模板及配件应随装拆随运送,严禁从高处掷下,高空拆模时,应有专人指挥。
并在下面标出工作区,用绳子和红白旗加以围栏,暂停人员过往。
8、不得在脚手架上对方大批模板等材料。
9、支撑、牵杠等不得搭在门窗框和脚手架上。
通路中间的斜撑、拉杆等应设在1.8m高以上。
10、支模过程中,如需中途停歇,应将支撑、搭头、柱头板等钉牢。
拆模间歇时,应将已活动的模板、牵杠、支撑等运走或妥善堆放,防止因踏空、扶空二坠落。
11、模板上有预留洞,应在安装后洞口盖好,混凝土板上的预留洞,应在模板拆除后即将油口盖好。
12、拆除模板一般用长撬棒,人不许站在正在拆除的模板上,在拆除楼板时,在注意整块模板掉下,尤其是用定型模板做平台模板时,更要注意拆模人员要站在门窗洞口外拉支撑,防止模板突然全部掉落伤人。
13、装、拆模板时禁止使用木料、模板做立人板。
14、高空作业要搭设脚手架或操作台,上、下要使用梯子,不许站立在墙上工作;不准站在大梁底模上行走。
操作人员严禁穿硬底鞋及有跟鞋作业。
15、装拆模板时,作业人员要站立在安全地点进行操作,防止上下同一垂直面工作;操作人员要主动避让吊物,增强自我保护和相互保护的安全意识。
16、拆模必须一次性拆清,不得留下无撑模板。
拆下的模板要及时清理并放整齐。
17、拆除模板作业平台底模时,不得一次性顶撑全部拆除,应分批拆下顶撑,然后按顺序拆下隔栅、底模,以免发生模板在自重荷载下一次性大面积脱落。
18、封柱子模板时,不准从顶部往下套。
19、禁止使用木料做顶撑。
八、作业条件1、根据图纸要求,放好轴线和模板边线,定好水平控制标高。
2、柱钢筋绑扎完后,水电管及预埋件已安装、通过隐蔽验收手续。
3、根据模板方案,图纸要求和工艺标准,以书面形式向班组进行安全技术交底。
九、工期安排见总施工进度计划十、扣件钢管楼板模板支架计划书(见后)扣件钢管楼板支架计算书模板支架的计算参照《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)。
模板支架搭设高度为3.6米,搭设尺寸为:立杆的纵距b=1.00米,立杆的横距l=1.00米,立杆的步距h=1.20米。
采用的钢管类型为A3型钢,ø48×3.5一、模板支撑方木的计算木枋按照简支梁计算,方木的截面力学参数为:本算例中,面板的截面惯性矩I和截面抵抗矩W分别为:W=5.00×8.00×8.00/6=53.33cm²I=5.00×8.00×8.00/12=213.33cm²1、荷载的计算(1)钢筋混凝土板自重(kN/m):q1=25.000×0.120×0.300=0.900kN/m(2)模板的自重线荷载(kN/m):q2=1.5000×0.300=0.450 kN/m(3)活荷载为施工荷载标准值与振捣混凝土时产生的荷载(kN):经计算得到,活荷载标准值P1=(1.000+2.000)×1.000×0.300=0.900 kN2、最大弯矩考虑为静荷载与活荷载的计算值最不利分配的弯矩和,计算公式如下:均布荷载 q=1.2×0.9000+1.2×0.450=1.620kN/m集中荷载 P=1.4×0.900=1.26kN最大弯矩 M=1.260×1.00/4+1.62×1.00×1.00/8=0.518kN·m 最大支坐力N=1.260/2+1.62×1.00/2=1.440kN截面应力σ=0.518×106/53333.3=9.70N/mm2方木的计算强度小于13.0N/mm2,满足要求!3、抗剪计算最大剪力的计算公式如下:Q=ql/2+P/2截面抗剪强度必须满足:T-3Q/2bh<[T]其中最大监理Q=1.000×1.620/2+1.260/2=1.440kN截面抗剪强度计算值T=3×1440/(2×50×80)=0.54N/mm2截面抗剪强度设计值[T]=1.30N/mm2方木的抗剪强度计算满足要求!4、绕度计算最大弯矩考虑为静荷载与活荷载的计算值最不利分配的绕度和,计算公式如下:均布荷载q=0.900+0.450=1.350kN/m集中荷载p=0.900kN最大变形v=5× 1.350×1000.04/(384×9500.00×2133333.5)+9000.0×1000.03/(48×9500.00×2133333.5)=1.793mm方木的最大绕度小于1000.0/250,满足要求!二、板底支撑钢管计算支撑钢管按照集中荷载作用下的三跨连续梁计算集中荷载P取纵向方木传递力,P=2.88kN支撑光管变形图(mm)经过连续梁的计算得到最大弯矩Mmax=0.969kN·m最大变形Vmax=2.476MM最大支坐力Qmax=10.473kN截面应力σ=0.97×106、5080.0=190.83N/mm2支撑钢管的计算强度小于205.0N/mm2,满足要求!支撑钢管的最大绕度小于1000.0/150与10mm,满足要求!三、扣件抗滑移的计算:纵向或横向水平杆与立杆连接时,扣件的抗滑承载力按照下式计算(规范5.2.5):R≤Rc其中Rc——扣件抗滑承载力设计值,去8.0kN;R ——纵向或横向水平杆传给立杆的属相作用力设计值;计算中R取最大支座反力,R=10.47kN单扣件抗滑承载力的设计计算不满足要求,可以考虑采用双扣件!当直角扣件的拧紧力矩达40—65N·m时,实验表明:单扣件在12kN的荷载下会滑动,其抗滑承载力可取8.0kN;双扣件在20kN的荷载下会滑动,其抗滑承载力可取12.0kN。
