风电验评项目划分
风力发电机组工程施工质量验收评定项目划分表
****************风电基地项目(*******)风力发电机组工程施工质量验收评定项目划分表批准审核编制*********有限公司**************风电项目*******项目部年月日编制说明为规范、统一通辽市科尔沁区138万千瓦生态治理风电基地项目(莫力庙)风力发电机组工程施工质量验收范围和验收程序,确保工程竣工验收,特制订本项目工程质量验评划分表。
一、适用范围通辽市科尔沁区138万千瓦生态治理风电基地项目(莫力庙)风力发电机组工程二、编制依据1、《风力发电场项目建设工程验收规程》DL/T5191-20042、《风力发电场项目建设工程验收规程》GB/T 31997-20153、《电力建设施工质量验收规程第1部分:土建工程》DL/T 5210.1-20214、《风力发电工程建设施工监理规范》NB/T 31084-20165、《电气装置安装工程电缆线路施工及验收标准》GB 50168-20186、《电气装置安装工程质量检验及评定规程》DL/T 5161.1~17-20187、风机厂家提供的风电机组技术说明书、使用手册及安装手册三、本计划中所列质量控制点W—现场见证点;H—停工待检点;S—旁站点。
四、单位工程和分部工程划分原则1、本工程项目共划分为四大类别,即01中控楼和升压站建筑工程、02风力发电机组工程、03升压站设备安装调试工程、04线路工程、05交通工程。
2、每台风力发电机组工程为一个子单位工程,共计82个子单位工程。
子单位工程编号为01~82。
3、每个子单位工程分为7个分部工程,即01风力发电机设备基础、 02机组安装、03监控系统、04塔架、05电缆、06箱式变电站、07防雷接地。
4、风力发电机设备基础分部工程分为5个子分部工程,即01基坑开挖与回填(包含定位放线、开挖、土方回填等分项工程)、02地基处理(包含换填地基等分项工程)、04混凝土基础(包含模板、钢筋、混凝土、预应力锚栓组合件安装、电缆保护管安装、预埋件安装等分项工程)、05防腐及止水(包含承台防腐、金属防腐、止水等分项工程)。
风电场工程质量验收项目划分表(1)
定位及高程控制
√
√
√
DL/T5210表5.2.1
02
挖方
√
√
DL/T5210表3.0.18—2
01
土方开挖
√
√
√
DL/T5210表5.3.1
03
填方
√
√
DL/T5210表3.0.18—2
01
土方回填
√
√
√
DL/T5210表5.3.2
02
基础工程
√
√
DL/T5210表3.0.18—3
01
垫层
√
√
DL/T5210表3.0.18—2
07
机组防雷接地装置
√
√
√
DL/T5161.1表4.0.2
00
01
接地装置安装
√
√
DL/T5161.1表4.0.1
01
风机、箱变接地装置安装
√
√
√
√
DL/T5161.6表1.0.2
DL/T5161.6表4.0.1
DL/T5161.6表4.0.3
02
升压站设备安装调试工程
★
√
√
√
√
DL/T5161.1表4.0.3
01
主变压器系统设备安装
√
√
√
√
DL/T5161.1表4.0.3
01
主变压器安装
√
√
√
DL/T5161.1表4.0.2
01
1#主变压器安装
√
√
DL/T5161.1表4.0.2
01
主变压器本体安装
√
√
√
DL/T5161.3表1.0.3-1
风电场工程施工质量验收项目划分表
华能通辽开鲁建华风电场300MW工程施工质量验收项目划分表编制单位:山东华能建设项目管理有限公司编制人:审核人(总监理工程师):批准人(建设单位项目经理):批准日期:编制说明本工程质量验收划分表依据:《风力发电场项目建设工程验收规程》(DL/T5191—2004)的验收划分原则,分为五个部分,分别为风力发电机组、升压站、线路、建筑、交通五大类,而每台风力发电机组的安装工程又分为风力发电机组基础、风力发电机组安装、风力发电机监控系统(设备厂家进场前已安装完成)、塔架、电缆、箱式变电站、防雷接地网七个分部。
本工程质量验收划分五个部分验评执行的依据分别为:1、风机基础、箱变基础执行《电力建设施工质量验收及评定规程第一部分:土建工程》(DL/T5210。
1—2005)的有关规定2、升压站、防雷接地网、箱式变电站、电缆、风力发电机监控系统工程执行《电气装置安装工程质量检验及评定规程》(DL/T5161。
1~17—2002)4、升压站土建执行《110kV-1000kV变电站、换流站土建工程施工质量检验及评定标准》Q/GDW 183-20085、集电线路工程执行《110~500KV架空电力线路工程施工质量及评定规程》(DL/T5168-2002)6、交通工程执行《公路工程质量检验评定标准》 (JTGF80/1-2004)7、风力发电机组安装、塔架工程执行华锐厂家的有关技术执行标准.8、因发电机监控系统在设备进场前已安装完成,无需做施工资料,由厂家提供设备质量证明文件及调试资料。
9、单位工程项目划分的原则:按具有独立生产(使用)功能或独立施工条件的建筑物或构筑物进行划分。
质量验收及评定范围主要包含四部分内容:工程编号;质量检验项目的划分;验收单位;各分项工程检验批质量验收标准的套用。
10、建筑规模较大的单位工程,可根据工程建设使用或交付安装的需要,将其具有独立使用功能或独立施工条件的部分分为一个子单位工程。
11、分部工程项目划分原则:按照建筑物或构筑物工程的部位划分,同时兼顾专业性质;当分部工程较大或较复杂时,可按材料种类、施工特点、施工程序、专业系统及类别等划分为若干子分部工程。
风电场工程质量验评划分项目编制说明

风电场工程质量验评划分项目编制说明一、概述随着我国经济的高速发展和城市化进程的不断加快,能源的需求量不断增加。
而风电作为能源行业中的一种新能源类型,因其具有环保、可再生等独特的优势,被广泛应用于城市和农村的电力供应。
风电场工程作为建设风力发电的重要项目,质量验评对工程的质量、生产效率和经济效益具有至关重要的作用。
本文将针对风电场工程质量验评划分项目编制说明,对质量验评的内容、流程、方法和技巧等进行详细说明,帮助相关工程师提高工程质量,提高生产效率,降低成本,从而提高风电行业的综合竞争力。
二、质量验评的内容1. 工程的可行性研究。
风电场工程质量验评的第一步是进行可行性研究。
这一步需要确定工程的技术合理性、经济性、社会效益等方面的问题,为工程的建设提供理论和实践依据。
2. 工程的规划与设计。
在可行性研究基础上,需要对工程进行规划和设计。
这一步需要确定工程的功能、类型、规模等方面的问题,为工程的建设提供明确的目标和方向。
3. 工程的施工与监管。
在规划和设计基础上,需要对工程进行施工和监管。
这一步需要保证工程的施工质量、进度和经济效益等方面的问题,降低工程的风险和成本。
4. 工程的运行与维护。
在施工和监管基础上,需要对工程进行运行和维护。
这一步需要保证工程的稳定运行、经济效益和社会效益等方面的问题,提高工程的价值和品质。
5. 工程的改善与创新。
在运行和维护基础上,需要对工程进行改善和创新。
这一步需要提高工程的效能、效益和环保效应等方面的问题,为工程的发展提供动力和支持。
三、质量验评的流程1. 制定质量验评计划。
在项目开始前,需要制定质量验评计划。
这一步需要确定质量验评的目标、范围、方法、标准和责任,为工程的建设提供科学和系统的指导。
2. 搜集工程信息。
在制定质量验评计划后,需要搜集工程信息。
这一步需要收集施工、监管、运行、维护、改善和创新等方面的信息,为质量验评提供充分和准确的材料。
3. 分析工程信息。
风电场工程项目划分

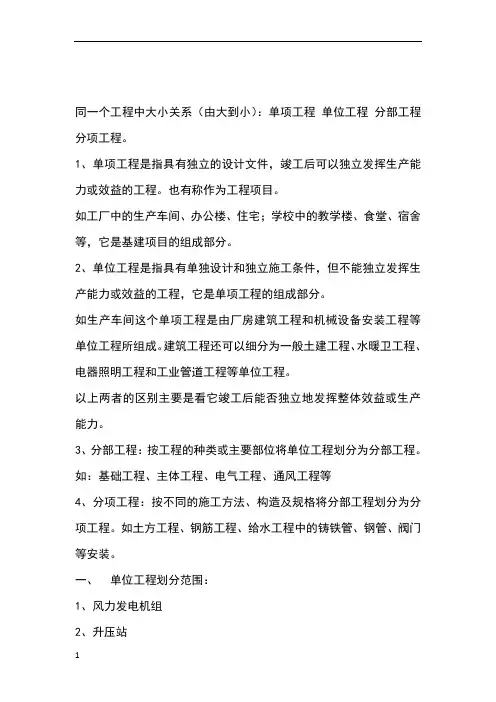

同一个工程中大小关系(由大到小):单项工程单位工程分部工程分项工程。
1、单项工程是指具有独立的设计文件,竣工后可以独立发挥生产能力或效益的工程。
也有称作为工程项目。
如工厂中的生产车间、办公楼、住宅;学校中的教学楼、食堂、宿舍等,它是基建项目的组成部分。
2、单位工程是指具有单独设计和独立施工条件,但不能独立发挥生产能力或效益的工程,它是单项工程的组成部分。
如生产车间这个单项工程是由厂房建筑工程和机械设备安装工程等单位工程所组成。
建筑工程还可以细分为一般土建工程、水暖卫工程、电器照明工程和工业管道工程等单位工程。
以上两者的区别主要是看它竣工后能否独立地发挥整体效益或生产能力。
3、分部工程:按工程的种类或主要部位将单位工程划分为分部工程。
如:基础工程、主体工程、电气工程、通风工程等4、分项工程:按不同的施工方法、构造及规格将分部工程划分为分项工程。
如土方工程、钢筋工程、给水工程中的铸铁管、钢管、阀门等安装。
一、单位工程划分范围:1、风力发电机组2、升压站3、集成线路(架空电力线路、电力电缆线路)4、建筑5、交通(每条独立的公路为一个单位工程)共五大类二、分部工程划分范围:(一)风力发电机组分部工程划分范围:1、风力发电机组基础2、风力发电机组安装3、风力发电机组监控系统4、塔架5、电缆6、箱式变电站7、防雷接地网(二)升压站分部工程划分范围:1、主变压器2、高压电器3、低压电器4、母线装置5、盘柜及二次回路接线6、低压配电设备7、电缆敷设8、防雷接地装置场内电力线路分部工程划分范围:场内架空电力线路工程和电力电缆工程分别以一条独立的线路为一个单位工程。
1、架空电力线路工程(每条独立的线路)(1)电杆基坑及基础埋设(2)电杆组立与绝缘子安装(3)拉线安装(4)导线架设2、电力电缆工程(每条独立的线路)(1)电缆沟制作(2)电缆保护管的加工与敷设(3)电缆支架的配制与安装(4)电缆敷设(5)电缆终端和接头的制作(四)中控楼和升压站建筑分部工程划分范围1、基础(包括主变基础2、框架3、砌体4、屋面5、楼地面6、门窗8、室内外给排水9、照明10、附属设施(电缆沟、接地、场地、围墙、消防通道)(五)交通分部工程划分范围1、路基2、路面3、排水沟4、涵洞5、桥梁。
(风电场全范围)项目划分终极版-含风机、升压站、道路
H DL/T5210.1表5.19.1~3
√
√
H
DL/T5210.1 表5.17.2
√
H
DL/T5210.1 表5.17.2
√
√
√
W、H
DL/T5210.1 表5.12.1~5.12.10
√
√
H
DL/T5210.1
表
5.12.11~5.12.28
√
√
√
H DL/T5210.1表5.14.1
√
H DL/T5210.1表5.14.2
√
H、S DL/T5210.1表5.26.15
√
√
W、H DL/T5210.1表5.26.18
√
01 普通灯具安装 √
04
开关、插座、风扇安 装
√
01
开关、插座、风扇安 装
√
05
专用灯具安装 √
√
H DL/T5210.1表5.26.19
√
√
H DL/T5210.1表5.26.22
√
01 专用灯具安装 √
√
W
HD/FD/02
06
基础平台防水 √
√
01
基础平台弹性沥青卷 材防水
√
√
W
DL/T5210.1表5.5.3
02
箱变基础
√√√√√
01
地基工程
√
√√√
01
定位及高程控制 √
√
01 定位及高程控制 √ √
√√ H
DL/T5210.1表5.2.1
02
挖方
√√√√
01
土石方开挖
√√√√
W
DL/T5210.1表5.3.1
风电场变电站工程施工质量验评范围划分表
风电场变电站工程施工质量验评范围划分表工程子项验收说明土建工程1. 土地平整度合格,无沉降或冲刷现象;2. 地基与基础完成后未见裂缝、渗漏等缺陷;3. 混凝土表面平整度及罩层厚度符合规定;4. 钢筋弯曲防错、为空心、废钢筋混埋、混凝土严禁泥浆、渣块渗漏等现象;5. 预埋套管、预埋件、膨胀管等应饰面平直,安装位置准确;6. 管沟、槽痕深度、角度等符合规范要求;7. 隔水层、防渗层材料齐全,制作工艺符合规定。
电气设备及附属工程1. 电源线、机电安装中使用的电缆、线缆、接头等应符合规定,没有旧电缆与新电缆混接现象;2. 每根导线的色标符号应一致,并符合规范的功率接线;3. 所有电气配线、变压器、母线、电缆、接线应符合设计要求,无错位、分接断面、过载、短路、跳闸;4. 设备大宗、小宗、控制和信号系统等各系统电路符合规范要求。
变电站主体构造及防腐工程1. 机构基座、电气设施、变压器及GIS设备组装完好,表面清洁无污垢、无砂眼及麻点;2. 油箱、管道、轴承、防雷装置及接地系统达到质量标准;3. 防腐涂料符合相关标准,涂层平整、无损伤、无毛刺和漏涂现象。
消防工程1. 设计、施工符合相关法规和标准,无火灾隐患;2. 消火设施运行安全可靠,并符合相关标准;3. 防火门、防火窗、烟道等防火设施完好无损伤、密封性达标。
安全设施1. 设计、施工符合相关法规和标准,无任何安全隐患;2. 安全通道、紧急疏散通道可靠,安全标志符合规范要求;3. 灭火器、防火卷帘、烟感、气感报警器等安全设施配置符合国家标准。
景观绿化及环保工程1. 景观绿化完成后美观大方,绿树成荫,表面平整度符合国家标准;2. 公共区域无建墙围栏现象,工地内整洁,无工业污染现象;3. 所有环保设施应配置齐全,设施运行正常,未发现任何噪声污染、有害气体、有毒流体、毒枯植物、垃圾等污染物资。
以上是风电场变电站工程施工质量验评范围划分表,各工程子项验收说明应严格遵循规定与国家标准的要求,确保工程施工质量达标,符合国家标准化验收要求,未来能够有很好的使用效果。
风力发电项目划分
风力发电项目划分1. 项目背景风力发电作为一种可再生能源,逐渐成为解决能源短缺和环境污染的重要方式。
在推行风力发电项目之前,需要进行项目划分,明确项目的范围和相关要求。
2. 项目划分方法在划分风力发电项目时,可以采用以下方法:2.1 地理位置划分根据风力资源的分布情况,将风力发电项目划分为不同地理区域。
例如,可以将项目划分为沿海区域和内陆区域,以利用不同的气候条件和风能资源。
2.2 技术规模划分根据项目的技术规模和发电能力,将项目划分为不同的规模级别。
例如,可以将项目划分为小型风力发电项目,中型风力发电项目和大型风力发电项目,以满足不同规模需求。
2.3 综合考虑划分在项目划分时,需要综合考虑地理位置、技术规模和经济效益等因素。
例如,可以将项目划分为经济适用区、重点建设区和示范区,以实现项目在地区经济和环境效益的最大化。
3. 划分结果的意义通过对风力发电项目进行划分,可以达到以下目的:3.1 提高项目管理效率项目划分能够明确项目的范围和要求,有利于项目的管理和实施。
不同的项目划分可以针对性地制定相应的管理措施,提高项目管理效率。
3.2 促进资源优化利用通过地理位置和技术规模的划分,可以有针对性地利用不同地区和规模的风能资源,最大程度地实现资源的优化利用。
3.3 促进行业发展针对不同划分结果,可以制定相应的政策支持和产业发展计划,推动风力发电行业的持续健康发展。
4. 结论风力发电项目划分是项目管理和资源利用的重要环节。
通过科学合理地进行项目划分,可以提高项目管理效率,优化资源利用,并促进行业的健康发展。
以上是关于风力发电项目划分的简要介绍,供参考。
风电场工程施工质量验评范围划分表(竖表)
模板
√
√
01
模板安装
√
√
W
DL/T5210。1表5。10。1
02
模板拆除
√
√
H
DL/T5210。1表5.10。3
04
钢筋
√
√
DL/T5210.1表3.0。18—2
01
钢筋加工
√
√
W
DL/T5210。1表5.10。5
02
钢筋安装
√
√
H
DL/T5210。1表5.10.6
05
混凝土
√
√
DL/T5210。1表3。0.18-2
W
DL/T5210。1表5.12。7
02
模板
√
√
√
√
DL/T5210。1表3。0.18—2
01
模板安装
√
√
√
√
W
DL/T5210。1表5。10.1
02
模板拆除
√
√
√
√
W
DL/T5210.1表5.10.3
03
钢筋
√
√
√
√
DL/T5210.1表3.0。18—2
01
钢筋加工
√
√
√
√
W
DL/T5210.1表5。10.5
02
高压配电装置设备安装
√
√
√
√
DL/T5161。1-表4。0.3
01
220kV/110kV高压电器安装
DL/T5161.1-表4.0。2
01
隔离开关及接地开关安装
√√√ຫໍສະໝຸດ √WDL/T5161.2-表5.0。1
风力发电分部分项工程和检验批划分
风力发电分部分项工程和检验批划分1. 引言风力发电作为清洁能源的重要来源,在近年来得到了广泛的应用和发展。
为保证风力发电工程的有效运行和质量安全,对其分部分项工程和检验批进行科学合理的划分非常重要。
本文将对风力发电分部分项工程和检验批划分的原则和方法进行探讨。
2. 划分原则2.1 工程范围原则根据风力发电工程的具体情况和要求,将工程按照不同的技术过程和功能特点进行划分。
常见的分部分项工程包括风机塔筒、叶片、塔架、发电机组等。
这样划分的好处是有利于组织施工和监管,并且便于后续工程的运维和维修。
2.2 施工工艺原则根据风力发电工程的施工特点和工艺流程,将施工过程划分为不同的分部分项工程。
根据施工的连续性和依赖性,可以将工程划分为机械安装、电气连接、土建施工等不同的分部分项工程。
这样划分的好处是有利于施工的合理组织和协调,提高施工效率和质量。
2.3 质量管控原则根据质量控制要求和风力发电工程的技术要求,将工程划分为不同的检验批。
检验批是施工过程中需要进行检查和验收的一部分工程。
通过合理划分检验批,可以更好地掌握工程质量和进度的情况,及时发现和解决存在的问题,确保工程的质量安全。
3. 划分方法3.1 分部分项工程划分方法(1)工程属性划分:根据工程的性质和功能,将工程划分为不同的分部分项工程,如机械安装工程、电气工程等。
(2)工程过程划分:根据施工工艺流程和施工环节的不同,将工程划分为不同的分部分项工程,如基础施工工程、塔筒安装工程等。
(3)工程部位划分:根据工程的部位和空间位置,将工程划分为不同的分部分项工程,如叶片安装工程、塔架安装工程等。
3.2 检验批划分方法(1)工序划分:根据施工工艺流程,将工程划分为不同的检验批,如起吊安装检验批、电气连接检验批等。
(2)工程部位划分:根据工程的部位和空间位置,将工程划分为不同的检验批,如叶片安装检验批、机组调试检验批等。
(3)时间节点划分:根据施工计划和进度安排,将工程划分为不同的检验批,如开工前检验批、正式投产前检验批等。
风电场工程质量验收项目划分表(1)
√
√
03
电缆敷设
√
√
√
00
01
屋内电缆敷设
√
√
√
02
屋外电缆敷设
√
√
√
04
电力电缆终端及中间接头安装
√
√
√
00
01
电力电缆终端制作安装
√
√
√
02
电力电缆中间接头制作安装
√
√
√
05
操纵电缆终端制作安装
√
√
√
00
01
操纵电缆终端制作安装
√
√
√
06
电缆防火及阻燃
√
√
√
00
01
电缆防火及阻燃
√
√
√
08
全场防雷、接地装置安装
混凝土工程
√
√
—2
01
混凝土原材料及配合比
√
√
√
02
混凝土施工
√
√
√
03
混凝土结构外看及尺寸偏差
√
√
√
程续表
工程编号
工程名称
要害︵重要︶工程
验收单位
检验方式
标准编号
单位工程
子单位工程
分部工程
子分部工程
分项工程
检验批︵分段︶
施单位
勘测单位
设计单位
监理单位
建设单位
见证点︵W︶
停工待检点︵H︶
旁站点︵S︶
见证点︵W︶
停工待检点︵H︶
旁站点︵S︶
02
01
01
02
03
主变压器附件安装
√
风电项目质量验收及评定划分表
√
√
√√√
3
塔筒、基础环到货检查
√
4
塔架安装检查
√
主要
1# -33 # 风 电 机 组 机
风 力 发 电 机 组 安 装
2 1 2 3 4
5
风机机组安装 控制柜到货检验 叶片到货检验收 机舱组件到货检验 控制柜、设备附件开箱检验 风机机组安装检查
√ 主要 √
√
√
√
√
√
√
√
√
√
主要 √√√√ √√√Fra bibliotek√√√ √√√ √√√ √√√
1-33#风力发电机组项目质量验收及评定划分表
单分子分检 位部分项验 工工部工批 程程工程
程
工程名称
1
风力发电机组安装工程
停 见 旁 性质 施 勘 设 主 监 建
工证站
工测计机理设
待点点
单单单厂单单
检WS
位位位家位位
点
H
主要 √
√√√
风机塔架安装
√ 主要 √
√√√
1
风机吊装申请
√
主要 √
√√√
2
起重设备、吊装工器具检查
6
风机安装检查
√
√
√√√
3
风机电气安装
主要 √
√√√
1
控制柜安装
√
√√√
2
接线安装
√
主要 √
√√√
3
电缆安装
主要 √
√√√
4
风机各部位接地安装
√
主要 √
√√√
风电工程检验批划分方案及规范
风电工程检验批划分方案及规范1. 背景风电工程的建设和验收需要进行检验批划分,以确保工程质量和安全性。
本文档旨在提供风电工程检验批划分方案及规范,以指导工程实施和验收过程。
2. 检验批划分原则风电工程的检验批划分应遵循以下原则:- 按照工程的不同阶段进行划分,包括设计、施工、安装、调试等阶段;- 根据工程的不同部位划分,如塔筒、叶片、电机等;- 按照工程的重要性和风险程度进行划分,重要部位和关键工艺节点应设立独立的检验批;- 考虑工程进度和资源限制,合理划分检验批数量和规模。
3. 检验批划分方案基于以上原则,风电工程的检验批划分方案如下:3.1 设计阶段检验批划分设计阶段的检验批划分主要包括以下内容:- 主要设备的设计文件审核;- 设计方案的评审和确认;- 关键工艺节点的设计评估;- 工程设计变更的审批和评估。
3.2 施工阶段检验批划分施工阶段的检验批划分主要包括以下内容:- 施工方案的评审和确认;- 施工现场的安全检查;- 关键部位的施工质量检验;- 施工进度的监控和评估。
3.3 安装阶段检验批划分安装阶段的检验批划分主要包括以下内容:- 主要设备的安装质量检验;- 安装过程中的安全监管;- 安装工序的质量评估;- 安装结果的验收和确认。
3.4 调试阶段检验批划分调试阶段的检验批划分主要包括以下内容:- 关键工艺节点的调试和验证;- 系统运行参数的检测和评估;- 整体系统的性能测试;- 调试结果的验收和确认。
4. 规范要求风电工程的检验批划分应符合以下规范要求:- 各阶段的检验批划分方案和标准应与国家相关行业标准和规定一致;- 检验批划分应明确各环节的责任和任务,确保工作的协调进行;- 检验批的验收和确认应有明确的程序和标准,确保结果的可靠性;- 相关检验批文件和记录应妥善保存,以备后续的跟踪和评估。
5. 总结本文档提供了风电工程检验批划分方案及规范,旨在指导风电工程的实施和验收过程。
通过合理的检验批划分和严格的规范要求,可以提高风电工程的质量和安全性,保证工程的顺利进行和顺利验收。
风电场工程质量验收项目划分表(1)
√
√
DL/T5210表5。11.1
DL/T5210表5。11。5
02
出线门架安装
√
√
√
DL/T5210表10.2.9
03
出线门架防腐
√
√
DL/T5210表5.11.22
02
钢爬梯和栏杆工程
√
√
DL/T5210表3。0。18—2
01
钢爬梯和栏杆制作安装
√
√
√
DL/T5210表5。11.13
02
钢爬梯和栏杆防腐
01
土方开挖
√
√
√
DL/T5210表5。3。1
03
填方
√
√
DL/T5210表3。0.18—2
01
土方回填
√
√
√
DL/T5210表5.3。2
02
基础工程
√
√
DL/T5210表3。0.18—3
01
垫层
√
√
DL/T5210表3.0.18-2
01
垫层
√
√
√
DL/T5210表5。12.7
02
模板工程
√
√
DL/T5210表3.0.18—2
√
√
√
DL/T5161.1表4.0.2
00
01
风轮安装
☆
√
√
√
DFFD-04(自行设计)
02
机舱安装
☆
√
√
√
DFFD—03(自行设计)
04
ห้องสมุดไป่ตู้塔筒安装工程
√
√
√
DL/T5161。1表4.0.2
风电场工程质量验收项目划分表(1)
主变压器附件安装
√
√
√
DL/T5161.3表1.0.3-3
04
主变压器注油及密封试验
☆
√
√
√
DL/T5161.3表1.0.3-4
05
主变压器整体检查
☆
√
√
√
DL/T5161.3表1.0.3-5
02
2#主变压器安装
√
√
DL/T5161.1表4.0.2
01
主变压器本体安装
√
√
√
DL/T5161.3表1.0.3-1
√
√
√
DL/T5161.5表1.0.3
02
电缆敷设
√
√
√
DL/T5161.5表2.0.2
DL/T5161.5表2.0.3
03
电力电缆终端制作安装
√
√
√
DL/T5161.5表3.0.2
04
控制电缆终端制作安装
√
√
√
DL/T5161.5表3.0.3
05
电缆防火和阻燃
√
√
√
√
DL/T5161.5表5.0.2
07
机组防雷接地装置
√
√
√
DL/T5161.1表4.0.2
00
01
接地装置安装
√
√
DL/T5161.1表4.0.1
01
风机、箱变接地装置安装
√
√
√
√
DL/T5161.6表1.0.2
DL/T5161.6表4.0.1
DL/T5161.6表4.0.3
02
升压站设备安装调试工程
★
风电项目质量验收及评定项目划分的统一要求
质量验收及评定项目划分的统一要求为了规范工程资料的报审报验,根据《风力发电场项目建设工程验收规程》,提出沾化风电场一期工程质量验收及评定项目划分的统一要求如下:一、风力发电机组安装工程1、每台风力发电机组作为一个单位工程,共24个单位工程,编号:001~0242、每一个单位工程分为七个分部工程:1)风力发电机组基础2)风力发电机组安装3)风力发电机组监控系统 4)塔架安装5)电缆敷设6)箱式变压器 7)防雷接地网。
二、中控楼和升压站建筑工程1、中控楼和升压站建筑工程作为1个单位工程,编号:0252、该单位工程分为十个分部工程:1)基础(包括主变压器基础)2)框架3)砌体4)屋面5)楼地面6)门窗7)装饰8)室内外给排水9)照明10)附属设施(备品备件库、水泵房、电缆沟、接地、场地、围墙、消防通道、汽车库等)。
三、场内电力线路工程1、每条架空线路工程作为1个单位工程,共2条,编号026、0271)北线:1、2、3、4、5、6、7、8、9、10、11#风机,共11台风机,2)南线:12、13、14、15、16、17、18、19、20、21、22、23、24#风机,共13台风机。
2、每条架空线路工程分为五个分部工程:1)杆塔基坑及基础埋设2)杆塔组立与绝缘子安装3)拉线安装4)导线架设5)防雷接地四、交通工程1、新建施工道路为1个单位工程,编号:0282、该单位工程分为7个分部工程:1)路基2)路面3)排水沟4)涵洞5)护坡6)挡土墙、7)桥梁。
五、升压站设备安装调试工程1、升压站设备安装调试作为1个单位工程,编号:0292、该单位工程分为八个分部工程:1)主变压器2)高压电器3)低压电器4)母线装置5)盘柜及二次回路接线6)低压配电设备7)电缆敷设8)防雷接地装置。
XXXXXX建设项目管理有限公司XXXXXXX风电工程项目部2012年04月18日。
海上风电 施工质量验收及评定项目划分
施工质量验收及评定项目划分报审表工程名称:编号:500MW海上风电项目施工总承包施工质量验收及评定项目划分一、前言为规范、统一海上风电项目施工总承包施工质量验收项目、范围和验收程序,确保工程竣工验收,根据本标段施工内容,特制定本项目施工质量验收及评定项目划分表。
一、适用范围本划分表适用于海上风电项目施工总承包工程。
二、编制依据1、《风力发电场项目建设工程验收规程》(DL/T 5191—2004)2、《风力发电场项目建设工程验收规程》(GB/T 31997-2015)3、《风力发电工程施工与验收规范》(GB/T 51121-2015)4、《海上风力发电工程施工规范》(GB/T 50571-2010)5、《钢结构工程施工质量验收规范》(GB50205-2020)6、《海上风力发电机组钢制基桩及承台制作技术规范》(NB/T 31080-2016)7、《水运工程质量检验标准》(JTS257-2008)8、《电力建设施工质量验收及评价规程》(DLT5210.1-2012)9、《电气装置安装工程质量检验及评定规程》(DL/T 5161.1~17-2018)10、设备生产厂家提供的风电机组技术说明书、使用手册和安装手册11、设计图纸及相关文件三、施工质量验收范围划分表编制说明(一)检验项目说明:1、检验批合格质量应符合下列规定:1.1、主控项目和一般项目的质量经抽样检验合格。
1.2、具有完整的施工操作依据、质量检验记录。
2、分项工程质量验收合格应符合下列规定:2.1、分项工程可由一个或若干检验批组成2.2、分项工程中所含的检验批均应符合合格质量的规定。
2.3、分项工程中所含的检验批的质量验收记录应完整。
3、分部工程质量验收合格应符合下列规定:3.1、分部工程所含分项工程的质量均应验收合格。
3.2、质量控制资料应完整,观感质量验收应符合要求4、单位工程质量验收合格应符合下列规定:4.1、单位工程可按风力发电机组、升压站、线路、建筑、交通五大类进行划分,每个单位工程由若干个子单位工程或分部工程组成、它具有独立、完整的功能。
风电场工程施工质量验评范围划分表
DL/T5161.8-表 4.0.2
04
软母线安装
√√√√
DL/T5161.4-表 7.0.2
10 02
01
主变压器带电试 √√√√√
运
DL/T5161.3-表 4.0.9
高压配电装置设 √√√√
备安装
DL/T5161.1-表 4.0.3
220kV/110kV 高压 电器安装
DL/T5161.1-表 4.0.2
06
电抗器安装
√√√√
W DL/T5161.3-表 1.0.2
07
电容器安装
√√√√
W DL/T5161.2-表 7.0.3
08
支柱绝缘子安装 √ √
DL/T5161.4-表 2.0.3
220kv 户外配电装
10
√ √ √ √ √ W DL/T5161.1-表 5.0.5.2
置带电试运
35kV 高压配电装 02
电试运
03
母线装置安装
DL/T5161.1-表 4.0.3
H
01
母线安装
√√√√
、 DL/T5161.1-表 4.0.2
S
01
绝缘子串安装
√√
DL/T5161.4-表 2.0.2
02
软母线安装
√√√√
W DL/T5161.4-表 7.0.2
03
支柱绝缘子安装 √ √
DL/T5161.4-表 2.0.3
02
砌筑工程
√√√√
01 墙体砌筑
√√√√
W DL/T5210.1 表 10.4.1
03
模板
√
√
01 模板安装
√
√
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
谢谢大家
第二层次-单位工程划分 -条文解释
6.1.1-6.1.2 风力发电场项目建设工程也是由若干 个单位工程组成的,做好各单位工程的检查验收 工作是确保风力发电机组安全启动调试、正常试 运的不可缺少的重要环节。 6.1.3 单位工程完工验收是工程内在质量把关的最 主要的验收阶段,是风力发电场项目建设工程验 收中不可缺少的阶段验收,必须详细、认真地检 查。 6.1.4 单位工程完工验收鉴定书
中控楼和升压站建筑工程一般由: 基础(包括 主变压器基 础)、框架、砌体、层面、楼地 面、门窗、装饰、室内外给排 水、照明、 附属设施(电缆沟、接地、场地、围墙、消 防通道) 等分部工程组成。 可按《电力建设施工验收及评定规程 第1部 分:土建工程 》(DL/T5210.1-2005)
交通工程分部工程划分-6.6.1
《风力发电场项目建设工程验收规程》 DL/T5191-2004,
不能满足时,再确定
或参考相关标准。 “划分大纲” ----见样本。
三、关于新一轮施工质量验评标准
为什么要采用现行标准?
1、标准更新是固有规律!-同时废止。 2、是三标认证的基本要求 3、是8号文贯彻强条的要求 4、能源局2009年1号公告 批准发布 116项电力行业标准。
2风力发电机组安装。
1风轮、传动机构、增速机构、发电机、偏航机构、 气动刹车机构、机械刹车机构、冷却系统、液压 系统、电气控制系统等部件、系统应符合合同中 的技术要求。 2)液压系统、冷却系统、润滑系统、齿轮箱等无 漏、 渗油现象,且油品符合要求,油位应正常。 3)机舱、塔内控制拒、电缆等电气连接应安全可 靠, 相序正确。接地应牢固可靠。应有防振、防 潮、防 磨损等安全措施。
1、主控楼(联合楼) 2、××继保室* 3、××屋内配电装置系统建、构筑物 4、主变压器基础及构支架 5、××屋外配电装置构筑物 6、屋外电缆沟 7、电缆隧道 8、消防系统建、构筑物 9、站用电系统建、构筑物 10、围墙及大门(包括站外 护坡、排洪沟及警卫室) 11、站内外道路 12、屋外场地工程 13、室外给排水及雨污水系统建、构筑物 14、生产、生活辅助建筑*
5 “类” 是什么意思?
或 5个“单项工程”
单位工程是指建筑工程和其电气、设 备安装工程一道组合能承担特定的独立 完整功能的特定工程。 风力发电场项目建设工程可参照火电、水 电工程划分原则,可将工程分为风力发电机 组、升压站、线路、建筑、交通五大类,每 大类可有一至多单位工 程 。
第二层次-单位工程划分原则
记录 DL /T 5191—2004
风电关键的七个标准
两个里程碑通用标准
GB/ 50300—2001 建筑工程施工质量验收统一标准替代 《建筑安装工程质量检验评定统一标准》GBJ300-88; GB/T 50375-2006 建筑工程施工质量评价标准
四个专业标准:
风力发电场项目建设工程验收规程 DL /T 5191—2004 风力发电场施工组织设计规范 DL/T 5384—2007 GB/T 19568-2004 风力发电机组装配和安装规范 GB/T 20319-2006 风力发电机组 验收规范
标准的类别、级别
5、标准的两种类别、 四个级别、三个层次:
(基础标准、通用标准、专用标准)
不看广告看疗效: 强制性条文执行力 “三级验收” × 行业标准:风机接地电阻 GB/T 20319-2006 企业标准:基础环水平度、塔筒垂直度 随意性: 基础划分为单位工程,无调试大纲、无验收
第四层次-分项工程-6.2.2 5电缆。
1)在验收时,应按GB50168的要求进行检查。 2)电缆外露部分应有安全防护措施。
6箱式变电站。
1)箱式变电站的电压等级、铭牌出力、回路电阻、油温应符合设计要 求。 2)绕组、套管和绝缘油等试验均应遵照GB50150的规 定进行。 3)部件和零件应完整齐全,压力释放阅、负荷开关、 接地开关、低压 配电装置、避雷装置等电气和机械 性能应良好,无接触不良和卡涩现 象。 4)冷却装置运行正常,散热器及风扇齐全。 5)主要表计、显示部件完好准确,熔丝保护、防爆装置和信号装置等 部件应完好、动作可靠。 6)一次回路设备绝缘及运行情况良好。 7)变压器本身及周围环境整洁、无渗油,照明良好,标志齐全。
第四层次-分项工程-6.2.2 1风力发电机组基础。 1)基础尺寸、钢筋规格、型号、钢筋网结构 及绑扎、混凝土试块试验报告及浇注工艺等 应符合设计要求。 2)基础浇注后应保养28天后方可进行塔架安 装,塔架安装时基础的强度不应低于设计强 度的75%。 3)基础埋设件应与设计相符。
第四层次-分项工程-6.2.2
交通单位工程一般由路基、路面、排水沟、 涵洞、桥梁等分部工程组成。
注意:6.6.3验收主要工作: 1 检查工程质量是否符合设计要求。可采用模拟试通车
来检查涵洞、桥梁、路基、路面、转弯半径是否 符合风力发电设备运输要求。
2 检查施工记录、分部工程自检验收记录等有关资料。 3 对工程缺陷提出处理要求。 4 对工程作出评价。 5 做好验收签证工作。
新监理规范:
电力建设工程监理规范 DL/T 5434-2009
四、项目划分分为五个层次
1、第一层次-5 “类” 或 5个“单项工程”
即:风力发电机组、升压站安装、线路、建
筑、交通。 2、第二层次-单位工程 3、第三层次-分部工程 4、第四层次-分项工程 5、第五层次-检验批
第一层次 5.1.1 单位工程可按风力发电机组、 升压站、线路、建筑、交通五大类进行 划分,每个单位工程是由若干个分部工 程组成的,它具有独立的、完整的功 能。 “可按五大类进行划分。”
风电专业施工质量 验评范围划分
一、认识的几大误区
1、目的作用不清 -电力行业首创 -划分表四部分的内涵 -实际上是《质量验收及评定组织设计》 2、必要性不清 ---首次监督大纲 条件- 3.0.6 确认并发布“质量验收及评定项目划分表 建设单位质量行为- 4.1.1.8 3、验评项目划分层次关系不清
4、单位工程概念不清,作用不清,随心所欲 5、执行标准之间有效关系不清 相关标准-必须符合,必须确定 6、编制、审批操作程序不清 编制、审批规定 见DL/T5210.1-2005,第4.0.8条; 风电要调整 火电明确九类118个 范本 宜先由监理编制单位工程划分大纲 应有编制总说明,
二、风电验评项目范围划分的直接依据:
第三层次-分部工程划分
每台风力发电机组的安装工程又分七个分部 工程: (1)风力发电机组基础 (2)风力发电机组安装 (3)风力发电机监控系统、 (4)塔架 (5)电缆 (6)箱式变电站 (7)防雷接地网。
第三层次-分部工程
6.3.1 升压站设备安装调试单位工程 包括八个分部工程。分别是: 主变压器、高压电器、 低压电器、 母线装置、盘柜及二次回路接线、 低压配电设备等 的安装调试 电缆铺设、防雷接地装置
线路分部工程划分-6.4.1
每条架空电力线路工程是由:电杆基坑及 基础埋设、电杆组立与绝缘子安装、拉线 安装、导线架设四个分部工程组成。 每条电力电缆工程是由:电缆沟制作、电 缆保 护管的加工与敷设、电缆支架的配制 与安装、电缆的敷设、电缆终端和接头的 制作五个分部工程组成。
建筑分部工程划分-6.5.1
第四层次-分项工程-6.2.2
3风力发电机组监控系统。 1各类控制信号传感器等零部件应齐全完整, 连接正确,无损伤,其技术参数、规格型号 应符合合同中的技术要求。 2)机组与中央监控、远程监控设备安装连接 应符合设计要求。
第四层次-分项工程-6.2.2
4塔架。
1)表面防腐涂层应完好无锈色、无损伤。 2)塔架材质、规格型号、外形尺寸、垂直度、端 面平 行度等应符合设计要求。 3)塔筒、法兰焊接应经探伤检验并符合设计标准。 4)塔架所有对接面的紧固螺栓强度应符合设计要 求。应利用专门装配工具拧紧到厂家规定的力矩。 检查各段塔架法兰结合面,应接触良好,符合设 计要求。
1、每台风力发电机组的安装工程为一个单 位工程 2、 线路工程和电力电缆工程分别以一条 独立的线路为一个单位工程; 3、 升压站设备安装调试单位工程。 4、 交通工程中每条独立的新建(或扩建) 公路为一个单位工程;
第二层次-单位工程划分原则
ቤተ መጻሕፍቲ ባይዱ
5、建筑工程分中控楼、升压站、泵房等若干个; 也可参照《110kV~1000kV变电(换流)站土建 工程施工质量验收及评定规程》Q/GDW 183— 2008 划分为14个单位工程
第四层次-分项工程-6.2.2
7防雷接地网。 1)防雷接地网的埋设、材料应符合设计要 求。 2)连接处焊接牢靠、接地网引出处应符合 要求,且标志明显。 3)接地网接地电阻应符合风力发电机组设 计要求。
第五层次-检验批
参见 GB 50300 施工质量验收统一标准 最好是《电力建设施工验收及评定规程 第1 部分:土建工程 》(DL/T5210.1-2005)
