6.施工计划主要应包括以下内容:(1)工程概况。

(2)施工组织原则,包括施工组织设计要求。

(3)施工质量计划。

(4)施工职业健康、安全、环境保护计划。

(5)施工进度计划。

(6)施工费用计划。

(7)施工技术管理计划,包括施工技术方案要求。

(8)资源供应计划。

(9)施工准备工作要求。

简化记忆:1概况+1组织原则+1准备要求+质量、安全、进度、费用、技术、资源计划7.施工进度计划的编制依据(1)项目合同;(2)施工计划。

(3)施工进度目标。

(4)设计文件。

(5)施工现场条件。

(6)供货进度计划。

(7)有关技术经济资料8.施工进度计划的编制程序(1)收集编制依据。

(2)确定进度控制目标。

(3)计算工程量。

(4)确定各单项、单位工程的施工期限和开工、竣工日期。

(5)确定施工流程。

(6)编制施工进度计划。

(7)编写施工进度计划说明书9..招投标中的四个时间:5、15、20、30·5天:自招标文件出售之日起至停止出售之日止,最短不少于5个工作日。

·15天:招标人对发出的招标文件进行修改的,在投标文件截止前至少15天。

·20天:自招标文件发出之日至投标文件截止之日,最短不少于20天。

·30天:自中标通知书发出之日起30天内签订合同。

10.采用固定总价合同的条件工程量小、工期短,估计在施工过程中环境因素变化小,工程条件稳定并合理;工程设计详细,图纸完整、清楚,工程任务和范围明确;工程结构和技术简单,风险小;投标期相对宽裕,承包商可以有充足的时间详细考察现场、复核工程量,分析招标文件,拟订施工计划;合同条件中双方的权利和义务十分清楚,合同完备。

简化记忆:工程小、变化小、风险小、一切都很清楚明确的工程。

11.采用固定总价合同的风险固定总价合同中,承包商承担了较大的风险,业主的风险较小。

承包商的风险主要有两个方面:一是价格风险,二是工作量风险。

价格风险有报价计算错误、漏报项目、物价和人工费上涨等;工作量风险有工程量计算错误、工程范围不确定、工程变更或者由于设计深度不够所造成的误差等。

机电案例核心考点必背67条(一建机电)

机电案例核心考点必背67条(一建机电)

16机电必背案例核心考点1、流动式起重机的基础如何处理---赵43问(p41)1)流动式起重机必须在水平坚硬地面上进行吊装作业。

2)吊车的工作位置(包括吊装站位置和行走路线)的地基应进行处理。

应根据其地质情况或测定的地面耐压力为依据,采用合适的方法(一般施工场地的土质地面可采用开挖回填穷实的方法)进行处理。

3)处理后的地面应做耐压力测试,地面耐压力应满足吊车对地基的要求,在复杂地基上吊装重型设备,应请专业人员对基础进行专门设计。

4)吊装前必须对基础验收。

2、起重方案的内容补充?-马38问/赵43问P45 (一概设置,全量预算)1、编制说明与编制依据2、工程概况:主要包括工程特点、待吊装设备参数表、到货形式、设计、制造单位等;3、吊装工艺设计:主要包括:(这个口诀?)1)设备吊装工艺方法概述与吊装工艺要求2)吊装参数表,主要包括设备规格尺寸、金属总重量、吊装总重量、重心标高、吊点方位及标高等。

若采用分段吊装,应注明设备分段尺寸和分段重量3)其中吊装机具选用、机具安装拆除工艺要求;吊装机具材料汇总表4)设备支吊点位置及结构设计图,设备局部或整体加固图5)吊装平立面布置图;地锚施工图;吊装作业区域地基处理措施;地下工程和架空电缆施工规定6)吊装进度计划;相关专业交叉作业计划4、吊装组织体系,包括劳动力组织、人力资源计划、施工人员的岗位职责5、安全保证体系及措施;吊装工作危险性分析表或健康、安全、环境危害分析。

6、质量保证体系及措施7、吊装应急预案8、吊装计算书.3、地锚设置和使用要求?赵-43问;P491)地锚结果形式应根据受力条件和施工地区的地质条件设计和选用。

地锚的制作和设置应按吊装施工方案的规定进行。

2)埋入式地锚基坑的前方,缆风绳受力方向坑深2.5倍的范围内不应有地沟、线缆、地下管道等。

3)埋入式地锚在回填时,应用净土分层HAN实或压实,回填的高度应高于基坑周围地面400MM以上,且不得浸水。

2020一建机电案例必背问答

2020一建机电案例必背问答

2020年一级建造师机电案例必背问答材料章节重点看。

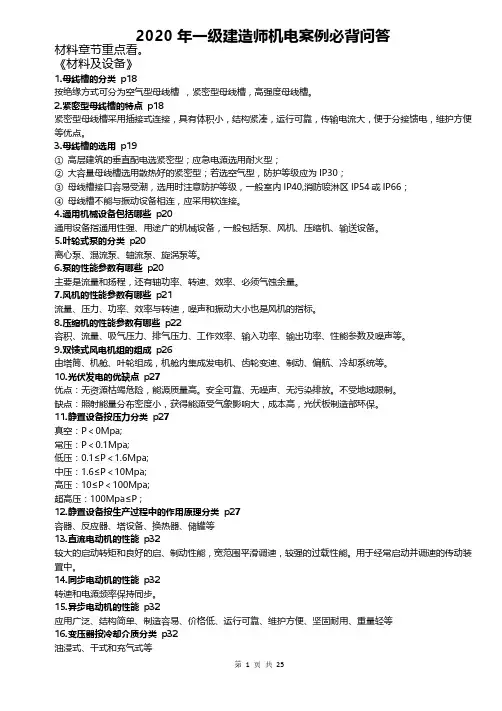

《材料及设备》1.母线槽的分类p18按绝缘方式可分为空气型母线槽,紧密型母线槽,高强度母线槽。

2.紧密型母线槽的特点p18紧密型母线槽采用插接式连接,具有体积小,结构紧凑,运行可靠,传输电流大,便于分接馈电,维护方便等优点。

3.母线槽的选用p19① 高层建筑的垂直配电选紧密型;应急电源选用耐火型;②大容量母线槽选用散热好的紧密型;若选空气型,防护等级应为IP30;③母线槽接口容易受潮,选用时注意防护等级,一般室内IP40,消防喷淋区IP54或IP66;④母线槽不能与振动设备相连,应采用软连接。

4.通用机械设备包括哪些p20通用设备指通用性强、用途广的机械设备,一般包括泵、风机、压缩机、输送设备。

5.叶轮式泵的分类p20离心泵、混流泵、轴流泵、旋涡泵等。

6.泵的性能参数有哪些p20主要是流量和扬程,还有轴功率、转速、效率、必须气蚀余量。

7.风机的性能参数有哪些p21流量、压力、功率、效率与转速,噪声和振动大小也是风机的指标。

8.压缩机的性能参数有哪些p22容积、流量、吸气压力、排气压力、工作效率、输入功率、输出功率、性能参数及噪声等。

9.双馈式风电机组的组成p26由塔筒、机舱、叶轮组成,机舱内集成发电机、齿轮变速、制动、偏航、冷却系统等。

10.光伏发电的优缺点p27优点:无资源枯竭危险,能源质量高。

安全可靠、无噪声、无污染排放。

不受地域限制。

缺点:照射能量分布密度小,获得能源受气象影响大,成本高,光伏板制造部环保。

11.静置设备按压力分类p27真空:P<0Mpa;常压:P<0.1Mpa;低压:0.1≤P<1.6Mpa;中压:1.6≤P<10Mpa;高压:10≤P<100Mpa;超高压:100Mpa≤P ;12.静置设备按生产过程中的作用原理分类p27容器、反应器、塔设备、换热器、储罐等13.直流电动机的性能p32较大的启动转矩和良好的启、制动性能,宽范围平滑调速,较强的过载性能。

一建机电必背问题

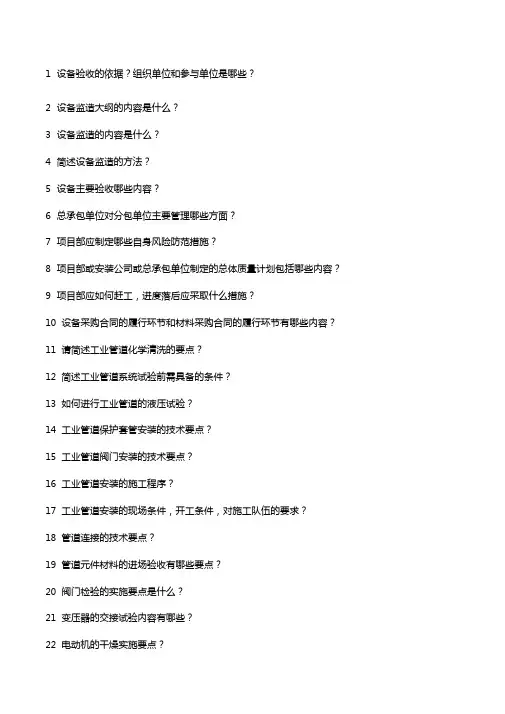

一建机电必背问题

1设备验收的依据?组织单位和参与单位是哪些?2设备监造大纲的内容是什么?3设备监造的内容是什么?4简述设备监造的方法?5设备主要验收哪些内容?6总承包单位对分包单位主要管理哪些方面?7项目部应制定哪些自身风险防范措施?8项目部或安装公司或总承包单位制定的总体质量计划包括哪些内容?9项目部应如何赶工,进度落后应采取什么措施?10设备采购合同的履行环节和材料采购合同的履行环节有哪些内容?11请简述工业管道化学清洗的要点?12简述工业管道系统试验前需具备的条件?13如何进行工业管道的液压试验?14工业管道保护套管安装的技术要点?15工业管道阀门安装的技术要点?16工业管道安装的施工程序?17工业管道安装的现场条件,开工条件,对施工队伍的要求?18管道连接的技术要点?19管道元件材料的进场验收有哪些要点?20阀门检验的实施要点是什么?21变压器的交接试验内容有哪些?22电动机的干燥实施要点?23变压器吊芯检查的内容?24架空线路试验的内容有哪些?25成套配电装置的试验内容?26成套配电装置的整定内容?27发电厂的避雷措施有哪些?28焊条的选用原则是什么?焊条如何选用?29流动式起重机的选用步骤?30流动式起重机的地基处理?31影响设备安装质量的因素?32双机抬吊的吊装载荷计算?33吊装方案的主要内容有哪些?34施工组织设计的内容和交底内容?35施工方案的内容和交底内容?36专项方案的内容?37防止产生延迟裂纹的措施?38材料进场验收要求?39材料库存保存要求?40材料领发要求材料使用与回收要求?41大件设备现场道路作业应该注意什么事项?42设备如何实现追溯要求?43施工机械管理的主要任务是什么?44施工技术交底有哪些内容?技术交底主要包括什么?机电安装工程技术交底的重点是哪些?45设计变更分哪几种类型?设计变更的程序?46总承包单位对分包单位协调管理的重点?47应重点识别的风险作业?48职业健康、安全风险评价方法包括哪些?49应急预案的分类及主要内容?50应急培训计划包括的内容?51危险源的防护技术包括哪些?52水污染扬尘控制建筑垃圾控制的技术要点?53质量问题制定的整改措施包括什么?报废处理的制定拆除方案包括什么?54中间交接的内容和中间交接合格的标准?55利用建筑物、构筑物吊装应做到什么要求?56机电安装应该编制的施工方案?57为降低项目施工成本,应从哪些方面采取措施管理?58安全技术措施或安全专项方案由哪些?59工程保修程序是什么?60技术性回访的意义?61试编制焊接的质量预控方案?62锅炉可靠性指标有哪些?63塔器水压试验的过程?64储罐充水试验项目及过程?65电站锅炉安装质量控制要点都有哪些?66锅炉钢架组件吊装节点选择的依据?67锅炉严密性水压试验的压力如何确定?68锅炉试运行中及发现泄漏时,还应做哪些检查工作?69光伏设备及系统调试主要包括哪些内容?70烘炉阶段的主要工作是什么?71风险组织项目经理的作用?72安全生产教育内容包括什么?73绿色施工管理包括什么?74环境保护的技术要点是什么?75节能措施包括什么?76保卫消防要求是什么?77分析该工程项目管理受外部环境因素有哪些。

一建机电神必过75个案例问题精品资料

一建机电神必过75个案例问题精品资料

⼀建机电神必过75个案例问题精品资料经典案例百问要求掌握部分1、简述利⽤已有建筑物(构筑物)起重作业的要求(1)⾸先应获得该建筑物设计单位的书⾯同意;(2)编制专项吊装施⼯⽅案;⽅案应进⾏专家论证(由总包组织);(3)⽅案中应对承载的结构在受⼒条件的强度和稳定性校核选择的受⼒点和⽅案应征得设计⼈员的同意;(4)对于通过锚固点、建筑物薄弱点(柱⼦和棱⾓)以及设备直接捆绑的承载部位,进⾏局部的补强措施;(5)吊装作业时,应配备专⼈对受⼒点的结构进⾏监视。

2、吊装⽅法选择步骤(也可以答施⼯⽅案⽐选的步骤)(1)技术可⾏性认证;(2)安全性分析;(3)进度和质量分析;(4)成本分析(应该是经济合理的)‘进⾏综合分析选择最优施⼯⽅法(⽅案)。

3、预防焊接变形的措施(1)进⾏合理的焊接结构设计;(2)采取合理的装配⼯艺措施;(3)采取合理的焊接⼯艺措施;4、简述焊接前的检查内容(1)焊⼯资格检查;(2)焊接设备和检测器具的检查;(3)焊接⼯件和焊接材料的检查;(4)焊接技术⽂件的检查;(5)焊接环境的检查。

5、变压器⼆次搬运的注意事项(也是要求)答:变压器搬运时要注意:①采⽤吊车和道⽊等配合作业;吊装索具等必须检查,合格后才能进⾏作业;②不能⽤吊铁芯的吊环起吊整台变压器;③搬运时对⾼低压绝缘瓷瓶应⽤⽊箱或纸箱进⾏保护;④搬运中不应有冲击和振动,运输倾斜⾓不得超过15度;⑤调整好⽅向进⾏搬运;6、简述管道和设备的连接要求(1)与设备的连接不管是焊接还是法兰连接,都应采⽤⽆应⼒配管,其固定焊⼝应远离机器设备;(2)连接时应在⾃由状态下检验法兰的平⾏度和同轴度,偏差应符合规定要求;(3)管道于设备最终连接时,应在联轴节上架设百分表监测机器的位移;(4)在系统试压、吹扫合格后,应进⾏管道与设备的复位检查,(5)管道安装合格后,不得承受设计以外的附加载荷。

7、分⽚到货塔器,壳体组装有哪些⽅法,简述⽴式组对程序和要求答:壳体组装⽅法有:⽴式组对法、卧式组对法、混合式组对法。

一建机电案例必背50问

一建机电案例必背50问

《机电工程管理与实务》案例必背50问1、如何处理流动起重机的基础?(1)流动式起重机必须在水平坚硬地面上进行吊装作业。

吊车的工作位置(包括吊装站位置和行走路线)的地基应进行处理。

(2)根据其地质情况或以测定的地面耐压力为依据,采用合适的方法(—般施工场地的士质地面可采用开挖回填穷实的方法)进行处理。

(3)处理后的地面应做耐压力测试,地面耐压力应满足吊车对地基的要求,在复杂地基上吊装重型设备,应请专业人员对基础进行专门设计。

(4)吊装前必须进行基础验收,并做好记录。

2、降低焊接应力的措施有哪些?(1)设计措施:1减少焊接量:构件设计时尽量减少焊缝的数量和尺寸,可减小变形量,同时降低焊接应力。

2改变焊缝分布:构件设计时应避免焊缝过于集中,从而避免焊接应力峰值叠加。

3优化接头形式:优化设计结构,如将容器的接管口设计成翻边式,少用承插式。

(2)工艺措施:采用较小的焊接线能量;合理安排装配焊接顺序;层间进行锤击;预热拉伸补偿焊缝收缩(机械拉伸或加热拉伸);焊接高强钢时,选用塑性较好的焊条;预热;消氢处理;焊后热处理;利用振动法来消除焊接残余应力。

3、预防焊接变形的措施?预防焊接变形的措施具体内容提示进行合理的焊接结构设计(1)合理安排焊缝位置(2)合理选择焊缝数量和长度(3)合理选择坡口形式关键词-焊缝采取合理的装配工艺措施(1)预留收缩余量法(2)反变形法(3)刚性固定法(4)合理选择装配程序记忆:玉刚程反采取合理的焊接工艺措施(1)合理的焊接方法(2)合理的焊接线能量(3)合理的焊接顺序和方向关键词-焊接4、变压器的交接试验?(三测量、三检查、三试验)1绝缘油试验或FS6气体试验:含水量应符合产品技术文件要求;2测量绕组连同套管的直流电阻;3检查所有分接的电压比;4检查变压器的三相联接组别;直流感应法或交流电压法;5测量铁芯及夹件的绝缘电阻;6测量绕组连同套管的绝缘电阻、吸收比;用2500V摇表测虽各相高压绕组对外壳的绝缘电阻值,用500V摇表测量低压各相绕组对外壳的绝缘电阻值。

2018年一级建造师机电高频案例问答必过必背

2018年一级建造师机电高频案例问答必过必背

第一章机电工程技术1、简述轧钢机架采用碳素铸钢的制造的理由?答:因为轧钢机架是轧钢机组的重要构件,要求有较好的强度和较好的塑性,以及较好的铸造性能、焊接性能和加工性能,而碳素铸钢能满足其要求。

2、常用的绝缘材料有哪些?答:绝缘漆、绝缘胶、气体绝缘材料、液体绝缘材料、云母制品、层压制品3、泵的性能参数主要有【2015案例应用】?答:杨程、流量、轴功率、效率、转速、必需汽蚀余量4、(工程测量的)主要内容(按案例要求学习)答:建立施工控制网,建筑物、构筑物的详细测设,检查、验收,变形观测(及沉降观测)5、受施工环境干扰。

施工场地上工种多、交叉作业频繁,并要填、挖大量土石方,地面变动很大,又有车辆等机械振动,因此各种测量标志必须埋设稳固且在不易破坏的位置。

解决办法是采用二级布设方式,即设置基准网和定线网。

基准网远离现场定线网布设于现场,当定线网密度不够或者现场受到破坏时,可用基准网增设或恢复之。

定线网的密度应尽可能满足一次安置仪器就可测设的要求6、【例题】钢结构屋架为桁架,跨度30m,上弦为弧线形,下旋为水平线下弦安装标高为21 m。

单片桁架吊装重量为28t(含吊具),采用地面组焊后整体吊装。

施工单位项目部采用2台吊车抬吊的方法,选用80t汽车吊(主吊车)和20t汽车吊(副吊车)各一台根据现场的作业条件,80t吊车最大吊装能力为26.7t,20t吊车最大吊装能力为12.7t。

【问题】通过计算吊装载荷及吊点设置,说明钢结构屋架起重吊装方案是否可行?【解析】计算吊装载荷Q=1.1*1.25*28=38.5(t)因受现场作业条件限制80t吊车最大吊装能力为26.7t,20t吊车最大吊装能力为12.7t。

二台起重机总负荷能力为:26.7+12.7=39.4(t)从载荷能力上,能满足起吊载荷的要求,但是二台起重机械一台为主吊车,另一台为副吊车,副吊车承载力不高,因此在吊点的分配上应合理进行分配,同时也可以采用铁扁担来平衡各吊点的载荷(P43)。

2023年一建机电必背《经典案例100问》

2023年一建机电必背《经典案例100问》

2023年一建机电必背《经典案例100问》2023年一建机电考试的经典案例100问,是考试中必需掌握的内容。

下面将为大家介绍一些此书中的经典案例,并对每个案例进行详细分析,为大家提供一些借鉴。

第一问:一台空调房间内温度达到设定的值后,为什么还要继续运行?答:空调房间内温度达到设定的值后,空调仍然继续运行是因为具有一个称为“回差”或“死区”的参数。

该参数是为了保持室温稳定而设置的,当室温达到设定值时,空调会停止运行,但温度仍然会继续升高。

当温度升高到设定值加上回差值时,空调会重新启动,使室温保持稳定。

第二问:为什么一些电动机在启动时需要加装启动电容器?答:一些电动机在启动时,由于负载的惯性作用,需要较大的启动转矩。

而电动机自身的性能限制和供电系统的限制,无法提供足够的启动转矩。

通过加装启动电容器,可以改变电动机的起动方式,提供较大的启动转矩,使电动机顺利启动。

第三问:如何调整变频器的频率,以达到控制电动机转速的目的?答:调整变频器的频率可以通过变频器的控制面板进行设置。

首先,需要进入变频器的菜单界面,选择所需要调整的参数。

然后,通过调整面板上的频率设定值,可以改变变频器的输出频率,从而实现对电动机转速的控制。

第四问:在能源管理中,如何通过热泵实现能效的提升?答:热泵可以通过从环境中吸收低温热量,并将其转换成高温热量的方式来实现能效的提升。

热泵的工作原理是利用压缩机和换热器的组合,通过循环工作物质的相变过程,实现热量的传递。

通过将高温热量传输到需要加热的区域,可以实现能效的提升。

第五问:如何判断一台电机是否正常运行?答:判断电机是否正常运行可以通过以下几个方面来考虑:1)噪音:正常运行的电机应该没有异常的噪音,如果出现异常噪音,可能是电机内部故障或不正常的运行导致的。

2)震动:正常运行的电机震动应该较小,如果出现较大的震动,可能是电机不平衡或底座松动等问题导致的。

3)温度:正常运行的电机温度应在正常范围内,如果出现过热,可能是电机负载过大或散热不好导致的。

建机电必背问题完整版

建机电必背问题完整版

建机电必背问题标准化管理处编码[BBX968T-XBB8968-NNJ668-MM9N]1设备验收的依据组织单位和参与单位是哪些2 设备监造大纲的内容是什么3设备监造的内容是什么4简述设备监造的方法5设备主要验收哪些内容6总承包单位对分包单位主要管理哪些方面7 项目部应制定哪些自身风险防范措施8 项目部或安装公司或总承包单位制定的总体质量计划包括哪些内容9项目部应如何赶工,进度落后应采取什么措施10设备采购合同的履行环节和材料采购合同的履行环节有哪些内容11请简述工业管道化学清洗的要点12简述工业管道系统试验前需具备的条件13如何进行工业管道的液压试验14 工业管道保护套管安装的技术要点15 工业管道阀门安装的技术要点16 工业管道安装的施工程序17 工业管道安装的现场条件,开工条件,对施工队伍的要求18 管道连接的技术要点19管道元件材料的进场验收有哪些要点20阀门检验的实施要点是什么21 变压器的交接试验内容有哪些22电动机的干燥实施要点23变压器吊芯检查的内容24架空线路试验的内容有哪些25成套配电装置的试验内容26成套配电装置的整定内容27发电厂的避雷措施有哪些28焊条的选用原则是什么焊条如何选用29流动式起重机的选用步骤30流动式起重机的地基处理31影响设备安装质量的因素32双机抬吊的吊装载荷计算33吊装方案的主要内容有哪些34施工组织设计的内容和交底内容35施工方案的内容和交底内容36专项方案的内容37防止产生延迟裂纹的措施38材料进场验收要求39材料库存保存要求40材料领发要求材料使用与回收要求41大件设备现场道路作业应该注意什么事项42设备如何实现追溯要求43施工机械管理的主要任务是什么44施工技术交底有哪些内容技术交底主要包括什么机电安装工程技术交底的重点是哪些45设计变更分哪几种类型设计变更的程序46总承包单位对分包单位协调管理的重点47应重点识别的风险作业48职业健康、安全风险评价方法包括哪些49应急预案的分类及主要内容50应急培训计划包括的内容51危险源的防护技术包括哪些52 水污染扬尘控制建筑垃圾控制的技术要点53质量问题制定的整改措施包括什么报废处理的制定拆除方案包括什么54中间交接的内容和中间交接合格的标准55利用建筑物、构筑物吊装应做到什么要求56 机电安装应该编制的施工方案57为降低项目施工成本,应从哪些方面采取措施管理58安全技术措施或安全专项方案由哪些59工程保修程序是什么60技术性回访的意义61试编制焊接的质量预控方案62锅炉可靠性指标有哪些63塔器水压试验的过程64储罐充水试验项目及过程65电站锅炉安装质量控制要点都有哪些66锅炉钢架组件吊装节点选择的依据67锅炉严密性水压试验的压力如何确定68锅炉试运行中及发现泄漏时,还应做哪些检查工作69光伏设备及系统调试主要包括哪些内容70烘炉阶段的主要工作是什么71风险组织项目经理的作用72安全生产教育内容包括什么73绿色施工管理包括什么74环境保护的技术要点是什么75节能措施包括什么76保卫消防要求是什么77分析该工程项目管理受外部环境因素有哪些。

一建机电建筑电气必背问题

一建机电建筑电气必背问题

《建筑电气工程施工技术》1、开关柜安装程序?P178开箱检查→二次搬运→基础框架制作安装→柜体固定→母线连接→二次线路连接→试验调整→送电运行验收2、管内穿线施工程序 P178选择导线→管内穿引线→导线与引线的绑扎→放护圈→穿导线→导线并头绝缘→线路检查→绝缘测试。

3、金属梯架、托盘和槽盒的接地跨接要求 P1511).全长不大于 30 米时,不少于 2 处与保护导体连接。

2).大于 30 米时,每隔 20~30 米增加一个接地点,起止端可靠接地。

3)非镀锌的梯架、槽盒之间连接应跨接保护导体,导体截面符合要求。

4)镀锌梯架、槽盒之间不跨接导体时,连接板每端有不少于 2 个防松螺帽或者防松垫圈的螺栓。

4、电涌保护器的安装要求 P1841).型号规格及安装布置应符合设计要求。

2)接线形式符合设计要求,接地导线位置不宜靠近出线位置,连接线应平直、足够短,不宜大于 0.5m.5、灯具固定要求 P185(1)灯具固定牢固可靠,在砌体和混凝土结构上严禁使用木模、尼龙塞或塑料塞固定;灯具每批检查5%,且不少于1个(2)质量大于 10kg 的灯具,固定装置及悬吊装置按灯具重量的 5 倍恒定均布载荷做强度试验,且持续时间不得少于15min;(3)吸顶或墙面上安装的灯具,其固定螺栓或螺钉不应少于 2 个;(4)悬吊式灯具安装①带升降器的软线吊灯在吊线展开后, 灯具下沿应高于工作台面 0.3m;②质量大于 0.5kg 的软线吊灯,灯具的电源线不应受力;③质量大于 3kg 的悬吊灯具,固定在螺栓或预埋吊钩上,螺栓或预埋吊钩的直径不应小于灯具挂销直径,且不应小于 6mm;④当采用钢管作灯具吊杆时,其内径不应小于 10mm,壁厚不应小于 1.5mm;⑤灯具与固定装置及灯具连接件之间采用螺纹连接的螺纹啮合扣数不应少于5 扣。

6、灯具的接线要求 P185(1)绝缘铜芯导线的线芯截面不应小于 1mm2。

(2)软线吊灯的软线两端应做保护扣,两端线芯应搪锡。

2022年一建机电实务案例背诵重点答题

2022年一建机电实务案例背诵重点答题

2022年一建机电实务重点问答题背诵1.母线槽选用要求①因存在烟囱效应, 空气型母线槽不能用于垂直安装。

(案例改错题)②高层母线槽的垂直输配电应选用紧密型母线槽;应急电源应选用耐火型母线槽。

2.并网光伏发电系统组成:光伏电池组件、并网逆变器、公共电网、监控系统等。

3.标高基准点一般有两种:一种是简单的标高基准点,作为独立设备安装的基准点;另一种是预埋标高基准点,用于连续生产线上的设备在安装时使用。

连续生产设备只能共用一条纵向基准线和一个预埋标高基准点。

(案例改错题)4.起重机选用的基本参数主要有吊装载荷、额定起重量、最大幅度、最大起升高度等,这些参数是制定吊装技术方案的重要依据。

多机抬吊,吊装计算载荷Qj =k1×k2×Q;采用双机抬吊时,宜选用同类型或性能相近的起重机,负载分配应合理,通常单机载荷不得超过额定起重量的80%。

5.钢丝绳的主要技术参数:钢丝绳的强度极限;钢丝绳规格、钢丝绳直径。

若采用2个以上吊点起吊时,每点的吊索与水平线的夹角不宜小于60°。

钢丝绳安全系数:拖拉绳:不小于3.5;卷扬机走绳、系挂绳扣,不小于5;捆绑绳扣,不小于6;载人吊篮,不小于14.6.地锚设置和使用要求①地锚结构形式应根据受力条件和施工地区的地质条件设计和选用。

②埋入式地锚基坑的前方,缆风绳受力方向坑深2.5倍的范围内不应有地沟、线缆、地下管道等。

③埋入式地锚在回填时,应用净土分层穷实或压实,回填的高度应高于基坑周围地面400mm以上,且不得浸水。

地锚设置完成后应做好隐蔽工程记录。

④埋入式地锚设置完成后,受力绳扣应进行预拉紧。

7.焊接工艺评定要求(案例考查)焊评试件检验项目至少应包括:外观检查、无损检测、力学性能试验和弯曲试验。

焊接工艺评定过程中应做好记录,焊评完成后应提出焊接工艺评定报告,并经企业焊接技术负责人审核批准。

8.焊缝表面无损检测①设计文件无规定时,焊缝表面无损检测可选用MT或PT方法。

一建实务机电案例题百问百答

一建实务机电案例题百问百答

一建实务机电案例题百问百答是一个比较宽泛的问题,因为机电工程涉及的领域非常广泛,包括机械、电子、控制等多个方面。

不过,我可以为你提供一些常见的一建实务机电案例题,供你参考和练习。

1. 问:简述机电工程项目的特点?
答:机电工程项目具有技术含量高、系统复杂、涉及专业多、质量要求高等特点。

2. 问:机电工程项目的主要任务是什么?
答:机电工程项目的主要任务是进行设备的采购、安装、调试、试运行和竣工验收等,以确保工程项目的顺利完成。

3. 问:机电工程项目在施工前需要进行哪些准备工作?
答:需要进行技术准备、资源准备、施工现场准备和安全保障措施准备等工作。

4. 问:简述机电工程项目施工中的质量控制措施?
答:需要进行施工前质量控制、施工过程中质量控制和施工后质量控制,以确保工程项目的质量符合要求。

5. 问:简述机电工程项目施工中的安全管理措施?
答:需要进行安全培训教育、安全技术交底、安全检查和事故处理等工作,以确保施工过程的安全。

6. 问:简述机电工程项目施工中的环境保护措施?
答:需要进行施工现场的清洁卫生、废弃物处理、噪声控制和环境保护等工作,以确保施工过程的环境友好性。

7. 问:简述机电工程项目在试运行阶段的注意事项?
答:需要进行试运行前的检查、试运行过程中的观察和记录以及试运行后的清理和保养等工作,以确保设备的正常运行和使用寿命。

8. 问:简述机电工程项目在竣工验收阶段的注意事项?
答:需要进行竣工验收前的自检、竣工验收资料的准备和验收过程中的沟通和协调等工作,以确保工程项目的顺利验收和交付使用。

一建机电实务案例必背知识点归纳

一建机电实务案例必背知识点归纳

一、选择题1.在进行流动起重机吊装作业时,关于起重机基础处理的说法,正确的是?A.可在松软地面上直接进行吊装作业。

B.吊车工作位置的地基无需特别处理。

C.应根据地质情况采用合适的方法处理地基,并进行耐压力测试。

(正确答案)D.吊装前无需进行基础验收。

2.预防焊接变形的措施中,关于焊缝设计的说法,正确的是?A.焊缝数量和尺寸应尽可能大以增强结构强度。

B.焊缝应集中布置以简化焊接工艺。

C.优化设计结构,避免焊缝过于集中,减少焊接应力峰值叠加。

(正确答案)D.无需考虑焊缝分布对焊接变形的影响。

3.变压器交接试验中,测量绕组连同套管的直流电阻的目的是?A.检查变压器的绝缘性能。

B.检查变压器的铁芯及夹件绝缘电阻。

C.检查所有分接的电压比。

D.验证绕组的焊接质量及分接开关的接触是否良好。

(正确答案)4.关于管道与机械设备连接的技术要点,下列说法正确的是?A.管道与设备连接前无需检查法兰的平行度。

B.管道试压吹扫合格后即可进行最终连接,无需复位检测。

C.管道与设备最终连接时,应在联轴节上架设百分表监视设备位移。

(正确答案)D.管道安装合格后,可承受设计以外的附加载荷。

5.在发电机转子穿装前,应进行的重要试验是?A.水压试验。

B.气密性试验。

(正确答案)C.真空度试验。

D.泄漏性试验。

6.照明配电箱安装时,关于其安装位置的说法,正确的是?A.可设置在水管的正下方。

B.安装高度无需符合设计要求。

C.箱体应安装牢固、位置正确、部件齐全。

(正确答案)D.垂直度允许偏差不应大于3‰。

7.关于通风与空调工程系统调试的说法,错误的是?A.系统调试应由施工单位负责,监理单位监督。

B.系统调试前应编制调试方案,并报送专业监理工程师审核批准。

C.系统调试所使用的测试仪器无需进行校准。

(正确答案)D.调试结束后应提供完整的调试资料和报告。

8.在进行管道系统压力试验前,必须满足的条件不包括?A.试验范围内的管道安装质量合格。

B.试验方案已经过批准,并已进行安全技术交底。

一级建造师《机电工程管理与实务》案例问答及口诀汇总

一级建造师《机电工程管理与实务》案例问答及口诀汇总

目录1.金属材料分为哪两类(P1)2.钢产品分为哪四类(P1,他夜店半扎醉)3.低合金钢按主要质措等级分为(P1,优质特朗普)4.合金铸钢的分类(P2,摸热猪食)5.有色金属(P7)6.空气分离设备铝、铜制件禁忌7.金属基复合材料的特点(P9,2B热吻)8.硅酸盐材料(P10,注水淘宝)9.高分子材料可分为哪几类(P11,高像素咸盐图)10.非金属风管的适用范围11.12.母线槽的分类(P18,(苍)高井空)(P18,濮耐火)13.(P19,二流子空叹气)14.15.16.泵的性能参数17.风机的性能参数18.19.20.(P19,爵(爷)也曾气晕娇妻)(P19,压断懒人)(P20,留洋专攻笑气-笨)(P21,小刘躁动压公主)(P21,朱离婚)(P22,二叔(输)性早(熟),洗牌留笑容)21.机电工程的通用设备有哪些(P20)22.(P24,停运等丽容)23.(P26,公子)24.25.26.变压器按冷却方式的分类27.变压器按冷却介质的分类28.(P26,病毒分布)29.(P33,公鸭小品,牛逼祖孙)30.高压断路器的性质(P33)31.工程测措检核分类(P35,机房收椅子)32.(P36,公厕:先中标、降国旗)33.管道的主点(P36)34.地下管线测措(P36)35.长距离输电线路钢塔架基础测措(P37)36.大跨越档距测措方法(P37,打垮慈溪)37.(P41,太淑女)38.轮胎式起重机分类(P41,谁的汽车轮胎)39.(P42)40.流动式起重机的特性曲线(P44)41.42.43.44.45.46.47.48.49.(P44,站必定比全)(P44)(P44,龟安吊,直径强)(P46)(P47,重龟结现)(P49)(P49,技安进城中)(P50,一概设置,全职预算)(P50,懒土公鸡,进书店去)50. (P51,分离强权) 51. 吊装专项施工方案管理 (P52)52. 53. 54. (P52,色戒系统稳定) (P50,背总重点)55. (P55,汉奸陈生接受礼花工艺) 56. (P56,咱嫂马蓉) 57. 鸽极惰性气体保护焊机的应用特点 (P58,范总自慰)58. 59. 60.(P59)(P60,外孙玩佣)(P60,批准用设施)61. (P61)62. (P61,消氢、打磨、前后罕见) 63. (P62) 64. (P62,萧荷曾与素贞振动亲热)65. (P63,纵横转/失稳脚扭弯)66. (P63,饺子装在外)67. 预防焊接变形的措施 (P 63,口、胃、肠/玉刚、盒饭) 68. 表面无损检测的方法通常是指磁粉检测和渗透检测, 内部无损检测的方法通常是指射线检测和超声波检测 (P63) 69. 非破坏性检验分类 (P64,外孙压湍) 70. (P63,三妹孔裂夹) 71. (P65,角边角) 72. 与焊接线能措有直接关系的因素 (P65) 73. (P68,合力攒钱/装深沉) 74. 机械设备安装的一般程序 (P70,想放茶点,就调浆,配加食(盐)) 75. (P70) 76. (P69) 77. 设备基础基础位置和尺寸的验收要求 (P69) 78. 设备灌浆 (P71) 79. 垫铁的作用 (P70) 80. (P71) 81. (P72,陶润华辩论连州) 82. (P74,机电教官,直接撤换) 83.解体设备的装配精度将直接影响设备的运行质措,包括: 相对运动精度、配合面之间的配合精度和接触质措。

一建《机电工程管理与实务》案例分析专题常考111问+答案(考前狂背版)一建机电案例题

一建《机电工程管理与实务》案例分析专题常考111问+答案(考前狂背版)一建机电案例题

考试复习重点资料(最新版)资料见第二页封面第1页一级建造师《机电工程管理与实务》案例分析专题111个常考问题+答案《起重技术》专题1.吊装计算载荷公式的计算 p33Qj=k1×k2×QQj—计算载荷k1—动载荷系数1.1k2—不均衡载荷系数1.1~1.25Q—分配到一台起重机的吊装载荷2.流动式起重机的基础处理要求?P35流动式起重机必须在水平坚硬地面上进行吊装作业。

吊车的工作位置(包括吊装站位置和行走路线)的地基应进行处理。

应根据其地质情况或(中业讲师宋贺编制)测定的地面耐压力为依据,采用合适的方法(一般施工场地的土质地面可采用开挖回填夯实的方法)进行处理。

处理后的地面应做耐压力测试,地面耐压力应满足吊车对地基的要求,在复杂地基上吊装重型设备,应请专业人员对基础进行专门设计。

吊装前必须对基础验收。

3.平衡梁的作用P37①保持被吊设备的平衡,避免吊索损坏设备;②缩短吊索高度,减小动滑轮的起吊高度;③减少设备起吊时所承受的水平压力,避免损坏设备;④多机抬吊时,合理分配或平衡吊点的荷载。

简记:保平减压短吊索分配载荷4.平衡梁的选用应参考的因素P38根据设备的重量、规格尺寸、结构特点及现场环境要求等条件来选择平衡梁的形式,并经过设计计算来确定平衡梁的具体尺寸5.吊装方案包括的内容?P40①编制说明与编制依据;②工程概况;③吊装工艺设计;④吊装组织体系;⑤安全保证体系及措施;⑥质量保证体系及措施;⑦吊装应急预案;⑧吊装计算书6.吊装方案的管理P41(1)施工单位应当在危险性较大的分部分项工程施工前编制专项方案;专项方案应当由施工单位技术部门组织本单位施工、技术、安全、质量等部门的专业技术人员进行审核。

经审核合格的,由施工单位技术负责人签字(实行施工总承包的,应当由总包单位技术负责人及相关专业承包单位技术负责人签字),并报项目总监理工程师审核签字。

(2)对属于超过一定规模的危险性较大的分部分项工程,其专项方案由施工单位组织专家对专项方案进行论证,再经施工单位技术负责人审批,并报项目总监理工程师审核签字。

一建机电实务问答题100例(1-10)

一建机电实务问答题100例(1-10)

一建机电实务问答题100例(1-10)问题一:如何审查潜在供货商是否符合项目要求?回答:(1)供货商的地理位置:供货商的地理位置以能方便地取得原材料、方便地进行成品运输为关注点,一般以距建设现场或集货港口比较近为宜。

关注是否有方便的路上交通或水路航道。

(2)技术生产能力:力求与拟采购设备的要求相匹配。

例如,超大的反应器制造,制造厂没有与之相适应的大型整体热处理炉,就要厂家澄清其将如何进行设备的整体热处理工序,若无可行的方案,则该厂将不能进入本设备采办的后续流程。

(3)生产任务安排与项目的进度协调:生产任务的饱满性。

一定要考虑供货商的生产安排能否与项目的进度要求协调。

(4)供货商的信誉:通过走访、调查、交流等手段,了解潜在供货商的企业信誉。

问题二:建设工程施工中合同索赔成立的条件是什么?回答:建设工程施工中合同索赔成立应同时具备以下三点:(1)与合同对照,事件已经造成了承包人工程项目成本的额外支出、或者工期损失;(2)造成费用增加或工期损失的原因,按合同约定不属于承包人的行为责任或风险责任;(3)承包人按合同规定的程序和时间提交索赔意向通知和索赔报告。

问题三:建设工程施工中合同索赔的程序是什么?回答:索赔的程序如下:(1)提出索赔意向书1、索赔意向书递交监理工程师后应经主管监理工程师签字确认,必要时施工单位负责人、现场负责人及现场监理工程师、主管监理工程师要一起到现场核对。

2、索赔意向书送交监理工程师签字确认后要及时收集证据,收集的证据要确凿,理由要充分,所有工程费用和工期索赔应附有现场工程监理工程师认可的记录和计算资料及相关的证明材料。

3、辨别何种原因导致索赔及起止日期计算方法。

主要有延期发出图纸引起的索赔、恶劣的气候条件导致的索赔、工程变更导致的索赔、以承包人能力不可预见事件引起的索赔、由外部环境影响引起的索赔、监理工程师指令导致的索赔、其他原因引起的索赔。

(2)做好同期记录从索赔事件起算日起至索赔事件结束日止,认真做好同期记录,记录的内容要完整。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

案例60问1、锅炉可靠性一般用五项指标考核——P15①运行可用率②等效可用率③容量系数④强迫停运率⑤出力系数。

2、工程测量的检核包含那些内容? P26①仪器检核②资料检核③计算检核④放样检核⑤验收检核。

3、桅杆起重机的吊装工艺方法有——P38①单桅杆和双桅杆滑移提升法②扳转(单转、双转)③无锚点推举法4、吊装工艺计算书内容 P40①主起重机和辅助起重机受力分配计算;②吊装安全距离核算;③吊耳强度核算;④吊索、吊具安全系数核算。

5、方案审批 P41、P272、P355-356✧专项方案由施工企业技术负责人审签字(实行施工总承包的,要有总承包的企业技术负责人签字)并报项目总监理工程师审核签字✧实行施工总承包的,由总承包单位组织召开专家论证会案修改完善后,经以下人员签字后,方可组织施工——总承包单位技术负责人(如果实施总包的)、施工单位技术负责人、总监理工程师、建设单位项目负责人6、焊接技术交底内容 P50①焊接工程特点;②焊接规程(WPS)内容;③焊接质量检验计划;④进度要求等。

7、预防产生再热裂纹的方法 P51(1)预热;(2)应用低强度焊缝;(3)减少焊接应力。

8、压力管道(压力容器)焊后的压力耐压试验方法包括那些? P57 包括:液压试验、气压试验、液压-气压试验(气液组合试验)。

9、变压器吊芯(器身)检查内容—— P70铁芯检查;绕组检查;绝缘围屏检查;引出线绝缘检查;无励磁调压切换装置的检查;有载调压切换装置的检査;绝缘屏障检查;油循环管路与下扼绝缘接口部位检查。

10、如何进行测量变压器的绕组连同套管的绝缘电阻、吸收比?P71 答:用2500V摇表测量各相高压绕组对外壳的绝缘电阻值,用500V摇表测量低压各相绕组对外壳的绝缘电阻值。

测量完后,将高、低压绕组进行放电处理。

吸收比是通过计算得出的,测绝缘电阻时,摇表摇15s和60s时,阻值有差异,此时的比值就是吸收比。

11、简述电动机开箱检查的内容有那些?P72答:电动机开箱检查的内容有——①外观检查②盘动转子检查转动部分③空气间隙检查④检查三相绕组是否短路⑤检查三相绕组的电流电阻偏差⑥测量电动机的各相绕组与机壳之间的绝缘电阻⑦电动机的引出线短暂焊接或压接质量12、简述塔器水压试验时,对压力表的要求。

P98答:试验用压力表至少准备2块;在塔器最高与最低点且便于观察的位置,各设置一块压力表。

两块压力表的量程应相同,且校验合格并在校验有效期内。

压力表量程不低于1.5倍且不高于3倍试验压力。

13、简述塔器水压试压(或气压试验)合格标准 P98答:水压试验合格标准为——无渗漏(无漏气);无可见变形;试验过程中无异常的响声。

放水后(泄压后),对标准抗拉强度下限值大于或等于540MPa的钢制容器,进行表面无损检测抽查未发现裂纹。

14、简述金属储罐灌顶的焊接工艺要求 P101答:金属储罐灌顶的焊接工艺——(1)焊接工艺原则:先短后长,先内后外。

(2)焊接顺序1)径向的长焊缝采用隔缝对称施焊方法,由中心向外分段跳焊。

2)顶板与包边抗拉环、抗压环焊接时,焊工应对称分布,并沿同一方向分段跳焊。

15、钢结构安装一般有那些主要环节? P107-108答:钢结构安装的主要环节①基础验收与处理②钢构件复查③钢结构安装④涂装(防腐涂装和/或防火涂装)16、锅炉钢架钢结构组件吊装要求一次吊装就位,先要完成那些工作?P111 答:先要完成以下工作:确定组件重心→起吊点选择→组件绑扎→试吊17、锅炉钢架的找正(复测内容) P111➢用拉钢卷尺检查中心位置、大梁间的对角线线误差;➢用经纬仪检查大梁垂直度;➢用水准仪检查大梁水平度;➢用水平仪检查炉顶水平度,18、回转式空预器安装质量控制 P113施工中对影响预热器漏风系数的①径向密封间隙②轴向密封间隙③圆周(环向)密封间隙进行严格控制,回转式空气预热器安装后,必须进行冷态调整。

19、简述上下气缸闭合工序的注意要点 P116-117答:上下气缸闭合工序的注意要点——1.扣盖区域应封闭管理;2.连续进行,不得中断;3.正式扣盖前应进行试扣;4.试扣前用压缩空气吹扫汽缸内各部件及其空隙;5.低压缸螺栓采用冷紧;6.(高压缸紧固注意事项——)高压缸采用热紧时,(1)加热应使用专用工具(2)蝶、纹部位避免直接受到烘烤。

(3)一次达不到规定值要求时,应待螺栓完全冷却后再进行加热。

20、光伏设备及系统调试主要包括——P120(1)光伏组件串测试(2)跟踪系统调试(3)逆变器调试(4)二次系统调试(5)其他电器设备调试21、光伏发电设备安装安全技术措施内容1、加强个体防护;2、绝缘工具、检测器具专人管理,严谨用于其他用途;3、不得带负荷作业;4、阳光下作业必须使用绝缘工具,不戴金属饰品;(光伏组件阳光下能产生30V直流电压)5、严格进行设备安装前的检查。

……22、P171Ⅱ类灯具不仅有绝缘基础保护,还具有双重绝缘或加强绝缘,所以,Ⅱ类灯具外壳不需要与保护导体连接。

Ⅲ类灯具的防触电保护是依靠安全特低电压,电源电压不超过交流50V,采用隔离变压器供电。

因此Ⅲ类灯具的外壳不容许与保护导体连接。

23、通风空调系统联合试运转包括那些内容?P177 答:通风空调系统联合试运转包括——①通风空调系统的风量测定与调整②水量测定与调整③空调自动控制系统调试调整24、风管主要部件有——P179成品风阀、消声器、消声弯头、柔性短管25、通风空调水系统强度严密试验内容包括那些?P183 答:通风空调水系统强度严密试验内容包括——(1)冷冻、冷却水管的水压试验;(按设计要求进行)(2)冷凝水管道充水通水试验;(3)风机三速试运转(4)盘管水压试验。

26、空调多联机组的冷媒管道试验内容包括——P186 (1)真空试验(2)气密性试验(3)捡漏试验系统检测应在系统试运行合格后进行27、智能化工程系统检测应提交资料—— P198(1)工程技术文件(2)设备材料进场检验记录和设备开箱检验记录(3)自检记录(4)分项工程质量验收记录(5)试运行记录28、给水排水系统调试检测(要求) P202(1)给水和中水监控系统应全部检测;(2)排水监控系统应抽检50%,且不得少于5套,总数少于5套时应全部检测。

29、给水排水系统调试检测内容——给水系统、排水系统和中水系统液位、压力参数及水泵运行状态检测;自动调节水泵转速;水泵投运切换;故障报警及保护。

30、超高速电梯安装,吊笼组装结束后应检查合格后才能使用。

P204检查内容至少包括吊笼承载力、动力、照明、操作正常、限期(限位)开关、锁紧装置有效。

31、曳引式电梯随机文件中应包括那些型式试验证书得复印件?P205 答:曳引式电梯随机文件中应包括门锁装置、限速器、安全钳及缓冲器的型式试验证书复印件;32、自动扶梯、自动人行道设备技术资料必须提供那些复印件?P208 答:要提供——梯级或踏板的型式试验报告复印件,或胶带的断裂强度证明文件复印件;对公共交通型自动扶梯、自动人行道应有扶手带的断裂强度证书复印件。

33、消防水泵 P212消防水泵应设有备用泵,且流量和扬程不应小于消防泵房内的最大一台工作泵的流量和扬程;应设有两条吸水管,当其中一条检修或损坏时,其余的吸水管应仍能通过100%的用水总量;保证水箱的水用完之前(5~10min),消防泵在5min内启动供水。

34、自动喷水灭火系统安装要求 P217消防水泵(2017多选)水泵的出口管上应安装止回阀、控制阀和压力表,或安装控制阀、多功能水泵控制阀和压力表;系统的总出水管上还应安装压力表和泄压阀。

35、设备采合同购履行的环节——P228到货检验;损害、缺陷、缺少的处理;监造监理;施工安装服务;试运行服务等。

36、当发现进度有偏差,采取的对策有那些?P229答:采取的对策主要有作业面调整、物资供给强度调整、机械化作业比率调整、作业班次或搭接时机调整等,这些都应由总承包单位调度机构合理地做出调度决策。

注意,偏差超过总时差,需要按原进度计划完工,则需要赶工。

这时候的偏差处理方式是“赶工,可以采取的对策是改变某些工作的衔接关系,缩短某些工作的持续时间。

P31037、监造方法 P263-264①日常巡检②监造会议③现场监督(停工待检点、现场见证点、文件见证点)④质量会议⑤相关信息(互通)38、施工组织设计(施工方案)编制内容、交底的内容包括:①工程特点、难点;②主要施工工艺及施工方法、操作方法、要领;③进度安排、施工程序和顺序;④组织机构设置与分工;⑤质量控制、安全技术措施等。

39、施工部署包含的内容(含义)——确定施工目标,包括进度、质量、安全、环境和成本等目标P273第1行40、质量保证措施包括——制定工序控制点,明确工序质量控制方法等;41、安全保证措施包括——危险源和环境因素的识别,相应的预防与控制措施等。

42、施工机械选择的方法有那些?P286①应用综合评分法②单位工程量成本比较法③界限使用判断法④等值成本法43、导线连接器应能确保导线连接所必须那些基本要求 P291要确保:①电气连续②机械强度③保护措施④检测维护P310-313BCWP 已完工作预算费用;BCWS 计划工作预算费用; ACWP 已完工作实际费用;44、进度费用偏差分析与控制措施(1) ACWP >BCWS > BCWP;CV<0 , SV<0时:1)偏差分析:工程项目施工效率低,工程费用超支,施工进度延误。

2)控制措施:工程项目应更换效率髙的管理人员和施工人员。

(5)当BCWS>ACWP>BCWP , CV<0 , SV<0时:1 )偏差分析:工程项目施工效率低,工程费用超支,施工进度延误。

2 )控制措施:工程项目应增加效率高的管理人员和施工作业人员。

(2)BCWP>BCWS>ACWP ;CV>0 , SV>0时:(进度偏差线小于费用偏差线)1 )偏差分析:工程项目施工效率高,工程费用节支,施工进度提前。

2 )控制措施:若三个参数偏差不大,工程费用投人和施丁进度维持现状。

(这种情况最好)(3)当BCWP>ACWP>BCWS ;CV>0 , SV>0时:(进度偏差线大于费用偏差线)1 )偏差分析:工程项目施工效率较高,工程费用节支,施工进度提前。

2 )控制措施:工程项[=1应减少施工作业人员,放慢施工进度。

(4)当ACWP >BCWP >BCWS;CV<0 , SV>0时;1 )偏差分析:工程项目施工效率较低,工程费用超支,施工进度提前。

2 )控制措施:工程项目更换部分管理人员及施工人员,增加工作效率髙的人员。

(6)BCWS >BCWP >ACWP, CV<0 , SV<0时;1)偏差分析: 工程项目施工效率较髙,工程费用节支,施工进度延误。

2)控制措施:工程项目迅速增加施工管理人员和施工作业人员。
