聚硫、聚氨脂密封胶设计、施工及验收规程

合集下载

硅酮、聚氨酯、聚硫胶

硅酮、聚氨酯、聚硫胶

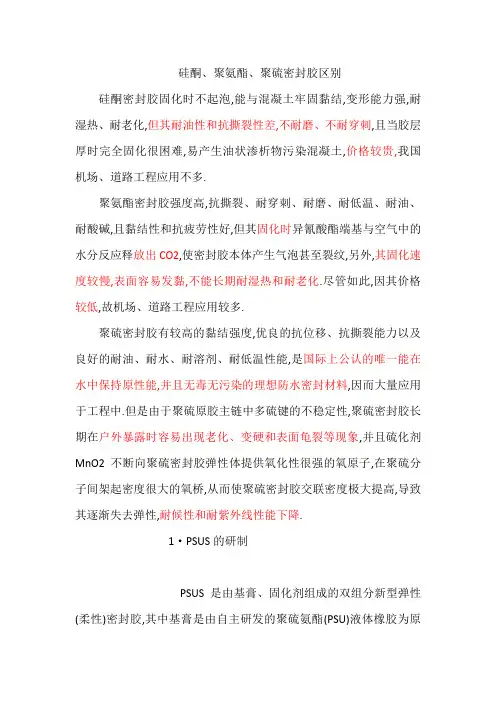

硅酮、聚氨酯、聚硫密封胶区别硅酮密封胶固化时不起泡,能与混凝土牢固黏结,变形能力强,耐湿热、耐老化,但其耐油性和抗撕裂性差,不耐磨、不耐穿刺,且当胶层厚时完全固化很困难,易产生油状渗析物污染混凝土,价格较贵,我国机场、道路工程应用不多.聚氨酯密封胶强度高,抗撕裂、耐穿刺、耐磨、耐低温、耐油、耐酸碱,且黏结性和抗疲劳性好,但其固化时异氰酸酯端基与空气中的水分反应释放出CO2,使密封胶本体产生气泡甚至裂纹,另外,其固化速度较慢,表面容易发黏,不能长期耐湿热和耐老化.尽管如此,因其价格较低,故机场、道路工程应用较多.聚硫密封胶有较高的黏结强度,优良的抗位移、抗撕裂能力以及良好的耐油、耐水、耐溶剂、耐低温性能,是国际上公认的唯一能在水中保持原性能,并且无毒无污染的理想防水密封材料,因而大量应用于工程中.但是由于聚硫原胶主链中多硫键的不稳定性,聚硫密封胶长期在户外暴露时容易出现老化、变硬和表面龟裂等现象,并且硫化剂MnO2不断向聚硫密封胶弹性体提供氧化性很强的氧原子,在聚硫分子间架起密度很大的氧桥,从而使聚硫密封胶交联密度极大提高,导致其逐渐失去弹性,耐候性和耐紫外线性能下降.1·PSUS的研制PSUS是由基膏、固化剂组成的双组分新型弹性(柔性)密封胶,其中基膏是由自主研发的聚硫氨酯(PSU)液体橡胶为原胶,加入活性填料、增塑剂、缓硫化剂等助剂配制而成;固化剂包含硫化剂、助硫化剂、增塑剂等组分.PSUS中增塑剂、填充剂等添加剂的含量占60%~78%(质量分数),这势必对原胶大分子产生较强的隔离作用,如果原胶都是线型大分子,那么即使加入较多的硫化剂和助硫化剂,原胶发生交联反应的速度也较慢,难以形成连续的三维空间网络结构.另外,PSUS要有较低的价格,其原胶含量不能太高.为了使原胶含量较低的PSUS能在适当的时间内形成比较完整的连续的三维空间网络结构,并呈现出优良的综合性能,笔者设计了“双阶交联”方案,即在聚硫氨酯液体橡胶合成过程中进行局域交联(为一阶交联),在密封胶硫化过程中再进一步交联(为二阶交联).在聚硫氨酯液体橡胶的合成过程及PSUS的复配过程中无废水、废气、废渣的排放,绿色环保,符合可持续发展要求.2·PSUS的性能笔者收集了拟用或在用于机场道面工程的国内外不同厂家生产的10种密封胶产品样品,以比较PSUS密封胶与聚氨酯、聚硫、硅酮密封胶的性能差异.有关性能检验参照GB/T22083—2008《建筑密封胶分级和要求》、GB/T13477—2002《建筑密封材料试验方法》和国外相关标准[8-12]进行,试验采用电子拉力试验机、专配高低温箱、低温制冷和高温加热设备.试验结果见表1.目前,质量较好的改性非焦油类聚氨酯密封胶约24 000~25 000元/t,按灌缝宽度8 mm、深度10mm计算,每延米7~8元.而质量差的焦油沥青类聚氨酯密封胶仅约10000元/t,每延米3~4元,但其防水密封效果不好,封缝质量差,后期维护、修复费用较多,且使用寿命较短,综合性价比一般.进口硅酮密封胶价格较为昂贵,在100000元/t以上,每延米12元以上,其防水密封效果虽很好,但性价比较低.PSUS约40000元/t,每延米9~10元,且施工方便,防水密封效果很好,后期维修少,使用寿命长,性价比最优.由此可见,PSUS经济效益优异.因此,建议在我国路面接缝中大量推广应用PSUS.。

聚氨脂防水涂料施工工艺及验收标准

聚氨脂防水涂料施工工艺及验收标准

衡水第一中学聚氨脂防水涂料验收标准1 总则1.1本标准适用于厕所、沐浴间、盥洗间等有水房间的防水层施工。

1.2厕所、沐浴间、盥洗间等有水房间的防水层采用2.0厚单组分聚氨脂防水涂料。

2施工准备2.1 材料要求:单组分聚氨脂防水涂料是以异氰酸脂、聚醚为主要原料,配以各种助剂制成。

其主要物理性能指标应符合以下规定:单组分聚氨脂防水涂料主要物理性能施工前应做好材料、施工机具、安全防护等的物资准备和技术准备。

防水材料应有产品合格证书和性能检测报告,材料的品种、规格、性能等尚应符合现行国家产品标准和设计要求,并抽样复试合格。

2.2 作业条件;2.2.1 穿过厕所、浴室楼板的所有立管、套管均已做完并经验收,管周围缝隙用1:2:4豆石混凝土填塞密实(楼板底需支模板)。

2.2.2 厕所、浴室地面垫层已做完,向地漏处找2%坡,厚度小于30mm 时用1:3水泥砂浆,大于30mm 时用1:6水泥焦渣垫层。

2.2.3 厕所、浴室地面找平层已做完,表面应抹平压光、坚实平整,不起砂,含水率低于9%(简易检测方法:在基层表面上铺一块1m 2橡胶板,静置3~4h ,覆盖橡胶板部位无明显水印,即视为含水率达到要求)。

2.2.4 找平层的排水坡度应在2%以上,不得局部积水,与墙交接处及转角均要抹成小圆角。

凡是靠墙的管根处及地漏周边均抹出3%~5%坡度,避免此处存水。

2.2.5 在基层做防水涂料之前,在以下部位用建筑密封膏封严。

穿过楼板的立管四周、套管与立管交接处、大便器与立管接口处、地漏上口四周等。

均用建筑密封膏封严 。

2.2.6 厕所、浴室做防水之前必须有足够的照明及通风条件。

2.2.7 操作温度应控制在5~35℃之间。

2.2.8 防水层施工应由经资质审查合格的防水专业队伍进行施工。

操作人员应经过专业培训、持上岗证。

3 操作工艺3.1工艺流程3.2基层处理:先检查基层水泥砂浆找平层是否平整,泛水坡度是否符合设计要求,基层有坑凹处时,用水泥砂浆找平,用钢丝刷扁铲将粘结在面层上的浆皮铲掉,最后用扫帚将尘土扫干净。

聚氨酯防水涂料施工及质量验收

聚氨酯防水涂料施工及质量验收

5、 施工设备 电动搅拌器:搅拌防水涂料 吹风机:清理基层 小平铲:清理基层 扫帚:清理基层 卷尺:度量尺寸 剪刀:裁剪胎体增强层 油漆刷:涂刷细部节点 滚刷:涂刷防水涂料 刮板:涂刮防水涂料
五、施工工艺
1、基层处理 1)不宜采用水泥砂浆进行整个基层的找平处理,由于 找平层开裂、找平层与结构层脱层或找平层水泥砂浆 窜水问题会降低防水层的防水效果; 2)现浇混凝土结构基层表面的尖锐突出物,如模板拼 接缝部位的混凝土尖锐突出物等,应凿除并打磨平整, 露出新鲜的混凝土基面,使其与周边现浇混凝土面平 齐; 3)现浇混凝土表面的凹坑,应先清除凹坑内的各种污 物和水泥浮浆,露出新鲜的混凝土基面;大的凹坑采 用1:2.5水泥砂浆填充并抹压平整,填充后的水泥砂浆 边缘不得出现起皮、砂粒等。过小的凹坑无法采用水 泥砂浆填充时,可采用聚氨酯密封胶填充抹平;
单组分聚氨酯防水涂料的辅材: 1. 基层处理剂:为增强涂料防水层与基层之间的 粘结力,在涂料防水层施工前,预先涂刷在基层 上的一种涂料。通常可采用环氧或聚合物类。 2. 胎体增强层:40~60g/m2的长纤聚酯布或16~ 20目的玻纤网格布,设置在涂层之间,增加涂层 拉伸强度; 3. 聚氨酯建筑密封胶:用于细部节点处理,其物 理性能指标应符合《聚氨酯建筑密封胶》JC/T 482-2003标准的规定。
桶装单组分聚氨酯
聚氨酯防水涂料的标记方法: Ⅰ类单组分聚氨酯防水涂料的标记为: PU 防水涂料 S Ⅰ GB/T19250。
单组分聚氨酯防水涂料物理性能
序号 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15
拉伸强度/MPa 浸水168h后拉伸强度/MPa 断裂伸长率/% 浸水168h后断裂伸长率/% 检测项目 ≥ ≥ ≥ ≥ 550 400 指标 Ⅰ 1.90 1.7 450 Ⅱ 2.45

表C.4.3.10-5 聚氨酯(聚硫)建筑密封胶检验报告

表C.4.3.10-5 聚氨酯(聚硫)建筑密封胶检验报告
表C.4.3.10-5
聚氨酯(聚硫)建筑密封胶检验报告
委托单位: 建设单位: 监理单位:
工程名称 生产单位 产品名称
检验项目
报告编号:
收样日期:
年月日
检验日期:
年 月 日 编号: 01
方案
使用部位
施工单位
规格型号
代表数量
标准要求
检验结果
适用期(h)

表干时间(h)

挤出性(mL/min )

弹性恢复率(%)

下垂度(N型),(mm)

流动性
流平性(L型)
拉伸模量 23℃ (MPa )
-20℃
定伸粘结性
浸水性定伸粘结性
冷拉一热压后的粘结性
质量损失率(%)

检验依据
结论Leabharlann 备注 检验人: 见证单位:
审核人:
负责人:
见证人及编 号:
检验机构:(公章)
报告日期:
年月日

单组份聚氨酯密封胶标准

单组份聚氨酯密封胶标准

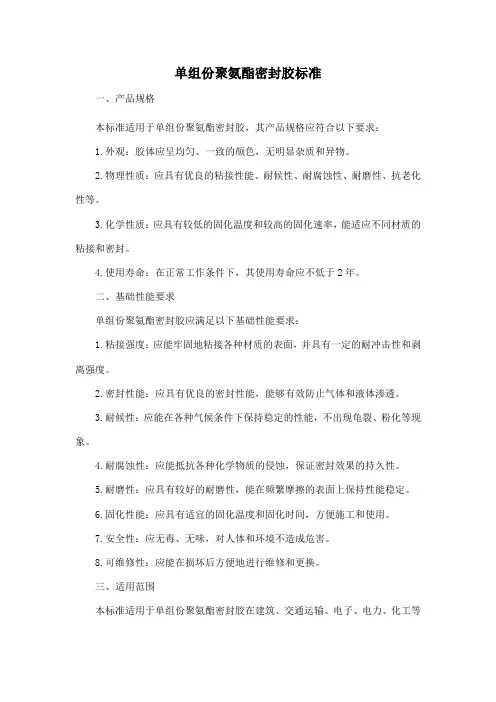

单组份聚氨酯密封胶标准一、产品规格本标准适用于单组份聚氨酯密封胶,其产品规格应符合以下要求:1.外观:胶体应呈均匀、一致的颜色,无明显杂质和异物。

2.物理性质:应具有优良的粘接性能、耐候性、耐腐蚀性、耐磨性、抗老化性等。

3.化学性质:应具有较低的固化温度和较高的固化速率,能适应不同材质的粘接和密封。

4.使用寿命:在正常工作条件下,其使用寿命应不低于2年。

二、基础性能要求单组份聚氨酯密封胶应满足以下基础性能要求:1.粘接强度:应能牢固地粘接各种材质的表面,并具有一定的耐冲击性和剥离强度。

2.密封性能:应具有优良的密封性能,能够有效防止气体和液体渗透。

3.耐候性:应能在各种气候条件下保持稳定的性能,不出现龟裂、粉化等现象。

4.耐腐蚀性:应能抵抗各种化学物质的侵蚀,保证密封效果的持久性。

5.耐磨性:应具有较好的耐磨性,能在频繁摩擦的表面上保持性能稳定。

6.固化性能:应具有适宜的固化温度和固化时间,方便施工和使用。

7.安全性:应无毒、无味,对人体和环境不造成危害。

8.可维修性:应能在损坏后方便地进行维修和更换。

三、适用范围本标准适用于单组份聚氨酯密封胶在建筑、交通运输、电子、电力、化工等领域的使用。

四、聚氨酯密封胶技术要求1.配方设计:应根据使用场合和性能要求选择合适的配方,并经过试验验证。

2.生产工艺:应采用先进的生产工艺,确保产品质量稳定。

3.原材料控制:应选用符合要求的原材料,如聚氨酯树脂、填料、助剂等。

4.产品检验:应对产品进行严格的检验,确保产品符合本标准和相关标准的要求。

5.包装和标识:产品的包装和标识应清晰、规范,方便用户识别和使用。

6.贮存和运输:产品应贮存在干燥、通风、阴凉的库房内,避免阳光直射和高温。

在运输过程中应防止雨淋和机械损伤。

7.技术支持和服务:应提供完善的技术支持和服务,包括产品使用说明、技术支持等。

8.质量保证:应建立完善的质量保证体系,确保产品质量符合要求。

9.安全环保要求:产品的生产和使用过程中应符合国家和地方的安全环保要求,如安全生产管理规定、污染物排放标准等。

双组份聚硫密封胶使用方法

双组份聚硫密封胶使用方法

双组份聚硫密封胶使用说明
一、构筑物必须保持干燥、干净、无油污。

二、施工前首先将包装箱内塑料瓶装底涂液涂在施胶处,把缝隙的
两边10mm处贴40mm宽的防护胶带,以防施工中多余的密封胶把构筑物表面弄脏。

三、把箱内1桶白色密封胶A组份对1袋黑色B组份的比例对好,
充分搅拌均匀。

(注:因气候不同B组份应冬季多、夏季少)A:B=10:1
四、把搅拌好的密封胶用灰刀或挤胶枪填入缝内压实填满,再用
10cm宽腻子刀把胶刮平。

五、把防护胶带取下即可,24小时内应避免水冲雨淋。

(表干时间
≤24小时,7天后方可灌水试验,28天性能全部达到。


六、配置好的密封胶应在两小时内用完,否则会因膏慢慢固化而造
成施工困难,避免浪费。

密封胶施工工艺

密封胶施工工艺

聚硫密封胶施工作业指导书一、工程概况南拒马河倒虹吸管身断面为5.1m(宽)×5.1m(高)×2孔,Ⅱ标段共34节管身,除1#、2#、33#、34管节为斜管段、其余为水平段,20m设一道伸缩缝,缝宽3cm,缝内充填聚乙烯闭孔泡沫板,洞身内缝面采用聚硫密封胶封堵,深度为3cm。

二、编制依据:2.1工程招标文件。

2.2工程设计文件、图纸、技术要求及设计通知等有关设计文件。

2.3河北省水利工程局质量管理体系文件。

2.4国家、部门颁布的规范、规程、标准《水利水电建设工程验收规程》SL223-19999《建设密封胶系列产品标准》JC/T881-JC/T885-2001JC/T486-2001《水利水电工程施工测量规范》SL52-93三、聚硫密封胶材料聚硫密封胶(非下垂型)应为专业厂家生产的合格产品,并提供无毒报告(急性毒性试验、Ames试验、小老鼠骨髓细胞染色体畸变试验和原水试验浸泡水试验),检验单位要具有相应资质。

注胶前将结构缝整平,清理干净,并保持干燥。

聚硫密封胶的配置、混胶及注入等参照产品说明书,并在施工前进行现场试验确定施工工艺。

运到工地的聚硫密封胶要在干燥、通风、阴凉的地方存放,储存温度不超过27℃。

必须在保质期内使用。

四、施工操作工艺流程五、施工工艺1、涂胶密封面表层处理密封部位基层必须严格进行表面清洁处理,除去灰尘和油污,保证基层干燥。

采用钢丝刷将涂胶面刷干净并露出牢固的结构层并确保缝面规则。

2、涂胶前缝面处理基层处理完毕的缝面用8-10个大气压的空压机将缝内的尘土与余渣吹净。

密封前将伸缩缝两侧壁涂胶用磨光机打磨平整,妥善清洗,将缝内的灰尘、油污、松动的混凝土余渣等杂物清理干净,涂胶基面必须保持干燥。

对于缝面两侧的非密封区,涂胶前粘贴胶带纸,预贴的胶带纸在涂胶整形完毕后除去。

3、密封胶现场检验密封胶材料进场后,必须进行抽检,验收合格后方可使用。

4、密封胶配制工艺聚硫密封胶由A、B两组份组成,A、B两组份使用比例一般为10:1,可根据户外气温变化调整固化剂(黑色)用量,保证涂胶可操作时间达到实际使用要求,气温高于30℃以上,可适当降低固化剂用量到12:1;气温低于10℃时可以增大固化剂用量到8:1,使用前可先做小样试验。

聚氨酯施工质量要求及验收标准

聚氨酯施工质量要求及验收标准

聚氨酯防水施工质量标准施工工艺流程墙面抹灰→竖向管道安装→地面堵洞找平→地面防水层施工→防水保护层施工→试水。

2. 工艺要求1)基层处理:基层表面应平整、光滑,必要时应用水泥砂浆抹平或补平,表面不得有松动、起砂、泥土等,表面要干燥,含水率不得大于10%。

2)涂底层:按规定的配合比用油漆刷均匀,一般涂刷布置以0.15-0.2kg每平方米为宜,底胶干燥固化24小时以上,才能进行下道工序施工。

3)涂刮防水层:按防水层的配合比用塑料刮板均匀涂刮,涂刮厚度为1.2mm左右为宜,待固化24小时后再刮第二遍,最后涂刮厚度达到设计要求厚度。

4)抹保护层:上道工序24h以后方可进行,去掉浮砂、粉尘,消除干净,并认真检查防水层质量,经隐检合格后抹水泥砂浆保护层。

5)防水层施工:尽量安排在正温下进行,但要注意通风,以防中毒。

6)地下工程加强薄弱环节的施工质量管理:变形缝、施工缝、穿墙管道、埋件、局部坑槽等,必须严加监督,精心施工,确保整体防水连续性。

试水:防水层做完后,必须试水。

试水方法要得当,保证其有效;没水高度不小于2.0cm,堵塞点应设在地漏和出水口杯顶4cm以下,蓄水时间在24小时以上。

成品保护1)施工人员必须穿软底鞋、带手套进行操作。

2)防水层施工完后,设专人看管保护。

3)若发现已施工完毕的防水层遭到破坏,必须及时修补。

4)所有工具应及时清理干净,以备再用。

5)立面卷材施工时,上方应用编织布进行防护,防止结构施工时落下的灰尘杂物污染墙面和卷材缝隙。

6)进行土方回填时,为防止土方污染结构表面影响卷材施工,需用苫布挡在结构面上,进行土方运输。

质量要求1)所有防水材料的材质证明必须齐全;2)防水材料进场后,其技术性能指标复试必须符合要求;3)防水层底胶应涂刷均匀,不得有漏刷等缺陷;4)卷材防水层铺贴和搭接应符合要求;5)铺贴好的卷材外观表面平整、牢固无皱折、翘边、滑移、封边不严等不合格现象。

6)聚氯酯涂膜防水层、涂膜厚度均匀、粘结牢固严密,不允许有脱落、开裂、孔眼、涂刷压接不严密的缺陷。

聚氨酯防水涂料施工及质量验收

聚氨酯防水涂料施工及质量验收

3~5道)涂刷,上下两道涂层涂刷方向应互相垂直。
每道涂层实干后,才可进行下道涂膜施工;
6)涂刷道数应根据环境温度进行调整。高温施工时,
产品质量控制
聚氨酯防水涂料生产过程中,应按照国家标准的要求按生 产批次进行检测,包括自检和型式检测。企业应具备基本的 检测设备,包括(电子)拉力机、不透水仪等。确保产品的 质量符合国家标准和设计要求。
编辑课件
18
贮存和运输
运输与贮存时,不同类型、规格的产品应分别 存放,不应混杂。避免日晒雨淋,禁止接近火源, 防止碰撞,注意通风。贮存温度不应高于40℃,
编辑课件
7
序号
单组分聚氨酯防水涂料进场抽样测试物理性能
检测项目
指标


1 浸水168h后拉伸强度/MPa

1.7
2 浸水168h后断裂伸长率/%

400
3
耐水性/% (材料浸水168h后取出擦干即进行试验,其
粘结强度和抗渗性保持率)

80
4 不透水性 0.3MPa 120min
不透水
5 潮湿基面粘接强度/MPa

0.5
编辑课件
8
单组分聚氨酯防水涂料的辅材: 1. 基层处理剂:为增强涂料防水层与基层之间的 粘结力,在涂料防水层施工前,预先涂刷在基层上
的一种涂料。通常可采用环氧或聚合物类。 2. 胎体增强层:40~60g/m2的长纤聚酯布或16~ 20目的玻纤网格布,设置在涂层之间,增加涂层拉 伸强度; 3. 聚氨酯建筑密封胶:用于细部节点处理,其物 理性能指标应符合《聚氨酯建筑密封胶》JC/T 482-2003标准的规定。
检测项目
20HM 25LM 20LM

聚氨酯嵌缝密封胶验收标准

聚氨酯嵌缝密封胶验收标准

聚氨酯嵌缝密封胶验收标准English answer:Acceptance Criteria for Polyurethane Sealant.1. Appearance.The sealant shall be free from lumps, bubbles, voids, and other defects.The sealant shall have a smooth, uniform surface.The sealant shall have a uniform color throughout.2. Physical Properties.The sealant shall have a tensile strength of at least 100 psi.The sealant shall have an elongation at break of atleast 200%.The sealant shall have a Shore A hardness of between 20 and 40.3. Application Properties.The sealant shall be easy to apply.The sealant shall have a long working time.The sealant shall cure quickly.4. Durability.The sealant shall be resistant to UV light.The sealant shall be resistant to ozone.The sealant shall be resistant to hydrolysis.5. Compatibility.The sealant shall be compatible with the substrates it is applied to.The sealant shall be compatible with the other materials in the joint.Chinese answer:聚氨酯嵌缝密封胶验收标准。

某管道工程聚硫密封胶施工方案

某管道工程聚硫密封胶施工方案

PCCP管道工程聚硫密封胶施工方案1、工程概况PCCP管道工程是南水北调中线北京段总干渠线路最长的大型输水工程,为两排直径4米预应力钢管筒混凝土管道。

本标段为土建、PCCP管道安装第六标段,起点桩号为HD48+800,终点桩号为HD56+359.3,输水干线中心线水平投影长度为7.56㎞。

PCCP管道工程由2排直径4.0米PCCP压力管道、分水口建筑、连通建筑、排气阀井建筑、排空阀井建筑、水平弯头建筑、末端控制阀井建筑、穿铁路建筑、河道护砌工程、永久巡线路等组成。

1.1施工项目说明本标段密封处理主要包括:外接口密封施工、内接口密封施工。

分布位置:PCCP管道工程水平镇墩、排空阀井、排气阀井及顶管、暗挖、遂洞等上下游各相邻两个接口采用柔性口做法,本技术要求适用于以上部位柔性口内外聚硫密封胶施工。

1.2主要工程量外接口工程量为2.201m3,内接口工程量为1.938 m32、编制依据2.1《食品安全毒理学评价和方法》(GB15193-9)2.2《给水排水工程混凝土构筑物》(CECS117:2000)2.3《PCCP工程聚硫密封膏施工技术要求》2.4 施工图纸2.5 下发的有关密封胶封口处理的通知3、施工组织及施工目标3.1 施工组织为优质、高效的完成6合同段内工程施工任务,必须保证施工期内的质量和进度。

选派具有施工经验丰富的工程管理人员和技术人员担任项目的领导及主要部门的负责人,确保施工正常有序进行。

项目部设有以下管理机构:工程技术部、质量管理部、后勤保障部、生产调度部、合同管理部、计财部、综合事务部和安全环保部等负责项目的施工管理与技术管理,负责对外关系及整个合同段生产调度、材料供应、进度、施工质量的检查与监督。

工程技术部:负责施工现场的技术措施、施工进度计划的编制、临时设施的设计和施工现场的技术管理工作,负责竣工报告的编写。

质量管理部:负责现场施工质量控制检查、原始资料收集整理、原材料检验试验等。

聚硫密封胶处理施工方案

聚硫密封胶处理施工方案

目录一、工程简介 (1)二、编制依据 (1)三、材料性能指标 (1)四、施工方法 (1)4.1施工流程 (1)4.2清缝方法 (2)4.3嵌入闭孔板 (2)4.4密封胶现场配制 (3)4.5装枪施工 (3)4.6注胶施工 (3)4.7涂胶过程中胶体连接工艺 (3)4.8注意事项 (4)4.9 (4)五、资源投入 (4)5.1主要施工用具配置计划 (4)5.2主要劳动力配置计划 (4)六、施工质量保证措施 (4)七、安全文明施工保证措施 (5)一、工程简介本标段为XXX,标段长度XXX km,其中渠道部分长度XXX km。

渠道分缝处聚硫密封胶厚1cm、深2cm,渠道压重段聚硫密封胶厚2cm、深2cm,建筑物分缝处聚硫密封胶厚2cm或3cm,深3cm。

二、编制依据(1)本工程招投标文件。

(2)《南水北调中线干线工程渠道混凝土衬砌施工操作指南》。

(3)JC/T483-2006《聚硫建筑密封胶》。

(4)NSBD08-2010《渠道机械化衬砌单元工程质量评定标准》。

(5)国调办建管[2013]86号文。

(6)与本工程有关的法律法规、施工规范及其它技术要求。

三、材料性能指标表1 建筑物用聚硫密封胶技术参考数表四、施工方法4.1施工流程施工工艺流程见下图。

聚硫密封胶施工工艺流程4.2清缝方法(1)用钢钎剔除变形缝内预留的木条或多余的闭孔板。

(2)用手提磨光机将接缝壁两侧的凸凹不平的水泥砂浆或粘浮物打磨干净,把缝壁两侧粘胶基面的蜂窝麻面打磨平整。

(3)用手提吹风机和毛刷分别将缝内的杂物灰尘清除干净,使粘胶基面保持干燥清洁。

(4)若局部基面潮湿,用热风机将基面吹干。

(5)按设计深度用毛刷均匀的将底涂涂刷于缝壁两侧的粘胶基面上,可根据工作温度调整工序,以基面上底涂不粘手为准,进行下一步工作。

(涂刷底涂的目的:增加粘结强度和耐水性)(6)对变形缝两侧非密封区,施工前在其两边10mm处贴上20~30mm宽的防护胶带,以防施工中多余的聚硫胶把构筑物表面弄脏。

伸缩缝双组份聚硫密封胶

伸缩缝双组份聚硫密封胶

交底内容:
一、施工材料、机具准备:
胶枪、腻子刀、吹风机、搅拌桶、毛刷、切缝机、双组份聚硫密封膏、底涂液;二、施工工序
切缝→清理填充缝→胶带保护→涂底涂液填充聚硫密封膏→成品保护
三、施工方法
二衬混凝土施工完成后混凝土达到设计强度100%.迎水面切缝施工,缝宽20mm,深30mm。

缝内填充聚硫密封膏.
1、切缝
切缝前,首先由施工人员对切缝部位进行准确定位。

施工人员用砂轮锯沿隧洞环向进行切缝施工,基面切割规整。

2、清理填缝
用毛刷去除被粘贴表面的附着物、油污及灰尘,用吹风机将切缝吹干净,使涂膏面露出牢固的结构层,接缝表面保证完全干燥、清洁。

3、胶带保护
施工前把缝隙的两边10mm处贴上40mm宽的防护胶带,以防施工中多余的聚硫膏把构筑物表面弄脏。

(详见防护胶带平面示意图)
4、涂刷底涂液、填充聚硫密封膏
①施工前将底涂液涂在施膏处基面一薄层,待其表面不粘手后方可施膏嵌缝。

②将1桶白色聚硫膏A组分对1袋黑色B组份的比例对好,将两个组份混合均匀,
达到色泽均匀无色差(注:因气候问题不同B组份应冬季多、夏季少)A:B=10:1。

把拌好的聚硫密封膏用挤胶枪自下而上将双组份聚硫密封膏填入缝内压实填满,再用10cm宽的腻子刀把胶刮平防止气泡混入。

交底人;年月日复核人:年月日审核人;年月日接底人:年月日。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

下垂度(N型) 流平性(L型)
≤3 光滑平整
3 表干时间(h) 4 挤出性1)(mL/min) 5 适用期2)(h) 6 弹性恢复率(%)
23℃ 7 拉伸模量(MPa) -20℃
>0.4 或 >0.6
≤24
≥80 ≥1 ≥70
≤0.4 或
≤0.6
8 定伸粘结性(%) 9 浸水后定1 为了在给水排水工程中合理应用聚硫、聚氨酯密封胶保证设计、施工 质量,制定本规程。 1.0.2 本规程适用于双组份聚硫、双组份聚氨酯建筑密封胶(以下简称聚硫、 聚氨酯密封胶)防水密封工程的材料选用、施工及验收。水利、市政、地铁、 隧道、道路、机场等工程中采用聚硫、聚氨酯密封胶防水密封时,可参照本 规程执行。 1.0.3 聚硫、聚氨酯密封胶防水密封工程的材料选用、施工及验收,除应遵 守本规程外,尚应符合现行国家标准《地下工程防水技术规范》GB50108、《地 下防水工程质量验收规范》GB50208 和中国工程建设标准化协会标准《给水 排水工程混凝土构筑物变形缝设计规程》CECS117 等的规定。
7
4 工程设计
4.1 一般规定 4.1.1 聚硫、聚氨酯密封胶防水密封工程的设计方案,应根据材料的具体应 用部位,构筑物内介质的性质、温度和其他使用条件等因素综合确定。 4.1.2 在常温下聚硫、聚氨酯密封胶可用于构筑物的变形缝、施工缝、螺栓 眼、穿墙管和地下管道接口等易渗漏水和需要密封防水的部位。 4.1.3 聚硫、聚氨酯密封胶应用于污水处理工程的污水池时,其污水水质应 符合现行行业标准《污水排入城市下水道水质标准》CJ18 的规定。 4.1.4 聚硫、聚氨酯密封胶的性能指标应符合现行行业标准《聚硫建筑密封 胶》JC/T 483 和《聚氨酯建筑密封胶》JC/T 482 的规定。
10 冷拉-热压后的粘结性
无破坏
11 质量损失率(%)
≤7
注:1)此项仅适用于单组份产品; 2)此项仅适用于多组份产品,允许采用供需双方商定的其他指标值; 3)表中 HM 表示高模量;LM 表示低模量。
6
3.0.2 聚硫、聚氨酯密封胶用于饮用水工程防水密封时,应符合现行国家标 准《生活饮用水卫生标准》GB5749、《生活饮用水输配水设备及防护材料的 安全性评价标准》GB/T 17219 等的要求。 3.0.3 在进行聚硫、聚氨酯密封胶施工时,采用生产企业推荐的施工工艺、 配比和底涂料,以及基层处理方法,但最终物理力学性能应符合表 3.0.1-1 和表 3.0.1-2 的性能要求。
5
3 材料
3.0.1 聚硫、聚氨酯密封胶产品的物理力学性能应符合表 3.0.1-1 和表
3.0.1-2 的规定。
表 3.0.1-1 聚硫密封胶的物理力学性能
序 号
项目
技术指标 20HM 25LM 20LM
1 密度(g/cm3)
规定值±0.1
2
流动性 下垂度(N 型) (mm) 流平性(L 型)
≤3 光滑平整
5.2 聚硫、聚氨酯密封胶的配制方法 5.2.1 聚硫、聚氨酯密封胶防水密封工程施工前,应根据施工环境温度、施 工条件和辅助材料等情况,按生产企业推荐的配合比或现场设定的配合比, 通过试验确定后,方可开始施工。在一般情况下,对于聚硫 A 组分(主要基 材)宜取 10 份(质量比), B 组份(助剂和固化剂)宜取 1 份(质量比)。当 施工气温较低时,B 组份宜取 1.1~1.2 份(质量比),当施工气温较高时,B 组 份宜取 0.8~1.0 份。对于双组份聚氨酯,配比宜取 A:B=1:2~3 或 10:1。 5.2.2 在施工现场宜采用手提电钻或专用密封胶搅拌设备搅拌 5min 以上, 如采用手工搅拌,搅拌时间宜在 8min 以上,要求搅拌混合物达到均匀、无色 差。 5.2.3 配制好的材料应在 2h 内用完,做到随用随配。
≤5
注:1 允许采用供需双方商定的其他指标值;
2 此项适用于一般建筑接缝用胶;
3 此项适用于长期有水环境用胶;
4 表中 HM 表示高模量;LM 表示低模量。
表 3.0.1-2 聚氨酯密封胶的物理力学性能
序 号


技术指标 20HM 25LM 20LM
1 密度(g/cm3)
规定值±0.1
2
流变性 (mm)
基层
~
聚硫或聚氨酯密封胶
隔离纸(油纸)
变形缝构造图
填缝板(PE泡沫板)
8
5 施工规定
5.1 一般规定 5.1.1 聚硫、聚氨酯密封胶施工的环境温度宜为 10~35℃。当环境温度低 于 10℃或大于 35℃时,施工时应采取措施。 5.1.2 聚硫、聚氨酯密封胶应在龄期多于 10d 的水泥砂浆或混凝土基层上施 工。雨、雪天气不应进行露天施工。 5.1.3 聚硫、聚氨酯密封胶在水泥砂浆或混凝土基层上施工时,基层表面应 平整、坚实、干净、干燥、无油污、无浮浆、无杂物,且不应有起砂、空鼓、 裂缝等现象。如有上述现象,应采取有效措施处理。 5.1.4 聚硫密封胶施工前,宜采用专用底涂料。
4.2 构造要求 4.2.1 聚硫、聚氨酯密封胶可用于水泥砂浆、混凝土、砖砌体、块石砌体、 陶瓷、大理石、花岗岩、硬质 PVC 板、玻璃或钢铁基层上。 4.2.2 聚硫、聚氨酯密封胶接缝密封的缝宽不应小于 10mm,缝深不应小于 7mm。 4.2.3 聚硫、聚氨酯密封胶用于变形缝时,其宽度与深度的比值宜采用 3 : 2~2:1(图 4.2.3)。
3 表干时间(h)
≤24
4 适用期(h)
≥21)
5 弹性恢复率(%)
≥70
6 拉抻模量(MPa)
23℃ -20℃
>0.4 或 >0.6
≤0.4 或
≤0.6
7 定伸粘结性
无破坏
8 浸水后定伸粘结性
无破坏
9 冷拉—热压后粘结性 2)
无破坏
10 浸水及拉伸—压缩循环后粘结性 3)
无破坏
11 质量损失率(%)
4
2 术语 2.0.1 聚硫建筑密封胶 Polysulfide sealant foy building
以液态聚硫橡胶为基料的常温硫化双组份建筑密封胶。 2.0.2 聚氨酯建筑密封胶 Polyurethane sealant for building
以氨基甲酸酯聚合物为主要成分的双组份或多组份建筑密封胶。
中国工程建设标准化协会标准
聚硫、聚氨酯密封胶给水排水工程应用技术规程
目次
1 总则 2 术语 3 材料 4 工程设计
4.1 一般规定 4.2 构造要求 5 施工规定 5.1 一般规定 5.2 聚硫、聚氨酯密封胶配制 5.3 聚硫、聚氨酯密封胶施工 6 工程验收 6.1 工程质量检查 6.2 工程验收 附录 A 聚硫、聚氨酯密封胶节点构造 附录 B 聚硫、聚氨酯密封胶材料用量 本规程用词说明 附: 条文说明
