(完整版)人工土方开挖及回填施工方案

合集下载

施工方案-人工土方开挖及回填施工方案

施工方案-人工土方开挖及回填施工方案

2人工土方开挖及回填施工方案5.2.1人工土方开挖人工开挖的主要施工工具为镐、锹及撬棍等。

(1)挖土施工放坡根据现场察看,本工程土方为三类土。

按施工规范规定,人工开挖基坑不超过1.5米,施工放坡比例确定为1:0.33。

(2)土方堆放与外运可利用土方在开挖区外3米就近堆放,多余及不可利用的土方,项目部拟采用人力挑抬或用人力车进行土方外运。

(3)基坑排水基础土方工程施工期间,项目部决定在每条轴线基坑旁采用人开挖一条排水沟,排水沟宽300,起点深为200 按0.5%的坡度进行施工,且为保证排水沟的顺利工作,排水沟边坡定为1:0.77。

在排水中遇个别地势较高处,人工开挖集水井作为过度。

(4)挖土注意事项:1、基坑土方开挖必须严格按施工方案进行,严禁超挖。

2、基坑四周不得任意堆放材料。

3、挖土过程中如出现土体较大位移,应立即停止挖土,分析原因,采取有效措施。

4、坑周围的地表水应及时排除。

5、开挖土方时应有足够的照明,电工应日夜值班。

(5)基坑下人坡道溜槽的搭设等土方挖至一定程度后,就组织人员用竹笆,防滑木条,方木搭设下人坡道,坡度为1:2。

(6)土方开挖质量要求和质量保证措施1)土方开挖质量要求1、主体部分开挖标高允许偏差±15。

2、边坡放坡允许偏差±25,但边坡不得挖陡。

2)土方开挖质量保证措施1、开工前要做好各级技术准备和技术底工作。

施工技术人员(工长)、测量人员要熟悉图纸,掌握现场测量桩及水准点的位置尺寸,同监理单位办理验桩、验线手续。

施工要配备专职测量人员进行质量控制。

2、要及时复撒灰线,将基坑开挖下口线测放到基坑底。

及时控制开挖土标高、做到5m扇形挖土工作面内,标高白灰点不少于2个。

3、认真执行开挖样板制,即凡重新开挖边坡坑底时,有操作技术较好的工人开挖一段后,经测量人员或质检人员检查合格后作为样板,继续开挖。

施工人员换班时,要交接挖深、边坡、操作方法,以确保开挖质量。

4、开挖边坡时,尽量采用沟端开行,挖土机的开行中心线要对准边下口线。

土方开挖回填专项施工方案

土方开挖回填专项施工方案

目录一、工程概况--------------------------------------------------------------------------------------- 3二、编制依据--------------------------------------------------------------------------------------- 4三、施工准备--------------------------------------------------------------------------------------- 7四、工艺流程--------------------------------------------------------------------------------------- 8五、土方回填------------------------------------------------------------------------------------- 11六、协调管理------------------------------------------------------------------------------------- 181、控制好人员、机械,确保开挖工序的稳步进行,施工员做好测量放线,控制好边坡的稳定,由专职安全员组织人员及时检查安全情况,边坡稳定情况由专业检测单位全天候检测,并及时上报检测数据。

2、现场协调由施工负责人负责,主要协调土方开挖和土方外运及安全文明施工落实。

3、工期:依据桩基础竣工时间紧密安排布置。

----------------------------------- 18七、应急措施及注意事项---------------------------------------------------------------------- 181、应急措施在基坑开挖期间,设专人检查基坑稳定,发现问题及时能报有关施工负责人员,便于及时处理。

土石方开挖及回填施工方案

土石方开挖及回填施工方案

土石方开挖及回填施工方案(一)土方开挖工程开挖采用机械挖土,基坑边坡放坡1:0.3-0.6o基坑壁需要支撑时,应根据开挖深度、土质条件、地下水位、施工方法、相邻建筑物等进行选择和设计支撑,支撑必须牢固可靠,确保安全施工,基坑有地下水时,为降低地下水位和便于排水应根据挖方尺寸防止地基土结构遭受破坏,可采取集中降水,待确定土质达到设计持力层后清底时清除。

(一)石方开挖工程石方开挖是工程初期以至施工过程中的关键工序。

在施工前,需根据工程规模和特性,地形、地质、水文、气象等自然条件,施工导流方式和工程进度要求,施工条件以及可能采用的施工方法等,研究选定开挖方式。

明挖有全面开挖、分部位开挖、分层开挖和分段开挖等。

全面开挖适用于开挖深度浅、范围小的工程项目。

开挖范围较大时,需采用分部位开挖。

如开挖深度较大,则采用分层开挖,对于石方开挖常结合深孔梯段爆破按梯段分层。

分段开挖则适用于长度较大的渠道、溢洪道等工程。

对于洞挖,则有全断面掘进、分部开挖和导洞法等开挖方式。

石方开挖施工,包括松动、破碎、挖装、运输出渣等工序。

石方开挖,除松软岩石可用松土器以凿裂法开挖外,一般需以爆破的方法进行松动、破碎。

人工和半机械化开挖,使用锹镐、风镐、风钻等简单工具,配合挑抬或者简易小型的运输工具进行作业。

有些灌溉排水沟渠的施工直接使用开沟机,可以一次成形。

大中型水利工程的土石方开挖,多用机械施工。

①明挖。

除使用各类凿岩、钻孔机械钻孔,进行爆破作业外,主要使用:挖掘机械,如各种单斗挖掘机或多斗挖掘机;铲运机械,如推土机、铲运机和装载机;有轨运输机械,如机车牵引矿车;无轨运输机械,如自卸汽车等。

根据不同条件,采用各种配合方式,进行挖、装、运、卸等各项作业。

要根据工程规模、施工条件,合理选用适宜的施工机械和相应的施工方法,特别要注意机械设备的配套协调,避免存在薄弱环节。

在特定条件下,可采用水力开挖的方法开挖土方;也有采用爆破开挖的方法,即用抛掷爆破或扬弃爆破技术,不仅将石破碎,并全部或部分地将其抛弃到设计边界以外。

土方工程及回填土施工方案

土方工程及回填土施工方案

土方工程及回填土施工方案一、土方开挖施工1、土方机械的选择为节约劳力,降低劳动强度,加快工程建设速度,拟采用机械化开挖方式,并采用先进的作业方法。

2、施工方法1)、土方开挖前先绘制土方开挖图,确定开挖路线、顺序、范围、基底标高、边坡坡度、排水沟、集水井位置以及挖出的土方堆放或倒弃地点等。

2)、本工程基础机械开挖后,然后采用人工开挖,挖深至基底标高余留10CM。

3、施工要点1)、土方开挖前做好测量定位,做好周边的排水沟槽,设置好必要的排水设施。

土方开挖分段进行,先高处后低处,随挖随外运,施工期应加快速度,及时浇筑垫层,缩短基底土暴露时间,避免发生塌方。

2)、土方开挖应深而浅,用人工清底、修坡、找平,以保证基底标高和边坡坡度正确,避免超挖和土层遭受扰动。

4、质量标准:基槽及边坡的土质必须符合设计要求,并严禁扰动。

土方工程的挖方允许偏差值为:表面标高+0,-50;宽度-0,边坡不允许偏差。

5、施工中就注意事项:1)、基底超挖:开挖基槽不得超过基底标高。

如个别地方超挖时,其处理方法应取得设计单位的同意,不得私自处理。

2)、基底土保护:基槽开挖后就尽量减.少对基土的扰动。

如遇基础不能及时施工时,可在基底标高以上预留30CM土层不挖,待做基础时再挖。

3)、施工顺序应严格按施工方案规定的施工顺序进行土方开挖施工,应注意先从低处开挖,分层、分段依次进行,形成一定坡度,以利排水。

4)、开挖尽寸不足,边坡过陡,基槽底部的开挖宽度和坡度,除应考虑尺寸要求外,应根据施工需要增加工作面宽度,如排水设施、支撑结构等所需的宽度。

5)、雨季施工时,在槽应预留30CM土层,待基础施工时再挖到设计标高。

二、回填土施工(一)、施工准备:1、材料:(1)回填土:优先利用基槽中挖出的优质上,回填土应不含有机杂质,粒径不应大于50mm,含水量符合压实要求;(2)石屑:用于回填的石屑不得含有机杂质;2、作业条件:(1)基坑基底的垃圾、建筑废料、泥土等已清除干净,所有准备工作己按设计要求完成或处理好,并按规定程序办好验收手续。

土方开挖及回填施工方案

土方开挖及回填施工方案

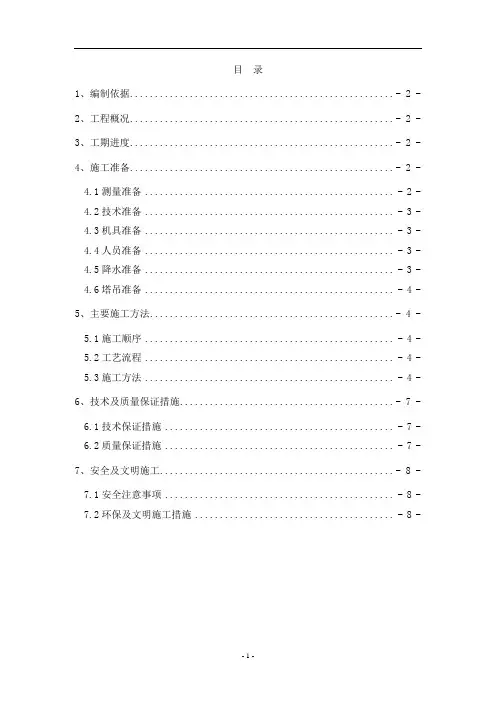

目录1、编制依据..................................................... - 2 -2、工程概况..................................................... - 2 -3、工期进度..................................................... - 2 -4、施工准备..................................................... - 2 - 4.1测量准备.. (2)4.2技术准备 (3)4.3机具准备 (3)4.4人员准备 (3)4.5降水准备 (3)4.6塔吊准备 (4)5、主要施工方法................................................. - 4 - 5.1施工顺序.. (4)5.2工艺流程 (4)5.3施工方法 (4)6、技术及质量保证措施........................................... - 7 - 6.1技术保证措施. (7)6.2质量保证措施 (7)7、安全及文明施工............................................... - 8 - 7.1安全注意事项. (8)7.2环保及文明施工措施 (8)1、编制依据1.1中国建筑东北设计研究院设计施工图纸1.2《新世界会展中心岩土工程勘察报告》1.3《土方与爆破工程施工及验收规范》(GBJ201-83)1.4《建筑工程施工质量验收统一标准》(GB50300-2001)1.5《建筑地基基础设计规范》(GB50007-2002)1.6《建筑地基基础工程施工质量验收规范》(GB50202--2002)1.7《建筑地基基础技术规范》(DG21/907-2005)1.8《建筑安装工程施工技术操作规程—桩基工程》(DB21/900.3-2005)1.9《建筑施工手册》(第四版)1.10《新世界会展中心地库(结构)工程施工组织设计》2、工程概况我司主要承建本工程地库四区结构工程,占地面积约为21000m2,建筑面积约61500 m2。

(完整)人工土方开挖及回填施工方案

(完整)人工土方开挖及回填施工方案

2人工土方开挖及回填施工方案5。

2.1人工土方开挖人工开挖的主要施工工具为镐、锹及撬棍等。

(1)挖土施工放坡根据现场察看,本工程土方为三类土。

按施工规范规定,人工开挖基坑不超过1。

5米,施工放坡比例确定为1:0.33.(2)土方堆放与外运可利用土方在开挖区外3米就近堆放,多余及不可利用的土方,项目部拟采用人力挑抬或用人力车进行土方外运。

(3)基坑排水基础土方工程施工期间,项目部决定在每条轴线基坑旁采用人开挖一条排水沟,排水沟宽300mm,起点深为200 mm按0.5%的坡度进行施工,且为保证排水沟的顺利工作,排水沟边坡定为1:0。

77。

在排水中遇个别地势较高处,人工开挖集水井作为过度。

(4)挖土注意事项:1、基坑土方开挖必须严格按施工方案进行,严禁超挖.2、基坑四周不得任意堆放材料.3、挖土过程中如出现土体较大位移,应立即停止挖土,分析原因,采取有效措施。

4、坑周围的地表水应及时排除。

5、开挖土方时应有足够的照明,电工应日夜值班。

(5)基坑下人坡道溜槽的搭设等土方挖至一定程度后,就组织人员用竹笆,防滑木条,方木搭设下人坡道,坡度为1:2。

(6)土方开挖质量要求和质量保证措施1)土方开挖质量要求1、主体部分开挖标高允许偏差±15cm。

2、边坡放坡允许偏差±25cm,但边坡不得挖陡.2)土方开挖质量保证措施1、开工前要做好各级技术准备和技术底工作。

施工技术人员(工长)、测量人员要熟悉图纸,掌握现场测量桩及水准点的位置尺寸,同监理单位办理验桩、验线手续.施工要配备专职测量人员进行质量控制。

2、要及时复撒灰线,将基坑开挖下口线测放到基坑底。

及时控制开挖土标高、做到5m扇形挖土工作面内,标高白灰点不少于2个。

3、认真执行开挖样板制,即凡重新开挖边坡坑底时,有操作技术较好的工人开挖一段后,经测量人员或质检人员检查合格后作为样板,继续开挖。

施工人员换班时,要交接挖深、边坡、操作方法,以确保开挖质量。

土方开挖及回填施工方法

土方开挖及回填施工方法

土方开挖及回填施工方法一、土方开挖施工方法1.施工前准备工作(1)确定土方开挖的范围和深度,按照设计要求进行标志和测量。

(2)清除开挖区域内的杂草、垃圾和其他障碍物。

(3)查看地下管线、电缆等地下设施,对存在的管线进行标记和保护,以防施工中损坏。

2.挖掘机械的选择根据土质情况和开挖深度选择适当的挖掘机械。

如小型挖掘机、大型挖掘机或推土机等。

3.开挖施工方法(1)按照设计要求进行划分,在开挖区域进行逐层递进式开挖,不得一次性开挖全部深度。

(2)挖掘时应注意土质情况,遇到较软的土质应采取适当措施防止土坡发生塌方。

(3)挖土坡时,应按坡度和坡高要求进行开挖,保证开挖坡面的稳定。

4.施工进度控制按施工计划进行开挖施工,根据实际进度进行调整,及时处理施工中的问题和突发情况。

(1)人员要配备有安全帽、安全鞋等安全防护用品。

(2)设立挖掘机械和挖掘区域的防护围栏。

(3)严禁在倾斜的土坡上施工或停放机械设备。

1.施工前准备工作(1)检查土方开挖区域是否满足回填条件,如存在土质松软、潮湿等问题应及时处理。

(2)清理回填地块上的障碍物和垃圾。

2.回填材料的选择根据设计要求和工程需要选择合适的回填材料。

一般可选用砂土、黏土、碎石等材料进行回填。

(1)按照设计要求,进行逐层递进式回填,保证回填材料的均匀性和稳定性。

(2)回填时可采用人工回填和机械回填相结合的方法,根据实际情况选择合适的方法。

(3)回填时要确保回填材料与周围土层紧密结合,避免出现孔隙和空洞。

4.施工进度控制按照施工计划进行回填施工,根据实际情况进行调整,及时处理施工中的问题和突发情况。

(1)人员要配备有安全帽、安全鞋等安全防护用品。

(2)设立挖掘机械和回填区域的防护围栏。

(3)严禁在未完成回填的区域进行施工和活动。

以上是土方开挖及回填施工方法的简要介绍,详细的施工方案应根据具体工程的情况进行设计和制定,严格按照相关法规和标准执行,确保施工安全和质量。

人工土方开挖及回填施工方案

人工土方开挖及回填施工方案

人工土方开挖及回填施工方案一、前言在土木工程中,土方开挖和回填是非常基础且重要的施工步骤。

本文将从人工土方开挖及回填的施工方案进行探讨,包括施工前准备、施工过程和施工质量控制等方面。

二、施工前准备1. 方案制定根据设计图纸和任务书要求,综合考虑工程地质条件、地形、材料特性等因素,制定合理的土方开挖和回填方案。

2. 设备准备准备好所需的开挖和回填的机械设备,包括挖掘机、推土机、装载机等,并保证设备状态良好,确保施工顺利进行。

3. 人员培训对参与施工的工程人员进行培训,包括安全操作规范、施工流程等,保证施工人员的操作技能和安全意识。

三、施工过程1. 土方开挖1)确定开挖范围和深度,并标明施工界限。

2)根据设计要求,采用适当的方法进行土方开挖,保证开挖平整和垂直度。

3)开挖过程中注意保护周围环境和设施,防止因施工导致意外发生。

2. 土方回填1)将开挖的土方进行分层堆放,选用合适的回填土方材料,并按照设计要求逐层回填,并采取适当的措施加固。

2)回填过程中注意控制回填土方的含水量,保证土方的密实性。

3)确保回填后地表平整、坚实,符合设计要求。

四、施工质量控制1.施工过程中应随时关注土方开挖和回填的质量情况,定期进行检查和验收,确保施工质量符合设计要求。

2.掌握施工进度,按照工程计划进行施工,保证工程进度和质量。

3.配合监理单位进行检测和验收工作,及时处理施工中出现的问题和质量缺陷。

五、总结人工土方开挖及回填是土木工程中常见的施工工序,正确的施工方案和严格的质量控制是保证工程施工质量和顺利完成的关键。

通过科学合理的施工方案和有效的管理控制,能够确保土方开挖和回填的质量和进度,实现工程顺利完工。

土方开挖和回填土工程施工方案

土方开挖和回填土工程施工方案

土方开挖和回填土工程施工方案一、工程概况本工程为某城市基础设施建设项目,主要包括道路、桥梁、隧道、给排水、电力通信等工程。

其中,土方开挖和回填土工程是整个工程的基础,涉及到场地平整、基坑开挖、土方运输、土方回填等多个方面。

为了确保工程质量和施工安全,制定科学、合理的土方开挖和回填土工程施工方案至关重要。

二、工程特点及难点1. 工程量大:本工程土方开挖和回填土方量巨大,施工周期长,对施工组织和管理提出了较高的要求。

2. 地质条件复杂:工程场地地质条件复杂,涉及软土、硬土、岩石等地层,给土方开挖和回填带来了一定的难度。

3. 环境保护要求高:施工过程中,需严格控制扬尘、噪音、废水等污染,确保周边环境不受影响。

4. 施工场地受限:施工现场周边环境复杂,施工场地受限,给土方运输和堆放带来了一定的困难。

5. 交叉作业多:土方开挖和回填土工程与其他工程交叉作业多,需要与其他施工单位密切配合,确保施工顺利进行。

三、施工方案1. 土方开挖(1)开挖方法:根据地质条件和现场实际情况,采用机械开挖和人工开挖相结合的方法。

对于硬土、岩石等地层,采用爆破开挖;对于软土层,采用机械开挖。

(2)开挖顺序:按照先深后浅、先难后易的原则,合理安排开挖顺序,确保开挖顺利进行。

(3)边坡支护:根据开挖深度和地质条件,采取相应的边坡支护措施,确保边坡稳定。

(4)排水措施:施工过程中,做好场地内排水工作,防止雨水浸泡边坡,影响施工安全。

2. 土方回填(1)回填材料:选用符合设计要求和施工规范的土料,进行分层回填。

(2)回填顺序:按照先深后浅、先两侧后中间的原则,合理安排回填顺序。

(3)分层厚度:根据土料性质和压实要求,确定每层回填厚度,一般为30cm左右。

(4)压实措施:采用压路机、振动平板等设备进行分层压实,确保回填土密实。

(5)检测与验收:回填过程中,做好土方压实度的检测工作,确保回填质量符合设计要求。

四、施工组织与管理1. 建立健全施工组织机构,明确各级管理人员职责,确保施工顺利进行。

人工挖土及回填施工方案详解

人工挖土及回填施工方案详解

人工挖土及回填施工方案8。

1、范围桩部位置原土开挖500mm深,换灰土封闭回填,恢复原地面。

8。

2、施工准备1作业条件:2土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕。

3建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续。

4场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟.5夜间施工时,应合理安排工序,防止错挖或超挖。

施工场地应根据需要安装照明设施,在危险地段应设置明显标志.6开挖低于地下水位的基坑(槽)、管沟时,应根据当地工程地质资料,采取措施降低地下水位,一般要降至低于开挖底面的50cm,然后再开挖。

7熟悉图纸,做好技术交底。

8回填土应检验其含水率,必须达到设计控制范围,方可使用。

9 盐渍土一般不可使用。

但填料中不含有盐晶、盐块或含盐植物的根茎.8。

3、操作工艺8.3.1.土方开挖1工艺流程:确定开挖的顺序和坡度——沿灰线切出槽边轮廓线——分层开挖--修整槽边清底。

2坡度的确定:2。

1在天然湿度的土中,开挖基坑(槽)和管沟时,当挖土深度不超过下列数值的规定,可不放坡,不加支撑。

2。

1。

1密实、中密的砂土和碎石类土(充填物为砂土)——1。

0m;2。

1。

2硬塑、可塑的粘质粉土及粉质粘土--1。

25m;2.1。

3硬塑、可塑的粘土和碎石类土(充填物为粘性土)—-1.5m;2.1。

4坚硬的粘土——2.0m.2.2超过上述规定深度,在5m以内时,当土具有天然湿度,构造均匀,水文地质条件好,且无地下水,不加支撑的基坑(槽)和管沟,必须放坡。

边坡最陡坡度应符合表1.1的规定。

各类土的边坡坡度表1。

13根据基础和土质以及现场出土等条件,要合理确定开挖顺序,然后再分段分层平均下挖。

3.1开挖各种浅基础,如不放坡时,应先沿灰线直边切出槽边的轮廓线。

3.2开挖各种槽坑;3.2.1浅条形基础。

土方开挖专项施工方案(完整版)

土方开挖专项施工方案(完整版)

土方开挖专项施工方案(完整版)一、工程概况本工程为土方开挖专项施工项目,位于XX市XX区,占地面积约XX平方米。

工程主要包括土方开挖、运输、回填及临时排水等。

工程总挖方量约为XX立方米,分为两个阶段进行。

第一阶段为土方开挖,第二阶段为土方回填。

工程预计耗时XX天。

工程性质:本工程为住宅楼项目土方开挖工程。

地质条件:项目所在地地质条件较为复杂,主要为粉质粘土、砂土及卵石层。

地下水位较高,需采取降水措施。

气候条件:工程所在地区属温带季风气候,四季分明,雨量适中。

施工期间需关注天气预报,合理安排施工进度,确保工程安全。

二、周边环境1. 项目周边环境:本项目东临XX路,南邻XX小区,西接XX广场,北靠XX 公园。

周边交通便捷,人流量较大。

2. 周边建筑物:项目周边建筑物主要为居民楼、商场、学校等,对施工期间的噪音、粉尘及安全等方面有一定要求。

3. 周边设施:项目周边设有公交车站、地铁站、医院、学校等,需在施工期间保障周边设施的正常运行。

4. 周边管线:项目周边有给排水、电力、燃气、通信等管线,施工过程中需注意保护,避免对管线造成损坏。

三、项目安全管理组织及目标1. 项目安全管理组织结构(1)项目经理:负责项目全面工作,对项目安全负总责。

(2)项目副经理:协助项目经理开展项目管理工作,分管安全工作。

(3)安全管理部门:负责项目安全管理的日常工作,制定安全管理制度、措施,并监督执行。

(4)施工队伍:负责现场施工,遵守安全操作规程,确保施工安全。

2. 项目安全管理目标(1)确保施工过程中无重大安全事故发生。

(2)确保施工现场符合国家和地方有关安全法律法规及标准要求。

(3)提高全体员工安全意识,降低安全事故发生率。

(4)建立健全项目安全管理体系,实现安全管理的常态化、制度化。

(5)加强与周边单位及居民的沟通协调,确保施工期间周边环境安全。

四、施工方案1. 施工准备(1)根据设计图纸及工程量清单,编制详细的施工方案和进度计划。

土方开挖及回填施工方案

土方开挖及回填施工方案

土方开挖及回填施工方案一、土方开挖:1、土方工程开挖前应编制作业指导书,明确开挖范围、车辆行车路线,明确弃土区域,以保证现场文明施工程度。

2、土方开挖前应仔细查看打桩资料,对未打到设计标高的桩位位置要清楚,防止作业过程中挖到或碰撞桩位。

3、主要采用机械开挖,为保护基层土不受挠动,避免作业过程中挖到或碰撞桩位,机械挖土余400mm厚(桩顶以上不少于200mm 厚)土层用人工挖除。

4、土方开挖应根据不同情况留设合理的施工作业面。

一般地,基础四周留0.6m的工作面,边坡1:0.5。

5、本标施工区域所挖土方,用汽车转运到业主指定的弃土区域,或在业主统一调度下参与全厂的土方平衡。

如在开挖区就近临时堆放土方,须在作业指书中明确并经审批同意,并应符合总平面管理及文明施工要求。

6、在雨季施工时如有必要应用塑料薄膜覆盖边坡,以防止雨水冲刷引起边坡坍塌。

7、土方基坑修整找平到设计标高后应及时自检并通知验槽,对开挖边坡基底土质进行确认。

对不符合设计要求的基底土质及时报告设计工代,并按设计人员意见处理。

经确认后,应尽快进行下一道工序的施工。

二、基坑排水:由于缺乏地质报告及地下水位资料,如该地区土质含水量相对较丰富的话,则采用轻型井点降水,台阶式放坡或进行边坡支护,轻型井点的母管采用φ108、井点管采用φ48×3.5,并根据现场实际基坑面的大小及深度,确定集水管用一层还是二层、井点管的间距与深度、真空泵(或射流器)的大小、潜水泵的功率等;如果地下水位较低且不影响基础施工,则采用基坑内明沟排水,集水井集中用水泵抽到路边排水干道。

三、土方回填1、回填前,填方基底和基础隐蔽工程检查和中间验收应结束。

2、回填土土质符合设计要求并经监理工程师确认。

由试验室、建筑专业公司根据设计的干容重、压实系数,共同试验确定:铺设厚度、夯实机械、压实遍数、含水量等参数。

3、回填土采用自卸汽车运输到基坑边,严禁直接用汽车将回填土倒入基坑。

土方开挖及回填施工方案

土方开挖及回填施工方案

土方开挖及回填施工方案一.工程概况二.编制依据建筑地基基础工程施工质量验收规范 GB50202-2018建筑工程施质量验收统一标准 GB50300-2013建筑机械使用安全技术规程 JGJ33-2012建筑工程冬期施工规程 JGJ/T104-2011三.施工准备3.1技术准备3.1.1学习和熟悉图纸,核对平面尺寸和坑底标高,研究好开挖程序,明确各专业工序之间的配合关系及施工工期要求。

3.1.2编制施工方案3.1.3对现场作业人员进行挖土方案交底、技术交底及安全交底,查勘施工现场。

3.1.4准备工具、物质和人员:做好设置调配,对进场挖土、运输车辆及各种辅助设备进行维修检查和试运行。

组织并配备土方工程施工所需各专业技术人员、管理人员和技术工人,组织安排好作业班次,建立技术责任制和质量保证体系。

3.1.5回填土工程施工前进行回填土分项工程的交底工作,做好标高的抄测和分层厚度标定工作。

3.2现场准备3.2.1开挖前准备(1)平整施工现场(2)清除现场障碍物(3)做好排水设施(4)挖土方前,应了解现场地形,地貌、水位、地质、地下埋设物,邻近建筑及水电供应、运输道路等情况。

(5)建立建筑物的测量控制网,定位控制桩、高程点、槽线等(6)施工区域内的地上障碍物全部清理并处理完毕,清槽人员到位。

(7)完成必要的临时生活设施和办公设施。

(8)夜间施工,照明设施应全部齐全到位。

(9)施工机械到场并应试运转良好,确定汽车行驶路线及卸土地点(10)现场设置降尘用品,门口设置清扫工具。

3.2.2回填前准备(1)基坑基底的垃圾、建筑废料、泥土等已清除干净,所有准备工作己按设计要求完成或处理好,并按规定程序办好验收手续。

(2)装运土方机械,备好夯实机械(蛙式打夯机)、电缆、照明设备及手推车、铁锹、靠尺等工具。

(3)结构外围回填土不得含有有机杂质。

抄测好填土标高线,并且按要求分好各层回填厚度。

(4)本工程回填料原则主要利用级配砂石或灰土或压实性较好的素土分层夯实,或采用满足要求的本工程开挖料,不合格的填筑料一律不得使用,回填土压实系数符合设计要求。

基坑土方开挖和回填施工方案

基坑土方开挖和回填施工方案

基坑土方开挖和回填施工方案一、土方开挖方案(一)施工准备1、在组织土方工程施工前,建设单位应向施工单位提供当地实测地形图(包括测量成果)、原有地下管线或构筑物竣工图、土石方施工图以及工程地质、气象等技术资料,以便编制施工组织设计(或施工方案),并应提供平面控制桩和水准点,作为施工测量和工程验收的依据。

2、进场后,应会同监理和建设单位一起作施工现场的平面高程方格网(间距5m-10m),并行施工现场的土方平衡计算,以便定现场的土方调配和外运。

按照土方运距最短、运程合理和各个工程项目的施工顺序做好调配,减少重复搬运。

3、开始进行挖土或回填工程前,将指定范围的表层耕土(指宜于种植的土壤)清理至所需的平均深度,除非另有指定,否则该等表土应贮存于现场内,以备日后再用。

4、在施工区域内,有碍施工的已有建筑物和构筑物、道路、沟渠、管线、树木等,应在施工前妥善处理。

5、施工前应事先了解当地质构造、地形地貌和水文地质等,如因土石方施工可能产生滑坡时,应采取措施。

6、开工前应作好施工场地内机械运行的道路,并开辟适当的工作面,以利施工。

(二)土方开挖方案在土方开挖前,作好地下环境调查,摸清地下线路、管网情况,在工程施工过程中,随时观察土壁状况,如发现异常应及时处理。

基坑(槽)挖土系采用机械和人力对基坑进行分层开挖。

以达到基础或地下设施施工要求的尺寸和标高,并保证基土符合设计规定,施工作业安全。

因无施工场地按预算多余土方和作为回填土方,应一次性运到卸土场,回填土方时再运回。

1、主要机具设备1)、挖掘机、自卸式汽车、水泵等。

2)、主要工具:十字镐、铁锹、钢纤、手推车等。

2、作业条件开挖前应清除或拆迁开挖区域内地上和地下障碍物。

1)水道将挖方工程进行时所遇到的渠道、地面排水沟、或其它水道暂时改道,应先取得发包商及监理批准,并在竣工时恢复原状。

2)废置的排水沟、探孔等处理和清除挖方工程进行时所遇到的废置排水沟,清理污泥,并按需要加以消毒及用混凝土封闭所有废弃的排水沟。

土方开挖及回填施工方案

土方开挖及回填施工方案

工程土方开挖及回填施工方案编制人:审核人:编制单位:日期:年月日基础土方开挖、支护及回填施工方案一、编制依据:1. 工程土方开挖及回填方案,根据A区施工图进行编制。

2.规范及标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑地基基础工程施工质量验收规范》GB50202-2002二、施工布置:1.施工顺序:施工放线、验线—挖土方—验槽—基础砼施工—回填土。

2.施工车辆行驶走向:挖土机10台。

3.施工进度计划:开挖约需30天,土方回填约需10天。

三、施工方法及措施:三、施工操作工艺(1)机械化开挖应根据工程规模、土质情况、地下水位高低、施工设备条件、进度要求等合理选用挖土机械,以充分发挥机械效率,节省费用,加速工程进度。

本工程采用1.0m3斗容量的液压反铲挖掘机挖土;反铲挖掘机作业常采用沟端开挖和沟侧开挖两种方法。

当开挖深度超过最大挖深时,可采取分层开挖。

运土汽车布置于反铲的一侧,以减少回转角度,提高生产率。

(2)大面积基础群基坑底板标高不一,机械开挖次序一般采取先整片挖至一平均标高,然后再挖个别较深部位。

地下室底板肋梁土方可用液压小型挖土机,以便挖土、装车均衡作业,机械开挖不到之处,再配以人工开挖修坡、找平。

在基坑纵向两端设有道路出入口,挖出之土方运至弃土场堆放,最后将斜坡道挖掉,应留部分土作基坑回填之用,以减少土方二次搬运。

(3)基坑边角部位,机械开挖不到之处,应用少量人工配合清坡,将松土清至机械作业半径范围内,再用机械运走。

人工清土所占比例一般为1.5%~4%,修坡以厘米作限制差误。

大基坑宜另配一台推土机清土、送土、运土。

(4)挖土机、运土汽车进出基坑运输道路,应尽量利用基础一侧或两侧相邻的基础以后需开挖部位,使它互相贯通作为车道,或利用提前挖除土方后的地下设施部位作为相邻的几个基坑开挖地下运输通道,以减少挖土量。

(5)对面积和深度均较大的基坑,通常采用分层挖土施工法。

使用大型土方机械在坑下作业。

土方开挖及回填施工专项方案

土方开挖及回填施工专项方案

土方开挖及回填施工专项方案一、工程概况二、施工流程1.提前准备(1)编制土方开挖及回填施工专项方案。

(2)组织工程人员进行安全技术交底,确保施工人员了解相关安全注意事项。

(3)准备相关施工设备、工具、材料和劳动力,确保施工的顺利进行。

2.土方开挖(1)按照设计图纸要求确定土方开挖范围和深度,进行标注和测量。

(2)清理施工现场,清除不必要的杂物和障碍物,确保施工的安全性和顺利进行。

(3)采用合适的机械设备进行土方开挖,如挖掘机、装载机等,根据实际情况调整开挖方式和深度。

(4)确保土方开挖的坡度、平整度和边坡稳定性符合设计要求。

(5)按照工程进度和特殊要求进行土方开挖,包括地下管线的保护和防水工程的施工。

3.土方回填(1)在完成土方开挖后,对开挖区域进行清理,清除积水和垃圾等杂物。

(2)根据设计要求,按照分层、均匀和逐层压实的原则进行土方回填。

(3)采用合适的机械设备进行土方回填,如压路机、平地机等,确保土方的均匀性和密实性。

(4)对每层土方回填进行湿润,以提高土方的密实度和稳定性。

(5)对土方回填进行边坡的处理和保护,确保边坡的稳定性和安全性。

4.完工验收(1)完成土方回填后,对施工区域进行整理和清扫,消除施工遗留物和杂物。

(2)对土方回填进行验收,检查土方回填的均匀性、密实度和边坡稳定性。

(3)填制土方开挖及回填施工的相关资料和记录。

(4)组织相关部门进行最终验收和竣工验收,确保工程质量符合要求。

三、安全注意事项1.在土方开挖和回填过程中,要严格遵守安全操作规程,确保施工人员的人身安全。

2.在土方开挖和回填过程中,要注重边坡的稳定性和防止塌方的安全措施。

3.在土方开挖和回填过程中,要注意地下管线的位置和保护,防止损坏和事故发生。

4.在土方回填过程中,要确保土方的均匀性和密实性,以提高工程质量和稳定性。

5.在土方开挖和回填过程中,要定期检查和维护施工设备的安全性和使用状态。

四、施工质量控制1.在土方开挖和回填过程中,要严格按照设计要求进行施工,确保施工质量。

土方开挖及回填专项施工方案

土方开挖及回填专项施工方案

本标段自京津高速至北塘水库,里程为34+045。

00~38+688。

33. 主路线全长4643 。

33m,其中PCCPDE 2200 管长2665m,DN2200 钢管长1868.33m,直顶钢管长110m.本工程沿线上部岩性为粉质黏土, 下部岩性为粉土、淤泥质粘性土。

土体总体特点是土层软弱、孔隙比大、含水量高。

边坡地下水位高,地下水埋深普通0 。

5- 1 。

5m,均为弱透水地层,因此开挖后边坡在渗透水压力作用下,易产生渗透破坏,给施工降水带来很大难度,应注意边坡渗透破坏问题,必要时采取截水措施。

在开挖时应特殊注意采用沟槽支撑,保障槽壁稳定。

1、测量放样施工恢复定线测量及施工放样是施工准备阶段的主要技术工作,根据设计图纸、设计单位提供的各导线点坐标及水准点标高进行复测, 闭合后将复测资料交监理工程师审核。

根据监理工程师批准的定线数据进行施工放线。

按规范中规定,开挖施工前,应根据设计图、施工工艺和有关规定恢复的路线中线桩、钉出用地界桩、开挖线线等的具体位置桩. 中线桩直线部份每20m 一个,每100m 设一个永久性固定桩,曲线部份除20m 设一整里程桩外,曲线的起点、终点、圆缓点、缓圆点都应设置固定桩。

在中线桩施测后,进行横断面测量,在开挖边线上,钉开挖断面的边桩,边桩上应注明里程、挖深(m),摆布边桩以拼音字头或者英文字头表示。

普通在距边桩一定距离的外方,设栓(护)桩, 以备边桩丢失后及时恢复. 同时导线点、水准点应设立特殊标志,进行保护以免施工中遭到破坏。

项目部施工人员经过准确放样后,及时提供放样数据及图表,报监理工程师审批.经批准后进行清表开挖.测量精度应满足水利工程验收标准或者合同规定标准。

2、施工前的复查和试验施工前,由施工人员对施工工程范围的地质水文情况进行详细调查,通过取样试验确定其性质和范围,并了解附近既有建造物对特殊土的处理方法.对地下水位的情况尤应赋予特殊的重视。

土工试验取样普通按设计文件提供的资料每一种土类取样不少于三组;也有按桩号取样进行土工常规或者试验的.3、其他准备工作(a)调查施工范围内的地质、水文、障碍物、文物古迹的详细情况。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2人工土方开挖及回填施工方案
5.2.1人工土方开挖
人工开挖的主要施工工具为镐、锹及撬棍等。

(1)挖土施工放坡
根据现场察看,本工程土方为三类土。

按施工规范规定,人工开挖基坑不超过1.5米,施工放坡比例确定为1:0.33。

(2)土方堆放与外运
可利用土方在开挖区外3米就近堆放,多余及不可利用的土方,项目部拟采用人力挑抬或用人力车进行土方外运。

(3)基坑排水
基础土方工程施工期间,项目部决定在每条轴线基坑旁采用人开挖一条排水沟,排水沟宽300mm,起点深为200 mm按0.5%的坡度进行施工,且为保证排水沟的顺利工作,排水沟边坡定为1:0.77。

在排水中遇个别地势较高处,人工开挖集水井作为过度。

(4)挖土注意事项:
1、基坑土方开挖必须严格按施工方案进行,严禁超挖。

2、基坑四周不得任意堆放材料。

3、挖土过程中如出现土体较大位移,应立即停止挖土,分析原因,采取有效措施。

4、坑周围的地表水应及时排除。

5、开挖土方时应有足够的照明,电工应日夜值班。

(5)基坑下人坡道溜槽的搭设
等土方挖至一定程度后,就组织人员用竹笆,防滑木条,方木搭设下人坡道,坡度为1:2。

(6)土方开挖质量要求和质量保证措施
1)土方开挖质量要求
1、主体部分开挖标高允许偏差±15cm。

2、边坡放坡允许偏差±25cm,但边坡不得挖陡。

2)土方开挖质量保证措施
1、开工前要做好各级技术准备和技术底工作。

施工技术人员(工长)、测量人员
要熟悉图纸,掌握现场测量桩及水准点的位置尺寸,同监理单位办理验桩、验线手续。

施工要配备专职测量人员进行质量控制。

2、要及时复撒灰线,将基坑开挖下口线测放到基坑底。

及时控制开挖土标高、做到5m扇形挖土工作面内,标高白灰点不少于2个。

3、认真执行开挖样板制,即凡重新开挖边坡坑底时,有操作技术较好的工人开挖一段后,经测量人员或质检人员检查合格后作为样板,继续开挖。

施工人员换班时,要交接挖深、边坡、操作方法,以确保开挖质量。

4、开挖边坡时,尽量采用沟端开行,挖土机的开行中心线要对准边下口线。

要坚持先修坡后挖土的操作方法。

5、土方开挖后,及时跟进浇筑砼垫层,并要注意成品的保护工作。

6、认真执行项目部制定的技术、质量管理制度。

施工中要积累技术资料,如施工日记、设计变更洽商、验桩、验线记录等。

7、土方工程竣工后要绘制竣工图,质量检查人员检查评定工程质量等级。

5.2.2人工土方回填与夯实
(1)工艺流程:
基坑(槽)底地坪上清理——检验土质——分层铺土、耙平——夯打密实——检验密实度——修整找平——验收。

(2)施工方法
1、填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净,坑槽回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。

2、检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。

3、回填土应分层铺摊。

每层铺土厚度应根据土质、密实度要求和机具性能确定。

一般蛙式打夯机每层铺土厚度为200-250mm;人工打夯不大于200mm。

每层铺摊后,随之耙平。

4、回填土每层至少夯打三遍。

打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉。

并且严禁采用水浇使土下沉的所谓“水夯”法。

5、深浅两基坑(槽)相连时,应先填夯深基础;填至浅基坑相同的标高时,
再与浅基础一起填夯。

如必须分段填夯时,交接处应填成阶梯形,梯形的高宽比一般为1:2。

上下层错缝距离不小于1.0m。

6、基坑(槽)回填应在相对两侧或四周同时进行。

基础墙两侧标高不可相差太多,以免把墙挤歪;较长的管沟墙,应采用内部加支撑的措施,然后再在外侧回填土方。

7、回填房心及管沟时,为防止管道中心线位移或损坏管道,应用人工先在管子两侧填土夯实,并应由管道两侧同时进行,直至管顶0.5m以上时,在不损坏管道的情况下,方可采用蛙式打夯机夯实。

在抹带接口处,防腐绝缘层或电缆周围应回填细粒料。

8、回填土每层填土夯实后,应按规定规定进行环刀取样,测出干土的质量密度,达到要求后,再进行上一层的铺土。

9、修整找平:填土全部完成后,应进行表面拉线找平,凡超过标准高层的地方,及时依线铲平,凡低于标准高层的地方应补土夯实。

(3)质量标准
要求符合《建筑地基基础工程施工质量验收规范》GB50202-2002的规定。

1、土方回填前应清除基底的垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高。

如在耕植土或松土上填方,应在基底压实后再进行。

2、对填方土料应按设计要求验收后方可填入。

3、填方施工过程中应检查排水措施,每层填筑厚度、含水量控制、压实程度。

填筑厚度及压实遍数应根据土质、压实系数及所用机具确定。

如无试验依据,应符合施工规范的相关规定。
