海雀水库大坝土石方开挖施工方案
水利工程土石方开挖施工方案(含爆破)
一、土石方工程(一)土方开挖工程本工程土方开挖主要包括大坝坡面、上坝公路及各建筑物的基础土方开挖和护坡干砌石拆除,累计工程量7991m3。
1、施工程序:测量放样→表层清理→开挖→出碴或堆放→整坡、修正→验收合格2、开挖工程动工前,必须实测开挖区的原始断面图、或地形图;开挖过程中,应定期测量收方断面图或地形图,使之符合设计断面;开挖工程结束后,必须实测竣工地形图,作为工程结算的依据,并经设计、地质、监理和业主验收认可,方可进入下道工序的施工。
3、基础开挖应根据设计与施工图纸和施工控制网点,进行测量定线,按实际地形测放开口轮廓位置;在施工过程中,测量人员应及时测放,检查开挖断面及高程。
上述测量情况均应整理于《测量复核记录》作为复核依据。
4、土方开挖自上而下进行。
本工程土方开挖分两部分进行,一部分主要是场地清理,此项内容包括原有设施拆施拆除、植被清理、树根挖除、表土开挖,这部分土方开挖作为弃土处理,用自卸车外运至业主和监理指定的弃土场地;另一部分是开挖利用土,这部分土方经监理认可后用于坝体或其它建筑物填筑。
5、该工程的坝坡大的土方量及基础土方开挖采用反铲式挖掘机开挖,坝坡局部小方量的开挖采用人工开挖,坝上土方采用装载机或推土机运输,其它采用自卸汽车运输,人工修整基底和边坡。
建基面以上预留10~20cm保护层采用人工开挖,同时清除机械开挖之松动部分,以减少对原状基础的扰动,保证建基面的整体性。
6、坝坡、建筑物基础土方开挖结束后,应及时提请业主(监理)单位组织验收,验收前施工单位应认真按施工规范和设计要求作好自检工作。
(二)石方开挖本工程石方开挖主要包括大坝护坡脚齿槽、溢洪道、上坝公路、隧洞进口、的石方开挖,累计工程量5568.1m3。
1、施工程序:施工时分层分区组织“钻、爆、挖、运”机械化流水作业。
作业程序:爆破设计→测量→布孔→钻孔→装药、爆破→挖运出碴2、开挖工程动工前,必须实测开挖区的原始断面图、地形图,并确定开挖厚度,调查岩石性质,进行爆破设计,报监理审批。
水坝土方开挖施工专项方案(最终版)
水坝土方开挖施工专项方案(最终版)
1. 项目背景
- 描述水坝建设的背景和目的。
2. 工程概述
- 概述土方开挖施工项目的范围和目标。
3. 土方开挖工艺流程
- 详细说明土方开挖的步骤,包括设备准备、挖掘方式、爆破方案(如适用)、运输等。
4. 施工组织与管理
- 描述施工中的组织架构和管理措施,确保项目的顺利进行。
5. 安全措施
- 列出施工中的安全要求和措施,保障工人和环境的安全。
6. 质量保障
- 说明土方开挖施工中的质量控制措施和监测方法。
7. 环境保护
- 提出对施工期间环境保护的考虑,减少环境污染和生态破坏。
8. 工期安排
- 制定施工工期计划,确保项目按时完成。
9. 监测与验收
- 说明土方开挖施工的监测方法和验收标准,确保工程质量。
10. 风险评估与应对措施
- 对施工过程中可能遇到的风险进行评估,并提出相应的应对
措施。
11. 费用预算与资源调配
- 估算土方开挖施工的费用,并规划合理的资源调配。
12. 项目进度计划
- 制定土方开挖施工的项目进度计划,以便监控和调整工期。
以上内容为《水坝土方开挖施工专项方案(最终版)》的框架,详细内容可根据具体项目需求进行补充和完善。
最新版水库大坝土石方开挖工程专项施工方案.docx
最新版水库大坝土石方开挖工程专项施工方案.docx 工程施工方案1. 项目简介1.1 项目背景1.2 项目目标1.3 项目范围2. 环境评估2.1 环境影响评估2.2 环境保护措施2.3 废物处理方案3. 施工组织3.1 组织架构3.2 人员安排3.3 施工时间计划4. 地质调查与勘探4.1 地质勘查方法4.2 施工地质特征4.3 不稳定地质问题处理5. 土石方开挖工程方案5.1 开挖方法5.2 排土方式5.3 土石方开挖设备安排5.4 挖土量计算5.5 土质处理与分类6. 施工安全6.1 安全管理制度6.2 安全培训6.3 安全防护设施6.4 紧急救援预案7. 质量控制7.1 环境监测7.2 工艺流程控制7.3 材料及设备检验8. 预算与成本控制8.1 工程预算8.2 成本控制措施8.3 资源利用效益附件:包括勘探报告、设计图纸、环评报告等。
法律名词及注释:- 土石方开挖:指对水库大坝工程中的土石进行挖掘的施工工艺。
- 施工方案:指对工程施工进行全面、详细规划的文件,包括施工组织、施工方法、安全防护、质量控制等内容。
- 环境影响评估:指对工程施工对周边环境可能造成的影响进行评估和分析的过程。
===================工程施工方案1. 项目概述1.1 项目背景1.2 项目目标1.3 项目范围2. 施工流程2.1 现场准备工作2.2 地基和基础施工2.3 结构施工2.4 安装和调试2.5 收尾和验收3. 施工组织3.1 组织结构3.2 人员安排3.3 施工时间安排4. 土石方开挖工程方案4.1 开挖方法4.2 土石方排土方式4.3 土石方开挖设备安排4.4 挖土量计算4.5 土质处理与分类5. 施工安全5.1 安全管理制度5.2 安全培训5.3 安全防护设施5.4 应急预案6. 质量控制6.1 环境监测6.2 工艺流程控制6.3 材料和设备检验7. 环境保护7.1 垃圾处理7.2 污水处理7.3 噪音控制8. 预算与成本控制8.1 工程预算8.2 成本控制措施8.3 资源利用效益附件:包括勘探报告、设计图纸、合同等。
海雀水库大坝土石方开挖施工方案

目录1、编制依据及编制原则 02、工程概述 02.1主要内容 02.2工程量 03、开挖程序和方法 (1)3.1开挖施工程序 (1)3.1土石方施工方法 (2)3.3保护层及基坑开挖方法 (6)4、锚喷支护施工 (7)4.1施工项目 (7)4.2锚杆支护施工 (8)4.3挂网混凝土喷射施工 (9)5、施工布置 (11)5.1施工道路布置 (11)5.2开挖施工风、水、电布置 (11)5.3基础抽排水系统 (12)6、弃渣场规划及管理 (13)6.1弃渣场规划 (13)6.2弃渣场管理 (13)7、爆破工艺措施及技术要求 (14)7.1控制爆破工艺措施 (14)7.2石方明挖技术要求 (14)8、开挖及支护进度计划 (16)8.1开挖资源配置 (16)8.2劳动力计划表 (20)9、施工质量控制和施工安全措施 (21)9.1施工质量管理控制 (21)9.2施工安全措施 (22)1、编制依据及编制原则(1)《爆破安全规程》(GB6722—2003);(2)《建筑地基基础工程施工质量验收规范》(GB50202—2002);(3)《水电水利工程施工通用安全技术规程》(DL/T 5370-2007);(4)《水利工程工程量清单计价规范》(GB50501-2007);(5)《水电工程施工组织设计规范》(DL/T5397—2007);(6)《水利水电工程天然建筑材料勘察规程》(DL/T 5388-2007);(7)《水工建筑物岩石基础开挖工程施工技术规范》(DL/T 5389-2007);(8)《水电水利工程爆破施工技术规范》(DL/T5135-2001)。
(9)水利水电工程施工组织设计手册;(10)海雀水库大坝工程招标及合同文件;(11)海雀水库大坝工程坝基开挖图(12)我公司以往类似工程的施工经验及本公司当前的技术水平、管理水平和施工装备水平;2、工程概述2.1主要内容根据总进度计划要求,海雀水库大坝2016年2月28日前需完成左右岸坝肩及基坑开挖任务。
水库土石方工程施工方案
水库土石方工程施工方案1. 引言水库土石方工程是水利工程中的一项重要工作,涉及土方、石方的开挖、运输、填筑等工作。
本文档将详细介绍水库土石方工程的施工方案,包括施工前的准备工作、施工过程的组织和控制措施等。
2. 施工前准备2.1 项目背景水库土石方工程的施工是为了完成水库的修建或扩建工作,提供更好的防洪、供水等功能。
2.2 施工目标本项目的施工目标是按照设计要求,按时、按量完成土石方工程,保证工程质量。
2.3 施工人员组织根据工程规模和施工计划,合理组织施工人员,包括项目经理、施工队长、机械操作人员、监理人员等。
2.4 施工材料准备根据设计要求和施工计划,准备好所需的土石方材料,包括石方、土方、混凝土等,确保施工过程中材料的供应充足。
3. 施工过程3.1 土石方开挖根据设计要求和施工图纸,确定开挖的范围和深度,采用合适的机械设备进行土石方的开挖工作。
开挖过程中要注意保护周边环境和已有结构的安全。
3.2 土石方运输开挖完成后,需要将土石方运输至指定的填筑位置。
根据工程地形和距离远近,选择合适的运输方式,如自卸车、皮带输送机等。
运输过程中要确保材料的安全和稳定。
3.3 土石方填筑将运输到填筑位置的土石方按设计要求进行填筑。
根据填筑的厚度和层数,采用合适的方法进行夯实,如机械夯实或人工夯实。
同时,要注意填筑的均匀性和平整度。
3.4 水工结构施工在土石方填筑完成后,进行水工结构的施工,包括堤坝、溢洪道、渠道等。
根据设计要求,采用合适的施工方法和材料进行施工,确保水工结构的稳定和可靠。
4. 施工控制4.1 质量控制在施工过程中,对土石方开挖和填筑的质量进行严格控制。
通过检测和检验,确保土石方工程的质量符合设计要求和相关标准。
4.2 进度控制制定详细的施工计划和进度表,对施工过程进行严格的控制和跟踪。
及时解决施工过程中的问题,确保工程按时完成。
4.3 安全控制施工过程中要严格遵守安全操作规程,保证施工人员的安全。
大坝土石方开挖工程施工方案

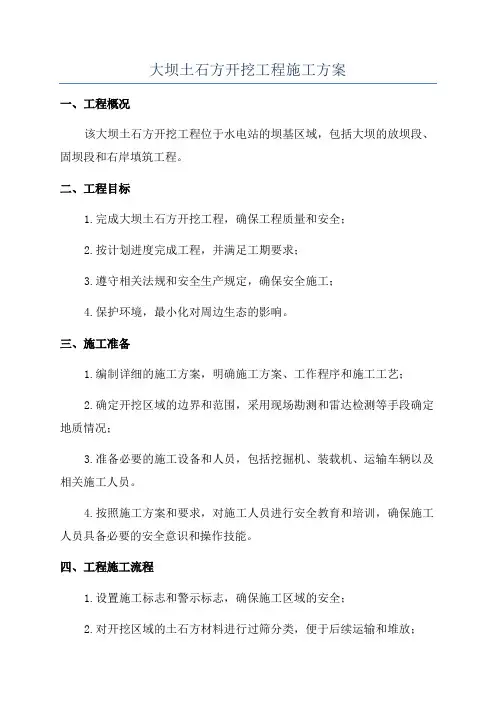

大坝土石方开挖工程施工方案一、工程概况该大坝土石方开挖工程位于水电站的坝基区域,包括大坝的放坝段、固坝段和右岸填筑工程。
二、工程目标1.完成大坝土石方开挖工程,确保工程质量和安全;2.按计划进度完成工程,并满足工期要求;3.遵守相关法规和安全生产规定,确保安全施工;4.保护环境,最小化对周边生态的影响。
三、施工准备1.编制详细的施工方案,明确施工方案、工作程序和施工工艺;2.确定开挖区域的边界和范围,采用现场勘测和雷达检测等手段确定地质情况;3.准备必要的施工设备和人员,包括挖掘机、装载机、运输车辆以及相关施工人员。
4.按照施工方案和要求,对施工人员进行安全教育和培训,确保施工人员具备必要的安全意识和操作技能。
四、工程施工流程1.设置施工标志和警示标志,确保施工区域的安全;2.对开挖区域的土石方材料进行过筛分类,便于后续运输和堆放;3.采用挖掘机进行整体开挖,确保开挖面平整,遵循从高到低的原则进行依次开挖;4.根据不同区域和不同深度的要求,采用不同的挖掘机和辅助设备进行开挖;5.对开挖出的土石方材料进行分类、过筛,分别堆放在指定的区域;6.按照设计要求进行挖土回填,采用合理的方式进行回填工作;7.在开挖区域周边设置排水系统,保持地面的排水通畅,避免因水涝引起的工作障碍;8.清理作业面,清除垃圾和杂物,确保施工现场的整洁;9.定期进行施工进度的检查和评估,及时调整工作计划和方案。
五、工程质量控制1.对开挖区域的土石方进行检测,确保土石方的质量达到设计要求;2.对开挖过程中出现的问题进行及时处理和调整,确保施工质量;3.加强施工现场的巡视和管理,及时发现和纠正问题;4.对施工人员进行定期的工作技能和安全知识培训,提高工作质量和安全意识;5.与设计单位和监理单位保持密切的沟通和协作,及时处理工程问题和变更。
六、安全措施1.严格执行国家和企业的安全生产规定,加强施工现场的管理;2.配备必要的防护设备,确保施工人员的人身安全;3.对施工现场进行定期检查和整改,消除施工隐患;4.加强施工人员的安全教育和培训,增强施工人员的安全意识;5.配备专职安全人员,负责工程施工过程中的安全管理和监督。
水利工程土石方开挖施工工艺(参考模板)
渠道土、石方开挖(一)清基在进行土石方开挖前,应先对开挖区进行清基。
清理的内容包括开挖区的植被和表土清除。
施工时,采用推土机清表,挖掘机挖树根。
挖除树根的范围应延伸到离施工图所示最大开挖边线、填筑线或建筑物基础外侧3m的距离。
开挖深度约为0.3m,清除物运至弃土场堆放,防止土壤被冲刷流失。
(二)土、石方开挖在完成需开挖区段的场地清理后,对需回填的区段进行回填夯实并达到规范要求后,再进行土方开挖。
开挖主要包括渠道土方开挖、沟渠、排水涵土、石方开挖、箱涵、闸门等土方开挖等。
采用挖掘机配合自卸汽车的方法,挖掘机开挖并装车,自卸汽车运输至指定位置。
开挖时采用机械自上而下、全断面一次挖到位的方法,并按照设计断面分段依次进行开挖。
边角和机械难以挖到之处,由人力配合。
为了不使基底土层受到扰动,机械开挖时预留20cm的保护层,用人工进行开挖和修整。
施工过程中要避免扰动开挖线之外的土方,并且按设计图纸和测量点线控制开挖边坡,严禁出现超挖,并尽量避免欠挖。
开挖土方除用于筑堤外,多余土方用推土机推运至渠道外侧弃土区。
机械开挖后的边坡需用人工进行修整。
开挖完成后,测量校核开挖断面。
在雨季施工时,采取保证工程质量和安全施工的技术措施,防止雨水冲刷开挖完成的基础和边坡。
(三)土、石方调运开挖土方,大部可就近用做填筑或弃土。
但因施工工序、工期安排、设计等原因,仍有部分土方需要在工段范围内进行调运。
土方调运使用挖掘机配合自卸汽车进行。
需要调运土方,由挖掘机开挖并装车,用自卸汽车运送至弃土位置或填筑施工段,在专人的指挥下,在指定位置卸车。
(四)土方填筑:土方填筑主要包括土方筑堤压实、沟渠土方回填等。
有压实度要求的土方填筑工程,开工前首先根据土方填筑料源,按照《土工试验规程》进行试验,根据室内试验与碾压试验结果研究确定施工压实参数,包括铺土厚度、含水量的适宜范围、压实遍数、压实方法等。
填方前首先对基底进行清理、碾压,经监理工程师验收后开始填筑。
水利工程土石方开挖施工方案
水利工程土石方开挖施工方案一、前言在水利工程建设中,土石方开挖是一个非常重要的施工环节。
合理的土石方开挖方案可以有效地提高工程施工效率,保证工程质量,降低施工风险。
本文将就水利工程土石方开挖的施工方案进行探讨,以期为相关工程项目提供指导。
二、施工准备1. 资料准备在进行土石方开挖之前,需要准备相关的资料,包括工程设计图纸、施工方案、土质分析报告等。
通过充分了解工程要求以及场地情况,制定合理的开挖方案。
2. 设备准备准备好所需的施工设备,包括挖掘机、推土机、装载机等。
确保设备运转良好,满足工程施工需求。
3. 人员培训对施工人员进行必要的培训,确保其熟悉施工流程、遵守安全操作规程。
三、开挖方案1. 土方开挖1.根据设计要求和场地情况,确定土方开挖的深度和坡度要求。
2.根据现场实际情况选择合适的挖掘机进行开挖,确保开挖深度和坡度均符合设计要求。
3.开挖过程中,要注意及时清理挖掘下来的土方,避免堆积影响后续施工。
2. 石方开挖1.根据设计要求和场地情况,确定石方开挖的位置和规模。
2.选用适当的装载机或推土机进行石方开挖,确保施工过程中安全高效。
3.对于大块石方的开挖,可以考虑使用爆破等方式进行处理,要严格遵守安全操作规程。
3. 土石方运输1.开挖完成后,需要将土石方及时运输至指定地点,避免影响后续施工。
2.确保运输过程中土石方不发生二次污染,保持工地环境整洁。
四、施工安全1. 安全标识在工地周围设置明显的安全标识,提醒施工人员注意安全。
### 2. 安全防护施工人员需佩戴必要的安全防护用具,如安全帽、工作服、手套等,确保施工过程中的安全。
五、施工质量控制1. 工程检查定期对施工现场进行检查,确保土石方开挖质量符合设计要求。
### 2. 现场监督设立专门的监督人员对施工现场进行监督,及时发现并处理施工中出现的问题。
六、总结水利工程土石方开挖施工方案对于工程的顺利进行至关重要。
通过合理的施工方案制定、严格的安全措施和质量控制,可以保证工程施工的顺利进行,为工程的顺利竣工奠定坚实的基础。
水库工程土石方施工方案
水库工程土石方施工方案1. 项目背景水库工程是指为了调节水文、防洪、供水、发电等目的而修建的大型水利设施。
水库工程的施工需要考虑土石方工程,即土石方开挖、填筑和压实等工作,以确保工程的稳定和安全运行。
本文将介绍水库工程土石方施工的方案和步骤。
2. 施工方案2.1 前期准备在开始土石方施工前,需要进行一些前期准备工作。
首先,要制定详细的施工方案,包括施工工序、材料选用、施工进度计划等。
其次,要进行场地勘察和测量,确定施工现场的地形、地貌和土质等情况。
最后,要配备必要的施工设备和人力资源。
2.2 土石方开挖土石方开挖是水库工程土石方施工的第一步,其目的是挖掘出水库坝体、填充物和边坡等部位的土石材料。
开挖时应按照设计要求进行,避免对周边环境和工程结构造成影响。
开挖的深度和范围应根据设计要求和地质条件来确定。
2.3 土石方填筑土石方填筑是在水库工程施工中非常重要的一步,通过填充土石材料来构筑工程结构。
在填筑过程中,应注意以下几点:•选择合适的填筑土石材料,确保其质量符合设计要求;•控制填筑层厚度和均匀度,避免出现不均匀沉降和变形;•保持填筑土石材料的水分适中,以利于压实和固结。
2.4 土石方压实土石方填筑后,需要进行压实工作,以提高土壤的密实度和稳定性。
常用的压实方法包括机械压实和水压压实。
机械压实一般采用压路机、压实机等设备,通过振动和碾压来改善土体的结构。
水压压实则是通过施加一定的水压力来压实土体。
2.5 土石方护坡为了保护水库工程的边坡不受侵蚀和滑坡等影响,需要进行土石方护坡工作。
护坡可采用不同的方式,如混凝土喷射、钢筋混凝土护坡、草皮护坡等。
选择合适的护坡方式要考虑坡度、土壤性质和工程造价等因素。
3. 施工步骤水库工程土石方施工的步骤如下:1.前期准备:制定施工方案、进行场地勘察和测量,准备施工设备和人力资源等。
2.土石方开挖:按照设计要求,挖掘出水库坝体、填充物和边坡等土石材料。
3.土石方填筑:选择合适的填筑土石材料,按照施工方案进行填筑工作。
大坝土方开挖施工方案
大坝土方开挖施工方案1. 引言本文档提供了一份大坝土方开挖施工方案,旨在确保施工过程的顺利进行,并保证工程质量和安全。
2. 施工概述2.1 本施工方案适用于大坝土方开挖工程,包括挖方范围、施工方法和安全措施等。
2.2 施工地点:大坝工址的具体位置。
2.3 工期:预计施工工期为X个月。
3. 施工方法3.1 勘察和测量:在施工前,需要进行详细的勘察和测量工作,确保挖方范围和土方开挖的深度符合设计要求。
3.2 施工设备:选择适当的挖掘机械设备,如挖掘机、推土机等,以提高施工效率。
3.3 挖方施工步骤:- 挖方前,清理施工区域,确保施工场地整洁。
- 安全措施:确保施工现场设置警示标志、采取必要的防护措施,保障施工人员安全。
- 按照设计要求逐层逐段挖方,注意土方坡面的稳定和坡度控制。
- 挖方后,清理现场,确保施工区域无残留物。
4. 安全注意事项4.1 施工过程中,施工人员必须按照相关安全操作规程进行操作,严禁违章操作。
4.2 施工现场必须设置警示标志,标明施工区域,以提醒他人注意。
4.3 施工人员必须佩戴个人防护用品,如安全帽、安全鞋等。
4.4 在挖方施工过程中,应注意土方坡面的稳定性,必要时采取支护措施。
5. 环保措施5.1 施工过程中应减少扬尘污染,采取湿式作业或覆盖物措施,确保施工区域的环境卫生。
5.2 施工废弃物必须分类处理,合理利用或安全处置。
6. 资源管理6.1 施工过程中应合理利用施工资源,避免资源的浪费。
6.2 施工设备的保养和维护工作应定期进行,确保设备的正常运转。
7. 施工质量控制7.1 施工过程中应按照设计要求进行土方开挖施工,确保挖方范围和土方开挖的深度符合要求。
7.2 定期进行施工质量检查,发现问题及时进行整改。
8. 总结本文档提供了大坝土方开挖施工方案,包括施工概述、施工方法、安全注意事项、环保措施、资源管理和施工质量控制等内容。
按照本方案的要求进行施工,有助于保证施工的顺利进行,并确保工程质量和施工安全。
水库挖掘土方开挖专项施工方案
水库挖掘土方开挖专项施工方案1. 项目背景本方案旨在制定水库挖掘土方开挖的专项施工方案,确保施工过程安全、高效、可控。
项目计划包括以下几个方面:2. 施工目标- 实现水库挖掘土方开挖工程的顺利进行;- 保证施工过程中的人员安全;- 高质量、高效率地完成土方开挖工作;3. 工作计划3.1 施工准备阶段:- 召集专业施工团队,进行人员调配;- 确定施工期限和目标;- 开展安全培训,确保工人具备相关安全知识;- 调查勘察施工场地,确定地质情况,分析施工难度;- 确定施工所需的材料、设备和工具,并进行采购和准备;3.2 施工阶段:- 按照工程计划,合理安排施工进度;- 采取相应的措施,保证现场施工的安全性;- 对施工现场进行定期巡查和检测,确保施工品质;- 根据情况灵活调整施工方法,提高施工效率;- 对施工过程中的问题及时进行处理和解决;3.3 施工完工阶段:- 进行土方开挖工程的验收和评估;- 对施工过程进行总结和分析,提出改进意见;- 清理施工现场,做好安全防护;- 提交相关报告和文件,完成施工项目的交接;4. 安全管理- 建立施工现场安全规章制度,确保人员遵守;- 设置安全警示标识,提醒施工人员注意安全;- 指定专人负责现场安全监督;- 提供必要的个人防护装备;- 配备应急救援设备和人员;5. 资源管理- 合理调度材料和设备,确保施工进度;- 做好设备和材料的维护保养工作;- 合理利用资源,降低施工成本;6. 环境保护- 减少噪音和粉尘污染的产生;- 做好土方运输和堆放的环境管理;- 重视对周边环境的保护与治理;7. 总结本文档详细描述了水库挖掘土方开挖的专项施工方案,包括施工目标、工作计划、安全管理、资源管理和环境保护等方面的内容。
通过合理的组织和实施,相信能够顺利完成施工任务。
海雀水库大坝土石方开挖施工方案
目录1、编制依据及编制原则 02、工程概述 02.1主要内容 02.2工程量 03、开挖程序和方法 (1)3.1开挖施工程序 (1)3.1土石方施工方法 (2)3.3保护层及基坑开挖方法 (5)4、锚喷支护施工 (5)4.1施工项目 (5)4.2锚杆支护施工 (6)4.3挂网混凝土喷射施工 (7)5、施工布置 (8)5.1施工道路布置 (8)5.2开挖施工风、水、电布置 (9)5.3基础抽排水系统 (9)6、弃渣场规划及管理 (10)6.1弃渣场规划 (10)6.2弃渣场管理 (10)7、爆破工艺措施及技术要求 (11)7.1控制爆破工艺措施 (11)7.2石方明挖技术要求 (11)8、开挖及支护进度计划 (13)8.1开挖资源配置 (13)8.2劳动力计划表 (16)9、施工质量控制和施工安全措施 (16)9.1施工质量管理控制 (16)9.2施工安全措施 (17)1、编制依据及编制原则(1)《爆破安全规程》(GB6722—2003);(2)《建筑地基基础工程施工质量验收规范》(GB50202—2002);(3)《水电水利工程施工通用安全技术规程》(DL/T 5370-2007);(4)《水利工程工程量清单计价规范》(GB50501-2007);(5)《水电工程施工组织设计规范》(DL/T5397—2007);(6)《水利水电工程天然建筑材料勘察规程》(DL/T 5388-2007);(7)《水工建筑物岩石基础开挖工程施工技术规范》(DL/T 5389-2007);(8)《水电水利工程爆破施工技术规范》(DL/T5135-2001)。
(9)水利水电工程施工组织设计手册;(10)海雀水库大坝工程招标及合同文件;(11)海雀水库大坝工程坝基开挖图(12)我公司以往类似工程的施工经验及本公司当前的技术水平、管理水平和施工装备水平;2、工程概述2.1主要内容根据总进度计划要求,海雀水库大坝2016年2月28日前需完成左右岸坝肩及基坑开挖任务。
海雀水库大坝土石方开挖施工方案
海雀水库大坝土石方开挖施工方案一、前言海雀水库位于山区,是当地的重要水源之一,为了增加水库的蓄水能力和修复老化的水库设施,计划进行大坝土石方的开挖工程。
本文将详细介绍海雀水库大坝土石方开挖施工方案,确保施工过程安全高效。
二、施工范围1.开挖范围:本次施工的开挖范围为海雀水库大坝的左侧土石方坡道,总长度约200米。
2.开挖深度:开挖深度为5米,需确保大坝结构的稳定性和安全性。
3.施工环境:考虑到施工地点的特殊性,需要注意山体稳定性和周边环境保护。
三、施工步骤1. 方案设计•经过专业工程师的测量和设计,确定开挖方案和设计图纸。
•制定开挖工程的施工计划,明确各项工作任务和时间节点。
2. 土石方开挖•使用挖掘机和装载机等重型机械进行土石方的开挖工作。
•按照设计要求逐步开挖,确保开挖面的平整和坡度。
3. 边坡支护•在开挖过程中,根据土石方的松软程度和坡度,采用合适的支护措施,以确保工程的安全性。
•可采用钢筋混凝土喷射支护、岩锚支护等方式进行边坡支护。
4. 清理整理•开挖结束后,清理开挖现场,将杂物和垃圾清理干净,确保施工环境整洁。
•进行施工现场的整理,为后续工程施工提供良好的条件。
四、施工要点1.安全第一:施工人员需严格遵守安全操作规程,穿戴好安全防护用具。
2.资质齐全:施工单位需具备相关资质和经验,施工人员需熟悉作业流程。
3.环境保护:施工过程中需加强环境保护意识,做好施工废弃物的分类处理和回收利用。
五、施工验收1.完工验收:土石方开挖工程完成后,需进行相关验收工作。
2.质量验收:检查土石方开挖质量,确认符合设计要求和标准。
六、总结海雀水库大坝土石方开挖施工是一项重要的工程,需要严格按照设计要求和施工方案进行操作。
通过本文的阐述,希望能为海雀水库大坝土石方开挖工程提供一定的参考和指导,确保工程顺利完成,为水库的整体提升做出贡献。
水库大坝建筑工程土石方施工方案
水库大坝建筑工程土石方施工方案
引言
该文档旨在提供水库大坝建筑工程土石方施工的方案。
以下是具体的施工方案详述。
土石方施工
施工前准备
在正式开始土石方施工之前,需要做好以下准备工作:
1. 确定施工场地:选择适合土石方施工的场地,考虑到地质条件和水力条件。
2. 土石方施工设备准备:购置或租赁所需的土石方施工设备,如挖掘机、装载机、运输车辆等。
3. 施工人员培训:确保施工人员具备必要的技能和知识,熟悉施工流程和安全操作规程。
施工流程
1. 物料运输:将所需的土石方物料运输至施工现场。
2. 土石方开挖:使用挖掘机等设备进行土石方的开挖。
3. 土石方运输:使用装载机等设备将挖掘出的土石方运输至指
定位置。
4. 填筑与夯实:将土石方依照设计要求进行填筑,并使用夯实
设备进行夯实。
5. 定期检查:定期对施工进展进行检查,确保施工质量和安全。
安全措施
为确保土石方施工过程中的安全,以下安全措施需得以落实:
1. 施工人员必须穿戴符合安全标准的个人防护装备,如安全帽、安全鞋等。
2. 施工现场应设立明显的安全警示标识,并设置合适的隔离措施。
3. 施工设备必须经过定期维护和检查,确保安全可靠。
4. 施工人员需接受安全培训,了解施工现场的安全注意事项和应急处理方法。
5. 定期组织安全会议,加强安全意识和知识。
总结
本文档提供了水库大坝建筑工程土石方施工的方案。
施工前的准备工作、施工流程以及安全措施都是确保施工质量和安全的重要环节。
通过遵循该方案,可以有效地推进土石方施工工程的顺利进行。
大坝土石方开挖工程施工方案
土石方开挖工程施工6.1 概述本工程土石方工程主要是:拦河大坝的土石方明挖、灌浆平洞石方洞挖、右岸永久上坝公路的开挖、进水口的土石方开挖等。
6.2 土石方开挖施工6.2.1 开挖区地形、地貌舟坝水电站枢纽工程位于舟坝镇下游约0.5~1.5的河段上。
河道由N10°E方向进入坝区转至S60°E方向,在坝址下游急转弯呈N30°W方向经厂区而流出枢纽区,形成向凸出的河弯地形。
左岸的河弯山体,有利于引水导流系统的布置。
坝址岩层产状一般N25~30°<22-28°,河流为横向河谷,断面为基本对称的“V”型,在420m高程以下,两岸为陡缓相间的阶梯状谷坡。
陡坡35-45°,上部谷坡左岸为一N30-40°W方向陡崖,坡度70-80°;右岸为陡缓相间的阶梯状谷坡,陡坡75-85°,缓坡40-50°,平均坡度60-70°。
枯水期河水面高程372.6m。
水面宽40-60m,水深2-6m;水库正常蓄水位429m时,河面宽约156m。
引水、导流洞布置在左岸横穿向凸出的单薄山脊。
厂房位于河湾下游左岸,其后山坡自然坡度约30-40,在石址处地形坡度较缓。
6.2.2 开挖原则和有关问题6.2.2.1 开挖原则(1)开挖遵循分期、分区、分层、自上而下的原则进行;(2)开挖施工满足总进度计划要求;(3)开挖顺序和开挖方式与出碴道路和施工作业面协调,并保证施工道路的布置合理,交通通畅;(4)合理利用截流前期开挖左、右岸坝肩,进水口的开挖,缩短基坑开挖直线工期。
6.2.2.2 有关规定(1)除监理人另有指示外,开挖工程施工场地地表的植被清理,必须延伸至离施工图所示最大开挖边线或建筑物基础边线(或填筑坡脚线)外侧至少5m的距离。
(2)开挖工程的植被清理,须挖除树根的范围应延伸至离施工图所示最大开挖边线、填筑线或建筑物基础外侧3m的距离。
水库工程土石方施工(3篇)
第1篇一、土石方施工准备1. 施工图纸审查:在施工前,必须对施工图纸进行全面审查,确保图纸的准确性、完整性和可行性。
2. 施工组织设计:根据施工图纸,编制施工组织设计,明确施工顺序、施工方法、施工工艺、施工质量标准等。
3. 施工方案编制:根据施工组织设计,编制土石方施工方案,包括开挖、运输、填筑、压实等环节的施工方法、施工工艺、施工质量标准等。
4. 施工现场准备:平整施工现场,设置临时设施,如施工道路、排水设施、临时营地等。
二、土石方开挖1. 开挖方式:根据地质条件、开挖深度、施工进度等因素,选择适宜的开挖方式,如明挖、暗挖、爆破等。
2. 开挖顺序:按照施工组织设计的要求,合理安排开挖顺序,确保开挖过程中不破坏周边环境,不影响后续施工。
3. 开挖质量:严格控制开挖质量,确保开挖尺寸、边坡坡度、开挖深度等符合设计要求。
三、土石方运输1. 运输方式:根据施工现场的实际情况,选择适宜的运输方式,如汽车运输、皮带运输、管道运输等。
2. 运输路线:合理安排运输路线,确保运输安全、高效、环保。
3. 运输管理:加强对运输过程的管理,确保运输质量,降低运输成本。
四、土石方填筑1. 填筑材料:根据设计要求,选择适宜的填筑材料,如土、石、砂等。
2. 填筑顺序:按照施工组织设计的要求,合理安排填筑顺序,确保填筑质量。
3. 填筑方法:采用分层填筑、压实、检测等工艺,确保填筑质量。
五、土石方压实1. 压实设备:根据填筑材料、填筑厚度等因素,选择适宜的压实设备,如振动压实机、静压机等。
2. 压实工艺:按照施工组织设计的要求,采用分层压实、交叉压实等工艺,确保压实质量。
3. 压实检测:对压实后的土石方进行检测,确保压实度达到设计要求。
六、土石方施工质量控制1. 施工前:对施工人员进行技术交底,确保施工人员掌握施工技术要求。
2. 施工中:加强对施工过程的监督检查,确保施工质量。
3. 施工后:对已完成施工的土石方进行质量检测,确保施工质量。
大坝土石方工程施工方案
大坝土石方工程施工方案1. 项目概述本项目所建设的大坝位于某省某市某县某乡,属于一项水利工程。
该大坝总长800米,最大高度80米,最大坝宽50米。
大坝总共需要挖方500万立方米,子孔5000个。
2. 工程施工方案2.1 前置工程准备大坝土石方工程开始之前应进行前置工程准备。
具体工作内容如下:1.建立工程水准控制点和标高基准面。
2.开展场地的土地复垦及安全防护工作,保证施工区域的安全性。
3.搭建施工用房、临时道路、水电设施。
4.安排劳动力和物资,对施工过程中的质量保障工作进行检查和监督等。
2.2 主题工程施工2.2.1 土石方挖掘工程土石方挖掘工程是该工程的核心内容,施工应按照以下流程进行:1.先按翻坝线在对称左右两侧分块进行开挖,每块宽度控制在15米以内,以保证后期填筑的均匀性。
2.进行洞底筑底,洞底顶高直线差不大于10cm。
3.进行洞底的排水处理工作,以保证工地的排水畅通。
4.采用爆破控制技术,将土石方挖掘至方案要求的地形面,保证挖方的准确性。
5.挖掘过后需要及时进行清理,将无用土石方处理掉,以保证施工安全。
2.2.2 大坝基础工程大坝基础工程包括基础开挖和基础垫层。
具体为:1.先进行基础地切面的排水工作,保证积水量控制在60mm以内。
2.进行基础地的挖掘和磨光处理,以确保大坝基础的规整。
3.确定大坝基础垫层,按规定厚度使用混凝土制成。
4.钢筋网布设嵌入混凝土块内,以提高大坝基础的强度。
2.2.3 大坝坝体工程大坝坝体工程包括坝体填筑和护面工程。
具体施工流程为:1.分缩筑段,把每段缩筑工程的方案要求土石比重确定好。
2.采用分缩筑策略,按要求将液压填充料输送至施工现场。
3.液压填充料按要求掺入水泥及其他混合剂配制成液氮泵送至液氮铣槽内填充。
4.坝体填筑完毕后需要进行坝体表向处理,排出其中的水。
2.2.4 大坝洞口工程大坝洞口工程包括筒槽防渗、导水洞和开口洞的施工工作。
具体流程如下:1.采用快速硬化抹灰剂,将导水洞表面进行抹灰处理。
海雀水库大坝土石方开挖施工方案.doc
海雀水库大坝土石方开挖施工方案. 目录1 编制依据及编制原则12 工程概述13 开挖程序和方法23.1 开挖施工程序23.2 土石方施工方法34 施工布置64.1 施工道路布置64.2 开挖施工风、水、电布置74.3 基础抽排水系统75 弃渣场规划及管理85.1 弃渣场规划85.2 弃渣场管理86 爆破工艺措施及技术要求96.1 控制爆破工艺措施96.2 石方明挖技术要求97 开挖及支护进度计划118 开挖资源配置118.1 主要施工机械配置118.1.1 挖掘机118.1.2 履带钻机128.1.3 自卸汽车138.2 劳动力计划表149 施工质量控制和施工安全措施149.1 施工质量管理控制149.2 施工安全措施15.1、编制依据及编制原则(1)《爆破安全规程》(GB6722—XXXX年12月底完成。
大坝开挖工期共2个月,坝肩开挖平均强度0.85万m3/月,坝基平均开挖强度0.44万m3/月。
大坝开挖主要布置两层开挖道路,顶层:左岸进场公路(上坝公路)、右岸1#公路(永久上坝公路);底层:下坝施工便道。
大坝左岸坝肩2156高程以上开挖总量约为0.82万m3,通过左岸进场公路运至右岸弃渣场,运距3km;大坝右岸坝肩2161.50m高程-Ⅰ期开挖总量1.7万m3,Ⅱ期开挖总量0.44万m3。
根据施工总进度安排,大坝坝肩开挖于准备期10月~11月完成;河床基础部分开挖于第一年12月底完成。
大坝开挖工期共2个月,坝肩开挖平均强度0.85万m3/月,坝基平均开挖强度0.44万m3/月。
大坝开挖主要布置两层开挖道路,顶层:左岸进场公路(上坝公路)、右岸1#公路(永久上坝公路);底层:下坝施工便道。
大坝左岸坝肩2156高程以上开挖总量约为0.82万m3,通过左岸进场公路运至右岸弃渣场,运距3km;大坝右岸坝肩2161.50m高程:控制药量、草袋装土或钢丝网覆盖炮孔防止飞石等措施。
(6)运输大型机械设备时,对机械停放地点、行走路线、运料方式等均应制定施工安全措施,大型设备通过或工作地点的路基,必须有足够的承载力。
海雀水库大坝土石方开挖施工方案
目录1 编制依据及编制原则 02 工程概述 03 开挖程序和方法 (1)3.1开挖施工程序 (1)3.2土石方施工方法 (2)4 施工布置 (9)4.1施工道路布置 (9)4.2开挖施工风、水、电布置 (10)4.3基础抽排水系统 (10)5 弃渣场规划及管理 (11)5.1弃渣场规划 (11)5.2弃渣场管理 (12)6 爆破工艺措施及技术要求 (12)6.1控制爆破工艺措施 (12)6.2石方明挖技术要求 (13)7 开挖及支护进度计划 (14)8 开挖资源配置 (15)8.1主要施工机械配置 (15)8.1.1挖掘机 (15)8.1.2履带钻机 (16)8.1.3自卸汽车 (16)8.2劳动力计划表 (17)9 施工质量控制和施工安全措施 (18)9.1施工质量管理控制 (18)9.2施工安全措施 (19)1、编制依据及编制原则(1)《爆破安全规程》(GB6722—2003);(2)《建筑地基基础工程施工质量验收规范》(GB50202—2002);(3)《水电水利工程施工通用安全技术规程》(DL/T 5370-2007);(4)《水利工程工程量清单计价规范》(GB50501-2007);(5)《水电工程施工组织设计规范》(DL/T5397—2007);(6)《水利水电工程天然建筑材料勘察规程》(DL/T 5388-2007);(7)《水工建筑物岩石基础开挖工程施工技术规范》(DL/T 5389-2007);(8)《水电水利工程爆破施工技术规范》(DL/T5135-2001)。
(9)水利水电工程施工组织设计手册;(10)海雀水库大坝工程招标及合同文件;(11)海雀水库大坝工程坝基开挖图(12)我公司以往类似工程的施工经验及本公司当前的技术水平、管理水平和施工装备水平;2、工程概述2.1主要内容根据总进度计划要求,海雀水库大坝2016年2月28日前需完成左右岸坝肩及基坑开挖任务。
2.2工程量大坝基础石方开挖约1.9万m3,具体工程量分布详见图表1。
大坝土石方开挖施工方案
大坝土石方开挖施工方案在社会发展新时期,为了更好地满足现实发展需要,我国水利工程项目建设越来越多。
在水利工程建设中,大坝基础开挖是施工中一个重要组成部分,对整个工程的质量具有重大影响。
为大家带来的大坝土石方开挖施工方案,希望能帮助到大家!大坝土石方开挖施工方案水利枢纽工程大坝基础施工过程中,经常受围堰渗水、基坑范围内的降雨和地下水的影响。
为了给施工创造一个良好的条件,基坑排水成为水利工程施工中的重要环节,无论何种地基,都必须妥善解决基坑内的排水问题。
良好的施工排水,将有利于提高土基的承载能力,提高岩基和建筑物基础的结合强度1.大坝基础开挖中排水施工概述水利枢纽工程大坝土石方开挖遵循分区、分块、分层的原则进行开挖施工,在确保工程施工快速、安全、高效、保质量的前提下,利用新技术、新工艺进行土石方开挖。
其中,排水施工是大坝基础开挖施工的重要组成部分,基坑开挖施工中,应及时排出工作场地的积水;基坑中来水量很大时,应采取有效办法减小来水量。
基坑开挖完毕后应分别在坝基上下游面设置集水坑集中排出基坑内积水以方便下一步砼浇筑,集水坑位置视岸坡来水情况确定。
只有严格进行施工技术管理和控制,才可以从整体上保障工程土石方开挖效果良好,确保工程整体施工质量。
2.大坝基础开挖施工排水技术措施对于大坝工程而言,基坑排水工作做好能够使基坑挖掘工作的顺利开展得到保障,在一定程度上有效改善基坑排水挖掘和施工质量。
在挖掘基坑之前,最为必要的工作则是排水,先全部排出基坑内存在的水分,促使基坑后续开挖工作的顺利开展得到保障,提升施工进度,增加基坑施工的整体效益。
因此,基坑排水施工的必要性在水利水电施工中有效展现。
2.1明沟排水技术基坑所需排出的水分主要包括:地面渗水、围堰积聚的余水、地下泉水以及雨水等,应结合基坑所在地形、土质、工期、基坑大小、基坑开挖深度以及基坑进水情况相结合,确定基坑排水技术。
当基坑开挖施工且围堰完成之后,必须及时排出基坑内积水。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录1、编制依据及编制原则 02、工程概述 02.1主要内容 02.2工程量 03、开挖程序和方法 (1)3.1开挖施工程序 (1)3.1土石方施工方法 (2)3.3保护层及基坑开挖方法 (5)4、锚喷支护施工 (5)4.1施工项目 (5)4.2锚杆支护施工 (6)4.3挂网混凝土喷射施工 (7)5、施工布置 (8)5.1施工道路布置 (8)5.2开挖施工风、水、电布置 (9)5.3基础抽排水系统 (9)6、弃渣场规划及管理 (10)6.1弃渣场规划 (10)6.2弃渣场管理 (10)7、爆破工艺措施及技术要求 (11)7.1控制爆破工艺措施 (11)7.2石方明挖技术要求 (11)8、开挖及支护进度计划 (13)8.1开挖资源配置 (13)8.2劳动力计划表 (16)9、施工质量控制和施工安全措施 (16)9.1施工质量管理控制 (16)9.2施工安全措施 (17)1、编制依据及编制原则(1)《爆破安全规程》(GB6722—2003);(2)《建筑地基基础工程施工质量验收规范》(GB50202—2002);(3)《水电水利工程施工通用安全技术规程》(DL/T 5370-2007);(4)《水利工程工程量清单计价规范》(GB50501-2007);(5)《水电工程施工组织设计规范》(DL/T5397—2007);(6)《水利水电工程天然建筑材料勘察规程》(DL/T 5388-2007);(7)《水工建筑物岩石基础开挖工程施工技术规范》(DL/T 5389-2007);(8)《水电水利工程爆破施工技术规范》(DL/T5135-2001)。
(9)水利水电工程施工组织设计手册;(10)海雀水库大坝工程招标及合同文件;(11)海雀水库大坝工程坝基开挖图(12)我公司以往类似工程的施工经验及本公司当前的技术水平、管理水平和施工装备水平;2、工程概述2.1主要内容根据总进度计划要求,海雀水库大坝2016年2月28日前需完成左右岸坝肩及基坑开挖任务。
2.2工程量大坝基础石方开挖约1.9万m3,具体工程量分布详见图表1。
图表1 石方开挖工程量表合计m3214003、开挖程序和方法3.1开挖施工程序本工程大坝土石方开挖总量2.14万m3,左岸最大开挖高程为2180.00m,右岸最大开挖高程为2168.00m,坝基最低开挖高程为2132.00m。
大坝开挖包括基坑、左坝肩、右坝肩开挖等。
大坝开挖共分二期进行:高程2135m以上部分左、右岸基础开挖为Ⅰ期,高程2135m以下河床部分开挖为Ⅱ期。
Ⅰ期开挖总量1.7万m3,Ⅱ期开挖总量0.44万m3。
根据施工总进度安排,大坝坝肩开挖于准备期10月~11月完成;河床基础部分开挖于第一年12月底完成。
大坝开挖工期共2个月,坝肩开挖平均强度0.85万m3/月,坝基平均开挖强度0.44万m3/月。
大坝开挖主要布置两层开挖道路,顶层:左岸进场公路(上坝公路)、右岸1#公路(永久上坝公路);底层:下坝施工便道。
大坝左岸坝肩2156高程以上开挖总量约为0.82万m3,通过左岸进场公路运至右岸弃渣场,运距3km;大坝右岸坝肩2161.50m 高程以上开挖总量约为0.50万m3,通过右岸1#公路、进场公路运至右岸弃渣场,运距2.5km。
大坝左岸坝肩2156高程以下、右岸坝肩2161.50m高程以下及基坑开挖总量约为0.71万m3,通过下坝施工便道运至弃渣场,运距2.7km。
两岸岸坡部分采用分层开挖的方法,分层厚度一般为10m。
石方采用TY28手风钻钻孔,人工装药爆破开挖,河床集渣,再采用1.0m3挖掘机配合运渣车出渣。
河床基坑石方采用YQ-100潜孔钻钻孔,人工装药爆破开挖,1.0m3挖掘机装运渣车运输通过下坝临时施工便道、右岸上坝公路施工便道及既有公路运至左岸弃渣场,运距2km。
在靠近建基面部分预留约1.5m厚保护层,采用小炮爆破挖除。
本项目爆破工程全部委托有专业爆破资质的爆破公司进行施工。
大坝两岸坝肩边坡采用边开挖边处理的施工程序:钻孔→人工装锚杆→再采用喷混机人工喷混→喷混作业面设在两岸坡位置。
根据坝基分区、分层布置,各部位开挖施工时,按自上而下、由外向内的原则进行,坝基开挖程序为:先进行左岸交通导改及右岸上坝公路路基开挖,再同步进行左右坝肩开挖,最后开挖基坑(2135以下以下)。
开挖的工序为:场地清理土方开挖梯段钻爆开挖建基面保护层开挖。
施工时按各道工序依次进行,形成多工作面流水作业。
具体开挖程序详见附图:01《海雀水库水电站大坝工程开挖平面布置图》和附图:02《海雀水库水电站大坝工程开挖分区分层示意图》。
3.1土石方施工方法(1)场地清理施工前由测量放出设计开挖边线,对开挖范围内的原始地形、地貌进行复测,核实开挖原始断面,确定开挖及清理范围,人工配合液压反铲挖掘机清理开挖区内的植被、杂物,并在开挖开口边线外按设计要求做好排水沟。
(2)土方开挖本标土方开挖为局部覆盖层开挖。
首先进行测量放样,标识出开挖范围和位置,然后用人工结合机械清理开挖区域内的树木和杂物,清理范围延伸至开挖线外侧3m,并将开挖区域上部孤石、险石排除,较大块石用小炮清除。
开挖区域清理完毕后,按设计要求设置施工边坡上部地面排水系统。
覆盖层开挖采用CAT330反铲削坡,人工配合修整边坡。
按照测量放样开口线沿马道方向形成边坡开口,然后自上而下分层开挖。
同一层面开挖施工,按照“先土方开挖,后石方开挖,再边坡支护”的顺序进行,使开挖面同步下降。
开挖土料翻落至下部集渣平台或直接装车。
土方边坡开挖接近设计坡面时,按设计边坡预留0.2m~0.3m厚度的削坡余量,再人工整修。
人工整修边坡的控制方法为:制作一个与设计边坡相同坡比的角尺,削坡时,用角尺检查边坡的超欠情况,边检查边整修。
在修整过程中,每隔3米高差,用测量仪器检查校核一次削坡情况,形成达到设计要求的坡度和平整度为止。
雨天施工时,施工台阶略向外倾斜,以利于部位排水。
在开挖施工过程中,根据施工需要,经常检测边坡设计控制点、线和高程,以指导施工,并在边坡地质条件较差部位设置变形观测点,定时观测边坡变形情况,如出现异常,立即向监理工程师和业主报告并采取应急处理措施。
土方开挖采用自上而下分层开挖的方式进行。
施工程序详见图表2。
图表2 土方开挖施工程序框图(3)石方开挖根据分层、分区布置,结合施工道路布置情况,石方开挖采用自上而下、由外向内的顺序进行施工。
各区、层的开挖按钻孔、爆破、出渣等各道工序依次进行,形成多工作面流水作业。
石方开挖施工程序见图表3。
图表3 石方开挖施工程序框图①钻爆参数设计根据我局多年的爆破施工经验,并综合考虑主要岩性为混合岩、片麻岩,属中至厚层状夹薄层状岩体的物理力学特性,初拟爆破试验参数如图表4~7。
图表4 深孔梯段爆破试验参数图表5 深孔预裂爆破试验参数说明:对该爆破参数试验成果进行分析,编制爆破参数作业指导书。
图表6 水平保护层开挖钻爆参数图表7 光面爆破钻爆参数表边坡大面石方开挖采用梯段爆破、边坡预裂的方式进行施工,梯段高度一般为5-10m。
②钻孔:主爆孔采用CL351钻机造孔,钻孔直径为φ115mm,间排距为2.5-3m,排距为3.5~4m;岩石边坡采用预裂爆破,造孔采用CL351钻机造孔,钻孔直径为φ90mm,间距0.8-1m左右,对于较薄及边角边坡开挖部位,采用手风钻造孔;为减小爆破对边坡破坏,爆破孔与预裂孔间设一排缓冲孔。
③装药:爆破孔单耗根据右岸坝肩的开挖经验,按0.3-0.35kg/m3控制,装药采用直径φ90mm的药卷连续装药;预裂孔采用竹片绑扎,导爆索串联φ32mm乳化药卷间隔装药,线装药密度为230~300g/m控制。
④起爆方式:采用毫秒延期非电微差起爆网络,最大单响药量按不大于200kg控制。
⑤出渣:左右岸交通工程土石方通过新修路基及既有公路直接运至弃渣场,坝基土石方爆破后石渣滑落至河床内,及时进行清理,保障河道畅通,运渣通道为左岸下坝临时施工便道。
石方开挖出渣主要采用CAT330反铲挖掘机,配15t自卸车运输。
3.3保护层及基坑开挖方法为确保马道或基础建基面不遭受破坏,临近边坡马道或基础建基面时,预留1m厚岩体保护层,保护层开挖方式主要采用水平钻孔或垂直钻孔两种方式,其中马道采用深孔水平光爆法施工,由于原河床至底部开挖厚度为3m左右,所以基坑开挖采用垂直预裂爆破施工。
钻孔:水平钻孔采用手风钻造孔,钻孔直径为φ42mm,垂直预裂孔采用CL351钻机造孔,钻孔直径为φ90mm,孔深控制在10-15m,孔距0.8-0.9m;装药:爆破孔装药采用竹片、导爆索绑扎直径φ32mm药卷间隔装药;起爆方式:采用毫秒延期非电微差起爆网络,最大单响药量不大于50kg。
出渣:出渣主要采用CAT330反铲挖掘机,配15t自卸车运输;保护层开挖先采用人工配合翻渣,然后再进行机械出渣。
齿槽、止水槽及断层开挖方法钻孔:造孔采用手风钻,采用小药量、小单响的爆破,周边采用预裂孔爆破,爆破孔间排距为1.8×1.8m,的方形布孔,装药:爆破孔装药采用竹片绑扎串联直径φ32mm药卷连续装药,预裂孔采用竹片绑扎,导爆索串联φ32mm药卷间隔装药;起爆方式:爆破网络采用拉槽钻爆,炸药单耗比常规梯段爆破略大,取q= 0.6kg/m3,爆破网络采用接力式非电导爆管雷管,爆破网络详见《爆破专项施工方案》。
出渣:出渣主要采用CAT330反铲挖装,15t自卸车运至渣场。
4、锚喷支护施工4.1施工项目(1)坝基上下游及左右岸坝肩永久开挖边坡挂φ6.5@20钢筋网、喷C20混凝土厚10cm及φ25@300、L=4.5m锚杆支护。
(2)左岸改道边坡开挖挂φ6.5@20钢筋网、喷C20混凝土厚10cm及φ25@200、L=4.5m锚杆支护。
(3)右岸永久性上坝公路开挖边坡挂φ6@20钢筋网、喷C20混凝土厚8cm及φ25@300、L=4.5m锚杆支护。
4.2锚杆支护施工(1)钻孔施工钻孔时,高边坡采用在作业面搭建钢管脚手架形成工作平台,脚手架必须整体用锚筋与坡面岩体连接牢固。
钻孔机具根据钻孔深度选用:孔深在5.0m以内时采用YTP-26型手风钻,如孔深大于5.0m则采用YQ-100B潜孔钻。
(2)锚杆制作锚杆采用φ25mm 、φ28mm 直径的螺纹钢,长度在L=5m 左右,因锚杆不长,采用整体统长锚杆。
锚杆制作在钢筋加工场统一加工、处理、保管,运至安装工作面直接安装。
(3) 锚杆安装锚固深度在5m 以内的,采用“先注浆后安装锚杆”的施工程序,其施工工艺流程见工艺流程框见下图。
先注浆后安装锚杆施工工艺流程框图(4)施工要求(1)在施工操作过程中,必须保证孔眼清洗、锚杆制作安装以及注浆的施工质量。
注浆采用专用注浆器。
(2)水泥选用425号普通硅酸盐水泥,粒径小于2.5mm 的中细砂,水灰比1:0.35~1:0.40,外加剂选用及掺量现场试验后确定。
