塑胶跑道施工组织1讲课稿
塑胶跑道施工方案(1)
塑胶跑道施工方案(1)
1. 介绍
塑胶跑道被广泛应用于田径运动场馆,具有良好的弹性、耐磨、防滑等特点,是目前运动场馆跑道铺装的主流选择之一。
本文将介绍一种适用于塑胶跑道施工的方案。
2. 材料准备
•塑胶跑道面层材料
•预制橡胶颗粒
•基层材料
•底胶
•粘合剂
•边线材料
3. 施工步骤
3.1 基础处理
1.对施工场地进行清理,确保基础平整无碎石和杂物。
2.根据设计要求进行基础层的铺设,确保基础层平整、坚实。
3.2 铺设底胶
1.将底胶均匀涂刷在基础层上,确保粘接牢固。
2.待底胶稍干后,可以进行下一步的操作。
3.3 铺设橡胶颗粒
1.以机械设备将预制橡胶颗粒均匀撒布在铺设底胶的基础上。
2.用专用工具将橡胶颗粒压实、整平,确保厚度均匀。
3.4 铺设面层
1.将塑胶跑道面层材料均匀涂抹在已铺设橡胶颗粒的基础上。
2.用专用工具将面层材料进行整平、压实处理。
3.5 边线处理
1.根据标准要求,在塑胶跑道上标定出边线位置。
2.使用专用材料进行边线的绘制,确保线条清晰、规范。
4. 施工注意事项
1.在施工过程中,要注意环境温度和潮湿度,避免在恶劣气候下施工。
2.操作人员要穿戴好劳动防护用具,注意施工安全。
3.施工结束后,需要等待一定时间进行固化,切勿过早使用。
5. 结语
通过以上的施工方案,可以保证塑胶跑道施工的质量和效果。
在实际操作中,要严格按照施工步骤和注意事项来进行,确保施工顺利完成并达到预期效果。
塑胶跑道施工组织设计

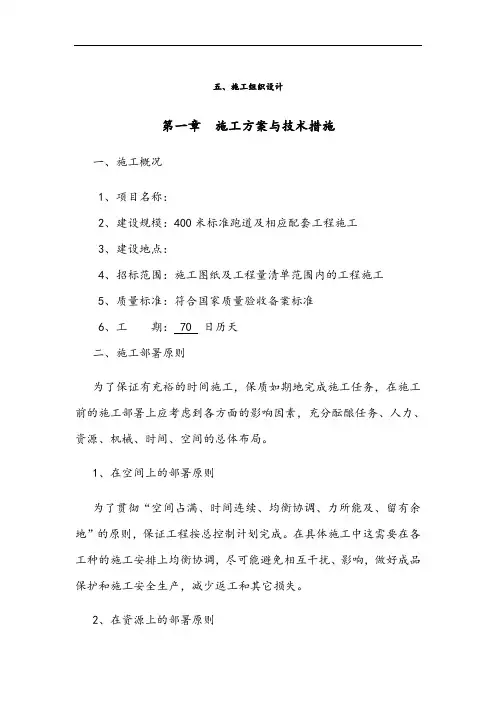

五、施工组织设计第一章施工方案与技术措施一、施工概况1、项目名称:2、建设规模:400米标准跑道及相应配套工程施工3、建设地点:4、招标范围:施工图纸及工程量清单范围内的工程施工5、质量标准:符合国家质量验收备案标准6、工期: 70 日历天二、施工部署原则为了保证有充裕的时间施工,保质如期地完成施工任务,在施工前的施工部署上应考虑到各方面的影响因素,充分酝酿任务、人力、资源、机械、时间、空间的总体布局。
1、在空间上的部署原则为了贯彻“空间占满、时间连续、均衡协调、力所能及、留有余地”的原则,保证工程按总控制计划完成。
在具体施工中这需要在各工种的施工安排上均衡协调,尽可能避免相互干扰、影响,做好成品保护和施工安全生产,减少返工和其它损失。
2、在资源上的部署原则人、机投入的充分利用在确保工程进度按总控制计划节点进展的前提下,在劳动力的投入上做到:工种齐全、人员充裕、但不窝工。
在机械设备的投入上做到满足施工要求,机械设备完好率达标。
三、编制说明1、本方案严格按照建设方要求和国家有关标准规范的要求进行编制。
在人员安排、机械调配、材料堆放、质量要求、进度实施等各方面进行统一部署。
2、根据本工程做基础、塑胶跑道的特点,以及对业主资金合理利用工程质量终身负责的态度,我们将以“科学、经济、优质、高效”为原则进行编制。
3、本公司能参加此塑胶跑道改建工程项目投标感到无比自豪。
在仔细审阅施工图,充分了解现场施工环境,准确把握业主要求的前提下编制本方案。
力求结合工程实际、技术先进、可操作性强来编制本方案。
4、我公司中标后将按甲方有关规定,切实做好环境保护和安全保卫工作。
四、主要施工方法跑道改造工程(一)改造施工程序排水沟施工→排水沟面层施工原厂地炉渣跑道清理与外运→测量定位→灰土垫层→水泥稳定碎石层→养护→50mm中粒式沥青混凝土→30mm细粒式沥青混凝土→养护(二)施工工艺1、原跑道清理外运及测量定位在施工前需确定现场工作界线,并保护所有规定保留和监理工程师指定的要保留的植物及构造物。
塑胶跑道施工详解
塑胶跑道施工详解一、前言塑胶跑道作为一种新型的运动场地材料,具有优良的性能和美观的外观,已广泛应用于各类学校、体育场馆、健身中心等场所。
本文档旨在详细介绍塑胶跑道的施工工艺和流程,以帮助施工人员更好地掌握施工要领,确保塑胶跑道施工质量。
二、施工准备1. 施工场地:要求场地平整、坚实,无尖锐物体、油污等杂物。
2. 施工设备:准备摊铺机、搅拌机、运输车、喷枪等施工设备。
3. 材料准备:根据设计方案,准备相应的塑胶跑道材料,包括聚氨酯预聚体、混合型聚氨酯、EPDM颗粒、聚氨酯浆料等。
4. 技术交底:组织施工人员学习施工方案和技术要求,确保施工人员熟悉施工工艺。
三、施工工艺1. 基础处理:对施工场地进行清理,打磨掉浮尘、油污等杂物,确保基础坚实、平整。
2. 铺设底层:将聚氨酯预聚体与水泥按照一定比例搅拌均匀,用摊铺机均匀摊铺在基础面上,形成底层。
底层厚度约为5mm。
3. 铺设混合层:将混合型聚氨酯与EPDM颗粒按照一定比例搅拌均匀,用摊铺机均匀摊铺在底层上,形成混合层。
混合层厚度约为8-10mm。
4. 铺设面层:将聚氨酯浆料与EPDM颗粒按照一定比例搅拌均匀,用摊铺机均匀摊铺在混合层上,形成面层。
面层厚度约为2-3mm。
5. 喷涂层面:在面层表面喷涂一层聚氨酯面漆,增强跑道的耐磨性和美观度。
6. 划线:使用划线机按照设计要求划出跑道线条,包括跑道方向线、标线等。
7. 养护:施工完成后,对塑胶跑道进行养护,确保跑道固化完全。
养护期间,禁止人员进入施工区域。
四、施工注意事项1. 施工过程中,严格遵循施工方案和技术要求,确保施工质量。
2. 材料搅拌均匀,确保施工效果。
3. 施工设备要保持清洁,避免混合污染。
4. 施工过程中,注意安全防护,确保施工人员安全。
5. 施工完成后,做好成品保护,防止施工质量受损。
五、结语塑胶跑道施工是一项专业性较强的工程,通过本文档的详细介绍,希望能为施工人员提供有力的指导,确保塑胶跑道施工质量,为建设优质运动场地贡献力量。
塑胶跑道施工组织设计

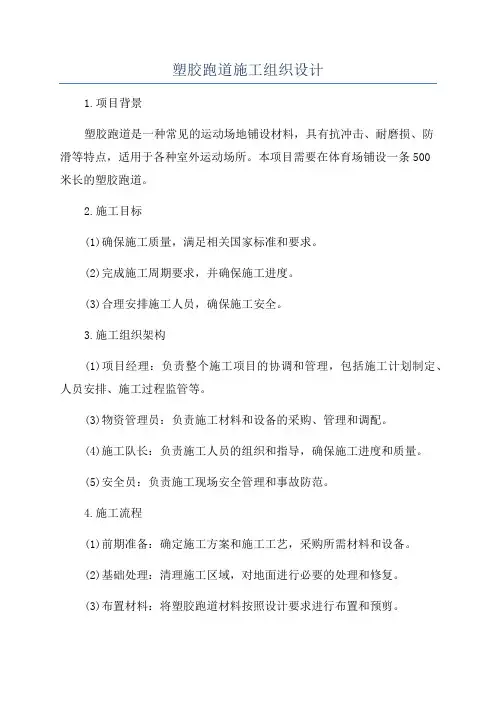

塑胶跑道施工组织设计1.项目背景塑胶跑道是一种常见的运动场地铺设材料,具有抗冲击、耐磨损、防滑等特点,适用于各种室外运动场所。
本项目需要在体育场铺设一条500米长的塑胶跑道。
2.施工目标(1)确保施工质量,满足相关国家标准和要求。
(2)完成施工周期要求,并确保施工进度。
(3)合理安排施工人员,确保施工安全。
3.施工组织架构(1)项目经理:负责整个施工项目的协调和管理,包括施工计划制定、人员安排、施工过程监管等。
(3)物资管理员:负责施工材料和设备的采购、管理和调配。
(4)施工队长:负责施工人员的组织和指导,确保施工进度和质量。
(5)安全员:负责施工现场安全管理和事故防范。
4.施工流程(1)前期准备:确定施工方案和施工工艺,采购所需材料和设备。
(2)基础处理:清理施工区域,对地面进行必要的处理和修复。
(3)布置材料:将塑胶跑道材料按照设计要求进行布置和预剪。
(4)施工铺装:将预剪好的塑胶材料进行热熔焊接,进行铺装工作。
(5)施工检验:对已铺装的跑道进行质量检验和验收,确保符合相关标准。
(6)完工清理:清理施工现场,回收废料,进行最后的整理和清洁工作。
5.施工安全措施(1)建立施工安全管理制度,加强对施工人员的安全教育培训。
(2)配备必要的安全防护装备,并进行安全用具的使用培训。
(3)对施工现场进行安全检查和隐患排查,及时消除安全隐患。
(4)严格控制施工人员上岗证件和工作证的合法性,确保施工人员具备相关技能和经验。
6.施工进度和资源管理(1)制定详细的施工计划和进度表,明确每个施工阶段的时间节点和目标。
(2)合理安排施工人员的工作时间和岗位,确保施工进度顺利进行。
(3)做好施工材料和设备的采购和调配工作,确保施工所需资源的有效利用。
7.施工质量控制(1)严格按照相关标准和规范进行施工,确保施工质量符合要求。
(2)加强对施工工艺的控制和监督,及时调整和纠正施工中的问题。
(3)进行质量检验和测试,确保施工质量达到设计要求。
塑胶跑道工程施工方案(1)
塑胶跑道工程施工方案(1)
一、绪论
塑胶跑道是一种广泛应用于田径运动场馆的地面铺装材料,具有弹性好、防滑
耐磨等特点,逐渐成为田径比赛的首选材料。
本文将介绍塑胶跑道工程的施工方案,以确保工程质量和效果。
二、施工准备
1.方案设计: 根据田径场地尺寸和特点,制定合理的施工方案。
2.人员培训: 确保施工人员具备相关专业技能和经验。
3.材料准备: 准备所需的塑胶材料、胶粘剂、辅助设备等。
三、施工步骤
1.场地准备:
–清理场地,确保平整干净。
–检查地面是否平整,有无裂缝。
2.底层施工:
–涂抹底层底漆,增强附着力。
–铺设底层塑胶材料,进行固化处理。
3.面层施工:
–涂抹面层底漆,提高表面光滑度。
–铺设面层塑胶材料,进行固化处理。
4.线路标绘:
–根据比赛需求,标绘好田径赛道的各条线路。
四、施工质量检验
1.厚度测量: 使用测厚仪对塑胶跑道的厚度进行测量。
2.表面检查: 检查塑胶跑道表面是否平整、无明显缺陷。
3.弹性测试: 测试塑胶跑道的弹性是否符合标准要求。
五、施工注意事项
1.温度控制: 施工过程中要注意环境温度,避免温度过高或过低影响施
工效果。
2.湿度控制: 确保施工现场干燥,避免水分对施工质量的影响。
六、结语
通过认真执行施工方案,可以确保塑胶跑道工程的质量和效果。
希望本文介绍的施工方案能够对塑胶跑道工程的实施提供参考和帮助。
塑胶跑道运动场改造工程施工组织设计
塑胶跑道运动场改造工程施工组织设计一、工程概况本工程体育场的塑胶跑道运动场改造工程,总建筑面积约2000平方米。
主要包括拆除原有运动场、整平地基、铺设塑胶跑道、安装边界线等工作。
二、施工组织原则1.务必确保施工安全,各施工单位必须按照相关法律法规和施工安全标准进行作业。
2.统一施工,按照项目计划进行施工,确保质量和效率。
3.加强协调配合,各施工单位之间要保持良好的沟通协调,确保施工进度和质量。
三、施工工艺流程1.施工准备阶段1.1确定施工队伍和责任分工,并配备足够的施工设备、材料和人力资源。
1.2在施工现场设立临时办公室和施工安全防护措施。
1.3制定详细的施工方案和工艺流程。
1.4联络相关部门办理施工手续和审批事宜。
1.5开展施工前的技术交底和安全教育培训。
2.地基整平工程2.1将原有塑胶跑道表面进行拆除,清理现场。
2.2进行地基的整平工作,保证基底的平整度和稳定性。
2.3进行地基的压实处理,以确保基底牢固、无松动、无空洞。
3.塑胶跑道铺设工程3.1在地基上进行防潮层的铺设,以防止地面水分渗透。
3.2在防潮层之上进行塑胶跑道材料的铺设。
3.3进行塑胶跑道的中浆层和面浆层施工,确保跑道平整、光滑。
3.4进行塑胶跑道的喷浆处理,提高跑道的耐磨性和防滑性。
3.5进行塑胶跑道的线路标志和边界线的施工。
4.施工总结4.1进行整体的施工验收,确保工程质量符合要求。
4.2进行施工记录和资料的整理和归档。
4.3撤离施工现场,清理材料和设备。
四、施工组织方案1.建立施工组织部门,负责工程的组织管理和协调。
2.设立临时办公室和施工安全防护措施。
3.制定详细的施工方案和工艺流程。
4.确定施工队伍和责任分工,并配备足够的施工设备、材料和人力资源。
5.加强施工安全管理,制定安全措施和应急预案。
6.每日进行施工安全会议,明确施工任务和安全要求。
7.与相关部门进行协调,办理施工手续和审批事宜。
8.加强与各施工单位之间的沟通和协调,确保施工进度和质量。
学校塑胶跑道施工方案教学文案
学校塑胶跑道施工方案一、施工方案1、工程概况1.1概述本工程为******运动场工程,计划投资***万无元,工程施工内容包括****长的环场塑胶跑道,环道内的人工草皮足球场,两个小篮球场,以及沙坑、乓乒球区以及其它的运动场地。
1.2技术标准环形跑道宽度为6.3m全部采用塑胶材料,小足球场宽47.5m;升旗台位于正北方的环道内,长4m,宽3m,采用砖砌台旗台座;沙坑位于跑道的外侧,沙坑助跑距离为18m,沙坑长8m,宽6m,四周边缘高出原有地面1cm,沙坑四同采用砖砌坑壁,粉水泥砂浆抹光;足球场内人工植草皮,蓝球场采用水泥砼拉毛。
1.3工期本工程招标文件要求工期为**个月,我公司将根据类似施工经验,将原有工期进行提前,确保***天内完工全部工程量。
2、施工部署2.1施工组织机构根据本工程的实际情况,结合我公司的管理经验,本项目将设置项目经理部一级管理机构,代表总公司全权负责该工程的施工管理。
项目经理部下设工程技术组、质检安全组、机械物资部、综合办公室、中心试验室5个组。
分为土方施工队、砼施工队、塑胶施工队、测量组。
2.2各部门主要职能项目经理部:负责组织项目的生产,经营,投资控制,协调各部门关系,组织质量管理体系的运行。
技术科:贯彻执行国家有关技术政策及业主技术管理制度,对项目施工技术工作全面负责;负责制定施工方案,编制施工组织设计,参与施工预决算,审查施工结算;负责施工过程中试验、测量等重大技术问题的决策及报告。
工程科:负责工程技术业务,编制工程进度计划,收集整理当月计量报表、汇集整理竣工资料、积极配合工区实施控制测量、自行处理一般技术问题,为项目经理提供可靠资料。
质检科:负责质量管理工作和工程创优计划的制定,并组织实施,负责工程质量事故的调查和处理,及时向上级报告。
配合监理工程师对工程质量进行控制,负责工程日常施工质量监督工作。
质检科下设中心实验室,负责施工前进行标准实验,施工中进行检测试验,施工后进行鉴定试验及数据整理,同时对工区实验工作进行指导监督,为项目经理及时提供处理意见建议。
塑胶跑道方案培训课件
第一章总体概述一、综合说明1.承诺:首先,我们诚恳表示:我们完全接受安徽省**** 学校400 米标准运动场塑胶跑道和人工草坪工程施工招标文件中提出的各项要求,服从建设单位及监理单位的管理和协调, 不延长工期或降低质量标准, 中标后不更换项目经理及主要施工管理人员,和业主、监理一起共同建设好安徽省**** 学校400 米标准运动场塑胶跑道和人工草坪工程。
由于此项工程施工环境特殊, 施工中严格遵守建设单位的规章制度, 遵守地方政府和有关部门对施工中的环保管理规定, 尽量减小噪音。
2.工期总工期为50 个日历日。
3.质量标准本工程质量目标为一次性验收达到国家施工验收规范合格标准。
4.现场管理创文明样板工地。
5.工程保修本工程保修期为8 年,在工程保修期内,我们将安排足够人员提供优质免费的服务,每年定期进行2 次场地维护。
保修期满,我公司也将负责到底,实行终身保修,解除业主的后顾之忧。
二、编制依据1.招标文件。
2.现场勘查情况。
3.我国现行的施工验收规范和操作规程。
4.我国现行的安全生产、文明施工及环境保护等有关规定。
三、编制内容包括招标文件中各项工程的施工方案与技术措施;确保工程质量管理体系与措施;安全生产、文明施工的措施;工程进度计划与措施及施工网络图;资源配备计划。
四、施工程序及施工段划分1、施工程序本工程分塑胶跑道施工,人造草坪施工。
整体施工分二个阶段1)塑胶跑道施工基础清理----- 塑胶铺设整理、保护2)人造草坪施工基层处理--- 草坪铺装填充、清理2、工程管理有关目标竣工验收一次性达到合格。
安全指标:安全无事故。
工期要求:完成合同工期。
文明施工:创文明施工项目部。
五、工程概况一、本工程主要工程内容是透气式塑胶、聚氨酯面层塑胶、人造草等。
塑胶场地是学校师生活动的场地,工程质量的好坏直接影响到学校的正常教学活动,施工期间对教学影响较大,我公司愿快速、高质量的在预定工期内完成此项工程,向业主交一个满意的答案。
塑胶操场施工组织设计
目录第一章工程概况及编制依据第一节工程概况第二节编制依据第二章施工组织管理第一节施工组织机构第二节项目管理目的第三章施工平面布置第一节施工平面布置概述第二节施工准备工作第四章工程进度计划与措施第一节工程进度计划第二节工期的保证措施第五章施工方案与技术措施第一节测量工程第二节草坪铺筑及塑胶地面第三节钢筋工程第四节砌体工程第六章资源配备计划第一节人力资源组织、配备计划第七章质量管理体系与措施第一节质量管理体系第二节质量管理措施第八章成品保护措施第一节成品保护组织措施第二节成品保护技术措施第九章安全管理体系与措施第一节安全管理体系第二节安全管理措施第十章冬雨季施工措施第一节冬季施工措施第二节雨季施工措施第十一章环境保护管理体系与措施第一节环境管理体系第二节建立环境保护制度第三节环境保护措施第十二章文明施工第一节文明施工概述第二节文明管理机构第三节文明施工管理措施第一章工程概况及编制依据第一节工程概况项目名称:XXXXXXX操场综合建设项目建设地点: XXXXXXX计划工期:XXX日历天施工范围:施工图及工程量清单。
重要施工内容:旗杆围墙、旗座、网球场、足球场、草坪、塑胶跑道、看台及排水沟等。
建筑总面积:为12537.85㎡,其中塑胶场面5149.11㎡,砼场面1839.29㎡,人工草皮5549.45㎡及附属设施。
计划工期:XX年XX月XX日开工,XXX年XXX月XXX日竣工,工期XX日历天。
质量:规定合格。
第二节编制依据1. 建设单位提供的本工程的工程量清单和招标文献等相关资料;2. 本工程所处的人文环境、地理环境及气候特性等施工条件;3. 依据本公司机械设备、技术实力和类似工程施工积累的施工经验;4. 踏勘工地现场、调查工地周边环境条件所了解的情况和信息;5. 国家现行建筑工程施工、验收规范及操作规程、质量检查评估标准。
第二章施工组织管理第一节施工组织机构一、施工组织结构框图二、机构设立1、根据本性质、特点和实际情况,为了加强工程施工现场的管理,保证工程顺利完毕,如中标,我公司立即成立该工程项目经理部,设项目经理、技术负责人(项目总工)及各职能人员,对该工程安全、质量、工期和文明施工全面负责,实行项目经理领导下的分工负责制,明确分工,各负其责,使各项工作纳入正轨。
塑胶运动场施工组织设计课程
目录一、主要施工方法 (02)二、拟投入的主要物资计划 (32)三、拟投入的主要施工机械 (33)四、劳动力安排计划 (34)五、确保工程质量的技术组织措施 (35)六、确保安全生产的技术组织措施 (43)七、确保工期的技术组织措施 (46)八、确保文明施工的技术组织措施 (50)九、施工总进度表或工期网络图 (54)十、确保报价完成工程建设的技术和管理措施 (55)十一、施工总平面布置图 (56)一、主要施工方法一、拆除人行道、拆除路面(一)拆除及基础施工流程(二)施工组织1、工程施工前,对原土地坪组织测量并与设计标高比较,根据现场实际情况,尽量不考虑土方外运而就地回填消化。
降低成本的同时根据现场的控制点进行测量放线,2、原有人行道拆除,采用人工拆除,除道板外其他直接由自卸车拉出工程施工现场,自卸车开往指定地点倾倒。
3、业主方要求素土不外运,且考虑到灰土施工要现场拌合,所以将挖至设计标高后所挖土方堆至现场东南角,土方的灰线一般为上口线,土方灰线放出后应经监理部门和其它相关的部门复核后方准开挖。
4、如有土方外运应根据现场的情况及时与建设单位、监理单位办理证明手续。
5、开挖拆除顺序一般按从一侧向另一侧,依次开挖。
开挖时,测量工作应跟踪进行,在开挖中,对挖出的边坡由人工清理。
确保开挖深度符合设计要求。
6、开挖前,应考虑土方开挖对周边环境的影响。
(1)开挖前应明确地下管线的布置,便于其它工种配合施工;(2)明确地下障碍物的分布情况,及时做好施工准备;7、开挖及清理结束后及时验收隐蔽,避免地基土裸露时间过长,严禁扰动地基土。
8、土方开挖质量管理(1)开挖施工采用机械、人工结合的方式进行,堆场应选择对下道工序周边施工影响较小处。
(2)夜间施工要有充足的光照度,特别在挖土场地和主要通道上要设置大功率照明灯具;(3)如开挖后发现局部地段土质情况与地质资料严重不符时,必须立即和建设单位、设计单位及监理人员到现场研究后,按新的设计方案处理。
塑胶跑道工程施工方案(1)
施工方案与技术措施第一章编制说明1.1 编制说明我公司关于运动场北面高坡挡土墙加固改造工程的投标施工组织设计方案是严格按照施工组织设计工程招标施工图、招标文件、设计图,按国家颁布的现行施工及验收规范、施工规程和有关工艺标准进行编制的。
它体现了我公司对本工程施工的总体构思和部署。
根据本工程设计特点、功能要求,本着对业主资金的合理利用,对工程质量的终身负责,以“科学、经济、优质、高效”的编制原则以及在人员、机械、材料调配、质量要求、进度安排等方面统一部署的原则下进行编制的。
本投标施工组织设计的编制,受到了我公司的高度重视和大力支持,公司将参加过类似工程施工的有关负责人召集在一起,形成方案编制专题小组,采用“对比优化、博采众长”的编制思路,力求方案重点突出,针对性、可操作性强。
1.2 编制原则1、发挥本企业优势,精心组织、严格管理、确保工期,以一流的设备,一流的技术服务,创一流工程,对施工的各个环节进行严格的控制,做到有据可查,使整个工程达到优良等级,优化配置,合理组织,降低标价,我公司将依靠科学管理、精心施工、提高经济效益,以合理的标价参加竞争。
2、本施工组织设计是在施工组织、施工管理、劳动力组织、材料设备供应、施工工艺、进度计划、质量安全措施等作详细而周全的设计计划,使本工程在整个施工的全过程中,各个环节,处于受控状态,达到高质量、高标准、高水平,使业主满意,工程管理更加合理而有效。
第二章工程概况2.1 基本情况本工程范围:锚杆挡土墙、塑胶跑道保护工程、花岗岩浮雕工程。
2.2 工程特点一、周围环境和施工条件的特点工程施工用地三通一平已就绪。
二、工程的重点和难点(一)本工程结构体系较为复杂。
(二)本工程挡土墙工程与花岗岩浮雕工程是重点与难点。
(三)本工程施工中配合单位多,施工前将组建强有力项目组织机构,施工中发挥总包职能,协调各工种、各配合单位施工,并监控其质量、安全、进度。
第三章施工部署3.1 施工部署3.1.1施工指导思想本工程若我公司有幸中标,我们将以“一流管理、一流质量、一流速度、一流服务”的指导思想,严格按照招标文书和双方签定的建设工程施工合同的规定,并将其作为我公司的重点工程,集中我公司最优势资源,对合同范围内的工作内容按“项目法”进行科学管理和精心组织施工,确保该工程施工达到高速优质,并按期交付给业主。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工组织设计投入的主要施工力量项目班子组成姓名职务职称在工程中拟担任工作主要经验及承担的项目主要劳动力计划序号工种数量备注1 配料工 22 刮板工 43 拉板工 14 修边工 25 粘接技师 26 放线工 37 喷线工 2主要机具计划序号工种数量备注1 塑胶拌和机1台2 运料车等辅助5件(台)3 高压喷枪3把4 空气压缩机1台5 叉车1台6 经纬仪1台7 百米卷尺1套主要材料需用量计划序号材料名称数量(T) 备注1 13毫米预制型胶板14-15kg/m22 封底胶3 胶粘剂4 基础修补树脂 2施工流程与方法施工流程图材料准备基础清理放线铺涂底胶打磨胶板粘接胶板面层喷胶画线清理场地具体施工方法一、准备工作1、材料进场2、施工工具与器械的准备3、水电到位二、基础处理4、对不符合条件的地面进行打磨、修补5、清扫场地三、放线先确定四条曲直分界线,在运动场地的直断面放线,标线应以鲜艳色彩为宜,以曲直分界线为基准,放出内沿第一道施工线,然后由内向外依次放出各道施工线。
四、跑道打磨将跑道(底部朝上)自然摊铺在地面,使用打磨机对底层表面进行打磨。
作用:增强跑道与基础面层的粘合力,使其粘接的更为牢固注意事项:打磨过程中打磨机要匀速前进,切勿损坏跑道表面。
五、铺涂底胶用专业的封底胶(甲乙组比例1:4,2%的催化剂,另加少量胶粉)进行铺涂,从起跑区开始,沿跑道跑进方向铺涂。
作用:1、防止底层渗水2、基础找平3、该专业封底胶与底层基础和上层胶板具有较好的粘接力,从而确保跑道的粘接效果。
注意事项:6、基础表面干燥条件下方可施工7、基础表面清扫干净六、跑道粘接1、摊铺胶板施工标线画好后,以一条曲直分界线为基准,由内沿开始将跑道展开,沿画好的施工标线对齐,依次摆放跑道,横向压头以200毫米为宜,纵向跑道以对齐为宜,并根据温度不同要放置30--60分钟。
作用是:①橡胶面层让物料回复原状态和适应天气;②把橡胶面层铺在对应的位置上(把1号跑道的面层铺在1号跑道位置,2号面层铺在2号跑道位置);③质量检查(把损坏和不平整的切割掉);④把所有接口切齐和整理好。
2、铺涂胶粘剂跑道摆好后,在粘接前,先将跑道由两端分别卷起,由卷好的跑道中心往一方向在地面上刮胶。
地面刮胶时,胶粘剂的用量应适中,每平方米应控制在0.7—1 Kg/m2之间,刮涂要均匀,控制好胶粘剂的黏度,在最佳时间内进行铺设。
3、粘接跑道在与地面粘接时,操作跑道铺设要十分细心,跑道的侧边应与地面施工标线对齐。
先将卷起跑道的一侧进行粘接,粘接好后,在将另一侧进行粘接,依次先将内侧跑道粘接好。
其它各道铺设过程与一道铺设大体相同,在刮胶过程中应注意已铺好的一道跑道侧边上刮留适当余量的粘接剂,以保证跑道两侧面的粘接效果。
跑道两侧边在粘接过程中,应将存留在跑道底部的空气赶挤干净,为确保侧边粘接牢固应在跑道与跑道侧边,用专用工具撬划一下在压稳,这样可以使侧边的粘接接口压住,直至胶水固化。
看天气和湿度而定,因为zkon 特有的底层蜂巢设计,胶水挤进底部的小方格内,在这样情况下,面层不但紧紧地和沥青面连接,而且平面活动也限制了。
小方格一半填了胶水一半填满空气。
运动员在上面竞赛时,空气和原胶受压缩储藏能量和避反震,在脚底离开面层时,天然胶和空气随着扩充把能量反送回给运动员。
弯道的铺设与直道铺设流程基本相同,但在操作过程中要更为细心。
4、表面压制跑道与地面粘接好后,为确保跑道与地面粘接牢固,为防止跑道翘边,就将以粘接好的跑道用重物将边缘部分压住,跑道两侧可用建筑红砖,用砖的大平面,一块接一块压稳,跑道与跑道端面接口处应用重方式处理,采用压边方法,但需用四层红砖,沿中心向两侧各摆三排平砖,直至胶水固化,以确保铺设质量。
在处理弯道过程中,由于跑道受力明显增强,跑道边缘的重压物比直道跑道粘接时重压物要增加一倍,且跑道表面中间沿丛向压一层红砖,保证跑道粘接的效果。
5、端口裁接端面接口粘接时应先将一端跑道用钢尺压稳,裁齐。
上压跑道与下压跑道在端口粘接时应考虑低温时的收缩量,零上30度铺设时应适当留有余量,使上压板与下压板有余量,挤粘两端口应涂有粘接剂,以便粘接效果更好。
七、清洗场地跑道粘接完毕且胶粘剂完全固化后,将场地清洗干净,同时检查跑道端口的接口处,对接口不牢或不平整的区域及时修补,为下一道工序做好准备。
八、画线场地经过修补、清洗后,进行画线工作。
画线是精雕细作程序,除确保测量仪器、设备、工具的精确度以外,施工人员应具备责任心强、工作认真的素质。
其测量精度为万分之一,选用的钢尺应充分考虑尺长检定及修改,点位线放完后,应进行三人校对,校对符合要求后再喷线。
喷线盒应每道一个,以保证跑道弧线的均匀一致性。
喷线过程中,注意喷线盒要及时清洗,避免喷线漆滴落在跑道表面,以保证跑道表面的美观、整洁。
九、清理场地完成以上所有工序后,进行场地清理,保持场内清洁。
此文档收集于网络,如有侵权请联系网站删除施工进度表日历天1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 工序准备工作基础清理放线跑道打磨铺涂底胶粘接胶板画线场地清理说明:1、开始施工时间为年月日,竣工时间为年月日2、面层施工时间为天。
3、如遇雨天或湿度超过80%或其它不具备施工条件时,应立即停止施工,工期顺延。
此文档仅供学习和交流工程实施组织管理计划针对国内体育设施、运动场地设计、施工缺乏标准及规范的现状,公司依据战略合作伙伴国家体育总局下属中体工程公司在建设工程管理的方法和经验,在公司内部,建立了相应的质量管理体系,严格按照项目工程规程,以保证工程的顺利实施和工程质量。
本公司在场地建造施工中,全面引进了建筑工程的项目管理方法,通过质量管理、进度管理、成本管理、安全管理和合同管理,建立了一整套严格的项目管理制度,为建造高标准、高质量的工程提供了保障。
同时,北京正康创捷体育设施工程有限责任公司根据自身的优势和建筑市场的发展趋势,积极推行项目总承包制,为业主项目管理提供全方位的服务,并以其高度专业的施工管理水平赢得了业主的信任。
本工程我们将按照项目管理的方法,建立项目工程部,独立运作管理,建立以项目经理为主的全面的管理机构,由高级工程师、工程师、助理工程师、技术员、施工员、质安员、材料员、预结算员等组成。
在施工前,必须做好施工准备工作才准开工。
开工前须具备的条件:施工图纸已会审;施工预算已编制;施工组织已经审批并已进行技术交底;场内场地平整及场内外交通道路已基本完成:施工用电、水可以满足;永久性或非永久性坐标和水准点已经设置;材料、成品、半成品等有适当的储备,并陆续进入现场,保证施工需要;施工机械设备已进场,并能正常运转;劳动力计划已经落实,随时可以调集;并已进行安全技术及防火教育。
为满足施工需要及以后跑道的划线要求,两个弯道圆心点及直、弯跑道交接的四个基准点设置坐标控制点及标高控制点,并用特制砼块作为永久性标志。
同时按照本工程的具体情况制定施工进度计划,并对每项单体项目进行自检,保证项目质量及工期安计划实施。
质量保证措施本工程在施工组织及实施过程中应严格遵守施工规范及按图纸施工。
进行技术交底层层落实,对进场工人进行质量教育,杜绝出现质量事故。
保证工程全部使用合格材料,材料进行送检及验收。
本次施工,将采用国内研发生产的环保预制型橡胶跑道产品,国外该产品一直运用在奥运会和世界锦标赛运动会上,该产品一次成型采用粘接式施工方式简便快捷是施工速度比其他方式提高一倍以上,一次达标。
该技术的使用,其机械损失率可达到<3%。
主要技术指标达到并超过国内同行业的领先水平,从而使塑胶面层更加美观,而且延长了塑胶面层的使用年限,相对降低了业主的投资费用。
解决施工影响措施在施工过程中,往往会遇到许多紧急情况,大致情况有,下雨、刮风、停电等,从而影响施工的进度和工程质量。
面对上述情况,我公司将采取以下应对措施:1、雨天如果在铺装施工过程中突然发生下雨紧急情况,则立即停止施工,用预先准备好的塑料薄膜遮盖材料。
将胶粘剂妥善保管,防止容器内进水。
2、刮风如果铺装施工过程中出现刮大风紧急情况,立即停止施工,将铺开和者未粘接的橡胶铺材用重物压盖,防止橡胶铺材移动,造成接缝错位。
3、停电停电对橡胶跑道施工影响不大,但是,如果在夜晚抢工期期间发生停电现象,应当做到有条不紊,防止发生混乱,造成质量问题。
季节性影响措施在施工过程中应充分考虑到季节性变化(温度和温差的变化)对施工的影响,采取科学合理的应对措施,确保工程质量、保证工程如期完工。
应对措施:通过调整胶粘剂的比例,确保面层与基础的粘接度,从而确保面层铺设的质量。
工期保证措施精心组织严格落实,确保在合同期内顺利完工。
根据工期的要求,合理安排施工人员,材料进场计划。
完成上一道工序要经监理或业主工程师验收合格后才能进行下一道工序施工,杜绝质量事故而引起延误工期。
工期共 20 天,详见施工进度表。
保修措施本工程保修期为10 年。
每年定期回访一次,回访按国际ISO9002质量程序进行,回访完毕后,请业主签署意见,因使用所造成的质量问题,我公司原继续提供优质服务。
除定期回访外,我公司每季度同业主电话联系一次,及时了解场地使用情况,对业主所提出的问题及要求,我公司将提供48小时相应,48小时到达现场,及时解决出现的问题。
此文档收集于网络,如有侵权请联系网站删除安全文明施工保证措施1、根据现场情况,进行围厂作业。
尽量隔绝与外界的联系,减少与周围的办公、学习、生活人群的接触。
2、现场的主要交通道路要硬化,一方面满足雨天施工的要求,同时避免车辆进出轮胎带土扬尘,尽量减少对周围环境的污染。
3、现场的临建要简朴大方,大门要整齐,各种标牌要符合省安监站要求。
4、现场的平面布置要科学合理,各种材料要堆放整齐,临水临电尽量采用地下埋设形式,以使施工空间有序。
5、现场的明火作业要选择安全地点,防火设施要确保到位,常备不懈,施工期间,要尽量不动烟火,做到万无一失、安全生产。
6、各种机械设备的用电要符合行业要求,操作人员要持证上岗,不得乱开乱压,一是防止机械伤人,二是保证施工质量。
7、学校是教育阵地,全体施工人员要服从学校规章制度的要求,未经工地项目经理部批准,一般不得进入学校内部进行活动,更不得违法乱纪。
此文档仅供学习和交流。
