水利水电工程设计收费标准说明
水利水电项目工程设计收费规范标准说明
水利水电工程设计收费标准说明一、本定额按正常条件进行编制,其设计内容和设计深度均应符合有关规程、规范和技术规定的要求。
二、工作内容包括设计工作的全过程,主要为:1、各设计阶段的准备工作,如调查研究、收集资料、落实设计条件等。
2、各设计阶段的方案技术经济比较、环境影响评价及环保措施设计。
3、设计中间成果审查及各设计阶段的补充修改工作。
4、配合建设单位进行建设过程中的工程验收、试运转、竣工验收,以及工程总结、回访、文件归档等。
5、现场设计代表工作。
三、设计阶段的工作范围1、可行性研究与初步设计工作的范围,分别按可行性和初步设计编制规程和规范的要求进行。
2、招标设计应根据审批的初步设计,并完成有关专题报告均相应于技术设计的深度,达到确定枢纽布置,各建筑物(含导流工程)的布置型式和结构尺寸、机电设备的布置和选型,以及施工总布置、总进度、主要施工方法和关键措施的安排,满足招标工作要求。
在此基础上提出招标设计与文件(含标底)。
3、技施设计的临时工程设计范围应包括导流工程,风、水、电和通信的主体设施工程(指站、厂、所),以及缆机平台,混凝土栈桥,场内主要交通干线、砂石和混凝土(含制冷)系统等主要辅助企业的设计。
四、本定额按不同设计阶段,划分为四种组合形式,如有其他组合形式时,要参照执行。
1、初步设计和技施设计共两阶段。
2、可行性研究、初步设计和技施设计共三阶段。
3、可行性研究、初步设计、国内招标设计和施工详图共四阶段。
4、可行性研究、初步设计、国外招标设施和施工详图共四阶段。
五、本定额所列的基本收取定额为第一种组合形式,即初步设计和技施设计两阶段定额。
六、本定额适用于新建水利水电工程,对其他扩建、加固、河道整治等工程,采用费率计算,计算基数为永久建筑工程、永久设备及安装工程和临时工程投资之和工程和临时工程投资之和。
设计费包括初步及技施两阶段设计费包括初步及技施两阶段((含招标设计含招标设计)),具体费率标准为:1、技术改造、扩建、加固工程(不含可行性研究)水电项目:费率2-5%。

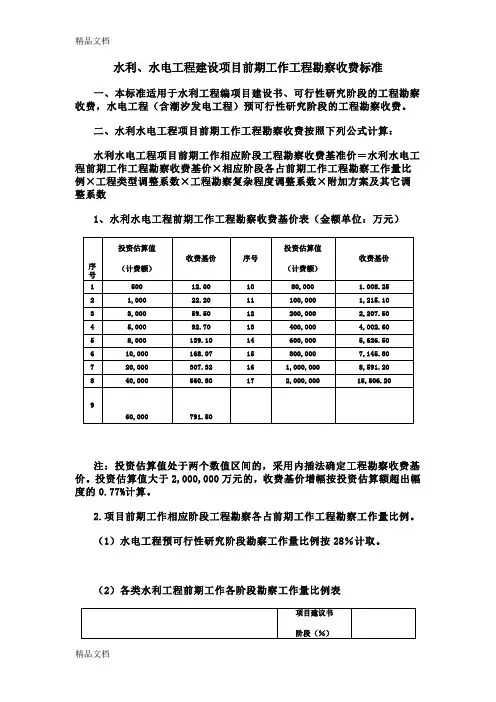

水利水电设计费取费标准
水利、水电工程建设项当先期工作工程勘探收费标准一、本标准合用于水利工程编项目建设书、可行性研究阶段的工程勘探收费,水电工程(含潮汐发电工程)预可行性研究阶段的工程勘探收费。
二、水利水电工程项当先期工作工程勘探收费依据以下公式计算:水利水电工程项当先期工作相应阶段工程勘探收费基准价=水利水电工程先期工作工程勘探收费基价×相应阶段各占先期工作工程勘探工作量比率×工程种类调整系数×工程勘探复杂程度调整系数×附带方案及其余调整系数1、水利水电工程先期工作工程勘探收费基价表(金额单位:万元)序投资估量值收费基价序号投资估量值收费基价(计费额)(计费额)号15001080,00021,00011100,0001,33,00012200,0002,45,00013400,0004,58,00014600,0005,610,00015800,0007,720,000161,000,0008,840,000172,000,00015,960,000注:投资估量值处于两个数值区间的,采纳内插法确立工程勘探收费基价。
投资估量值大于2,000,000 万元的,收费基价增幅按投资估量额高出幅度的%计算。
2.项当先期工作相应阶段工程勘探各占先期工作工程勘探工作量比率。
( 1)水电工程预可行性研究阶段勘探工作量比率按28%计取。
( 2)各种水利工程先期工作各阶段勘探工作量比率表阶段项目建议书可行性研究工程类型阶段(%)阶段(%)水库工程4555引调水工程建筑物3862灌区骨干工程(支渠以上,不一样);河流治理工程城市防备工程;渠道管线、河流谨防4357河口整顿工程;围垦工程水土保持工程40603、工程种类调整系数表序号工程类型调整系数1水电工程2潮汐发电工程3水库工程4水土保持工程引调水工程建筑物5灌区骨干工程渠道管线、河流和河流治理工程谨防6城市防洪工程建筑物河口整顿工程其余工程7围垦工程建筑物其余工程4、工程勘探复杂程度调整系数:水库工程和水电工程,依据复杂程度赋分表确立分值,再依据工程勘探复杂程度调整系数表复杂程度调整系数;其余水利工程直接查复杂程度调整系数表确立复杂程度调整系数。
(完整版)水利水电设计费取费标准
水利、水电工程建设项目前期工作工程勘察收费标准一、本标准适用于水利工程编项目建设书、可行性研究阶段的工程勘察收费,水电工程(含潮汐发电工程)预可行性研究阶段的工程勘察收费。
二、水利水电工程项目前期工作工程勘察收费按照下列公式计算:水利水电工程项目前期工作相应阶段工程勘察收费基准价=水利水电工程前期工作工程勘察收费基价×相应阶段各占前期工作工程勘察工作量比例×工程类型调整系数×工程勘察复杂程度调整系数×附加方案及其它调整系数1、水利水电工程前期工作工程勘察收费基价表(金额单位:万元)注:投资估算值处于两个数值区间的,采用内插法确定工程勘察收费基价。
投资估算值大于2,000,000万元的,收费基价增幅按投资估算额超出幅度的0.77%计算。
2.项目前期工作相应阶段工程勘察各占前期工作工程勘察工作量比例。
(1)水电工程预可行性研究阶段勘察工作量比例按28%计取。
(2)各类水利工程前期工作各阶段勘察工作量比例表3、工程类型调整系数表4、工程勘察复杂程度调整系数:水库工程和水电工程,根据复杂程度赋分表确定分值,再根据工程勘察复杂程度调整系数表复杂程度调整系数;其他水利工程直接查复杂程度调整系数表确定复杂程度调整系数。
水库、水电工程前期工程阶段工程勘察复杂程度赋分值表水库、水电和勘察水利工程前期工作阶段勘察复杂程度调整系数表5、水利水电工程前期工作工程勘察附加方案及其它调整系数表注:1、高程附加调整系数按计价格〔2002〕10号规定执行。
2、附加方案调整系数为两个或两个以上的,不得连乘,应当先将各调整系数相加,然后减去附加调整系数的个数,再加上定值1,作为附加方案调整系数的取值。
3、水库、水电等工程淹没处理区处理补偿费和施工辅助工程费列入计费额的比例,视承担工作量的大小取全额或部分费用列入计费额,具体比例由发包人和勘察人协商确定。
不承担上述工作内容的不列入计费额。
一、本标准适用于水利工程编项目建设书、可行性研究阶段的工程勘察收费,水电工程(含潮汐发电工程)预可行性研究阶段的工程勘察收费。

水利水电工程设计收费标准说明55767
水利水电工程设计收费标准说明一、本定额按正常条件进行编制,其设计内容和设计深度均应符合有关规程、规范和技术规定的要求。
二、工作内容包括设计工作的全过程,主要为:1、各设计阶段的准备工作,如调查研究、收集资料、落实设计条件等。
2、各设计阶段的方案技术经济比较、环境影响评价及环保措施设计。
3、设计中间成果审查及各设计阶段的补充修改工作。
4、配合建设单位进行建设过程中的工程验收、试运转、竣工验收,以及工程总结、回访、文件归档等。
5、现场设计代表工作。
三、设计阶段的工作范围1、可行性研究与初步设计工作的范围,分别按可行性和初步设计编制规程和规范的要求进行。
2、招标设计应根据审批的初步设计,并完成有关专题报告均相应于技术设计的深度,达到确定枢纽布置,各建筑物(含导流工程)的布置型式和结构尺寸、机电设备的布置和选型,以及施工总布置、总进度、主要施工方法和关键措施的安排,满足招标工作要求。
在此基础上提出招标设计与文件(含标底)。
3、技施设计的临时工程设计范围应包括导流工程,风、水、电和通信的主体设施工程(指站、厂、所),以及缆机平台,混凝土栈桥,场内主要交通干线、砂石和混凝土(含制冷)系统等主要辅助企业的设计。
四、本定额按不同设计阶段,划分为四种组合形式,如有其他组合形式时,要参照执行。
1、初步设计和技施设计共两阶段。
2、可行性研究、初步设计和技施设计共三阶段。
3、可行性研究、初步设计、国内招标设计和施工详图共四阶段。
4、可行性研究、初步设计、国外招标设施和施工详图共四阶段。
五、本定额所列的基本收取定额为第一种组合形式,即初步设计和技施设计两阶段定额。
六、本定额适用于新建水利水电工程,对其他扩建、加固、河道整治等工程,采用费率计算,计算基数为永久建筑工程、永久设备及安装工程和临时工程投资之和。
设计费包括初步及技施两阶段(含招标设计),具体费率标准为:1、技术改造、扩建、加固工程(不含可行性研究)水电项目:费率2-5%。
水利水电工程设计收费标准说明
三、各设计阶段所占比例与大中型水电站工程相同
序号 (一)
(二) (三) (四) (五) (六)
工程设计条件
开发方式 渠道电站 引水式、坝后式 有调压室的引水式 河床式、地下式 河床式兼厂顶溢流 机型 卧式 立轴 两种或两以上机型或新机型 地震设防烈度8度或8度以上
基础处理 简单:地质条件好或不进行地基处理 中等:按常规进行地基处理 复杂:地质条件复杂,需进行特殊地基处理 冰情严重
坝高 主坝(当水库库容在10亿米 3 以下时)
水库类别
一至三
四至六
七至十
1.05-1.15
1.05-1.15 1.02-1.06
0.95 1.00 1.02-1.10
1.02-1.05 1.05-1.10
1.05-1.10 1.10-1.15
0.97 1.02-1.05 1.05-1.08
1.02-1.05 1.02-1.05
水利水电工程设计收费标准说明
水利水电工程设计收费标准说明
一、本定额按正常条件进行编制,其设计内容和设计深度均应符合 有关规程、规范和技术规定的要求。
二、工作内容包括设计工作的全过程,主要为: 1、各设计阶段的准备工作,如调查研究、收集资料、落实设计条件 等。 2、各设计阶段的方案技术经济比较、环境影响评价及环保措施设计。 3、设计中间成果审查及各设计阶段的补充修改工作。 4、配合建设单位进行建设过程中的工程验收、试运转、竣工验收, 以及工程总结、回访、文件归档等。 5、现场设计代表工作。 三、设计阶段的工作范围 1、可行性研究与初步设计工作的范围,分别按可行性和初步设计编 制规程和规范的要求进行。 2、招标设计应根据审批的初步设计,并完成有关专题报告均相应于 技术设计的深度,达到确定枢纽布置,各建筑物(含导流工程)的布置型 式和结构尺寸、机电设备的布置和选型,以及施工总布置、总进度、主 要施工方法和关键措施的安排,满足招标工作要求。在此基础上提出招 标设计与文件(含标底)。 3、技施设计的临时工程设计范围应包括导流工程,风、水、电和通 信的主体设施工程(指站、厂、所),以及缆机平台,混凝土栈桥,场内 主要交通干线、砂石和混凝土(含制冷)系统等主要辅助企业的设计。 四、本定额按不同设计阶段,划分为四种组合形式,如有其他组合 形式时,要参照执行。 1、初步设计和技施设计共两阶段。 2、可行性研究、初步设计和技施设计共三阶段。 3、可行性研究、初步设计、国内招标设计和施工详图共四阶段。 4、可行性研究、初步设计、国外招标设施和施工详图共四阶段。
(整理)水利水电设计费取费标准
水利、水电工程建设项目前期工作工程勘察收费标准一、本标准适用于水利工程编项目建设书、可行性研究阶段的工程勘察收费,水电工程(含潮汐发电工程)预可行性研究阶段的工程勘察收费。
二、水利水电工程项目前期工作工程勘察收费按照下列公式计算:水利水电工程项目前期工作相应阶段工程勘察收费基准价=水利水电工程前期工作工程勘察收费基价×相应阶段各占前期工作工程勘察工作量比例×工程类型调整系数×工程勘察复杂程度调整系数×附加方案及其它调整系数1、水利水电工程前期工作工程勘察收费基价表(金额单位:万元)注:投资估算值处于两个数值区间的,采用内插法确定工程勘察收费基价。
投资估算值大于2,000,000万元的,收费基价增幅按投资估算额超出幅度的0.77%计算。
2.项目前期工作相应阶段工程勘察各占前期工作工程勘察工作量比例。
(1)水电工程预可行性研究阶段勘察工作量比例按28%计取。
(2)各类水利工程前期工作各阶段勘察工作量比例表3、工程类型调整系数表4、工程勘察复杂程度调整系数:水库工程和水电工程,根据复杂程度赋分表确定分值,再根据工程勘察复杂程度调整系数表复杂程度调整系数;其他水利工程直接查复杂程度调整系数表确定复杂程度调整系数。
水库、水电工程前期工程阶段工程勘察复杂程度赋分值表水库、水电和勘察水利工程前期工作阶段勘察复杂程度调整系数表5、水利水电工程前期工作工程勘察附加方案及其它调整系数表注:1、高程附加调整系数按计价格〔2002〕10号规定执行。
2、附加方案调整系数为两个或两个以上的,不得连乘,应当先将各调整系数相加,然后减去附加调整系数的个数,再加上定值1,作为附加方案调整系数的取值。
3、水库、水电等工程淹没处理区处理补偿费和施工辅助工程费列入计费额的比例,视承担工作量的大小取全额或部分费用列入计费额,具体比例由发包人和勘察人协商确定。
不承担上述工作内容的不列入计费额。
一、本标准适用于水利工程编项目建设书、可行性研究阶段的工程勘察收费,水电工程(含潮汐发电工程)预可行性研究阶段的工程勘察收费。
水利水电工程设计收费标准说明
水利水电工程设计收费标准说明一、本定额按正常条件进行编制,其设计内容和设计深度均应符合有关规程、规范和技术规定的要求。
二、工作内容包括设计工作的全过程,主要为:1、各设计阶段的准备工作,如调查研究、收集资料、落实设计条件等。
2、各设计阶段的方案技术经济比较、环境影响评价及环保措施设计。
3、设计中间成果审查及各设计阶段的补充修改工作。
4、配合建设单位进行建设过程中的工程验收、试运转、竣工验收,以及工程总结、回访、文件归档等。
5、现场设计代表工作。
三、设计阶段的工作范围1、可行性研究与初步设计工作的范围,分别按可行性和初步设计编制规程和规范的要求进行。
2、招标设计应根据审批的初步设计,并完成有关专题报告均相应于技术设计的深度,达到确定枢纽布置,各建筑物(含导流工程)的布置型式和结构尺寸、机电设备的布置和选型,以及施工总布置、总进度、主要施工方法和关键措施的安排,满足招标工作要求。
在此基础上提出招标设计与文件(含标底)。
3、技施设计的临时工程设计范围应包括导流工程,风、水、电和通信的主体设施工程(指站、厂、所),以及缆机平台,混凝土栈桥,场内主要交通干线、砂石和混凝土(含制冷)系统等主要辅助企业的设计。
四、本定额按不同设计阶段,划分为四种组合形式,如有其他组合形式时,要参照执行。
1、初步设计和技施设计共两阶段。
2、可行性研究、初步设计和技施设计共三阶段。
3、可行性研究、初步设计、国内招标设计和施工详图共四阶段。
4、可行性研究、初步设计、国外招标设施和施工详图共四阶段。
五、本定额所列的基本收取定额为第一种组合形式,即初步设计和技施设计两阶段定额。
六、本定额适用于新建水利水电工程,对其他扩建、加固、河道整治等工程,采用费率计算,计算基数为永久建筑工程、永久设备及安装工程和临时工程投资之和工程和临时工程投资之和。
设计费包括初步及技施两阶段设计费包括初步及技施两阶段((含招标设计含招标设计)),具体费率标准为:1、技术改造、扩建、加固工程(不含可行性研究)水电项目:费率2-5%。
水利水电设计费取费标准
水利、水电工程建设工程前期工作工程勘察收费标准一、本标准适用于水利工程编工程建设书、可行性研究阶段的工程勘察收费,水电工程〔含潮汐发电工程〕预可行性研究阶段的工程勘察收费。
二、水利水电工程工程前期工作工程勘察收费按照以下公式计算:水利水电工程工程前期工作相应阶段工程勘察收费基准价=水利水电工程前期工作工程勘察收费基价×相应阶段各占前期工作工程勘察工作量比例×工程类型调整系数×工程勘察复杂程度调整系数×附加方案及其它调整系数1、水利水电工程前期工作工程勘察收费基价表〔金额单位:万元〕注:投资估算值处于两个数值区间的,采纳内插法确定工程勘察收费基价。
投资估算值大于2,000,000万元的,收费基价增幅按投资估算额超出幅度的0.77%计算。
2.工程前期工作相应阶段工程勘察各占前期工作工程勘察工作量比例。
〔1〕水电工程预可行性研究阶段勘察工作量比例按28%计取。
〔2〕各类水利工程前期工作各阶段勘察工作量比例表3、工程类型调整系数表4、工程勘察复杂程度调整系数:水库工程和水电工程,根据复杂程度赋分表确定分值,再根据工程勘察复杂程度调整系数表复杂程度调整系数;其他水利工程直接查复杂程度调整系数表确定复杂程度调整系数。
水库、水电工程前期工程阶段工程勘察复杂程度赋分值表水库、水电和勘察水利工程前期工作阶段勘察复杂程度调整系数表5、水利水电工程前期工作工程勘察附加方案及其它调整系数表注:1、高程附加调整系数按计价格〔2002〕10号规定执行。
2、附加方案调整系数为两个或两个以上的,不得连乘,应领先将各调整系数相加,然后减去附加调整系数的个数,再加上定值1,作为附加方案调整系数的取值。
3、水库、水电等工程淹没处理区处理补偿费和施工辅助工程费列入计费额的比例,视承当工作量的大小取全额或局部费用列入计费额,具体比例由发包人和勘察人协商确定。
不承当上述工作内容的不列入计费额。
一、本标准适用于水利工程编工程建设书、可行性研究阶段的工程勘察收费,水电工程〔含潮汐发电工程〕预可行性研究阶段的工程勘察收费。
水利水电工程设计收费标准说明
水利水电工程设计收费标准说明水利水电工程设计收费标准是指水利水电工程设计服务提供商或设计机构对于其所提供的设计服务所收取的费用标准。
在水利水电工程领域中,从工程设计到工程建设和运营维护,设计服务是整个工程生命周期不可或缺的一部分。
因此,设计收费标准的制定对于设计服务的质量和数量均有着至关重要的影响。
水利水电工程设计收费计算方法水利水电工程设计收费标准往往根据以下三个主要因素来计算:1.工程规模:根据设计工程的规模大小、所处的项目地理位置以及工程技术难度等因素来计算设计服务费用。
2.工程类型:根据工程类型的不同,设计服务的工作量和要求也会有所不同,因此设计收费标准也会因此而异。
3.服务内容:设计服务的内容包含方案设计、初步设计、施工图设计、施工图预算和评审、设计协议和技术咨询等,因此不同设计服务的具体内容及其侧重点也会影响收费标准的制定。
设计服务价格的计算往往是根据设计服务的工程量和工程类型的复杂程度来确定的,价格通常以rmb/平方米、rmb/人天或rmb/项目等方式计算。
具体计算方式通常是对设计服务的工作量和复杂程度进行统计和评估,然后计算出对应的人力和时间成本,并加上合理的利润或费用折旧等额外因素,得到最终的设计服务价格。
水利水电工程设计收费标准制定制定水利水电工程设计收费标准,需要考虑多个因素。
1.行业标准化:在制定设计收费标准的过程中,可以参考行业标准化的指导原则和规范,遵循行业内的统一约定,从而确保设计收费标准的准确性和公平性。
2.市场需求:不同地域和不同客户对于设计服务的需求、质量和效率等有所不同,因此在设计收费标准的制定过程中,需要考虑市场需求的方向和趋势,确保所制定的收费标准符合现实需求。
3.技术复杂度:设计服务的复杂度和技术难度是影响设计收费标准制定的主要因素之一,需要对不同设计服务类型的难度和复杂度进行分别评估,确保设计收费标准的公平合理。
4.市场竞争:在市场竞争激烈的情况下,设计服务提供商需要根据市场需求和竞争状况调整设计收费标准,提高设计服务的质量和效率,以吸引更多顾客的选择。
水利水电设计费取费标准
v1.0 可编写可改正水利、水电工程建设项当先期工作工程勘探收费标准一、本标准合用于水利工程编项目建设书、可行性研究阶段的工程勘探收费,水电工程(含潮汐发电工程)预可行性研究阶段的工程勘探收费。
二、水利水电工程项当先期工作工程勘探收费依据以下公式计算:水利水电工程项当先期工作相应阶段工程勘探收费基准价=水利水电工程先期工作工程勘探收费基价×相应阶段各占先期工作工程勘探工作量比率×工程种类调整系数×工程勘探复杂程度调整系数×附带方案及其余调整系数1、水利水电工程先期工作工程勘探收费基价表(金额单位:万元)投资估量值投资估量值序收费基价序号收费基价号(计费额)(计费额)15001080,00021,00011100,0001,33,00012200,0002,45,00013400,0004,58,00014600,0005,610,00015800,0007,720,000161,000,0008,840,000172,000,00015,960,000注:投资估量值处于两个数值区间的,采纳内插法确立工程勘探收费基价。
投资估量值大于2,000,000万元的,收费基价增幅按投资估量额高出幅度的%计算。
项当先期工作相应阶段工程勘探各占先期工作工程勘探工作量比率。
(1)水电工程预可行性研究阶段勘探工作量比率按28%计取。
1(2)各种水利工程先期工作各阶段勘探工作量比率表阶段项目建议书可行性研究工程类型阶段(%)阶段(%)水库工程4555引调水工程建筑物3862灌区骨干工程(支渠以上,不一样);河流治理工程渠道管线、河流谨防4357城市防备工程;河口整顿工程;围垦工程水土保持工程40603、工程种类调整系数表序号工程类型调整系数水电工程潮汐发电工程水库工程水土保持工程引调水工程建筑物5灌区骨干工程渠道管线、河流谨防和河流治理工程城市防洪工程建筑物6其余工程河口整顿工程建筑物围垦工程其余工程24、工程勘探复杂程度调整系数:水库工程和水电工程,依据复杂程度赋分表确立分值,再依据工程勘探复杂程度调整系数表复杂程度调整系数;其余水利工程直接查复杂程度调整系数表确立复杂程度调整系数。
水利水电设计费取费标准
水利、水电工程建设项目前期工作工程勘察收费标准一、本标准适用于水利工程编项目建设书、可行性研究阶段的工程勘察收费,水电工程(含潮汐发电工程)预可行性研究阶段的工程勘察收费。
二、水利水电工程项目前期工作工程勘察收费按照下列公式计算:水利水电工程项目前期工作相应阶段工程勘察收费基准价=水利水电工程前期工作工程勘察收费基价×相应阶段各占前期工作工程勘察工作量比例×工程类型调整系数×工程勘察复杂程度调整系数×附加方案及其它调整系数1、水利水电工程前期工作工程勘察收费基价表(金额单位:万元)注:投资估算值处于两个数值区间的,采用内插法确定工程勘察收费基价。
投资估算值大于2,000,000万元的,收费基价增幅按投资估算额超出幅度的%计算。
2.项目前期工作相应阶段工程勘察各占前期工作工程勘察工作量比例。
(1)水电工程预可行性研究阶段勘察工作量比例按28%计取。
(2)各类水利工程前期工作各阶段勘察工作量比例表3、工程类型调整系数表4、工程勘察复杂程度调整系数:水库工程和水电工程,根据复杂程度赋分表确定分值,再根据工程勘察复杂程度调整系数表复杂程度调整系数;其他水利工程直接查复杂程度调整系数表确定复杂程度调整系数。
水库、水电工程前期工程阶段工程勘察复杂程度赋分值表水库、水电和勘察水利工程前期工作阶段勘察复杂程度调整系数表5、水利水电工程前期工作工程勘察附加方案及其它调整系数表注:1、高程附加调整系数按计价格〔2002〕10号规定执行。
2、附加方案调整系数为两个或两个以上的,不得连乘,应当先将各调整系数相加,然后减去附加调整系数的个数,再加上定值1,作为附加方案调整系数的取值。
3、水库、水电等工程淹没处理区处理补偿费和施工辅助工程费列入计费额的比例,视承担工作量的大小取全额或部分费用列入计费额,具体比例由发包人和勘察人协商确定。
不承担上述工作内容的不列入计费额。
一、本标准适用于水利工程编项目建设书、可行性研究阶段的工程勘察收费,水电工程(含潮汐发电工程)预可行性研究阶段的工程勘察收费。
(1985)水利水电工程设计收费标准说明
一、本定额按正常条件进行编制,其设计内容和设计深度均应符合有关规程、规范和技术规定的要求。
二、工作内容包括设计工作的全过程,主要为:1、各设计阶段的准备工作,如调查研究、收集资料、落实设计条件等。
2、各设计阶段的方案技术经济比较、环境影响评价及环保措施设计。
3、设计中间成果审查及各设计阶段的补充修改工作。
4、配合建设单位进行建设过程中的工程验收、试运转、竣工验收,以及工程总结、回访、文件归档等。
5、现场设计代表工作。
三、设计阶段的工作范围1、可行性研究与初步设计工作的范围,分别按可行性和初步设计编制规程和规范的要求进行。
2、招标设计应根据审批的初步设计,并完成有关专题报告均相应于技术设计的深度,达到确定枢纽布置,各建筑物(含导流工程)的布置型式和结构尺寸、机电设备的布置和选型,以及施工总布置、总进度、主要施工方法和关键措施的安排,满足招标工作要求。
在此基础上提出招标设计与文件(含标底)。
3、技施设计的临时工程设计范围应包括导流工程,风、水、电和通信的主体设施工程(指站、厂、所),以及缆机平台,混凝土栈桥,场内主要交通干线、砂石和混凝土(含制冷)系统等主要辅助企业的设计。
四、本定额按不同设计阶段,划分为四种组合形式,如有其他组合形式时,要参照执行。
1、初步设计和技施设计共两阶段。
2、可行性研究、初步设计和技施设计共三阶段。
3、可行性研究、初步设计、国内招标设计和施工详图共四阶段。
4、可行性研究、初步设计、国外招标设施和施工详图共四阶段。
五、本定额所列的基本收取定额为第一种组合形式,即初步设计和技施设计两阶段定额。
六、本定额适用于新建水利水电工程,对其他扩建、加固、河道整治等工程,采用费率计算,计算基数为永久建筑工程、永久设备及安装工程和临时工程投资之和。
设计费包括初步及技施两阶段(含招标设计),具体费率标准为:1、技术改造、扩建、加固工程(不含可行性研究)水电项目:费率2-5%。
水利项目:费率1-5%。
水利工程设计收费标准
利水电工程设计概(估)算费用构成及计算标准状态:有效发布日期:1998-01-07 生效日期: 1998-01-07发布部门: 水利部发布文号: 水建[1998]15号第一章总则一、《水利水电工程设计概(估)算费用构成及计算标准》(以下简称本标准),是根据建设部、中国人民建设银行建标(93)第894号文颁发的《关于调整建筑安装工程费用项目组成的若干规定》精神,在我部水规(1991)43号文及水建(1994)284号文基础上修订的。
它是编制和审批水利水电工程可行性研究投资估算和初步设计概算的依据,也是编制工程标底的指导性标准。
二、本标准适用于中央投资或地方投资中央补助的大型水利水电工程。
三、本标准的管理和解释单位为水利部建设司。
四、各省、自治区、直辖市水利(水电)厅(局),可参照本标准,另行制订适合本地区中小型水利水电工程的费用标准。
第二章费用构成一、水利水电工程建设项目费用,由建筑工程费、安装工程费、设备费、临时工程费、其它费用、预备费、建设期还贷利息和水库淹没处理补偿费组成。
二、建筑工程费用和安装费用,由直接工程费、间接费、计划利润、税金四部分组成。
1.直接工程费(1)直接费(2)其它直接费(3)现场经费2.间接费(1)企业管理费(2)财务费(3)其它费用3.计划利润4.税金三、设备费1.设备原价2.运杂费3.运输保险费4.采购及保管费四、临时工程费,其费用构成同建筑工程费用和安装工程费用。
五、其它费用,由建设管理费、生产及管理单位准备费、科研勘测设计费、其它费用组成。
1.建设管理费(1)建设单位开办费(2)建设单位经常费(3)工程监理费(4)项目建设管理费(5)建设及施工场地征用费(6)联合试运转费2.生产及管理单位准备费(1)生产及管理单位提前进场费(2)生产职工培训费(3)管理用具购置费(4)备品备件购置费(5)工器具及生产家俱购置费(6)管理单位运行启动费3.科研勘测设计费(1)科学研究试验费(2)资源勘察规划统筹费(3)勘测设计费4.其它费用(1)技术装备补贴费(2)施工企业基地建设补贴费(3)定额编制管理费(4)工程质量监督费(5)施工期运行费(6)供电贴费(7)工程保险费(8)其它税费六、预备费1.基本预备费2.价差预备费七、建设期还贷利息八、水库淹没处理补偿费1.农村移民安置迁建费2.城镇及集镇迁建补偿费3.专业项目恢复改建费4.防护工程费5.库底清理费6.其它费用7.预备费8.有关税费9.环境影响等补偿费第三章直接工程费一、直接工程费指建筑安装工程施工过程中直接消耗在工程项目上的活劳动和物化劳动。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

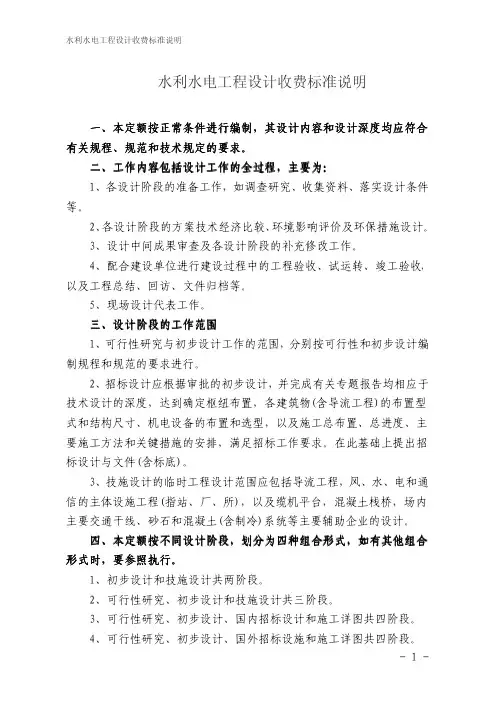

水利水电工程设计收费标准说明
一、本定额按正常条件进行编制,其设计内容和设计深度均应符合有关规程、规
范和技术规定的要求。
二、工作内容包括设计工作的全过程,主要为:
1、各设计阶段的准备工作,如调查研究、收集资料、落实设计条件等。
2、各设计阶段的方案技术经济比较、环境影响评价及环保措施设计。
3、设计中间成果审查及各设计阶段的补充修改工作。
4、配合建设单位进行建设过程中的工程验收、试运转、竣工验收,以及工程总
结、回访、文件归档等。
5、现场设计代表工作。
三、设计阶段的工作范围
1、可行性研究与初步设计工作的范围,分别按可行性和初步设计编制规程和规
范的要求进行。
2、招标设计应根据审批的初步设计,并完成有关专题报告均相应于技术设计的深度,达到确定枢纽布置,各建筑物(含导流工程)的布置型式和结构尺寸、机
电设备的布置和选型,以及施工总布置、总进度、主要施工方法和关键措施的安排,满足
招标工作要求。
在此基础上提出招标设计与文件(含标底)。
3、技施设计的临时工程设计范围应包括导流工程,风、水、电和通信的主体设
施工程(指站、厂、所),以及缆机平台,混凝土栈桥,场内主要交通干线、砂石和混凝土(含制冷)系统等主要辅助企业的设计。
四、本定额按不同设计阶段,划分为四种组合形式,如有其他组合形式时,要参照执行。
1、初步设计和技施设计共两阶段。
2、可行性研究、初步设计和技施设计共三阶段。
3、可行性研究、初步设计、国内招标设计和施工详图共四阶段。
4、可行性研究、初步设计、国外招标设施和施工详图共四阶段。
五、本定额所列的基本收取定额为第一种组合形式,即初步设计和技施设计两阶段定额。
六、本定额适用于新建水利水电工程,对其他扩建、加固、河道整治等工程,采用费率计算,计算基数为永久建筑工程、永久设备及安装工程和临时工程投资之和。
设计费包括初步及技施两阶段(含招标设计),具体费率标准为:
1、技术改造、扩建、加固工程(不含可行性研究)
水电项目:费率2-5%。
水利项目:费率1-5%。
2、河道整治、堤防工程:费率0.4-1.2% (不含可行性研究)。
3、其他工程和城市防护、河口整治、围垦工程等,根据具体工程情况另行核定。
七、本定额不包括下述工程的设计
1、对外永久交通工程,包括公路、铁路、桥涵、码头等。
2、110KV电压等级及其以上场外供电线路。
3、送出工程(含接入系统)。
4、对外永久通信系统工程(不含工程端)。
5、超出本定额所列规模的工程。
6技施阶段的一般性临时工程,如临时房屋,场内交通支线,场内风、水、电、通信线路和一般辅助企业(如修配厂、加工厂等)。
7、水库淹没区专项设计费用根据有关行业标准向设计委托方另行计取。
八、本定额不包括下述工作:
1、工程勘测。
2、工程监理。
3、不属设计原因,责任方不在设计单位增加的设计工作(含非设计原因拖延的
工期)。
4、由委托单位聘请的国内外专家咨询费用
5、勘测设计进点。
6大型特殊试验。
上述工作内容中勘测、工程监理另有计算标准。
委托单位聘请的专家咨询费,由委托单位开支,不属设计单位责任而增加的设计工作,经设计单位提出增加设计工作量报告,由原设计审查单位核定。
九、从国外进口建筑材料、施工机械不论招标与事,均不按国外招标计算费用。
如一个建设项目的建筑工程进行国内招标,而全部或部分主要机电工程进行国外招标时,招标设计阶段的费用按基本收费定额的27%计算,反之按28%计算。
十、使用本定额时,凡以发电为主,装机容量在2.5万千瓦以上者,均按大中型水电站工程标准计算;装机容量小于2.5万千瓦的水利水电工程,按小型水电站工程标准和相配套的水工建筑物(如水库枢纽、水闸、引水隧洞或渠道工程)的标准计算;不以发电为主的水库枢纽工程,如其装机容量大于 2.5万千瓦,也可
以采用大中型水电站工程标准。
十一、抽水蓄能电站可参照同等规模水电站标准,一般应低于水民站定额的
5-10%。
十二、设计单位提供大中型设计文件的份数,除特殊情况外,应根据有关规定办
理。
十三、定额中一般数字表示的适用范围
1、只用一个数字,不加“以上”、“以下”、“以内”、“以外”、“小于”
“大于”等表示的,只适用于数字本身。
2、数字后用“以上”、“以外”、“大于”、“超过”表示的,都不包括数字本身。
3、数字后用“以下”、“以内”、“小于或等于”、“不大于”表示的,都包括数字本身。
4、数字连续用“ XX ―― XX ”表示的,适用于这两个数字区间的范围,相当于
“ XX以上至XX以下”。
第一章大中型水电站工程
、设计基本收费定额
注:不同电站容量基本收费定额按插入法计算。
二、各设计阶段所占比例
1、工程按初步设计和技施设计两个阶段设计时,占表列数字的比例为;
初设30%
技施70%
2、工程按可行性研究,初步设计和技施设计三个阶段设计时,占表数字比例为: 可行性研究20%
初设25%
技施70%
3、工程按可行怀研究、初步设计、招标设计、施工详图四个阶段设计时,占表
列数字的比例为:
可行性研究20%
初设25%
国内招标设计25%
国外招标设计30%施工详图60%
、难度系数表
注:带阶段的困难系数,只能增加本阶段比例
第二章水库枢纽工程
、设计基本收费定额
水库容量(亿米3)收费定额(万元)
注:不同水库容量基本收费定额按插入法计算、各设计阶段所占比例与大中型水电站工程相同、难度系数表
第三章配套小型水电站工程
一、设计范围
本定额包括自压力前池起范围内的电站。
如有水库枢纽、水闸。
引水隧洞工程时, 可与相应工程定额配套使用。
、设计基本收费定额
注:不同电站容量,基本收费定额按插入法计算三、各设计阶段所占比例与大中型水电站工程相同
第四章泵站工程
、设计范围
本定额指直接从江、河、湖泊、水库取水的临河泵产、电气设计为厂房进线孔以内部分。
不包括厂外输电、变电、通信工程设计内容。
注:不同装机容量收费定额按插入法计算
三、各设计阶段所占比例与大中型水电站水电站工程相同
第五章水闸枢纽工程
、设计范围
本定额包括拦河闸、冲沙闸、节制闸、进(排)水闸、挡潮闸及低坝引水枢纽, 不含船闸、沉沙池。
、设计基本收费定额
过闸(坝)流量(米3 / 秒)收费定额(元/米3 /秒)
四、难度系数表
第六章灌区工程
一、灌区工程可行性研究
1、设计范围:本定额包括总体布置、泵站、灌(排)渠道及渠系建筑物、不含水库枢纽工程、灌区反调节水库、水闸(低坝)枢纽、临河泵站、喷(滴)灌及渗灌、输变电、通信。
2、可行性研究基本收费定额
单位:万元
万亩
3、地形类别
一类:平原,地形相对高差5米以下。
二类:浅丘,地形相对高差5-30米。
三类:深丘,地形相对高差30-100米。
四类:山区,地形相对高差100米以上4、难度系数
、灌(排)渠道工程
1、设计范围:包括除引水枢纽(水库或拦河闸坝)、隧洞、渡漕、倒虹吸及穿越铁路、公路的大、中型桥涵等以外的各类渠系建筑物设计。
2、设计基本收费定额:
单位:万元/千米
3、难度系数
无衬砌渠道0.8。
暗渠1.05-1.20。
有通航要求者1.05。
怕面相同的渠道超过20 公里的部分按0.85折算。
地质条件复杂者1.1
4、地形类别
地形类别与灌区可行性研究相同。
5、各设计阶段所占比例与大中型水电站工程相同
三、无压输水隧洞工程
1、设计基本收费定额
单位:万元/千米
注:单洞长<500米时,基本收费定额按500米计
2、各设计阶段所占比例与大中型水电站工程相同。
3、难度系数
四、渡槽(倒虹吸)工程
1、设计基本收费定额
注:1、渡槽长度系指槽身净长
2、倒虹吸工程折算长度
倒虹吸折算长=水平段+0.6斜坡段长+进出口段长3、长度小于50米,按50米计
2、难度系数
第七章科研试验
、内容:包括该工程进行勘测和设计所需的全部研试验工作(不含大型特殊试验)
科研试验费用按勘测设计费用的百分比计算,比例规定如下:。
