2018监理《三控》真题
监理工程师三控2018真题
2018 年全国注册监理工程师执业资格考试建设工程质量、投资、进度控制一、单项选择题(共80题,每题1分。
每题的备选项中,只有1个最符合题意)1.在正常使用条件下,工程应满足规定功能要求使用的年限是工程质量()的表现A.适用性B.耐久性C.安全性D.可靠性2.下列工程质量控制主体中,属于监控主体的是()A.勘察设计单位B.施工单位C.材料供应单位D.监理单位3.根据《建设工程质量管理条例》,建设工程的保修期自工程()之日起计算A.竣工预验收合格B.竣工验收报告提交C.竣工验收合格D.竣工备案4.根据《房屋建筑和市政基础设施工程施工图设计文件审核管理办法》,施工图设计文件审查合格后,施工图审查机构应当在()个工作日内将审查情况报工程所在地县级以上地方人民政府建设主管部门备案。
A.5B.7C.10D.155.关于监理企业质量管理体系文件中质量手册的说法,正确的是()。
A.质量手册是指导监理企业开展工作的技术性文件B.质量手册是监理企业实施质量管理体系要素的描述C.质量手册是监理企业具体作业活动的指导下文件D.质量手册是监理企业具体作业活动的纲领性文件6.《卓越绩效评价准则》与ISO9000质量管理体系相同点体现在()方面。
A.评价方式B.关注点C.使用方法(工具)D.目标要求7.工程质量抽样检验中,弃真错误的概率未a,存伪错误的概率未b,两类风险控制的一般范围是()。
A.a=1%~3%,b=3%~8%B. a=1%~5%,b=5%~10%C.a=2%~4%,b=4%~8%D. a=2%~5%,b=5%~10%8.工程质量统计分析中,因分组数或组距确定不当,会形成()直方图。
A.折齿型B.孤岛型C.双峰型D.绝壁型9.工程施工过程中,某组混凝土标准时间的立方体抗压强度的值分别为31.5MPa、36MPa、41.5MPa、则该组件的试验结果为()MPa。
A.41.5B.36.3C.36.0D.31.510.工程施工过程中,对于钢筋电渣压力焊焊接接头,应进行的力学性能试验是()。
2018佑森监理工程师《三控》考试真题及答案解析
2018 监理工程师《三控》考试真题及答案解析54.某工程在施工过程中,因不可抗力造成损失,承包人及时向项目监理机构提出了索赔申请并附有相关证明材料要求补卜偿的经济损失如下:(1)在建工程损失30万元;(2)承包人的施工机械设备损坏损失5万元;(3)承包人受伤人员医药费和补偿金45万程清理修复费用2万元。
根据《建设工程施工合同(A.32.0B.36.5C.37.0D41.5【答案】A55.某工程施工至2018年3月底,经统计分析:已完工作预算投资580万元,已完工作实际投570万元,计划工作预页算投资600万元该工程此时的进度偏差为()万元。
A-30B-20C-10D10【答案】B56.某工程施工至2017年12月底,经统计分析:已完工作作预算投资480万元,已完工作实际投资510万元,计划工作预算投资450万元,该工程此时的投资绩效指数为()。
A.0.88B0.94C1.06D1.07【答案】B57.为确保建设工程进度控制目标的实现项目监理机构可采取的技术措施是( )。
A监理工程进度信息沟通网络B审查承包商提交的进度计c及时办理工程进度款支付手纳D建立实际进度检查分机制度【答案】B72下列工作中属于建设工程进度检测系统过程中工作内容的是( )。
A分析进度偏差产生的原因B实际进度数据的加工处理量c确定后续工作和总期的限制条件D分析进度偏差对后续工作的影响【答案】B多项选择题101. 下列投资方案经济评价指标中,属于动态评价指标的有()。
A.内部收益率B.资本金净利润率C.资产负债率D. 净现值率E. 总投资收益率参考答案:AD答案解析:本题考查的是方案经济评价的主要指标。
动态评价指标包括:内部收益率;动态投资回收期;净现值;净现值率;净年值。
P45102. 下列价值工程对象的选择方法中,属于非强制确定方法的有()。
A.应用数理统计分析的方法B.考虑各种因素凭借经验集体研究确定的方法C.以功能重要程度来选择的方法D. 寻求价值较低对象的方法E. 按某种费用对某项技术经济指标影响程度来选择的方法参考答案:ABDE答案解析:本题考查的是价值工程的应用。
监理工程师《三控》试题及答案
监理工程师《三控》试题及答案监理工程师《三控》试题及答案2018引导语:三控即“成本控制、进度控制、质量控制”的简称,是工程建设中监理工作的一方面。
以下是店铺整理的监理工程师《三控》试题及答案2018,欢迎参考!1、建设工程总投资包括( )。
A、工程造价B、固定资产C、流动资产投资D、建设投资和流动资产投资2、在世界银行工程造价的构成中,有一项费用有可能发生,有可能不发生,在正常建设条件下可能不动用,只是一种贮备。
此项费用是( )。
A、不可预见准备金B、应急费用C、未明确项目准备金D、建设成本上升费用3、按照费用构成要素划分的建筑安装工程费中,下列不属于人工费的是( )。
A、津贴补贴B、加班加点工资C、流动施工津贴D、机上司机4、按费用构成要素划分的建筑安装工程费,社会保障费属于( )。
A、措施费B、企业管理费C、规费D、直接费5、根据现行的规定,项目经理的工资应列入( )。
A、其他直接费B、现场经费C、企业管理费D、人工费6、按造价形成划分的建筑安装工程费由( )、规费和税金构成。
A、直接费、间接费、其他项目费B、分部分项工程、措施项目费C、分部分项工程、措施项目费、其他项目费D、直接费、间接费7、按造价形成划分的建筑安装工程费,大型机械设备进出场及安拆费列入( )。
A、施工机械使用费B、分部分项工程费C、措施项目费D、间接费8、按造价形成划分的建筑安装工程费,已完工程及设备保护费是指在( ),对已完工程及设备进行保护所需的费用。
A、施工过程中B、施工结束后C、竣工验收前D、竣工验收后9、下列有关计日工的表述,正确的是( )。
A、为了解决现场发生的零星工作的计价而设立的B、适用的所谓零星工作一般是指合同约定之内的或者因变更而产生的C、国际上常见的标准合同条款中,大多数都未设立计日工计价机制D、工程量清单中有相应项目的额外工作10、按费用构成要素划分的建筑安装工程费,对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用列入( )。

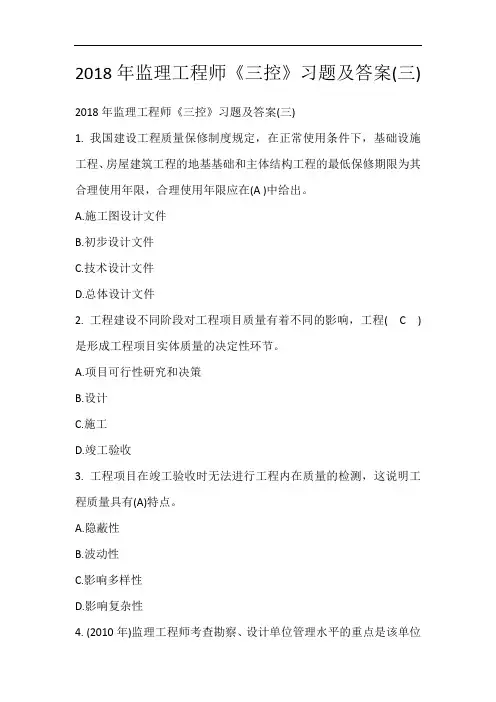

2018年监理工程师《三控》习题及答案(三)
2018年监理工程师《三控》习题及答案(三) 2018年监理工程师《三控》习题及答案(三)1. 我国建设工程质量保修制度规定,在正常使用条件下,基础设施工程、房屋建筑工程的地基基础和主体结构工程的最低保修期限为其合理使用年限,合理使用年限应在(A )中给出。
A.施工图设计文件B.初步设计文件C.技术设计文件D.总体设计文件2. 工程建设不同阶段对工程项目质量有着不同的影响,工程(C)是形成工程项目实体质量的决定性环节。
A.项目可行性研究和决策B.设计C.施工D.竣工验收3. 工程项目在竣工验收时无法进行工程内在质量的检测,这说明工程质量具有(A)特点。
A.隐蔽性B.波动性C.影响多样性D.影响复杂性4. (2010年)监理工程师考查勘察、设计单位管理水平的重点是该单位的管理水平是否与其(C)相符合。
A.组织机构B.管理体制C.资质等级D.业务能力5. 在下列质量控制的统计分析方法中,应采用等距抽样的是(C)。
A.管理用相关图B.管理用排列图C.管理用控制图D.管理用直方图6. 在实施勘察工作之前,监理工程师应审核勘察单位编制的(B)。
A.勘察规划B.勘察方案C.勘察管理文件D.勘察工作责任制7. 检验批的质量验收记录中的验收结论应由(A )填写。
A.专业监理工程师B.项目专业质检员C.总监理工程师D.建设单位代表8. ( B)是保证达到施工质量要求的必要前提。
A.作业技术交底B.质量控制点的设置C.技术方案先行D.测量及计量器具的性能和精度9. (2009年)下列施工成品中,适合用防护措施保护的是( A)。
A.清水楼梯踏步B.镶面大理石柱C.地漏D.垃圾道10. 在分包单位资质的审核确认中,监理工程师审查总承包单位提交的分包单位资质报审表后,还要对(C)进行调查。
A.分包合同B.分包范围C.分包单位D.分包协议草案。
监理工程师《三控》试题及答案(2)
监理工程师《三控》试题及答案(2)监理工程师《三控》试题及答案201847、已知年利率12%,每月复利计息一次,则季实际利率为( )。
A、1.003%B、3.00%C、3.03%D、4.00%48、有四个借贷方案:甲方案年贷款利率6.11%,每季度复利一次;乙方案年贷款利率6%,每季度复利一次;丙方案年贷款利率6%,每月复利一次;丁方案年贷款利率6%,每半年复利一次。
则贷款利率最小的方案是( )。
A、甲B、乙C、丙D、丁49、王某每年年末存入银行10000元,如果存款利率为8%,第五年末可得款为( )。
A、58666元B、61000元C、56000元D、62000元50、某单位预计从现在起连续3年年末有4万元的专项支出,为此准备存入银行一笔专项基金,如果年利率为12%,复利半年计息一次,现在存入银行专项基金的最小额度是( )。
A、9.548万元B、9.652万元C、10.692万元D、19.668万元51、方案经济评价指标体系中,动态的价值性指标是( )。
A、投资回收期B、净年值C、总投资收益率D、内部收益率52、下列经济评价指标中,属于反映盈利能力的静态评价指标的是( )。
A、净现值B、投资收益率C、利息备付率D、项目投资财务净现值53、某方案的建设投资为25000万元,流动资金为5000万元,铺底流动资金为1000万元,项目资本金为15000万元。
其试运行阶段的年平均息税前利润和净利润分别为5000万元、3000万元,运营阶段的年平均息税前利润和净利润分别为6000万元、4500万元。
则其总投资收益率 (ROI)为( )。
A、13%B、15%C、20%D、30%54、在投资项目的财务评价中,计算利息备付率这一评价指标的目的是要对项目的( )进行分析。
A、负债水平B、偿债能力C、盈利水平D、保障能力55、某项目投资方案的现金流量如下图所示,从投资回收期的角度评价项目,如基准静态投资回收期Pc为7.5年,则该项目的静态投资回收期( )。
2018年监理工程师《三控》真题与解析(20190318093046)
2018年全国注册监理工程师执业资格考试建设工程质量、投资、进度控制一、单项选择题(共80题,每题1分。
每题的备选项中,只有1个最符合题意)(1-15题暂缺)16.工程施工过程中,对已进场但检验不合格的工程材料,项目监理机构应要求施工单位()。
A.停工整改并封存不合格材料B.征求设计单位对不合格材料的使用意见C.限期将不合格材料撤出施工现场D.征求检测机构对不合格材料的使用意见17.用于工程的进口设备进场后,应有()组织相关单位进行联合检查验收A.建设单位B.项目监理机构C.施工单位D.设备供应单位18.根据《建设工程监理规范》,总监理工程师应签发工程暂停令的情形是()。
A.施工存在质量事故隐患B.施工单位未按施工方案施工C.施工单位未按审查通过的工程设计文件施工D.施工不应当造成工程质量缺项19.采购设备时,根据设计文件要求编制的设备采购方案应由()批准后方可实施。
A.施工单位B.设计单位C.项目监理机构D.建设单位20.项目监理机构对特别重要设备的制造过程质量控制可采取()方式。
A.驻厂监造B.定点监造C.巡回监造D.目标监造21.根据《建设工程施工质量验收统一标准件》,分项工程应按()划分。
A.工程量、施工程序B.主要工种、施工工艺C.工程部位、施工特点D.专业性质、楼层22.根据《建设工程施工质量验收统一标准件》,符合专业验收规范规定适当调整试验数量的实施方案,需报()审核确认。
A.建设单位B.施工单位C.项目监理机构D.设计单位23.根据《建设工程施工质量验收统一标准件》,对于采用计数抽样的检验批一般项目的验收,合格点率应符合()的规定。
A.质量验收统一标准B.工程技术规程C.建设工程监理规范D.专业验收规范24.根据《建设工程施工质量验收统一标准件》,电梯工程质量验收应由()组织。
A.安装单位技术负责人B.总监理工程师C.施工单位项目负责人D.专业监理工程师25.根据《建设工程监理规范》,单位工程完工后,工程竣工验收应由()组织相关人员进行。
2012-2018监理工程师三控(进度控制、质量控制、投资控制)真题
2018年全国监理工程师执业资格考试真题建设工程质量、投资、进度控制(精编版)(考试时间:180分钟)一、单项选择题(共80题,每题1分。
每题的备选项中,只有1个最符合题意)1~15题暂无。
16.工程施工过程中,对已进场但检验不合格的工程材料,项目监理机构应要求施工单位()A.停工整改并封存不合格材料B.征求设计单位对不合格材料的使用意见C.限期将不合格材料撤出施工现场D.征求检测机构对不合格材料的使用意见17.用于工程的进口设备进场后,应由()组织相关单位进行联合检查验收。
A.建设单位B.项目监理机构C.施工单位D.设备供应单位18.根据《建设工程监理规范》,总监理工程师应签发工程暂停令的情形是()A.施工存在质量事故隐患B.施工单位未按施工方案施工C.施工单位未按审查通过的工程设计文件施工D.施工不当造成工程质量缺陷19.采购设备时,根据设计文件要求编制的设备采购方案应由()批准后方可实施。
A.施工单位B.设计单位C.项目监理机构D.建设单位20.项目监理机构对特别重要设备的制造过程质量控制可采取()方式。
A.驻厂监造B.定点监造C.巡回监造D.目标监造21.根据《建筑工程施工质量验收统一标准》,分项工程应按()划分。
A.工程量、施工程序B.主要工种、施工工艺c.工程部位、施工特点D.专业性质、楼层22.根据《建筑工程施工质量验收统一标准》,符合专业验收规范规定适当调整试验数量的实施方案,需报()审核确认。
A.建设单位B.施工单位C.项目监理机构D.设计单位23.根据《建筑工程施工质量验收统一标准》,对于采用计数抽样的检验批一般项目的验收,合格点率应符合()的规定。
A.质量验收统一标准B.工程技术规程C.建设工程监理规范D.专业验收规范24.根据《建筑工程施工质量验收统一标准》,电梯工程质量验收应由()组织。
A.安装单位技术负责人B.总监理工程师C.施工单位项目负责人D.专业监理工程师25.根据《建设工程监理规范》,单位工程完工后,工程竣工预验收应由()组织相关人员进行。
监理工程师《三控》练习题及答案2018
监理工程师《三控》练习题及答案20181.工程建设各阶段中,( )是工程质量控制的关键。
A.决策阶段B.工程施工阶段C.工程设计阶段D.工程招标阶段答案:C2.对勘察、设计单位的管理水平,重点考查( )。
A.是否达到了与其资质等级相应的要求水平B.是否具备相应的人员数量C.是否具备相应的设备装备D.是否承接了相应的工程类别答案:A3.设计的质量除了要满足业主所需的功能和使用价值外,还必须遵守有关( )等一系列的技术标准、规范、规程,这是保证设计质量的基础。
A.业主提供的勘察文件、设计说明B.城市规划、环保、防灾、安全C.法律、法规、强制性措施D.业主、施工单位、监理单位答案:B4.工程质量监督机构是经( )建设行政主管部门或有关专业部门考核认定的具有独立法人资格的单位。
A.县级以上B.地、市级以上C.省级以上D.国务院答案:C5.在没计展开阶段,监理工程师要及时检查各专业设计之间相互配合和衔接的情况,这是( )的要求。
A.所确定目标控制计划B.对设计工作进行协调控制C.对设计进行评审D.确定最佳设计方案答案:B6.勘察设计单位资质实行分级管理审批,甲级资质由( )审批。
A.国务院建设行政主管部门B.各省、自治区、直辖市建设行政主管部门C.国家技术监督局D.工商管理部门答案:C7.( )制定了建筑业企业资质等级标准。
A.国务院B.建设部C.国家工商管理主管部门D.行业协会答案:B8.在施工过程的质量控制中,工程施工预检是指( )。
A.工程施工前对于投入品质量预先检验B.工程施工前对于分包单位资质进行预先检验C.工程施工前预先检查位置、轴线、预埋件,预留孔洞位置和尺寸等D.某工序施工前对于前一工序施工质量进行预先检查答案:C9.按照施工过程中实施见证取样的要求,监理机构中负责见证取样工作的人员一般为( )。
A.监理员B.专业监理工程师C.总监理工程师代表D.总监理工程师答案:B10.在试行的全过程中,若试车中出现异常,监理工程师应采取的措施是( )。
2018监理工程师《三控指导》测试题及答案
书山有路勤为径,学海无涯苦作舟
2018 监理工程师《三控指导》测试题及答案
1、设备质量要求主要反映在两个方面:一是单机的质量要求;二是( )的质量要求,包括系统优化、协调与关联性。
A.整机
B.成套设备系统
C.多机联动
D.单机试运行
答案:B
2、( )的质量从根本上决定着设备的适用性,是设备质量形成的关键环节。
A.设备采购
B.设备制造
C.设备开发设计
D.设备安装
答案:C
3、为了达到雇主所要求项目的功能和使用价值,监理工程师应( )设计承包商,并对各设计承包商间的技术接口工作进行协调,适时地对设计方案和技术设计开展评审活动。
A.优选
B.招标优选
C.议标优选
D. 协助雇主优选
答案:D
4、( )是以后验证设备设计是否达到规定要求以及评审设计和规范质量优劣程度的依据。
2018监理工程师《三控》真题及答案五
2018监理工程师《三控》真题及答案五2018监理工程师《三控》真题及答案五1、质量是指“一组固有特性满足要求的程度”,其中“要求”是指()的需要和期望。
A.供方和需方B.组织和个人C.明示和隐含D.一般和特殊正确答案:C答案解析:满足要求就是应满足明示的、通常隐含的或必须履行的需要和期望。
参考教材P1.2、工程质量控制应该是积极主动地对影响质量的各种因素加以控制,也就是在工程质量控制中应坚持()的原则。
A.以预防为主B.以人为核心C.质量第一D.科学、公正正确答案:A答案解析:工程质量控制应该是积极主动的,应事先对影响质量的各种因素加以控制,而不能是消极被动的,等出现质量问题再进行处理,已造成不必要的损失。
所以,工程质量控制要重点做好质量的事先控制和事中控制,以预防为主,加强过程和中间产品的质量检查和控制。
参见教材P6、7.3、()的质量对于建设项目的质量起着决定性的作用。
A.招投标阶段B.可行性研究阶段C.勘察、设计阶段D.施工阶段正确答案:C答案解析:建设工程勘察、设计的质量对于建设项目的质量起着决定性的作用。
参见教材P14.4、公路工程设计年限一般按等级控制在()年。
A.5~10B.10~20C.20~30D.100以上正确答案:B答案解析:公路工程设计年限一般按等级控制在10~20年。
参见教材P2.5、造成工程质量终检局限性的主要原因()。
A.隐蔽工程多B.工序交接多C.检验项目多D.影响因素多正确答案:A答案解析:本题考查建设工程质量特点。
建设工程在施工过程中,分项工程交接多、中间产品多、隐蔽工程多,因此质量存在隐蔽性。
参见教材P5.。
2018年监理工程师《三控》真题与解析(20190318093046)
A错误,第1月实际进度超前5%;选项B错误,
2月实际进度与计划进度任务量相同;选项C错误,第3月实际进度比计划进度拖后5%。
工期定额、类似工程项目的实际进度;工程难易程度和工程条
B错误,对于某些技术复杂、施工周期
D错误,
600万元,该工程此时的进度偏差为()万元。
B.-20C.-10D.10
2017年12月底,经统计分析:已完工作预算投资480万元,已完工作实际投资510
450万元,该工程此时的投资绩效指数为()。
B.0.94C.1.06D.1.07
建立实际进度检查分机制度
)。
B.项目的工作编码
D.进度计划系统的结构分析
编制总进度计划;(7)若所编制的总进度计划不符合
选项ACD属于进
:本题考查的是S曲线比较法。选项A,第1月实际工程量比计划工程量拖欠2万m3;
B,第2月计划工程量为15-8=7万m3,与实际工程量一致;选项C,第3月计划工程量=32-15=17
m3,实际工程量比计划工程量拖欠9万m3;选项D,4月底累计实际工程量=6+7+8+15=36万m3,比
3-6为关键工作E.工作5-7的自由时差为4
B.双代号时标网络计划中没有波形线
D.双代号网络计划中工作持续时间总和最大
工程总成本不变条件下资源需用量最少B.工程总成本最低时的工期安排
D.工期不变条件下资源均衡安排
5周和第11周时,检查其实际进度如下图前锋线所示,由
。
5周检查时,工作D拖后1周,不影响总工期
(3)与业主协商提出对物资供应单位的要求以及在财务方面应付的责任。
5年;(3)供热与供冷系统,为2个采暖期、供冷期;
2018年监理工程师三控真题及答案
2018年监理工程师三控真题及答案一、单项选择题(共80题,每题1分。
每题的备选项中,只有1个最符合题意)1.工程监理单位在工程勘察阶段控制质量,最重要的工作是审核和评定()。
A.勘察方案B.勘察任务书C.勘察合同D.勘察成果【答案】D【解析】项目监理机构对勘察成果的审查是勘察阶段质量控制最重要的工作,包括程序性审查和技术性审查。
程序性审查主要包括下列内容:①工程勘察资料、图表、报告等文件要依据工程类别按有关规定执行各级审核、审批程序,并由负责人签字。
②工程勘察成果应齐全、可靠,满足国家有关法律法规及技术标准和合同规定的要求。
③工程勘察成果必须严格按照质量管理有关程序进行检查和验收,质量合格方能提供使用。
对工程勘察成果的检查验收和质量评定应当执行国家、行业和地方有关工程勘察成果检查验收评定的规定。
2.工程监理单位协助建设单位组织设计方案评审时,对总体方案评审的重点是()。
A.设计规模B.施工进度C.设计深度D.材料选型【答案】A【解析】总体方案评审重点审核设计依据、设计规模、产品方案、工艺流程、项目组成及布局、设备配套、占地面积、建筑面积、建筑造型、协作条件、环保设施、防震防灾、建设期限、投资概算等的可靠性、合理性、经济性、先进性和协调性。
B项属于设计方案审核;C项属于施工图设计评审;D项属于专业设计方案评审。
3.建设工程项目初步设计一般依据()编制相应的经济文件。
A.估算指标B.概算指标C.概算定额D.预算定额【答案】B【解析】建设工程项目投资的确定依据繁多,关系复杂。
在不同的建设阶段有不同的确定依据,且互为基础和指导,互相影响,如题3解图所示,由图可知,建设工程项目初步设计一般依据概算指标编制相应的经济文件。
题3解图4.建设工程项目设计和施工图设计应依据()设置投资控制目标。
A.投资估算B.设计概算C.施工图预算D.工程量清单【答案】B【解析】投资控制目标的设置应是随着工程项目建设实践的不断深入而分阶段设置,具体来讲,投资估算应是建设工程设计方案选择和进行初步设计的投资控制目标;设计概算应是进行技术设计和施工图设计的投资控制目标;施工图预算或建安工程承包合同价则应是施工阶段投资控制的目标。
2018监理工程师《三控指导》练习题及答案
1、监理工程师受业主委托控制建设工程设计进度时,应在设计工
作开始之前完成的工作是( )。
A.建立健全的设计技术经济定额
B.编制设计总进度计划
C.审查设计进度计划的合理性和可行性
D.建立设计工作技术经济责任制
正确答案:C,
2、某承包商承揽了一大型建设工程的设计和施工任务,在施工
B.对比分析实际进度与计划进度
C.分析进度偏差产生的原因
D.分析进度偏差对总工期的影响
正确答案:B,
4、在建设工程施工阶段,按项目组成分解建设工程施工进度总
目标是指( )。
A.明确各承包商之间的工作交接条件和时间
B.确定各单位工程的开工及交工动用日期
C.明确设备采购及安装等各阶段的起止时间标志
D.确定年度、季、月工程量及形象进度
B、加班加点工资
C、流动施工津贴
D、机上司机
【正确答案】D
【答案解析】人工费是指按照工资总额构成规定,支付给从事建
筑安装工程施工的生产工人和附属生产单位工人的各项费用,包括:计
时工资或计件工资、奖金、津贴补贴、加班加点工资、特殊情况下支付
的工资。D选项属于机械使用费。
7、某基础工程土方开挖总量为2000立方米,该工程拟分5个施
【答案解析】大型机械设备进出场安拆费属于措施项目费。
tips:感谢大家的阅读,本文由我司收集整编。仅供参阅!
9、价值工程的目的为( )。
A.思想方法的更新和技术管理
B.对功能与成本进行系统分析和不断创新
C.提高功能对成本的比值
D.多领域协作降低产品成本
参考答案:C
10、按造价形成划分的建筑安装工程费,大型机械设备进出场及
2018年监理工程师《三控》试题及答案(一)
2018年监理工程师《三控》试题及答案(一)1 已知年产120万吨某产品的生产系统的投资额为85万元,用生产能力指数法估算年产360万吨该产品的生产系统的投资额为( A)。
(n=0.5,f=1)A 147.2万元B 127.4万元C 255.3万元D 120.5万元2 (C )是决定项目经济效果的关键时期,是研究和控制的重点。
A.建设时期B.招标投标时期C.项目前期D.生产时期3 下列( C )指标可以说明企业的偿债能力。
A 投资利润率B 内部收益率C 利息备付率D 净现值率4 某项目的静态投资为3750万元,按进度计划,项目建设期为两年,两年的投资分年使用,第一年为40%,第二年为60%,建设期内平均价格变动率预测为6%,则该项目建设期的涨价预备费为( A )。
A 368.1万元B 360万元C 267.5万元D 370万元5 某建设项目向银行一次贷款300万元,年利率10%,贷款期限为5年,按复利计算5年末需偿还银行本利和为( D )万元。
A 439 23B 531 48C 584 61D 483 156 (A)是消除了个体之间个别偶然的差异,显示出所有个体共性和数据一般水平的统计指标。
A.算术平均数B.样本中位数C.变异系数D.平均偏差7 某工程1年建成并投产,寿命期为10年,每年净收益2万元,按10%折现率计算,恰好能在寿命期内把初始投资全部回收,则该项目的初始投资为( C )万元。
A 20B 18 42C 12 29D 108 监理工程师应对施工现场进行详细考察和分析,并做好有关记录,以便为合理确定工程延期时间提供可靠依据,这体现了监理工程师在审批工程延期时应遵循(D)的原则。
A.影响工期B.工期优化C.合同条件D.实际情况9 现金流量图的基本构成为( A )。
A 横轴为从0开始的时间轴B 横轴为从1开始的时间轴C 每一间隔代表一年D 与横轴相连的向下箭头代表资金的流入10 由于时间价值的存在,发生在前的资金的价值( C )发生在后的资金的价值。
2018年监理工程师《三控》真题与解析
2018年全国注册监理工程师执业资格考试建设工程质量、投资、进度控制一、单项选择题(共80题,每题1分。
每题的备选项中,只有1个最符合题意)(1-15题暂缺)16.工程施工过程中,对已进场但检验不合格的工程材料,项目监理机构应要求施工单位()。
A.停工整改并封存不合格材料B.征求设计单位对不合格材料的使用意见C.限期将不合格材料撤出施工现场D.征求检测机构对不合格材料的使用意见17.用于工程的进口设备进场后,应有()组织相关单位进行联合检查验收A.建设单位B.项目监理机构C.施工单位D.设备供应单位18.根据《建设工程监理规范》,总监理工程师应签发工程暂停令的情形是()。
A.施工存在质量事故隐患B.施工单位未按施工方案施工C.施工单位未按审查通过的工程设计文件施工D.施工不应当造成工程质量缺项19.采购设备时,根据设计文件要求编制的设备采购方案应由()批准后方可实施。
A.施工单位B.设计单位C.项目监理机构D.建设单位20.项目监理机构对特别重要设备的制造过程质量控制可采取()方式。
A.驻厂监造B.定点监造C.巡回监造D.目标监造21.根据《建设工程施工质量验收统一标准件》,分项工程应按()划分。
A.工程量、施工程序B.主要工种、施工工艺C.工程部位、施工特点D.专业性质、楼层22.根据《建设工程施工质量验收统一标准件》,符合专业验收规范规定适当调整试验数量的实施方案,需报()审核确认。
A.建设单位B.施工单位C.项目监理机构D.设计单位23.根据《建设工程施工质量验收统一标准件》,对于采用计数抽样的检验批一般项目的验收,合格点率应符合()的规定。
A.质量验收统一标准B.工程技术规程C.建设工程监理规范D.专业验收规范24.根据《建设工程施工质量验收统一标准件》,电梯工程质量验收应由()组织。
A.安装单位技术负责人B.总监理工程师C.施工单位项目负责人D.专业监理工程师25.根据《建设工程监理规范》,单位工程完工后,工程竣工验收应由()组织相关人员进行。
2018年监理工程师《三控》检测试题
监理工程师《三控》检测试题1.根据工程建设各阶段对质量形成的作用与影响,项目的可行性研究直接影响项目的( )。
a.决策质量和水平b.质量目标和设计质量c.决策质量和设计质量d.质量目标和水平2.在施工图审查的环节中,建设单位向建设行政主管部门报送施工图,并作书面登录之后的步骤是( )。
a.审查机构完成审查,向建设行政主管部门提交技术性审查报告b.审查结束,建设行政主管部门向建设单位发出施工图审查批准书 c.建设行政主管部门委托审查机构进行审查,同时发出委托审查通知书d.报审施工图设计文件和有关资料应存档备查3.建设单位应当将施工图报送( ),由其委托有关审查机构进行结构安全和强制性、规范执行情况等内容的审查。
a.建设行政主管部门b.质量监督检查站c.监理单位d.当地劳动门4.目前国家对建设工程的合理使用的规定中,公路工程设计年限一般按等级控制在( )年。
a.10~20b.15~30c.20~40d.30~505.工程建设的不同阶段对工程项目质量的形成起着不同的作用和产生不同的影响,其中( )阶段对质量的影响是保证最终产品的质量。
a.项目可行性研究b.项目决策c.工程施工d.工程竣工验收6.施工图审查结束后,建没行政主管部门向( )发出施工图审查批准书。
a.施工单位b.设计单位c.建设单位d.监理单位7.对施工单位和监理单位正确贯彻设计意图,使其加深对设计文件特点、难点、疑点的理解,掌握关键工程部位的质量要求,确保工程质量,其属于( )的目的。
a.设计方案比选b.施工图纸审核c.设计交底d.设计质量跟踪8.在施工阶段全过程中,( )要进行全过程、全方位的监督、检查与控制,不仅涉及最终产品的检查、验收,而且涉及施工过程的各环节及中间产品的监督、检查与验收。
a.总监理工程师b.监理工程师c.施工单位项目经理d.现场监理员9.根据工程勘察资质等级的描述,综合类包括工程勘察所有专业,其资质( )。
a.设甲、乙2个级别b.设甲、乙和丙3个级别c.设甲级d.不分级别10.为了保证承包单位能够顺利地施工,( )应督促建设单位按照合同约定并结合承包单位施工的需要,事先划定并提供给承包单位占有和使用现场有关部分的范围。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2018监理工程师《三控》考试真题及答案解析(101-110)多项选择题101.下列投资方案经济评价指标中,属于动态评价指标的有()。
A.内部收益率B.资本金净利润率C.资产负债率D.净现值率E.总投资收益率参考答案:AD答案解析:本题考查的是方案经济评价的主要指标。
动态评价指标包括:内部收益率;动态投资回收期;净现值;净现值率;净年值。
P45102.下列价值工程对象的选择方法中,属于非强制确定方法的有()。
A.应用数理统计分析的方法B.考虑各种因素凭借经验集体研究确定的方法C.以功能重要程度来选择的方法D.寻求价值较低对象的方法E.按某种费用对某项技术经济指标影响程度来选择的方法参考答案:ABDE答案解析:本题考查的是价值工程的应用。
选项A,属于ABC分析法;选项B,属于因素分析法;选项C,属于强制确定法;选项D,属于价值指数法;选项E,属于百分比分析法。
P57103.编制施工图预算的过程中,图纸的主要审核内容有()。
A.审核图纸间相关尺寸是否有误B.审核图纸是否有设计更改通知书C.审核材料表上的规格是否与图纸相符D.审核图纸是否已经施工单位确认E.审核图纸与现行计量规范是否相符参考答案:ABC答案解析:本题考查的是施工图预算的编制方法。
图纸是编制施工图预算的基本依据。
熟悉图纸不但要弄清楚图纸的内容,还应对图纸进行审核:①图纸间相关尺寸是否有误;②设备与材料表上的规格、数量是否与图示相符,详图、说明、尺寸和其他符号是否正确等,若发现错误应及时纠正;③图纸是否有设计更改通知(或类似文件)。
P75104.审查施工图预算的方法有()。
A.标准预算审查法B.预算指标审查法C.预算单价审查法D.对比审查法E.分组计算审查法参考答案:ADE答案解析:本题考查的是施工图预算的审查内容与审查方法。
施工图预算的审查方法:①逐项审查法;②标准预算审查法;③分组计算审查法;④对比审查法。
P80105.关于固定总价合同特征的说法,正确的有()。
A.合同总价一笔包死,无特殊情况不作调整B.合同执行过程中,工程量与招标时不一致的,总价可作调整C.合同执行过程中,材料价格上涨,总价可作调整D.合同执行过程中,人工工资变动,总价不作调整E.固定总价合同的投标价格一般偏高参考答案:ADE答案解析:本题考查的是合同价格分类。
选项A正确,承包方按投标时发包方接受的合同价格实施工程,并一笔包死,无特定情况不作调整;选项B、C错误,采用这种合同,合同总价只有在设计和工程范围发生变更的情况下才能随之作相应的变更,除此之外,合同总价一般不得变动;选项D正确,在合同执行过程中,发承包双方均不能以工程量、设备和材料价格、工资等变动为理由,提出对合同总价调值的要求;选项E正确,由于承包方可能要为许多不可预见的因素付出代价,所以往往会加大不可预见费用,致使这种合同的投标价格偏高。
P100106.根据FIDIC《施工合同条件》,承包人仅能索赔增加的成本和延误的工期,不能索赔利润的情形有()。
A.不能预见的物质条件B.工程变更C.暂停施工D.因工程师数据差错造成防线错误E.增加额外试验参考答案:AC答案解析:本题考查的是索赔的主要类型。
选项B、D、E均可以索赔工期、成本和利润。
P138107.下列费用中,承包人可以提出索赔的有()。
A.承包人为保证混凝土质量选用高标号水泥而增加的材料费B.非承包人责任的工程延期导致的材料价格上涨费C.冬雨季施工增加的材料费D.由于设计变更增加的材料费E.材料二次搬运费参考答案:AD答案解析:本题考查的是索赔的主要类型。
选项A,属于承包人为保证工程质量而采取的措施,不应给予索赔;选项C、E均属于措施费中的内容。
P134108.根据《标准施工招标文件》,承包人可同时索赔增加的成本,延误的工期和相应利润情形有()。
A.发包人提供的工程设备不符合合同要求B.异常恶劣的气候条件C.监理人重新检查隐蔽工程后发现工程质量符合合同要求D.发包人原因造成工期延误E.施工过程中发现文物参考答案:ACD答案解析:本题考查的是索赔费用的计算。
选项B错误,异常恶劣的气候条件可以索赔工期;选项E错误,施工过程中发现文物可以索赔工期和费用。
P141109.下列建设工程进度影响因素中,属于组织管理因素的有()。
A.业主使用要求改变而变更设计B.向有关部门提出各种审批手续的延误C.计划安排不周密导致停工待料D.施工图纸供应不及时和不配套110.下列建设工程进度控制任务中,属于设计准备阶段进度控制任务的有()。
A.编制工程项目总进度计划B.编制详细的出图计划C.进行工期目标和进度控制决策D.进行环境及施工现场条件的调查和分析2018监理工程师《三控》真题及答案(11-20)16.工程施工过程中,对已进场但检验不合格的工程材料,项目监理机构应要求施工单位()。
A.停工整改并封存不合格材料B.征求设计单位对不合格材料的使用意见C.限期将不合格材料撤出施工现场D.征求检测机构对不合格材料的使用意见参考答案:C参考解析:本题考查的是现场施工准备质量控制。
对已进场经检验不合格的工程材料、构配件、设备、应要求施工单位限期将其撤出施工现场。
参考教材P111。
17.用于工程的进口设备进场后,应有()组织相关单位进行联合检查验收A.建设单位B.项目监理机构C.施工单位D.设备供应单位参考答案:C参考解析:本题考查的是现场施工准备质量控制。
联合检查由施工单位提出申请,项目监理机构组织,建设单位主持。
参见教材P115。
18.根据《。
建设工程监理规范》,总监理工程师应签发工程暂停令的情形是()。
A.施工存在质量事故隐患B.施工单位未按施工方案施工C.施工单位未按审查通过的工程设计文件施工D.施工不应当造成工程质量缺项参考答案:C参考解析:本题考查的是监理通知单,工程暂停令、工程复工令的签发。
项目监理机构发现下列情形之一时,总监理工程师应及时签发工程暂停令:(1)建设单位要求暂停施工且工程需要暂停施工的(2)施工单位未经批准擅自施工或拒绝项目监理机构管理的(3)施工单位未按审查通过的工程设计文件施工的;(4)施工单位违反工程建设强制性标准的;(5)施工存在重大质量、安全事故隐患或发生质量、安全事故的。
参见教材P124。
19.采购设备时,根据设计文件要求编制的设备采购方案应由()批准后方可实施。
A.施工单位B.设计单位C.项目监理机构D.建设单位参考答案:D参考解析:本题考查的是市场采购设备质量控制。
采购分建设单位采购、总包或安装单位采购,最终都需要建设单位审批。
参见教材P133。
20.项目监理机构对特别重要设备的制造过程质量控制可采取()方式。
A.驻厂监造B.定点监造C.巡回监造D.目标监造2018监理工程师《三控》真题及答案(21-30)21.根据《建设工程施工质量验收统一标准件》,分项工程应按()划分。
A.工程量、施工程序B.主要工种、施工工艺C.工程部位、施工特点D.专业性质、楼层参考答案:B参考解析:本题考查的是分项工程的划分。
分项工程,是部分工程的组成部分。
可按主要工种、材料、施工工艺、设备类别进行划分。
参见教材P141。
22.根据《建设工程施工质量验收统一标准件》,符合专业验收规范规定适当调整试验数量的实施方案,需报()审核确认。
A.建设单位B.施工单位C.项目监理机构D.设计单位参考答案:C参考解析:本题考查的是工程施工质量验收基本规定。
按相关验收规范的规定适当调整抽样复验、试验数量,调整后的抽样复验、试验方案应由施工单位编制,并报项目监理机构审核确认。
参见教材P143。
23.根据《建设工程施工质量验收统一标准件》,对于采用计数抽样的检验批一般项目的验收,合格点率应符合()的规定。
A.质量验收统一标准B.工程技术规程C.建设工程监理规范D.专业验收规范参考答案:D参考解析:本题考查的是检验批质量验收。
当采用计数抽样时,合格点率应符合有关专业验收规范的规定,且不得存在严重缺陷。
参见教材P144。
24.根据《建设工程施工质量验收统一标准件》,电梯工程质量验收应由()组织。
A.安装单位技术负责人B.总监理工程师C.施工单位项目负责人D.专业监理工程师参考答案:B参考解析:本题考查的是分部工程质量验收。
电梯工程属于分部工程,分部工程应由总监理工程师组织进行验收。
参见教材P149。
25.根据《建设工程监理规范》,单位工程完工后,工程竣工验收应由()组织相关人员进行。
A.总监理工程师B.建设单位项目负责人C.总监理工程师代表D.施工单位项目负责人参考答案:A参考解析:本题考查的是单位工程质量验收。
总监理工程师应组织专业监理工程师审查施工单位提交的单位工程竣工验收报审表及有关竣工材料,并对工程质量进行竣工预验收。
参见教材P154。
26.下列可能导致工程质量缺陷的因素中,属于违背基本建设程序的是()。
A.未按有关施工规范施工B.计算简图与实际受力情况不符C.图纸技术交底不清D.不经竣工验收就交付使用参考答案:D参考解析:本题考查的是工程质量缺陷的成因。
违背基本建设程序包括:未搞清地质情况就仓促开工;边设计、边施工;无图施工;不经竣工验收就交付使用等。
参见教材P164。
27.工程施工质量验收时,经加固处理的分部工程,根据技术处理方案要求予以验收的前提是()。
A.不影响安全和使用功能B.不造成永久性影响C.不改变结构外形尺寸D.不影响基本使用功能参考答案:A参考解析:本题考查的是工程施工质量验收不符合要求的处理。
经返修或加固处理的分项、分部工程,满足安全及使用功能要求时,可按技术处理方案和协商文件的要求予以验收。
参见教材P162。
28.工程施工过程发生质量事故造成5人死亡,直接经济损失5000万元,该事故属于()事故。
A.一般B.较大C.重大D.特别重大参考答案:C参考解析:本题考查的是工程质量事故等级划分。
重大事故,是指造成10人以上30人以下死亡,或者50人以上100人以下重伤,或者5000万元以上1亿元以下直接经济损失的事故。
10人死亡的属于重大事故。
参见教材P166。
29.关于项目监理机构处理工程质量事故的说法,正确的是()。
A.签发监理通知单,要求施工单位及时处理B.签发工程暂停令,暂停与其关联部位的施工C.签发监理报告,向政府主管部门报告D.签发工作联系单,要求施工单位及时处理参考答案:B参考解析:本题考查的是工程质量事故处理。
工程质量事故质量事故发生后,总监理工程师签发《工程暂停令》,要求暂停质量事故部位和与其有关联部位的施工,要求施工单位必须采取必要的措施,防止事故扩大并保护好现场。
同时,要求质量事故发生单位迅速按类别和等级向相应的主管部门上报。
参见教材P169。
30.为确保设计结构使用安全质量事故的处理结果,需由项目监理机构组织进行的工作是()。
