(电力行业)电力作业指导书编写要求全

合集下载

电力作业指导书

电力作业指导书

篇一:电力作业指导书电力施工作业指导书一、杆上电器设备安装1、杆上电气设备的安装符合下列规定:(1)安装应牢固可靠;(2) 电气连接处均应涂电力复合脂,且接触紧密。

不同金属材质连接时应有过渡措施.2、杆上变压器安装符合下列规定:(1) 油枕油位正常;外壳干净;(2)接地电阻≤4ω;(3) 呼吸孔道通畅。

(4)安装水平,排线整齐。

(5) 本工程双杆变台全部采用t接(6) 引下线采用blv-35mm2塑料绝缘线。

(7)低压配线采用的电缆经保护钢管下地进入配电箱。

保护钢管采用g50,上端用煨弯机煨出90°弯头,并用橡皮泥封堵。

(8)低压保护钢管直接进入配电箱内,用钢管卡子在箱内固定。

(9)具体各横担及设备的安装位置及方式见附图1(10)低压侧宜面向宜检修侧。

(11)变压器固定横担见附图(12)工作接地使用blv-50~90mm2 。

3、跌落式熔断器安装符合下列规定:(1) 转轴灵活,熔管不应有吸潮膨胀或弯曲现象;(2) 熔管轴线与铅垂线交角为15°~30°,水平相间距不应小于500mm。

(3)上下引线压紧,与线路导线连接紧密.(4) 引上及引下线采用blv—35mm2塑料绝缘线。

(5)安装高度离地面不宜超5米。

(6)采用m10*40的不锈钢螺栓连接引线。

4、杆上隔离开关的安装应符合下列规定:(1)操作机构灵活。

操作机构距地面1.2m。

操作杆要根据实测数据下料。

本工程不采用隔缆杆,其操作机构安装于终端杆方向的反侧。

(2) 合闸时接触紧密,分闸后应有不小于200mm的空气间隙.三极隔开的动作不同期值不应大于5mm。

(3) 隔开抱箍的安装位置及材料选用见附表。

(4) 隔离开关的连线不采用设备线夹,采用双镀锡铜接线端子相连.既本线压镀锡铜接线端子与隔离开关相连,另外用并沟线夹在本线上另并一根线压镀锡铜接线端子与隔离开关另一个接线孔相连。

5、杆上避雷器安装应符合下列规定:(1) 排列整齐,相间距离,1-10kv时不小于350mm;1kv以下时不小于150mm。

电力线路安全作业指导书(二篇)

电力线路安全作业指导书(二篇)

电力线路安全作业指导书本安全作业指导书依据,《国家电网公司电力安全工作规程》(电力线路部分)(试行)(以下简称《规程》)编制,凡未涉及内容或与《规程》相抵触的,以《规程》为准。

适用于动力部所辖高压电力线路的施工、检修作业,是电力线路作业安全管理工作程序、标准的依据,必须遵照执行。

第一章安全工作程序电力线路施工、检修作业安全工作应依据下列程序进行。

1.1作业申请1.2现场勘察1.3工作票签发和使用1.4作业许可1.5作业工前会1.6安全确认1.7安全监护1.8安全作业1.9作业间断和终结第二章程序标准2.1作业申请2.1.1线路作业,必须向部电力调度提出申请,经批准后方可进行。

2.1.2计划性检修作业提前24小时,临时检修、事故抢修作业在作业开始前提出申请。

2.1.3申请内容包括:停电线路名称、杆塔编号、作业内容、计划时间、工作负责人、联系方式。

2.1.4申请时,语言清晰,表述准确,经接受人员复诵确认无误并批准后,各自记录备案。

2.2现场勘察2.2.1工作票签发人、工作负责人必须对现场设备状况、作业环境熟悉、了解。

2.2.2进行线路施工作业或工作票签发人和工作负责人认为有必要现场勘察的施工、检修作业,施工、检修单位均应根据工作任务组织现场勘察,并做好记录。

2.2.3现场勘察应查看施工、检修作业需要停电的范围、保留的带电部位和作业现场的条件、环境及其他危险点等。

根据现场勘察结果,对危险性、复杂性和困难程度较大的作业项目,应编制组织措施、技术措施、安全措施,经本单位主管生产领导批准后执行。

2.3工作票签发和使用2.3.1工作票签发2.3.1.1电力线路施工、检修作业,必须由有资格并经公布的人员,按《规程》规定要求填写、签发工作票或事故应急抢修单。

2.3.1.2工作票签发人,在签发前应针对作业对象、内容、环境、人员、工器具和工艺等进行全面危险源辨识,制定相应控制措施,提出具体安全作业要求条件,填入工作票。

作业指导书编制导则

作业指导书编制导则

作业指导书编制导则一、目的作业指导书编制规范化,提高作业指导书编制水平。

二、适用范围适用于电力施工工程作业指导书的编制。

三、编写要求1、作业指导书的格式1.1作业指导书的版面按本导则的版面排版,设页眉,不设页尾。

页眉形式:(2空字符)作业指导书名称(编号)(宋体小五)页次/总页数(2空字符)2、作业指导书页面设置2.1页边距设置:左、右、上、下侧空2.5厘米;装订线为0厘米,左侧装订。

距边界:页眉、页脚1.5厘米。

纸型:A4、纵向。

其余默认设置。

2.2字体采用宋体,字号小四;段落采用1.5倍行距。

3、作业指导书的条款规定:作业指导书的条款号以三位数字为限,若有更具体内容需区分的,则以小写英语字母为区别。

再细分则用ⅰ)ⅱ)ⅲ)………4、作业指导书的编制内容4.1适用范围:指适用于国电泰州电厂二期工程某一具体施工项目。

4.2编制依据:具体写明规程、规范的名称、编号、时间等。

4.3工程概况及主要工程量。

4.4作业人员的资格要求。

4.5主要机械及工、器、具。

4.6施工准备4.6.1主要材料设备准备。

4.6.2技术准备。

4.6.3现场条件准备。

4.7作业程序。

格式为方框图带箭头,说明从安装开始到验收结束的每一道工序。

4.8作业方法、工艺要求(需要时)及质量标准。

针对施工流程每一工序均应明确说明。

4.9工序交接及成品保护。

4.9.1工序交接程序。

4.9.2工序交接前后成品的保护方法。

4.10职业健康安全和文明施工措施。

4.11环境管理。

4.12强制性条文。

4.13绿色施工及节能减排。

4.14精细化管理措施。

4.15技术记录。

附表1:重大风险控制措施附表2:环境影响控制措施。

XX2822电力施工作业指导书编制依据性文件参考目录

XX2822电力施工作业指导书编制依据性文件参考目录

XX2822电力施工作业指导书编制依据性文件参考目录一、项目管理工作根据的要紧标准1、《关于印发〈国家电网公司输变电工程建设创优规划编制纲要〉等7个指导文件的通知》(基建质量〔2007〕89号)2、《建设工程建设管理规范》(GB/T 50326—2006)3、《关于印发〈国家电网公司电网建设进度计划管理办法〉的通知》(国家电网基建〔2010〕170号)4、《中华人民共与国环境保护法》(中华人民共与国主席令第23号)5、《中华人民共与国水土保持法》(中华人民共与国主席令第49号)6、《中华人民共与国水土保持法实施条例》(1993年8月1日国务院公布)7、《建设项目环境保护管理条例》(1998年11月29日国务院公布)8、《建设项目竣工环境保护验收管理办法》(2001年12月27日国家环境保护总局公布)9、《国家电网公司电网建设项目水土保持设施验收工作指导意见》10、《国家电网公司招标工作细则》(2006年9月试行)11、《国家电网公司物资框架招标采购实施意见》(2007年9月试行)12、《国家电网公司物资框架招标采购工作细则》(2007年9月试行)13、《国家电网公司集中规模招标采购设备/材料招标文件范本》(2007年3月印发)14、国家电网公司输变电工程勘测设计、施工、监理统一合同文本15、《中华人民共与国电力法》(中华人民共与国主席令第60号)16、《中华人民共与国环境保护法》(中华人民共与国主席令第22号)17、《中华人民共与国森林法》(1998年4月修正)18、《中华人民共与国土地管理法》(2004年8月修正)19、《建设项目环境保护管理条例》(1998年11月29日国务院公布)20、《中华人民共与国土地管理法实施条例》(1998年12月27日国务院公布)21、《中华人民共与国水土保持法实施条例》(1993年8月1日国务院公布)22、《建设项目用地预审管理办法》(2004年11月1日国土资源部公布)23、各省市自治区有关土地环境的有关法律法规24、《国家电网公司输变电工程设计、监理、施工承包商资信管理暂行规定》(国家电网基建〔2006〕1066 号)25、《中华人民共与国档案法》(1996年7月修正)26、《中华人民共与国档案法实施办法》(1999年修订)27、《照片档案管理规范》(GB/T 11821—2002)28、《科学技术档案案卷构成的通常要求》(GB/T 11822—2000)29、《国家行政机关公文处理办法》(国发〔2000〕23号)30、《国家电网公司输变电工程达标投产考核办法(2005年版)》31、《国家电网公司输变电优质工程评选办法(2008年版)》32、《重大建设项目档案验收办法》(档发〔2006〕2号)33、《电力工业企业档案分类规则(供电企业档案分类表)》34、《国家重大建设项目文件归档要求与档案整理规范》(DA/T 28—2002)35、《关于利用数码照片资料加强输变电工程安全质量过程操纵的通知》(基建安全〔2007〕25号)36、《关于印发〈国家电网公司电网建设项目档案管理办法(试行)〉的通知》(国家电网办〔2010〕250号)37、《基建管理综合评价办法》(基建综〔2010〕43号)二、安全管理方面标准规章38、《国家电网公司电力建设安全健康与环境管理办法》(国家电网工〔2003〕168号)39、《国家电网公司输变电工程项目法人基建安全管理综合评价及参建单位安全管理资信评价办法》40、《关于加强基建安全培训工作的通知》(基建安全〔2006〕136号)41、招标文件及施工合同中安全管理条款示范文本(建设管理、勘察设计、监理、施工、设备制造、调试等)42、《国家电网公司电力建设工程施工安全监理管理办法》(国家电网基建〔2007〕302号)43、《关于利用数码照片资料加强输变电工程安全质量过程操纵的通知》(基建安全〔2007〕25号)44、《国家电网公司输电线路工程安全文明施工实施细则编制纲要》(基建质量〔2007〕89号)45、《国家电网公司输变电工程施工危险点辨识及预控措施》(基建安全〔2005〕50号)46、《国家电网公司输变电工程安全文明施工标准》(Q/GDW 250—2009)47、《国家电网公司输变电工程安全文明施工标准化图册》(中国电力出版社出版)48、《国家电网公司输变电工程标准化施工作业手册》(中国电力出版社出版)49、《国家电网公司输变电工程施工安全措施补助费、文明施工措施费管理规定(试行)》(国家电网基建〔2005〕534 号)50、《电力建设安全健康环境评价管理办法(试行)》(国家电网工〔2004〕488号)51、《关于印发〈国家电网公司建设工程施工分包安全管理规定〉的通知》(国家电网基建〔2010〕174号)52、《关于印发〈国家电网公司电力建设工程分包安全协议范本〉的通知》(国家电网安监〔2008〕1057号)53、《国家电网公司电力建设工程重大安全生产事故预防与应急处理暂行规定》(国家电网工〔2004〕264号,2008年修订)54、《国家电网公司电力建设起重机械安全监督管理办法》(国家电网安监〔2008〕891号)55、《国家电网公司电力建设起重机械安全管理重点措施(试行)》(国家电网基建〔2008〕696号)56、《基建管理综合评价办法》(基建综〔2010〕43号)57、《电力建设起重机械安装拆卸工艺指导手册》(基建安全〔2009〕233号)58、《关于印发〈国家电网公司2009年基建安全管理策划方案〉的通知》(基建安全〔2009〕54号)59、《关于加强基建安全信息管理工作的通知》(基建安全〔2009〕206号)60、《国家电网公司安全生产工作规定》(国家电网总〔2003〕407号)61、《国家电网公司安全风险管理体系实施指导意见》(国家电网安监〔2007〕206号)62、《国家电网公司应急管理工作规定》63、《国家电网公司应急预案编制规范》(国家电网安监〔2007〕98号)64、《关于印发〈输变电工程建设标准强制性条文实施管理规程〉的通知》(国家电网科〔2009〕642号)65、《安全生产监督规定》(国家电网总〔2003〕408号)66、《国家电网公司安全生产工作奖惩规定》(国家电网安监〔2005〕512号)67、《国家电网公司电力安全工作规程(线路部分)》(国家电网安监〔2009〕664号)68、《国家电网公司关于印发反事故斗争二十五条重点措施及释义的通知》(国家电网安监〔2007〕669号)69、《国家电网公司安全技术劳动保护七项重点措施(试行)》(国家电网安监〔2006〕618号)70、《国家电网公司电力安全工器具管理规定(试行)》(国家电网安监〔2005〕516 号)71、《国家电网公司十八项电网重大反事故措施(试行)》(国家电网生技〔2005〕400号)72、《国家电网公司建设工程防汛检查大纲(试行)》(国家电网生技〔2005〕399号)73、《国家电网公司电力生产事故调查规程》(国家电网安监〔2005〕145号)74、《中华人民共与国安全生产法》(中华人民共与国主席令第70号)75、《建设工程安全生产管理条例》(中华人民共与国国务院令第393号)76、《职业安全健康管理体系——规范》(GB/T 28001—2001)77、《环境管理体系——要求及使用指南》(GB/T 24001—2004)78、《环境管理体系——原则、体系与支持技术通用指南》(GB/T 24004—2004)79、《生产安全事故报告与调查处理条例》(中华人民共与国国务院令第493号)80、《中央企业安全生产监督管理暂行办法》(国务院国资委令第21号)81、《建筑施工企业安全生产许可证管理规定》(中华人民共与国建设部令第128号)82、《建设工程施工现场供用电安全规范》(GB 50194—1993)83、《电力建设安全工作规程第2部分:架空电力线路》(DL 5009.2—2004)84、《建筑施工安全检查标准》(JGJ 59—1999)85、《建筑施工高处作业安全技术规范》(JGJ 80—1991)86、《施工现场临时用电安全技术规范》(JGJ 46—2005)87、《建筑施工扣件式钢管手架安全技术规范》(JGJ 130—2011)88、《建筑施工门式钢管脚手架安全技术规范》( JGJ 128—2000)89、《建筑机械使用安全技术规程》(JGJ 33—2001)90、《建筑施工现场环境与卫生标准》(JGJ 146—2004)三、工程质量综合管理制度91、《国家电网公司工程建设质量管理规定(试行)》(2006年)92、《国家电网公司工程建设质量责任考核办法(试行)》(2006年)93、《国家电网公司输变电工程项目法人基建质量管理综合评价及参建单位质量管理资信评价办法》94、《关于印发〈国家电网公司输变电工程安全质量管理流淌红旗竞赛实施办法〉的通知》(国家电网基建〔2010〕167号)95、《国家电网公司电力建设工程施工技术管理导则》(国家电网工〔2003〕153号)96、《国家电网公司输变电工程建设创优规划及细则编制纲要》(基建质量〔2007〕89号)97、《国家电网公司输变电工程达标投产考核办法(2005年版)》(国家电网基建〔2005〕255号)98、《国家电网公司输变电优质工程评选办法(2008年版)》(国家电网基建〔2008〕288号)99、《国家电网公司输变电优质工程考核项目及评分标准库(2009年版)》(基建质量〔2009〕68号)100、《关于印发〈国家电网公司电力工程建设施工质量监理管理办法〉的通知》(国家电网基建〔2010〕166号)101、招标文件及工程合同中工程质量条款示范文本(建设管理、勘察设计、监理、施工、设备制造、调试等)102、《关于利用数码照片资料加强输变电工程安全质量过程操纵的通知》(基建安全〔2007〕25号)103、《关于印发〈国家电网公司输变电工程质量通病防治工作要求及技术措施〉的通知》(基建质量〔2010〕19号)104、《关于印发〈国家电网公司电网建设项目档案管理办法(试行)〉的通知》(国家电网办〔2010〕250号)105、《输变电工程建设标准强制性条文实施管理规程》(Q/GDW 248—2008)106、《国家电网公司输变电工程施工工艺示范手册》(中国电力出版社出版)107、《国家电网公司输变电工程标准工艺示范光盘》四、国家、行业有关法规、标准、办法108、《建设工程质量管理条例》(中华人民共与国国务院令第279号)109、《质量管理体系基础与术语》(idt ISO 9000:2008)(GB/T 19000—2008)110、《质量管理体系要求》(idt ISO 9001:2008)(GB/T 19001—2008)111、《建设工程项目管理规范》(GB/T 50326—2006)112、《建设工程监理规范》(GB 50319—2000)113、《建设工程文件归档整理规范》(GB/T 50328—2001)114、《国家重大建设项目文件归档要求与档案整理规范》(DA/T 28—2002)115、《电力建设工程质量监督规定(暂行)》(电建质监〔2005〕52号)116、《电力建设工程质量监督检查典型大纲(火电、送变电部分)》(电建质监〔2005〕57号)117、《关于印发〈电力建设房屋工程质量通病防治工作规定〉的通知》(电建质监〔2004〕18 号)118、《工程建设标准强制性条文(电力工程部分)》(2006年版)119、《110~500kV架空送电线路施工及验收规范》(GB 50233—2005)120、《110kV~500kV架空电力线路工程施工质量及评定规程》(DL/T 5168—2002)121、《110kV及以上送变电工程启动及竣工验收规程》(DL/T 782—2001)122、《混凝土外加剂应用技术规范》(GB 50119—2003)123、《建筑地基基础工程施工质量验收规范》(GB 50202—2002)124、《混凝土强度检验评定标准》(GBJ 107—1987)125、《工程测量规范》(GB 50026—2007)126、《通用硅酸盐水泥》(GB 175—2007)127、《水泥取样方法》(GB/T 12573—2008)128、《普通混凝土用砂、石质量及检验方法标准》(JGJ 52—2006)129、《混凝土拌合用水标准》(JGJ 63—2006)130、《钢筋混凝土用钢第一部分热轧光圆钢筋》(GB 1499.1—2008)131、《钢筋混凝土用钢第2部分热轧带肋钢筋》(GB 1499.2—2007)132、《混凝土质量操纵标准》(GB 50164—1992)133、《钢筋焊接及验收规范》(JGJ 18—2003)134、《钢筋焊接接头试验方法标准》(JGJ/T 27—2001)135、《建筑工程冬期施工规程》(JGJ 104—1997)五、技术管理工作根据的要紧标准136、《国家电网公司技术标准管理办法》(国家电网科〔2007〕211号)137、《国家电网公司电力建设工程施工技术管理导则》(国家电网工〔2003〕153号)138、《基建类与生产类标准差异协调统一条款(输电线路部分)》(国家电网办基建〔2008〕1号)139、《国家电网公司十八项电网重大反事故措施(试行)》(国家电网生技〔2005〕400号)140、《关于印发〈国家电网公司输变电工程设计变更管理办法〉的通知》(国家电网基建〔2007〕303号)141、《关于印发〈国家电网公司电网建设项目档案管理办法(试行)〉的通知》(国家电网办〔2010〕250号)142、《国家电网公司科技工作管理办法》143、《国家电网公司科技进展规划》144、《国家电网公司科技项目管理规定》145、《国家电网公司基建新技术研究及应用集约化管理办法》(国家电网基建〔2009〕1553号)146、《国家电网公司基建新技术研究目录》147、《国家电网公司基建新技术推广应用实施目录》六、造价管理工作根据的要紧标准148、输变电工程招(议)标文件及有关计价文件149、《电力建设工程量清单计价规范(送电线路工程)》(DL/T 5205—2005)150、《关于印发〈国家电网公司输变电工程设计变更管理办法〉的通知》(国家电网基建〔2010〕303号)151、《关于印发〈国家电网公司输变电工程结算管理办法〉的通知》(国家电网基建〔2010〕173号)152、《关于印发〈国家电网公司输变电工程量计算与编制规范(试行)〉等三项规定的通知》(基建技术〔2010〕31号)153、《建筑安装工程费用项目构成》(建设部建标〔2003〕206号)154、《电网工程建设预算编制与计算标准》155、《电力工程建设概(预)算定额》156、《送变电工程概算编制细则》157、《国家电网公司基本建设技经工作管理办法》158、《国家电网公司工程审计管理办法》159、工程建设合同160、施工图设计文件161、业主项目部管理规定与要求162、正式批复的工程变更单163、通过审核的费用索赔材料及索赔费用结算书164、上级单位有关管理规定165、工程结算书166、工程实际支出七、管理法规与标准遵循的优先次序(1)国家有关工程管理的法律、法规与工程建设标准强制性条文。

电力工程安全作业指导书

电力工程安全作业指导书

电力工程安全作业指导书第1章安全管理基本原则 (6)1.1 安全生产责任制 (6)1.1.1 企业主要负责人是安全生产的第一责任人,应全面负责企业的安全生产工作。

61.1.2 各级管理人员应履行安全生产管理职责,对所辖区域的安全生产工作负责。

(6)1.1.3 技术人员应严格执行安全生产法律法规和标准,保证电力工程设计、施工和运行安全。

(6)1.1.4 操作人员应严格遵守操作规程,做到不违章操作,不冒险作业。

(6)1.2 安全生产管理制度 (6)1.2.1 安全生产会议制度,定期分析安全生产形势,研究解决安全生产问题。

(6)1.2.2 安全生产目标管理制度,明确安全生产目标,制定实施计划,保证目标实现。

61.2.3 安全生产投入制度,保障安全生产所需的资金、设备和技术支持。

(6)1.2.4 安全生产奖惩制度,对安全生产工作中表现突出的个人或集体给予奖励,对违反安全生产规定的行为进行处罚。

(6)1.3 安全培训与教育 (6)1.3.1 对新员工进行三级安全教育,包括公司级、部门级和岗位级安全教育。

(7)1.3.2 定期对在岗员工进行安全培训,提高员工的安全技能和应急处置能力。

(7)1.3.3 对特殊岗位、特种作业人员进行专项安全培训,保证其具备相应的安全操作技能。

(7)1.3.4 对临时作业人员进行临时安全教育,告知其作业现场的安全风险和注意事项。

71.4 安全生产检查与监督 (7)1.4.1 定期开展安全生产大检查,对电力工程进行全面排查,保证设备设施安全可靠。

(7)1.4.2 加强现场安全巡查,对重点部位、关键环节进行重点监控。

(7)1.4.3 建立安全隐患排查治理制度,对发觉的安全隐患进行分类、登记、整改和验收。

(7)1.4.4 强化安全生产监督,对违反安全生产规定的行为及时制止,严肃处理。

(7)第2章电力工程安全技术措施 (7)2.1 防触电技术措施 (7)2.1.1 工作前准备 (7)2.1.2 隔离与锁定 (7)2.1.3 使用安全防护设备 (7)2.1.4 设备维护与检查 (8)2.2 防止电气火灾技术措施 (8)2.2.1 设备选型与安装 (8)2.2.2 过载保护 (8)2.2.3 短路保护 (8)2.2.4 电气线路检查与维护 (8)2.3 防雷与接地技术措施 (8)2.3.1 防雷装置 (8)2.3.2 接地系统 (8)2.3.3 防雷接地设备检查 (8)2.4.1 操作票制度 (8)2.4.2 操作人员培训 (9)2.4.3 设备标识 (9)2.4.4 安全监控与防护 (9)第3章电力设备安全操作规程 (9)3.1 高压设备操作规程 (9)3.1.1 操作前准备 (9)3.1.2 操作步骤 (9)3.1.3 紧急处理 (9)3.2 低压设备操作规程 (9)3.2.1 操作前准备 (9)3.2.2 操作步骤 (9)3.2.3 紧急处理 (10)3.3 变压器操作规程 (10)3.3.1 操作前准备 (10)3.3.2 操作步骤 (10)3.3.3 紧急处理 (10)3.4 断路器操作规程 (10)3.4.1 操作前准备 (10)3.4.2 操作步骤 (10)3.4.3 紧急处理 (10)第4章电力工程现场安全作业要求 (11)4.1 现场作业准备 (11)4.1.1 作业前,应对现场进行详细勘察,了解作业环境、设备状况、危险点及安全防护措施。

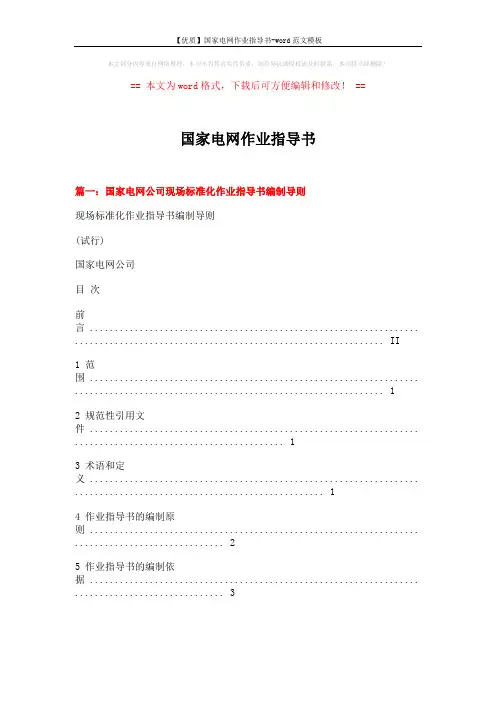

【优质】国家电网作业指导书-word范文模板 (10页)

【优质】国家电网作业指导书-word范文模板 (10页)

本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==国家电网作业指导书篇一:国家电网公司现场标准化作业指导书编制导则现场标准化作业指导书编制导则(试行)国家电网公司目次前言 .................................................................. .. (II)1 范围 .................................................................. .. (1)2 规范性引用文件 .................................................................. (1)3 术语和定义 .................................................................. .. (1)4 作业指导书的编制原则 .................................................................. (2)5 作业指导书的编制依据 .................................................................. (3)6 作业指导书的结构内容及格式 .................................................................. (4)6.1 变电检修作业指导书 .................................................................. (4)6.2 变电运行巡视指导书 .................................................................. ............... (12)6.3 高压试验作业指导书 .................................................................. . (17)6.4 线路运行巡视指导书 .................................................................. . (23)6.5 线路检修作业指导书 .................................................................. . (29)7 现场作业指导书的文本要求 .................................................................. .. (35)8 现场作业指导书的应用与管理 .................................................................. . (36)附录A 作业指导书主要编制依据 .................................................................. .. (39)附录B ×××变电站×××kV××线×××断路器大修定置图及围栏图 (45)附录C ×××变电站×××kV××线×××断路器大修流程图 (46)附录D ×××变电站巡视路线图 .................................................................. .. (47)前言为推行现场标准化作业,加强现场标准化作业的管理,规范现场作业指导书的编制,实施全过程控制,特制订本导则。

施工现场安全用电作业指导书

施工现场安全用电作业指导书

施工现场安全用电作业指导书一、前言在施工现场,用电是不可避免的,但同时也存在很大的安全隐患。

为了保障工人的人身安全,减少可避免的事故发生,特撰写本作业指导书,旨在规范施工现场的安全用电作业。

二、用电安全注意事项1. 施工现场的电源必须符合电气安全规范,电气设备和线路必须经过合格的检测和验收。

2. 工地上必须有专门的电气安全管理人员,负责施工现场的电气系统的安全运行和检修。

3. 电气设备和线路要有足够的额定容量,以满足现场相关设备的用电需求。

4. 施工现场电箱应设在通风良好的地方,不得存放易燃、易爆等危险物品,箱体应具有良好的绝缘性能。

5. 电缆必须敷设在防护管内,并标明规格和用途,以免人工或机械损坏。

6. 施工现场要有专门的标识和警示标志,标明电压、电流、设备名称等信息,以提醒工人注意安全用电。

7. 施工现场应设有专门的接地装置,确保电气设备和线路的安全接地,防止电流过大、过压引发事故。

8. 在施工现场,禁止私拉乱接电源,禁止使用无证电工进行电气安装和维护,以免引发安全事故。

9. 用电设备和线路要定期进行巡视和检测,确保电气设备和线路的正常运行。

10. 施工现场的用电设备和线路水平点不得低于室外地面高度,以确保用电设备安全。

三、特殊环境下的用电注意事项1. 在高温环境中使用电气设备时,要注意设备的散热、防尘和防潮措施,以确保电气设备的正常运行。

2. 在潮湿的环境中使用电气设备时,要采取防水措施,确保电气设备和线路的绝缘性能,防止电击事故发生。

3. 在易燃易爆的环境中使用电气设备时,要选择防爆电气设备,并加强管理措施,以避免火灾和爆炸事故。

4. 在气候恶劣的环境中使用电气设备时,要加强设备的防雷和防雪措施,以确保电气设备的安全运行。

四、应急措施1. 当出现电气事故时,要立即切断电源,并通知专门的电气安全管理人员进行处理。

2. 在电气事故处理过程中,要穿戴个人防护装备,确保自己的安全,同时要采取相应措施保护其他人员的安全。

电工作业指导书

电工作业指导书

电工作业指导书标题:电工作业指导书引言概述:电工作业指导书是电工作业过程中的重要参考资料,它包含了电工作业的基本规范、安全注意事项、操作步骤等内容,能够帮助电工进行安全高效的工作。

一、基本规范1.1 电工作业的基本原则:电工作业必须按照相关标准和规范进行,严格遵守安全操作规程,确保工作安全可靠。

1.2 电工作业的准备工作:在进行电工作业前,应对工作场所进行检查,确保设备完好无损,同时准备好必要的工具和材料。

1.3 电工作业的操作流程:根据具体工作内容,制定详细的操作流程和计划,确保每个步骤都得到正确执行。

二、安全注意事项2.1 电工作业的安全防护:在进行电工作业时,必须佩戴符合规定的安全防护用具,如绝缘手套、绝缘靴等,确保自身安全。

2.2 电工作业的安全距离:在进行电工作业时,必须保持安全距离,避免触碰高压设备或电源线,以免发生触电事故。

2.3 电工作业的事故处理:在电工作业中,如发生事故或异常情况,应立即停止工作并向相关部门报告,切勿擅自处理,以免造成更严重的后果。

三、操作步骤3.1 工作准备:在进行电工作业前,应对工作场所进行检查,确认安全可靠,准备好所需工具和材料。

3.2 操作流程:根据电工作业指导书中的操作流程,依次进行工作,确保每个步骤都得到正确执行。

3.3 检查验收:在完成电工作业后,应对工作结果进行检查验收,确保工作质量符合要求,并及时整理工作场所。

四、维护保养4.1 设备维护:定期对电工作业中使用的设备进行维护保养,确保设备运行正常,延长使用寿命。

4.2 安全检查:定期对工作场所进行安全检查,及时发现并排除安全隐患,保障电工作业的安全进行。

4.3 培训教育:定期对电工进行安全培训和教育,提高电工的安全意识和操作技能,降低事故发生的可能性。

五、总结反思5.1 工作总结:在完成电工作业后,应及时总结工作经验,发现问题并改进工作方法,提高工作效率和质量。

5.2 安全反思:对电工作业中发生的安全事故或问题进行反思,找出原因并加以改进,确保类似事故不再发生。

电力作业指导书

电力作业指导书

作业指导书宁夏元亘电力有限公司一、范围本作业指导书适用于电业局变电站指导书程序。

二、引用文件下列标准及技术资料所包含的条文,通过在本作业指导书中的引用,而构成为本作业指导书的条文。

本作业指导书出版时,所有版本均为有效。

所有标准及技术资料都会被修订,使用本作业指导书的各方应探讨使用下列标准及技术资料最新版本的可能性。

1、DL408--1991电业安全工作规程(发电厂和变电所电气部分)2、GB14285-1993《继电保护和安全自动装置技术规程》3、GB/T15145-1994《微机线路保护装置通用技术条件》4、DL/T585--1994《微机继电保护装置运行管理规程》5、中华人民共和国电力行业标准《继电保护及安全自动装置运行管理规程》4、中华人民共和国水利电力部《继电保护及电网安全自动装置检验条例》5、水利电力部电力生产司《继电保护和电网安全自动装置现场工作保安规定》8、国家电力调度通信中心、电力工业部安全监查及生产协调司《电力系统继电保护及安全自动装置反事故措施管理规定》(试行)9、中华人民共和国电力工业部《电力系统继电保护及安全自动装置反事故措施要点》10、中华人民共和国电力工业部《电力系统继电保护及安全自动装置质量监督管理规定》(试行)11、能源部电力规化设计管理局NDGJ8-1989《火力发电厂、变电所二次接线设计技术规定》12、GB50151-1992《电气装置安装工程盘柜及二次回路接线施工及验收规范》13、国家电力公司《防止电力生产事故的二十五项重点要求》三、修前准备1检修前准备1.1准备工作安排序号内容标准1根据本次检修的性质,确定检修项目,并组织作业人员学习本指导书,使全体作业人员熟悉作业内容、进度要求、作业标准、安全注意事项要求所有作业人员都明确本次检修工作的作业内容、进度要求、作业标准、安全注意事项2开工前一天准备好作业所需的仪器仪表、工器具、备品备件、材料、相关图纸及技术资料仪器仪表、工器具试验合格、满足本次作业要求;备品备件符合规定;材料齐全;图纸及技术资料应符合现场实际情况3根据现场工作时间和工作内容填写工作票(第一种工作票应在开工前一天交值班员)工作票填写应符合要求1.2备品备件及实验仪器序号名称规格/型号单位数量1转接板中块12三相电源刀闸板(带漏电保护)380V/10A个13 4多用电源线盘子相位表220V/10A个块115 4万用表钳形表VC9804QX-2块只15 8 8 9博电试验台CT特性实验仪试验线电源插件台台电流测试线组只11111.3工器具序号名称规格/型号单位数量夹子头夹子线测试线剥线钳子平口起子平口起子平口起子梅花起子梅花起子梅花起子3M小号中号大号小号中号大号个个根把把把把把把把101081111111位置根据 定值检 各保护开各保护交 各保护交 电缆检查 检查整 组 检查 变电源测 入量检查 流量精度流元件零验及查尖嘴钳子斜口钳子老虎钳子// 把把把 1111.4 材料序号名称 规格/型号单位 数量扎带绝缘胶布相序带铜塑线铜塑线///¢1.5¢2.5根个个米米 201110101.5 人员分工序号分工情况人员数量人员姓12工作负责人:保护效验专责工:配合保护效验,刀闸接线13四、流程图检修前准检修前准备:领取现 备:准备工工作许可 开工会,安全技术交 工作负责人向工作记录压板 通电初步 各保护逆 绝缘检查 二次回路 屏蔽接地各保护五、危险点分析定值校作业危险因数危害控 制 措 施 执行是(3活动要作 业 前 的 准 备 工 作作业现场情况核查损失工的不全面、不准确、时准备不充分作业任务不清损失工时工作组的人员选派 损失工 不当 时(1)作业前了解现场,提前准备仪器仪 表及工器具 (2) 提前准备相应的图纸 资料。

电力线路架线工程作业指导书

电力线路架线工程作业指导书

电力线路架线工程作业指导书1.工程概况及说明本工程为五常66kV五山线改造工程,线路全长24.4千米。

其中双回路部分长12.4千米,采用双回路铁塔,导线采用LGJ-240/30型钢芯铝绞线,地线采用OPGW-24B1-50型复合地线光缆;单回路部分长12千米,采用杆塔混用,导线采用LGJ-150/25型钢芯铝绞线,地线采用OPGW-12B1-35型复合地线光缆。

2.1 人员准备对所有参加架线施工人员必须明确公司的质量方针, 能够按质量体系文件的要求完成本岗位的工作,并持证上岗,明确本岗位的工作职责,操作工艺、安全注意事项、工艺质量标准,并具备完成本岗位工作的能力。

2.2 技术交底及对施工人员岗位培训 2.2.1、工程开工前必须对参加施工的人员按质量体系文件、技术交底制度规定进行三级技术交底,•使全体施工人员都能掌握和了解质量计划以及作业指导书等作业指导性文件的内容;2.2.2、工程开工前对参加架线施工的人员进行岗位培训,•学习电力建设安全工作规程与架线有关的内容,及业主对工程的有关要求,学习《110-500kv架空电力线路施工及验收规范》与架线有关的内容。

学习与架线相关的各种技术文件,•对特殊工种进行特殊的岗前培训。

2.3 铁塔验收放线施工前应对铁塔进行中间验收,并符合有关规范要求,才可以进行架线施工。

铁塔验收中除符合有关规范要求项目外,还要对直线杆塔悬垂金具的安装孔和金具配合进行校验;对耐张塔的挂线孔进行校验。

2.4 跨越物的处理2.4.1本标段交叉跨越较多,对于10KV线路、普通公路、通讯线等采用搭设跨越架(具体见交叉跨越施工方案); 2.5 挂悬垂绝缘子串和放线滑车 2.5.1 避雷线放线滑车 2.5.1.1 直线塔地线放线滑车,根据悬垂串组装图,将线夹取下,换成放线滑车即可。

2.5.1.2 耐张塔地线放线滑车,要根据各塔型,考虑滑车在放线和紧线过程中,地线和滑车能否刮碰塔身来决定其固定的位置和悬挂的高度,并尽量靠近挂线孔点,以减小因划印产生的弧垂误差。

电力线路安全作业指导书

电力线路安全作业指导书

电力线路安全作业指导书一、概述电力线路建设及维护是电力行业的重要工作之一,而在这一过程中,安全作业是至关重要的。

为确保电力线路的施工、运行、维护等环节的安全,本指导书将对电力线路安全作业进行规范和指导。

二、安全责任1. 企业安全责任:电力线路建设和运维企业应明确安全第一的原则,并建立健全安全管理制度,明确安全责任,并为员工提供必要的安全培训和装备。

2. 线路施工责任:线路施工单位应明确施工安全责任,建立健全施工安全管理制度,保证施工人员的安全。

3. 现场作业责任:每位从事电力线路工作的人员都应具备清晰的安全操作意识,遵守作业规范,确保自身和他人的安全。

三、安全作业流程1. 作业前准备a. 开展安全教育培训,确保操作人员熟悉作业规程和安全要求。

b. 确认作业时段,避免在恶劣天气等不适宜条件下进行作业。

c. 进行现场勘察,了解现场环境,制定详细作业方案。

d. 检查作业设备和工具的完好性,确保其符合安全要求。

e. 获取施工许可和必要的安全许可证等文件。

2. 作业操作a. 操作人员应穿戴好个人防护装备,如安全帽、防护鞋、工作服等。

b. 按照规程操作,禁止违规操作和擅自改变作业方法。

c. 在施工现场设置警示标志,确保作业区域的安全。

d. 在高处作业时,应使用安全绳具,确保人员不会坠落。

3. 作业结束a. 施工人员应清理作业现场,确保不留下杂乱物品和危险隐患。

b. 检查周围设备和线路是否有异常情况,如发现问题应及时报告。

c. 做好作业记录和总结,为下一次作业提供经验。

四、安全事故预防1. 完善安全管理制度,确保风险评估和安全控制的全面性和可行性。

2. 强化安全教育培训,提高员工的安全意识和操作技能。

3. 加强巡检和维护工作,及时发现并排除线路潜在危险隐患。

4. 定期组织安全演练和紧急救援演练,提高员工应急处置能力。

5. 加强对施工单位和供应商的安全监管,确保他们的安全措施符合要求。

五、紧急救援处理1. 发生人员伤害事故时,应及时拨打急救电话,为伤员提供紧急救助。

电力及电源设备安装作业指导书(3)

电力及电源设备安装作业指导书(3)

电力及电源设备安装作业引导书(3)电力及电源设备安装作业引导书一、前言本引导书旨在为电力及电源设备的安装作业供给引导,确保电力及电源设备的顺当安装和使用。

二、前置条件1.组织人员:安装作业需要工程师和技术工人共同进行,确保作业的顺当进行。

2.安装设备:电力及电源设备的安装需要使用相应的工具和设备,如梯子、工具箱、电钻等。

3.安装条件:在安装前需要对安装环境进行检查,确保电力及电源设备的安全牢靠,避开故障发生。

三、安装步骤1.准备安装设备和工具,如梯子、工具箱、电钻等。

2.对电力及电源设备进行检查,确保设备没有损坏或缺件,并检查设备符合国家标准和相关规定。

3.确定安装位置,确保设备位置符合规定要求,避开影响使用效果。

4.准备好电源及接线,确保设备与电源连接符合标准和规定,避开发生电源故障。

5.进行现场勘测,对安装环境进行检查,确保设备的安全牢靠,避开显现事故和故障。

6.进行安装作业,注意安全、稳定和牢靠性,确保设备的正常工作和使用效果。

7.进行电源及接线测试,确保未显现漏电、短路等问题,避开影响设备的安全和正常使用。

8.进行现场调试,确保设备的效果符合要求,确保设备正常运行和使用。

四、安全措施1.遵守相关规定,确保设备的安全牢靠,避开显现事故和故障。

2.在安装设备时,使用梯子或其他工具,确保安全作业,避开显现高处坠落等事故。

3.在进行接线作业时,注意电源的安全,确保不会发生漏电、短路等问题,避开对人身和设备安全造成威逼。

4.对设备及现场进行保护,避开显现划痕、磕碰等问题,保护设备的正常使用和效果。

五、结论本引导书为电力及电源设备的安装作业供给了实在的引导和措施,希望本指南能够为工程师和技术工人供给帮忙,确保电力及电源设备的安全、牢靠和有效的使用。

同时,希望在使用过程中,能够注意相关安全事项,确保设备的正常运行和使用效果。

市政电力工程作业指导书(全面)

市政电力工程作业指导书(全面)

一、编制依据及范围1.1编制依据(1)国家、铁道部现行的施工和验收规范、规则和标准.(2)国家、铁道部和地方政府(省、直辖市)的有关政策、法规和条例、规定.(3)新建向莆铁路通信、信号、牵引供电及电力供电系统集成 XPSDJC 标施工总承包合同(向莆铁路施合[2009]001 号).(4)现行铁路施工、材料、机具设备等定额.(5)现场调查资料及施工管段内的经济、交通、地形地貌、水文资料、物资资料供应和气象情况.(6)设计院提供的设计文件.(7)中铁电气化局集团有限公司牵引供电及电力供电系统施工工法、工艺.(8)向莆四电集成项目经理部《牵引供电及电力工程施工组织设计》(9)向莆变电电力项目分部《新建向莆铁路江西段变电电力工程实施性施工组织设计》1.2编制范围1.2.1本作业指导书针对向莆铁路江西段电力工程制定,用以指导现场电力工程施工,保证施工安全质量.1.2.2 本作业指导书适用于10kV电力架空线路及电缆敷设工程.二、10kV电力架空线路施工2.1电力架空线路施工的工艺流程电力架空线路施工的工艺主要包括:施工准备及施工配合、架空线路测量定位、基坑开挖及基础浇制、杆塔组立、横担组装、拉线制安、导线架设及连接、线路试验等.施工的工艺流程图如下:2.2电力架空线路施工的主要操作要点及注意事项(1)架空线路的测量:线路测量通常根据设计部分提供的线路平、断面图和杆塔明细表,从始端开始安置经纬仪,向前方逐基定位.杆坑中心位置确定后,即可根据中心桩位,量出挖坑范围.杆坑定位准确.(2)杆塔的定位:首先根据供电点与用电负载的位置,进行实地勘测,确定线路的方向.当供电点和用电点两根电杆位置确定之后,最好使线路成直线走向,但由于地形或其他因素的限制,线路需拐弯,这就可确定转角杆的位置,这样,供电点、转角杆、用电点就把整条线路分成几个直线段,如把分支杆位置确定后,就可决定分支线路的方向.测量每段直线间水平距离,如平地可用皮尺测量,当地形复杂时就不能用皮尺测量,就要用仪器来测量.定线工作完成后,就在确定电杆的具体位置,叫“电杆的定位”.根据要求确定电杆的高度和档距,根据档距的大小 ,每段直线段内就可确定电杆的根数和位置.确定电杆的位置时,要从一端向另一端逐杆定位.在各杆的杆位中心处打下木桩.施工时就以此桩为中心进行基坑开抗.(3)杆塔基坑开挖:杆塔基坑开挖之前,先要检查标桩设立地点是否正确,然后打几个辅助标桩,用来检查电杆是否立在中心位置.挖坑最好用专用工具,如立杆方法不是用固定式抱杆立电杆,在电杆根部的坑旁还要挖一道斜坑(又称“马道”),以利于立杆.目前,普遍采用的是人工开挖的施工方式.坑底均基本保持平整,便于进行检查测量坑深.基坑开挖工作劳动强度较大 ,应特别注意安全,所使用的工具必须坚实牢固,并经常注意检查;当坑深超过1.5米时,坑内工作人员必须戴安全帽;当坑底面积超过1.5米2时,允许两人同时工作,但不得对面操作或挨得太近;严禁在坑内休息;挖坑时,坑边不堆放重物,以防坑壁垮坍,禁止将工具放在坑壁边缘,避免掉落伤人;在行人通过地区,当坑挖完后不能很快立杆时,设围栏,夜间装设红色信号灯,以防止行人跌入坑内.(4)杆塔组立:架空配电线路施工常用的立杆方法有撑杆立杆、用汽车吊立杆、用抱杆立杆等.电杆起立后,要进行杆身调整,符合要求后再填土夯实.调整杆位,一般可用杠子拨动,使电杆移至规定位置.回填土时将土块打碎,每回填50米米夯实一次.对软土质的基坑,增加夯实次数.培土高度宜高出地面300米米,在电杆周围形成一个圆形土台.(5)横担安装:A、将电杆、金具等分散运到杆位,并对照图纸核查电杆、金具等的规格和质量情况.应大于+100米米,-50米米;双杆的两杆坑深度高差不应大于20米米.B、用支架垫起杆身的上部,量出横担安装位置,套上抱箍,穿好垫铁及横担,垫好平光垫圈、弹簧垫圈,用螺母紧固.紧固时,注意找平、找正.然后,安装连板,杆顶支座抱箍、拉线等.a.1KV以下线路的导线排列方式可采用水平排列;最大档距不大于50米时,导线间的水平距离为400米米,但靠近电杆的两导线间的水平距离不应小于500米米.10KV及以下线路的导线排列方式及线间距离应符合设计要求.b.横担的安装:直线杆的单横担应装于受电侧,90度转角杆及终端杆应装于拉线侧.c.螺栓的穿入方向一般为:对立体结构:水平方向由内向外;垂直方向由下向上.对平面结构:顺线路方向,双面构件由内向外,单面构件由送电侧穿入;横线路方向,两侧由内向外,中间由左向右(面向受电侧)或按统一方向,垂直方向,由下向上穿入,开口销钉应从上向下穿.b.使用螺栓紧固时,均应装设垫圈,弹簧垫圈,且每端的垫圈不应多于2个;螺母紧固后,螺杆外露不应少于2扣,但最长不应大于30米米,双螺母可平扣.c.用水泥砂浆将杆顶端严密封堵.C、安装针式绝缘子,并清除表面灰垢、附着物及不应有的涂料.(6)拉线制安:拉线制作:首先制作上把,从钢绞线一端量出250米米,做好标记,以标记为中心,将钢绞线煨弯后套入楔型线夹内,线夹的凸肚在尾线侧.用手锤敲击线夹本体,使楔子与线夹本体、楔子与钢绞线接触紧密,受力后无滑动现象.上把预留尾线与主线按规定尺寸进行绑扎;然后安装拉线抱箍,杆上作业人员根据杆型量出拉线抱箍的安装位置,并做好标记.用吊绳将预配好的拉线抱箍吊起,将拉线抱箍安装在标记处.安装时使平行挂板正对拉线棒,楔型线夹的凸肚向下;最后安装UT型线夹,将紧线器的尾部与拉线棒连接牢固,用紧线器夹紧钢绞线后紧线,将钢绞线与拉线棒紧成一条直线.拆下UT型线夹上的 U型螺栓,把U型螺栓穿入拉线棒上部圆环内,再套上线夹,使线夹主体位于螺杆丝扣距顶部的 1/3处,同时与钢绞线进行试配,量出做回头的中心,并作出标记.以所做标记为中心将钢绞线煨弯装入线夹内,线夹的凸肚在尾线侧,并绑扎.将润滑油涂在U型螺栓丝扣上,套入线夹,套线夹时将线夹凸肚向下,装上U型螺栓的螺母,并将两边螺杆螺母对应拧紧.拉线安装,已装好底把的拉线盘滑入坑内,找正后分层填土夯实.将拉线固定于拉线抱箍处.拉线安装要求:A、拉线与电杆的夹角不宜小于45度 ,当受环境限制时不应小于30度 ,特殊情况下也可采用弓形拉线及撑杆等措施,撑杆与电杆的夹角不宜小于30度 .B、承力拉线应与线路方向的中心线对正,分角拉线应与线路分角线方向对正;防风拉线应与线路方向垂直.C、拉线坑应有斜坡,回填时应将土块打碎,每500米米夯实一次,并设高出地面300米米的防沉层.D、拉线棒出土处与规定位置的偏差终端,顺向拉线不应大于拉线高度的1.5%;合力、防风拉线不大于拉线高度的2.5%.拉线高度即拉线出土处的水平线至拉线抱箍的垂直距离.(7)导线架设:导线架设是在完成横担组装及拉线组装等工作后,才可进行的工序.导线放线的方法有拖放法和展放法.拖放法是将线盘架设在放线架上拖放导线,拖放前,先清除线路上的障碍物,以免损伤导线,它以每个耐张段为一个单元,把线路所需全部导线放出,置于电杆根部地面,然后按档把全耐张段导线同时吊上电杆.放线的线路如果不长,导线重量又不太重,可把导线背在肩上,边走边放,如线路较长,线捆较大 ,可把线捆装在汽车上,在汽车进行中展放导线.(8)导线的连接:有钳压接法、缠绕法和线夹接线几种类型,根据设计要求选用符合要求的连接方法.导线连接注意事项:A、同一档距内,同一根导线上的接头,不应超过1个.B、导线接头位置与导线固定处的距离应大于0.5米,当有防震装置时,应在防震装置以外.C、线路跨越各种设施时,当距内不允许有接头.D、三、电缆线路的施工3.1电缆线路的施工工艺流程电力电缆线路施工的工艺主要包括:施工准备及施工配合、电缆路径测量定位、电缆沟开挖及电缆沟砌制、电缆敷设、电缆中间接头制作、电缆沟封盖、电缆终端头制作、电缆试验等.施工的工艺流程图如下:3.2电缆线路施工的主要操作要点及注意事项(1)施工准备及施工配合:准备电缆线路施工的工机具,测量工具如:皮尺、钢卷尺、测量绳、标桩、红油漆等,施工工具如:锹、镐、钢钎、大锤、电缆支架、电缆滑车,材料如:电缆标志桩、电缆保护钢管、管口封堵材料等.根据设计电缆线路的径路,查清电缆线路上是否有地下设施,从而确定具体的施工和防护方案 .了解电缆沟土质情况,根据具体情况,从而确定正确的施工方法.(2)施工测量及定位:根据线路径路图,找出设计定测时所确定的电缆路径的大致位置,并在径路上的重要地点(如长直线段的中点、上下坡处、过障碍处、过轨、过公路、进建筑物、上桥、进隧道、拐弯处、中间接头处、需特殊预留电缆的地点等)作好标记.同时,用测量工具测量电缆径路长度 .(3)电缆沟开挖及砌制:电缆沟开挖采用铁镐、铁锹,电缆沟开挖时,保护好施工可能危及到的道床、路基,施工完毕后,按照原样进行恢复.直线部分开挖时保持其直线性,以免出现电缆径路偏移.电缆沟垂直开挖,挖出的泥土,放置于距沟边0.3米以外.电缆过轨、过公路必须加强埋设电缆保护管保护.电缆保护管按电缆外径的 1.5~1.7倍选择镀锌钢管.电缆沟深度不能满足规范和标准要求时,采用保护管或水泥电缆槽的方式进行保护.电缆沟开挖完后,请监理工程师检查确认电缆沟开挖深度符合设计要求,达不到要求的立即返工.(4)电缆敷设:敷设电缆前,先进行电缆配盘,根据电缆沟长度选择适合的电缆盘,并根据电缆的电压等级对即将敷设的电缆进行测试,检查电缆型号、规格、电压等级是否符合设计要求,检查电缆是否存在铠装压扁,电缆绞拧、护层折断等未消除的机械损伤.电缆敷设若采用人力牵引的方式进行,敷设较长电缆前,在电缆行径的路线上每隔20米放一个电缆滑车,在路面磨擦太大的地方每隔10米放一个电缆滑车,在转弯处放万向转弯滑车,以防磨坏电缆的外绝缘层或受到机械性损伤.电缆敷设时,在电缆的两端按技术规范预留长度 .(5)电缆沟回填:在电缆上下部铺不小于100米米厚的软土或细沙层作为电缆的保护层,并加盖保护板或砖块防护,然后进行回填,将回填土一直回填至高于原地面0.3米,并及时恢复被损坏的道床、路基和植被.(6)电力电缆终端头和中间头的制作根据设计图纸要求和相关标准进行制作.施工前准备电缆中间接头或终端头的材料,对电缆进行绝缘测试.根据所要制作的电缆头类型进行主要工机具准备.制作好的电缆头保证电气性能和机械强度可靠,并满足电气试验要求,制作过程中要保持清洁、干燥、不伤及电缆绝缘层和绝缘强度 ,制作前后必须用兆欧表进行电缆绝缘测试,要求绝缘电阻必须满足规范要求.电力电缆送电前,必须进行直流耐压及泄漏电流试验和相位试验,满足规范要求方可送电.电缆头制作必须连续作业,一次性完成,防止受潮.。

编制作业指导书制度

编制作业指导书制度

编制作业指导书制度
标题:编制作业指导书制度
引言概述:
作业指导书是企业生产过程中非常重要的文件,它规定了作业人员在生产过程中应该遵循的步骤和操作规范。

因此,建立一套完善的作业指导书制度对于企业的生产效率和产品质量至关重要。

一、明确制度的目的和意义
1.1 确保生产过程的规范性
1.2 提高作业人员的工作效率
1.3 保障产品质量和安全生产
二、建立作业指导书的编制流程
2.1 制定编制标准和流程
2.2 确定编制责任人和审批流程
2.3 确保作业指导书的更新和修订
三、规范作业指导书的内容和格式
3.1 包括清晰的作业步骤和操作要点
3.2 要求明确的安全注意事项和风险防范措施
3.3 强调质量控制和关键环节的监督
四、培训作业人员并监督执行
4.1 制定培训计划和培训内容
4.2 定期组织作业指导书的培训和考核
4.3 加强监督和反馈机制,及时纠正不规范操作
五、评估和改进作业指导书制度
5.1 定期评估作业指导书的有效性和实施情况
5.2 采集作业人员的反馈意见和建议
5.3 不断改进和优化作业指导书制度,提升生产效率和产品质量
结论:
建立一套完善的作业指导书制度对于企业的生产管理至关重要,惟独不断完善和优化作业指导书制度,才干提高生产效率、保障产品质量,实现企业的可持续发展。

国家电网公司现场标准化作业指导书编制导则

国家电网公司现场标准化作业指导书编制导则
2)规定开工会的内容;
3)规定现场到位人员。
b)格式

序号
内容
到位人员签字
6.1.2.6.2检修电源的使用
a)内容要求
1)规定电源接取的位置;
2)规定配电箱的配置;
3)规定接取电源的注意事项;
4)对导线的要求。
b)格式

序号
内容
标准
责任人签字
6.1.2.6.3动火
a)内容
1)规定动火人员的资格、防护措施;
2)规定消防措施;
3)规定动火前的检查项目。
b)格式

序号
内容
标准
责任人签字
6.1.2.6.4检修内容和工艺标准
a)内容
按照检修流程图,对每一个检修项目,明确工艺标准、安全措施及注意事项,记录检修结果和责任人。
b)格式

序号
检修内容
工艺标准
安全措施及注意事项
检修结果
责任人签字
6.1.2.6.5竣工
a)内容
6.1.2.3引用文件
明确编写作业指导书所引用的法规、规程、标准、设备说明书及企业管理规定和文件。
6.1.2.4修前准备
6.1.2.4.1准备工作安排
a)内容
1)明确作业项目、确定作业人员并组织学习作业指导书。
2)确定准备检修所需物品的时间和要求;
3)核定工作票、动火票的时间和要求;
4)现场定置摆放的时间和要求。
作业人员
6.1.2.5流程图
根据检修设备的结构,将现场作业的全过程以最佳的检修顺序,对检修项目完成时间进行量化,明确完成时间和责任人,而形成的检修流程。如:“×××变电站×××kV××线×××断路器大修流程图”。详见附录C。

电力系统检修作业指导书(通用版)

电力系统检修作业指导书(通用版)

电力系统检修作业指导书(通用版)概述本指导书旨在为电力系统检修作业提供指导和参考。

在进行检修作业时,请务必遵守相关的安全操作规程和操作流程,确保操作人员的生命安全和设备的正常运行。

准备工作在开始检修作业之前,需要进行以下准备工作:1. 检查工作区域和设备的安全状态,确保没有明显的危险因素存在。

2. 根据作业需要,准备好所需的工具和设备,并确保其完好可用。

3. 确认检修作业所需的计划和文件,包括检修范围、操作步骤和安全注意事项。

检修作业流程以下是电力系统检修作业的基本流程:1. 关停电力系统:根据作业计划和安全要求,按照规程和操作手册的要求,逐步关闭电力系统,确保系统处于安全状态。

2. 确认工作区域和设备的安全状态:在进行任何检修作业之前,务必确保工作区域和相关设备的安全状态符合要求。

如有任何危险或异常情况,应立即报告有关人员并采取相应措施。

3. 检修设备和部件:按照检修计划和操作手册的要求,对需要检修的设备和部件进行维护和修复。

在进行检修作业时,应采取正确的工具和操作方法,确保操作的准确性和安全性。

4. 完成检修作业:在检修完成后,务必进行必要的测试和验证,确保设备和系统恢复正常运行状态。

同时,完善相关的检修记录和报告,以便后续的跟踪和分析。

安全注意事项在进行电力系统检修作业时,要特别注意以下安全事项:1. 遵守操作规程和操作手册的要求,严格执行安全操作步骤。

2. 确保操作人员具备足够的技术能力和经验,并持证上岗。

3. 在进行电力系统关停和开启等关键操作时,要进行必要的联锁和防误操作措施。

4. 在工作区域设置明显的安全警示标志和隔离措施,防止他人误入作业区域。

5. 在进行高压设备的检修作业时,要佩戴合适的个人防护装备,如绝缘手套、安全带等。

总结电力系统检修作业是一项重要的任务,需要严格遵守相关的操作规程和安全要求。

本指导书提供了检修作业的流程和安全注意事项,希望能对检修人员提供帮助和指导,确保作业的安全性和准确性。

电力线路作业指导书

电力线路作业指导书

第一章总说明一、编制依据1. 《高县35KV怀符线改造工程开接I回、II回线路工程施工图》2.国家颁布的有关架空送电线路的规程、规范3.本公司《质量保证体系程序文件》、《施工管理规定》二、有关单位1.建设单位:高县电力公司2.设计单位:四川建能送变电勘测设计有限公司3.监理单位:4.施工单位:四川省通惠送变电工程有限责任公司三、工程范围高县35KV怀符线改造工程开接I回、II回输电线路起于新1#塔,采用双回架空明线至新立6#塔,止于原35KV怀符线10#杆处的新立13#杆,该段线路长度1。

695KM。

本工程开接II回起于新立6#塔,止于原35KV怀符线13#杆处的新立18#,该段线路长度2。

010KM。

全线共计新立双回铁塔5基,(其中耐张塔4基、真线塔1基)、新立水泥双杆7基(其中耐张杆5基、直线杆2基)、新立单杆5基(其中耐张杆3基、直线杆2基)。

施工作业指导书 1四、线路路径本工程线路从110KV庆符变电站内35KV开关柜电缆出线至本工程新立1#塔后,开接双回身西北方向至马桑坡,左转至赵家坡,再左转至本工程新立6#塔为开接双回终点,并由此分接开接一回和二回。

本工程新立6#塔右转至青钢林,再左转后经大田坎至原35KV怀符线10#杆处的新立13#杆为开接一回;本工程新立6#左转至石厂坡原35KV怀符线13#杆处的新立18#杆为开接二回。

五、线路方向本工程以城北变电站为线路前进方向,塔位编号及测量标桩编号按此方向递增,各塔之前后、左右均以此为准,塔腿编号如下:庆符原35KV怀符线10#杆变电站原35KV怀符线13#杆六、沿线地形沿线地形划分为:丘陵70%,山地30%。

施工作业指导书 2七、交通运输全线汽车运输距离为1Km,人力运输距离为0.8Km.八、沿线地质1.地质划分:松砂石60%,岩石40%。

2.地震烈度:VII度。

九、气象条件1.最大设计风速:30m/s.2.年平均雷电日:45天.3.污秽区划分:全线均为II级。

电力行业作业指导书

电力行业作业指导书

电力行业作业指导书一、引言随着社会经济的发展和人们生活水平的提高,电力行业作为基础设施的重要领域之一,扮演着不可或缺的角色。

为了能够更好地指导电力行业的作业,提高工作效率和安全性,本指导书将详细介绍电力行业作业的相关要点和注意事项。

二、作业准备1. 作业计划编制在进行任何电力行业作业之前,必须编制详细的作业计划。

作业计划需要包括作业目的、时间安排、人员安排、所需工具和设备等内容。

2. 安全措施电力行业作业由于涉及高压电设备和复杂的电路系统,必须严格遵守安全规程。

在作业前,需确保已采取必要的安全措施,包括佩戴个人防护装备、对作业区域进行安全隔离、确保接地等。

3. 资质要求进行电力行业作业的人员必须具备相应的资质和经验,才能保证作业的安全可靠。

在作业前,必须核实每位作业人员的资质,确保其具备完成作业所需的能力。

三、作业流程1. 施工现场布置在进行电力行业作业时,必须对施工现场进行合理布置。

包括设置安全警示标志、划定作业区域、布置施工临时电源等。

2. 作业设备准备根据作业计划,准备所需的作业设备和工具。

包括但不限于绝缘手套、电流钳、电缆接头等。

确保设备和工具的良好状态,以免影响作业质量和安全。

3. 作业实施根据作业计划和要求,有序进行电力行业作业。

包括但不限于安装电缆、检修设备、调试电路等。

在作业过程中,必须严格按照相关操作规程进行,确保作业的安全和质量。

四、作业注意事项1. 高压电设备操作对于涉及高压电设备的作业,必须格外慎重。

操作人员必须穿戴绝缘防护装备,并按照相关规定进行操作。

同时,必须保持清醒和专注,避免因疲劳或精神不集中而导致意外。

2. 作业期间的安全通道在进行电力行业作业时,必须保持作业区域通道的畅通。

确保作业期间急需撤离人员的安全。

3. 作业后清理作业完成后,必须对作业区域进行清理。

清理过程要注意安全,防止因残留材料或工具而对后续作业或人员造成影响。

五、紧急情况应对1. 火灾若发生火灾,首先要保护好自己的安全,避免危险。

相关主题
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
米。 预控措施:施工时与 220kV××线导线最小安全距离为 4
米,不停电组立至 9 米(最下段),其余均需要停电后组 立,………….
附简图:(可用 CAD 制图、WORD 制图或手绘)
五、质量、安全和文明施工控制措施 B
220kV××线
本部分可简要、有重点、有针对性的进行说明。 C
D A
导地线展放、附件安装施工作业指导书
式要求为准,如有不清楚者,请与项目技术员联系。 一、施工范围:
应该写清楚本施工单位所承担的施工范围,譬如×××工程 1#-3#,灌注桩基础×基,开挖式基础×基。施工条件,×位 于农田里(路边,鱼塘),是否临近带电线路等。 二、基础施工基础参数 桩号 坑深 笼长 主筋 箍筋 砼标号 总方量
如是开挖式基础,则需要写清楚各断面尺寸和所有钢筋型号、 数量。(将上表格改动即可)
附简图:(可用 CAD 制图、WORD 制图或手绘)
五、质量、安全和文明施工控制措施 B
220kV××线
本部分可简要、有重点、有针对性的进行说明。 C
杆塔组立施工作业指导书 D A
格式
一、施工范围:
应该写清楚本施工单位所承担的施工范围,譬如×××工程
1#-3#,双回路铁塔×基,钢管杆×基。施工条件,×位于农
五、质量、安全和文明施工控制措施 本部分可简要、有重点、有针对性的进行说明。
越线架搭设施工作业指导书
格式
一、施工范围:
应该写清楚本施工单位所承担的施工范围,譬如×××工程
1#-3#。施工条件,×位于农田里(路边,鱼塘),是否临
近带电线路等。施工耐张段是否有重要跨越。(跨览表
(电力行业)电力作业指导 书编写要求全
********************改造工程铁 塔组立施工作业指导书
编制单位:***********公司 编制日期: 年 月
审批页
批准:
年月日
复核:
年月日
安全科审核:
年月日
工程科审核:
年月日
施工科审核:
年月日
编写:
年月日
基础施工作业指导书
格式 作业指导书名称格式以“*********公司作业指导书”格
田里(路边,鱼塘),是否临近带电线路等。
二、杆塔施工技术参数
桩号 杆塔型号
重量 组立方式
三、组织网路图
应写清楚所承担工程每基工作负责人、技术员、安全员
姓名及联系电话。
桩号
工作负责人 技术员
安全员
Q1
张三
1398888888
四、危险点/危险源辨识及预控 危险点:K1 基础在 220kV××线下,导线最低点距地为 20
预控措施:设置专人监护,高处作业必须使用双控带,
保证跨越架与被跨越线路的最小安全距离为 3 米。
附简图:(可用 CAD 制图、WORD 制图或手绘)
五、质量、安全和文明施工控制措施 本部分可简要、有重点、有针对性的进行说明。
1#-5#
968 米
2#-3#
导地线压接参数表 导地线耐张管型号 耐张管外径 压后尺寸
附件安装表
桩号
安装金具型号
1# 6 套 DN1,6 套 DN2
2# 6 套 DX1 3# 12 套 DN1
防振锤安装尺寸 安装基准点 第一只尺寸
第二只尺寸
三、组织网路图 应写清楚所承担工程每基工作负责人、技术员、安全员
重要跨越一览表
施工段
重要跨越
4#-5#
110 千伏 1154 建阳线线
5#-6#
绕成高速公路
三、组织网路图 应写清楚所承担工程每工作小组工作负责人、技术员、
安全员姓名及联系电话。
工作小组
工作负责人 技术员
安全员
一组
张三
1398888888
二组
四、危险点/危险源辨识及预控
危险点:4#-5#跨越 110kV1154××线。
三、组织网路图 应写清楚所承担工程每基工作负责人、技术员、安全员
姓名及联系电话。
桩号 Q1
工作负责人 张三 1398888888
技术员
安全员
四、危险点/危险源辨识及预控 危险点:K1 基础在 220kV××线下,导线最低点距地为 20
米。 预控措施:钻机三脚架与 220kV××线导线最小安全距离
为 4 米,钻机三脚架高度不得超过 15 米,且必须可靠接 地;………….
格式
一、施工范围:
应该写清楚本施工单位所承担的施工范围,譬如×××工程
1#-3#,直线塔×基,耐张塔×基,导地线型号,耐张和合
成绝缘子型号。施工条件,×位于农田里(路边,鱼塘),是
否临近带电线路等。施工耐张段是否有重要跨越。(跨高速路、
带电线路等)
二、展放导线施工技术参数
导地线展放表
施工段
施工段档距 弧垂观测档
姓名及联系电话。
桩号 Q1
工作负责人 张三 1398888888
技术员
安全员
四、危险点/危险源辨识及预控 危险点:4#-5#跨越 35kV1154××线。 预控措施:跨越带电线路退出重合闸;施工时,搭设绝
缘网保证跨越施工安全;所有施工机具应可靠接地…………. 附简图:(可用 CAD 制图、WORD 制图或手绘)
