hdpe防渗膜施工方案()
HDPE防渗膜施工方案
第**节、HDPE防渗膜施工方案一、施工方法将HDPE防渗膜铺设在需要进行防渗处理的基面上,基面须经清理满足铺设要求,依次对防渗膜的纵横缝及边角处进行焊接,经焊接合格后,在防渗膜上铺设保护层,从而形成一个整体封闭的防渗体系。
(一)、施工工艺流程图1 HDPE防渗膜施工工艺流程图(二)、 HDPE防渗膜施工操作要点1、基面处理1.1 平整度:±10mm/m2,基面平整顺直;1.2 压实度:90%以上,经碾压后方可在其上铺设防渗膜;1.3 纵、横坡度:纵横坡度宜在2%以上;1.4 基面清理:地基表面不应含有粒径大于5mm尖锐物。
2、HDPE防渗膜的铺设、裁剪2.1 HDPE防渗膜堆放场地应平整,堆放高度不宜超过四层;2.2HDPE防渗膜在铺设前,先对铺设区域进行检查、测量,根据测量的尺寸将与之相匹配的防渗膜运至现场,铺设时根据现场实际条件,采取从上往下“推铺”的便利方式;2.3 铺设HDPE防渗膜时应力求焊缝最少,在保证质量的前提下,尽量节约原材料;2.4 铺设时应从底部向高位延伸,不要拉得太紧,应留有1.50%的余幅,以备局部下沉拉伸。
2.5 相邻两幅的纵向接头不应在一条水平线上,应相互错开;2.6合理布置膜片,坡度大于30°时不应有水平接缝;2.7 HDPE防渗膜铺设完成后,应尽量减少在膜面上行走、搬动工具等,凡能对HDPE防渗膜造成危害的物件,均不应放在膜上或携带在膜上行走,以免对膜造成意外损伤。
3、HDPE防渗膜的对正、搭齐3.1 HDPE防渗膜的铺设,应平整、顺直,避免出现褶皱、波纹,以使两幅防渗膜对正、搭齐;3.2 采用热熔焊接时的搭接宽度不应小于80mm,挤压焊接时的搭接宽度不应小于55mm。
4、压膜定型用砂袋及时将对正、搭齐的HDPE防渗膜压住,以防风吹扯动;5、防渗膜的锚固5.1HDPE防渗膜采用沟槽锚固,视HDPE防渗膜的使用条件及受力情况,其锚固沟槽宽度一般不小于0.5m-1.0m,其深度不得小于0.5m-1.0m;5.2在锚固沟顶部,应按设计要求预留一定量的防渗膜,以备局部下沉拉伸;6、擦拭尘土用干净纱布擦拭焊缝搭接处杂物,做到无水、无尘、无垢;7、试验性焊接7.1 试验性焊接在HDPE防渗膜试样上进行,以确定焊接温度、速度和压力等参数,同时检验和调节焊接设备;7.2 试验性焊接是与生产性焊接相同的表面和环境条件下进行的。
HDPE防渗膜施工方案
HDPE防渗膜施工方案一、概述高密度聚乙烯(HDPE)防渗膜是一种常用于土木工程中的防渗材料,具有良好的阻隔性能和机械强度。
本文将介绍HDPE防渗膜的施工方案,包括施工前的准备工作、施工过程中的注意事项以及施工后的验收标准。
二、施工前准备1. 设计方案确认在开始HDPE防渗膜的施工之前,施工单位需要确认设计方案,包括膜层布置方式、连接部位的处理方式等。
2. 材料准备准备施工所需的HDPE防渗膜卷材、连接材料、焊接机等工具设备,并进行质量检查。
3. 施工人员培训对参与施工的人员进行相关培训,确保他们了解施工规范、工艺要求以及安全注意事项。
三、施工过程1. 基面处理在进行HDPE防渗膜铺设之前,需要对基面进行清理、修补和保护,确保基面平整、干燥且无尖锐物。
2. 膜材铺设根据设计方案,将HDPE防渗膜卷材铺设在基面上,边缘需留足用于焊接连接。
3. 焊接连接使用专用的焊接机对HDPE防渗膜进行热熔焊接,确保焊接质量,避免渗漏。
4. 检查验收完成HDPE防渗膜的施工后,需要对焊接部位、膜层整体进行检查验收,确保施工质量达标。
四、施工后验收标准1. 焊接质量焊接部位应呈现平整、均匀,无空鼓、起泡等现象。
2. 膜层完整性膜层应无明显划痕、穿孔等破损情况,边缘整齐,无开裂现象。
3. 集水情况施工完成后应实地检查HDPE防渗膜的集水情况,确保防渗效果良好。
五、总结HDPE防渗膜的施工要求严格,需要充分的准备和精细的操作。
只有按照施工方案要求进行施工并完成严格的验收,才能保证HDPE防渗膜的防渗效果和使用寿命。
HDPE防渗膜施工方案
第**节、HDPE防渗膜施工方案一、施工方法将HDPE防渗膜铺设在需要进行防渗处理的基面上,基面须经清理满足铺设要求,依次对防渗膜的纵横缝及边角处进行焊接,经焊接合格后,在防渗膜上铺设保护层,从而形成一个整体封闭的防渗体系。
二、工艺流程及操作要点(一)、施工工艺流程图1 HDPE防渗膜施工工艺流程图(二)、 HDPE防渗膜施工操作要点1、基面处理1。
1 平整度:±10mm/m2,基面平整顺直;1。
2 压实度:90%以上,经碾压后方可在其上铺设防渗膜;1.3 纵、横坡度:纵横坡度宜在2%以上;1。
4 基面清理:地基表面不应含有粒径大于5mm尖锐物.2、HDPE防渗膜的铺设、裁剪2.1 HDPE防渗膜堆放场地应平整,堆放高度不宜超过四层;2。
2HDPE防渗膜在铺设前,先对铺设区域进行检查、测量,根据测量的尺寸将与之相匹配的防渗膜运至现场,铺设时根据现场实际条件,采取从上往下“推铺"的便利方式;2.3 铺设HDPE防渗膜时应力求焊缝最少,在保证质量的前提下,尽量节约原材料;2。
4 铺设时应从底部向高位延伸,不要拉得太紧,应留有1.50%的余幅,以备局部下沉拉伸.2.5 相邻两幅的纵向接头不应在一条水平线上,应相互错开;2。
6合理布置膜片,坡度大于30°时不应有水平接缝;2.7 HDPE防渗膜铺设完成后,应尽量减少在膜面上行走、搬动工具等,凡能对HDPE防渗膜造成危害的物件,均不应放在膜上或携带在膜上行走,以免对膜造成意外损伤.3、HDPE防渗膜的对正、搭齐3.1 HDPE防渗膜的铺设,应平整、顺直,避免出现褶皱、波纹,以使两幅防渗膜对正、搭齐;3.2 采用热熔焊接时的搭接宽度不应小于80mm,挤压焊接时的搭接宽度不应小于55mm。
4、压膜定型用砂袋及时将对正、搭齐的HDPE防渗膜压住,以防风吹扯动;5、防渗膜的锚固5.1HDPE防渗膜采用沟槽锚固,视HDPE防渗膜的使用条件及受力情况,其锚固沟槽宽度一般不小于0。
HDPE防渗膜施工方案
第**节、H D P E防渗膜施工方案一、施工方法将HDPE防渗膜铺设在需要进行防渗处理的基面上,基面须经清理满足铺设要求,依次对防渗膜的纵横缝及边角处进行焊接,经焊接合格后,在防渗膜上铺设保护层,从而形成一个整体封闭的防渗体系。
二、工艺流程及操作要点(一)、施工工艺流程HDPE(二)、 HDPE1、基面处理1.1 平整度:±1.2 压实度:1.31.42、HDPE2.1 HDPE2.2HDPE“推铺”的便利方式;2.3 铺设HDPE2.4 的余幅,以备局部下沉拉伸。
2.52.6合理布置膜片,坡度大于30°时不应有水平接缝;2.7 HDPE防渗膜铺设完成后,应尽量减少在膜面上行走、搬动工具等,凡能对HDPE防渗膜造成危害的物件,均不应放在膜上或携带在膜上行走,以免对膜造成意外损伤。
3、HDPE防渗膜的对正、搭齐3.1 HDPE防渗膜的铺设,应平整、顺直,避免出现褶皱、波纹,以使两幅防渗膜对正、搭齐;3.2 采用热熔焊接时的搭接宽度不应小于80mm,挤压焊接时的搭接宽度不应小于55mm。
4、压膜定型用砂袋及时将对正、搭齐的HDPE防渗膜压住,以防风吹扯动;5、防渗膜的锚固5.1HDPE防渗膜采用沟槽锚固,视HDPE防渗膜的使用条件及受力情况,其锚固沟槽宽度一般不小于0.5m-1.0m,其深度不得小于0.5m-1.0m;5.2在锚固沟顶部,应按设计要求预留一定量的防渗膜,以备局部下沉拉伸;6、擦拭尘土用干净纱布擦拭焊缝搭接处杂物,做到无水、无尘、无垢;7、试验性焊接7.1 试验性焊接在HDPE防渗膜试样上进行,以确定焊接温度、速度和压力等参数,同时检验和调节焊接设备;7.2 试验性焊接是与生产性焊接相同的表面和环境条件下进行的。
8、生产性焊接8.1当气温低于5℃,风力大于四级或雨雪天气时,不应进行高密度聚乙烯(HDPE) 膜的施工;8.2只有通过试验性焊接,才能进行生产性焊接;8.3 焊缝处HDPE防渗膜应熔接为一个整体,不得出现虚焊、漏焊或者超焊;8.4 不论生产性焊接还是试验性焊接,必须保持焊接的温度、速度,使焊接达到最佳效果;8.5当天铺设的膜应当天完成焊接;8.6 只有在修补和双缝焊接机不能操作的地方用焊枪进行修补;8.7焊接完毕应采取保护措施,防止HDPE防渗膜受风力影响而破坏;8.8 应对焊接机械定时保养,要经常清理焊机设备中的残留物;9、外观质量检验HDPE防渗膜的施工质量外观检验应符合下列规定:9.1焊接、检测和修补记录标识应明显、清楚,焊缝表面应整齐,不应有裂纹、气孔、漏焊和虚焊现象;9.2膜应无损伤,阴角处无褶皱、无悬空;9.3搭接宽度符合要求。
hdpe防渗膜施工方案
HDPE防渗膜施工方案1. 引言HDPE防渗膜施工方案是指在水利工程、环保工程以及其他需要防渗透的工程中使用高密度聚乙烯(HDPE)材料进行防渗膜的施工工作。
本文档将详细介绍HDPE防渗膜施工的步骤、工艺以及施工要求。
2. 施工前准备在进行HDPE防渗膜施工之前,需要进行一些准备工作:2.1 材料准备•HDPE防渗膜:根据工程需要选择适当规格和厚度的HDPE防渗膜。
•膜材胶合剂:选择合适的膜材胶合剂用于将HDPE防渗膜进行胶合。
•热风枪:用于加热膜材胶合剂和HDPE防渗膜,以达到良好的粘接效果。
•热熔机:用于热熔融合HDPE防渗膜的接缝。
2.2 设备准备•填土机械:用于铺设和夯实土壤。
•压路机:用于进一步夯实土壤。
•施工车辆:将HDPE防渗膜和设备运至工程现场。
2.3 现场准备•确保施工现场平整,无杂草、石块等障碍物。
•清理施工区域,确保无垃圾和污染物。
3. HDPE防渗膜施工步骤3.1 地面处理在进行HDPE防渗膜施工之前,需要对地面进行处理:1.清理施工区域,确保地面平整、干燥且无杂草。
2.如有需要,进行填土和夯实土壤,确保地面平整度满足要求。
3.2 HDPE防渗膜铺设1.将HDPE防渗膜从卷筒上铺展到施工区域,确保膜材平整。
2.确保膜材有足够的长度,能够满足工程要求。
如需要进行膜材的接缝处理,采用热熔融合的方式进行。
3.使用填土机械夯实HDPE防渗膜两侧的土壤,将其固定在地面上,以防止其滑动或移位。
3.3 接缝处理如果需要对HDPE防渗膜进行接缝处理,可以采用以下步骤:1.确保接缝处理区域干燥,无灰尘和污染物。
2.使用热熔机加热HDPE防渗膜接缝的两侧,使其达到熔点温度。
3.在熔融的接缝上涂抹膜材胶合剂,然后将两侧接缝热熔的HDPE防渗膜贴合在一起。
4.用热风枪加热接缝处,使其胶合剂迅速固化和粘结。
3.4 后处理工作1.检查整个施工区域的HDPE防渗膜铺设质量,确保其牢固性和平整度。
2.如有需要,使用压路机进一步夯实土壤,增加地基的稳定性。
HDPE防渗膜施工方案
第**节、HDPE防渗膜施工方案一、施工方法将HDPE防渗膜铺设在需要进行防渗处理的基面上,基面须经清理满足铺设要求,依次对防渗膜的纵横缝及边角处进行焊接,经焊接合格后,在防渗膜上铺设保护层,从而形成一个整体封闭的防渗体系.二、工艺流程及操作要点(一)、施工工艺流程图1 HDPE防渗膜施工工艺流程图(二)、 HDPE防渗膜施工操作要点1、基面处理1。
1 平整度:±10mm/m2,基面平整顺直;1。
2 压实度:90%以上,经碾压后方可在其上铺设防渗膜;1。
3 纵、横坡度:纵横坡度宜在2%以上;1。
4 基面清理:地基表面不应含有粒径大于5mm尖锐物。
2、HDPE防渗膜的铺设、裁剪2。
1 HDPE防渗膜堆放场地应平整,堆放高度不宜超过四层;2。
2HDPE防渗膜在铺设前,先对铺设区域进行检查、测量,根据测量的尺寸将与之相匹配的防渗膜运至现场,铺设时根据现场实际条件,采取从上往下“推铺”的便利方式;2。
3 铺设HDPE防渗膜时应力求焊缝最少,在保证质量的前提下,尽量节约原材料;2。
4 铺设时应从底部向高位延伸,不要拉得太紧,应留有1.50%的余幅,以备局部下沉拉伸.2.5 相邻两幅的纵向接头不应在一条水平线上,应相互错开;2。
6合理布置膜片,坡度大于30°时不应有水平接缝;2.7 HDPE防渗膜铺设完成后,应尽量减少在膜面上行走、搬动工具等,凡能对HDPE防渗膜造成危害的物件,均不应放在膜上或携带在膜上行走,以免对膜造成意外损伤。
3、HDPE防渗膜的对正、搭齐3.1 HDPE防渗膜的铺设,应平整、顺直,避免出现褶皱、波纹,以使两幅防渗膜对正、搭齐;3。
2 采用热熔焊接时的搭接宽度不应小于80mm,挤压焊接时的搭接宽度不应小于55mm。
4、压膜定型用砂袋及时将对正、搭齐的HDPE防渗膜压住,以防风吹扯动;5、防渗膜的锚固5.1HDPE防渗膜采用沟槽锚固,视HDPE防渗膜的使用条件及受力情况,其锚固沟槽宽度一般不小于0。
HDPE防渗膜施工方案
第**节、HDPE防渗膜施工方案之杨若古兰创作一、施工方法将HDPE防渗膜铺设在须要进行防渗处理的基面上,基面须经清理满足铺设请求,顺次对防渗膜的纵横缝及边角处进行焊接,经焊接合格后,在防渗膜上铺设呵护层,从而构成一个全体封闭的防渗体系.二、工艺流程及操纵要点(一)、施工工艺流程HDPE(二)、 HDPE11.11.21.31.45mm尖锐物.2、HDPE;际条件,采纳从上往下“推铺”的便当方式;铺设HDPE防渗膜时应力求焊缝起码,在包管质量的前提下,尽量节约原材料;应从底部向高位延长,不要拉得太紧,应留有1.50%的余幅,以备局手下沉拉伸.相邻两幅的纵向接头不该在一条水平线上,应彼此错开;2.6合理安插膜片,坡度大于30°时不该有水平接缝;HDPE防渗膜铺设完成后,应尽量减少在膜面上行走、挪动转移工具等,凡能对HDPE防渗膜形成风险的物件,均不该放在膜上或携带在膜上行走,以避免对膜形成不测损伤.3、HDPE防渗膜的对正、搭齐HDPE防渗膜的铺设,应平整、顺直,防止出现褶皱、波纹,以使两幅防渗膜对正、搭齐;3.2采取热熔焊接时的搭接宽度不该小于80mm,挤压焊接时的搭接宽度不该小于55mm.4、压膜定型用砂袋及时将对正、搭齐的HDPE防渗膜压住,以防风吹扯动;5、防渗膜的锚固HDPE防渗膜采取沟槽锚固,视HDPE防渗膜;5.2在锚固沟顶部,应按设计请求预留必定量的防渗膜,以备局手下沉拉伸;6、擦拭灰尘用干净纱布擦拭焊缝搭接处杂物,做到无水、无尘、无垢;7、试验性焊接7.1试验性焊接在HDPE防渗膜试样上进行,以确定焊接温度、速度和压力等参数,同时检验和调节焊接设备;7.2试验性焊接是与生产性焊接不异的概况和环境条件下进行的.8、生产性焊接8.1当气温低于5℃,风力大于四级或雨雪天气时,不该进行高密度聚乙烯(HDPE)膜的施工;8.2只要通过试验性焊接,才干进行生产性焊接;8.3焊缝处HDPE防渗膜应熔接为一个全体,不得出现虚焊、漏焊或者超焊;8.4不管生产性焊接还是试验性焊接,必须坚持焊接的温度、速度,使焊接达到最好后果;8.5当天铺设的膜该当天完成焊接;8.6只要在修补和双缝焊接机不克不及操纵的地方用焊枪进行修补;8.7焊接终了应采纳呵护措施,防止HDPE防渗膜受风力影响而破坏;8.8应对焊接机械定时调养,要经常清理焊机设备中的残留物;9、外观质量检验HDPE防渗膜的施工质量外观检验应符合以下规定:9.1焊接、检测和修补记录标识应明显、清楚,焊缝概况应划一,不该有裂纹、气孔、漏焊和虚焊景象;9.2膜应无损伤,阴角处无褶皱、无悬空;9.3搭接宽度符合请求.10、焊接质量检验HDPE防渗膜焊接后,应对以下部位进行检测:全部焊缝、焊缝结点、破损修补部位、漏焊、虚焊的补焊部位、前次检验分歧格再次补焊部位,并符合以下规定:10.1焊缝施工终了后,将焊缝气腔两端封堵,在寒风的一端对焊缝气腔加压至200KPa,保持3min~5min,气压不该低于185KPa,在焊缝的另一端开孔放气,气压表指针能够敏捷归零方可视为合格.热熔焊接的焊缝应进行气压检测,合格率应为100%;10.2焊缝施工终了后,将对焊缝待检部位施加负压,真空罩内气压达到35KPa并保持10S,焊缝无泄露方可视为合格.挤压焊接的焊缝应进行真空检测,合格率应为100%;10.3焊缝破坏性检测,按每1000m焊缝取1个600mm*300mm破坏性试样进行室内实验分析,检测焊缝强度质量,每个试样裁取10个25.4mm宽的尺度试件,分别做5个剪切和5个剥离试验,合格率应为100%;当出现分歧格时,应在焊缝两端各6m范围内从头取样测试,直至合格为止.11、修补对检测分歧格的地方进行修补时,需用大于损坏部位面积一倍以上的母材进行修补,焊机不克不及操纵的部位才干用焊枪进行修补.12、呵护层施工12.1HDPE防渗膜焊接后,应及时覆盖呵护层,防止阳光直射惹起材料老化.采取砂垫层时,应压实或掺其他有固结感化的改良材料使覆盖物板结、安定防止雨水冲刷而使防渗膜裸露.膜两侧设置呵护层,呵护层采取长丝无纺土工布(600g/ m2长丝无纺),土工布两层,呵护层施工时应满足以下请求:12.2.1HDPE防渗膜铺设及焊接合格后,应及时设置呵护层,呵护层的速度应与铺设HDPE防渗膜的速度相适应;12.2.2呵护层的材料应符合设计请求,其中不得含易刺破HDPE防渗膜的尖锐物或杂物;12.2.3呵护层采取缝合连接时搭接宽度不该小于80mm,热粘连接时搭接宽度不该小于160mm;12.2.4呵护层的缝合应使用抗紫外线和耐化学腐蚀的聚合物线,并应采纳双线缝合,采取热粘连接时,应使搭接宽度范围内的堆叠部分全部粘接;12.2.5呵护层如果有裂缝和孔洞,应使用同规格的材料进行修补,修补范围应大于破损处周边300mm;12.2.6呵护层土工布的施工质量观感检验应无破损、无跳针,铺设平顺、无漏接、搭接宽度符合请求.三、劳动力组织根据现场施工情况,合理组织施工人员,HDPE防渗膜施工所需人员见表2:表2 防渗膜施工人员安插表四、次要机具设备表3 防渗膜施工次要机具设备表五、质量控制(一)、易出现的质量成绩1、HDPE防渗膜焊接时出现虚焊、漏焊,或因焊机温度过高损坏防渗膜;2、呵护层施工不及时使防渗膜长时间流露在阳光下,惹起材料老化;(二)、包管措施1、HDPE防渗膜焊接过程中应随时调整和控制焊机工作温度、速度,防止因焊机温度过高损坏防渗膜,速度过快出现虚焊、漏焊,焊机的工作温度宜在180-200℃、焊接速度宜控制在3m/min;2、HDPE防渗膜焊接前应清除油脂、水分、灰尘等杂物;3、HDPE防渗膜铺设及焊接合格后,应及时设置呵护层,呵护层的施工速度应与铺设HDPE防渗膜的速度相适应;呵护层应简单压实以防止雨水冲刷;4、禁止在呵护层工作面上行走大型机械和车辆;5、在HDPE防渗膜施工过程中应有一名焊接主管人员进行监督;六、平安措施(一)、次要平安风险分析HDPE防渗膜施工工程中因对焊接设备操纵、保管不当,惹起设备伤人、漏电等事故.(二)、包管措施1、认真组织功课人员进修HDPE防渗膜焊机操纵规程,和施工中的留意事项;2、热风焊枪、焊接机拖带的电源线在使用过程中,必须最大限制的阔别其工作部位,以避免损伤发生漏电;3、除热风焊接外,热风焊枪的嘴部在任何情况下都不得与HDPE防渗膜面接触,而且尽可能的阔别膜面、人体、机械等物体;4、严禁将从焊接机枪头摘下的焊料物直接丢弃在防渗膜面上.七、环保措施1、将施工场地和功课控制在工程建设答应范围内,合理安插,做到标牌清楚、齐全、各种标识夺目,施工现场整洁文明;2、施工时发生的HDPE防渗膜碎料应集中堆放,处理;3、对施工现场道路进行硬化,并在晴天经常洒水,防止灰尘飞扬,净化环境.。
【tj】HDPE防渗膜施工方案4857
第**节、HDPE 防渗膜施工组织技术指导文件一、施工方法将HDPE 防渗膜铺设在需要进行防渗处理的基面上,基面须经清理满足铺设要求,依次对防渗膜的纵横缝及边角处进行焊接,经焊接合格后,在防渗膜上铺设保护层,从而形成一个整体封闭的防渗体系。

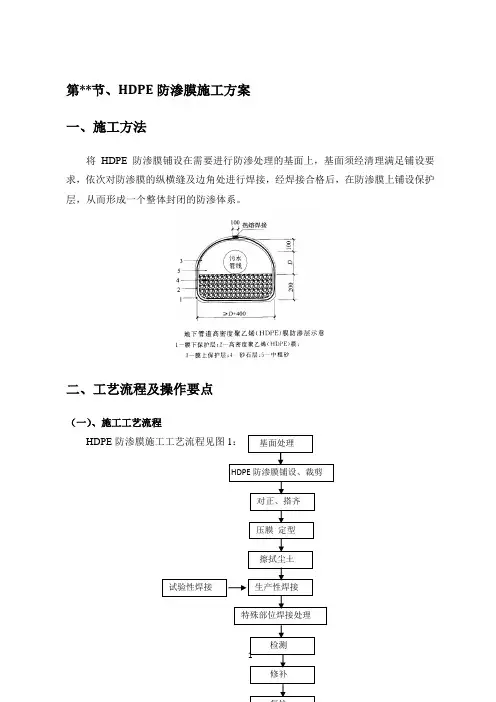

二、工艺进程安排及制作要点(一)HDPE 防渗膜施工工艺进程安排见图1:. 图1 HDPE 防渗膜施工工艺进程安排图(二)、防渗膜施工制作要点 11.11.21.31.42、基面处理HDPE 防渗膜铺设、裁剪对正、搭齐渗膜运至现场,铺设时根据现场实际条件,采取从上往下“推铺”的便利方式。
2.3铺设HDPE防渗膜时应力求焊缝最少,在保证质量的前提下,尽量节约原材料。
2.4铺设时应从底部向高位延伸,不要拉得太紧,应留有1.50%的余幅,以备局部下沉拉伸。
2.5相邻两幅的纵向接头不应在一条水平线上,应相互错开。
2.6合理布置膜片,坡度大于30°时不应有水平接缝。
2.7HDPE防渗膜铺设完成后,应尽量减少在膜面上行走、搬动工具等,凡能对HDPE防渗膜造成危害的物件,均不应放在膜上或携带在膜上行走,以免对膜造成意外损伤。
3、3.1HDPE3.255mm。
45小于5.2677.1,同时检验和7.28、生产性焊接8.1当气温低于5℃,风力大于四级或雨雪天气时,不应进行高密度聚乙烯(HDPE)膜的施工;8.2只有通过试验性焊接,才能进行生产性焊接。
8.3焊缝处HDPE防渗膜应熔接为一个整体,不得出现虚焊、漏焊或者超焊。
8.4不论生产性焊接还是试验性焊接,必须保持焊接的温度、速度,使焊接达到最佳效果。
8.5当天铺设的膜应当天完成焊接;8.6只有在修补和双缝焊接机不能制作的地方用焊枪进行修补。
8.7焊接完毕应采取保护措施,防止HDPE防渗膜受风力影响而破坏;8.8应对焊接机械定时保养,要经常清理焊机设备中的残留物。
9、外观质量检验HDPE防渗膜的施工质量外观检验应符合下列要求:9.1焊接、检测和修补记录标识应明显、清楚,焊缝表面应整齐,不应有裂纹、气孔、漏焊和虚焊现象。
(完整word版)HDPE防渗膜施工方案
2.1HDPE防渗膜堆放场地应平整,堆放高度不宜超过四层;
2.2HDPE防渗膜在铺设前,先对铺设区域进行检查、测量,根据测量的尺寸将与 之相匹配的防渗膜运至现场,铺设时根据现场实际条件,采取从上往下推铺”的便利
方式;
2.3铺设HDPE防渗膜时应力求焊缝最少,在保证质量的前提下,尽量节约原材
第
、施工方法
将HDPE防渗膜铺设在需要进行防渗处理的基面上,基面须经清理满足铺设要 求,依次对防渗膜的纵横缝及边角处进行焊接,经焊接合格后,在防渗膜上铺设保护 层,从而形成一个整体封闭的防渗体系。
3軸上保护从2砂和口诵申粗叨
、工艺流程及操作要点
(一)、施工工艺流程
HDPE防渗膜铺设、裁剪
对正、搭齐
压膜定型
料;
2.4铺设时应从底部向高位延伸,不要拉得太紧,应留有1.50%的余幅,以备局
部下沉拉伸。
2.5相邻两幅的纵向接头不应在一条水平线上,应相互错开;
2.6合理布置膜片,坡度大于30°时不应有水平接缝;
2.7HDPE防渗膜铺设完成后,应尽量减少在膜面上行走、搬动工具等,凡能对HDPE防渗膜造成危害的物件,均不应放在膜上或携带在膜上行走,以免对膜造成意 外损伤。
3、HDPE防渗膜的对正、搭齐
3.1HDPE防渗膜的铺设,应平整、顺直,避免出现褶皱、波纹,以使两幅防渗 膜对正、搭齐;
3.2采用热熔焊接时的搭接宽度不应小于80mm,挤压焊接时的搭接宽度不应小于
55mm。
4、压膜定型
用砂袋及时将对正、搭齐的HDPE防渗膜压住,以防风吹扯动;
5、防渗膜的锚固
5.1HDPE防渗膜采用沟槽锚固,视HDPE防渗膜的使用条件及受力情况,其锚固
HDPE防渗膜施工方案
HDPE防渗膜施工方案一、前期准备工作:1.确定施工设计方案:根据工程要求和地质条件,确定HDPE防渗膜的材质、厚度和施工方式。
2.审查材料:对HDPE防渗膜进行外观检查和质量检验,确保材料符合相关标准和规定。
3.准备施工设备:准备好必要的施工设备,包括焊接设备、机械铺设设备、测试仪器等。
二、施工工序:1.地表处理:清理施工区域内的杂草、砾石和其他障碍物,并平整地面。
2.基础处理:对土质进行处理,保证基础平整、坚实,以防止地基沉降和脱漏。
3.HDPE防渗膜铺设:根据设计要求,将HDPE防渗膜按照铺设方向和重叠要求进行铺放。
在开挖区域和突起区域进行特殊处理,确保防渗膜贴合地面。
4.焊接处理:对HDPE防渗膜进行热熔焊接,焊缝应该牢固、平齐,以防止渗漏。
5.过渡处理:在施工过渡区域,采用过渡防渗层进行处理,以保证两个HDPE防渗膜之间的连接密封。
6.附属工程施工:对防渗膜的附属工程进行施工,包括过渡带的铺设、接头处理、检查井的安装等。
7.检验和测试:对施工后的HDPE防渗膜进行检查和测试,确保防渗膜的质量和功能。
8.竣工验收:完成施工后,进行竣工验收,检查施工质量和符合设计要求。
三、注意事项:1.施工过程中,尽量避免HDPE防渗膜与硬物接触,以免损坏。
2.施工现场应有足够大的空间和通风条件,确保焊接时的热量能够及时散发。
3.施工人员应熟悉焊接工艺和操作规范,保证焊接质量。
4.对焊缝进行密封处理,以确保整个防渗系统的完整性。
5.施工现场要定期清理,及时处理污染和杂质,以确保防渗膜的使用寿命。
以上是一份HDPE防渗膜的施工方案,施工过程中需要注意确保施工质量和施工安全,保证防渗膜在使用过程中的稳定性。
同时,在施工前也要做好前期准备工作,确保材料和设备的质量,以提高施工效率和施工质量。
HDPE防渗膜施工方案
HDPE防渗膜施工方案HDPE防渗膜是高密度聚乙烯(简称HDPE)制成的一种防渗材料,具有良好的化学稳定性和高强度。
在水利工程、环保工程、污水处理等领域广泛应用。
下面是一个关于HDPE防渗膜施工方案的示例,详细介绍了施工的步骤和注意事项。
1.施工前准备a.确定施工区域并清理地面,确保地面平整、干燥、无杂质。
b.摆放好所需的施工工具和设备,如焊接机、刷子、热风枪等。
c.根据工程需求选择适当规格的HDPE防渗膜,并进行检查,确保无损坏和质量问题。
2.预处理a.如果地面不光滑,需要进行打磨处理,使其光滑平整。
b.对于不平整地面或筑堤等,需要进行填埋和夯实,确保地面坚固稳定。
3.铺设HDPE防渗膜a.铺设膜前,需要先进行标线,确定整个区域的铺设范围。
b.使用接缝胶或热风枪在接缝处进行预焊接,确保接缝牢固密封。
c.使用焊接机对膜片进行热焊接,对连接部位进行焊接,确保连接处的完全密封。
d.需要注意膜片的临时固定,如使用砖块等重物保持防渗膜的位置。
4.防渗膜附件处理a.针对防渗膜附件部位,如排水孔、检查井等,需要进行特殊处理。
可以使用压缩带、密封胶等材料进行封闭处理,确保附件处无渗漏点。
b.对于需要进行穿越的地下管道或传输系统,需要进行防渗膜的穿越处理,使用专用密封材料,确保穿越处的密封性能。
5.建立保护层a.铺设HDPE防渗膜后,需要在其上方建立起一层保护层,起到保护防渗膜的作用。
b. 保护层可以使用厚度不小于100mm的粉土或砂土进行填筑,并进行夯实。
c.保护层的施工应注意均匀性和夯实程度,确保保护层无孔隙和松散。
6.施工质量检验a.在完成HDPE防渗膜施工后,需要进行相关的质量检验,包括膜表面的光滑度,焊接接头的牢固度,防渗膜与附件之间的无渗漏等。
b.可以使用专业的检测仪器对膜表面进行检测,以确保满足相关标准和规范要求。
c.对于有问题的部位,需要进行修复和重新检验,直到达到要求。
以上是一个关于HDPE防渗膜施工方案的简要说明,具体的施工步骤和注意事项还需根据实际情况进行调整和补充。
hdpe防渗膜施工方案
HDPE防渗膜施工方案1. 引言HDPE(High-Density Polyethylene)防渗膜是一种高密度聚乙烯材料制成的膜材,具有优异的抗渗性能,被广泛应用于水利工程、环境工程、地基防渗等领域。
为确保HDPE防渗膜施工的质量和效果,本文将介绍HDPE防渗膜施工的方案和要点。
2. 施工准备在进行HDPE防渗膜施工之前,需要进行一系列的准备工作,以确保施工顺利进行。
以下是施工前的准备工作:2.1 工程勘测和设计在施工前,必须进行工程的勘测和设计工作。
通过勘测和设计,确定施工区域的大小、施工过程中可能遇到的问题,并制定相应的解决方案。
2.2 材料采购和检查采购HDPE防渗膜和相关施工材料,并检查其质量和规格是否符合要求。
确保材料的质量良好,符合施工要求。
2.3 设备准备准备施工所需的设备和工具,包括焊接机、切割机、托卡力等。
确保设备的正常运行和充分的备用,以应对可能出现的故障。
2.4 现场清理和平整清理施工现场,确保地面平整。
清除杂物和尖锐物,以免对HDPE防渗膜造成损坏。
3. 施工步骤根据施工的要求和规范,HDPE防渗膜的施工可以分为以下几个步骤:3.1 基础处理在施工前,必须对基础进行处理。
首先,清理基础表面的灰尘和杂物,并修补任何可见的裂缝和缺陷。
然后,涂刷一层底漆以提高基础的粘接性和密封性。
3.2 HDPE防渗膜铺设在基础处理完成后,开始铺设HDPE防渗膜。
首先,根据实际需求和设计要求,将HDPE防渗膜按照一定的规格和尺寸进行切割和定位。
然后,将HDPE防渗膜展开,并正确放置在基础上。
在铺设过程中,要确保HDPE防渗膜的平整、无皱褶,并与基础紧密贴合。
3.3 膜膜和膜土焊接完成HDPE防渗膜铺设后,需要对膜膜和膜土进行焊接。
使用焊接机将相邻的HDPE防渗膜片焊接在一起,确保焊缝的牢固和密封。
3.4 焊缝检验焊接完成后,对焊缝进行检验。
使用托卡力测量焊缝的拉力,并检查焊缝的牢固性和密封性。
HDPE防渗膜施工方案.pdf
第**节、HDPE 防渗膜施工方案一、施工方法将HDPE 防渗膜铺设在需要进行防渗处理的基面上,基面须经清理满足铺设要求,依次对防渗膜的纵横缝及边角处进行焊接,经焊接合格后,在防渗膜上铺设保护层,从而形成一个整体封闭的防渗体系。
二、工艺流程及操作要点(一)、施工工艺流程HDPE 防渗膜施工工艺流程见图1:压膜定型基面处理HDPE 防渗膜铺设、裁剪对正、搭齐擦拭尘土图 1 HDPE防渗膜施工工艺流程图(二)、 HDPE防渗膜施工操作要点1、基面处理1.1 平整度:±10mm/m2,基面平整顺直;1.2 压实度:90%以上,经碾压后方可在其上铺设防渗膜;1.3 纵、横坡度:纵横坡度宜在2%以上;1.4 基面清理:地基表面不应含有粒径大于5mm尖锐物。
2、HDPE防渗膜的铺设、裁剪2.1 HDPE防渗膜堆放场地应平整,堆放高度不宜超过四层;2.2HDPE防渗膜在铺设前,先对铺设区域进行检查、测量,根据测量的尺寸将与之相匹配的防渗膜运至现场,铺设时根据现场实际条件,采取从上往下“推铺”的便利方式;2.3 铺设HDPE防渗膜时应力求焊缝最少,在保证质量的前提下,尽量节约原材料;2.4 铺设时应从底部向高位延伸,不要拉得太紧,应留有 1.50%的余幅,以备局部下沉拉伸。
2.5 相邻两幅的纵向接头不应在一条水平线上,应相互错开;2.6合理布置膜片,坡度大于30°时不应有水平接缝;2.7 HDPE防渗膜铺设完成后,应尽量减少在膜面上行走、搬动工具等,凡能对HDPE防渗膜造成危害的物件,均不应放在膜上或携带在膜上行走,以免对膜造成意外损伤。
3、HDPE防渗膜的对正、搭齐3.1 HDPE防渗膜的铺设,应平整、顺直,避免出现褶皱、波纹,以使两幅防渗膜对正、搭齐;3.2 采用热熔焊接时的搭接宽度不应小于80mm,挤压焊接时的搭接宽度不应小于55mm。
4、压膜定型用砂袋及时将对正、搭齐的HDPE防渗膜压住,以防风吹扯动;5、防渗膜的锚固5.1HDPE防渗膜采用沟槽锚固,视HDPE防渗膜的使用条件及受力情况,其锚固沟槽宽度一般不小于0.5m-1.0m,其深度不得小于0.5m-1.0m;5.2在锚固沟顶部,应按设计要求预留一定量的防渗膜,以备局部下沉拉伸;6、擦拭尘土用干净纱布擦拭焊缝搭接处杂物,做到无水、无尘、无垢;7、试验性焊接7.1 试验性焊接在HDPE防渗膜试样上进行,以确定焊接温度、速度和压力等参数,同时检验和调节焊接设备;7.2 试验性焊接是与生产性焊接相同的表面和环境条件下进行的。
(完整word版)hdpe防渗膜施工方案()
4、压膜定型
用砂袋及时将对正、搭齐的HDPE防渗膜压住,以防风吹扯动;
5、防渗膜的锚固
5.1HDPE防渗膜采用沟槽锚固,视HDPE防渗膜的使用条件及受力情况,其锚固沟槽宽度一般不小于0.5m-1.0m,其深度不得小于0.5m-1.0m;
(二)、HDPE防渗膜施工操作要点
1、基面处理
1.1平整度:±10mm/m2,基面平整顺直;
1.2压实度:90%以上,经碾压后方可在其上铺设防渗膜;
1.3纵、横坡度:纵横坡度宜在2%以上;
1.4基面清理:地基表面不应含有粒径大于5mm尖锐物。
2、HDPE防渗膜的铺设、裁剪
2.1HDPE防渗膜堆放场地应平整,堆放高度不宜超过四层;
2.2HDPE防渗膜在铺设前,先对铺设区域进行检查、测量,根据测量的尺寸将与之相匹配的防渗膜运至现场,铺设时根据现场实际条件,采取从上往下“推铺”的便利方式;
2.3铺设HDPE防渗膜时应力求焊缝最少,在保证质量的前提下,尽量节约原材料;
2.4铺设时应从底部向高位延伸,不要拉得太紧,应留有1.50%的余幅,以备局部下沉拉伸。
4、禁止在保护层工作面上行走大型机械和车辆;
5、在HDPE防渗膜施工过程中应有一位焊接主管人员进行监督;
六、
(一)、主要安全风险分析
HDPE防渗膜施工工程中因对焊接设备操作、保管不当,引起设备伤人、漏电等事故。
(二)、保证措施
1、认真组织作业人员学习HDPE防渗膜焊机操作规程,以及施工中的注意事项;
12.2膜两侧设置保护层,保护层采用长丝无纺土工布(600g/ m2长丝无纺),土工布两层,保护层施工时应满足以下要求:
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第**节、HDPE防渗膜施工方案
一、施工方法
将HDPE防渗膜铺设在需要进行防渗处理的基面上,基面须经清理满足铺设要求,依次对防渗膜的纵横缝及边角处进行焊接,经焊接合格后,在防渗膜上铺设保护层,从而形成一个整体封闭的防渗体系。
二、工艺流程及操作要点
(一)、施工工艺流程
HDPE
(二)、 HDPE
1、基面处理
1.1 平整度:±
1.2 压实度:
1.3
1.4
2、HDPE
2.1 HDPE
2.2HDPE
“推铺”的便利方式;
2.3 铺设HDPE
2.4 的余幅,以备局部下沉拉伸。
2.5
2.6合理布置膜片,坡度大于30°时不应有水平接缝;
2.7 HDPE防渗膜铺设完成后,应尽量减少在膜面上行走、搬动工具等,凡能对HDPE 防渗膜造成危害的物件,均不应放在膜上或携带在膜上行走,以免对膜造成意外损伤。
3、HDPE防渗膜的对正、搭齐
3.1 HDPE防渗膜的铺设,应平整、顺直,避免出现褶皱、波纹,以使两幅防渗膜对正、搭齐;
3.2 采用热熔焊接时的搭接宽度不应小于80mm,挤压焊接时的搭接宽度不应小于55mm。
4、压膜定型
用砂袋及时将对正、搭齐的HDPE防渗膜压住,以防风吹扯动;
5、防渗膜的锚固
5.1HDPE防渗膜采用沟槽锚固,视HDPE防渗膜的使用条件及受力情况,其锚固沟槽宽度一般不小于0.5m-1.0m,其深度不得小于0.5m-1.0m;
5.2在锚固沟顶部,应按设计要求预留一定量的防渗膜,以备局部下沉拉伸;
6、擦拭尘土
用干净纱布擦拭焊缝搭接处杂物,做到无水、无尘、无垢;
7、试验性焊接
7.1 试验性焊接在HDPE防渗膜试样上进行,以确定焊接温度、速度和压力等参数,同时检验和调节焊接设备;
7.2 试验性焊接是与生产性焊接相同的表面和环境条件下进行的。
8、生产性焊接
8.1当气温低于5℃,风力大于四级或雨雪天气时,不应进行高密度聚乙烯(HDPE) 膜的施工;
8.2只有通过试验性焊接,才能进行生产性焊接;
8.3 焊缝处HDPE防渗膜应熔接为一个整体,不得出现虚焊、漏焊或者超焊;
8.4 不论生产性焊接还是试验性焊接,必须保持焊接的温度、速度,使焊接达到最佳效果;
8.5当天铺设的膜应当天完成焊接;
8.6 只有在修补和双缝焊接机不能操作的地方用焊枪进行修补;
8.7焊接完毕应采取保护措施,防止HDPE防渗膜受风力影响而破坏;
8.8 应对焊接机械定时保养,要经常清理焊机设备中的残留物;
9、外观质量检验
HDPE防渗膜的施工质量外观检验应符合下列规定:
9.1焊接、检测和修补记录标识应明显、清楚,焊缝表面应整齐,不应有裂纹、气孔、漏焊和虚焊现象;
9.2膜应无损伤,阴角处无褶皱、无悬空;
9.3搭接宽度符合要求。
10、焊接质量检验
HDPE防渗膜焊接后,应对下列部位进行检测:全部焊缝、焊缝结点、破损修补部位、漏焊、虚焊的补焊部位、前次检验不合格再次补焊部位,并符合下列规定:
10.1焊缝施工完毕后,将焊缝气腔两端封堵,在寒风的一端对焊缝气腔加压至200KPa,维持3min~5min,气压不应低于185KPa,在焊缝的另一端开孔放气,气压表指针能够迅速归零方可视为合格。
热熔焊接的焊缝应进行气压检测,合格率应为100%;
10.2焊缝施工完毕后,将对焊缝待检部位施加负压,真空罩内气压达到35KPa并维持10S,焊缝无泄漏方可视为合格。
挤压焊接的焊缝应进行真空检测,合格率应为100%;
10.3焊缝破坏性检测,按每1000m焊缝取1个600mm*300mm破坏性试样进行室内实验分析,检测焊缝强度质量,每个试样裁取10个25.4mm宽的标准试件,分别做5个剪切和5个剥离试验,合格率应为100%;当出现不合格时,应在焊缝两端各6m范围内重新取样测试,直至合格为止。
11、修补
对检测不合格的地方进行修补时,需用大于损坏部位面积一倍以上的母材进行修补,焊机不能操作的部位才能用焊枪进行修补。
12、保护层施工
12.1HDPE防渗膜焊接后,应及时覆盖保护层,避免阳光直射引起材料老化。
采用砂垫层时,应压实或掺其他有固结作用的改良材料使覆盖物板结、稳固避免雨水冲刷而使防渗膜裸露。
12.2膜两侧设置保护层,保护层采用长丝无纺土工布(600g/ m2长丝无纺),土工布两层,保护层施工时应满足以下要求:
12.2.1 HDPE防渗膜铺设及焊接合格后,应及时设置保护层,保护层的速度应与铺设HDPE防渗膜的速度相适应;
12.2.2保护层的材料应符合设计要求,其中不得含易刺破HDPE防渗膜的尖锐物或杂物;
12.2.3保护层采用缝合连接时搭接宽度不应小于80mm,热粘连接时搭接宽度不应小
于160mm;
12.2.4保护层的缝合应使用抗紫外线和耐化学腐蚀的聚合物线,并应采取双线缝合,采用热粘连接时,应使搭接宽度范围内的重叠部分全部粘接;
12.2.5保护层如果有裂缝和孔洞,应使用同规格的材料进行修补,修补范围应大于破损处周边300mm;
12.2.6保护层土工布的施工质量观感检验应无破损、无跳针,铺设平顺、无漏接、搭接宽度符合要求。
三、劳动力组织
根据现场施工情况,合理组织施工人员,HDPE防渗膜施工所需人员见表2:
表2 防渗膜施工人员安排表
四、主要机具设备
表3 防渗膜施工主要机具设备表
五、质量控制
(一)、易出现的质量问题
1、HDPE防渗膜焊接时出现虚焊、漏焊,或因焊机温度过高损坏防渗膜;
2、保护层施工不及时使防渗膜长时间暴露在阳光下,引起材料老化;
(二)、保证措施
1、HDPE防渗膜焊接过程中应随时调整和控制焊机工作温度、速度,避免因焊机温
度过高损坏防渗膜,速度过快出现虚焊、漏焊,焊机的工作温度宜在180-200℃、焊接速度宜控制在3m/min;
2、HDPE防渗膜焊接前应清除油脂、水分、灰尘等杂物;
3、HDPE防渗膜铺设及焊接合格后,应及时设置保护层,保护层的施工速度应与铺设HDPE防渗膜的速度相适应;保护层应简单压实以防止雨水冲刷;
4、禁止在保护层工作面上行走大型机械和车辆;
5、在HDPE防渗膜施工过程中应有一位焊接主管人员进行监督;
六、安全措施
(一)、主要安全风险分析
HDPE防渗膜施工工程中因对焊接设备操作、保管不当,引起设备伤人、漏电等事故。
(二)、保证措施
1、认真组织作业人员学习HDPE防渗膜焊机操作规程,以及施工中的注意事项;
2、热风焊枪、焊接机拖带的电源线在使用过程中,必须最大限度的远离其工作部位,以免损伤发生漏电;
3、除热风焊接外,热风焊枪的嘴部在任何情况下都不得与HDPE防渗膜面接触,并且尽可能的远离膜面、人体、机械等物体;
4、严禁将从焊接机枪头摘下的焊料物直接丢弃在防渗膜面上。
七、环保措施
1、将施工场地和作业控制在工程建设允许范围内,合理布置,做到标牌清楚、齐全、各种标识醒目,施工现场整洁文明;
2、施工时产生的HDPE防渗膜碎料应集中堆放,处理;
3、对施工现场道路进行硬化,并在晴天经常洒水,防止尘土飞扬,污染环境。
