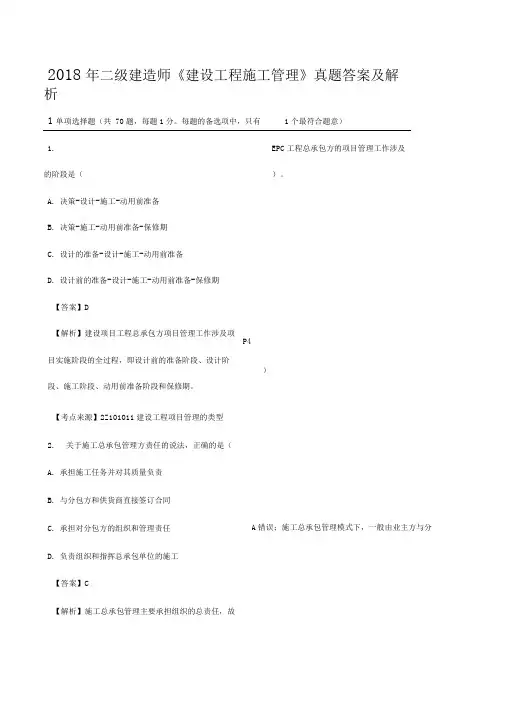

2018二级建造师《建筑工程》考试案例分析专项习题一
2018年二级建造师《建设工程施工管理》真题答案及解析
2018年二级建造师《建设工程施工管理》真题答案及解析1单项选择题(共70题,每题1分。
每题的备选项中,只有1个最符合题意)1.EPC工程总承包方的项目管理工作涉及的阶段是()。
A.决策-设计-施工-动用前准备B.决策-施工-动用前准备-保修期C.设计的准备-设计-施工-动用前准备D.设计前的准备-设计-施工-动用前准备-保修期【答案】D【解析】建设项目工程总承包方项目管理工作涉及项目实施阶段的全过程,即设计前的准备阶段、设计阶段、施工阶段、动用前准备阶段和保修期。
【考点来源】2Z101011建设工程项目管理的类型2.关于施工总承包管理方责任的说法,正确的是(A.承担施工任务并对其质量负责B.与分包方和供货商直接签订合同C.承担对分包方的组织和管理责任D.负责组织和指挥总承包单位的施工【答案】C【解析】施工总承包管理主要承担组织的总责任,故P4)A错误;施工总承包管理模式下,一般由业主方与分包单位签合同,故B错误;施工总承包管理模式不存在施工总承包方,所以D错误。
【考点来源】2Z101012施工项目管理的目标和任务P53.建设工程施工管理是多个环节组成的过程,第一个环节的工作是()。
B.决策C.执行D.检查【答案】A【解析】管理职能的内涵:管理是由多个环节组成的过程,即:(1 )提出问题;(2 )筹划一一提出解决问题的可能的方案,并对多个可能的方案进行分析;(3)决策;(4)执行;(5)检查。
【考点来源】2Z101024施工管理的管理职能分工P204.某施工企业采用矩阵组织结构模式,其横向工作部门可以是()。
A.合同管理部B.计划管理部C.财务管理部D.项目管理部【答案】D【解析】一个施工企业,如采用矩阵组织结构模式,则纵向工作部门可以是计划管理、技术管理、合同管理、财务管理和人事管理部门等,而横向工作部门可以是项目部。
故答案为D。
【考点来源】2Z101022施工管理的组织结构P155.根据施工组织总设计编制程序,编制施工总进度计划前需收集相关资料和图纸。
2018二建《建筑》真题及答案解析
2018年全国二级建造师执业资格考试《建筑工程管理与实务》考试试卷一、单顶选择题(共20分,每题1分。
每题的备选顶中,只有1个最符合题意)1.按照民用建筑分类标准,属于起高层建筑的是()。
A.高度50m的建筑B.高度70m的建筑C.高度90m的建筑D.高度110m的建筑2.严禁将地下室作为主要用房的是()。
A.歌舞厅B.老年生活用房C.游戏厅D.放映厅3.不属于应急照明光源的是()。
A.备用照明B.疏散照明C.延时照明D.安全照明4.预应力混凝土构件的最低强度等级不应低于()。
A.C25B.C30C.C35D.C405.属于永久荷载的是()。
A.固定设备B.活动隔墙C.风荷载D.雪荷载6.在工程应用中,通常用于表示钢材塑性指标的是()。
A.伸长率B.抗拉强度C.屈服强度D.疲劳性能7.根据国家的有关规定,终凝时间不得长于6.5h的水泥是()。
A.硅酸盐水泥B.普通硅盐酸水泥C.矿渣硅盐酸水泥D.火山灰硅盐酸水泥8.影响混凝土和易性的主要因素是()。
A.石子B.砂子C.水泥D.单位体积的用水量9.木材在使用前进行烘干的主要目的是()。
A.使其含水率与环境湿度基本平衡B.减轻重量C.防虫防蛀D.就弯取直10.关于建筑花岗岩石材特性的说法,正确的是()。
A.强度低B.呈酸性C.密度小D.硬度低11.下列不属于安全玻璃的是()。
A.钢化玻璃B.防火玻璃C.平板玻璃D.夹层玻璃12.当设计无要求时,模板的拆除顺序正确的是()。
A.从下而上B.先支的先拆C.先拆承重模板D.先拆非承重模板13.施工现场所有的开关箱必须安装()装置。
A.防雷B.接地保护C.熔断器D.漏电保护14.一般情况下,建筑施工企业良好行为记录公布时间为()A.1B.2C.3D.415.设计无明确要求时,模板的拆除顺序正确的是()A.从下而上B.先支的先拆C.先拆承重模板D.先拆非承重模板16.在现场施工,属于一级动火作业的是()。
A.小型油箱B.比较密封的地下室C.登高电焊D.无明显危险因素的露天场所17.市区施工现场主要路段围挡高度不得低于()。
2018年二级建造师建筑实务真题及答案(全)
2018年二级建造师建筑实务真题及答案(全)删除问题段落。
1、根据民用建筑分类标准,属于超高层建筑的是高度110m的建筑。
2、严禁将地下室作为主要用房的是老年生活用房。
3、不属于应急照明光源的是延时照明。
4、预应力混凝土构件的最低强度等级不应低于C40.5、属于永久荷载的是固定设备。
6、在工程应用中,通常用于表示钢材塑性指标的是伸长率。
7、据国家有关规定,终凝时间不得长于6.5小时的水泥是硅酸盐水泥。
8、影响混凝土易性的主要因素是单位体积用水量。
9、木材在使用前进行烘干的主要目的是使其含水率与环境温度基本平衡。
10、关于建筑花岗岩石特性的说法,正确的是呈酸性。
11.工业用水的塑料管道包括PVC-C管和PP-R管。
12.安全玻璃包括钢化玻璃、防火玻璃和夹层玻璃,平板玻璃不属于安全玻璃。
13.施工现场所有的开关箱必须安装漏电保护装置。
14.建筑施工企业良好行为记录公布时间为3年。
15.模板的拆除顺序正确的是先拆非承重模板。
16.在现场施工,属于十一级动火作业的是小型邮箱。
B.耐候性好C.防火性能好D.耐磨性好E.具有自洁能力答案】ABCDE解析】氟碳涂料是一种高性能涂料,具有耐酸碱性、耐候性好、防火性能好、耐磨性好、具有自洁能力等特点。
它可以广泛应用于建筑物的内外墙、屋面、门窗等部位的涂装,提高建筑物的防水、防火、防腐等性能。
暂无问题段落。
氟碳涂料具有出色的耐候性、耐污性、自洁性,能够抵御酸碱和腐蚀,同时具有良好的高低温性能和涂层硬度。
它能够与各种基材良好地粘合,在颜色和光泽方面也有很大的选择余地,具有良好的装饰性和施工性能,并且使用寿命长。
在普通混凝土小砌块的施工中,需要先清除表面污物,然后将小砌块底面朝上反砌于墙上,同时需要注意小砌块的龄期已到28天。
屋面防水施工需要按照一定的基本要求进行,如上下层卷材不得相互垂直铺贴,屋面卷材防水施工时应由高向低铺贴,天沟卷材施工时应顺天沟方向铺贴,立面或大坡面贴卷材应采用满粘法。
2018年二级建造师《建筑工程》真题及答案解析
二级建造师建筑工程真题答案一、单项选择题(共20题,每题1分,每题的备选项中,只有1个最符合题意)1、某住宅楼位于实行建筑高度控制区内,其室外地面标高为-0.3m,屋面面层标高为24.0m,女儿墙顶标高为25.2m,出屋面楼梯间屋顶最高点标高为26.7m,则该工程的建筑高度为()m。
A、25.5B、26.7C、27.0D、24.3答案:C2、下列钢筋混凝土梁正截面破坏的影响因素中,影响最小的是()。
A、箍筋B、配筋率C、混凝土强度D、截面形式答案:A3、钢筋的塑性指标通常用()表示A.屈服强度B.抗压强度C.伸长率D.抗拉强度答案:C4、普通砂浆的稠度越大,说明砂浆的()A.保水性越好B.粘结力越强C.强度越小D.流动性越大答案:D5、楼层测量放线最常用的距离测量方法是()A.钢尺量距B.经纬仪测距C.水准仪测距D.全站仪测距答案:A6、通常情况下,向施工单位提供施工现场地内地下管线资料的单位是()A.勘察单位B.建设单位C.设计单位D.监理单位答案:B7、当钢筋混凝土构件按最小配筋率配筋时,其钢筋代换的原则是()代换。
A、等面积B、等数量C、等刚度D、等强度答案:A8、有抗震要求的钢筋混凝土框架结构,其楼梯的施工缝宜留置在()。
A、任意部位B、梯段板跨度中部的1/3范围内C、梯段与休息平台板的连接处D、梯段板跨度端部的1/3范围内答案:D9、钢结构涂装用防火涂料按涂层厚度共分为()类。
A、一B、二C、三D、四E、答案:C10、设计采用无粘接预应力的混凝土渠,其混凝土最低强度等级不应低于()。
A、C20B、C30C、C40D、C50答案:C11、防水混凝土试配时的抗渗等级应比设计要求提高()MPa。
A、0.1B、0.2C、0.3D、0.4答案:B12、关于普通混凝土小型空心砌块的说法,正确的是()。
A、施工时先灌水湿透B、生产时的底面朝下正砌C、生产时的底面朝天反砌D、出场龄期14天即可砌筑答案:C13、硅钙板吊顶工程中,可用于固定的吊扇的是()。

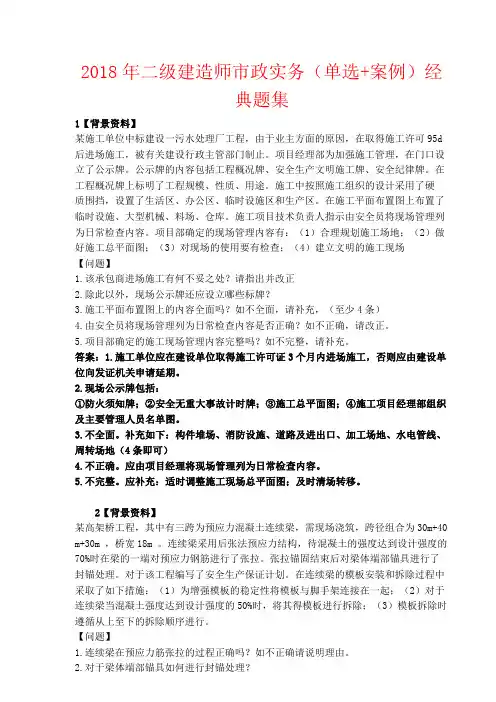

2018年二级建造师——市政工程经典案例分析
2018年二级建造师市政实务(单选+案例)经典题集1【背景资料】某施工单位中标建设一污水处理厂工程,由于业主方面的原因,在取得施工许可95d 后进场施工,被有关建设行政主管部门制止。
项目经理部为加强施工管理,在门口设立了公示牌。
公示牌的内容包括工程概况牌、安全生产文明施工牌、安全纪律牌。
在工程概况牌上标明了工程规模、性质、用途。
施工中按照施工组织的设计采用了硬质围挡,设置了生活区、办公区、临时设施区和生产区。
在施工平面布置图上布置了临时设施、大型机械、料场、仓库。
施工项目技术负责人指示由安全员将现场管理列为日常检查内容。
项目部确定的现场管理内容有:(1)合理规划施工场地;(2)做好施工总平面图;(3)对现场的使用要有检查;(4)建立文明的施工现场【问题】1.该承包商进场施工有何不妥之处?请指出并改正2.除此以外,现场公示牌还应设立哪些标牌?3.施工平面布置图上的内容全面吗?如不全面,请补充,(至少4条)4.由安全员将现场管理列为日常检查内容是否正确?如不正确,请改正。
5.项目部确定的施工现场管理内容完整吗?如不完整,请补充。
答案:1.施工单位应在建设单位取得施工许可证3个月内进场施工,否则应由建设单位向发证机关申请延期。
2.现场公示牌包括:①防火须知牌;②安全无重大事故计时牌;③施工总平面图;④施工项目经理部组织及主要管理人员名单图。
3.不全面。
补充如下:构件堆场、消防设施、道路及进出口、加工场地、水电管线、周转场地(4条即可)4.不正确。
应由项目经理将现场管理列为日常检查内容。
5.不完整。
应补充:适时调整施工现场总平面图;及时清场转移。
2【背景资料】某高架桥工程,其中有三跨为预应力混凝土连续梁,需现场浇筑,跨径组合为30m+40 m+30m,桥宽18m。
连续梁采用后张法预应力结构,待混凝土的强度达到设计强度的70%时在梁的一端对预应力钢筋进行了张拉。
张拉锚固结束后对梁体端部锚具进行了封锚处理。

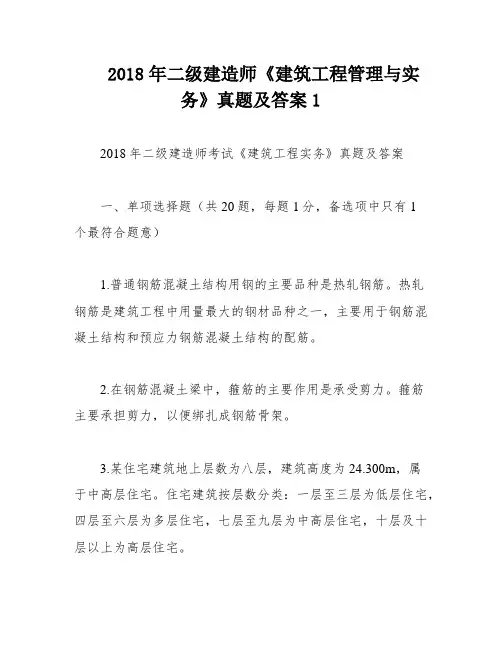

2018年二级建造师《建筑工程管理与实务》真题及答案1
2018年二级建造师《建筑工程管理与实务》真题及答案12018年二级建造师考试《建筑工程实务》真题及答案一、单项选择题(共20题,每题1分,备选项中只有1个最符合题意)1.普通钢筋混凝土结构用钢的主要品种是热轧钢筋。
热轧钢筋是建筑工程中用量最大的钢材品种之一,主要用于钢筋混凝土结构和预应力钢筋混凝土结构的配筋。
2.在钢筋混凝土梁中,箍筋的主要作用是承受剪力。
箍筋主要承担剪力,以便绑扎成钢筋骨架。
3.某住宅建筑地上层数为八层,建筑高度为24.300m,属于中高层住宅。
住宅建筑按层数分类:一层至三层为低层住宅,四层至六层为多层住宅,七层至九层为中高层住宅,十层及十层以上为高层住宅。
4.某建筑高度控制区内房屋建筑高度为21.600m。
实行建筑高度控制区内建筑高度,应按建筑物室外地面至建筑物和构筑物最高点的高度计算。
5.建筑钢材拉伸试验测的各项指标中,不包括疲劳强度。
反映建筑钢材拉伸性能的指标包括屈服强度、抗拉强度和伸长率。
6.砌体结构墙、柱高厚比验算,是为了保证墙、柱的稳定性。
砌体结构墙、柱高厚比验算是为了保证墙、柱的稳定性要求。
删除明显有问题的段落)砌体结构房屋中的墙和柱是承受压力的构件。
除了满足承载力要求,还必须保证稳定性,以防止在施工和使用过程中出现倾斜或鼓出等现象。
砌体结构设计规范规定,使用验算墙和柱高厚比的方法来进行稳定性验算。
混凝土立方体抗压标准强度是指在28天龄期,按照标准方法制作和养护的边长为150mm的立方体标准件,在使用标准测试方法测得的抗压强度总体分布中,具有不低于95%保证率的抗压强度值。
工程测量用水准仪的主要功能是测量两点之间的高差。
虽然它不能直接测量待测点的高程,但可以通过已知控制点的高程来推算待测点的高程。
利用视距测量原理,水准仪还可以测量两点之间的水平距离。
在进行基坑的高程测设时,如果M点是水准点,已知高程为12.00m,N点是待测点,水准仪放置于M和N之间,先在M点立尺,读得后视读数为4.500m,然后在N点立尺,读得前视读数为3.500m,则N点的高程为13.00m。
2018年版网络二级建造师继续教育建筑施工安全管理及事故案例分析
======单选题部分======8分1.楼板、屋面和平台等面上短边尺寸()的孔口,必须用坚实的盖板盖没。
A 小于22CM大于B 小于23CM大于C 小于24CM大于D 小于25CM大于2.开挖坑(槽)沟深度超过()时,必须根据上质和深度放坡或加可靠支撑ABCD3.事故情形是外墙双排脚手架直接搭设在自然土壤上,因不均匀沉降,脚手架倾斜、歪倒。
这种事故情形叫做()A 施工用双排脚手架坍塌B 不均匀沉降导致建筑物整体坍塌C 不均匀沉降导致建筑物整体坍塌D 零时围墙坍塌4.零时围墙坍塌A 随意施工B 持证上岗C 培训上岗D 戴安全帽上岗======多选题部分======5.以下哪些是属于防止高处坠落、物体打击的十项基本安全要求()A 高处作业时,不准往下或向上乱抛材料和工具等物件B 高处作业人员严禁相互打闹,以免失足发生坠落危险C 在进行攀登作业时,攀登用具结构必须牢固可靠,使用必须正确D 在进行攀登作业时,攀登用具结构必须牢固可靠,使用必须正确6.预防土方坍塌事故的安全措施有()A 施工人员必须按安全技术交底要求进行挖掘作业B 土方开挖前必须作好降(排)水C 挖土应从上而下逐层挖掘,严禁掏挖D 坑(槽)沟必须设置人员上下坡道或爬梯,严禁在坑壁上掏坑攀登上下7.在施工现场,当发现身边的人不能咳嗽、呼吸、说话和哭泣,应立即拨打急救电话或告诉周围的人打电话。
接着开始进行紧急救助。
以下是救助的方法的是()A 不要试图取出患者咽喉内的异物,因为这样可能导致异物更深入地嵌入气道B 开放患者呼吸道,轻轻后仰患者头部并向下牵下额C 清理口腔并明确呼吸道已开放,行口对口人工呼吸二次D 如果异物已吐出但患者无呼吸,应开始心肺复苏======判断题部分======8.建筑产品的多样性和施工条件的差异性,决定了建筑施工没有固定的通用施工方案。
因此,也就没有通用的安全技术措施。
错9.施工人员进入地下管道进行施工时,应该配带氧气瓶或采取相应的其他措施,井口处设置向井内通风的设施,安排专人负责监视管道内的施工情况。
2018年二级建造师建筑实务真题案例分析题(1)[含答案解析]
2018年真题(三)三、案例分析题(共4题,每题20 分)(一)背景资料某办公楼工程,框架结构,钻孔灌注桩基础,地下一层,地上20层,总建筑面积25000m2,其中地下建筑面积3000m2,施工单位中标后与建设单位签订了施工承包合同,合同约定:“……至2014 年6 月15 日竣工,工期目标470日历天;质量目标合格;主要材料由施工单位自行采购;因建设单位原因导致工期延误,工期顺延,每延误一天支付施工单位10000元/天的延误费…”,合同签订后,施工单位实施了项目进度策划,其中上部标准层结构工序安排如下:上部标准层结构工序安排表柱基施工时遇地下溶洞(地质勘探未探明),由此造成工期延误20日历天。
施工单位向建设单位提交索赔报告,要求延长工期20日历天,补偿误工费20万元,地下室结构完成,施工单位自检合格后,项目负责人立即组织总监理工程师及建设单位,勘察单位,设计单位项目负责人进行地基基础分部验收。
施工至十层结构时,因商品混凝土供应迟缓,延误工期10日历天。
施工至二十层结构时,建设单位要求将该层进行结构变更,又延误工期15日历天。
施工单位向建设单位提交索赔报告,要求延长工期25日历天,补偿误工费25万元。
装饰装修阶段,施工单位采取编制进度控制流程、建立协调机制等措施,保证合同约定工期目标的实现。
问题1.根据上部标准层结构工序安排表绘制出双代号网络图,找出关键线路,并计算上部标准层结构每层工期是多少日历天?网校答案与解析:(1)上部标准层双代号网络图见下图:(2)关键线路为:①→②→③→④→⑤→⑥或A→B→C→E→G(3)上部标准层结构每层工期为8天。
2.本工程地基基础分部工程的验收程序有哪些不妥之处?并说明理由。
网校答案与解析:(1)施工单位自检合格后,项目负责人后立即组织验收不妥理由:施工单位自检合格后,应向监理单位申请验收(2)项目负责人组织总监理工程师及建设单位,勘察单位,设计单位项目负责人进行地基基础分部验收验收不妥理由:分部工程应由总监理工程师组织验收。
【二建水利】2018年二级建造师考试真题 案例题
施工单位承担某水闸工程施工,施工项目部编制了施工组织设计文件,并报总监理工程师审核确认。
其中,施工进度计划如下图所示。
施工围堰作为总价承包项目,其设计和施工均由施工单位负责。
施工过程中发生如下事件:事件1:为便于进度管理,技术人员对上述计划中各项工作的时间参数进行了计算,其中闸门制造与运输的时间参数为事件2:基坑初期排水过程中,发生围堰边坡坍塌事故,施工单位通过调整排水流量,避免事故再次发生。
处理坍塌边坡增加费用1 万元,增加工作时间10 天,施工单位以围堰施工方案经总监批准为由向发包方提出补偿10 天工期和1 万元费用的要求。
事件3:因闸门设计变更,导致闸门制作与运输工作拖延30 天完成。
施工单位以设计变更是发包人责任为由提出补偿工期30 天的要求。
问题内容:1.指出图1 进度计划的工期和关键线路(用节点编号表示)。
2.指出事件中,a、b 所代表时间参数的名称和数值。
3.指出事件2 中初期排水排水量的组成。
发生围堰边坡坍塌事故的主要原因是什么?4.分别指出事件2、事件3 中,施工单位的索赔要求是否合理,简要说明理由,综合事件2、事件3,指出本工程的实际工期。
试题答案:1.计划工期10+30+40+60+30+30+40=240(天),关键线路:①→②→③→⑤→⑥→⑦→⑧→⑨。
2.a参数表示最迟开始时间,数值为40;b参数表示自由时差,数值为40。
3.初期排水总量由基坑积水量、抽水过程中围堰及地基渗水量、堰身及基坑覆盖层中的含水量、可能的降水量组成。
围堰坍塌事故的主要原因是初期抽水量控制不到位,基坑排水速度过快,形成内外水头差,,基坑内承受过大压力而使基坑失稳坍塌。
4.事件2费用和工期索赔均不合理,原因:围堰施工方案的安全性应由施工单位负责,并不因围堰方案经过监理单位批准而免除施工单位的责任。
事件3工期索赔要求不合理,设计变更虽为发包人责任,但闸门制作与运输工作总时差为40天,该工作拖延30天,由于变更延误的天数小于该工作的总时差,因此不影响总工期。
新版2018年二级建造师《建设工程施工管理》真题(I卷)(附解析)
新版2018年二级建造师《建设工程施工管理》真题(I卷)(附解析) 考试须知:1、考试时间:180分钟,满分为120分。
2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。
3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。
4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。
姓名:___________考号:___________一、单选题(共70题,每题1分。
选项中,只有1个符合题意)1、采用时间-成本累积曲线法编制建设工程项目成本计划时,为了节约资金贷款利息,所有工作的时间宜按()确定。
A.最迟开始时间B.最早开始时间C.最迟完成时间减干扰时差D.最早完成时间加自由时差2、下列关于施工文件立卷的说法,正确的是()。
A.竣工验收文件按单位工程、专业组卷B.卷内备考表排列在卷内文件的首页之前C.保管期限为永久的工程档案,其保存期限等于该工程的使用寿命D.同一案卷内有不同密级的文件,应以低密级为本卷密级3、下列防范土方开挖过程中塌方风险而采取的措施,属于风险转移对策的是()。
A.投保建筑工程一切险B.设置警示牌C.进行专题安全教育D.设置边坡护壁4、如果施工中施工图纸或设计变更与工程量清单项目特征描述不一致,发、承包双方应依据合同约定按()确定综合单价。
A.工程量清单中项目特征描述 B.实际施工的项目特征C.企业定额 D.资源的可获取价格5、信息管理手册的主要内容,不包括()。
A.绘制信息处理流程图B.确定信息管理的任务C.信息处理平台的建立与运行维护D.确定工程档案管理制度6、项目管理的组织是项目管理的()的决定因素。
A.进度实施 B.目标能否实现C.安全能否保证 D.任务能否完成7、关于施工质量控制特点的说法,正确的是( )。
A.需要控制的因素少,只有4M1E五大方面B.生产受业主监督,因此过程控制要求低C.施工生产的流动性导致控制的难度大D.工程竣工验收是对施工质量的全面检查8、在项目开工前,施工安全管理计划必须经()批准后方可实施。
2018二级建造师《公路工程》案例分析题一
备考二级建造师的考生你的学习计划进行到哪里呢了?面对2017二级建造师全国执业的消息,大家都开始了漫长的备战。
学习有方法,答题有技巧,才能在考试中从容应对。
本文是小编整理的2018年二级建造师《公路工程》的4个典型案例分析。
希望对您有所帮助!案例分析题(共4题,每题20分)一背景资料:某公路工程H合同段,其中土方路基绝大部分是借土填方,路堤边坡高度20m,地面横坡大于12%,施工单位施工组织设计中路基填筑的施工方案如下:(1)土质分析:在K19+100~K20+100处,本路段主要是粉质土,颗粒组成以小于0.075mm为主,属于细粒土组,是较好的路基填筑材料。
(2)压实机具的选择与操作:本路段选用CA25D和YZT16型振动压路机组合碾压施工。
施工过程中,压路机行走速度控制在2~4km/h。
开始时土体松散,采用轻压(静压),然后用最大振动力进行振压,压力越大,压实效果越好。
先压中间,然后向两边压实,并注意纵向和横向压实时的重叠,确保压实均匀。
(3)试验路段的结果:在K18+100~K18+200处,分别取三种松铺厚度20cm、30cm、40cm进行试验,试验路段测试结果最佳含水量为13.4%,其他指标均符合路基填筑要求,松铺厚度选用30cm。
施工中施工单位准确放样,认真压实原地基后采用纵向分层填筑法施工方案进行了路基填筑,填筑过程中每完成一层均检测了压实度、弯沉、纵断高程、中线偏位、宽度、横坡、边坡几个项目,依此判断合格后再进行下一层填筑,在施工过程中遇雨,雨后检测填料含水量在15%~17%范围变化,严格按压实质量控点击【二级建造师学习资料】或打开/category/jzs2?wenkuwd,注册开森学(学尔森在线学习平台)账号,免费领取学习大礼包,包含:①精选考点完整版制进行施工,仍出现弹簧现象,为赶工期,施工单位掺人生石灰粉翻拌,待其含水量适宜后重新碾压。
最后如期完成路基施工进入路面基层施工工序。
2018二级建造师考试《建筑实务》案例分析题一
2018二级建造师考试《建筑实务》案例分析题一。
2018年二级建造师考生已经进入紧张的备考,考生朋友们啃着厚重的教材,小编就来为大家总结一些案例分析专项习题。
快学起来吧。
第1题:案例分析题(案例)(本题:20分)某集团承建北京某住宅项目,位于居民密集区域,总建筑面积30000m2,地上16层,地下2层,本工程采用筏板基础,剪力墙结构,工程设防烈度8度,剪力墙抗震等级2级。
在基础施工前,因地下水位较高,采用人工降低地下水位至基坑底400mm,待筏板混凝土浇筑施工完毕后立即进行了基坑的回填工作。
项目部进场时,对场内树木、电杆、垃圾等与建设单位协商解决,达到三通一平条件。
因施工场地狭小,现场道路按3m考虑并兼做消防车道,路基夯实,上铺150mm厚砂石,并作混凝土面层。
施工现场水源,施工用水和生活用水可直接接业主的供水管口。
现场布置两个消火栓,间距100m,其中一个距拟建建筑物4m,另一个距临时道路2.5m。
现场临时供电设施按照供电设计和施工总平面图布置妥当,并制定了临时用电施工组织设计。
施工现场采用三级配电系统,供配电干线采用架空线路,支线及进楼电源采用电缆直埋。
设计和施工中,照明配电箱内采用熔断器作线路保护,电工接线时,保护零线使用红线且为独股,电源线从箱体外侧接入。
1.指出本案例中不妥之处,并说明理由。
2.施工现场一般主要考虑哪几类用水?3.何谓三级配电系统?4.配电箱、开关箱在使用过程中,送电操作和停电操作顺序分别是什么?点击【二级建造师学习资料】或打开/category/jzs2?wenkuwd,注册开森学(学尔森在线学习平台)账号,免费领取学习大礼包,包含:①精选考点完整版5.施工现场临时用电基本原则有哪些?答疑:参考答疑:1.不妥之处如下:(1)降水施工做法不妥。
在施工前,采用人工降低地下水位至基坑底应不少于500mm。
(2)回填土施工做法不妥。
筏板混凝土浇筑施工完毕后,应待混凝土强度达到设计强度的30%时,才可进行基坑的回填工作。
二级建造师案例分析题(五篇)
二级建造师案例分析题(五篇)第一篇:二级建造师案例分析题2017年二级建造师案例分析[案例1]背景:某大型工程,由于技术难度大,对施工单位的施工设备和同类工程施工经验要求比较高,而且对工期的要求比较紧迫。
业主在对有关单位和在建工程考察的基础上,邀请了3家国有一级施工企业投标,通过正规的开标评标后,择优选择了其中一家作为中标单位,并与其签订了工程施工承包合同,承包工作范围包括土建、机电安装和装修工程。
该工程共15层,采用框架结构,开工日期为2002年4月1日,合同工期为18个月。
在施工过程,发生如下几项事件:事件一:2002年4月,在基础开挖过程中,个别部位实际土质与甲方提供的地质资料不符造成施工费用增加2.5万元,相应工序持续时间增加了4天;事件二:2002年5月施工单位为保证施工质量,扩大基础地面,开挖量增加导致费用增加3.O万元,相应工序持续时间增加了3天;事件三22002年8月份,进入雨季施工,恰逢20天大雨,造成停工损失2.5万元,工期增加了4天。
事件四22003年2月份,在主体砌筑工程中,因施工图设计有误,实际工程量增加导致费用增加3.8万元,相应工序持续时间增加了2天;事件五:外墙装修抹灰阶段,一抹灰工在五层贴抹灰用的分格条时,脚手板滑脱发生坠落事故,坠落过程中将首层兜网系结点冲开,撞在一层脚手架小横杆上,抢救无效死亡;事件六:室内装修进行墙面涂料粉刷前,在检查装饰面基层时,发现墙面抹灰有大面积空鼓现象。
上述事件中,除第三项外,其他工序均未发生在关键线路上,并对总工期无影响。
针对上述事件施工单位提出如下索赔(1)增加合同工期13天;(2)增加费用11.8万元。
问题:(l)该工程采用邀请招标方式且仅邀请三家施工单位投标,是否违反有关规定?为什么?(2)施工单位对施工过程中发生的事件一、事件二、事件三、事件四可否索赔?为什么?(3)如果在工程保修期间发生了由于施工单位原因引起的屋顶漏水、墙面剥落等问题,业主在多次催促施工单位修理而施工单位一再拖延的情况下,另请其他施工单位维修,所发生的维修费用该如何处理?(4)事件五中发生的安全事故可定为哪种等级的重大事故?依据是什么?(5)对事件六中质量事故的处理应遵循什么程序?(l)不违反有关规定。
2018年二级建造师建筑工程考试真题及答案(可编辑修改word版)
2018年二级建造师建筑工程考试真题及答案(完整版)为方便考生们考后估分对答案,搜集整理了相关考试信息,供大家参考(一)选择题1•按照民用建筑分类标准/属于超高层建筑的是()。
A腑渡50m的建筑B崗度70m的建筑C•高度90m的建筑D•高度110m的建筑【参考答案】D【解析】参见教材P1。
2•严禁将地下室作为主要用房的是()oA•歌舞厅B.老年生活用房C.游戏厅D.放映厅【参考答秦】B【解析】参见教材P3。
3•不属于应急照明光源的是()。
A•备用照明B•疏散照明C•延时照明D•安全照明【参考答秦】C【解析】参见教材P5。
4•预应力混凝土构件的最低强度等级不应低于()oA.C25B.C30C.C35D.C40【参考答秦】D【解析】参见教材P17o5•属于永久荷载的是()。
A•固定设备B•活动隔墙U风荷载D.雪荷载【参考答秦】A【解析】参见教材Pile6•在工程应用中'通常用于表示钢材塑性指标的是()。
A・伸长率B•抗拉强度C•屈服强度D•疲劳性能【参考答秦】A【解析】参见教材P25o7•据国家的有关规定,终凝时间不得长于6・5h的水泥是()。
A•硅酸盐水泥B•普通硅酸盐水泥C•矿渣硅酸盐水泥D•火ft硅酸盐水泥【参考答秦】A【解析】参见教材P27o8•影响混凝土和易性的主要因素是()oA•石子B•砂子C•水泥D•单位体积用水量【参考答秦】D【解析】参见教材P29o9•木材在使用前进行烘干的主要U的是()。
A•使其含水率与环境温度基本平衡B•减轻重量C•防虫防蛀D•就弯取直【参考答案】A【解析】参见教材P36o10•关于建筑花岗岩石特性的说法,正确的是()。
A•度低B.呈酸性C.密度小D.硬度低【参考答秦】B【解析】参见教材P34。
14•-般情况下,建筑施工企业良好行为记录公布时间为()年。
A.1 B・2C.3D.4【参考答秦】C【解析】参见教材P257。
15•设计无明确要求时'模板的拆除顺序正确的是A•从上而下B•先支的先拆C.先拆称重模板D•先…【标准答秦】A【解析】参见教材P59。
2018二建《建筑》模拟考试及答案
施工过程
A
B
C
D
施工段
Ⅰ
12
18
25
12
Ⅱ
12
20
25
13
Ⅲ
19
18
20
15
Ⅳ
13
22
22
14
事件二:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)工程专 项施工方案,经过施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。
事件三:在施工过程中,该工程所在地连续下了6天特大暴雨(超过了当地近10年来季节的最大降雨 量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨 (不可抗力事件)造成的,提出下列索赔要求(以下索赔数据与实际情况相符):
法最为合理的是( )。
A.钢筋接头应延伸到在构件的两端外部,然后将端部以外多余钢筋截断
B.钢筋接头应设在构件中部,左右两端钢筋应以接头为中心对称向两端布置
C.上部钢筋接头在梁端1/3跨度范围内,下部钢筋接头在跨中1/3跨度范围内
D.上部钢筋接头在跨中1/3跨度范围内,下部钢筋接头在梁端1/3跨度范围内
(1)工程清理、恢复费用18万;
(2)施工机械设备重新购置和修理费用29万; (3)人员伤亡善后费用62万; (4)工期顺延6天。 【问题】 1.事件一中,列式计算A、B、C、D四个施工过程之间的流水步距分别是多少天? 2.事件一中,列式计算流水施工的计划工期是多少天?能否满足合同工期的要求? 3.事件二中,指出专项施工方案实施中有哪些不妥之处?说明理由。 4.事件三中,分别指出施工单位的索赔要求是否成立?说明理由。
2018二级建造师模考题一
新版2018版二级建造师《建设工程施工管理》真题(I卷)附答案
新版2018版二级建造师《建设工程施工管理》真题(I卷)附答案考试须知:1、考试时间:180分钟,满分为120分。
2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。
3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。
4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。
姓名:___________考号:___________一、单选题(共70题,每题1分。
选项中,只有1个符合题意)1、根据《建设工程工程量清单计价规范》(GB50500-2013),施工企业在投标报价时,不得作为竞争性费用的是( )。
A.总承包服务费B.夜间施工增加费C.工程排污费D.冬雨季施工增加费2、某丁程项目施工过程中,先后发生了多次暂停施工:①由于监理未能按约定提供图纸,导致暂停施工5天;②由于承包人已完工程出现质量问题,监理要求进行质量整改,导致暂停施工8天;③由于发包人未能按合同约定支付工程款,导致暂停施工10天;④由于达到专用条件规定的异常恶劣气候条件的暴雨,导致暂停施工4天。
根据《标准施工招标文件》中“通用合同条款”的规定,对上述情况导致的暂停施工,承包人可获得的工期顺延为()。
A.%2天 B.15天 C.19天 D.27天3、建设工程项目目标事前控制是指()。
A.事前分析可能导致偏差产生的原因并在产生偏差时采取纠偏措施B.事前分析可能导致项目目标偏离的影响因素并针对这些因素采取预防措施C.定期进行计划值与实际值比较D.发现项目目标偏离时及时采取纠偏措施4、工程项目竣工图的负责编制人应是()。
A.施工单位 B.设计单位C.咨询单位 D.建设单位5、根据《建设工程项目管理规范》(GB/T50326-2006),若经评估材料价格上涨的风险发生的可能性中等,且造成的后果属于重大损失,则此种风险等级评估为( )等风险。
A.3B.5C.2D.46、某工程在施工过程中,由于工程师的缘故,给工程造成了一定损失。
最新版2018年二级建造师《建设工程施工管理》真题(I卷)附解析
最新版2018年二级建造师《建设工程施工管理》真题(I卷)附解析考试须知:1、考试时间:180分钟,满分为120分。
2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。
3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。
4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。
姓名:___________考号:___________一、单选题(共70题,每题1分。
选项中,只有1个符合题意)1、承包商可以向业主提出索赔的情形包括( )A 监理工程师提出的设计变更导致费用的增加B 承包商为了保证工程质量而增加的措施费C 分包商返工造成费用增加,工期拖延D 承包商自行采购材料的质量有问题导致的费用增加,工期拖延2、企业智联管理体系的文件中,在实施和把持质量体系过程中要长期遵循的纲领性文件是( )。
A.作业指导书B.质量计划C.质量记录D.质量手册3、已知在双代号网络计划中,某工作有2项紧前工作,它们的最早完成时间分别为18天和23天。
如果该工作的持续时问为6天,则该工作最早开始时间为()。
A.18天B.23天C.24天D.29天4、根据《建设工程施工劳务分包合同(示范文本)》,必须由劳务分包人办理并支付保险费用的是()。
A.为租赁使用的施工机械设备办理保险B.为运至施工场地用于劳务施工的材料办理保险C.为施工场地内的自有人员及第三方人员生命财产办理保险D.为从事危险作业的职工办理意外伤害险5、某工程合同金额4000万元,工程预付款为合同金额的20%。
主要材料.构件占合同金额的比重为50%,预付款的扣回方式为:从未完施工工程尚需的主要材料及构件的价值相当于工程预付款数额时开始扣回,则该工程预付款的起扣点是( )万元。
A.3200B.2000C.2400D.16006、某出料容量0.5m3的混凝土搅拌机,每一次循环中,装料,搅拌,卸料、中断、要的时间分别为1、3、1、1分钟,机械利用系数为0.8,则该搅拌机的****定额是( )m3/台班。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
文本是小编总结的2018二级建造师《建筑工程》考试案例分析专项习题。
2018年二级建造师考生已经进入紧张的备考,各类题型如何解答才能拿到高分环球小编每日会为广大考友准备2018最新备考二级建造师的资料,希望能帮到备考的考生们。
第1题:案例分析题(案例)(本题:20分)
某集团承建北京某住宅项目,位于居民密集区域,总建筑面积30000m2,地上16层,地下2层,本工程采用筏板基础,剪力墙结构,工程设防烈度8度,剪力墙抗震等级2级。
在基础施工前,因地下水位较高,采用人工降低地下水位至基坑底400mm,待筏板混凝土浇筑施工完毕后立即进行了基坑的回填工作。
项目部进场时,对场内树木、电杆、垃圾等与建设单位协商解决,达到三通一平条件。
因施工场地狭小,现场道路按3m考虑并兼做消防车道,路基夯实,上铺150mm厚砂石,并作混凝土面层。
施工现场水源,施工用水和生活用水可直接接业主的供水管口。
现场布置两个消火栓,间距100m,其中一个距拟建建筑物4m,另一个距临时道路。
现场临时供电设施按照供电设计和施工总平面图布置妥当,并制定了临时用电施工组织设计。
施工现场采用三级配电系统,供配电干线采用架空线路,支线及进楼电源采用电缆直埋。
设计和施工中,照明配电箱内采用熔断器作线路保护,电工接线时,保护零线使用红线且为独股,电源线从箱体外侧接入。
1.指出本案例中不妥之处,并说明理由。
2.施工现场一般主要考虑哪几类用水
3.何谓三级配电系统
4.配电箱、开关箱在使用过程中,送电操作和停电操作顺序分别是什么
5.施工现场临时用电基本原则有哪些
答疑:参考答疑:
1.不妥之处如下:
(1)降水施工做法不妥。
在施工前,采用人工降低地下水位至基坑底应不少于500mm。
(2)回填土施工做法不妥。
筏板混凝土浇筑施工完毕后,应待混凝土强度达到设计强度的30%时,才可进行基坑的回填工作。
(3)该工程消防车道设置不合理。
消防车道要求不小于4m。
(本案例中将临时道路兼作消防车道3m)
(4)照明配电箱不可采用熔断器作线路保护,应采用低压断路器,线路截面要与低压断路器配合。
(5)保护零线应使用绿/黄双色线,多股线芯,电源线应从电箱下口进线口接入。
2.施工现场用水量主要考虑:现场施工用水量;施工机械用水量;施工现场生活用水量;生活区生活用水量;消防用水量。
3.三级配电系统是指配电柜或总配电箱、分配电箱、开关箱三级配电方式。
4.配电箱、开关箱在使用过程中,其送电操作顺序:总配电箱一分配电箱一开关箱;其停电操作顺序:开关箱一分配电箱一总配电箱。
5.临时用电应遵循三项基本原则:即必须采用TN S接地、接零保护系统(或称三相五线系统);必须采用三级配电系统;必须采用两级漏电保护和两道防线。
第2题:案例分析题(案例)(本题:20分)
某建筑工程,建筑面积108000m2,现浇剪力墙结构,地下3层,地上50层。
基础埋深,底板厚3m,底板混凝土强度等级为C35。
底板钢筋施工时,板厚处的HRB335级直径16mm钢筋,施工单位征得监理单位和建设单位同意后,用HPB235钢筋直径10mm的钢筋进行代换。
施工单位选定了某商品混凝土搅拌站,由该站为其制定了底板混凝土施工方案。
该方案采用溜槽施工,分两层浇筑,每层厚度。
底板混凝土浇筑时,当地最高大气温度38 C,混凝土最高入模温度40V。
浇筑完成12h后采用覆盖一层塑料膜、一层保温岩棉养护7d。
测温记录显示:混凝土内部最高温度75 C,其表面最高温度45 C。
监理工程师检查发现底板表面混凝土有裂缝,经钻芯取样检查,取样样品均有贯通裂缝。
1.该基础底板钢筋代换是否合理说明理由。
2.商品混凝土供应站编制大体积混凝土施工方案是否合理说明理由。
3.本工程基础底板产生裂缝的主要原因是什么
4.大体积混凝土裂缝控制的常用措施是什么
答疑:参考答疑:
1.该基础底板钢筋代换不合理。
因为钢筋代换时,应征得设计单位的同意,对于底板这种重要受力构件,不宜用HPB235代换HRB335。
2.由商品混凝土供应站编制大体积混凝土施工方案不合理。
因为大体积混凝土施工方案应由施工单位编制,混凝土搅拌站应根据现场提出的技术要求做好混凝土试配。
3.本工程基础底板产生裂缝的主要原因有:
(1)混凝土的人模温度过高。
(2)混凝土浇筑后未在12h内进行覆盖,且养护天数远远不够。
(3)大体积混凝土由于水化热高,使内部与表面温差过大,产生裂缝。
4.大体积混凝土裂缝控制的常用措施如下:
(1)优先选用低水化热的矿渣水泥拌制混凝土,并适当使用缓凝剂。
(2)在保证混凝土设计强度等级的前提下,适当降低水灰比,减少水泥用量。
(3)降低混凝土的入模温度,控制混凝土内外的温差。
(4)及时对混凝土覆盖保温、保湿材料。
(5)可预埋冷却水管,通入循环水将混凝土内部热量带出,进行人工导热。
通过以上习题的练习,相信大家都掌握了2018二级建造师《建筑工程》考试案例分析专项该如何解答,更多案例题专项分析小编会持续更新,并且学尔森已经开通了2018二级建造师辅导班,欢迎考友来试听,更有名师教你如何拿下难点试题,小编会持续更新二级建造师相关资讯,希望能帮到大家,欢迎关注哦!
