高压旋喷桩地基加固设计图
高压旋喷桩施工方案
高压旋喷桩施工方案1.施工技术要求1.本工程采用高压旋喷桩作为围护桩的止水帷幕、通道地基加固。
2.高压旋喷桩采用42.5级以上普通硅酸盐水泥。
桩体28天无侧限极限抗压强度达不小于2.5MPa。
3.打桩前应对处理深度范围内进行探测, 排除有地下管线、防空洞、光缆等物体的可能性。
2.施工组织1.施工准备(1)施工场地内的地上和地下障碍物已清除或拆迁。
(2)平整场地, 挖好排浆沟、排水沟, 设置临时设施。
(3)测量放线, 并设置桩位标志。
(4)取现场大样, 在室内按不同含水量和配合比进行试配试验, 优选出合理的浆液配合比。
2.材料准备高压旋喷桩采用42.5普通硅酸盐水泥, 水泥进场需要材质单、检验合格证, 出场合格证, 厂家资质等必备资料;水泥进场后在监理见证下抽样复试, 复试合格方可使用。
水泥堆码要求整齐, 底部应垫高30cm, 堆码高度不超过十袋并设有防雨、防潮措施;批量水泥使用不得超过三个月, 水泥采用分批量分批次进场, 每批量批次进场由监理工程见证取样, 进行原材料试验合格在使用于工程施工。
水:水源采用自来水, 严禁使用地沟水或污水。
3.测量放样利用高程控制点对每个桩位进行测量放样, 并做好标记。
4.施工机械高压旋喷桩施工采用二重管法, 机械设备主要包括:钻机、高压泵、泥浆泵、空压机、注浆管、喷嘴、流量计、灰浆搅拌机、高压胶管等。
5.劳动力配置每施工班组由8~9人组成。
(1)班长1名, 负责施工指挥, 协调各工序间操作联系, 控制施工质量以及组织力量及时排除施工中出现的故障。
(2)操机工1~2名, 按照施工工艺, 正确操纵钻机的钻进和提升速度, 观察和检查机械运转情况, 做好维修保养。
(3)司泵工1名, 负责指挥泥浆制备和泵送水泥浆液, 进行材料用量统计和记录泵送时间, 负责使用联络信号与前台操机工, 记录员联系, 做好灰浆设备的保养和输浆管路的清洗。
(4)记录员1名, 负责施工记录, 详细记录钻机钻进、提升时间, 高压旋喷桩每米的灌浆量和施工中的各项参数, 配合操机工正确操纵电气控制仪表, 并负责使用联系信号与后台司泵工联系。
高压旋喷桩
高压旋喷桩系利用高压泵将水泥浆液通过钻杆端头的特制喷头,以高速水平喷入土体,借助液体的冲击力切削土层,同时钻杆一面以一定的速度(20r/min)旋转,一面低速(15~30cm/min)徐徐提升,使土体与水泥浆充分搅拌混合凝固,形成具有一定强度(0.5~8.0MPa)的圆柱固结体(即旋喷桩),从而使地基得到加固。
旋喷桩的特点是:可提高地基的抗剪强度;能利用小直径钻孔旋喷成比孔大8~10倍的大直径固结体;可用于已有建筑物地基加固而不扰动附近土体;施工噪声低,振动小;可用于任何软弱土层,可控制加固范围;设备较简单、轻便,机械化程度高;料源广阔,施工简便、粉土、砂、湿陷性黄土、人工填土及碎石土等的地基加固;既有建筑和新建筑的地基处理,深基坑侧壁挡土或挡水,基坑底部加固防止管涌与隆起,坝的加固与防水帷幕等工程。
一、材料要求水泥应采用325号或32.5强度等级普通水泥,要求新鲜无结块,一般泥浆水灰比为1:1~1.5。
为消除离析,一般再加入水泥用量3%的陶土、0.9‰的碱。
浆液宜在旋喷前1h以内配制,使用时滤去硬块、砂石等,以免堵塞管路和喷嘴。
二、主要机具设备主要机具设备包括:高压泵、钻机、浆液搅拌器等;辅助设备包括操纵控制系统、高压管路系统、材料储存系统以及各种管材、阀门接头安全设施等。
高压喷身注法施工常用主要机具设备规格、技术性能、要求见表3-16。
旋喷施工常用机具、设备参考表表3-16规格性能用途高压泥1、SNC-H300型黄河压浆车旋喷注浆钻机1、无锡30型钻机2、XJ100型振动钻机旋喷用旋喷管单管、42mm地质钻杆旋喷直径0.32~0.4m注浆成桩单管法高压胶工作压力31Mpa、9Mpa,内径19mm高压泵1、3W-TB4高压柱塞泵,带压力流量仪表高压水助喷三重管法泥浆泵1、BW250/50型,压力3~5Mpa,排量150~250L/min2、200/40型,压力4Mpa,排量120~200L/min型浆车旋喷注浆空压机压力0.55~0.70Mpa,排量6~9m3/min旋喷用气钻机1、无锡30型钻机2、XJ100型振动钻机旋喷用,成孔用旋喷管三重管,泥浆压力2Mpa、水压20Mpa,气压0.5Mpa水、气、浆成桩高压胶工作压力31Mpa、9Mpa、内径19mm高压水泥浆用三重管法其他搅拌管、各种压力、流量仪表等控制压力流量注:1、钻机的转速和提升速度,根据需要应附设调整装置,或增设慢速卷扬机;2、二重管法选用高压泥浆泵、空压机和高压胶管等可参照上世纪列规格选用;3、三重管法尚需配备搅拌罐(一次搅拌量3.5m3)、旋转及提升装置、吊车、集泥箱、指挥信号装置等;4、其他尚需配各种压力、流量仪表等。
地基加固(水泥搅拌桩及高压旋喷桩)
嘉兴独山海河联运围堤工程水泥搅拌桩及高压旋喷桩专项施工方案浙江省第一水电建设集团有限公司嘉兴独山海河联运围堤工程项目经理部2011年8月目录一、工程概况 (1)二、编制依据 (1)三、工程地质条件 (2)四、施工准备 (2)五、施工方案及技术要求 (4)六、施工质量保证措施 (8)七、施工工期及工期保证措施 (9)八、安全生产技术措施 (10)九、文明施工措施 (11)附表一、施工机械设备一览表 (11)附表二、主要劳动力一览表 (12)一、工程概况本工程的上游护底、铺盖、下游消力池、海漫采用水泥搅拌桩处理地基,上游共1452根,下游共1778根,总计3230根,搅拌桩桩径60cm,间距1.2m,桩长约5m;闸室段与上下游连接段采用高压旋喷桩防渗墙,总计352根桩,桩径80cm,孔距为70cm,排距为60cm。
水泥搅拌桩水泥采用普通硅酸盐水泥,水泥强度等级42.5,水灰比0.45~0.55,水泥土90d 室内无侧限抗压强度平均值fcu,k=1600kPa,水泥掺入比不低于15%,木质素磺酸钙,石膏分别以水泥的0.2%,2%计,并可适量掺入粉煤灰。
水泥你最终配比参数须按设计强度要求进行室内试验和现场试桩确定。
旋喷桩采用二管法施工,成桩直径800mm,注浆孔间距参照设计图纸。
浆液采用42.5 级普通硅酸盐水泥配置,水泥用量约550kg/m3,水灰比及早强剂等外加剂根据试验确定。
桩底标高-29.5m,桩顶标高分三类:第一类桩顶标高为-15.5m,桩长14m,根数为273 根,分布在沉井结构底部;第二类桩顶标高为-13m,桩长16.5m,根数为58 根,分布在隧道出洞处下方位置;第三类桩顶标高为-10.20m,桩长19.3m,根数122 根,分布在井壁外侧一圈,距离井壁间距为1000mm。
详见附图-01:旋喷桩位布置图排水箱涵底部以Ф500mm 单轴水泥搅拌桩进行加固,桩间间距1200mm,桩长15m(未包括超高500mm),桩顶标高-3.60m,共计2580 根。
高压旋喷桩地基加固技术方案
高压旋喷桩地基加固技术方案1、工程概述通让线K100+276.23新建1-7。
0m顶进框构桥,桥址地质:自上而下依次为素填土、粉质粘土、粉土、细砂、粉砂,地基承载力[δ]=100—120kPa,设计为高压旋喷桩进行加固,加固体直径为600mm,桩长5m,孔位间距为1。
2m,共计300根。
既有线下路基设计为路基边坡斜向钻孔,与水平线交角10。
8°—34。
2°,桩长为4。
84-4.24m.桩体设计强度为2。
5MPa,加固后复合地基试验承载力[δ]≥150kPa,桩体单桩竖向承载力特征值Ra=282KN。
2、旋喷桩加固机理所谓高压旋喷桩,就是利用钻机把带有特殊喷嘴的注浆管钻至土层的预定位置后,以高压设备使水泥浆液以高压流从喷嘴中喷射出来,冲击破坏土体,当能量大、速度快和呈脉动状的喷射流的动压超过土体结构强度时,土粒从土体剥离下来,除部分土粒随水泥浆冒出水面,其余土粒在喷射流的冲击力、离心力和重力等作用下,与水泥浆搅拌混合并按一定的浆土比例和质量大小有规律的重新排列。
水泥浆凝固后在土中形成一个固结体,从而使地基得到加固.旋喷时喷嘴以20MPa左右的压力喷射,同时以一定速度(20-22r/min)旋转和(15-30cm/min)徐徐提升,形成圆柱状固结体提高地基的抗剪强度及改善土的变形性质.使其在上部结构荷载直接作用下,不会产生破坏或较大变形;并可形成封闭的帷幕.3、施工方案选择3.1方案选择高压旋喷桩注浆法分为单管法、二重管法、三重管法。
从施工过程中来看,单管法施工时,是以水泥浆高速喷射冲击破坏土体,从单管喷射高压水泥浆为喷射流;二重管法、三重管法施工时,是以水泥浆、水或压缩空气等介质高速喷射冲击破坏土体,形成喷射流。
本框构地基为软弱泥沙质土层且含水量较大,如在施工过程中排水量较大时,对软弱土层的物理力学性质起到软化和泥化的不良作用。
本框构桥采用单管法进行地基加固处理。
3。
2机具人员配置机具:MJG—50型锚杆钻机2台,GPB—90型高压注浆泵2台,WJG-80型制浆机4台,一千升浆桶1个。

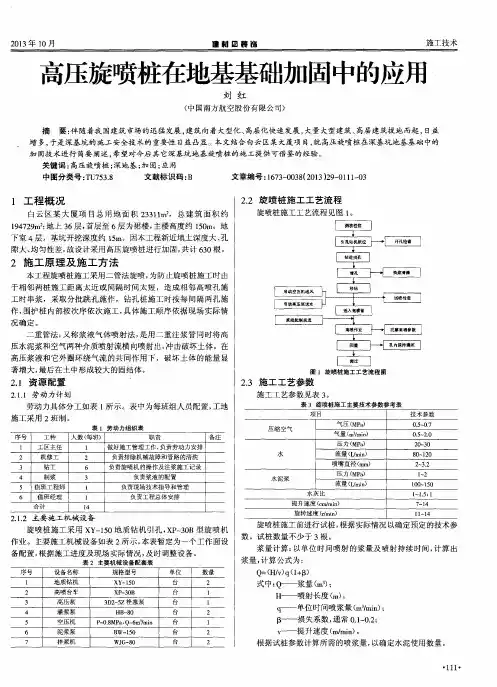

高压旋喷桩在地基基础加固中的应用
压水泥浆和空气两种介质喷射流横 向喷射 出, 冲击破坏土体 。在
高压浆液和 它外 圈环 绕气流的共 同作用 下,破坏土体 的能量显
著增大 , 最 后在 土 中形 成 较 大 的 固结 体 。
图 1 旋喷桩 施" 1 - ' 7 - 艺流程 图
2 . 1 资源 配置
2 . 1 . 1 劳 动 力 计 划 劳 动 力 具 体 分 工如 表 1 所 示 。表 中 为 每班 组 人 员 配 置 , 工地 施 工 采 用 2班 制 。
于相邻两桩 施工距离太近 或间隔时 间太 短,造成相邻高喷孔 施 工 时串浆 ,采取 分批 跳孔施作 ,钻孔桩 施工时按每 间隔两孔施 作, 围护桩 内部按次序依次施 工, 具体施 工顺 序依据现场实 际情
况确定 。 二重管法 : 又 称 浆 液 气 体 喷射 法 , 是 用 二 重 注 浆 管 同 时将 高
0 . 5 - 0 7
O . 5 ~ 2 . O 2 0 — 3 O 8 0 — 1 2 0
序号 1
工种 工区主任
人数 ( 每班) 1
职 责 做好施工 管理工作 , 负责劳动力安排
2 3
4 5
机修工 钻工
制浆 值班工程师
2 6
B — — 损 失 系数 , 通常 0 . 1 ~ 0 . 2 ; v ——提升速度 ( n d mi n ) 。
4
灌浆泵
H B - 8 0
2
5
6 7
空压机
泥 浆泵 拌浆机
P - 0 . 8 M P a , Q 一 6 m 3 / m i n
B W一 1 5 0 WJ G 一 8 0 台
流量 ( i n )
高压旋喷桩地基加固技术方案
高压旋喷桩地基加固技术方案1、工程概述通让线K100+276.23新建1-7.0m顶进框构桥,桥址地质:自上而下依次为素填土、粉质粘土、粉土、细砂、粉砂,地基承载力[δ]=100-120kPa,设计为高压旋喷桩进行加固,加固体直径为600mm,桩长5m,孔位间距为1.2m,共计300根。
既有线下路基设计为路基边坡斜向钻孔,与水平线交角10.8°-34.2°,桩长为4.84-4.24m。
桩体设计强度为2.5MPa,加固后复合地基试验承载力[δ]≥150kPa,桩体单桩竖向承载力特征值Ra=282KN。
2、旋喷桩加固机理所谓高压旋喷桩,就是利用钻机把带有特殊喷嘴的注浆管钻至土层的预定位置后,以高压设备使水泥浆液以高压流从喷嘴中喷射出来,冲击破坏土体,当能量大、速度快和呈脉动状的喷射流的动压超过土体结构强度时,土粒从土体剥离下来,除部分土粒随水泥浆冒出水面,其余土粒在喷射流的冲击力、离心力和重力等作用下,与水泥浆搅拌混合并按一定的浆土比例和质量大小有规律的重新排列。
水泥浆凝固后在土中形成一个固结体,从而使地基得到加固。
旋喷时喷嘴以20MPa左右的压力喷射,同时以一定速度(20-22r/min)旋转和(15-30cm/min)徐徐提升,形成圆柱状固结体提高地基的抗剪强度及改善土的变形性质。
使其在上部结构荷载直接作用下,不会产生破坏或较大变形;并可形成封闭的帷幕。
3、施工方案选择3.1方案选择高压旋喷桩注浆法分为单管法、二重管法、三重管法。
从施工过程中来看,单管法施工时,是以水泥浆高速喷射冲击破坏土体,从单管喷射高压水泥浆为喷射流;二重管法、三重管法施工时,是以水泥浆、水或压缩空气等介质高速喷射冲击破坏土体,形成喷射流。
本框构地基为软弱泥沙质土层且含水量较大,如在施工过程中排水量较大时,对软弱土层的物理力学性质起到软化和泥化的不良作用。
本框构桥采用单管法进行地基加固处理。
3.2机具人员配置机具:MJG-50型锚杆钻机2台,GPB-90型高压注浆泵2台,WJG-80型制浆机4台,一千升浆桶1个。
高压旋喷桩
高压旋喷桩高压旋喷桩,是以高压旋转的喷嘴将水泥浆喷入土层与土体混合,形成连续搭接的水泥加固体。
施工占地少、振动小、噪音较低,但容易污染环境,成本较高,对于特殊的不能使喷出浆液凝固的土质不宜采用。
适用范围(1)高压喷射注浆法适用于处理淤泥、淤泥质土、流塑、软塑或可塑黏性土高压旋喷桩图片、粉土、砂土、黄土、素填土和碎石土等地基。
(2) 当土中含有较多的大粒径块石、坚硬黏性土、含大量植物根茎或有过多的有机质时,对淤泥和泥炭土以及已有建筑物的湿陷性黄土地基的加固,应根据现场试验结果确定其适用程度。
应通过高压喷射注浆试验确定其适用性和技术参数。
(3) 高压喷射注浆法,对基岩和碎石土中的卵石、块石、漂石呈骨架结构的地层,地下水流速过大和已涌水的地基工程,地下水具有侵蚀性,应慎重使用。
(4) 高压喷射注浆法可用于既有建筑和新建建筑的地基加固处理、深基坑止水帷幕、边坡挡土或挡水、基坑底部加固、防止管涌与隆起、地下大口径管道围封与加固、地铁工程的土层加固或防水、水库大坝、海堤、江河堤防、坝体坝基防渗加固、构筑地下水库截渗坝等工程。
施工准备1. 材料、成品、半成品、构配件进场验收和复试要求(1) 高压喷射注浆法所用灌浆材料,主要是水泥和水,必要时加入少量外加剂。
(2) 高压喷射注浆所采用的水泥品种和标号,应根据环境和工程需要确定,一般情况下,宜采用强度等级为42.5级的普通硅酸盐水泥,可根据需要加入适量的外加剂及掺合料。
使用其他水泥注浆时应得到设计许可。
(3) 注浆所用水泥应符合《硅酸盐水泥、普通硅酸盐水泥》GB 175-1999中的规定。
(4) 高压喷射注浆用水泥必须符合质量标准,应严格防潮和缩短存放时间,施工过程中应抽样检查,不得使用过期的和受潮结块的水泥。
(5) 搅拌水泥浆所用的水,应符合《混凝土拌合用水标准》JGJ 63-89的规定。
(6) 高压喷射注浆一般使用纯水泥浆液。
在特殊地质条件下或有特殊要求时,根据工程需要,通过现场注浆试验论证可使用不同类型浆液。
高压旋喷桩讲义课件
设备性能
设备的喷射压力、流量、 功率等性能参数需要根据 工程需要进行选择。
适用范围
不同类型的高压旋喷桩设 备适用于不同的地质条件 和工程要求,需要根据实 际情况进行选用。
材料的选择与要求
材料种类
包括水泥、骨料、添加剂 等,需要根据工程需要进 行选择。
材料质量
需要选用质量稳定、性能 可靠的材料,以保证高压 旋喷桩的质量和稳定性。
高压旋喷桩施工工艺
施工前的准备工作
01
02
03
04
现场勘查
对施工场地进行实地考察,了 解现场地形、地貌、地质构造
、地下管线等情况。
设备检查
对高压旋喷桩施工所需的各种 设备进行检查,确保设备性能 良好,能够满足施工要求。
材料准备
根据设计要求,准备充足的高 压旋喷桩施工材料,并确保材
料质量合格。
安全措施
桩身不均匀
严格控制施工工艺,确保注浆管埋设 深度和注浆压力。
桩身缩颈
采用跳注施工方法,控制注浆流量和 压力。
桩身断裂
加强质量检测,及时发现并处理问题 。
CHAPTER 05
高压旋喷桩的案例分析
案例一:某高速公路建设中的应用
总结词
高效、稳定、安全
详细描述
在某高速公路建设过程中,采用高压旋喷桩技术进行地基处理,有效提高了地 基的承载力和稳定性,减少了沉降和变形,保证了高速公路的安全和稳定运行 。
制定并落实高压旋喷桩施工的 安全措施,确保施工过程安全
可控。
施工流程与步骤
注浆管埋设
在钻孔中埋设注浆管,注浆管 应放置在钻孔底部,并用砂浆 固定。
高压旋喷注浆
使用高压注浆设备,将制备好 的浆液通过注浆管注入地层, 并进行高压旋喷注浆。
高压旋喷桩技术交底_2
桩施工情况,验证本次补强加固设计方案的可靠性。 2.大范围施工前应先进行工艺性试桩试验,获取水泥浆配比、注浆压力、
加固效果等相关技术参数。 3.施工前应开挖坡脚,探明原施工桩位,布桩时应错开原施工旋喷桩, 并
避开轨道、电缆槽、接触网支座、过轨管线等结构物。 4.旋喷桩采用双重管法,施工时应严格控制注浆压力,特别是在路堤基底
交底单位 工程技术部 交底人
审核/批准
接收单位
接收人
接收时间
高压旋喷桩技术交底
高压旋喷桩
交底类别
4.电器系统设专人负责,配备电器保护装置,随时检查。 5.施工机具设备必须由专职人员按操作规程操作。 6.施工人员进入现场必须戴安全帽。 7.施工前对施工人员进行专项交底。 五、文明施工与环境保护 1.水泥和其他细颗粒散体材料,应在库内存放或加以覆盖。运输细颗粒散 体材料或渣土时,必须覆盖,不得沿途撒落。 2.现场制定洒水降尘措施,指定专人负责现场洒水降尘和清理浮土。 3.施工现场应尽量采用低噪声机具并设专人定期测定噪声值,发现超标及 时采取降噪措施。 4. 对废浆的处理必须在开工前作好规划,尽量避免水泥浆污染道碴,应采 取防范措施,如:铺设彩条布等。对于施工污染的道碴应及时清洗,避免板结。 废浆应随时运出现场,或暂时排入沉淀池然后再运出,不得随意排放。
9.尽量避免水泥浆污染道碴,应采取防范措施,如:铺设彩条布等。对于 施工污染的道碴应及时清洗,避免板结。
10.本次设计是在路基填筑、边坡防护、铺轨等工作已基本完成的情况下, 针对路基沉降变形过大进行的地基补强加固设计,旋喷桩施工、路基结构等工程 的技术要求参照原施工图和相关规范、规程及文件。
三、质量控制措施 项目管理层由管理和技术人员构成,全面负责本项目的施工,配备先进施工
高压旋喷桩复合地基
单管法
二重管法 三重管法 多重管法
三重管法使用分别输送气、水、浆三种介质的三 重注浆管,在压力 20MPa~ 50MPa 的高压或超高压 水射流的周围环绕 0.7MPa 左右的圆筒状气流,利用 高压水气同轴喷射流冲切土体,形成较大的空隙,另 由泥浆泵注入压力为 2MPa~5MPa 的浆液充填。当采 用不同的喷射方式时,可形成各种形状的凝固体。
高压旋喷桩的成桩机理
对于砂类土来说,浆液还可渗透到压缩层外一定的厚度,形成渗透 层。所形成的旋喷体经过一定时间后便凝固成强度较高、渗透系 数较小的固结体。由于旋喷体不是等颗粒的单体结构,固结体不太 均匀,通常中心的强度低,边缘部分强度高。
高压旋喷桩的成桩机理
在纵断面上,当地层呈多层分布时,各层土颗粒的质量不均,其中质 量大的土粒,在固化之前,受重力作用而下沉,部分小土粒会上浮, 作垂直交换。若上部土层为砂砾,下部为黏土,旋喷后,黏性土部位 的旋喷桩不是土一浆混合体而是砂一土和浆的混合物。因此,无论 横断面还是纵断面上,固结体各部分的水泥含量和强度都不相同。
单管法
二重管法 三重管法 多重管法
多重管法是先在地面钻一个导孔,然后置入多重 管,用旋转超高压水射流(压力约40MPa)切削破坏四 周土体,冲击下来的土和石随着泥浆用真空泵从多重 管中抽出。如此反复冲抽,在土体中形成一个较大的 空间。装在喷嘴附近的超声波传感器及时测出空间直 径和形状,最后根据工程要求选用浆液、砂浆、砾石 等材料充填。固结体的旋喷直径一般达2.0m~4.0m, 并可做到智能化管理。
A
单管法(CCP工法)
B
二重管法(JGS工法)
C
三重管法(CJG工法)
D 多重管法(SSS-MAN工法)
单管法 二重管法 三重管法 多重管法
高压旋喷桩(单管)施工方案
高压旋喷桩(单管)施工方案5.2 施工工艺5.2.1 加固原理高压喷射注浆法是利用钻机把带有喷嘴的注浆管钻进土层的预定位置后,以高压设备使浆液或水、(空气)成为20~40MPa的高压射流从喷嘴中喷射出来,冲切、扰动、破坏土体,同时钻杆以一定速度逐渐提升,将浆液与土粒强制搅拌混合,浆液凝固后,在土中形成一个圆柱状固结体(即旋喷桩),以达到加固地基或止水防渗的目的。
5.2.2 工艺流程本标段拟采用单管旋喷法,工艺流程为施工准备→测量定位→机具就位→钻孔至设计标高→旋喷开始→提升旋喷注浆→旋喷结束成桩(流程图见图5-1)。
5.2.3 施工方法(1)场地平整 先进行场地平整,清除桩位处地上、地下的一切障碍物,场地低洼处用粘性土料回填夯实,并做好排浆沟。
(2)测量定位首先采用全站仪根据高压旋喷桩的里程桩号放出试验区域的控制桩,然后使用钢卷尺和麻线根据桩距传递放出旋喷桩的桩位位置,用小竹签做好标记,并撒白灰标识,确保桩机准确就位。
(3)机具就位人力缓慢移动至指定桩位,由专人指挥,用水平尺和定位测锤校准桩机,使桩机水平,导向架和钻杆应与地面垂直,倾斜率小于 1.5%。
对不符和垂直度要泥浆排放处理钻机就位调整钻架角度钻 孔插 管试 喷高压喷射注浆作业喷射结束拔 管桩机移位机具清理 准备工作 制 浆一级过滤二级过滤高压泵对浆液加压启动高压清水泵、空压机供水、风图5-1 施工工艺流程图求的钻杆进行调整,直到钻杆的垂直度达到要求。
将钻头对准孔位中心,同时整平钻机,放置平稳、水平,钻杆的垂直度偏差不大于1%~1.5%。
为了保证桩位准确,必须使用定位卡,桩位对中误差不大于5cm。
就位后,首先进行低压(0.5MPa)射水试验,用以检查喷嘴是否畅通,压力是否正常(4)钻孔、插管采单管旋喷法施工。
该方法插管与钻孔两道工序合二为一,即钻孔完成时插管作业同时完成。
当第一阶段贯入土中时,借助喷射管本身的喷射或振动贯入。
其过程为:启动钻机,同时开启高压泥浆泵低压输送水泥浆液,使钻杆沿导向架振动、射流成孔下沉;直到桩底设计标高,观察工作电流不应大于额定值。
高压旋喷桩讲义课件
CONTENTS
• 高压旋喷桩技术概述 •• 高高压压旋旋喷喷桩桩施质工量工检测艺与控制 • 高压旋喷桩与其他地基处理方法的比
• 高压旋喷桩工程实例
CHAPTER 01
高压旋喷桩技术概述
高压旋喷桩定义
• 高压旋喷桩是通过钻孔,将注浆管置入预定深度,通过高压注 浆泵以大于20Mpa的高压将浆液或水从喷嘴中喷射出来,形成 以高压旋转力切割地层,同时以一定的速度提升注浆芯管的钻 杆,将浆液与地层土石强制搅拌混合,经过一定时间后,在原 地形成圆柱形状的高喷桩的方法。
承载力。
质量控制措施
原材料控制
严格控制水泥、骨料等原材料的质量, 确保其符合设计和规范要求。
配合比设计
根据工程实际情况,进行高压旋喷桩 的配合比设计,确保其满足设计要求 的强度和性能。
施工过程控制
加强施工过程中的质量控制,确保施 工工艺、参数和操作符合设计和规范 要求。
质量检测与验收
按照相关规范和标准进行质量检测和 验收,确保高压旋喷桩的质量符合要 求。
在地基处理中,高压旋喷桩可以用于提高地基承载力、 减少地基沉降量、防止砂土液化等;在边坡支护中, 高压旋喷桩可以用于防止滑坡、加固边坡等;在基坑 支护中,高压旋喷桩可以用于防止基坑侧壁坍塌等; 在水利水电工程中,高压旋喷桩可以用于水库大坝的 防渗加固等;在港口工程中,高压旋喷桩可以用于码 头基础的加固等;在公路工程中,高压旋喷桩可以用 于防止路面沉降等。
环境影响小等优点也使其成为铁路路基加固的优选方案。
THANKS
[ 感谢观看 ]
实例二:高层建筑地基处理
总结词
高压旋喷桩在高层建筑地基处理中具有显著的优势,能够提高地基的承载力和稳定性,保证高层建筑的稳定性和 安全性。
高压旋喷桩复合地基加固处理施工图设计
星空花园高压旋喷桩复合地基加固处理施工图设计西北有色勘测工程公司二〇一四年三月二十一日星空花园高压旋喷桩复合地基加固处理施工图设计总经理:李忠民总工程师:杨鲁飞审定:杨鲁飞审核:陈锡金设计:杨麟项目负责:曹安延证书等级:工程勘察专业岩土工程甲级证书编号:261012-kj设计单位:西北有色勘测工程公司二〇一四年三月二十一日目录1、工程概况 (1)2、设计依据 (1)3、场地工程地质条件 (2)3.1地形地貌 (2)3.2地层岩性结构特征 (2)3.3水文地质条件 (3)3.4岩土主要物理力学指标参数 (4)4、高压旋喷设计 (4)4.1地基加固原理 (5)4.2复合地基设计计算 (5)4.3、复合地基检测 (10)4.4、沉降监测 (11)4.5、附加说明 (11)5、高压旋喷施工 (12)5.1工艺参数 (12)5.2施工工艺流程 (12)5.3施工方法 (13)6、施工组织 (14)6.1施工人员组织 (15)6.2施工设备组织 (15)6.3施工进度计划 (15)7、质量与安全管理 (15)7.1质量保证体系 (16)7.2技术管理 (16)8、安全生产与文明施工措施 (17)8.1安全生产措施 (17)8.2文明施工措施 (18)8.3场容场貌 (18)8.4环境保护措施 (18)8.5安全防护 (19)I1、工程概况成都天府新区三怡新农村投资拟在双流县东升镇迎春小学旁兴建星空花园,该工程规划建设净用地面积为126925.64m2,规划总建筑面积为438797.9m2,由43栋电梯公寓(11~13F)及2栋商业用房(2~5F)等配套设施组成,并设1F地下车库,电梯公寓采用框剪结构、筏板基础,商业用房为框架结构,独立柱基础,场地平整标高暂定为502.95m,地下室埋深约为5.6-5.7m。
各拟建建筑物性质详见下表:拟建物基本性质一览表根据设计要求,本工程主楼(剪力墙结构)采用筏板基础,主楼外地下室采用柱下独立基础及墙下条基,部份筏基由于基底以下的粉土、粉质粘土、中砂、细砂和松散与稍密卵石等软弱层,不能满足设计要求,因此,要求对2#、26#、17#、27#、39#、3#、24#、42#、19#、18#、28#、40#、4#、29#、41#、5#和31#、9#、43#、33#、34#、36#、32#、11#、12#的筏基置于复合地基之上.经处理后的复合地基须满足:复合地基fspk≥350KPa; 压缩模量Esp≥20Mpa。
