天津市某百货商店施工组织设计

合集下载

天津市某百货商店施工组织设计.

天津市某百货商店施工组织设计.

天津市某百货商店施工组织设计1.本文档旨在针对天津市某百货商店的施工项目进行组织设计。

通过合理的施工组织,提高施工效率,确保工程质量和安全,以实现项目建设的顺利进行。

2. 项目概述2.1 项目背景天津市某百货商店项目位于市中心区域,总建筑面积约为1万平方米。

该项目计划在18个月内完成,包括拆除旧建筑物、新建百货商店和相关设施。

2.2 施工目标•按时完成项目,确保商店按计划开业;•确保施工质量达到相关标准要求;•保障施工现场安全,预防事故发生。

3. 施工组织设计3.1 设计原则•合理安排工期和工程量,确保施工进度可控;•根据工程特点,科学调配施工人力、物力和技术资源;•制定详细的施工计划和施工方案;•加强安全管理,确保施工现场安全。

3.2 施工组织架构施工组织架构如下:总包公司项目经理施工经理安全员质检员施工队伍项目经理负责整个施工项目的策划和组织,施工经理负责具体施工过程的管理,包括物资采购、机械设备调配等。

安全员负责施工现场的安全管理,质检员负责监督施工质量。

3.3 施工进度计划根据项目的工程量和工期要求,制定施工进度计划。

具体施工进度如下:施工阶段预计工期开始时间完成时间拆除工程1个月年1月年2月地基处理2个月年2月年4月主体建筑6个月年4月年10月室内装修4个月年10月年2月设备安装2个月年2月年4月调试验收1个月年4月年5月3.4 施工方案根据施工工序和施工进度计划,制定详细的施工方案。

具体施工方案包括但不限于以下内容:•拆除工程方案:采取什么方式拆除旧建筑物,如何处理拆除产生的垃圾等;•地基处理方案:如何进行地基处理,如何保证地基的稳固性;•主体建筑方案:具体建筑结构设计和施工工艺,特殊节点处理;•室内装修方案:室内装修的设计风格和施工细节,如何保证装修质量;•设备安装方案:设备的选型和安装位置,安装过程中的注意事项等。

4. 施工管理与安全4.1 施工管理•成立专门的施工管理团队,负责组织施工和协调各方资源;•定期召开施工例会,汇报施工进展和解决存在的问题;•加强施工现场的卫生管理,保持施工环境的整洁;•监督施工队伍的作业行为,确保工人的安全操作。

某百货大厦施工组织设计方案

某百货大厦施工组织设计方案

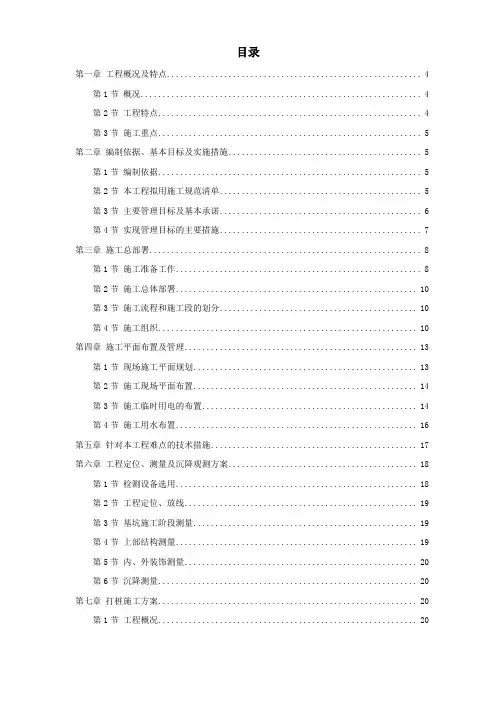

目录第一章工程概况及特点 (4)第1节概况 (4)第2节工程特点 (4)第3节施工重点 (5)第二章编制依据、基本目标及实施措施 (5)第1节编制依据 (5)第2节本工程拟用施工规范清单 (5)第3节主要管理目标及基本承诺 (6)第4节实现管理目标的主要措施 (7)第三章施工总部署 (8)第1节施工准备工作 (8)第2节施工总体部署 (10)第3节施工流程和施工段的划分 (10)第4节施工组织 (10)第四章施工平面布置及管理 (13)第1节现场施工平面规划 (13)第2节施工现场平面布置 (14)第3节施工临时用电的布置 (14)第4节施工用水布置 (16)第五章针对本工程难点的技术措施 (17)第六章工程定位、测量及沉降观测方案 (18)第1节检测设备选用 (18)第2节工程定位、放线 (19)第3节基坑施工阶段测量 (19)第4节上部结构测量 (19)第5节内、外装饰测量 (20)第6节沉降测量 (20)第七章打桩施工方案 (20)第1节工程概况 (20)第2节施工设备计划 (21)第3节沉桩工艺流程 (21)第4节施工进度计划 (22)第5节压桩工艺技术及质量保证措施 (22)第八章地下室结构施工方案 (25)第1节概述 (25)第2节土方工程 (25)第3节地下室结构的主要施工方法 (26)第4节大体积砼温控及养护 (28)第九章主体结构工程施工方案 (29)第1节概况 (29)第2节钢筋工程 (29)第3节模板工程 (30)第4节混凝土工程 (31)第5节砌体工程 (32)第十章安装工程施工方案 (34)第十一章防水工程施工方案 (34)第1节地下室及楼层防水工程 (34)第2节屋面防水 (35)第十二章装饰工程施工方案 (36)第1节内墙普通粉刷施工 (36)第2节内墙涂料施工 (37)第3节防滑地砖施工方案 (37)第4节外墙涂料施工 (38)第5节外墙面花岗岩湿贴施工方案 (38)第十三章垂直运输及安全设施方案 (41)第1节塔吊搭设方案 (41)第2节组合井架搭设 (42)第3节脚手架搭拆施工方案 (42)第4节通道口安全隔离设置 (44)第5节 "三宝四口"防护 (44)第十四章工程质量保证措施 (44)第1节工程质量目标 (45)第2节施工质量保证体系 (48)第3节消除质量通病措施 (49)第4节成品保护措施 (53)第5节全面质量管理 (55)第十五章确保工期的技术与组织管理措施 (55)第1节施工计划的可行性分析 (56)第2节施工进度计划管理及管理措施 (56)第3节确保工期的主要技术措施 (57)第4节采用施工新工艺、新技术,加快工程的施工进度 (57)第5节各工种的协调配合 (58)第十六章确保安全生产、文明施工技术 (58)第1节文明施工 (58)第2节安全生产 (60)第3节消防措施 (61)第十七章环境保护措施方案 (62)第十八章建筑工程施工总承包管理 (62)第1节总承包管理目标 (62)第2节总承包管理准则 (63)第3节施工总承包管理 (63)第4节总承包施工管理 (63)第5节总承包对施工质量管理 (64)第6节总承包对施工进度的管理 (65)第7节总承包对施工安全的管理 (66)第8节总承包对文明施工的管理和控制 (67)工程概况及特点第一节概况工程名称:某****百货大楼工程地点:建设单位:设计单位:勘察单位:设计依据:1、规划定点范围红线2、城中城发展公司提供的平面放样尺寸建筑面积:地上部分:19975M2 地下部分:3440 M2设计标高:定内地面设计标高±0.000 相当于黄海5.500建筑装饰:1. 外墙西、北立面采用湿贴花岗岩及铝塑板余为1:1:4 混合砂浆底,1:1:6 混合砂浆面,外墙涂料面层。

某购物中心装饰工程施工组织设计

某购物中心装饰工程施工组织设计

某世贸西城购物中心(装饰工程)施工组织设计编制单位:某公司编制时间:二0一二年五月十四日施工组织设计目录第一章总体概述61.1、编制依据:61.2、执行的主要规范、规程及规定:61.3、工程概况71.4、工程现场情况:71.5、本工程的特点:81.6、工程综合型管理目标:10第二章施工进度计划和各阶段进度的保证措施112.1施工进度计划112.2施工网络进度计划表(详见表3)112.3施工步骤确定原则112.4施工步骤122.5 保证进度的组织措施122.6保证进度的管理措施132.7保证进度的材料供应措施142.8保证进度的资金保证措施152.9保证进度的工程检查措施162.10保证进度的进度循环措施16第三章劳动力和材料投入计划及其保证措施193.1技术工种配备原则193.2劳动力用量计划193.3劳动力安排保证措施193.4民工工资发放措施203.5劳动力计划表(详见表2)20第四章施工准备与现场平面布置214.1施工准备的原则214.2施工准备的主要任务214.3施工准备的具体内容214.4施工现场用水、用电计划234.5技术准备工作234.6物资准备244.7施工现场材料的堆放和运输254.8施工现场临时设施安排计划264.9施工现场总平面布置图(详见表4)26第五章主要施工机械设备及检验仪器的保证措施275.1机具设备的配备原则275.2主要检测设备表285.3拟投入的主要施工机械设备表(详见表1)28第六章关键施工技术、工艺及工程项目实施的重点、难点分析和解决方案296.1地面石材铺贴工程296.2地砖铺贴工程326.3墙面石材干挂工艺346.5地面找平工艺376.6轻钢龙骨石膏板、铝条板吊顶工艺406.7石膏板及成品隔墙工艺436.8木门安装工艺446.9强化木地板铺设工艺456.11油漆工艺476.12五金工程486.13木线安装工艺486.14照明电器工艺496.15给排水安装工艺51第七章安全生产的保证措施527.1职业健康安全生产管理原则527.2职业健康安全生产的目的及保证项目527.3项目部职业健康安全管理职责527.4职业健康安全控制措施537.5对意外情况的处理措施647.6地下管线及其他设施的加固措施67第八章文明施工保证措施688.1文明施工及工地标准化管理计划688.2文明施工保证措施688.3施工现场卫生的管理措施68第九章环境保护措施709.1环境保护控制目标709.2环境管理的组织措施709.3施工现场重大环境因素的控制措施709.4装饰施工中的消防措施73第十章新技术应用和违约责任承诺7610.1新工艺、新技术的应用推广7610.2新技术违约责任承诺79第十一章工程施工质量的保证措施8011.1质量目标8011.2质量保证体系8011.3保证质量的管理制度8411.4保证质量的阶段性控制措施8511.5保证质量的组织措施8611.6质量岗位责任制度8611.7各类机具使用操作规程87第十二章施工组织管理模式及项目管理班子成员配置情况8912.1施工组织部署原则8912.2施工组织部署8912.3项目管理班子成员配备情况(详见项目管理配备情况表)8912.4项目部主要职能及职责情况89第十三章工程保修服务承诺、保证措施及控制体系9313.1工程保修承诺9313.2工程保修保证措施9313.3工程保修控制体系93附表:表(1):拟投入的主要施工机械设备表表(2):劳动力计划表表(3):计划开、竣工日期和施工进度网络图表(4):施工总平面布置图及临时用地表表(5):临时用地表表(6):保证安全、文明施工的措施第一章总体概述1.1、编制依据:1、《中华人民共和国建筑法》2、《中华人民共和国招标投标法》3、《某世贸西城购物中心(装饰工程)招标文件》4、某世贸西城购物中心(装饰工程)施工招标补充文件。

0023天津某框架购物广场施工组织设计方案

0023天津某框架购物广场施工组织设计方案

加强技术人员的培训和管理,提高技术人 员的专业素质和技能水平。
积极推广应用新技术、新工艺、新 材料等,提高施工效率和质量。
安全保障措施
建立健全安全管理体系,明确安全责任和职责分工。 加强施工现场安全管理和监督,确保施工过程的安全性和稳定性。 开展安全教育和培训,提高员工的安全意识和技能水平。
环保保障措施
工程规模
• 本工程的建筑面积为31898M2,属于大型建筑工程。该工程由地下一层和地上五层构成,建筑高度为32.70M。该工程 的设计包含了一级耐火等级和7度抗震设计,具有较高的安全性能。
工程特点
地理位置优越
商厦位于****广场西南角,周边交通便捷,商业氛围浓厚 。
建筑规模较大
总建筑面积达到31898M2,是天津市内的大型建筑工程 之一。
02
施工部署
指导思想
• 本工程的指导思想是:坚持科学发展观,贯彻“安全第一,预防为主,综合治理”的方针,以《建设工程 安全生产管理条例》为依据,坚持以人为本,坚持科学管理,坚持技术创新,坚持质量安全、进度控制与 效益的统一,确保施工过程安全控制有效、质量标准严格规范。本工程将建立完善的组织机构,包括公司 总部、项目经理部和作业班组。公司总部负责项目的前期策划服务,项目经理部负责组织实施,作业班组 负责实际操作。本工程将按照施工进度计划进行施工,主要包括施工准备、基础工程、主体结构施工、装 修工程、设备安装工程等阶段。每个阶段都将严格按照施工方案和操作规程进行,确保工程质量和安全。
计要求。
加强材料、设备等的质 量管理和控制,防止不 合格材料和设备进入施
工现场。
05
施工应急预案
施工现场应急预案
01
02
为了应对施工现场可能发生的紧急情 况,如火灾、人员伤亡等,我单位将 制定相应的应急预案。根据预案,我 们将立即启动应急响应机制,组织现 场救援,并及时向有关部门报告。

专项方案 建筑工程 组织设计---天津某框架购物广场施工组织设计

专项方案  建筑工程  组织设计---天津某框架购物广场施工组织设计

目录第一章工程建设基本概况 (3)第1节建设概况 (3)第2节工程概况 (3)第二章项目组织管理目标 (4)第三章现场施工组织管理 (6)第1节现场施工组织 (6)第2节施工总体顺序 (8)第3节主要施工方法 (8)第4节施工管理部署 (9)第四章施工现场平面布置 (10)第五章施工准备工作计划 (11)第六章工程施工进度计划 (16)第七章施工工期保证措施 (17)第八章基础主要施工方法 (19)第九章基础质量保证措施 (29)第十章主体结构施工方法 (33)第十一章主体质量保证措施 (41)第十二章装修工程施工方法 (44)第十三章装修工程质保措施 (56)第十四章设备安装工程施工 (58)第十五章推行新技术新工艺 (65)第十六章工程质量保证措施 (66)第十七章施工协调保证措施 (68)第十八章施工安全保证措施 (69)第十九章现场文明施工措施 (71)第二十章现场环保维护措施 (73)第二十一章冬、雨季施工措施 (75)第二十二章交验后服务措施 (78)第一章工程建设基本概况第1节建设概况1.工程名称:天津市**区**联合社**商厦2.建设地点:天津市**区**商厦位于****广场西南角,北临**路,东临**胡同,西南临**公寓,东北角正对区**广场。

3.建设规模:总建筑面积31898M24.结构形式:框架结构,地下一层,地上五层,建筑高度32.70M,一级耐火等级、7 度抗震设计。

5.质量标准:国家质量验收规范合格标准。

6.要求工期:2004 年12 月10 日至2005 年11 月30 日共356 天7.建设单位:天津市**区**联合社8.设计单位:天津市**建筑设计有限公司9.工程范围:建设单位所发图纸全部内容(包括桩基础、土建主体、装修、给排水、采暖、电气等工程内容。

网络和有线电视弱电部分只做各种预埋管、分配箱、盒及线槽带线)。

第2节工程概况地下结构:本工程基础采用桩基础,桩型选用预应力混凝土A 型管桩(PC-A)桩身外径为Φ400MM,壁厚80 MM。

天津某广场施工组织设计方案

天津某广场施工组织设计方案

天津某广场施工组织设计方案第一章工程概述 (6)第1节工程简介 (6)第2节工程工期 (6)第3节工程质量 (6)1、质量方针 (6)2、质量承诺: (6)第4节工程有关管理单位 (7)第5节工程本次投标范围 (7)第6节工程环境条件 (7)第7节施工组织设计编制的依据 (8)第二章机电工程专业特点 (8)第1节综述 (8)第2节空调、采暖及通风系统特点 (9)1、一般要求 (9)2、中央制冷设备 (9)3、采暖设备 (9)4、冷冻/采暖水分配输送系统 (10)5、采暖/空调通风系统 (10)6、机械通风系统及人防系统 (11)7、防烟、排烟系统 (12)8、楼梯间、设备机房及地下自行车库采暖系统 (13)9、管材 (13)10、风管及水管系统保温 (17)第3节给水及排水系统特点 (21)1、给水系统 (21)2、雨水排放系统 (22)3、材料 (22)4、保温 (24)第4节电气系统 (27)1、设计依据 (27)2、设计范围 (28)3、供配电系统 (28)4、电气照明 (29)5、动力系统 (30)6、接地系统 (30)7、防雷系统 (31)第5节弱电〔各〕系统 (31)1、闭路电视监察系统〔CCTV〕 (31)2、广播系统 (32)3、无线电对讲机系统 (32)4、综合布线系统 (32)5、有线电视〔CATV〕及卫星天线电视〔SMATV〕 (33)6、保安报警及巡更系统 (33)7、停车场自动门栅系统 (33)8、机电设备监控系统〔BMS〕 (34)9、可视对讲系统 (34)第三章项目管理 (35)第1节项目管理目标 (35)第2节机电工程总承包管理模式 (35)第3节机电安装项目管理机构设置 (36)第4节合约管理 (56)1、总承包商的责任与义务: (56)2、对分包方的各项要求: (57)3、投标报价: (57)4、分包施工合同条款: (58)第5节物资管理 (59)1、采购管理模式 (59)2、设备、材料采购审定及测试检验程序 (59)3、与业主指定分供方的配合与服务 (60)4、设备、材料的运输及保管 (61)第6节分承包方的管理 (62)1、与业主指定分包方的配合与服务 (62)2、分承包方的评定及管理 (62)第7节计算机文档管理及应用 (63)第四章施工部署及配套计划 (63)第1节施工部署 (63)1、施工流水段的划分及部署原那么 (64)2、机电各专业的施工部署 (64)3、施工配合与协调 (65)第2节施工进度计划 (76)1、工程总控计划 (76)2、工程进度控制计划 (78)第3节工期保证措施 (79)1、采用先进的施工技术,提高生产率 (79)2、发挥大型企业集团优势,提供专业施工保证 (79)3、搞好项目资金管理 (80)4、融洽各方关系,做好施工配合工作 (80)第4节施工主要机具及检测设备计划 (80)第5节劳动力计划安排 (84)第6节主要设备及材料供货计划 (86)第7节施工用水、用电量计划 (113)第五章施工准备工作 (114)第1节人力资源的组织准备 (114)第2节物质准备 (115)第3节现场临时设施 (116)第4节技术准备工作 (120)第5节施工详图的二次设计 (120)第六章主要施工方法与技术措施 (120)第1节通风、空调及采暖系统 (120)1、空调水管道安装 (120)2、采暖管道安装 (127)3、硬聚氯乙烯管道的安装 (127)4、阀门安装 (129)5、通风管道制作安装 (129)6、通风、空调设备安装 (133)7、消声与隔震 (136)8、风管系统的透光法检查及漏风量测试 (139)9、冲洗与试压 (141)10、防腐与保温 (142)11、试运转及系统调试 (146)第2节给排水系统安装 (152)1、排水用聚氯乙烯管道的安装 (152)2、铸铁管安装 (153)3、镀锌钢管的卡箍式连接 (153)4、铜管安装 (154)5、换热器及污水泵安装 (154)6、卫生洁具的安装 (154)7、试验要求 (155)8、管道保温及防腐 (156)第3节设备吊装运输方案 (157)第4节电气系统安装 (160)1、变配电设备及发电机组安装 (160)2、变、配电线路敷设及安装 (163)3、动力照明设备及灯具安装 (168)4、防雷与接地系统 (170)第5节弱电系统技术设计方案 (171)1、闭路电视监察系统〔CCTV〕 (171)2、广播系统 (173)3、综合布线系统 (178)4、有线电视〔CATV〕及卫星天线电视〔SMATV〕 (188)5、保安报警及巡更系统 (194)6、停车场自动门栅系统 (196)7、机电设备监控系统〔BMS〕 (203)8、可视对讲系统 (217)第七章推荐本工程中使用的新工艺 (221)第1节组合法兰风管制作与安装工艺 (221)1、材质要求 (221)2、加工工艺流程 (221)第2节工艺管道支吊架标准化技术 (224)工程概述第1章工程简介天津信达广场工程位于天津市和平区小白楼商业街黄金地段,解放路与曲阜道交口处,是一个集办公、商业、餐饮及娱乐为一体的多功能综合性的高级发展项目。

(整理)百货商店设计

(整理)百货商店设计

某百货商店施工组织设计一、工程概况1.建筑、结构概况(1)建筑、结构特点本工程为某城镇区级小型百货商店,建筑面积为2658m2,共三层,底层层高为5.1m,二、三层层高为4.8m,建筑物总高为15.9m,总长为40.34m,总宽为27.14m,柱网尺寸为6.6*6.6m。

(2)结构设计特点本工程结构采用框架结构,柱截面350mm*350mm,主梁为300mm*650mm,次梁为200mm*450mm,现浇楼屋面板厚度为80mm。

外墙采用红砖砌筑一砖半墙,内墙为一砖墙。

基础采用墙下条型基础和柱下独立基础,基础埋深为-2.25m,室外设计地坪标高为-0.45m,墙下基础宽度为 1.5m,柱下独立基础尺寸为2.4m*2.4m。

本设计混凝土采用C20,钢筋采用Ⅰ、Ⅱ级。

2.屋面、装饰工程概况本工程采用铝合金门窗,室内天棚轻龙骨吊顶,水磨石地面面层,预制水磨石窗台板。

室外贴白色面砖。

屋面采用1:3水泥砂浆找平,沥青珍珠岩保温层最薄为150mm,4mmSBS防水卷材。

3.施工条件本工程定于2015年4月1日开工,要求在第二年2015年11月1日竣工,限定工期为8个月,日立工期244天(2)自然条件施工期间各月平均气温为;4月,≈15℃;五月,≈20℃;6月,≈26℃;7月,≈29℃;8月,≈28℃;9月,≈23℃;十月,≈15℃;11月,≈2℃雨季为7,8月份,冬季为12月份到第二年2月份。

(3)地质条件土壤为多年素填土,地下水位为-1.5m。

本地区土壤最大冻结深度0.6m。

(4)风向该地区常年主导风向为西南风。

4,技术经济条件工程所在位置,地形不复杂,南侧为市区街道,施工中所用建筑材料可经公路直接运到工地。

施工中所用各种建筑材料由公司材料按需要计划供用。

施工中所用机械设备类型不受限制,可任意选择。

施工中用水,用电,均可以从附近已有的电路,水管网接人现场。

施工中所需劳动满足要求5.主要项目实物工程量《某百货商店劳动量一览表三、施工方案本工程施工可分为四个阶段:基础工程阶段、主体工程阶段、屋面工程阶段和装饰装修工程阶段。

天津市某百货商店施工组织设计

天津市某百货商店施工组织设计

天津市某百货商店施工组织设计一、工程概况1、建筑、结构概况(1)建筑设计特点本工程为天津市某小型百货商店,建筑面积为2658.10m2,底层层高为5.10m,二、三层层高为4.8m,建筑物总高为15.90m,总长为40.34m,总宽为27.14m,柱网尺寸为6.6m×6.6m。

(2)结构设计特点本工程结构采用内框架结构,柱截面350mm×350mm,主梁为300mm×650mm,次梁为200mm×450mm,现浇楼屋面板厚度为80mm,按单向板布置。

外墙采用红砖砌筑,砖强度等级MUl0,混合砂浆M5。

外墙按抗震设防烈度为7度近震进行构造设计,每层设圈梁,并设构造柱。

基础采用墙下条形毛石基础和柱下独立基础,基础埋深为-2.25m,室外设计地坪标高为-0.45m,墙下基础宽度为1.5m,柱下独立基础尺寸为2.4m×2.4m。

本设计混凝土采用C20,钢筋采用HPB235级、HPB335级。

2、屋面、装饰工程概况本工程采用铝合金门窗,室内天棚轻钢龙骨吊顶,水磨石地面层,预制水磨石窗台板。

室外贴白色面砖,蓝色玻璃幕墙。

屋面采用1:3水泥砂浆找平,涂配套防水涂料,沥青珍珠岩保温层最薄为150mm厚,三元乙丙防水卷材。

3、施工条件(1)工期:本工程定于8月1日开工,要求在第二年1月31日竣工。

限定工期为6个月,日立工期为184天。

(2)自然条件:施工期间各月平均气温为:8月,≈26℃;9月,≈22.5℃;10月,≈14.5℃;11月,≈6℃;12月,≈-1℃;1月,≈-3℃。

雨季为7、8月份,冬季为12月份到第二年的2月份。

(3)地质条件:土壤为多年素填土,地下水位为-1.5m。

本地区土壤最大冻结深度0.6m。

(4)风向:该地区常年主导风向为西南风。

4、技术经济条件工程所在位置,地形不太复杂,南侧为市区街道,施工中所用建筑材料可经公路直接运到工地。

施工中所用各种建筑材料由公司材料科按需要计划供用。

某商场商铺改造工程施工组织设计方案

某商场商铺改造工程施工组织设计方案

某商场商铺改造工程施工组织设计方案背景某商场商铺需要进行改造工程,以提升商场的形象和功能性。

本文档为该商铺改造工程的施工组织设计方案。

目标- 提供一个详细的施工组织设计,确保改造工程的顺利进行。

- 确定施工所需的人力、物力、技术和安全措施等要素。

- 阐述施工工序、工期和施工顺序,并制定相关计划和措施。

- 强调施工过程中的安全和环保要求,确保施工质量和施工现场的安全。

施工组织设计内容1. 工程范围和目标- 详细描述商铺改造工程的范围和目标,包括改造的具体内容和要达到的效果。

2. 人力资源- 确定所需的施工人员数量和类别,包括项目主管、技术人员、施工工人等。

- 制定人员调度计划,确保项目施工期间的人力资源合理配置。

3. 物力资源- 确定所需的施工材料、设备和工具等物资资源。

- 考虑采购渠道和供应商选择,确保物资的及时到位和质量保证。

4. 施工工序和工期安排- 制定详细的施工工序和工期计划,明确每个工序所需的时间和顺序。

- 考虑施工过程中可能出现的延误和调整措施,制定相应的风险应对计划。

5. 安全和环保措施- 强调施工现场的安全要求和相关法律法规的遵守。

- 设定安全操作指南和流程,提供必要的安全设备和培训,确保施工过程中的安全性。

- 考虑工程对环境的影响,制定相应的环保措施和计划。

6. 质量控制- 制定质量控制计划,明确对施工过程和成果的质量要求。

- 审核施工过程中的质量节点,确保完成阶段性工作的质量符合要求。

- 定期进行质量检查和验收,及时发现和解决质量问题。

7. 组织机构和沟通- 确定施工组织结构,明确各责任部门和个人。

- 规定沟通渠道和会议安排,确保施工过程中的有效沟通和协调。

总结本文档是针对某商场商铺改造工程的施工组织设计方案。

通过详细描述工程内容和目标,确定人力资源和物力资源,制定施工工序和工期安排,制定安全、环保和质量控制措施,以及规定组织机构和沟通方式,旨在确保该改造工程的顺利进行,并达到预期的效果。

商厦工程施工组织设计

商厦工程施工组织设计

魅力天津商厦工程施工组织设计目录第一章编制依据 (1)1、编制依据 (1)2、相关依据 (1)第二章工程概况 (2)1、建筑概况 (2)2、装饰概况 (4)3、防水概况 (4)4、安装概况 (5)4.1、给排水系统 (5)4.2、暖通系统 (5)4.3、电气系统 (5)5、现场概况 (6)6、工程地质概况 (6)第三章工程目标 (6)1、工程质量目标 (6)2、施工工期目标 (6)3、现场管理目标 (6)4、安全生产目标 (7)第四章施工部署 (7)1、部署原则 (7)2、施工部署、施工段划分 (7)3、施工组织部署 (7)第五章施工组织设计与管理 (8)1、施工组织与管理措施 (8)2、劳动力调配保证措施 (9)3、机械设备投入 (10)4、施工管理主要工作内容 (15)第六章施工进度计划安排 (23)1、施工总体进度计划说明 (23)2、主要施工阶段节点计划 (24)第七章施工现场平面布置 (25)1、建设地点环境及特征 (25)2、施工现场总平面布置 (25)2.1、围墙设置 (25)2.2、物流线路 (25)2.3、现场总平面规划分区 (26)2.4、现场排水组织 (26)3、临时用电设计方案 (26)3.1、主要用电设备概况 (26)3.2、线路接零 (27)3.3、配电柜设置 (27)4、现场电路布置 (29)5、负荷计算及电缆选择 (29)6、临时用水设计方案 (32)7、消防设施布置 (33)第八章工程测量及测量控制措施 (34)1、平面控制测量 (34)1.1、平面控制网的布设原则 (34)1.2、平面控制网的布设 (34)2、高程控制测量 (34)2.1、施工用水准点埋设 (34)2.2、高程引测方法 (34)3、施工测量控制 (35)3.1、框架柱中心线及标高的测设 (35)3.2、模板垂直度检测 (35)4、测量工作质量组织保证 (35)第九章技术重、难点部位主要施工方法及注意事项 (36)1、单层面积大,占地面积小 (36)1.1、特点分析 (36)1.2、施工方法 (36)2、地下室工程防渗漏措施 (37)2.1、特点分析 (37)2.2、对策....................................... 错误!未定义书签。

天津某购物广场工程模板设计方案

天津某购物广场工程模板设计方案

.**购物广场工程模板设计方案一、工程概况:**购物广场工程是天津市**区******联合社,位于由十六栋六层半框架商住楼以及变电所等组成,总建筑面积31898m 2,设有地下室,首层架高停车场。

二、模板设计方案:根据质量计划,本工程为创优工程,模板安装质量的高低直接影响本工程的创优计划。

因此如何抓好工程质量,特别是模板工程的质量,成为项目经理部质量工作的重点。

本工程的模板地下室:基础梁、底板采用砖胎模剪力墙及连墙柱:组合钢模板(方柱) 内衬镀锌铁皮(连墙圆柱) 独立拄:定型钢模板集水井:竹夹板(1220*2440*15) 井字梁及顶板: 竹夹板(1220*2440*15)连接/支撑体系: 木枋(50×100),钢管(φ48×3.5) 碗扣架 。

1.柱模:拟采用如图方式进行加固,特别要保证板缝密实,防止漏浆。

① 荷载集成: 根据F 1=0.222121νργρF 2=Υh 已知:Υ=24FN/m3 t0=200/25+15=5h V=5m/h H=5m β1=β2=1.0则:F 1=0.22×24×5×1.0×1.0×5=59KN/m 2.F 2=24×5=120KN/m 2 取F=F 1=59KN/m 2 ② 面板验算:按工跨连续板计算,取1000宽板带,由最不利柱宽750,得: Mk=qe 2/8=1/8×59×0.32=0.66KN.m 根据:Mk=f.w f=22.9N/mm2 b=1000mm h=18mmMk=22.9×1000×182×1/6=1.29KN.m Ms=1.2.Mf=1.2×0.66=0.79KN.m 则:Mk>Ms 满足要求。

③ 木枋(小楞)验算:按3跨连续梁计算,取计算宽度300,由 L=800mm,q=59×0.3=17.7KN/m得:Mk=qe2/10=1/10×17.7×0.82=1.13KN.m已知:b=50mm, h=100mm则: Mk=f.w=22.9×1/6×50×1002=1.91KN.m Ms=1.2.Mk=1.2×1.13=1.36KN.m Mk>Ms,满足要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

天津市某百货商店施工组织设计一、工程概况1、建筑、结构概况(1)建筑设计特点本工程为天津市某小型百货商店,建筑面积为2658.10m2,底层层高为5.10m,二、三层层高为4.8m,建筑物总高为15.90m,总长为40.34m,总宽为27.14m,柱网尺寸为6.6m×6.6m。

(2)结构设计特点本工程结构采用内框架结构,柱截面350mm×350mm,主梁为300mm×650mm,次梁为200mm×450mm,现浇楼屋面板厚度为80mm,按单向板布置。

外墙采用红砖砌筑,砖强度等级MUl0,混合砂浆M5。

外墙按抗震设防烈度为7度近震进行构造设计,每层设圈梁,并设构造柱。

基础采用墙下条形毛石基础和柱下独立基础,基础埋深为-2.25m,室外设计地坪标高为-0.45m,墙下基础宽度为1.5m,柱下独立基础尺寸为2.4m×2.4m。

本设计混凝土采用C20,钢筋采用HPB235级、HPB335级。

2、屋面、装饰工程概况本工程采用铝合金门窗,室内天棚轻钢龙骨吊顶,水磨石地面层,预制水磨石窗台板。

室外贴白色面砖,蓝色玻璃幕墙。

屋面采用1:3水泥砂浆找平,涂配套防水涂料,沥青珍珠岩保温层最薄为150mm厚,三元乙丙防水卷材。

3、施工条件(1)工期:本工程定于8月1日开工,要求在第二年1月31日竣工。

限定工期为6个月,日立工期为184天。

(2)自然条件:施工期间各月平均气温为:8月,≈26℃;9月,≈22.5℃;10月,≈14.5℃;11月,≈6℃;12月,≈-1℃;1月,≈-3℃。

雨季为7、8月份,冬季为12月份到第二年的2月份。

(3)地质条件:土壤为多年素填土,地下水位为-1.5m。

本地区土壤最大冻结深度0.6m。

(4)风向:该地区常年主导风向为西南风。

4、技术经济条件工程所在位置,地形不太复杂,南侧为市区街道,施工中所用建筑材料可经公路直接运到工地。

施工中所用各种建筑材料由公司材料科按需要计划供用。

施工中所用机械设备类型不受限制,可任意选择。

施工中用水、用电,均可以从附近已有的电路、水管网接人现场。

施工中所需劳动力满足要求。

5、主要项目实物工程量主要项目实物工程量三、施工方案1、施工段及流水方向的确定本工程施工根据工程量分为四个阶段:基础工程阶段、主体结构工程阶段、屋面工程阶段和装饰工程阶段。

(1)施工段划分:基础工程按沉降缝的设置划分为两个施工段,其它工程按层数划分为三个施工段。

(2)确定施工起点流向:施工起点流向决定了施工段的施工顺序,对于基础应按先独立基础后毛石基础的顺序确定开始部位;结构施工阶段中柱子的施工先承重柱再砌墙后构造柱;屋面防水层施工应按先低后高方向施工;外墙装饰装修应自中而下然后自上而中的顺序进行施工。

2、施工准备(一)施工现场准备(1)建立测量控制网点。

按照总平面图要求布置测量点,设置永久件的经纬坐标桩及水平桩、组成测量控制网。

(2)搞好“三通一平”。

修通场区主要运输干道,接通地上用电线路,布置生产生活供水管网和现场排水系统。

按总平面图确定的标高组织土方工程的挖填、找平工作等。

(3)修建临时设施。

包括各种附属加工厂、仓库、食堂、职工宿舍、办公楼等。

(二)技术准备(1)由项目部按总体进度计划分解工程进度计划目标,编制施工作业计划,落实施工资源供应计划,做好组织协调工作,采取有效控制措施,以施工网络计划为主导,合理、有序的组织施工,以确保工程进度控制目标的实现。

(2)熟悉施工图纸、组织图纸预审、会审,在遵循施工组织设计原则的基础上,详细编制各分部分项的施工方案,在结构施工阶段特别应细化模板、钢筋、脚手架等分部分项工程的施工方案,绘制各部位模板组装图,进行支撑体系设计,架子工程设计等,并编写详细的作业指导书。

(3)组织本工程拟采用的新材料试验工作和新技术、新工艺的培训准备工作。

(4)在遵守国家和天津市质量标准及要求的前提下,健全质量保证体系,编制质量创优计划,制定本工程质量管理程序。

按质量计划对分部分项工程提供质量要求,并对分项工程质量目标进行分解,确定分项工程关键工序,并严格加以控制,制定相应的质量控制措施及实施办法,保证工程质量控制目标。

(5)逐级进行技术交底,做好有关技术资料的准备工作及原材料的检验实验和各种配合比试验,选择好试验室。

(6)做好测量计量工作所用的仪器、工具的配备、检修、标定工作。

(7)做好特殊工种的上岗认证、考核和测试工作。

(三)物资准备(1)做好建筑材料需要量计划和货源安排。

对国家调拨材料都统配物资应及早办理计划指标的申请,对地方材料要落实货源办理订购手续,对特殊材料要组织人员提早采购。

(2)对钢筋混凝土预制构件、钢构件、铁件、门窗邓做好加工委托或生产安排。

(3)做好施工机械和机具的准备、对已有的机械机具做好维修工作,对尚缺的机械机具要安排好订购、租赁工作。

(四)人员准备(1)按照所确定的项目经理部主要成员,建立健全组织机构,若主要人员与投标安排有所变动时,依据合同要求应提请甲方和监理认可。

(2)根据不同施工阶段劳动力数量的需求,提前做好劳动力的组织和工种配套计划,安排好进场时间。

(3)根据施工组织设计不同阶段劳动力的技术要求,通过考核择优确定劳务人员。

(五)外部条件准备协助业主办理《施工许可证》,开工前积极与市政、环卫、城管、劳动等部门联系办理相关证件,为顺利开工创造良好条件。

3、确定施工机械主要施工机械:①垂直运输设备:采用1台塔吊作为材料的垂直运输。

②砼机械:本工程使用商品砼,在施工过程中使用插入式振动器4台,平板振动器2台。

填充墙砌筑和装饰阶段在现场设立2台和灰机,负责砂浆搅拌。

③钢筋加工机械:钢筋加工车间配钢筋加工机械1套,包括:对焊机1台,切断机2台,调直机1台,弯曲机1台等,现场设交流电焊机2台,电渣压力焊机具2套,备用发电机组(125kw)1台。

④木工及其它机械:设木工加工机械一套(平刨、锯台),气割设备一套。

4、确定施工方案:(1)模板的选择本工程均采用定型组合钢模板。

根据各个共建的截面尺寸依次选模为主梁选750mm * 1200mm ;300mm * 1200mm次梁选450mm * 1200mm ;200mm * 1200mm柱选350mm * 1200mm楼屋面板选500mm * 1200mm(2)模板支撑体系的选择梁模板支撑体系应用顶撑,并在顶撑底加铺垫板。

柱模板支撑可直接采用组合钢模板,并用斜撑支牢固定。

楼板模板用φ48*35脚手钢管搭设排架,排架上铺设间距为400mm 左右的50mm * l00mm 的枋作为板下的楞木。

(3)梁、板、柱混凝土的选择本工程宜采用C25 商品混凝土5、脚手架的选择外墙砌筑脚手架用多立杆扣件式钢管外脚手架内墙砌筑脚手架用单排脚手架外檐抹灰脚手架的选择为双排外脚手架双排外脚手架施工要点:①构造和技术要求②脚手架地基应平整夯实,立杆直接落在回填土之上时,回填土必须分层夯实,加设底座和垫板(垫木),厚度不小于50毫米,地基应有可靠的排水措施,防止积水浸泡地基。

脚手钢管采用中φ48*3.5钢管,外脚手架采用双排,构造要点如下:立杆:横距为1.0米,纵距1.5~2.0米,相邻立杆的接头位置应错开布置在不同的步距内,与相近大横杆的距离不宜大于步距的三分之一,立杆与大横杆之间必须用直角扣件扣紧,不得隔步设五或遗漏.立杆的垂直偏差不大于架高的1 / 200 。

内立杆距外墙皮0.40米。

大横杆:步距为1.2~1.8米,上下横杆接长位置应错开布置在不同的立杆纵距内,与相近立杆的距离不大于纵距的三分之一,同一大横杆水平偏差不大于该片脚手架总长度的1/300,且不大于50厘米,相邻步架大横杆应错开布置在立杆内侧和外侧,以减少立杆的偏心受载情况。

小横杆:贴近立杆布置,搭于横杆之上、并用直角扣件扣紧。

小横杆间距0.75米。

剪刀撑:设置在两端,中间每隔12~15米设一道,用旋转扣件联系3~4 根立杆、斜杆与地面夹角45度~60度。

连墙杆、水平斜拉杆:连墙杆垂直距离每层设一点,水平距离每跨设一点,每点位置由结构中甩出长两根长约600,直径6的钢筋,设置点以位于梁外边上口为宜,连墙杆,水平斜拉杆设置在连墙杆的步架平面内,以加强脚手架的横向刚度。

③防护要求脚手架平面范围内满铺竹、木脚手板,作业层不超过三层。

④搭设顺序摆放扫地杆(贴近地地面的大横杆)→逐根树立立杆,随即与扫地杆扣紧→装扫地小横杆与立杆或扫地杆扣紧→安第一步大横杆(与各立杆扣紧)→安第一步小横杆→第二步大横杆→加设临时斜撑杆(上端与第二步大横杆扣紧,在装设两道连墙杆后可拆除)→第三、四步大横杆和小横杆→连墙杆→接立杆→加设剪刀撑。

6、主要部分的施工方法和技术措施(一)、主体钢筋混凝土施工(1)模板工程为保证工期、质量,模板施工中柱模、梁模采用组合钢模板,楼板采用清水竹胶模板,达到清水不抹灰标准,以减少抹灰工作量,提高功效。

1、柱模板施工方法:先采用定型组合钢模板进行支设,在柱模板顶部开设与梁模板连接的梁缺口,底部开设清理孔。

由于本建筑楼层高超过三米,应沿高度方向每隔2m 左右开设混凝土砌筑孔,以防混凝土产生分层离析。

并校正其相邻两个侧面的垂直度,检查无误后,即用斜撑支牢固定。

2、梁模板施工方法:先用定型组合钢模板进行支设,在梁底模板下每隔一钢筋绑扎应在楼板模板安装后进行,并按设计先画线,然后摆料、绑扎。

3、钢筋的连接:有绑扎连接、焊接连接和机械连接。

4、钢筋的验收:纵向受力钢筋的品种、规格、数量、位置是否正确,特别是要注意检查负筋的位置;钢筋的连接方式、接头位置、接头数量、接头面积百分率是否符合规定;箍筋、横向钢筋的品种、规格、数量及间距等;预埋件的规格、数量及位置等。

检查钢筋绑扎是否牢固、有无形变、松脱和开焊。

钢筋安装位置的允许偏差和检验方法(3)混凝土工程本工程采用商品混凝土,浇筑混凝土前,由测量员在框架柱钢筋上抄500线位置线,浇筑混凝土时500下为砼面。

浇筑前必须对模板及其支架、钢筋、预埋件等进行检查验收,并做好记录,钢筋隐蔽验收单经监理单位现场监理工程师验收签字后方可浇筑混凝土。

浇筑混凝土前,模板内的杂物等必须清理干净,特别是柱根部的杂物全部清除干净,模扳拼缝必须严密,严防漏浆。

1)竖向构件混凝土浇筑A.混凝土应分层浇筑振捣,每层浇筑厚度控制在50cm,混凝土振捣点应分散布置,接槎出混凝土应加强振捣,保证接槎密实。

浇筑时混凝土及时清理落地灰。

B、混凝土振捣时,以表面呈现浮浆和不在沉落为度,为使上下层混凝土结合成整体,振捣器应插入下层混凝土5cm。

混凝土密实度采用敲击模板的方法检查。

使用插入式振捣器应快插慢拔,不得遗漏,做到均匀密实。

2)水平构件混凝土浇筑梁、板混凝土浇筑前,先进行找平,混凝土浇筑过程中应严格控制表明平整度。
