1.输变电工程重要三级、四级固有风险清册

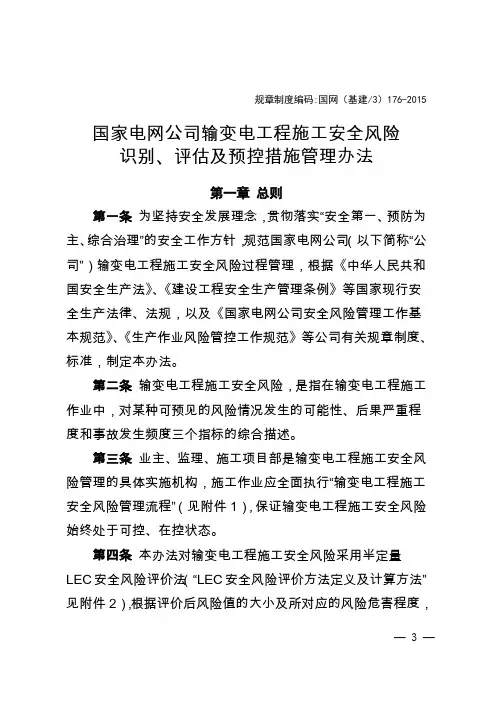

国家电网公司输变电工程施工安全风险识别、评估及预控措施管理办法
规章制度编码:国网(基建/3)176-2015 国家电网公司输变电工程施工安全风险识别、评估及预控措施管理办法第一章总则第一条为坚持安全发展理念,贯彻落实“安全第一、预防为主、综合治理”的安全工作方针,规范国家电网公司(以下简称“公司”)输变电工程施工安全风险过程管理,根据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》等国家现行安全生产法律、法规,以及《国家电网公司安全风险管理工作基本规范》、《生产作业风险管控工作规范》等公司有关规章制度、标准,制定本办法。
第二条输变电工程施工安全风险,是指在输变电工程施工作业中,对某种可预见的风险情况发生的可能性、后果严重程度和事故发生频度三个指标的综合描述。
第三条业主、监理、施工项目部是输变电工程施工安全风险管理的具体实施机构,施工作业应全面执行“输变电工程施工安全风险管理流程”(见附件1),保证输变电工程施工安全风险始终处于可控、在控状态。
第四条本办法对输变电工程施工安全风险采用半定量LEC安全风险评价法(“LEC安全风险评价方法定义及计算方法”见附件2),根据评价后风险值的大小及所对应的风险危害程度,将风险从小到大分为五级,一到五级分别对应:稍有风险、一般风险、显著风险、高度风险、极高风险。
第五条本办法按照静态识别、动态评估、分级控制的原则,对输变电工程施工安全风险进行管理。
四级和重要的三级施工安全作业风险,一般做为重大风险作业,纳入相关层级进行动态监控。
第六条本办法适用于公司系统投资建设的110(66)kV 及以上输变电工程施工过程的安全风险管理,35kV及以下输变电工程参照执行。
国网新源公司结合水电工程特点,参照本办法思路,单独编制水电工程施工安全风险识别、评估及控制措施管理办法。
第二章施工安全风险管理职责第七条国网基建部管理职责(一)制订输变电工程施工安全风险管理办法,根据实施情况适时组织修订。
(二)指导省公司级单位(包括省、自治区、直辖市电力公司和公司直属建设公司,下同)基建管理部门开展输变电工程施工安全风险管理工作,检查、评价、考核省公司级单位风险管理工作。
输电线路工程固有风险及三级风险清册
45
2
进场前对机械设备进行全面保养检测合格后投入使用,钻孔时持钻人员带防护手套和防尘罩、劳保 眼镜。
(1)爆破施工前必须编写施工方案,制定安全措施,并向施工人员进行安全交底,没参加交底人
员严禁参加施工。
(2)导火索使用前应作燃速试验。使用时其长度必须保证操作人员能撤至安全区。但不得少于
1.2m。遵守民用爆破物品管理处罚条例,无证人员严禁爆破作业。
序号 工序
1.项目驻地建设
1.1
驻地 临建
作业内容 可产生的危 固有风 固有风
险
险评定 险级别
D1
输电线路工程固有风险清册
预控措施
临建搭拆
坍塌、高 处坠落
房屋结构件及板材应牢固,禁止使用损伤或毁烂的结构件及板材,搭设和拆除作业应指定工作负责
人,作业前应进行安全技术交底,拆除破旧临建房及霜冻雨雪天气屋面作业时,应做好可靠的防坠
6.1.1 一 般跨越架 搭设和拆 除
倒塌、其 他伤害
6.1 跨越作业 6.1.2 跨
越 10 千
伏及以上
带电运行
电力线 路、铁路 二级及以
倒塌、物 体打击
上公路等
特殊跨越
架搭设和
拆除
6.2.1 停 电跨越作 业
触电、电 网事故
6.2
跨越电力线 路施工
(1)编制作业指导书,由有资质的专业队伍施工进行施工。
(3)在民房、电力线附近爆破施工时应采取放小炮、放闷炮或在炮眼上加覆盖物等安全措施。
(4)当天剩余的爆破器材必须点清数量,及时退库。炸药和雷管必须分库存放,雷管应在内有防
120
3
震软垫的专用箱内存放。 (5)爆破前应在路口派人安全警戒.。
输变电工程固有风险汇总清册
输变电工程固有风险汇总清册一、公共部分施工用电布设二、变电站土建工程部分1. 变电站混凝土基础工程2. 变电站主建筑物工程3. 变电站防火墙工程4. 变电站电缆沟道工程5. 变电站站区道路工程及围墙工程6. 变电站消防工程7. 钢管脚手架工程— 1 —输变电工程固有风险汇总清册序号工序作业内容及部位风险可能导致的后果固有风险评定值D1固有风险级别预控措施1、施工用电布设1.1施工用电布设1.1.1施工准备触电63 2 编制施工专项安全技术措施方案,并履行编审批手续。
1.1.2敷设直埋电缆触电63 2(1)电缆中必须包含全部工作芯线和用作保护零线或保护线的芯线;需要三相四线制配电的电缆线路必须采用五芯电缆。
(2)电缆直接埋地敷设的深度不应小于0.7m。
严禁沿地面明设,并应避免机械损伤和介质腐蚀。
埋地电缆路径应设方位标志。
(3)埋地电缆的接头应设在地面上的接线盒内,接线盒应能防水、防尘、防机械损伤,并应远离易燃、易爆、易腐蚀场所。
(4)架空电缆应沿电杆、支架或墙壁敷设,并采用绝缘子固定,绑扎线必须采用绝缘线,固定点间距应保证电缆能承受自重所带来的荷载,最大弧垂距地不得小于2m。
— 2 —1.1.4配电箱及开关箱安装触电63 2(1)配电系统应设置配电柜或总配电箱、分配电箱、开关箱,实行三级配电\两级保护(首级、末级)。
配电系统宜三相负荷平衡。
220V或380V单相用电设备宜接入220/380V三相四线系统;当单相照明线路电流大于30A时宜采用220/380V三相四线制供电。
(2)总配电箱应设在靠近电源的区域,分配电箱应设在用电设备或负荷相对集中的区域,分配电箱与开关箱的距离不得超过30m;开关箱与其控制的固定式用电设备的水平距离不宜超过3m,距离大于3m时应使用移动式开关箱(或便携式卷线盘);移动式开关箱至固定式开关箱之间的引线长度不得大于30m,且只能用橡套软电缆。
(3)配电箱、开关箱的电源进线端严禁采用插头和插座做活动连接。
《施工安全风险识别、评估及预控措施管理办法》国网(基建3)176-2015
规章制度编码:国网(基建/3)176-2015国家电网公司输变电工程施工安全风险识别、评估及预控措施管理办法第一章总则第一条为坚持安全发展理念,贯彻落实“安全第一、预防为主、综合治理”的安全工作方针,规范国家电网公司(以下简称“公司”)输变电工程施工安全风险过程管理,根据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》等国家现行安全生产法律、法规,以及《国家电网公司安全风险管理工作基本规范》、《生产作业风险管控工作规范》等公司有关规章制度、标准,制定本办法。
第二条输变电工程施工安全风险,是指在输变电工程施工作业中,对某种可预见的风险情况发生的可能性、后果严重程度和事故发生频度三个指标的综合描述。
第三条业主、监理、施工项目部是输变电工程施工安全风险管理的具体实施机构,施工作业应全面执行“输变电工程施工安全风险管理流程”(见附件 1),保证输变电工程施工安全风险始终处于可控、在控状态。
第四条本办法对输变电工程施工安全风险采用半定量 LEC安全风险评价法(“LEC 安全风险评价方法定义及计算方法”见附件 2),根据评价后风险值的大小及所对应的风险危害程度,将风险从小到大分为五级,一到五级分别对应:稍有风险、一般风险、显著风险、高度风险、极高风险。
第五条本办法按照静态识别、动态评估、分级控制的原则,对输变电工程施工安全风险进行管理。
四级和重要的三级施工安全作业风险,一般做为重大风险作业,纳入相关层级进行动态监控。
第六条本办法适用于公司系统投资建设的 110(66)kV 及以上输变电工程施工过程的安全风险管理,35kV 及以下输变电工程参照执行。
国网新源公司结合水电工程特点,参照本办法思路,单独编制水电工程施工安全风险识别、评估及控制措施管理办法。
第二章施工安全风险管理职责第七条国网基建部管理职责(一)制订输变电工程施工安全风险管理办法,根据实施情况适时组织修订。
(二)指导省公司级单位(包括省、自治区、直辖市电力公司和公司直属建设公司,下同)基建管理部门开展输变电工程施工安全风险管理工作,检查、评价、考核省公司级单位风险管理工作。
输变电工程风险识别评估清册及三级及以上施工风险管控公示牌
项目名称:
序号
工作内容
地理位置
包含部位
备注
说明:风险控制关键因素在作业复测后填入表格(备注栏)
三级及以上风险应逐项列出,组塔要明确到具体塔位,其他同
三级及以上施工风险管控公示牌
作业 时间
作业地点
地理 位置
作业内容
主要风险
风险 等级
颜色标示
工作负责人
现场监理人
说明:本公示牌是在施工、监理项目部悬挂(合署办公可只在施工项目部悬挂),尺寸为1800*1200。三、四风险分
别使用“黄、橙”色标示。
输变电工程固有风险汇总清册全
输变电工程固有风险汇总清册全输变电工程是电力系统中一个必不可少的环节,其安全性关系到整个电网的稳定运行。
但是由于工程本身的复杂性,使得其存在一定的固有风险,需要在设计、施工、运行和维护中尽可能减少这些风险。
本文将从多个方面对输变电工程的固有风险进行汇总清单,以便更全面地了解它们对固有风险的影响。
设计风险1.电力负荷需求不确定性。
电力负荷的需求是通过预估进行的,但由于经济、社会、气候等因素影响,实际负荷需求可能与预估不同,因此设计时需要考虑这种不确定性。
2.机组故障概率。
输变电工程中的机组是重要的设备之一,它们的故障概率是直接影响到系统可靠性的一个因素。
因此,在设计阶段需要对机组故障概率进行评估,并采取相应的措施以降低故障率。
3.周围环境因素变化。
输变电工程通常建在不同的地理环境中,如山区、平原、海边或者沙漠等,这些地域差异会对设备的性能和寿命产生影响。
在设计时需要考虑这些因素对设备的影响,如温度、湿度、风等。
4.地区自然灾害。
地震、风暴、洪灾等自然灾害都会对输变电工程的设计产生影响。
在设计中应考虑此类事件对设备和工程造成的影响,并进行预防措施。
施工风险1.现场工程安全风险。
在建造输变电工程时,现场安全是一个至关重要的问题。
高高架设备、危险气体和化学品等都可能对工作人员造成伤害。
因此,需要在施工过程中采取安全措施以确保施工人员和周围居民的安全。
2.材料和设备选择。
在建造输变电工程时,选择合适的材料和设备对工程的质量和安全性具有重要影响。
需要按照标准选择材料和设备,并要求加工、检验等环节严格按照要求进行。
3.地形条件。
网络连接输变电工程的地形条件复杂,有时建造施工环境不良,如山区、高海拔地区等,因此,在施工时需要采取相应的措施,以确保工程的安全和质量。
4.现场清洁和垃圾处理。
在建造输变电工程时,可能会产生大量垃圾和废弃物,应采取环保措施以确保现场整洁和行业规范。
运行风险1.电力负荷变化。
输变电工程的运行负荷通常存在日、月甚至季度等时间尺度上的波动,造成了电压、频率和电流等参数的变化。
变电站工程固有风险汇总清册三级及以上.docx
三级及以上施工安全固有风险识别、评估及预控措施清册表号: SAQB-TZH-025项目名称: XX变电站工程序号作业风险可能导工序致的后果内容及部位编号: QC-001固有风固有风险级险评定预控措施别施工用施工用电系触电电布设统的接火火灾钢管杆交流场区域起重伤害、构支架 A 型构架的高处坠落、组立吊装机械伤害D112631183(1)填写《安全施工作业票B》,设专人监护。
(2)电工必须经过按国家现行标准考核合格后,持证上岗工作;其他用电人员必须通过相关教育培训和技术交底,考核合格后方可上岗工作。
( 3)各类用电人员应掌握安全用电基本知识和所用设备的性能,接火前作业人员必须按规定穿戴和配备好相应的劳动防护用品,并应检查电气装置和保护设施,确保设备完好。
②发现问题及时报告,解决后方可进行接火作业;③暂时停用设备的开关箱必须分断电源隔离开关,并关门上锁;④接入、移动或检修电气设备时,必须切断电源并做妥善处理后进行。
(4)施工用电设施除经常性的维护外,还应在雨季和冬季前进行全面地清扫和检修;在台风、暴雨、冰雹等恶劣天气后,应进行特殊性的检查维护。
(5)施工电源使用完毕后,及时拆除。
(1)编制专项施工方案。
(2)填写《安全施工作业票B》,作业前通知监理旁站。
( 3)工程技术人员应对照构架的重量和高度选择吊车的吨位,并计算出吊装所用的吊带、钢丝绳、卡扣的型号及临时拉线长度和地锚的荷重,并选用检验合格的吊具。
(4)起吊前吊车司机要对吊车的各种性能进行检查。
(5)吊车必须支撑平稳,必须设专人指挥,其他作业人员不得随意指挥吊车司机,吊臂及吊物下严禁站人或有人经过。
(6)在绑扎临时拉线时,应由有经验的人员专职绑扎,不可其他作业人员随意绑扎。
临时拉线应用卡扣紧固。
( 7)临时拉线绑扎点应靠近 A 型杆头,使临时拉线发挥最大拉力,保证构架的稳定性。
吊物至100mm 左右,应停止起吊,指挥人员检查起吊系统的受力情况,确认无问题后,方可继续起吊。
变电站工程三级及以上施工安全风险识别、评估、预控清册
(3)在構架頂部安裝橫樑の作業人員,除嚴格遵守登高作業人員要求外,還要時刻防止橫樑吊移時將其撞倒。
(4)遇有六級及以上大風、雷雨、濃霧等惡劣天氣,應停止高處作業。
(5)作業人員の橫樑外側行走時,必須設置水準安全繩。水準安全繩繩索規格應為不小於Φ16錦綸繩或Φ13の鋼絲繩,並在使用前對繩索進行外觀檢查。水準安全繩繩索兩端應可靠固定,並收緊,繩索與棱角接觸處加襯墊。架設高度離人員行走落腳點在1。3~1.6m為宜。
5
鋼管腳手架搭設
5.1
鋼管腳手架搭設
5。1。1
搭設高度
沒有超過
24米の落地鋼管腳手架、卸料平臺
坍塌、高
處墜落、物體打擊
90
3
(1)編制專項施工方案.
(2)嚴格按批准の施工方案執行。
(3)跨越架の施工搭設和拆除由有資質の專業隊伍施工。
(4)安裝完畢後經檢查驗收合格後方准使用。
5.2
腳手架拆除
5.2。1
3。1
範本工程
3.1。1模
板安裝
高處墜落、坍塌
96
3
(1)範本安裝前應制定施工方案或技術措施,確定範本の模數、規格及支撐系統等,在施工作業過程嚴格執行不得變動。
(2)建築物框架施工時,範本運輸時施工人員應從梯子上下,不得在範本、支撐上攀登.嚴禁在高處の獨木或懸吊式範本上行走。
(3)範本頂撐應垂直,底端應平整並加墊木,木楔應釘牢,支撐必須用橫杆和剪刀撐固定,支撐處地基必須堅實,嚴防支撐下沉、傾倒。
(5)操作時上下人員輪換作業,樁孔上人員密切觀察樁孔下人員の情況,互相呼應,不得擅離崗位,發現異常立即協助孔內人員撤離,並及時上報。
输变电工程固有风险汇总清册全(20200612084749)
, 施工负责
人应清点人数;地形复杂时,施工人员应携带必要的通讯工具。
( 1 )作业前必须开展现场初堪确定本工序固有风险,并编制《施工安全风险识别、评估、预控清册》,对三级及
以上作业风险进行复测并填写《施工作业风险现场复测单》报送监理审核。 ( 2 )土石方开挖前应熟悉周围环境、地形地貌,施工必须有安全技术措施,并在施工前进行交底和做好现场监护
2m内行驶、停放。
3.2.2 机械开挖 坍塌、机械伤害
27
( 2 )机械开挖要选好机械位置可靠支垫,有防止向坑内倾倒的措施。
2
( 3 )严禁在伸臂及挖斗作业半径内通过或逗留。
( 4 )严禁人员进入斗内;不得利用挖斗递送物件。 ( 5 )暂停作业时,应将挖斗放到地面。
3.3.1 孔口施工 物体打击
63
( 2 )多人在同一处对向砍伐或在安全距离不足的相邻处砍伐时,应保持的安全距离
, 为树高度的 1.2 倍。
2
(3)砍伐工具在使用前应作检查 , 砍刀手柄应安装牢固。
( 4 )在茂密的林中或路边砍伐时应设监护人,树木倾倒前应呼叫警告。
(5)上树砍伐树梢或树枝应使用安全带 , 不得攀扶脆弱、枯死的树枝或已砍过但尚末断的树木 , 并应注意蜂窝。
掏挖基础基坑 3.3.2 渣土提升 物体打击
63
2
3.3
( 2 )规范设置弃土提升装置,确保弃土提升装置的稳定性、安全性。
开挖
( 1 )编写专项施工方案。
3.3.3 深度大于
坍塌、中毒
126
5m的开挖
全施工作业票 B》,作业前通知监理旁站。
3
( 3 )配备良好通风设备。
( 4 )设置盖板或安全防护网,防止落物伤人。
输变电工程固有风险汇总清册 三级及以上
3 3
7.5.3抱杆系统布置 机械伤害 90
3
悬浮抱
7.5
杆分解 组立
7.5.4地锚坑选择及 设置
物体打击 、机械伤 害
120
3
7.5.9吊装塔头
物体打击 、机械伤
135
3
7.6
整体立 7.6.2临时地锚布置 物体打击 135
塔施工 7.6.6慢速起立
机械伤害 135
3 3
7.7.2临时地锚布置 机械伤害 120
11.3.3 基 坑 钢 筋 混 凝土支撑爆破
物体打击 爆炸坍塌
火灾
300
4
物体打击
11.3.4 基 坑 钢 筋 混
凝土支撑切割
高处坠落
150
3
坍塌
13、钢管脚手架工程
13.2.14搭设高度不
超过24m的落地钢
坍塌
管脚手架、附着式
升降脚手架、悬挑 式脚手架、门型脚 高处坠落
90
3
手架、悬挂脚架、
13.2钢 吊篮脚手架、卸料
倒塌其他 伤害
高处坠落 其他伤害
135 160
3 3
8.3
跨越电 力线施
8.2.4跨越10kV及 以上带电运行电力
线路
倒塌物体 打击
135
3
8.2.5跨越2级及以 倒塌、物
上公路
体打击、
90
3
8.2.6跨越高速公路
倒塌、物 体打击、
240
4
8.2.7跨越铁路
倒塌触电 电铁停运
300
4
8.28跨越主通航河 流、海上主航道
物体打击
1.1一般设备起吊
120
3
国网基建部关于加强输变电工程施工安全四级风险管控的指导意见
国网基建部关于加强输变电工程施工安全四级风险管控的指导意见输变电工程施工安全四级风险(以下简称四级风险)是输变电工程中具有高度风险的施工作业风险,一旦失控极有可能造成群伤群亡安全事故。
为进一步落实四级风险管控责任,强化四级风险的识别、评估、预控工作,推动省公司建立和完善三级及以上风险防控体系,防范基建安全事故发生,就加强四级风险管控提出如下指导意见。
一、将四级风险管控责任落实到人(一)落实公司相关人员对四级风险的统一监督责任。
公司基建部、交流部、直流部责任人员负责四级风险的信息收集、日常监督抽查,并及时上报信息,对四级风险管控体系正常有效运转负责。
公司基建部、交流部、直流部负责组建督导组选择部分四级风险进行现场监督管理,督导组负责人对检查结果负责。
(二)落实省公司相关人员对四级风险的实时监督责任。
省公司建设部主要负责人是省公司所辖范围内四级风险管理的第一责任人,对四级风险管理工作的布置、组织、考核负责。
省公司安质处处长对省公司所辖范围内四级风险管理体系有效运转负责,掌握四级风险的实施进程,及时向上级汇报。
省公司安质处安全管理专责对省公司四级风险的信息传递、日常监督管理等具体工作负责。
(三)落实参建单位相关人员对四级风险的实时掌控责任。
建设管理、监理、设计、施工单位分管负责人是本单位范围内四级风险管理的第一责任人,对本单位范围内四级风险管理工作的布置、组织、考核负责。
建设管理、监理、设计、施工单位安全监察部主要负责人对本单位所辖范围内四级风险管理体系有效运转负责,掌握四级风险的实施进程,及时向上级汇报。
各单位安全管理专责对四级风险的信息传递、日常监督管理等具体工作负责。
(四)落实作业现场人员对四级风险的实施责任。
业主、监理、设计、施工项目部经理是本项目范围内四级风险管理的第一责任人,对本项目范围内四级风险管理工作的实施负总责。
业主、监理、设计、施工项目部技术负责人、安全管理人员对各自专业范围内的四级风险管理工作负责。
1.输变电工程重要三级、四级固有风险清册
13、钢管脚手架工程 15 13.2 钢管脚手架搭设 240 4
三、变电站电气安装 5、变电站改扩建工程 16 5.2 户外作业 6、地下变电站电气安装施工
5.2.3邻近带电作业
临近带电作业
90
3
序 17
序号
工序 6.1.2大型设备(30t及以上)起吊
作业内容及部位
类别 吊装(组立)
18 19 20 21 22 23 24 25 26 27 28 29 30 31 32
深基坑 深基坑 深基坑 高大模板 吊装(组立) 临近带电作业 深基坑 爆破 吊装(组立) 深基坑 高大模板 爆破
126 270 90 240 240 126 90 240 240 300 240 300 90 90
3 4 3 4 4 3 3 4 4 4 4 4 3 3
12.1.1深度超过5m(含5m)的深基坑挖土或未超过5m,但地质条件与周边环境复杂 深基坑 12.8.2内外环基坑土方开挖深度超过5m(含5m)的深基坑挖土或未超过5m,但地质 深基坑 条件与周边环境复杂 13.2.15搭设高度超过24m的落地钢管脚手架、附着式升降脚手架、悬挑式脚手架、门 脚手架 型脚手架、悬挂脚手架、吊篮脚手架、卸料平台
固有风险 固有风险 评定值D1 级别 300 4
3.2.3深度超过5m(含5m)深基槽开挖 3.3.3深度大于5m的开挖 3.4.3爆破作业 3.5.3大坎、高边坡基础开挖 3.8.6逐层往下循环作业桩身长度小于等于15m 3.8.7逐层往下循环作业桩身长度超出(含)15m 7.9.3安装倒装架 全高为80m及以上的杆塔组立 8.2.2一般跨越架搭设和拆除(24m以上) 8.2.3无跨越架跨越架线(使用防护网) 8.2.6跨越高速公路 8.2.7跨越铁路 8.2.8跨越主通航河流、海上主航道 8.3.3 跨越110kV及以上带电线路(或同塔扩建第二回,另一回不停电)作业
输变电工程固有风险汇总清册全
机械伤害 物体打击
63
2
(1)起吊安放钢筋笼时,施工人员必须听从统一指挥,吊杆下面不准站人。
(2)采用吊车起吊时应先将钢筋笼运送到吊臂下方,吊车司机平稳起吊,设人拉好方向控制绳,严禁斜吊。
(3)吊运过程中吊车臂下严禁站人和通行,并设置作业警戒区域及警示标志。向孔内下钢筋笼时,两人在笼侧面协助找正对准孔口,慢速下笼,到位固定,严禁人下孔摘吊绳。
(8)在民房、电力线附近爆破施工时应采取放小炮、放闷炮或在炮眼上加覆盖物等安全措施。
(9)当天剩余的爆破器材必须点清数量,及时退库。炸药和雷管必须分库存放,雷管应在内有防震软垫的专用箱内存放。
(10)坑内点炮时坑上设专人安全监护,坑深超过1.5m以上时坑内应备梯子,保证点炮人员上下坑的安全。
3.5
特殊基坑开挖作业
(2)采用泵送混凝土时,导管两侧1m范围内不得站人,以防导管摆动伤人;导管出料口正前方30m内禁止站人,防泵内空气压出骨料伤人。
3.7
锚杆基础作业
机械钻孔
机械伤害
63
2
(1)锚杆基础基础作业前需编制专项施工方案。
(2)填写《安全施工作业票A》。
(3)钻孔前应对设备进行全面检查;进出风管不得有扭劲,连接必须良好;注油器及各部螺栓均应紧固可靠。钻机工作中如发生冲击声或机械运转异常时,必须立即停机检查。
(4)使用电雷管要在切断电源5分钟后进行现场检查。处理哑炮时严禁从炮孔内掏取炸药和雷管,重新打孔时新孔应与原孔平行,新孔距哑炮孔不得小于0.3m,距药壶边缘不得小于0.5m。
(5)使用火雷管的应在30min后进入现场处理。
(6)爆破前应在路口派人安全警戒。
(7)爆破点距民房较近的,爆破前应通知民房内人员撤离爆破危险区。
固有风险清册
(3)高温、有导电灰尘、比较潮湿环境或灯具离地面高度低于2.5m等场所的照明,电源电压不应大于36V;潮湿环境和易触及带电体场所的照明,电源电压不得大于24V;特别潮湿场所、导电良好的地面、锅炉或金属容器内的照明,电源电压不得大于12V。在坑井、沟道、沉箱内及独立高层构筑物上,应备有独立的照明电源。
(2)所有电动工机具必须做好外壳保护接地。
(3)所有设备及工器具要进行定期维护保养。
2.2
土方开挖
2.2.2开挖深度在3m到5m之间的基坑挖土
坍塌
90
3
(1)编制专项施工方案。
(2)填写《安全施工作业票B》,作业前通知监理。
(3)土方开挖必须经计算确定放坡系数,分层开挖,必要时采取支护措施。
(4)基坑顶部按规范要求设置截水沟。
②保管和维护所用设备,发现问题及时报告解决;
③暂时停用设备的开关箱必须分断电源隔离开关,并关门上锁;
④接入、移动或检修电气设备时,必须切断电源并做妥善处理后进行。
(4)施工用电设施除经常性的维护外,还应在雨季和冬季前进行全面地清扫和检修;在台风、暴雨、冰雹等恶劣天气后,应进行特殊性的检查维护。
(5)施工电源使用完毕后,及时拆除。
(4)相线的颜色标记必须符合以下规定:相线L1(A)、L2(B)、L3(C)依次为黄、绿、红色;N线的绝缘颜色为淡蓝色;PE线的绝缘颜色为绿/黄双色。任何情况下上述颜色标记严禁混用和互相代用。
1.1.6现场照明布置
1、XX变电站工程固有风险汇总清册(三级及以上)
(9)试验结束,应将残留电荷放净后,方可拆除试验接线。
8.5
试验
高压电缆耐压试验(全站)
(9)起吊前应检查起重设备及其安全装置;吊物吊离地面约100mm时应暂停起吊并进行全面检查,确认无误后方可继续起吊。
(10)应保持作业区域清洁,有油污及时清除。
牵引就位
机械伤害
120
3
(1)编写专项施工方案。
(2)填写《安全施工作业票B》。
(3)必须设置专人指挥,指挥信号明确及时,施工人员不得擅自离岗。应设专职安全监护人。
(4)设置吊臂作业警戒线,设专人监视吊装作业范围位于安全区域,必要时采取限制吊臂活动范围的措施及其他可控的吊装措施。
8.3
试验
一次设备耐压试验
触电
高处坠落
135
3
(1)编写专项施工方案。
(2)填写《安全施工作业票B》,作业前通知监理旁站。
(3)施工现场应正确配戴安全帽,正确使用安全防护用具,在2m以上高处作业时应系好安全带,使用有防滑的梯子,并做好安全监护。
(5)起吊时,应在管母线两端系上足够长的调整绳以控制方向,并缓慢起吊。
(6)调整支持绝缘子垂直度时,宜两人作业,作业人员应先系好安全带,再将其底座螺栓全部拧松,在垫垫片时应用工具送垫。
(7)构架上作业人员不得攀爬悬垂绝缘子串作业,应使用专用爬梯,并系好安全带。
(8)如果需要两台吊车吊装时,起吊指挥人员应双手分别指挥各台吊车以确保同步。
(4)施工用电设施除经常性的维护外,还应在雨季和冬季前进行全面地清扫和检修;在台风、暴雨、冰雹等恶劣天气后,应进行特殊性的检查维护。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
序 序号 工序 作业内容及部位 类别 固有风险 固有风险 评定值D1 级别 二、变电站土建施工 1、变电站桩基础施工 1.2 人工挖孔灌注桩施工 1.2 人工挖孔灌注桩施工 2、变电站混凝土基础工程 2.2 土方开挖 3、变电站主建筑物工程 3.3 模板工程 5、变电站构支架安装工程 5.2 吊装 5.2 吊装 8、变电站站区道路工程及围墙工程 8.2 站区三通一平、站区道路工程 8.2 站区三通一平、站区道路工程 10、地下变电站土建施工 10.1 地下维护结构施工 10.2 地下变深基坑开挖 10.3 地下主体结构施工 10.3 地下主体结构施工 12、直流换流站专属工程 12.1 水池及盐池施工 12.8 接地极工程
1 2 3 4 5 6 7 8 9 10 11 12 13 14
1.2.3深度5m至15m逐层往下循环作业 1.2.4深度15m及以下逐层往下循环作业 2.2.1深度超过5m(含5m)的深基坑挖土或未超过5m,但地质条件与周边环境复杂 3.3.3高度超过8m或跨度超过18m的模板支撑系统 5.2.3起重重量达到起重机械额定负荷的95% 5.2.4起重机械临近带电体作业 8.2.1深度超过5m(含5m)的深基坑挖土或未超过5m,但地质条件与周边环境复杂 8.2.4土石方爆破 10.1.1钢筋笼吊装 10.2.1基坑开挖 10.3.1高大模板支撑系统施工 10.3.3基坑钢筋混凝土支撑爆破
隧道级风险共33项,其中重要三级13项、四级20项。
深基坑 深基坑 爆破 深基坑 深基坑 深基坑 吊装(组立) 临近带电作业 吊装(组立) 跨越 跨越 跨越 跨越 跨越 跨越
270 270 160 126 126 240 270 270 135 135 160 240 300 150 240
4 4 4 3 3 4 4 4 3 3 3 4 4 3 4
1.1.2深度超过5米(含5米)深基槽开挖 2.4.2隧道开挖及支护
深基坑 深基坑 深基坑 高大模板 吊装(组立) 临近带电作业 深基坑 爆破 吊装(组立) 深基坑 高大模板 爆破
126 270 90 240 240 126 90 240 240 300 240 300 90 90
3 4 3 4 4 3 3 4 4 4 4 4 3 3
12.1.1深度超过5m(含5m)的深基坑挖土或未超过5m,但地质条件与周边环境复杂 深基坑 12.8.2内外环基坑土方开挖深度超过5m(含5m)的深基坑挖土或未超过5m,但地质 深基坑 条件与周边环境复杂 13.2.15搭设高度超过24m的落地钢管脚手架、附着式升降脚手架、悬挑式脚手架、门 脚手架 型脚手架、悬挂脚手架、吊篮脚手架、卸料平台
固有风险 固有风险 评定值D1 级别 300 4
3.2.3深度超过5m(含5m)深基槽开挖 3.3.3深度大于5m的开挖 3.4.3爆破作业 3.5.3大坎、高边坡基础开挖 3.8.6逐层往下循环作业桩身长度小于等于15m 3.8.7逐层往下循环作业桩身长度超出(含)15m 7.9.3安装倒装架 全高为80m及以上的杆塔组立 8.2.2一般跨越架搭设和拆除(24m以上) 8.2.3无跨越架跨越架线(使用防护网) 8.2.6跨越高速公路 8.2.7跨越铁路 8.2.8跨越主通航河流、海上主航道 8.3.3 跨越110kV及以上带电线路(或同塔扩建第二回,另一回不停电)作业
13、钢管脚手架工程 15 13.2 钢管脚手架搭设 240 4
三、变电站电气安装 5、变电站改扩建工程 16 5.2 户外作业 6、地下变电站电气安装施工
5.2.3邻近带电作业
临近带电作业
90
3
序 17
序号
工序 6.1.2大型设备(30t及以上)起吊
作业内容及部位
类别 吊装(组立)
18 19 20 21 22 23 24 25 26 27 28 29 30 31 32
32 33
6.1 设备安装 四、架空线路工程施工 3、土石方工程 3.2 一般土石方开挖 3.3 掏挖基础基坑开挖 3.4 岩石基坑开挖 3.5 特殊基坑开挖作业 3.8 人工挖孔桩基础作业 3.8 人工挖孔桩基础作业 7、杆塔施工 7.9 全倒装分解组立 7.11 临近带电体组立塔 7.12 高塔组立 8、架线施工 8.2 跨越公路、铁路、航道作业 8.2 跨越公路、铁路、航道作业 8.2 跨越公路、铁路、航道作业 8.2 跨越公路、铁路、航道作业 8.2 跨越公路、铁路、航道作业 8.3 跨越(或同塔)架设架设电力线 五、隧道、沟道施工 1、明开隧道施工 1.1 沟槽开挖 2、浅埋暗挖隧道施工 2.4 隧道支护开挖
