2013年一级建造师机电真题与答案

合集下载

2013年一建机电实务真题及答案

2013年一建机电实务真题及答案

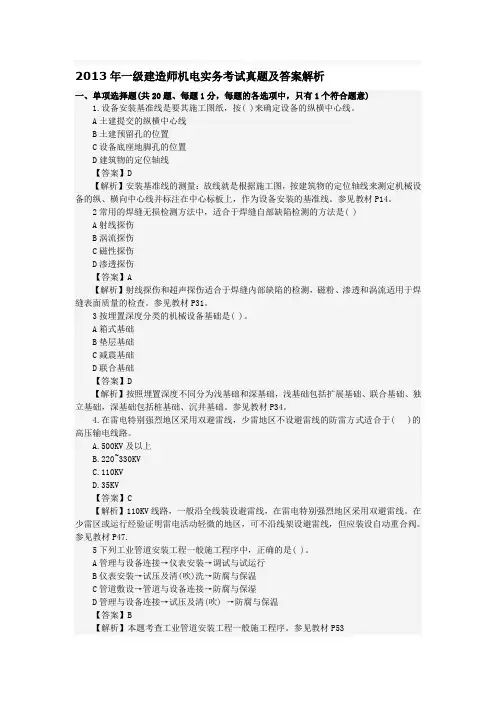

2013年一级建造师机电实务考试真题及答案解析一、单项选择题(共20题、每题1分,每题的各选项中,只有1个符合题意)1.设备安装基准线是要其施工图纸,按( )来确定设备的纵横中心线。

A土建提交的纵横中心线B土建预留孔的位置C设备底座地脚孔的位置D建筑物的定位轴线【答案】D【解析】安装基准线的测量:放线就是根据施工图,按建筑物的定位轴线来测定机械设备的纵、横向中心线并标注在中心标板上,作为设备安装的基准线。

参见教材P14。

2常用的焊缝无损检测方法中,适合于焊缝自部缺陷检测的方法是( )A射线探伤B涡流探伤C磁性探伤D渗透探伤【答案】A【解析】射线探伤和超声探伤适合于焊缝内部缺陷的检测,磁粉、渗透和涡流适用于焊缝表面质量的检查。

参见教材P31。

3按埋置深度分类的机械设备基础是( )。

A箱式基础B垫层基础C减震基础D联合基础【答案】D【解析】按照埋置深度不同分为浅基础和深基础,浅基础包括扩展基础、联合基础、独立基础,深基础包括桩基础、沉井基础。

参见教材P34。

4.在雷电特别强烈地区采用双避雷线,少雷地区不设避雷线的防雷方式适合于( )的高压输电线路。

A.500KV及以上B.220~330KVC.110KVD.35KV【答案】C【解析】110KV线路,一般沿全线装设避雷线,在雷电特别强烈地区采用双避雷线。

在少雷区或运行经验证明雷电活动轻微的地区,可不沿线架设避雷线,但应装设自动重合阀。

参见教材P47.5下列工业管道安装工程一般施工程序中,正确的是( )。

A管理与设备连接→仪表安装→调试与试运行B仪表安装→试压及清(吹)洗→防腐与保温C管道敷设→管道与设备连接→防腐与保湿D管理与设备连接→试压及清(吹) →防腐与保温【答案】B【解析】本题考查工业管道安装工程一般施工程序。

参见教材P536露天长输管道现场管转组装焊接时,焊接方法不宜采用( )。

A 手工电弧下向焊B 半自动焊C 全自动焊D C02气体保护焊【答案】D【解析】长输管道管转组装焊接选择手工电弧下向焊、半自动焊、全自动焊焊接方式焊接管段。

一级建造师机电专业历年真题及答案

一级建造师机电专业历年真题及答案

2010案例分析题1某机电安装公司具有压力容器、压力管道安装资格,通过招投标承接一高层建筑机电安装工程,工程内容包括给水排水系统、电气系统、通风空调系统和一座氨制冷站。

项目部针对工程的实际情况编制了施工组织设计和氨气泄露应急预案。

施工组织设计中,针对重80t、安装在标高为20m的冷水机组,制定了租赁一台300t履带式起重机吊装就位的方案。

氨气泄露紧急预案中规定了危险物质信息及对紧急状态的识别、可依托的如消防和医院等社会力量的救援程序、内部和外部信息交流的方式和程序等。

在工程施工中,发生了以下事件:事件1:出租单位将运至施工现场的300t履带式起重机安装完毕后,施工单位为了赶工期,立即进行吊装,因为未提供相关资料被监理工程师指令停止吊装。

事件2:对工作压力为1.6MPa氨制冷管道和金属容器进行检查时,发现容器外壳有深4mm 的长条形机械损伤,建设单位委托安装公司进行补焊处理。

事件3:项目部用干燥的压缩空气对氨制冷系统进行强度试验后,即进行抽真空充氨试运转。

【问题】1.氨制冷站施工前应履行何种手续?---属于特种设备2.安装公司对容器补焊处理是否合法?说明理由。

---资质3.事件1吊装作业前还应进行什么工作,应提供哪些资料?4.项目部在氨制冷系统强度试验后即进行试运转是否妥当?说明理由。

5.项目部所编制的应急预案缺少哪些内容?答疑:参考答疑:制氨冷战施工前应履行的手续:将拟安装的压力容器、压力管道安装情况书面告知直辖市或者设区的市的特种设备安全监督管理部门。

不合法。

理由:安装公司不具备压力容器的制造或现场组焊资质。

(1)事件一吊装作业前还应进行的工作:出租单位将起重机现场安装完毕后应组织验收。

(2)应提供的资料:产品合格证、备案证明、吊车司机上岗证等。

项目部在氨制冷系统强度试验后即进行试运转不妥当。

理由:氨制冷系统管道是输送有毒流体的管道强度试验后,还要进行泄漏性试验。

5.项目部所编制的应急预案缺少的内容包括:项0部应急工作的组织及相应职责;发生事故时应采取的有效措施;应急避险的行动程序(撤离逃生路线):相关人员的应急培训程序。

一级建造师之一建机电工程实务真题精选附答案

一级建造师之一建机电工程实务真题精选附答案

2023年一级建造师之一建机电工程实务真题精选附答案单选题(共60题)1、(2020年真题)发电机安装程序中,发电机穿转子的紧后工序是()。

A.端盖及轴承调整安装B.氢冷器安装C.定子及转子水压试验D.励磁机安装【答案】 B2、压力容器安装施工前,从事压力容器安装的单位应当向()书面告知。

A.压力容器使用单位B.当地压力容器质量检验检测机构C.直辖市或者设区的市级人民政府特种设备安全监督管理部门D.安装单位所在地的安全监督部门【答案】 C3、下列不属于机电工程项目招标条件的是()。

A.项目应履行审批手续并批准B.有相应的资金或资金来源已落实,并在招标文件中如实载明C.招标人未依法成立D.初步设计及概算已履行审批手续,并已批准【答案】 C4、(2019年真题)属于安装工程一般项目的是()。

A.保证主要使用功能要求的检验项目B.保证工程安全、节能和环保的检验项目C.因无法定量而采取定性检验的项目D.确定该检验批主要性能的检验项目【答案】 C5、(2013年真题)建筑安装工程分部工程划分的原则是()。

A.按主要工种、材料来确定B.按设备类别来确定C.按专业性质、建筑部位来确定D.按施工工艺来确定【答案】 C6、地锚是固定缆风绳的设施,在工作中可承受较大的拉力、适合于重型吊装的地锚是()。

A.全埋式地锚B.嵌入桩式地锚C.活动式地锚D.利用已有建、构筑物的地锚【答案】 A7、衡量计量器具质量的主要指标是()。

A.统一性、溯源性、准确度B.稳定度、准确度、静态特性C.动态特性、分辨率、精密度D.灵敏度、分辨率、动态特性【答案】 D8、下列采购内容,属于机电工程项目服务采购的是()。

A.招标文件编制B.机电工程保险C.机电设备运输D.机电工程保修【答案】 A9、下列计量器具中无须强制检定的是()。

A.社会公用计量标准器具B.企业最高计量标准器具C.兆欧表D.电压表【答案】 D10、一幢30层的高层建筑,其消防水泵的扬程应在()m以上。

2005-2013一级建造师《机电工程管理与实务》真题(打印版)-林锋整理

2005-2013一级建造师《机电工程管理与实务》真题(打印版)-林锋整理

2005年度一级建造师机电实务一、单项选择题(共20题,每题1分。

每题的备选项中,只有1个最符合题意)1.当工程地质勘察的主要任务是为了取得几个场址方案的主要工程地质资料作为比较和选择场址的依据时,这种工程地质勘察称为( )。

A.比较勘察B.初步勘察C.选址勘察D.场地勘察2.当梁的一端是固定铰支座,另二端为可动铰支座时,这种梁通常称为( )。

A.外伸B.悬臂梁A.筒支梁D.静不定梁3.在天然状态下,土中水的重量与土颗粒重量之比的百分率,通常称为( )。

A.土的密度B.土的相对密度C.土的饱和度D.土的含水量4.气体继电器是变压器重要的( )组件。

A.连接B.主体C.保护D.承载5.对混凝土做强度测试时,混凝土试块在标准养护条件下的养护期为( )天。

A.14 B.2lC.28D.356.锅炉钢架安装前需对设备进行两次验收,第一次验收在()进行。

A.钢架组合后B.钢架吊装前C.钢架设备运输前D.钢架设备运到安装现场后7.火力发电厂总平面布置应以()为中心,以工艺流程合理为原则,因地制宜地进行布置。

A.烟囱B.冷却塔C.主厂房D.办公楼8.目前我国高压输电线路的电压等级为( ).A.1kV一10kV B.35kV--220kVC.330kV一500kV D.800kV及以上9.施工综合进度安排应对施工过程的平面顺序、空间顺序和( )顺序作细致的考虑,使工程有条不紊地进行。

A.工艺B.时问C.组织D.专业10.一般来说,工方案的技术经济评价方法有( )两种。

A.技术分析洋价和经济分析评价B.费用分析评价和收益分析评价C.定性分析评价和定量分析评价D.局部分析评价和系统分析评价11.核岛工程特殊舡的技水措施包括( )。

A.氮检漏B.重要厂用水系统安装C.凝汽器钛管焊接D.反应堆厂房环吊精确就位12.在工程项目材料的质量检验中,对( )应进行全检。

A.认为质量有问题的材料B.与合同规定不符的材料C.进口材料D.标志不清的材料。

2024年一级建造师之一建机电工程实务练习题(一)及答案

2024年一级建造师之一建机电工程实务练习题(一)及答案

2024年一级建造师之一建机电工程实务练习题(一)及答案单选题(共45题)1、(2013年真题)下列工业管道安装工程一般施工程序中,正确的是()A.管道与设备连接→仪表安装→调试与试运行B.仪表安装→试压及清(吹)洗→防腐与保温C.管道敷设→管道与设备连接→防腐与保温D.管道与设备连接→试压及清(吹)洗→防腐与保温【答案】 B2、光纤布线的检测比例是()。

A. 10%B. 30%C. 50%D. 100%【答案】 D3、大跨越档距通常采用()进行测量。

A.电磁波测距法B.导线测量法C.三角测量法D.水准测量法【答案】 A4、下列建筑管道绝热类型中,不属于按用途分类的是()。

A.保温B.保冷C.加固增强D.加热保护【答案】 C5、下列静置设备设计压力值(P)的范围中,正确的是()。

A.常压设备:P<0.12MpaB.低压设备:0.12Mpa≤P<1.6MpaC.中压设备:1.6Mpa≤P<10MpaD.高压设备:10Mpa≤P<160Mpa【答案】 C6、下列自动扶梯的故障中,()情况下的开关断开的动作必须通过安全电路来完成。

A.无控制电压B.踏板进入梳齿板处有异物夹住C.电路接地的故障D.过载【答案】 B7、大型储罐的管道与泵或其他有独立基础的设备连接,应在储罐()合格后安装。

A.充水试验B.基础验收C.焊接检验D.外形尺寸检查【答案】 A8、对于难以返工又难以确定的质量部位,由有()的检测单位检测鉴定。

A.有能力的B.验收组织机构指定的C.有经验的D.有资质的【答案】 D9、不属于成本核算应遵循的原则是()。

A.以预算成本代替实际成本B.权责发生制原则C.收入与费用配比原则D.真实、准确、及时地反映成本费用开支情况【答案】 A10、地下管线工程测量必须在(),测出起、止点等数据。

A.开挖前B.回填前C.开挖后D.回填后【答案】 B11、按电梯的速度分类,速度大于6m/s的电梯属于()。

A.低速电梯B.中速电梯C.超高速电梯D.高速电梯【答案】 C12、下列是电缆沟内电缆敷设的要求,其中错误的是()。

一级建造师《建设工程经济》考试真题及答案

一级建造师《建设工程经济》考试真题及答案

201 3年一级建造师《建设工程经济》考试真题及答案一,单项选择题(共60 题,每题 1 分,每题的备选项中,只有 1 个最吻合题意)1,某施工企业向银行借款 250 万元,限时 2 年,年利率 6%,半年复利利息一次。

第二年关还本付息,则到企业需支付给银行的利息为()万元。

A,30.0B,30.45C,30.90D,31.38[ 答案]D[ 解析 ]250* (1+6%/2)4-250=31.38 ,参见教材 p7、12.2、某施工企业投资200 万元购入一台施工机械,计划从购置日起的未来 6 年等额回收投资并获取收益。

若基准收益率为10%,复利计息,则每年关应获取的净现金流入为()万元。

A、200* (A/P,10%,6 )B、200* (F/P,10%,6 )C、200* (F/P,10%,7 )D、200* (A/F,10%,7 )[ 答案]A[ 解析 ]200 万为现值, 6 年等额回收投资并获取收益,则求A。

参见教材 P9.3、某垃圾办理项目获取政府 300 万元的财政补助,则这 300 万元应计入财务计划现金流量表中的()。

A.经营活动净现金流量B.投资活动净现金流量C.筹资活动净现金流量D.营业收入【答案】 A【解析】 300 万元为政府财政补助,财政补助收入应计入补助收入,列入技术方案投资现金流量表,资本斤现金流量表和财务计划现金流量表。

而依照财务计划现金流量表,补助收入属于经营活动净现金流量。

参加教材 p44.4.某设备 5 年前的原始成本是 10 万元,现帐面价值是 3 万元,市场价值是 2 万元,则该设备的吞没成本为()万元。

A.1B.3C.7D.8【答案】 A【解析】吞没成本 =设备账面价值 - 当前市场价值。

即: 3-2=1. 参见教材 P56.5.某设备在不相同使用年限( 1 至 7 年)时的平均年度财产耗资成本和平均年度运转成本以下表所示。

则该设备在静态模式下的经济寿命为()年。

2013年一级建造师《机电工程》真题及完整版答案解析

2013年一级建造师《机电工程》真题及完整版答案解析

2013年一级建造师《机电工程》真题第 1题:单选题关于电梯机房要求的说法中,正确的是()。

A、机房门应为内开防火门B、机房内应设置一个电源总开关C、机房地板表面的照度不应低于200lxD、机房内应设置一个2P型电源插座【正确答案】:C【试题解析】:【知识点】电梯工程安装要求。

机房内应设置永久性电气照明,地板表面的照度不应低于200lx。

第 2题:单选题工业炉砌筑锚固件材料的选用,除考虑使用时的环境温度外,还应考虑()。

A、砌筑时的环境温度B、砌筑的方法C、砌体的结构特点D、砌体的膨胀缝隙【正确答案】:C【试题解析】:【知识点】工业炉窑砌筑工程施工技术。

砌体中锚固件的选用,除了考虑环境温度条件,还要考虑砌体结构的特点。

第 3题:单选题消防工程的固定灭火系统调试检验,应以()为主。

A、建设单位B、检测单位C、施工单位D、设备供应单位【正确答案】:C【试题解析】:【知识点】消防工程安装技术。

消防工程在施工单位安装结束后,以施工单位为主,必要时会同建设单位、设计单位和设备供应商,对固定灭火系统进行自检性质的调试检验,鉴定固定灭火系统的功能是否符合设计预期要求。

常用的焊缝无损检测方法中,适合于焊缝内部缺陷检测的方法是()。

A、射线探伤B、涡流探伤C、磁性探伤D、渗透探伤【正确答案】:A【试题解析】:【知识点】焊接质量检验方法。

射线探伤和超声波探伤适合于焊缝内部缺陷的检测,磁性、渗透和涡流探伤适用于焊缝表面质量的检验。

第 5题:单选题设备安装基准线是根据施工图纸,按()来确定设备的纵横中心线。

A、土建提交的纵横中心线B、土建预留孔的位置C、设备底座地脚孔的位置D、建筑物的定位轴线【正确答案】:D【试题解析】:【知识点】测量的方法。

安装基准线的测设:放线就是根据施工图,按建筑物的定位轴线来测定机械设备的纵、横向中心线并标注在中心标板上,作为设备安装的基准线。

第 6题:单选题下列不同材质的仪表管道,用管道外径的总数表示其最小允许弯曲半径,倍数从大到小依次为()。

一级建造师机电真题及答案

一级建造师机电真题及答案

2006 年度全国一级建造师执业资格考试试卷专业工程管理与实务(机电安装)一、单项选择题(共20 题.每题l 分。

每题的备选项中,只有l 个最符合题意)1.活塞式压缩机主轴应采用( )。

A.直轴B.曲轴C.心轴D.挠性轴3.交流电路中,视在功率S 的单位为( )。

A.瓦特(w) B.伏安(VA)C.焦耳(J)D.乏(Var)4.物体的导热系数是指单位厚度的物体与外界具有单位温度差时,在它的单位面积上,单位( )的导热量。

A.长度B.体积 C.重量D.时间5.自动控制系统中,闭环控制的目的是使被控变量与( )达到一致。

A.设定值B.控制值C.偏差值D.调节值6.缆风绳是桅杆式起重机的稳定系统,副缆风绳直径大小的选用原则是( )选取。

A.以主缆风绳的工作拉力B.以主缆风绳的初拉力C.比主缆风绳较小的直径D.以主缆风绳相同直径7.设备基础定位放线可依据( )图和有关建筑物的轴线、边沿线及标高线,划定安装基准线。

A.设备布置B.工艺流程C.设备装配D.土建施工8.大型风机起动运转前应( )迸、出口风阀。

A.全开启 B.开启2/3 C.关闭2/3 D.全关闭9.由于工艺需要,管道与设备需作为一个系统进行试压,管道的设计压力为1.8MPa,设备的设计压力为l.6MPa,试验压力均为设计压力的l.5 倍,则系统强度试验压力可为( )MPa。

A.2.07 B.2.25 C.2.40 D.2.7010.压缩空气系统中,空气压缩机与储气罐之间的管路上宜装( )oA.截止阀B.球阀C.止回阀D.角阀11.净化空调系统风管制作时,风管及部件的各个缝隙处应用密封( )密封。

A.胶B.带C.填料D.圈12.为降低噪声,对噪声大的机械设备要设置( )oA.隔声罩B.隔声闯C.隔声屏D.隔声幕13.仪表的压力取源部件,其检测的液体、蒸汽和可凝性气体的温度高于( )℃,应带有冷凝附件。

A.45 B.50 C.55 D.6014.合理选择装配和焊接顺序、焊接方法,是对焊接变形和焊接应力的( )控制措施。

2013年一级建造师《机电工程》真题及答案

2013年一级建造师《机电工程》真题及答案

2013年一级建造师《机电工程》真题及答案背景资料某安装公司承担某市博物馆机电安装工程总承包施工,该工程建筑面积32000川,施工内容包括:给排水、电气、通风空调、消防、建筑智能化工程,工程于2010年8月开工,2011年7月竣工,计划总费用2100万元.施工过程中项目部绘制了进度和费用的S形曲线(见图1),对工程进度和费用偏差进行分析:通风空调工程于2011 年6月进行系统调试,安装公司主要考核了室内空气温度是否达到设计要求,并做了1D小时带冷源的试运转.工程竣工验收合格后,建设方立即向公安机关消防机构报送了工程竣工验收报告,有防火性能要求的建筑构件、建筑材料、室内装饰材料符合国家标准或行业标准的证明文件、施工和监测单位的合法身份证明及资质等级证明文件等资料,申请备案。

问题:1•计算工程施工到第10个月时,项目部的进度偏差和费2.通风空调系统调试中还有哪些考核指标?3.建设方申请消防竣工验收备案是否正确?说明理由.4.消防竣工验收还应提交那些资料?答案解析:1、从图中已知第10个月时,拟完工程计划费用是1800 万元,已完工程实际费用是1400万元,已完工程计划费用是1200万元进度偏差(SV)=已完工作预算费用(BCWP)-计划工作预算费用(BCWS)=1200 -1800 二600 (万元)说明实际进度落后计划进度600万元.费用偏差(CV)=已完工作预算费用(BCWP )-已完工作实际费用(ACWP) = 1200 -1400 二200 (万元)参见教材P216 .2、系统调试主要考核室内的空气温度,相对湿度,气流速度,噪声或空气的洁净度能否达到设计要求,是否满足生产工艺或建筑环境要求,防排烟系统的风量与正压是否负荷设计和消防的规定•参见教材P104 o3、不正确.原因是博物馆面积为32000 m2大于20000 m2,建筑面积大于20000 m2的博物馆要申请消防验收,所以必须向消防机构申请验收而不是备案.参见教材P116 .4、申请消防验收应当提交的资料:(1 )建设工程消防验收申报表;(2 )工程竣工验收报告;(3 )消防产品质量合格证明文件;(4 )有防火性能要求的建筑构件、建筑材料、室内装修装饰材料符合国家标准或者行业标准的证明文件、出厂合格(5 )消防设施,电气防火技术检测合格证明文件;(6 )施工、工程监理、检测单位的合法身份证明和资质等级证明文件.所以本题还应提供建设工程消防验收申报表;消防产品质量合格证明文件,消防设施,电气防火技术检测合格证明文件等资料•参见教材P117 .(二)某机电工程施工单位承包了一项设备总装配厂房钢结构安装工程,合同约定,钢结构主体材料H型钢由建设单位供货•根据住建部关于《危险性较大的分部分项工程安全管理办法》的规定,本钢结构工程为危险性较大的分部分项工程,施工单位按照该规定的要求,对钢结构安装工程编制了专项方案,并按规定程序进行了审批.钢结构层架为衍架,跨度劝30m,上弦为弧线形,下旋为水平线,下弦安装标高危21m,单片衍架吊装重量为28t,采用地面组焊后整体吊装。

2013年一建《机电》真题及答案

2013年一建《机电》真题及答案

运行的条件、工程性质、生产工艺等要求进行综合衡量确定,一般以适用为准则, 不宜提出过高要求。参见教材 P 105. 29.调节阀中的电动执行机构的输出方式有(). A.直行程 B.角行程 C.步进式 D.开关式 E.多转式 答案:ABE 【 解析】动执行机构输出方式有直行程、角行程和多转式类型,分别同直线移 动的调节阀、旋转的蝶阀、多转的调节阀等配合工作.参见教村 p110. 30.压力容器按类别划分为 I 、II 、III 类的依据有( ) A.容器品种 B.设计压力 C.介质特性 D.重量 E.容积 答案:BCE 233 网校朱文艺解析:压力容器按压力容器类别划分,分为 I 类压力容器、II 类压力容器、III 类压力容器,压力容器的类别,根据介质特性、设计压力 p 和 容积 v 等因素划分.参见教材 p314 。
2013 年一级建造师机电工程真题答案
1.设备安装基准线是要气旅柔图纸,按( )来确定设备的纵横中心线。 A.土建提交的纵横中心线 B.土建预留孔的位置 C.设备底座地脚孔的位置 D.建筑物的定位辅线 答案:D 233 网校朱文艺解析:安装落准线的测量:放线就是根据施工图,按建筑物的定 位轴线来测定机械设备的纵、横向中心线并标注在中心标板上,作为设备安装的 名准线。参见教材 p14 。 2.常用的焊缝无损检测方法中,适合于焊缝内部缺陷检测的方法是( ) A.射线探伤 B.涡流探伤 C.磁性探伤 D.渗透探伤 答案:A 233 网校朱文艺解析:射线探伤和超声探伤适合于焊缝内部缺陷的检测,磁粉、 渗透和涡流适用干焊缝表面质量的检验。参见教材 p 31. 3.按埋置深度分类的机械设备基础是( )。 A.箱式基础 B.垫层基础 C.减振基础 D.联台基础 答案:D 233 网校朱文艺解析:按照埋置深度不同分为浅基础和深基础,浅基础包括扩展 基础、联合基础、独立基础,深基础包括桩基础、沉并基础。参见教材 p34 。 4.在雷电特别强烈地区采用双避雷线,少雷地区不设避雷线的防雷方式适合于 ( )的高压输电线路。 A.500KV 及以上 B.220~330KV C.110KV D.35KV 答案:C 【 解析】110KV 线路,一般沿全线装设避雷线,在雷电特别强烈地区采用双避 雷线。在少雷区载运行经验证明雷电活动轻微的地区,可不沿线架设避雷线,但

一级建造师之一建机电工程实务练习试题含答案讲解

一级建造师之一建机电工程实务练习试题含答案讲解

一级建造师之一建机电工程实务练习试题含答案讲解单选题(共20题)1. 不需要重新编制或修订施工组织设计的是()。

不需要重新编制或修订施工组织设计的是()。

A.重大设计修改B.主要施工方法调整C.主要施工机械调整D.施工任务安排调整【答案】 D2.电梯机房的主电源开关必须符合规定是()。

A.应能切断电梯机房的最大电流B.应设置在机房入口处C.应能切断井道照明的最大电流D.应设置在电梯曳引电机旁【答案】 B3. 质量管理协调主要作用于质量检查、检验计划与()要求的一致性。

质量管理协调主要作用于质量检查、检验计划与()要求的一致性。

A.施工进度计划B.工程实体现状C.安装工艺规律D.作业人员配备【答案】 A4.热力管道两个补偿器之间以及每一个补偿器两侧(指远的一端)应设置()。

A.滑动支架B.固定支架C.导向支架D.弹簧吊架【答案】 B5. 下列计量器具中无须强制检定的是()。

下列计量器具中无须强制检定的是()。

A.社会公用计量标准器具B.企业最高计量标准器具C.兆欧表D.电压表【答案】 D6. 下列用户的安全用电事故,不属于向供电部门报告的是()。

下列用户的安全用电事故,不属于向供电部门报告的是()。

A.专线掉闸事故B.电气火灾事故C.电力系统停电事故D.触电重伤事故【答案】 D7.当电动机绝缘电阻值达到规范要求时,在同一温度下经()h稳定不变时方可认为干燥完毕。

A.1B.3C.5D.7【答案】 C8. 不符合耐火陶瓷纤维施工技术要求的是()。

不符合耐火陶瓷纤维施工技术要求的是()。

A.制品不得受挤压B.制品粘贴时不受潮湿影响C.粘贴面应清洁和平整D.粘结剂使用时应搅拌均匀【答案】 B9. 施工现场内部协调中,与施工作业面安排的协调包括()。

施工现场内部协调中,与施工作业面安排的协调包括()。

A.钢储罐组装B.氧乙炔装置C.焊后无损检测D.管道涂装防腐【答案】 B10.配电柜的基础型钢的接地应不少于()。

2005-2013一级建造师《机电工程管理与实务》真题答案(阅读版)-林锋整理

2005-2013一级建造师《机电工程管理与实务》真题答案(阅读版)-林锋整理

2.(本小题 5 分) 影响工期的关键工作是:生产线进场(1 分),生产线组装固定(1 分), 生产线试车调整(1 分),联动调试、试运行、验收(1 分),总工期为 180 天(1 分)。 3.(本小题 3 分) 基础检验工作增加到 30 天,不会影响总工期(1 分),因为基础检验 在非关键线路上(1 分),出现的偏差小于总时差 30 天(1 分)。 4.(本小题 3 分) 1CD 生产线设备晚到 7 天,要影响总工期(2 分),因为该工作在关 键线路上(1 分)。 5.(本小题 5 分) A 施工单位采用适当措施压缩关键工作的持续时间(1 分),改变施工 方案(1 分)和调整施工程序(1 分),在生产线组装固定、试车调整、联动 调试、试运行、验收的关键工作上赶工 7 天(2 分),使工期按合同约定完 成。 (三) 1.(本小题 4 分)
2007 年一级建造师《管理与实务(机电工程)》考试答案 参考答案: 一、单项选择题(共 20 题,每题 1 分。每题的备选项中, 只有 1 个最符合题意)
1.A 2.D 3.C 4.D 5.C 6.D 7.D 8.A 9.C 10.B 11.C 12.A 13.B 14.D 15.C 16.A 17.D 18.A 19.B 20.B 二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至少有 1 个错项。错选,本题不得分;少选,所选的每 个选项得 0.5 分) 21.ABD 22.ABD 23.BC 24.BCE 25.ABC 26.ABE 27.ACD 28.ACDE 29.CDE 30.AE 三、案例分析题(共 5 题,(一)、(二)、(三)题各 20 分,(四)、(五) 题各 30 分) (一) 1.(本小题 5 分) 业主与总承包公司签订合同时提出了超出招标文件中主合同条款的 附加条件(1 分),要求总承包公司在合同价不变的条件下增加工程量,工 期提前(1 分),这种做法违反有关法律规定。 法律依据是《招标投标法》(2 分)第 59 条规定“招标人与中标人不 按照招标文件和中标人的投标文件订立合同的(1 分),或者招标人、中标 人订立背离合同实质性内容的协议的,责令改正;可以处中标项目金额千 分之五以上至千分之十以下的罚款”。 2.(本小题 4 分) 首先,“承包单位可以指示分包商采取必要的措施来加快进度”(1 分)对总承包公司不利,因为分包单位可以据此条款采取增加人员、加班 加点或其他必要措施保证合同进度,但因此会向总承包公司提出额外的费 用补偿要求(1 分)。 其次对于分包单位的误期损失,总承包公司扣除部分费用作为处罚金 (1 分)对总承包公司不利,因为分包单位延误工期造成的误期损害,总承 包公司应当从商定的价格中扣除部分费用作为误期损害赔偿,不能作为罚 金,否则分包单位将反告总承包公司处以罚款的违法责任(1 分)。

一级建造师之一建机电工程实务练习题附答案详解

一级建造师之一建机电工程实务练习题附答案详解

一级建造师之一建机电工程实务练习题附答案详解单选题(共20题)1. 建筑电梯()符合要求后,向经国务院特种设备安全监督管理部门核准的检验检测机构报验要求监督检验。

A.检验和调试B.初检C.自检D.交接检【答案】 A2.自动人行道自动停止运行时,开关断开的动作不用通过安全触点或安全电路来完成的是()。

A.过载B.踏板下陷C.扶手带入口保护装置动作D.附加制动器动作【答案】 A3. 在轴系对轮中心找正时,一般先要以()为基准,并且通常都以全实缸、凝汽器灌水至模拟运行状态进行调整。

A.低压转子B.中压转子C.高压转子D.电转子【答案】 A4. 开式系统发生火灾时,由()控制所有的喷头同时喷水,可以在瞬间喷出大量的水覆盖火区,达到灭火目的。

A.火灾探测器B.雨淋阀C.开式洒水喷头D.选择阀【答案】 B5.施工单位的自备电源应告知供电部门并同意后才能使用,主要是防止自备电源()。

A.误入市政电网B.发生用电火灾C.发生触电事故D.发生停电故障【答案】 A6. (2018年真题)关于总承包单位与分包单位质量责任的说法,正确的是()。

A.当分包工程发生质量问题时,建设单位只能向分包单位请求赔偿B.分包单位对承包的项目进行验收时,总包单位不需要派人参加C.总包单位不用对分包单位所承担的工程质量负责D.单位工程质量验收时,总包与分包单位的有关人员应参加验收【答案】 D7.电机干燥时的温度测量,不允许使用()。

A.电阻温度计B.酒精温度计C.水银温度计D.温差热电偶【答案】 C8.电梯井道放基准线后的工序是()。

A.安装导轨B.配管配线C.轿厢组装D.电机安装【答案】 A9.(2020年真题)长输管线的中心定位主点不包括()。

A.管线的起点B.管线的中点C.管线转折点D.管线的终点【答案】 B10.压力容器安装施工前,从事压力容器安装的单位应当向()书面告知。

A.压力容器使用单位B.当地压力容器质量检验检测机构C.直辖市或者设区的市级人民政府特种设备安全监督管理部门D.安装单位所在地的安全监督部门【答案】 C11.(2013年真题)下列工业管道安装工程一般施工程序中,正确的是()A.管道与设备连接→仪表安装→调试与试运行B.仪表安装→试压及清(吹)洗→防腐与保温C.管道敷设→管道与设备连接→防腐与保温D.管道与设备连接→试压及清(吹)洗→防腐与保温【答案】 B12.不属于消防工程验收的资料的是()。

一级建造师机电实务历年真题与答案(最终版)

一级建造师机电实务历年真题与答案(最终版)

2007年机电实务1精密、大型设备安装基础需要考虑减小基础振幅、减弱基础振动或控制基础沉降等,最适合采用基础是桩基础2机电设备安装中,(调整与试运转)是综合检验设备制造和设备安装质量的重要环节。

3输配电架空线路施工工序为:勘测定位、基础施工、(电杆组装、立杆、拉线施工、放线施工)等4热力管道安装时设置的坡度应与介质流向相同,以避免(发生噪声)。

5自动化仪表设备的取源部件在砌体和混凝土浇注体上安装时,最好的做法是:在砌筑或浇注同时埋入取源部件。

6空调制冷系统管道绝热施工应在(管道系统严密性检验后)进行。

7公安消防机构与其他单位共同核查工程实体是否符合经审核批准的消防设计的消防验收属于:现场检查。

8在建筑智能工程各系统中,能实现能源管理自动化,达到优化使用能源的系统是:建筑设备自动化系统。

9只是在由多台起重机共同抬吊某一设备时,才考虑:不均衡载荷。

10施工企业使用强制检定的计量器具,应向指定的计量检定机构申请:周期检定。

11特种设备安装、改造、维修竣工后,施工单位应在验收后30日内将有关技术资料移交:使用单位。

12设备安装中采用的各种计量和检测设备,应符合国家现行计量法规,精度等级不应低于(被检对象)的精度等级。

13负责焊接工艺评定,编制焊接作业指导书和焊接技术措施的焊接人员是:焊接技术人员。

14油断路器和六氟化硫断路器组装要求相同的是:同相各支持瓷套的法兰面宜在同一水平面上。

15垫铁把设备的重量传递给基础,同时通过调整厚度将设备找平,因此垫铁的放置方法:标准垫法、十字垫法和辅助垫法。

17按《压力管道设计单位资格认证与管理办法》将管道分类为:长输管道、公用管道和工业管道。

19吊装过程经常受风的影响,风载荷的计算要考虑的因素有:迎风面积、标准风压和风载体型系数。

20以焊接工艺评定报告为依据,结合焊接施工经验和实际焊接条件,可以编制:焊接工艺规程、焊接工艺卡和焊工作业指导书。

21需要对特种设备制造过程进行监督检验的特种设备有(压力容器、锅炉、起重机械和大型游乐设施)等22《机械设备安装工程施工及验收通用规范》对试运转规定,施工单位必须带负荷试运转的设备有(泵、风机、压缩机)等设备。

一级建造师《机电工程》历年真题及答案「」

一级建造师《机电工程》历年真题及答案「」

一级建造师《机电工程》历年真题及答案「」一级建造师《机电工程》历年真题及答案「精选」一、单项选择题(共20题,每题1分,每题的备选项中只有一个最符合题意)1、电站锅炉炉墙上型钢制作的刚性梁通常采用( )制成。

A.工字钢B.T型钢C.角钢D.槽钢【答案】A2.异步电动机与同步电动机相比,其缺点是()。

A.结构较复杂B.功率因数低C.价格较贵D.启动麻烦【答案】B3.下列测量点中,不属于管线定位主点的是()。

A.中点B.起点C.终点D.转折点【答案】A4.广泛应用于碳钢和低合金钢焊接的保护气体,成本较低的是()。

A.氩气B.氦气C.二氧化碳D.氩气和二氧化碳的混合气体【答案】C5.设备安装精度控制中,采用修配法对补偿件进行补充加工的目的是( )。

A.解决设计存在的问题B.抵消过大的安装积累误差C.修补制造的加工缺陷D.补仓零部件的装配偏差【答案】B6.下列措施中,能预防由雷击造成输电路线停电的措施是( )。

A.减少绝缘子串的片数B.采用高阻抗接地C.增加杆塔的接地电阻D.装设自动重合闸装置【答案】D7.关于大型金属储罐内挂脚手架正装法施工的要求,正确的是( )。

A.一台储罐施工宜用2至3层脚手架B.在储罐壁板内侧挂设移动脚手架C.脚手架随罐壁板升高逐层搭设D.储罐的脚手架从上到下交替使用【答案】A8.大型汽轮发电机组轴系对轮中心找正时,应以()为基准。

A.低压转子B.中压转子C.高压转子D.电机转子【答案】A【解析】见p134。

大型汽轮发电机组轴系在轴系对轮中心找正时,首先要以低压转子为基准;其次对轮找中心通常都以全实缸、凝汽器灌水至模拟运行状态进行调整;再次各对轮找中时的开口和高低差要有预留值;最后一般在各不同阶段要进行多次对轮中心的复查和找正。

9.可燃气体检测器的安装位置根据所测气体的( )确定。

A.数量B.流量C.体积D.密度【答案】D10.导热性及温差急变性好,并易于机械加工的衬里材料是( )。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2013年一级建造师考试真题机电工程试题及答案一、单项选择题(共20题。

每题1分。

每题的备选项中,只有1最符合题意)1.设备安装基准线是根据施工图纸,按( D )来确定设备的纵横中心线。

A.土建提交的纵横中心线B.土建预留孔的位置C.设备底座地脚孔的位置D.建筑物的定位轴线安装基准线的测量:放线就是根据施工图,按建筑物的定位轴线来测量机械设备的纵、横向中心线并标注在中心标板上,作为设备安装的基准线。

2.常用的焊缝无损检测方法中,适合于焊缝内部缺陷检测的方法是( A )。

A.射线探伤B.涡流探伤C.磁性探伤D.渗透探伤射线探伤和超声探伤适合于焊缝内部缺陷的检测;磁粉、渗透和涡流适用于焊缝表面质量的检测。

3.按埋置深度分类的机械设备基础是( D )。

A.箱式基础B.垫式基础C.减振基础D.联合基础按照埋置深度不同分为浅基础和深基础,浅基础包括扩展基础、联合基础、独立基础;深基础包括桩基础、沉井基础。

4.在雷电特别强烈地区采用双避雷线,少雷地区不设避雷线的防雷方式适合于( C )的高压输电线路。

A.500kv及以上B.220~330kvC.110kvD.35kv110kv线路,一般沿全线装设避雷线,在雷电特别强烈地区采用双避雷线。

在少雷区或运行经验证明雷电活动轻微的地区,可不沿线架设避雷线,但应装设自动重合阀。

5.下列工业管道工程一般施工程序中,正确的是( B )。

A.管道与设备连接→仪表安装→调试与试运行B.仪表安装→试压及清(吹)洗→防腐与保温C.管道敷设→管道与设备连接→防腐与保温D.管道与设备连接→试压及清(吹)洗→防腐与保温本题考查工业管道安装工程一般施工程序。

6.露天长输管道现场管段组装焊接时,焊接方法不宜采用( D )。

A.手工电弧下向焊B.半自动焊C.全自动焊D.CO2气体保护焊长输管道管段组装焊接选择手工电弧下向焊、半自动焊、全自动焊焊接方式焊接管道。

该知识点已删除7.容器的产品焊接试板应设置的部位是( A )。

A.筒节纵向焊缝的延长部位B.筒节环向焊缝的中间部位C.封头径向焊缝的延长部位D.筒节纵向焊缝的起始部位本题考查的是塔器设备的安装技术。

容器产品试板应设置在筒节纵向焊缝的延长部位,与筒节同时施焊。

8.下列不同材质的仪表管道,用管道外径的总数表示其最小允许弯曲半径,倍数从大到小依次为( B )。

A.高压钢管、紫钢管、塑料管B.高压钢管、塑料管、紫钢管C.塑料管、高压钢管、紫钢管D.塑料管、紫钢管、高压钢管高压钢管的弯曲半径大于管子外径的5倍;其他金属管的弯曲半径宜大于管子外径的3.5倍;塑料管的弯曲半径大于管子外径的4.5倍。

9.检查埋地管道防腐蚀结构涂层施工质量,不能采取目视检查的是( C )。

A.针孔B.气泡C.粘结力D.透底对于复合层涂层防腐结构的施工质量检测,除了涂层表面目视检测脱皮、漏涂、返锈、气泡、透底、针孔、流挂、皱皮、光亮与光滑、分色界限、颜色、刷纹外,还必须对干燥漆膜厚度用涂层测厚仪进行测厚。

10.按结构划分的绝热材料是( B )。

A.有机材料B.纤维材料C.管壳材料D.轻质材料绝热材料按照结构划分,可分为纤维类、颗粒类和发泡类。

11.工业炉砌墙锚固件材料的选用,除考虑使用时的环境温度外,还应考虑( C )。

A.砌墙时的环境温度B.砌筑的方法C.砌体的结构特点D.砌体的膨胀缝隙工业炉砌体中锚固件的选用,除了考虑环境温度条件,还要考虑砌体结构的特定。

该知识点已删除12.采暖管道冲洗完毕后,应( B )、加热,进行试运行和调试。

A.试压B.通水C.通球D.灌水采暖管道冲洗完毕后应通水、加热,进行试运行与调试。

13.具有保护水质卫生、抗腐蚀性强、使用寿命长等特点的高层建筑给水管道的连接件是( D )。

A.钢塑复合管件B.镀锌螺纹管件C.铸铁卡箍式管件D.不锈钢卡压式管件不锈钢卡压式管件连接技术取代了螺纹、焊接、胶结等传统给水管道连接技术,具有保护水质卫生、抗腐蚀性强、使用寿命长等特点。

14.消防工程的固定灭火系统调试检验,应以( C )为主。

A.建设单位B.检测单位C.施工单位D.设备供应单位消防工程在施工单位安装结束后,以施工单位为主,必要时会同建设单位、设计单位和设备供应商,对固定灭火系统进行自检性质的调试检验。

该知识点已删除15.关于电梯机房要求的说法中,正确的是( C )。

A.机房门应为内开防火门B.机房内应设置一个电源总开关C.机房地板表面的照明不应低于200LXD.机房内应设置一2P型电源插座机房门应为外开防火门。

在机房内靠近入口处的适当高度设有一个开关,控制机房照明。

机房内应设置一个2P+PE型电源插座,应当在开关旁设置控制井道照明、轿厢照明和插座电路电源的开关。

机房内应设置永久性电气照明,地板表面的照度不应低于200lx。

新版教材已删除16.根据《计量法》,关于计量器具使用的说明,正确的是( D )。

A.计量标准器具是国家计量基准器具B.进口的计量器具必须经国务院计量行政部门检点合格后使用C.检测器具的测量极限误差必须大于被测对象所能允许的测量极限误差D.强制检定与非强制检定均属于法制检定计量基准器具是国家计量基准器具,进口的计量器具,必须经省级以上人民政府计量行政部门检定合格后销售使用。

检测器具的测量极限误差必须小于或等于被测对象所能允许的测量极限误差,必须具有技术鉴定书或产品合格证书。

17.《电力法》中的电力设施保护区主要是指( B )。

A.发电厂保护区B.电力电缆线路保护区C.变电站保护区D.换流站保护区电路设施的保护区主要是指电力线路的保护区。

电力线路保护区又分为架空电力线路保护区和电力电缆线路保护区两种。

18.工业安装工程单位工程质量控制资料检查记录表中的结论应由( C )填写。

A.施工单位B.监理单位C.建设单位D.质监单位考点《工业安装工程施工质量验收统一标准》单位(子单位)工程质量控制资料检查记录表中的资料名称和分数应由施工单位填写。

检查意见和检查人由建设(监理)单位填写。

结论应由参见双方共同商定,建设单位填写。

工业安装工程中,分部(子分部)工程质量验收记录的检查评定结论由施工单位填写,验收结论由建设(监理)单位填写。

19.建筑安装工程分部工程划分的原则是( C )。

A.按主要工种、材料来确定B.按设备类别来确定C.按专业性质、建筑部位来确定D.按施工工艺来确定分部工程划分的原则是:按专业性质、建筑物部位来确定。

20.下列几点工程,属于注册建造工程师执业的机电安装工程中的大型工程的是(A)。

A.电压10-35kv且容量>5000kvA的变配电站工程B.生产能力≥3亿m3/年的城镇燃气工程C.投资≥2亿元的电炉工程D.单项工程合同额1000万元及以上的发电工程本题考查机电安装工程建设工程规模标准。

B属于石油化工专业工程中的规模标准。

C属于冶炼工程中的规模标准。

D属于电力工程中的规模标准。

二、多项选择题(共10题,每题2分。

每题的备选项中,有2个或2个以上符合题意。

至少有1个错项。

错选.本题不得分;少选,所选的每个选项得0.5分)21.有色金属中的重金属包括( ACE )。

A.铜合金B.钛合金C.锌合金D.镁合金E.镍合金有色金属的重金属包括铜及铜合金、锌及锌合金、镍及镍合金;轻金属包括铝及铝合金、镁及镁合金、钛及钛合金。

22.变压器的性能由( ABCE )决定。

A.外接元器件B.外部接线方式C.线圈的绕组匝数D.固定方式E.连接组别方式变压器的性能由多种参数决定,主要有变压器线圈的绕组匝数、连接组别方式、外部接线方式及外接元器件来决定。

23.吊装某台设备,依据起重机特性曲线确定其臂长时,需考虑的因素有( BCDE )。

A.设备重量B.设备尺寸C.设备就位高度D.吊索长度E.吊车工作幅度根据被吊设备或构件的就位高度、设备尺寸、吊索高度等和站车位置(幅度),查起重机的特性曲线,确定其臂长。

24.下列机械设备中,需严格控制温度来保证安装精度的有( AD )。

A.2050mm薄板冷连轧机B.中型离心式鼓风机C.中央空调机组D.数控机床E.12mm胶带输送机环境对设备安装精度的影响。

如温度的变化对设备基础和设备本身的影响就很大,尤其是大型、精密设备的安装,环境的影响也很重要。

25.有关于架空线路中导线连接的说法,正确的有( ACDE )。

A.每根导线在一个档距内可以有一个接头B.在跨越公路、铁路时可以有一个接头C.接头处的机械强度不低于导线自身强度的90%D.接头处的电阻不超过同长度导线电阻的1.2倍E.不同截面的导线,只能在杆上跳线内连接在跨越公路、河流、铁路、重要建筑物、电力线和通信线等处,导线与避雷线均不得有接头。

26.电站汽轮机除本体外,还包括( )。

A.凝结水系统设备B.蒸汽系统设备C.引送风设备D.给水系统设备E.吹灰设备【答案:ABD】电站汽轮机主要由汽轮机本体设备,以及蒸汽系统设备、凝结水系统设备、给水系统设备和其他辅助设备组成。

27.变配电工程安装完成后,通电试运行的基本条件有( ABC )。

A.电气交接试验报告合格B.经所在地供电管理部门检查符合要求C.安装防范技术措施已落实到位D.变电所管理人员确定到位E.室内接地工程已完工本体考查建筑电气通电试运行的基本条件。

D的正确说法应该是参与通电试运行的人员已确定并经组织分工。

该知识点2014版教材已删除28.通风与空调系统综合效能实验测定与调整的项目,应依据( ACE )确定。

A.生产试运行的条件B.产品要求C.工程性质D.设备性能E.生产工艺综合效能试验测定与调整的项目,有建设单位根据生产试运行的条件、工程性质、生产工艺等要求进行综合衡量确定,一般以适用为准则,不宜提出过高要求。

29.调节阀中的电动执行机构的输出方式有( ABE )。

A.直行程B.角行程C.步进式D.开关式E.多转式【答案:ABE】电动执行机构输出方式有直行程、角行程和多转式类型,分别同至直线移动的调节阀、旋转的蝶阀、多转的调节阀等配合工作。

30.压力容器按类别划分为Ⅰ、Ⅱ、Ⅲ类的依据有( BCE )。

A.容器品种B.设计压力C.介质特性D.重量E.容积压力容器按压力容器类别划分,分为Ⅰ类压力容器、Ⅱ类压力容器、Ⅲ类压力容器。

压力容器的类别,根据介质特性、设计压力P和容积V等因素划分。

该知识点第四版教材已删除三、案例分析题(共5题,共120分)案例一【背景资料】某安装公司承担某市博物馆机电安装工程总承包施工,该工程建筑面积32000m2,施工内容包括:给排水、电气、通风空调、消防、建筑智能化工程,工程于2010年8月开工,2011年7月竣工,计划总费用2100万元。

施工过程中项目部绘制了进度和费用的S形曲线(见图1),对工程进度和费用偏差进行分析:通风空调工程于2011年6月进行系统调试,安装公司主要考核了室内空气温度是否达到设计要求,并做了10小时带冷源的试运转。
