安装套定额应该注意的问题
套定额应注意的问题
12 3 45 6 7 89 10 11 12 13 14套定额应注意的问题1. 土方:场地平整2. 挖土(人工、挖掘机)3. 土方运输(原地、运输)4. 土方回填(挖土、运输、回填)5. 桩基础,以振动灌注桩为例:打桩(注意空打部分)、桩尖埋设、钢筋笼、凿桩头。
2. 垫层:垫层、防水3.基础、结构:梁、板、柱(是否有弧形、起坡等)3. 砌筑工程:什么砖,砂浆类型,一砖还是半砖还是一砖以上。
4. 砌筑工程有的地方在地下室符合某种条件还加照明费5. 砌筑工程注意有的基础下面有砖胎膜。
4. 混凝土工程:一般按照体积计算,楼梯、阳台按投影面积(直形、弧形)5. 有的地区室板算到梁边,有的地区是梁并入板计算。
柱子算层高。
6. 注意的是过梁、构造柱(马牙槎),窗台板,装饰线条、阳台露台反梁、压顶等小型构件、楼梯算的边界要注意,基本上都是按照平方计算的。
模板:垫层、基础、基础梁、梁、板、柱、过梁、构造柱、小型构件、楼梯、阳台、栏板等。
7. 模板:垫层、基础、基础梁、梁、板、柱、过梁、构造柱、小型构件、楼梯、阳台、栏板等。
5. 钢筋:桩钢筋笼(一般对照图集,不要忘记固定筋,螺旋箍筋的计算)5. 各个构件钢筋,吊筋(主、次梁交接部位),洞口补强钢筋,剪力墙有端柱、翼柱等时的拉结筋,墙体拉结筋(一般600*600),马凳筋,柱子拉结筋,板分布筋、板面负筋、局部加强筋,阳台等保护层一般会配钢筋网片的,过梁、窗台板、小型构件等内配钢筋,砌体拉结筋。
6. 屋面:保护层、找平层、防水层、基层、面层。
7. 对照详图看一下,注意泛水,排水:水斗、落水口、篦子、水落管、弯头。
7. 脚手架:有的地方是按照外墙、内墙分开算的,有的是按照建筑面积。
7. 脚手架部分地区还有单梁、柱子、挑脚手架、里脚手架等。
7. 层高超过3.6m时要计算满堂脚手架,注意超高运输增加费。
地下室采用非泵送时要计算脚手架的。
7. 地下室采用非泵送时要计算脚手架的。
安装工程如何套用定额
安装工程如何套用定额安装工程是指在建筑项目中进行各种专业系统的安装工作,如电力、给排水、供暖通风等。
在进行安装工程时,为了准确、高效地进行工程计量和工程量算,常常会使用定额进行套用。
定额是一种在建筑工程中广泛使用的工程量算方法,它是指根据工程的设计和施工需要,通过工作量的测算,将工程分解为若干常用的工作项目,并规定工程项目的工程量、工作量和消耗量等指标,形成一种工程量计算的标准。
定额的使用可以帮助工程师快速而准确地计算工程项目的工程量和预算。
下面是安装工程如何套用定额的一般步骤:1.了解定额内容:在进行安装工程套用定额前,首先要详细了解定额的内容。
定额通常包括工程项目的名称、工程量计算方法、单位工程量消耗、设备和材料的规格型号等信息。
理解这些信息对于正确套用定额非常重要。
2.初步确定工程量:根据设计图纸和施工要求,初步确定安装工程项目的工程量,如长度、面积、体积等。
这些工程量计算是套用定额的基础,必须准确无误。
3.选择适合的定额:根据安装工程项目的特点和实际情况,选择适合的定额进行套用。
在选择定额时,要考虑工程项目的复杂程度、施工难度、资金预算等因素。
4.套用定额进行计算:根据选择的定额,按照定额中规定的工作项目和工程量计算方法,进行套用。
根据工程项目的特点,按照定额中的指导,分割工程量,并计算出各个工作项目的工程量和消耗量。
5.核对计算结果:在套用定额进行计算后,要对计算结果进行核对。
核对的目的是确保计算的准确性和可靠性,避免因计算错误导致工程量和预算偏差。
6.修订定额(如果需要):有时候,在套用定额过程中,可能需要根据实际情况对定额进行修订。
修订定额是为了使其更适应实际工程情况,并提高定额的准确性和可靠性。
总结起来,安装工程如何套用定额,首先要了解定额的内容,然后确定工程量,选择适合的定额,套用定额进行计算,并对计算结果进行核对和修订(如果需要)。
通过有效地套用定额,可以提高安装工程的工程量计算准确性和效率,为工程施工提供可靠的基础。
你真的会套定额吗?细数安装造价套定额技巧

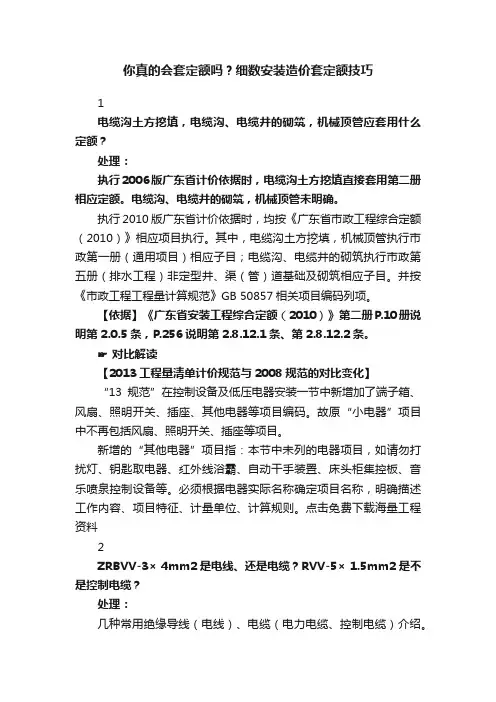

你真的会套定额吗?细数安装造价套定额技巧1电缆沟土方挖填,电缆沟、电缆井的砌筑,机械顶管应套用什么定额?处理:执行2006版广东省计价依据时,电缆沟土方挖填直接套用第二册相应定额。
电缆沟、电缆井的砌筑,机械顶管未明确。
执行2010版广东省计价依据时,均按《广东省市政工程综合定额(2010)》相应项目执行。
其中,电缆沟土方挖填,机械顶管执行市政第一册(通用项目)相应子目;电缆沟、电缆井的砌筑执行市政第五册(排水工程)非定型井、渠(管)道基础及砌筑相应子目。
并按《市政工程工程量计算规范》GB 50857相关项目编码列项。
【依据】《广东省安装工程综合定额(2010)》第二册P.10册说明第2.0.5条,P.256说明第2.8.12.1条、第2.8.12.2条。
☞对比解读【2013工程量清单计价规范与2008规范的对比变化】“13规范”在控制设备及低压电器安装一节中新增加了端子箱、风扇、照明开关、插座、其他电器等项目编码。
故原“小电器”项目中不再包括风扇、照明开关、插座等项目。
新增的“其他电器”项目指:本节中未列的电器项目,如请勿打扰灯、钥匙取电器、红外线浴霸、自动干手装置、床头柜集控板、音乐喷泉控制设备等。
必须根据电器实际名称确定项目名称,明确描述工作内容、项目特征、计量单位、计算规则。
点击免费下载海量工程资料2ZRBVV-3× 4mm2是电线、还是电缆?RVV-5× 1.5mm2是不是控制电缆?处理:几种常用绝缘导线(电线)、电缆(电力电缆、控制电缆)介绍。
1)常用绝缘导线(电线)有:BV (BLV) 铜(铝L)芯聚氯乙烯(V)绝缘电线(B表示布线,下同);BVV (BLVV) 铜(铝L)芯聚氯乙烯(V)绝缘氯乙烯(V)护套电线;BVR铜芯聚氯乙烯(V)绝缘软(R)电线;RVV铜芯聚氯乙烯(V)绝缘氯乙烯(V)护套软(R)电线;RVS铜芯聚氯乙烯(V)绝缘双绞(S)型软(R)电线;ZR-BV、ZR-BVV 阻燃(ZR)型铜芯聚氯乙烯绝缘电线;NH-BV、NH-BVV 耐火(NH)型铜芯聚氯乙烯绝缘电线。
安装工程注意事项
安装工程注意事项广西02安装工程定额第2册定额套用易错易漏的地方:1、本章电缆敷设定额适用于10KV以下电力电缆和控制电缆敷设。
电缆在一般山地、丘陵地区敷设时,其定额人工乘以系数1.3。
2、本章电力电缆头定额均按铝芯电缆考虑的,铜芯电力电缆头按同截面电缆头定额乘以系数1.2,双屏蔽电缆头制作、安装人工乘以系数1.05。
3、电力电缆敷设定额均按三芯(包括三芯连地)考虑的,5芯电力电缆敷设定额乘以系数1.3,6芯电力电缆乘以系数1.6,每增加一芯定额增加30%,以此类推。
10mm2以下电缆敷设按35 mm2定额乘以系数0.5,单芯电力电缆敷设按同等截面电缆定额乘以系数0.67。
截面800 mm2-1000 mm2的单芯电力电缆敷设按400 mm2电力电缆乘以系数1.25执行。
240 mm2以上的电缆头的接线端子为异型端子,需要单独加工,应按实际加工价计算(或调整定额价格)。
4、钢制桥架主结构设计厚度大于3 mm时,定额人工、机械乘以系数1.2。
不锈钢桥架按本章钢制桥架定额乘以系数1.1执行。
5、等截面电缆敷设和非等截面电缆的截面均按电力电缆的单芯截面计算并套相应子目,不得将所有芯线截面相加计算。
例如敷设等截面电缆4×240 mm2和非等截面电缆3×240+1×120 mm2均套用截面240 mm2电缆敷设子目。
6、直径100以下的电缆保护管敷设执行本册配管配线章有关定额。
7、封闭式插接式母线槽在竖井内安装时,人工和机械乘以系数2.0。
广西02安装工程定额第7册定额套用易错易漏的地方:1、阀门、法兰安装,各种套管的制作安装,不锈钢管和管件,铜管和管件及泵间管道安装,管道系统强度试验、严密性试验和冲洗等执行第6册相应定额。
2、消火栓管道、室外给水管道安装及水箱制作安装执行第8册相应定额项目。
3、水灭火系统设置于管道间、管廊内的管道,其定额人工乘以系数1.3。
广西02安装工程定额第8册定额套用易错易漏的地方:1、工业与生产生活共用的管道、锅炉房和泵类配管及加压泵间的管道使用第6册相应定额项目。
定额套用过程中碰到的75个常见问题

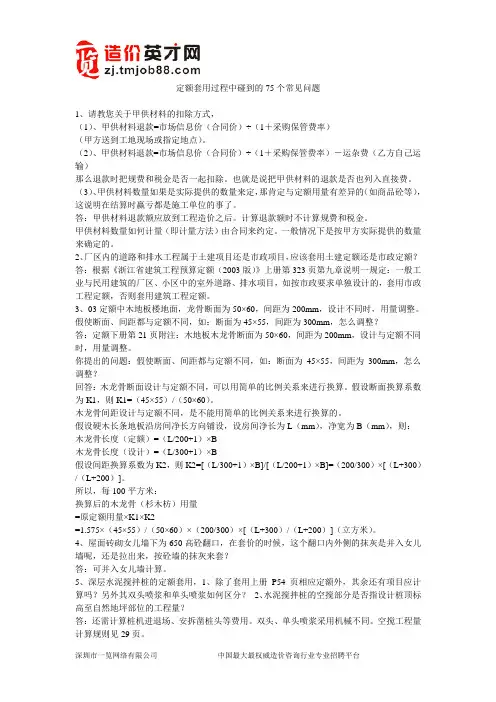

定额套用过程中碰到的75个常见问题1、请教您关于甲供材料的扣除方式,(1)、甲供材料退款=市场信息价(合同价)÷(1+采购保管费率)(甲方送到工地现场或指定地点)。
(2)、甲供材料退款=市场信息价(合同价)÷(1+采购保管费率)-运杂费(乙方自己运输)那么退款时把规费和税金是否一起扣除。
也就是说把甲供材料的退款是否也列入直接费。
(3)、甲供材料数量如果是实际提供的数量来定,那肯定与定额用量有差异的(如商品砼等),这说明在结算时赢亏都是施工单位的事了。
答:甲供材料退款额应放到工程造价之后。
计算退款额时不计算规费和税金。
甲供材料数量如何计量(即计量方法)由合同来约定。
一般情况下是按甲方实际提供的数量来确定的。
2、厂区内的道路和排水工程属于土建项目还是市政项目,应该套用土建定额还是市政定额?答:根据《浙江省建筑工程预算定额(2003版)》上册第323页第九章说明一规定:一般工业与民用建筑的厂区、小区中的室外道路、排水项目,如按市政要求单独设计的,套用市政工程定额,否则套用建筑工程定额。
3、03定额中木地板楼地面,龙骨断面为50×60,间距为200mm,设计不同时,用量调整。
假使断面、间距都与定额不同,如:断面为45×55,间距为300mm,怎么调整?答:定额下册第21页附注:木地板木龙骨断面为50×60,间距为200mm,设计与定额不同时,用量调整。
你提出的问题:假使断面、间距都与定额不同,如:断面为45×55,间距为300mm,怎么调整?回答:木龙骨断面设计与定额不同,可以用简单的比例关系来进行换算。
假设断面换算系数为K1,则K1=(45×55)/(50×60)。
木龙骨间距设计与定额不同,是不能用简单的比例关系来进行换算的。
假设硬木长条地板沿房间净长方向铺设,设房间净长为L(mm),净宽为B(mm),则:木龙骨长度(定额)=(L/200+1)×B木龙骨长度(设计)=(L/300+1)×B假设间距换算系数为K2,则K2=[(L/300+1)×B]/[(L/200+1)×B]=(200/300)×[(L+300)/(L+200)]。
定额套用过程中碰到的75个常见问题
定额套用过程中碰到的75个常见问题1、请教您关于甲供材料的扣除方式,(1)、甲供材料退款=市场信息价(合同价)÷(1+采购保管费率)(甲方送到工地现场或指定地点)。
(2)、甲供材料退款=市场信息价(合同价)÷(1+采购保管费率)-运杂费(乙方自己运输)那么退款时把规费和税金是否一起扣除。
也就是说把甲供材料的退款是否也列入直接费。
(3)、甲供材料数量如果是实际提供的数量来定,那肯定与定额用量有差异的(如商品砼等),这说明在结算时赢亏都是施工单位的事了。
答:甲供材料退款额应放到工程造价之后。
计算退款额时不计算规费和税金。
甲供材料数量如何计量(即计量方法)由合同来约定。
一般情况下是按甲方实际提供的数量来确定的。
2、厂区内的道路和排水工程属于土建项目还是市政项目,应该套用土建定额还是市政定额?答:根据《浙江省建筑工程预算定额(2003版)》上册第323页第九章说明一规定:一般工业与民用建筑的厂区、小区中的室外道路、排水项目,如按市政要求单独设计的,套用市政工程定额,否则套用建筑工程定额。
3、03定额中木地板楼地面,龙骨断面为50×60,间距为200mm,设计不同时,用量调整。
假使断面、间距都与定额不同,如:断面为45×55,间距为300mm,怎么调整?答:定额下册第21页附注:木地板木龙骨断面为50×60,间距为200mm,设计与定额不同时,用量调整。
你提出的问题:假使断面、间距都与定额不同,如:断面为45×55,间距为300mm,怎么调整?回答:木龙骨断面设计与定额不同,可以用简单的比例关系来进行换算。
假设断面换算系数为K1,则K1=(45×55)/(50×60)。
木龙骨间距设计与定额不同,是不能用简单的比例关系来进行换算的。
假设硬木长条地板沿房间净长方向铺设,设房间净长为L(mm),净宽为B(mm),则:木龙骨长度(定额)=(L/200+1)×B木龙骨长度(设计)=(L/300+1)×B假设间距换算系数为K2,则K2=[(L/300+1)×B]/[(L/200+1)×B]=(200/300)×[(L+300)/(L+200)]。
套定额的注意事项
以框架结构为例:1. 土方:场地平整、挖土(人工、挖掘机)、土方运输(原地、运输)、土方回填(挖土、运输、回填)。
桩基础,以振动灌注桩为例:打桩(注意空打部分)、桩尖埋设、钢筋笼、凿桩头。
2. 垫层:垫层、防水。
基础、结构:梁、板、柱(是否有弧形、起坡等)。
这部分主体结构应该没有问题。
3. 砌筑工程:什么砖,砂浆类型,一砖还是半砖还是一砖以上。
有的地方在地下室符合某种条件还加照明费,注意有的基础下面有砖胎膜。
4. 混凝土工程:一般按照体积计算,楼梯、阳台按投影面积(直形、弧形)。
有的地区室板算到梁边,有的地区是梁并入板计算。
柱子算层高。
应该要注意的是过梁、构造柱(马牙槎),窗台板,装饰线条、阳台露台反梁、压顶等小型构件、楼梯算的边界要注意,基本上都是按照平方计算的。
模板:垫层、基础、基础梁、梁、板、柱、过梁、构造柱、小型构件、楼梯、阳台、栏板等。
5. 钢筋:桩钢筋笼(一般对照图集,不要忘记固定筋,螺旋箍筋的计算),各个构件钢筋,吊筋(主、次梁交接部位),洞口补强钢筋,剪力墙有端柱、翼柱等时的拉结筋,墙体拉结筋(一般600*600),马凳筋,柱子拉结筋,板分布筋、板面负筋、局部加强筋,阳台等保护层一般会配钢筋网片的,过梁、窗台板、小型构件等内配钢筋,砌体拉结筋。
6. 屋面:保护层、找平层、防水层、基层、面层。
对照详图看一下,注意泛水,排水:水斗、落水口、篦子、水落管、弯头。
7. 脚手架:有的地方是按照外墙、内墙分开算的,有的是按照建筑面积。
部分地区还有单梁、柱子、挑脚手架、里脚手架等。
层高超过3.6m时要计算满堂脚手架,注意超高运输增加费。
地下室采用非泵送时要计算脚手架的。
8. 垂直运输费:一般按照建筑面积,有的地区按照定额人工为基数计算,这个比较好说。
9. 超高增加费:分两种:一、层高超过3.6m(或者6m),二、檐高超过一定高度的。
看清楚计算基数就好算了。
10. 门窗工程:一般安装洞口面积计算,特殊的按照樘。
安装工程之电气工程套定额子目常见问题
安装工程之电气工程套定额子目常见问题电气工程是现代化建筑中必不可少的一部分,其安装质量将直接影响到整个建筑物的使用安全和效率。
在电气工程的施工中套定额子目是非常重要的一环节,但是由于套定额子目的多样化和不同类型、规格的设备的应用,常会有一些问题导致套定额子目不能成功完成。
本文将列举电气工程套定额子目常见问题,并给出相应的解决方法。
问题一:仪表的选择在电气工程的套定额子目中,仪表是必不可少的设备。
但是在选择仪表的时候要注意以下问题:•精度必须高。
仪表的精度直接影响到电路的工作稳定性和准确度,因此一定要选择精度高的仪表。
•输出信号的形式与使用要求相符。
在实际使用中,要根据需要选用DC输出信号或者AC输出信号,也要考虑信号的零点位置和电平幅度。
•需根据载流量和输入电压大小选取不同规格的仪表。
不同规格的仪表有着不同的量程,应根据实际需要选用适合的量程规格的仪表。
问题二:电缆的选择在电气工程安装过程中,电缆也是不可或缺的一部分。
在选用电缆时,要注意以下问题:•电缆的导体截面积必须满足负载电流的要求。
电缆的负载能力应符合工程要求,在选购电缆时,要根据负载电流的大小来选择电缆的导体截面积,以确保电缆能够正常工作。
•电缆的型号应与其使用环境相适应。
电缆的型号应根据使用温度、环境及其它因素来选择,以确保电缆能够长时间稳定地工作。
•电缆的材料要符合相关标准。
电缆材料在选取时一定要符合相关标准,以保证电缆的性能和使用寿命。
问题三:接线盒的选择在电气工程套定额子目中常常需要用到接线盒来实现各种接口的连接。
在选用接线盒时,要注意以下问题:•要注意连接方式。
在选购接线盒的时候要注意连接方式的匹配(如插拔式等),否则会影响使用效果。
•防潮防水能力要好。
接线盒的选取需要考虑其在各种环境下的使用条件,特别是在潮湿、高温、易腐蚀等环境下所需的防潮性与防水性。
•应尽量避免使用的过程中出现短路等故障。
在选择接线盒时,应该考虑到其应用在或者可能应用在的情况,避免造成短路故障等损失。
套定额注意问题
定额及费率的小细节、小知识1.空调板≤600,套挑檐天沟;>600,套雨篷.挑出墙面1.5米以上的现浇有梁板阳台,执行有梁板子目。
2.雨篷板≤1500,套雨篷;>1500套有梁板.若雨篷带翻沿,翻沿套挑檐.3.窗台线,门窗套,挑檐抹灰,展开宽度≤300套装饰线条, >300套零星项目.4.栏板外侧抹灰套零星项目,工程量为:正立面垂直投影面积*1.1.内侧套内墙抹灰,工程量为:正立面垂直投影面积*1.15.阳台底面抹灰套天棚抹灰.若带悬臂梁,工程量为:水平投影面积*1.3;阳台上面抹灰,并入相应楼地面工程量内.6.雨篷顶面,底面抹灰套天棚抹灰,若带悬臂梁,工程量为;水平投影面积*1.27.扶手,栏杆按延长米计,工程量可按水平投影长度*1.15,油漆应调铁件含量.8.栏板,楼梯应调混凝土含量.9.若为泵送混凝土,应增列泵送增加费.10.若为商砼,应列项: (1)现浇砼构件(2)商砼场外运输(3)价差调整:商砼市场价-综合基价中砼价-19.57(现场搅拌费)11.机械挖土方量,按机械挖土方的90%,人工挖土方的10%计算,人工挖土部分人工乘以系数2.12.建筑物外墙脚手架:高度≤15米按单排脚手架,>15米按双排脚手架。
内墙高度≤3.6米按里脚手架,>3.6米按单排脚手架。
满堂基础其宽度大于3米以上时,按其底板面积计算满堂脚手架。
层高大于3.6米天棚装饰应计满堂脚手架。
挑阳台突出墙面超过1200mm时,其正立面装饰按正面长度计挑脚手架。
地下室内墙粉刷应计里脚手架(小于3.6米)或外墙单排架(大于3.6米)(04定额)13.钢筋混凝土造型体积在1立方米之内者,按零星构件计算。
14.整体混凝土楼梯板底需要刷涂料或油漆时,其工程量=水平投影面积*1.3.其踢脚线和板底及侧边的抹灰已包括在楼梯面层内,不另计算,但踢脚线应计油漆及楼梯侧帮油漆(实际面积)15.铁件油漆(1)钢栅栏门、栏杆、窗栅=实际用量(吨)*1.71(2)刚爬梯=实际用量*1.1816.建筑工程造价包括:工程成本(直接费、间接费)、利润和税金组成。
定额套用过程中碰到的75个常见问题
定额套用过程中碰到的75个常见问题1、请教您关于甲供材料的扣除方式,(1)、甲供材料退款=市场信息价(合同价)÷(1+采购保管费率)(甲方送到工地现场或指定地点)。
(2)、甲供材料退款=市场信息价(合同价)÷(1+采购保管费率)-运杂费(乙方自己运输)那么退款时把规费和税金是否一起扣除。
也就是说把甲供材料的退款是否也列入直接费。
(3)、甲供材料数量如果是实际提供的数量来定,那肯定与定额用量有差异的(如商品砼等),这说明在结算时赢亏都是施工单位的事了。
答:甲供材料退款额应放到工程造价之后。
计算退款额时不计算规费和税金。
甲供材料数量如何计量(即计量方法)由合同来约定。
一般情况下是按甲方实际提供的数量来确定的。
2、厂区内的道路和排水工程属于土建项目还是市政项目,应该套用土建定额还是市政定额?答:根据《浙江省建筑工程预算定额(2003版)》上册第323页第九章说明一规定:一般工业与民用建筑的厂区、小区中的室外道路、排水项目,如按市政要求单独设计的,套用市政工程定额,否则套用建筑工程定额。
3、03定额中木地板楼地面,龙骨断面为50×60,间距为200mm,设计不同时,用量调整。
假使断面、间距都与定额不同,如:断面为45×55,间距为300mm,怎么调整?答:定额下册第21页附注:木地板木龙骨断面为50×60,间距为200mm,设计与定额不同时,用量调整。
你提出的问题:假使断面、间距都与定额不同,如:断面为45×55,间距为300mm,怎么调整?回答:木龙骨断面设计与定额不同,可以用简单的比例关系来进行换算。
假设断面换算系数为K1,则K1=(45×55)/(50×60)。
木龙骨间距设计与定额不同,是不能用简单的比例关系来进行换算的。
假设硬木长条地板沿房间净长方向铺设,设房间净长为L(mm),净宽为B(mm),则:木龙骨长度(定额)=(L/200+1)×B木龙骨长度(设计)=(L/300+1)×B假设间距换算系数为K2,则K2=[(L/300+1)×B]/[(L/200+1)×B]=(200/300)×[(L+300)/(L+200)]。
计算工程量及套用定额注意事项
计算工程量及套用定额注意事项根据1996年国家计委颁发的《通风空调工程》定额中的规定,在套用时应注意以下几方面事项:1、定额中的人工费、材料费、机械台班使用费均未按制作和安装分项列处,在使用中遇到只有制作或安装单向时,其制作费和安装费的比例可按下表划分:①脚手架搭拆费按人工费的5%,其中工人工资占25%。
②超高增加费(指操作无高度距楼地面6m以上的)按人工费的15%计取;使用《刷油、绝热、防腐工程》的部分人工费增加30%,机械费增加30%。
③通风空调系统试验调整费按系统人工费的20%计取。
④安装与生产同时进行时,增加费用按人工费的10%计取。
⑤在有害身体健康的环境中施工降效增加费用按人工费的10%计取。
3、在整个通风系统中,如设计采用渐缩管均匀送风者,圆管按平均直径,矩形管按平均周长套用相应规格子项,其中人工费乘以系数2.5。
4、薄钢板风管制作安装项目中,包括弯头、三通、变径管、天圆地方等管件及法兰、加固框和吊、托支架,不包括跨越风道落地支架,落地支架套用设备支架项目。
5、在薄钢板通风管道制作安装子项中,法兰垫料如使用与设计要求材料品种不同者可以换算,但人工不变。
使用橡胶板者,每kg 石棉绳换算为橡胶板4kg;使用泡沫塑料者,每kg石棉绳换算为泡沫塑料0.5kg。
使用闭孔乳胶海绵者,每kg石棉绳换算为乳胶海绵2kg。
此条同样适用于通风部件及设备安装各章。
6、通风机安装项目中,包括电动机安装,其安装形式包括A型、B型、C型或D型,也适用于不锈钢和塑料风机安装。
在设备安装子项中,不包括设备费和应配备的地脚螺栓价值。
窗式空调器安装如为分体式时,其人工费乘以2。
7、净化通风管道及部件制作安装:①净化通风管道制作安装自相中包括弯头、三通、变径管、天圆地方等管件及法兰、加固框和吊、托支架,不包括风管落地支架,落地支架套用设备支架子项。
②风管及设备部件子项中,型钢未包括镀锌费,如设计要求镀锌时,应另加镀锌费。
安装定额问题答疑
安装定额问题答疑09清单计价规则实行关于投标、结算、索赔存在问题1. 管道支架往往实际与投标差距较大,能否管道支架单独组成清单项,也好按实际完成结算。
管道支架主要是第八册给排水、采暖、燃气工程的室内管道安装项目中已包括支架制安,从大多数管道安装项目来看,存在的问题不是太大,在个别情况下如地下室内安装的水平管道,屋面安装的水平管道等,在定额第一章的说明中都有规定。
如说明的第十三条规定:凡室内管道水平敷设采用吊架、屋面管道水平敷设采用冂型支架时,可对室内管道安装项目进行调整。
应扣除室内管道安装项目中所含成品管卡及支架的材料费后,按本册相应项目另行计算管道支架制作安装费。
2. 安装定额第八册,说明三(3):“室内管道(承插铸铁给水管除外)安装项目内,均已包括管卡及支架的制作安装……”支架是否应该单独计列?按现场实际情况及国家相关标准图集,并结合市场主材单价考虑?本条的说明已讲的很清楚,既然管道安装项目内已包括管卡及支架的制作安装,支架就不应该单独列项计算了,如果再列项计算就重复了,所以不得列项计算。
但施工必须现场实际情况及国家相关标准图集进行施工。
3. 清单规则中不同单位的子目处于同一清单下,计算单价时与实际误差很大。
例如:电缆清单包含电缆头的制安,电缆以米计算,而电缆头以个计算,同为35mm2的4芯电缆,单根长为1米,安装2个干包电缆头,单价为232.08元/m,而单根长度为100m时,也同样安装2个干包电缆头,则单价为8.05元/m,差距十分明显,这就造成结算时按清单单价计算误差很大。
本条完全是个人理解上误区。
4. 随着技术革新,新的设备、灯具、仪表越来越多,而清单和定额却没有及时更新,以致好多新设备、灯具、仪表无法找到对应的清单和安装子目。
例如冷缩电缆头。
如果确实有新的设备、材料等施工,但现在定额中没有的项目,作为一名合格的造价员应学会自行测算,自行补充。
5. 及时增加新设备材料的清单项及相应的定额子目。
安装定额问题答疑(DOC)
安装定额问题答疑作为一名安装工程师,我们在工作中难免会遇到安装定额的问题。
安装定额对我们的工作非常重要,它能够规范我们的安装过程,确保我们的安装质量,提高我们的工作效率。
然而,在实际工作中,我们常常会遇到一些问题,比如安装定额的疑问、应用环境的限制等。
今天,我们就来一起讨论安装定额问题答疑。
安装定额是什么?安装定额是指安装工程中所需要实施工作量、工程材料、人工、机具、劳务、工程质量和施工期等方面的定额标准。
它是根据相关的行业标准、规范和资料编制而成的,具有强制性和约束性。
安装定额能够规范我们的安装工作,确保我们的安装质量和工作效率。
在工作中,我们应该始终遵守相关的安装定额。
安装定额存在的问题在实际工作中,我们经常会遇到安装定额的问题。
其中一些问题包括以下几点:定额适用性问题有些安装定额可能不适用于某些具体的安装环境。
比如,某个安装定额适用于室内环境,但是在户外环境下存在一些缺陷。
在这种情况下,我们需要对定额做出相应的调整。
定额与实际情况不符有些安装定额可能与实际情况不符,比如在某些特殊情况下,需要增加工程材料或人工。
在这种情况下,我们需要对定额进行适当的调整,以确保我们的安装质量和工作效率。
定额与工程量不匹配有些安装定额存在工程量不匹配的问题。
比如,在我们对某个项目进行估算时,我们可能会发现某些定额与工程量不匹配,导致我们在实际工作中无法按时完成任务。
在这种情况下,我们需要对定额进行适当的调整,以确保我们能够按时完成任务。
安装定额问题答疑在工作中,我们可以采取一些措施来解决安装定额问题,比如:咨询专业人士当我们遇到安装定额问题时,可以向专业人士咨询。
通过咨询,我们可以了解到相关的行业标准、规范和资料,从而更好地理解安装定额中的各种规定。
针对性调整定额当我们发现某个安装定额存在问题时,可以针对性地对其进行调整。
这样既可以保证我们的安装质量,又可以提高我们的工作效率。
推动行业标准的完善在工作中,我们应积极参与行业标准的制定和完善,推动行业标准的适应性和科学性,以确保我们的安装工作能够更好地规范和科学。
定额套用过程中碰到的75个常见问题
定额套用过程中碰到的75个常见问题1、请教您关于甲供材料的扣除方式,(1)、甲供材料退款=市场信息价(合同价)÷(1+采购保管费率)(甲方送到工地现场或指定地点)。
(2)、甲供材料退款=市场信息价(合同价)÷(1+采购保管费率)-运杂费(乙方自己运输)那么退款时把规费和税金是否一起扣除。
也就是说把甲供材料的退款是否也列入直接费。
(3)、甲供材料数量如果是实际提供的数量来定,那肯定与定额用量有差异的(如商品砼等),这说明在结算时赢亏都是施工单位的事了。
答:甲供材料退款额应放到工程造价之后。
计算退款额时不计算规费和税金。
甲供材料数量如何计量(即计量方法)由合同来约定。
一般情况下是按甲方实际提供的数量来确定的。
2、厂区内的道路和排水工程属于土建项目还是市政项目,应该套用土建定额还是市政定额?答:根据《浙江省建筑工程预算定额(2003版)》上册第323页第九章说明一规定:一般工业与民用建筑的厂区、小区中的室外道路、排水项目,如按市政要求单独设计的,套用市政工程定额,否则套用建筑工程定额。
3、03定额中木地板楼地面,龙骨断面为50×60,间距为200mm,设计不同时,用量调整。
假使断面、间距都与定额不同,如:断面为45×55,间距为300mm,怎么调整?答:定额下册第21页附注:木地板木龙骨断面为50×60,间距为200mm,设计与定额不同时,用量调整。
你提出的问题:假使断面、间距都与定额不同,如:断面为45×55,间距为300mm,怎么调整?回答:木龙骨断面设计与定额不同,可以用简单的比例关系来进行换算。
假设断面换算系数为K1,则K1=(45×55)/(50×60)。
木龙骨间距设计与定额不同,是不能用简单的比例关系来进行换算的。
假设硬木长条地板沿房间净长方向铺设,设房间净长为L(mm),净宽为B(mm),则:木龙骨长度(定额)=(L/200+1)×B木龙骨长度(设计)=(L/300+1)×B假设间距换算系数为K2,则K2=[(L/300+1)×B]/[(L/200+1)×B]=(200/300)×[(L+300)/(L+200)]。
安装预算套用定额注意
安装预算套用定额注意点1、在93定额中、喷淋可套用第6 册,也可套用第8册。
但如管件是沟槽式,管道需套用第6册。
(管件可单独立项)阀门、法兰、伸缩节、套管等单独立项套用第6册。
消火栓管道套用第8册、但如管道是沟槽式,管道需套用第6册、阀门、法兰、伸缩节、套管等单独立项套用第8册。
2、在2000定额中,喷淋管道套用第7 册,消火栓管道套用第8册,阀门、法兰、伸缩节、套管等单独立项套用第6册。
如管道是沟槽式连接,全部套用第6册。
(泵房内所有管道都套用第6册)。
3、在2000定额第2册中,铁构件制作(吊架)按100kg为单位,(套用2-343-351)。
槽钢、角钢制作按10m为单位,(套用2-227-230)。
接地极(板)制作套用(2-893-900),避雷针制作套用(2-911-947)扁钢理论重量:7.85 * 宽度(mm) * 厚度(mm)/1000 = 公斤/米钢板理论重量: 7.85 * 厚度(mm) = 公斤/平方角钢理论重量: 0.015 *宽度(mm) * 厚度(mm) = 公斤/米4、93定额和2000定额的区别:在93定额中直接将主材套用定额,人工费、辅材费、机械费、补差和计而成、(主材费套用当月市场价)、(如是包清工则将人工费/11.83=包清定额工)。
在2000定额中,人工是综和工日(一般占总造价的8%—10%),辅助材料是量,机械是台班(机械设备属中、小型),折算出价。
(93定额费用比2000定额费用高,如无特定要求下、套用93定额比较方便)。
5、超高费注意点:如有5米以下至5米以上的整根管、线、缆、按5米以上超高费计算,不扣除5米以下的部分,但经过开关、箱、柜、板断开以后,则不能计算5米以下的人工。
6、脚手架以下工程不与计算费用:1、电气的调试2、电梯的电梯装置3、室外埋地管道工艺4、室外总体电缆工程5、室外总体路灯工程6、10KV以下的架空线路工程7、35KV以下的变配电工程7、高层建筑增加费以下工程不与计算费用:1、地下室安装的部分2、室外的埋地管道3、室外的总体电缆工程4、室外的总体路灯工程8、超高增加费只能按超过部份的人工×系数。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
安装工程预算问题总结(一问一答格式)上海03定额1、问:双切换盒安装调试如何套用定额?答:双切换盒安装、单体及系统调试套用10-94定额子目。
2、问:管道安装工程中的套管,如何套用定额?答:管道安装工程中的套管在套用子目时,按内穿直管的口径套用定额子目,具体按下表执行。
3、问:电缆桥架及线槽安装,如何选用定额?答:在电气安装工程及自动化控制装置及仪表工程中均使用电缆桥架及线槽,因相同定额在分册与分册交叉时,原则上应按主要工程的专业系统来划分,故凡电气安装工程中的电缆桥架及线槽安装,应套用第二分册第十章2—899~2—902定额子目,而自动化控制装置及仪表工程中的电缆桥架及线槽安装则应套用第十分册第十一章10—492~10—515定额子目。
4、问:上水铸铁管是否包括内衬水泥?如何计算?答:上水铸铁管未包括内衬水泥。
内衬水泥管材及管件为未计价材料,可按实计取,安装人工费按相应定额乘以1.2系数,其他不变5、问:隔离开关.负荷开关的操作机构及延长轴应如何套用定额?答:隔离开关、负荷开关的安装操作机构及延长轴的工作内容已包括在开关安装工程定额之内,不可另行计算。
6、问:插接式母线槽有三相四线与三相五线之分,套用定额时是否允许换算?答:插接式母线槽安装应套用第二分册第十章2一894定额子目,无论是三相四线或三相五线,均不予换算。
7、问:安装工程高层建筑增加费中“高层建筑”的含义是什么?答:安装工程高层建筑增加费中“高层建筑”的含义是:六层以上的多层建筑(不含六层)或总高度超过20米(室外设计正负零至檐口的高度)以上(不包括屋顶水箱间、电梯间、屋顶平台出入口等)的各类建筑物。
8、问:第六分册工艺管道工程“管件连接”项目中的低压螺纹连接管件,每10件的未计价材料更为10.01件,损耗率太小,如何解决?答:“管件连接”项目中低压螺纹连接管件,每10件未计价材料应勘误为10.10件。
9、问:空调设备安装中的空调器和空调机应如何套用定额?答:空调设备安装中有空调器和空调机之分,定额套用时按下表执行相应定额项目。
10、问:变压器吊芯试验应如何计算?答:吊芯试验已包括在“变压器系统调试”定额内,不得另行计算。
11、问:第八分册“给排水、采暖、煤气工程”为何定额中无低压、中压之分?答:生活用给排水、采暖等安装工程一般都在低压范围内,所以不作低、中压之分。
如实际发生中压内容时可执行第六分册“工艺管道工程”的相应项目。
12、问:一般起重机具摊销费中的一般起重机具包括哪些内容?答:一般起重机具指金属桅杆、人字架、三角架、地锚、环链手拉葫芦和钢丝绳。
13、问:民用工程中,在管沟内安装管道,能否视作在管廊内安装管道?答:“管廊”是指在宾馆或饭店内封闭的天棚、竖向通道(或称管道内)铺设给排水、采暖、煤气管道,因此,在管沟内安装管道应执行第八分册第一章“管道安装”定额的相应项目。
14、问:施工单位现场组装的木、铁配电箱、板是否也可套用上述定额子目?答:否。
2-438~2-439、2B-188~2B-191定额子目仅适用于定型配电箱安装,定型配电箱指由制造厂成套制作的各类标准式或非标准式配电箱。
施工单位现场组装的配电箱、板应套用第二分册第六章的定额子目。
15、问:电气工程中,吊顶内配管,应如何套用定额?答:吊顶内配管,配管要求与施工验收规范中明配管敷设要求相同时,可套用明配管定额,否则应套用暗配管定额16、问:第八分册《给排水、采暖、燃气工程》中“容积式交换器安装”定额内未包括安全阀安装,如装有安全阀门应如何套用定额?答:该安全阀安装可套用第六分册《工业管道工程》第三章“阀门安装”中相应项目。
17、问:旧设备的拆除费如何计算?拆除费中包括哪些工作内容?答:旧设备的拆除应按相应安装定额基价的50%计算,相应安装定额的基价包括人工费、材料费、机械费。
拆除费中包括:拆除前检测设备精度及完好程度,填写记录;铲除设备的灌浆层;部件、附件及地脚螺母拆除;起重机具搭拆、起吊、上排;10米范围内的移位;涂油防护。
18、问:所有的照明配电箱是否均套用2B-190~2B-191定额子目?答:否。
落地式照明配电箱应套用2-439定额子目,悬挂式及嵌墙式配电箱应套用2B-19 0~2B-191定额子目。
19、问:设备由建设单位提供给施工单位安装前的开箱、清点工作,其费用如何计算?答:该项费用已包括在相应的设备安装定额之内,不可另行收取费用。
20、问:有些钢管为了镀锌需二次安装,如何套用定额?管路中的法兰、阀门等如何计算?答:钢管镀锌需要预安装时,执行第六分册时以直管安装和管件连接的人工之和乘以系数2. 0;执行第八分册时以钢管安装的人工乘以系数2.0。
管路中的法兰、阀门等附件均不再另行增加人工材料等费用21、问:成套插座箱如何套用定额?答:成套插座箱应是在铁配电箱壳体内安装空气开关、暗插座、熔断器等低压电器、以暗插座为主的低压电器,应套用2B-188~2B-191定额子目,插座箱安装在动力回路中可套用2 B-188~2B-189定额子目,安装在照明回路中应套用2B-190~2B-191定额子目。
22、问:在铸铁雨水管定额中无雨水漏斗及管件数量,能否另计材料费?答:铸铁雨水管的材质为给水铸铁管,雨水漏斗及管件的材料费可按实作未计价材料计算,漏斗及管件的安装费已包含在铸铁雨水管安装定额内。
23、问:安装工程中按定额规定可按系数收取脚手架搭拆及摊销费用,但实际施工中施工单位未做,是否可收取该项费用?答:定额中的脚手架搭拆和摊销费用系数是综合取定的,不论工程中实际是否搭拆脚手架或搭拆数量多少,均应按规定系数计取脚手架搭拆及推销费用,包干使用。
24、问:管道安装工程项目在套用定额时,第六分册与第八分册,如何区分?答:管道安装工程项目在套用定额时,按下表规定执行:25、问:套用本分册定额时,安装大中型设备使用金属桅杆吊装,是否可以同时计取金属桅杆的安装、拆除及水平移位费,进出场费、台次使用费及一般起重机具摊销费8.74元/吨及其他各项特殊技术措施费或专用机具费用?答:本分册定额规定:一台套设备,其最大件重量大于60吨时,则该设备可视为大型设备。
安装大型设备,除按定额规定可收取每吨8.74元的一般起重机具摊销费外,如需特殊技术措施或使用专用机具时,可按照施工组织设计的规定另行计取有关费用。
26、问:压力开关安装调试如何套用定额?答:压力开关安装、单位及系统调试套用10-81定额子目。
27、问:直埋电缆敷设需挖填土方是否可另行计算?答:直埋电缆敷设,除应套用第二分册第九章2—659~2—661相应定额子目外,挖填土方可另套用第三分册第二章3—265~3—269定额子目。
28、问:安装工程类别划分中,医院一般划为二类,建造医院时院内所有的单位工程是否均可按二类工程取费?答:否。
安装工程类别划分将医院划为二类,系指病房大楼,工程类别划分是以单位工程为准的,建造医院时,院内建造的办公楼、综合楼等单位工程,仍应按相应规定计取工程类别。
29、问:给排水工程中,阀门安装应如何计算?答:在给排水工程中,阀门安装应按主体以个为计量单位,套用相应的定额子目,阀门两边的法兰、垫片、螺栓、钢垫圈等均包括在定额计价材料费用中,阀门为未计价材料。
但当法兰阀门安装仅为一侧法兰连接时,定额中的法兰、带帽螺栓及钢垫圈的数量减半,其余不变。
30、问:联动控制器和火灾报警控制器安装调试如何套用定额?l答:联动控制器和火灾报警控制器二种作为“一套”,安装、单体调试及系统调试套用10-1 36定额子目79 补偿器的布置对管道有什么要求?答:(l)由于设备布置或其他因素使管道系统的几何形状受到限制,补偿能力不能满足要求时,应在管道系统的适当位置安装补偿器。
(2)“Π”形补偿器与固定点的距离不宜小于两固定点间距的三分之一。
(3)布置无约束金属波纹管补偿器应符合下列要求:1)两个固定支座间仅能布置一个补偿器;2)对管道必须进行严格地保护,尤其是靠近补偿器的部位应设置导向架,第一个导向支架与补偿器的距离应小于或等于4倍公称直径,第二个导向支架与第一个导向支架的距离应小于或等于14倍公称直径,以防止管道有弯曲和径向偏移造成补偿器的破坏。
(4)储罐前的管道当地震烈度等于或大于7度、有不均匀沉陷,且公称直径等于或大于1 50mm时应设置储罐抗震用金属软管。
金属软管的直径不应小于储罐进出管口的直径。
金属软管应布置在靠近储罐壁的第一道阀门和第二道阀之间。
80 管道上的仪表或测量元件的布置一般要求是什么?答:(1)管道上的仪表或测量元件的布置应符合现行的有关工业企业仪表配管、配线设计规范的规定;(2)管道上的仪表或测量元件的布置应便于安装、观察和维修。
必要时应设置专用的操作平台或梯子;(3)仪表管嘴的长度应根据管道的隔热层厚度确定。
81 流量测量仪表的布置有什么要求?答:(1)为了保证孔板流量计测量准确,孔板前宜有15~20倍管子内径的直管段,孔板后有不小于5倍管子内径的直管段;(2)流量计安装应符合下列规定:1)转子流量计必须安装在介质流向自下向上的、无振动的垂直管道上。
安装时要保证流量计前应有不小于5倍管子内径的直管段,且不小于300mm ;2)当被量介质中含有固体悬浮物时,靶式流量计需要水平安装。
靶式流量计安装在垂直管道上时,液体流向宜由下而上。
靶式流量计人口端前直管段长度不应小于5倍管子内径,出口端后的直管段长度不应小于3倍管子内径;3)腰轮流量计宜安装在调节阀前。
当流量计需进行现场校验时,应在腰轮流量计前切断阀的前后设二个带快速接头的校验用闸阀。
82 压力测量仪表的布置有什么要求?答:(1)为了准确地测得静压,压力表取压点应在直管段上,并没切断阀。
(2)泵出口的压力表应装在出口阀前并朝向操作侧。
(3)现场指示压力表的安装高度宜为1.2~1.8m,当超过2.0m时,应有平台或直梯。
83 温度测量仪表的布置有什么要求?答:(l)温度计、热电偶宜安装在直管段上,其安装要求最小管径规定如下:1)工业水银温度计,DN50;2)热电偶、热电阻、双金属温度计,DN80;3)压力式温度计,DN150 ;4)扩径管长度不应小于250mm。
(2)温度计、热电偶在管道拐弯处安装时,管径不应小于DN40,且与管内流体流向成逆流接触。
(3)温度计可垂直安装或倾斜45°安装,倾斜45°安装时,应与管内流体流向成逆流接触。
(4)现场指示温度计的安装高度宜为1.2~1.5m。
高于2.0m时宜设直梯成活动平台。
为了便于检修,距离平台最低不宜小于300mm。
(5)对于有分支的工艺管道,安装温度计或热电偶时,要特别注意安装位置与工艺流程相符,且不能安装在工艺管道的死角、盲肠位置。
84 液位测量仪表的布置有什么要求?答:(1)玻璃管液面计和玻璃板液面计应直接安装在设备上,液面计的位置不应妨碍人员的通行。
