西湖文化广场二期地下室结构工程施工组织设计方案

合集下载

西湖文化广场二期地下室结构工程施工组织设计方案

西湖文化广场二期地下室结构工程施工组织设计方案

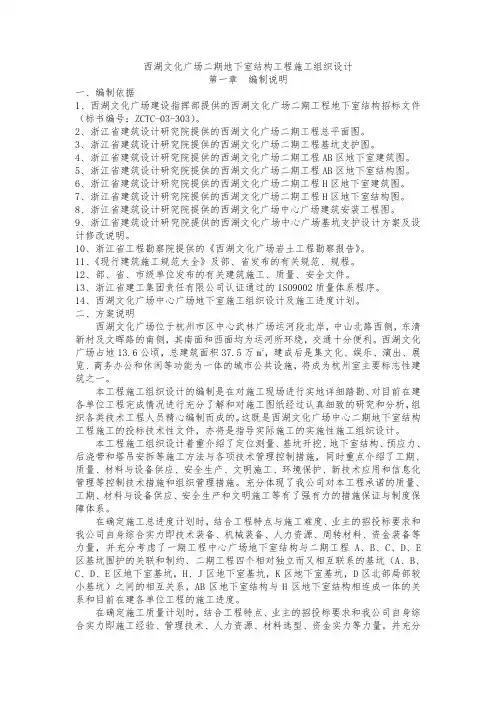

西湖文化广场二期地下室结构工程施工组织设计第一章编制说明一、编制依据1、西湖文化广场建设指挥部提供的西湖文化广场二期工程地下室结构招标文件(标书编号:ZCTC-03-303)。

2、浙江省建筑设计研究院提供的西湖文化广场二期工程总平面图。

3、浙江省建筑设计研究院提供的西湖文化广场二期工程基坑支护图。

4、浙江省建筑设计研究院提供的西湖文化广场二期工程AB区地下室建筑图。

5、浙江省建筑设计研究院提供的西湖文化广场二期工程AB区地下室结构图。

6、浙江省建筑设计研究院提供的西湖文化广场二期工程H区地下室建筑图。

7、浙江省建筑设计研究院提供的西湖文化广场二期工程H区地下室结构图。

8、浙江省建筑设计研究院提供的西湖文化广场中心广场建筑安装工程图。

9、浙江省建筑设计研究院提供的西湖文化广场中心广场基坑支护设计方案及设计修改说明。

10、浙江省工程勘察院提供的《西湖文化广场岩土工程勘察报告》。

11、《现行建筑施工规范大全》及部、省发布的有关规范、规程。

12、部、省、市级单位发布的有关建筑施工、质量、安全文件。

13、浙江省建工集团责任有限公司认证通过的ISO9002质量体系程序。

14、西湖文化广场中心广场地下室施工组织设计及施工进度计划。

二、方案说明西湖文化广场位于杭州市区中心武林广场运河段北岸,中山北路西侧,东清新村及文晖路的南侧,其南面和西面均为运河所环绕,交通十分便利。

西湖文化广场占地13.6公顷,总建筑面积37.5万m2,建成后是集文化、娱乐、演出、展览、商务办公和休闲等功能为一体的城市公共设施,将成为杭州室主要标志性建筑之一。

本工程施工组织设计的编制是在对施工现场进行实地详细踏勘、对目前在建各单位工程完成情况进行充分了解和对施工图纸经过认真细致的研究和分析,组织各类技术工程人员精心编制而成的。

这既是西湖文化广场中心二期地下室结构工程施工的投标技术性文件,亦将是指导实际施工的实施性施工组织设计。

本工程施工组织设计着重介绍了定位测量、基坑开挖、地下室结构、预应力、后浇带和塔吊安拆等施工方法与各项技术管理控制措施,同时重点介绍了工期、质量、材料与设备供应、安全生产、文明施工、环境保护、新技术应用和信息化管理等控制技术措施和组织管理措施。

地下室工程施工组织设计方案

地下室工程施工组织设计方案

地下室工程施工组织设计方案一、工程概况地下室工程是指在地面以下的一层或多层的工程,通常用于停车场、储存室、设备房等。

本工程位于城市的商业区,地下室规模约为2000平方米,深度为3米。

主要施工内容包括地下室结构施工、地下室防水施工、机电工程施工等。

1.组建施工管理团队为了保证地下室工程的顺利进行,首先需要组建一个专业的施工管理团队。

该团队包括施工项目经理、施工队长、工程质量控制员、安全防护员等成员。

施工项目经理负责整个项目的日常管理和协调工作,施工队长负责具体的施工操作,工程质量控制员负责质量监控,安全防护员负责现场安全管理。

2.制定施工计划根据项目进度和工期要求,制定详细的施工计划。

将施工过程划分为不同的阶段,确定每个阶段的施工内容、工期、人员配置等。

同时,要合理安排施工顺序,确保各个工序之间的协调和顺序进行。

3.确定施工方法针对地下室工程的特点和要求,选择适合的施工方法。

比如,地下室结构施工可以采用逐层下沉法,地下室防水施工可以采用刷涂法,机电工程施工可以采用分段安装等。

通过合理的施工方法,提高工程施工的效率和质量。

4.资源配置根据施工计划和施工方法,合理配置施工所需的人力、物力和财力资源。

人力资源方面,根据不同工序的要求,安排合适的人员进行施工操作。

物力资源方面,确保施工所需的材料、设备的供应和调配。

财力资源方面,合理进行经费预算和使用,确保施工经费的合理投入。

5.建立质量控制和安全管理制度通过建立严格的质量控制和安全管理制度,确保地下室工程的施工质量和安全。

质量控制方面,设立专门的质量控制员,对施工过程进行全程监督和指导,及时发现和处理施工中的质量问题。

安全管理方面,制定详细的安全操作规程,进行安全教育和培训,加强现场安全巡查和监控,确保施工现场的安全。

6.环境保护措施7.施工进度和质量监控根据施工计划,定期进行施工进度和质量监控。

通过现场巡查和施工记录,及时发现和解决施工中存在的问题。

同时,与业主和监理单位保持良好的沟通,及时反馈施工进展和质量情况。

文化广场建设工程施工方案

文化广场建设工程施工方案

文化广场建设工程施工方案1. 工程概况文化广场建设工程计划位于城市核心区域,占地面积约5000平方米,总建筑面积约10000平方米。

工程包括主体建筑、景观设计、园林绿化、地下停车场等,旨在打造一个集文化展示、休闲娱乐、商业服务为一体的综合性文化广场。

工程施工周期预计为18个月。

2. 施工组织设计2.1 施工总体组织设计为了保证文化广场建设工程的施工质量和安全,我们将按照“安全第一、质量为重、精细管理、科学施工”的原则,对整个工程的施工组织进行规划。

首先成立由项目经理、技术负责人、安全员等组成的施工管理团队,负责整个工程的施工管理和协调。

2.2 施工分部分项工程组织设计按照工程的施工特点和施工工艺,我们将对整个工程进行分部分项的施工组织设计,确定各个施工分部分项工程的施工方案、作业程序、安全技术措施等。

3. 施工方案3.1 地基处理根据地质勘测结果,文化广场建设工程地基为坚实的沙砾岩层,无需进行特殊地基处理。

首先进行标高测量和界址确认,确定施工范围。

然后进行地面平整和挖掘基坑,清除基坑内的杂物和浮土。

接着进行地基垫层和压实处理,确保地基的承载能力和稳定性。

3.2 主体建筑施工主体建筑采用钢筋混凝土结构,我们将按照建筑设计图纸和施工方案进行施工。

首先进行模板搭设和钢筋绑扎,然后浇筑混凝土。

在混凝土初凝后,对其进行抹平和养护,确保主体建筑的结构稳固和外观美观。

3.3 景观设计施工景观设计是文化广场的重要组成部分,我们将根据设计图纸和施工方案,进行铺装石材、种植绿化、设置喷泉等工作。

同时,对于景观设计中的特殊构件,如雕塑、装饰物等,我们将采用专业技术手段进行制作和安装。

3.4 园林绿化施工园林绿化是文化广场的重要特色,我们将根据景观设计方案,进行绿化植栽和灌溉工程。

同时,对于特殊的植物种类和树木,我们将采用专业技术手段进行保护和养护,确保园林绿化的成活率和景观效果。

3.5 地下停车场施工文化广场地下停车场将采用钢筋混凝土结构,我们将按照设计图纸和施工方案进行施工。

西湖工程施工组织设计

西湖工程施工组织设计

六、施工组织设计和主要施工技术方案目录1.工程概况和施工特性................................................................6-1 2.施工方案和设备选型...............................................................…6-2 3.施工平面布置和组织机构.......................................... ...........….6-4 4.主要施工方法和技术措施...........................................................6-6 5.进度计划.......................................................................................6-9 6.保证措施......................................................................................6-10工程概况及施工特性1.1工程概况1.1.1工程简介驰名中外的西湖是杭州风景区的核心,由于过重的旅游负荷及地域经济的迅猛发展,西湖水质自六十年代开始严重恶化,水面透明度减小,藻类和总氮、总磷、有机质等含量很高,西子蒙垢明珠失辉。

自七十年代以来,杭州市政府组织实施了截污、疏浚、引钱塘江水等综合治理措施,使各项水质指标有了一定好转,但水质好转十分缓慢,湖泊仍处于富营养化状态。

据中外专家研究论证,西湖底泥释磷是造成西湖富营养化的重要因素,因此,西湖要彻底摆脱富营养化的问题,关健在于西湖底泥的疏浚。

浙江省、杭州市政府和各级领导对西湖底泥疏浚、改善西湖水质非常重视,本工程是西湖底泥疏浚工程项目的组成部分,经浙江省计划与经济委员会(1999)36号文批准建设,并列为浙江省重点建设项目。

地下室改造工程施工方案

地下室改造工程施工方案

地下室改造工程施工方案一、砌筑工程(一)主体结构施工工艺流程主体结构工程的施工顺序:弹线、抄平、立皮数杆→扎构造柱钢筋→砌主体普通砖墙或加气混凝土砌块墙→支模板、扎板筋、梁筋→安装预埋预留件→浇构造柱、圈梁、现浇楼板砼→安装板。

(二)砌体工程普通砖和加气混凝土砌块进场必须随车带材质报告,进场后按规定随机抽样送检,砌筑所用砂浆,进场必须有材质证明,且按规定抽样送检。

加气混凝土砌块砌体砌筑采用匹数杆,严格将灰缝厚度控制在8~12mm以内,砌筑时采用一顺一丁挤浆法,避免垂直通缝,以保证砂浆饱满度,转角和内外墙交接处应同时咬槎砌筑;对不能同时砌筑的地方,应砌成斜槎,且斜槎长度不应小于高度的2/3,如临时间断处留斜槎确有困难,除转角外,也可作成阳槎;沿墙高每500mm配2φ6.5墙体拉结筋,每边伸入墙体长度不得小于1000mm,接槎处灰缝应密实通顺。

加气混凝土砌块墙与构造柱交接处必须留大马牙槎,且每层需先退后进,进出必须整齐,以保护构造柱断面。

对于构造柱四面均是墙体的,特别应注意成品保护,以免杂物掉入,增加清理难度。

四、混凝土及钢筋混凝土施工1、主体钢筋的绑扎(1)检查钢筋的质量出厂合格证明,按规定作力学性能复试,钢筋应无老锈及油污,然后按施工现场平面图规定的位置,分号堆放好。

(2)绑扎时应按设计要求,在钢筋上画出箍筋间距,根据边线将箍筋套在受力筋上逐个绑扎,要预留出搭接部位的长度,箍筋与受力钢筋要保持垂直,箍筋弯钩叠合处,应沿受力钢筋方向错开位置,柱钢筋必须与各层纵横的圈梁钢筋绑扎紧。

(3)在绑扎梁钢筋时,要严格按图纸要求绑扎,搭接长度要符合《钢结构工程施工及验收规范》的有关要求,弯起筋的弯起点和角度应符合施工规范和设计要求。

(4)梁与构造柱钢筋交叉处,梁钢筋要放在柱受力钢筋内侧,搭接时,其搭接长度或锚入柱内长度要符合设计要求。

梁钢筋绑扎完好,要加水水泥砂浆垫块,以控制受力的钢筋保护层。

(5)板缝钢筋绑扎时,要先支完缝模板作完预检,将预制圆孔外露预应力筋弯成弧形,两块板的预应力外露筋互相交叉,然后绑通长Φ6水平构造筋和竖向拉结筋。

地下室工程施工方案(3篇)

地下室工程施工方案(3篇)

第1篇一、工程概况本项目位于我国某城市,总建筑面积为20万平方米,其中地下室建筑面积为5万平方米。

地下室共分为两层,一层为车库,二层为商业及办公空间。

地下室结构形式为钢筋混凝土框架结构,抗震设防烈度为7度,设计使用年限为50年。

二、施工组织设计1. 施工部署(1)成立项目部,明确项目经理、技术负责人、安全负责人等岗位职责。

(2)制定详细的施工进度计划,确保工程按期完成。

(3)合理安排施工队伍,确保施工质量。

(4)加强现场管理,确保施工安全。

2. 施工顺序(1)基础施工:土方开挖、地基处理、基础钢筋绑扎、混凝土浇筑。

(2)主体结构施工:柱、梁、板钢筋绑扎、混凝土浇筑。

(3)地下室设备安装:给排水、电气、消防等。

(4)装饰装修施工:墙面、地面、天花板的装修。

三、施工工艺及措施1. 土方开挖(1)采用机械开挖,人工配合清运。

(2)根据地质条件,合理选择挖掘机型号。

(3)开挖过程中,确保边坡稳定,防止坍塌。

(4)开挖至设计标高后,进行地基处理。

2. 地基处理(1)采用水泥搅拌桩进行地基加固。

(2)搅拌桩施工前,对场地进行平整,确保桩位准确。

(3)搅拌桩施工过程中,严格控制搅拌速度、深度、长度等参数。

(4)施工完成后,进行桩间土压实,确保地基承载力。

3. 基础钢筋绑扎(1)钢筋加工:按照设计要求,对钢筋进行加工、下料。

(2)钢筋绑扎:按照规范要求,进行钢筋绑扎,确保钢筋间距、保护层厚度等符合设计要求。

(3)钢筋保护:采用塑料套管或水泥砂浆保护层,防止钢筋锈蚀。

4. 混凝土浇筑(1)混凝土配合比:根据设计要求,确定混凝土配合比。

(2)混凝土运输:采用混凝土搅拌车运输。

(3)混凝土浇筑:分层浇筑,分层振捣,确保混凝土密实。

(4)混凝土养护:采用洒水养护,保证混凝土强度。

5. 主体结构施工(1)柱、梁、板钢筋绑扎:按照设计要求,进行钢筋绑扎。

(2)混凝土浇筑:分层浇筑,分层振捣。

(3)模板支设:采用钢模板,确保模板的稳定性、刚度。

地下室工程施工组织设计

地下室工程施工组织设计

地下室工程施工组织设计一、项目概况本项目位于某市中心区域,是一处商业综合体建设项目,总建筑面积约为50,000平方米,其中地下室面积约为10,000平方米。

地下室的主要功能包括停车场、储藏室、设备间等。

地下室工程施工难度较大,需要精心规划和组织。

二、地下室工程施工特点1. 地质条件复杂,地下水位较高,需要进行相应的处理;2. 地下室结构复杂,涉及到不同功能区域的布置和设备安装;3. 施工空间狭窄,要求作业人员具有丰富的经验和技能。

三、组织人员安排1. 项目经理:负责全面协调和管理地下室工程施工,解决各种问题;2. 技术负责人:负责制定施工技术方案和质量控制,指导作业人员进行施工;3. 安全员:负责安全管理工作,保障施工人员的生命财产安全;4. 施工班组:包括钢筋班、混凝土班、机械班等,负责具体施工工作。

四、施工准备工作1. 地下室施工前需要进行详细的勘察,确定地质条件、地下水位等信息;2. 制定施工计划和进度表,确定各项工作的时间节点;3. 安排施工班组进行工具设备和材料的准备,确保施工顺利进行;4. 制定施工安全方案和应急预案,做好安全工作保障。

五、施工工艺流程1. 地下室开挖:先进行地坪开挖和侧墙开挖,然后进行顶板开挖,最后进行地下室内部的挖掘;2. 地下室结构施工:按照设计要求进行地下室结构的浇筑,包括地下室底板、侧墙和顶板等;3. 地下室设备安装:安装停车场设备、照明设备等,完成地下室功能区域的布置;4. 地下室装修:进行地下室内部的装修和装饰,使之符合商业综合体的整体风格。

六、质量控制措施1. 严格执行工程图纸,确保施工符合设计要求;2. 定期进行施工质量检查,及时发现和处理质量问题;3. 对施工班组进行技术培训,提高作业人员的技术水平;4. 建立施工质量档案,完善施工记录和资料管理。

七、安全保障措施1. 严格执行安全操作规程,保障施工人员的安全;2. 加强施工现场的安全巡视,及时发现和处理安全隐患;3. 建立施工安全档案,记录事故信息和处理情况;4. 安排专人负责安全管理,加强施工安全宣传和教育。

XX大厦地下室工程施工组织设计

XX大厦地下室工程施工组织设计

XX大厦地下室工程施工组织设计一、项目概述:二、施工组织方案:1.施工队伍组建:组建一支专业的施工队伍,包括工程经理、工程师、技术工人等,以保证施工过程的顺利进行。

工程经理负责全面协调管理施工过程,工程师负责监督工程质量,技术工人负责实际施工操作。

2.现场布置:根据地下室工程的具体施工要求,合理布置施工现场,确保施工材料、设备和人员的顺利进出。

同时,设立施工现场安全警示标志,落实安全管理,在施工过程中保障人员安全。

3.施工工序安排:根据施工图纸和工程要求,确定施工工序和施工前后的逻辑关系,制定详细的施工进度计划。

按照施工进度,安排相应的施工工序,确保工期的紧凑和施工质量的合格。

4.施工设备和材料准备:5.施工质量控制:制定严格的施工质量控制方案,包括建立质量检查制度,加强工艺操作指导,保证施工过程中的质量合格。

同时,建立质量记录档案,对施工质量进行跟踪和评估,确保工程的项目质量达到标准要求。

6.安全管理措施:制定详细的安全管理方案,包括施工场地的安全设施设置、人员的安全培训和安全意识教育、施工过程中的安全事故预防措施等。

加强现场安全巡查和整改工作,保障施工过程中的安全与稳定。

7.环境保护措施:根据环境保护要求,建立相应的控制措施,包括施工过程中噪音、粉尘、废水等的处理和排放,确保施工过程对周围环境的污染控制在合理范围内。

8.施工监督:由专业的监理单位进行施工监督,对施工过程中的施工质量和安全进行全程监控和检查。

及时发现问题并进行整改,确保施工质量和进度的达标。

三、施工组织设计的目标和意义:本施工组织设计旨在高效、安全、优质地完成地下室工程施工任务,确保工程质量、工期和安全。

通过合理组织施工流程,减少施工过程中的问题和风险,提升施工效率,降低施工成本。

四、总结:本施工组织设计细致、全面,旨在完成地下室工程施工任务。

通过合理的施工组织和管理措施,实现施工质量、工期和安全的控制,为项目的顺利完成提供保障。

地下室工程施工组织设计(3篇)

地下室工程施工组织设计(3篇)

第1篇一、工程概况本项目为某住宅小区地下室工程,建筑面积约12000平方米,共设置一层地下室,主要用于停车和设备用房。

地下室结构形式为框架结构,基础形式为筏板基础,采用地下连续墙作为围护结构。

工程地点位于我国某城市,施工工期为6个月。

二、施工部署1. 施工组织架构本工程设立项目经理部,下设工程技术部、质量安全部、物资设备部、人力资源部、财务部等职能部门。

项目经理为工程负责人,全面负责工程的施工管理工作。

2. 任务划分(1)工程技术部:负责施工组织设计、技术交底、工程测量、质量检验等工作。

(2)质量安全部:负责施工安全、质量监督、文明施工等工作。

(3)物资设备部:负责工程材料的采购、运输、保管、使用等工作。

(4)人力资源部:负责施工人员的管理、培训、调配等工作。

(5)财务部:负责工程资金的管理、核算、审计等工作。

三、施工准备1. 技术准备(1)施工图纸会审:组织设计、施工、监理等单位对施工图纸进行会审,明确设计意图和施工要求。

(2)施工方案编制:根据施工图纸、现场实际情况和施工规范,编制详细的施工方案。

2. 施工现场准备(1)场地平整:对施工场地进行平整,确保施工环境符合要求。

(2)临时设施:搭建施工临时设施,如办公室、宿舍、食堂、厕所等。

(3)施工道路:修建施工道路,确保材料、设备运输畅通。

3. 加工订货计划根据施工进度计划,提前订购所需材料、设备,确保施工顺利进行。

四、主要施工方法及技术措施1. 地下连续墙施工(1)施工工艺:采用双槽开挖、钢筋笼制作、混凝土浇筑等工艺。

(2)质量控制:严格控制钢筋笼的尺寸、混凝土的坍落度、浇筑速度等。

2. 筏板基础施工(1)施工工艺:采用分层浇筑、振捣密实等工艺。

(2)质量控制:严格控制混凝土的配合比、浇筑厚度、振捣时间等。

3. 框架结构施工(1)施工工艺:采用钢筋绑扎、模板支设、混凝土浇筑等工艺。

(2)质量控制:严格控制钢筋的间距、模板的支撑、混凝土的坍落度等。

地下室施工组织设计

地下室施工组织设计

地下室施工组织设计地下室施工是指在建筑物或其他工程项目地下进行的施工活动。

地下室施工组织设计是指在地下室施工过程中,按照施工要求和工程进度,合理安排施工工序、施工流程和施工力量,制定出一套科学合理的施工组织方案,以保证工程施工质量和工期的完成。

1.施工工序的确定:根据地下室相关设计文件和施工要求,确定施工的主要工序,如地基处理、支护结构施工、地下室结构施工等。

在确定施工工序时,要考虑施工的先后关系和依赖性,确保各个施工工序之间的衔接和协调。

2.施工流程的制定:按照施工工序的先后关系和依赖性,制定出详细的施工流程。

施工流程要注重施工顺序的科学性和合理性,确保施工工序之间的衔接和协调,避免重复施工和交叉施工,提高施工效率。

3.施工力量的组织:根据工程规模和施工要求,合理安排施工人员和施工队伍的数量和结构。

要根据不同的施工工序和施工流程,确定所需的施工人员和施工设备,确保施工力量的充足和合理利用。

4.施工工具和设备的选择:根据施工工序的特点和要求,选择适合的施工工具和设备。

施工工具和设备的选择要考虑施工工序的施工速度、施工质量和施工安全等因素,确保施工工具和设备的可靠性和适用性。

5.施工方法和工艺的确定:根据施工工序和施工要求,确定适合的施工方法和工艺。

施工方法和工艺的确定要注重施工的规范性和可操作性,确保施工质量和安全。

6.施工管理和监督:根据施工工序和施工要求,制定出相应的施工管理和监督措施。

施工管理和监督要注重施工过程的质量控制和进度控制,确保工程的施工质量和工期的完成。

在进行地下室施工组织设计时,需要综合考虑工程的施工要求、地下室的特点和施工资源情况,科学合理地安排施工工序、施工流程和施工力量。

同时,要结合实际情况进行施工管理和监督,保证工程的施工质量和工期的完成。

地下室改造施工方案

地下室改造施工方案

一、项目背景随着我国经济的快速发展,城市化进程不断加快,地下室工程在建筑行业中扮演着越来越重要的角色。

为了满足人们对地下空间的需求,对现有地下室进行改造成为当前建筑行业的热点。

本文针对地下室改造工程,提出以下施工方案。

二、工程概况1. 工程名称:某地下车库改造工程2. 工程地点:某市某区3. 工程规模:改造面积约2000平方米4. 工程内容:主要包括地下室结构加固、防水、装饰装修、设备更新等。

三、施工方案1. 施工准备(1)组织施工人员、设备进场,做好现场布置;(2)对施工人员进行技术交底和安全教育;(3)对施工场地进行清理,确保施工环境安全;(4)对施工材料进行验收,确保材料质量符合要求。

2. 施工工艺(1)地下室结构加固1)检测地下室结构现状,确定加固方案;2)采用碳纤维加固、钢绞线加固、锚杆加固等加固方法;3)施工过程中,注意保护原有结构,避免对周围环境造成影响。

(2)防水处理1)对地下室进行全面检查,确定防水部位;2)采用防水涂料、防水卷材等防水材料进行施工;3)做好防水层施工后的检查和验收。

(3)装饰装修1)对地下室进行清理,确保墙面、地面平整;2)采用涂料、石材、瓷砖等装饰材料进行施工;3)做好装饰装修施工后的检查和验收。

(4)设备更新1)对现有设备进行检测,确定更新方案;2)采购符合要求的设备,确保设备性能;3)安装设备,并进行调试。

3. 施工进度安排(1)施工准备:10天;(2)地下室结构加固:15天;(3)防水处理:10天;(4)装饰装修:20天;(5)设备更新:10天;(6)验收:5天。

总计:70天。

四、质量控制措施1. 施工过程中,严格按照施工方案和施工规范进行操作;2. 对施工材料进行严格验收,确保材料质量;3. 施工过程中,加强质量检查,发现问题及时整改;4. 施工完成后,进行验收,确保工程质量符合要求。

五、安全措施1. 施工人员必须佩戴安全帽、安全带等安全防护用品;2. 施工现场设置警示标志,确保施工安全;3. 对施工人员进行安全教育和培训,提高安全意识;4. 施工过程中,加强安全管理,确保施工安全。

文化广场项目施工方案设计

文化广场项目施工方案设计

文化广场项目施工方案设计一、项目背景与概述随着城市化进程的加快,文化广场作为城市文化的重要组成部分,对于提升城市形象、丰富市民文化生活具有重要意义。

本项目旨在建设一个集文化、休闲、娱乐为一体的多功能广场,以满足市民日益增长的精神文化需求。

项目位于市中心繁华地段,占地面积约为XX 平方米,预计总投资为XX万元。

二、施工范围与目标本次施工范围包括广场地面铺设、景观绿化、照明设施、文化雕塑等。

施工目标是在确保安全、质量的前提下,按照设计方案和施工进度要求,高效完成广场的各项建设工作。

三、施工流程与时间安排施工流程主要包括:前期准备、土方开挖、基础施工、结构安装、装饰装修、景观绿化、照明安装、文化雕塑制作与安装等。

时间安排方面,预计总工期为XX个月,具体分为以下几个阶段:前期准备(XX个月):完成施工图纸设计、材料采购、施工人员组织等;土方开挖与基础施工(XX个月):进行土方开挖、地基处理等;结构安装与装饰装修(XX个月):进行广场主体结构建设、装饰装修等;景观绿化与照明安装(XX个月):进行广场绿化、照明设施安装等;文化雕塑制作与安装(XX个月):完成文化雕塑的设计、制作与安装;调试与验收(XX个月):进行设备调试、工程验收等工作。

四、结构设计方案结构设计方面,我们将采用钢筋混凝土框架结构,确保广场的稳定性和安全性。

同时,结合广场的功能需求,合理布置各功能区域,使广场整体布局美观大方。

五、材料选择与要求为确保广场的建设质量,我们将严格按照国家相关标准和规范,选择优质的材料。

主要材料包括:水泥、钢筋、石材、绿化植物等。

所有材料需符合环保要求,并具有相应的质量证明文件。

六、施工现场管理施工现场管理方面,我们将建立健全的施工管理体系,明确各岗位职责,确保施工现场的安全、有序。

同时,加强与其他参建单位的沟通协调,确保施工进度和质量。

七、安全与环保措施安全方面,我们将制定详细的安全管理制度和应急预案,加强施工现场的安全监管,确保施工人员的生命安全。

地下室工程施工方案(3篇)

地下室工程施工方案(3篇)

第1篇一、工程概况本工程为某住宅小区地下室工程,位于市区中心,占地面积约12000平方米,建筑面积约30000平方米。

地下室结构为框架结构,共三层,地下二层为车库,一层为设备用房,地上部分为住宅楼。

本工程地基基础采用桩基础,基础形式为钢筋混凝土灌注桩。

二、施工准备1. 施工组织设计:成立地下室施工项目部,明确各部门职责,制定详细的施工组织设计,确保施工顺利进行。

2. 材料设备:根据施工进度计划,提前备足施工所需材料,如钢筋、水泥、砂石等,并确保材料质量合格。

3. 人员配置:组织一支具有丰富经验的施工队伍,包括施工技术员、施工班长、质量检查员等,确保施工质量。

4. 施工方案:根据工程特点和施工要求,制定详细的施工方案,包括施工工艺、施工顺序、施工要点等。

三、施工工艺及流程1. 地基处理:采用桩基础,桩径为Φ600mm,桩长为20m,桩间距为1.5m。

桩基施工前,对场地进行平整,清除障碍物,并做好排水、降水工作。

2. 钢筋施工:按照设计要求,绑扎钢筋,确保钢筋间距、间距偏差等符合规范要求。

钢筋绑扎完成后,进行钢筋保护层的施工。

3. 模板施工:采用组合钢模板,根据施工要求,制作模板并组装。

模板安装前,对模板进行检查,确保无变形、裂缝等现象。

4. 混凝土施工:混凝土浇筑前,对模板、钢筋进行检查,确保符合要求。

混凝土浇筑时,采用分层浇筑、振捣密实,确保混凝土质量。

5. 防水施工:地下室防水采用SBS改性沥青防水卷材,施工前对基层进行处理,确保基层平整、干净、干燥。

防水层施工时,按照施工工艺要求,分层铺设、搭接严密。

6. 设备安装:地下室设备安装包括消防系统、排水系统、通风系统等。

设备安装前,对设备进行检查,确保设备质量合格。

设备安装完成后,进行系统调试,确保系统运行正常。

四、施工质量保证措施1. 施工过程中,严格执行国家有关施工规范和质量标准,确保施工质量。

2. 加强对施工人员的培训,提高施工人员的质量意识。

文化广场施工方案

文化广场施工方案

文化广场施工方案一、项目简介在城市发展的进程中,文化广场的建设与规划越来越受到重视。

文化广场作为城市的重要场所,不仅为居民提供休闲娱乐的空间,还承载着城市文化交流和展示的重要功能。

本文将针对文化广场的建设提出一套完整的施工方案,旨在创造一个具有独特风格和文化内涵的公共场所。

二、规划设计1. 建设目标文化广场的建设旨在打造一个中心地带的文化交流平台,提供丰富多样的文化活动,促进居民之间的社交与互动。

广场设计应包含文化展示区、休闲娱乐区、绿化景观区以及功能性建筑区,满足不同人群的需求。

2. 平面规划根据广场的地理位置和周边环境,合理规划广场的布局。

尽量保留原有的自然景观,同时引入创新设计元素。

将广场划分为多个功能区域,包括文化表演区、户外剧场、游乐区、休闲区和绿化景观区。

各个区域之间要有良好的联系和流通性。

3. 建筑设计在广场的功能性建筑区域,建议建设地标性建筑物,以增强广场的辨识度和吸引力。

建筑设计应符合当地的文化特色和建筑风格,尽可能融入周边环境中。

建筑物的外立面应注重美观性和独特性,采用适当的材料和色彩。

4. 绿化景观设计广场的绿化景观区域是提供居民休闲放松的重要空间。

设计师应选择具有鲜明特色和适应当地气候条件的植物进行绿化布局。

同时,要合理安排景观照明和座椅设施,提供舒适的休息环境。

三、施工流程1. 前期准备在施工前,需要进行详细的前期准备工作。

包括对场地进行勘测和评估,制定规划方案,编制施工图纸,进行环境影响评估等。

2. 场地平整首先需要进行场地的平整工作,清除原有的建筑物和障碍物,确保施工的顺利进行。

此外,还需要对地面进行土壤改良和均匀填充,以确保广场地面的稳定性。

3. 基础设施建设在场地平整之后,需要进行基础设施的建设。

主要包括排水系统、供电系统、照明系统以及通讯系统等。

这些基础设施的建设是保障广场正常运作的重要环节。

4. 建筑施工根据设计方案,进行建筑物的施工工作。

包括地面铺设、建筑结构的搭建、外立面的装饰等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

西湖文化广场二期地下室结构工程施工组织设计第一章编制说明一、编制依据1、西湖文化广场建设指挥部提供的西湖文化广场二期工程地下室结构招标文件(标书编号:ZCTC-03-303)。

2、省建筑设计研究院提供的西湖文化广场二期工程总平面图。

3、省建筑设计研究院提供的西湖文化广场二期工程基坑支护图。

4、省建筑设计研究院提供的西湖文化广场二期工程AB区地下室建筑图。

5、省建筑设计研究院提供的西湖文化广场二期工程AB区地下室结构图。

6、省建筑设计研究院提供的西湖文化广场二期工程H区地下室建筑图。

7、省建筑设计研究院提供的西湖文化广场二期工程H区地下室结构图。

8、省建筑设计研究院提供的西湖文化广场中心广场建筑安装工程图。

9、省建筑设计研究院提供的西湖文化广场中心广场基坑支护设计方案及设计修改说明。

10、省工程勘察院提供的《西湖文化广场岩土工程勘察报告》。

11、《现行建筑施工规大全》及部、省发布的有关规、规程。

12、部、省、市级单位发布的有关建筑施工、质量、安全文件。

13、省建工集团责任认证通过的ISO9002质量体系程序。

14、西湖文化广场中心广场地下室施工组织设计及施工进度计划。

二、方案说明西湖文化广场位于市区中心武林广场运河段北岸,北路西侧,东清新村及文晖路的南侧,其南面和西面均为运河所环绕,交通十分便利。

西湖文化广场占地13.6公顷,总建筑面积37.5万m2,建成后是集文化、娱乐、演出、展览、商务办公和休闲等功能为一体的城市公共设施,将成为室主要标志性建筑之一。

本工程施工组织设计的编制是在对施工现场进行实地详细踏勘、对目前在建各单位工程完成情况进行充分了解和对施工图纸经过认真细致的研究和分析,组织各类技术工程人员精心编制而成的。

这既是西湖文化广场中心二期地下室结构工程施工的投标技术性文件,亦将是指导实际施工的实施性施工组织设计。

本工程施工组织设计着重介绍了定位测量、基坑开挖、地下室结构、预应力、后浇带和塔吊安拆等施工方法与各项技术管理控制措施,同时重点介绍了工期、质量、材料与设备供应、安全生产、文明施工、环境保护、新技术应用和信息化管理等控制技术措施和组织管理措施。

充分体现了我公司对本工程承诺的质量、工期、材料与设备供应、安全生产和文明施工等有了强有力的措施保证与制度保障体系。

在确定施工总进度计划时,结合工程特点与施工难度、业主的招投标要求和我公司自身综合实力即技术装备、机械装备、人力资源、周转材料、资金装备等力量,并充分考虑了一期工程中心广场地下室结构与二期工程A、B、C、D、E 区基坑围护的关联和制约、二期工程四个相对独立而又相互联系的基坑(A、B、C、D、E区地下室基坑,H、J区地下室基坑,K区地下室基坑,D区北部局部较小基坑)之间的相互关系,AB区地下室结构与H区地下室结构相连成一体的关系和目前在建各单位工程的施工进度。

在确定施工质量计划时,结合工程特点、业主的招投标要求和我公司自身综合实力即施工经验、管理技术、人力资源、材料选型、资金实力等力量,并充分考虑了各分项工程的质量验收程序与常见质量通病的预防措施。

在确定工程安全生产、文明施工计划时,结合工程的社会影响力、业主的招投标要求和我公司自身综合实力即安全生产与文明施工经验、管理技术水平、人力资源配置、资金实力、社会关系等力量,并充分考虑了工程周边环境因素、关注施工进度形象、管理人员配备及各工种的文明施工管理措施与预防纠正措施。

西湖文化广场二期工程的桩基施工及围护桩工程现已接近尾声,一期中心广场正在施工二层地下室楼板。

“三通一平”待施工进场后再局部进行完善,尽量与业主及桩基施工单位相衔接,充分利用已有设施,避免不必要的空间及资源浪费,尽量缩短进场施工后的前期准备工期。

第二章工程概况一、工程概况西湖文化广场工程位于市区中心武林广场运河段北岸,北路西侧,东清新村及文晖路的南侧,其南面和西面均为运河所环绕,交通十分便利,建成后将成为城市标志建筑的大型建筑群体与市标志性文化活动设施,也将是市若干年后最具现代化的文化演出场馆,更无疑将是“艺术家展示才华的舞台,人民群众享受文化的殿堂”。

总用地面积占地13.6公顷,总建筑面积37.5万m2。

西湖文化广场二期工程由西湖文化广场建设指挥部负责兴建,省建筑设计研究院负责设计,省工程勘察院负责地质勘探,市建筑工程质量监督站负责工程质量监督,省工程建设监理公司负责工程监理,省地矿公司负责桩基施工。

西湖文化广场二期工程由A、B、C、D、E、H、J、K、L共计8个区组成。

其中A区为科技馆,7层建筑,空间安排为大厅、展厅、球幕电影,为裙房临近运河的标志性形体;B区为自然博物馆,与科技馆毗邻,西向主广场方向有共享空间和科技馆连成整体;C区为电影城(15个电影厅)、剧场、文化活动交流中心,二个剧团基地和一个音像市场;D区为以商务办公为主的主体塔楼和裙房;E区为展览馆,7层建筑;H、J区为辅助用房;K区为设备用房;L区为办公用房。

西湖文化广场二期地下室结构工程招标代理人为省建设工程设备招标,招标围为西湖文化广场二期工程A、B、C、D、E、H、J区地下室结构工程,包括地下室基坑土方开挖、地下室基坑围护和安装工程所需预留孔洞、预埋套管、预埋铁件。

本次招标由省重点建设工程招标投标办公室进行指导和监督管理。

二、周围环境本公司组织测量人员对现场进行多次踏勘和实地测量,并对照西湖文化广场二期工程基坑支护总平面图,对现场场容场貌、周边情况、附近陆地与水运交通状况,场区原有建筑物情况和拆迁现状有了比较清楚的了解。

西湖文化广场二期工程设计标高±0.00为绝对标高6.30m,现场自然地坪绝对标高为5.70m左右,相对标高-0.6米。

在基坑开挖前需与业主、监理、施工单位三方复测并记录。

西湖文化广场二期工程现场呈扇形位于中心广场(F区)的东北侧,东邻市交通要道北路,距北路最近处(J区)为13m,最远处(H区)为23m,南面(A、H区)离运河大约为80米左右,西面离运河最近处(E区)为10米左右,北面临近居民住宅楼,距居民住宅楼最近处(K区)为10m,最远处(D区)为37m。

北路路下有雨水、污水、电力、电信及煤气管道,基坑距煤气管道最近处为15m。

位于J区的铁资大厦、北路路边的四层建筑物(现为施工、监理办公用房)及一些临时商铺仍未拆除。

西湖文化广场二期工程现场北侧为砖围墙,东侧为北路路边的四层建筑物(现为施工、监理办公用房)、一些临时商铺和现场出入大门,西侧和南侧临近运河为广告宣传牌。

三、工程地质条件根据工程地质勘察报告,地表以下30m以的土层分布大致如下:第1-1层为杂填土。

表层普遍存在20-30cm厚水泥地坪,再下面为块石、砖瓦砾、煤渣等杂物,含少量粘性土,松散,透水性好。

本层约0.5-3.0m。

第1-2层为素填土。

软塑-可塑状粘性土、局部为粉质粘土组成,含较多有机质、少许砖瓦屑、植物根茎等。

第2-1层为粉质粘土,软塑-可塑状态,局部含云母、腐植物等,局部粉粒含量较高,夹少量粉砂团块,中压缩性。

第2-2层为粘质粉土、砂质粉土,稍密,含云母、有机质等,很湿。

粘粒含量较高,局部为粘质粉土或粉土夹粉质粘土,一般底部渐变为粘性土,中压缩性。

第3-1层为淤泥质粘土,该层土流塑,含有机质、腐植物等,局部夹淤泥质粉质粘土,高压缩性。

第3-2层为淤泥质粉质粘土,该层土灰色、流塑状态,含有机质、云母等,粉粒含量较高,夹较多粉砂、粉土团块及薄层,局部地段为淤泥质粘土与粉土互层,或为软塑粉质粘土,高压缩性。

第3-3层为淤泥质粉质粘土,该层土灰色、流塑状态,下部局部软塑,含有机质、云母及少许贝壳屑,局部夹淤泥质粘土或软塑粉质粘土,高压缩性。

第4-1层为粘土,灰色,流塑,局部软塑,土质均匀,接近淤泥质土,高压缩性。

第4-2层为粉质粘土,灰色,软塑,局部可塑,有机质含量较高,局部夹粉土团块。

第5-1层为粘土,黄褐色、灰褐色,可塑-硬塑,局部为粉质粘土,夹粉土团块,中偏底压缩性。

第5-2层为粘土,灰-灰褐色,软塑,局部可塑,中偏底压缩性。

埋深一般在地表下0.4-1.5m左右。

本工程基坑底所涉及到的土层基本上为③-3土层。

四、工程设计概况目前,西湖文化广场指挥部提供的西湖文化广场二期工程土建施工图仅有基坑支护设计图, AB区地下室建筑图、结构图, H区地下室建筑图、结构图,其余各区土建施工图均未提供。

西湖文化广场二期工程地下室基坑分为四个相对独立而又相互联系的基坑。

A、B、C、D、E区地下室为两层,共用一个基坑,A、B、C、D区开挖深度13.15m,E区开挖深度11.9m(西北角局部开挖深度13.15m),基坑围护采用钻孔灌注桩结合两道钢筋砼支撑挡土;H、J区为地下室一层,共用一个基坑,开挖深度7.5m (J区局部开挖深度8.4m),基坑围护采用钻孔灌注桩结合一道钢筋砼支撑挡土;K区地下室为一层,为一个基坑,开挖深度9.3m,基坑围护采用钻孔灌注桩结合两道钢筋砼支撑挡土(局部一道支撑);D区北部有一局部较小基坑,开挖深度6.8m,基坑围护采用钻孔灌注桩结合一道钢筋砼支撑挡土。

钻孔灌注桩围护桩外侧均采用深层水泥搅拌桩止水,侧局部被动区用水泥搅拌桩加固。

钻孔灌注桩围护桩直径为1000、800、700、600,桩身5砼强度为C25;水泥搅拌桩直径为700、600,基坑止水用搅拌桩桩身水泥(32.5普通硅酸盐水泥)掺量为15%,被动区加固用水泥搅拌桩桩身水泥(32.5普通硅酸盐水泥)掺量为7%。

;围护桩顶压顶梁、支撑和围檩采用钢筋混凝土,砼等级为C30。

西湖文化广场二期工程建筑结构安全等级为一级,安全使用年限为50年,地下室防水等级为二级,抗震设防分类标准为乙类建筑,抗震设防烈度为六度,抗震措施按七度设计,墙板、柱和梁等结构构件均按三级设计。

西湖文化广场二期工程地下室结构体系采用现浇钢筋混凝土框剪结构,并采用预应力。

采用大直径泥浆护壁钻孔灌注桩作为承载力桩基础,基础采用柱下承台、筏板及下翻地梁结构形式。

(AB区底板板厚800,局部1000;H区底板板厚600,汽车车道处为800)。

基础垫层采用250厚块石上铺150厚C15素砼;地下室底板、承台、地梁砼为C30R60,其余均为C40砼R60,抗渗标号S8,地下室砼均掺用12%UEA-H混凝土微膨胀剂等量替代水泥。

施工后浇带底板、楼板、墙板四周兜通,待结构结顶60天后,用C45砼浇筑密实,掺15%UEA-H并加强养护,AB区划分为6块;HH区划分为3块)。

地下室墙均采用MU10多孔粘土砖20mm,Ⅱ级钢10mm≤Ф≤32mm,Ⅲj15.24;地梁、柱及框架梁粗钢筋采用地下室围和深度均具有超常尺度,社会影响大,施工总体要求起点高,专业分包技术性强,工程测量定位要求高,结构施工标高多,质量目标要求高,施工总进度工期紧等诸多特点。
