***煤矿采掘工作面安装(撤除)管理办法为加强采掘工作面安装(撤除)的管理,保证安全生产和接续的正常进行,使采煤工作面安装(撤除)考核规范化、制度化、科学化。
保证工作面生产的正常和工作面的接续,特指定本管理办法。
一、指导思想为了做好采掘工作面设备、安全设施、物资材料的交接工作,进一步规范和完善采掘工作面安装(撤除)管理机制,优化资源配置,以机制促管理,以管理促效益,更好地实现物资材料的重复利用,提高物资材料的综合利用率,实现原煤成本最小化。
二、工作职责1、采煤、掘进副矿长:负责牵头重点工作面交接及重点工程的交接。
2、采煤副总:⑪负责牵头安装工区与采煤工区间的安装工程的交接。
⑫负责牵头采煤工作面回撤造条件与安装工区间的交接。
⑬参与采煤工作面撤除前的交接。
3、掘进副总⑪负责牵头掘进区队间的交接。
⑫负责牵头炮掘、综掘安装、撤除交接。
⑬负责参与零星工程的交接。
4、生产技术部(一)、采煤管理办公室:⑪负责采煤工作面交接及安装、撤除交接前期的现场检查,当现场具备交接条件时,汇报分管副总和线领导安排交接。
⑫参与采煤工作面的交接。
⑬负责采煤工作面安装(撤除)交接及交接全过程检查并做好记录。
(二)、掘进管理办公室⑪负责掘进单位交接前期的现场有关准备工作,现场具备交接条件时,汇报分管副总及专业领导安排交接。
⑫参与掘进工作面的交接。
⑬负责掘进工作面、综掘安装(撤除)交接及交接全过程检查并做好记录。
⑭掘进施工单位:按照掘进专业要求进行施工,保质保量按时完成所有工程。
5、资产管理办公室⑪参与采掘工作面安装、撤除交接。
⑫负责采煤工作面交接及采煤工作面安装、撤除全过程检查并做好记录。
⑬负责交接过程中对所分管的综机配件、单体支柱、三用阀、铰接顶梁等支护用品的盘点、清查、转账,并将结果上报经营管理部。
⑭负责对综机设备、机电设备、专用工具的质量和数量进行检查验收及交接,并做好记录。
6、机运综合管理办公室⑪参与采掘工作面交接。
⑫参与采煤工作面安装、撤除交接。
采煤工作面收尾安全技术措施

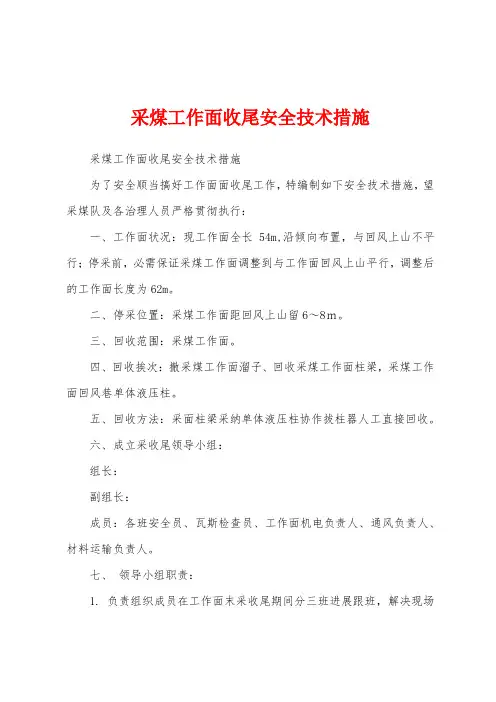

![采煤工作面收尾安全技术措施](https://img.taocdn.com/s3/m/142d5406a22d7375a417866fb84ae45c3b35c26c.png)
采煤工作面收尾安全技术措施采煤工作面收尾安全技术措施为了安全顺当搞好工作面面收尾工作,特编制如下安全技术措施,望采煤队及各治理人员严格贯彻执行:一、工作面状况:现工作面全长54m,沿倾向布置,与回风上山不平行;停采前,必需保证采煤工作面调整到与工作面回风上山平行,调整后的工作面长度为62m。
二、停采位置:采煤工作面距回风上山留6~8m。
三、回收范围:采煤工作面。
四、回收挨次:撤采煤工作面溜子、回收采煤工作面柱梁,采煤工作面回风巷单体液压柱。
五、回收方法:采面柱梁采纳单体液压柱协作拔柱器人工直接回收。
六、成立采收尾领导小组:组长:副组长:成员:各班安全员、瓦斯检查员、工作面机电负责人、通风负责人、材料运输负责人。
七、领导小组职责:1. 负责组织成员在工作面末采收尾期间分三班进展跟班,解决现场的安全问题。
1、负责讨论解决工作面末采收尾期间现场不能处理的安全问题。
2、负责工作面末采收尾完毕进展工作总结。
八、回收前的预备工作:1、停采前,保证工作面每15m沿走向开一联络小眼与回风上山连通,工作面长62m,共开3个联络小眼。
2、停采前的最终一个生产班,必需严格加强采面的工程质量的治理,排距、柱距及端面距符合作业规程的规定,若遇端面距超过规定的地段,必需打上顺山托梁加强支护。
3、停采前的最终一个生产班,必需保证采面煤壁平直、无伞檐,采面的浮货必需全部清扫洁净,保证采高不低于l.6米。
4、停采前的最终一个生产班,溜子只往前移动200毫米~300毫米,支柱打在新挂的顶梁的中间。
5、必需待整个工作面根本柱全部打齐,浮货全部清扫洁净且班队长对全采面的工程质量进展仔细检查确认全部到达合格前方可回收第四排支柱,回收下来的多余柱梁必需准时运出采面。
九、撤采面溜子:1、回收采面溜子前,必需把采煤工作面的浮煤全部清扫洁净,保证采面的高度不小于1.6m,方可回收采面溜子。
2、回收挨次:由采面机尾往下逐块进展回收,将拆下的链条、溜槽从最近的联络小眼或进、回风巷运出,摆放到指定位置。
《煤矿一级标准化检查问题汇总--地测》
![《煤矿一级标准化检查问题汇总--地测》](https://img.taocdn.com/s3/m/0cfa0c0984254b35effd34c9.png)
《煤矿一级标准化检查问题汇总--地测》国家局一级标准化验收问题汇总(地质灾害防治与测量专业)一、汾西矿业双柳煤矿:1.地测安全办公会议纪要应单独记录,不应与一通三防会议纪要合并,会议时间不具体。
2.地测信息系统上传山西焦煤集团与上传汾西矿业集团资料不一致,传集团公司缺钻孔台账、井田范围季节性河流台账。
3.工程地质资料台账中缺钻孔具体取样层位。
4.33(4)13工作面损失量计算图储量块段未明确标注。
5.逐年逐月采出量台账未及时更新。
6.33(4)19运巷测量原始记录本记录内容不全,缺页码编号。
7.采掘工程平面图相邻矿井的参数标注不全,缺积水情况、开采范围及开采年限,中央水泵房未标注水泵符号。
8.井上、井下水文地质钻孔综合成果台账未分开建立。
9.矿井充水性图未标注水文类型区域块段。
10.矿井防治水中长期规划报告中编审人员未签字。
11.33(4)19运巷超前探测设计会审意见没有根据现场实际情况提出可操作性指导意见,钻孔施工工艺中未规定钻孔孔口管的耐压时间及压力值。
建议1.尽快建立地面降雨量观测站和地面河流建立水文观测站,并按照地面防治水规定加强观测。
2.设立井下郭家山中央水仓各趟管路汇集导入沉淀池的涌水量的观测点,做好矿井涌水量科学有效数据的统计,真实反映1井下每月动态涌水量观测方法和计算依据。
二、汾西矿业贺西煤矿:(一)规章制度1.地测安全办公会议制度不符合要求,应由矿长主持,且会议纪要中未明确会议具体时间。
2.坑道透视仪发射机不能正常使用。
3.地测信息系统上传资料不全。
(二)地质1.生产地质报告编制单位的相关人员未签字审批。
2.3316材料巷实测剖面图更新不及时。
3.储量图的图例绘制不规范。
4.xx年年底回采率总结内容不全。
(三)测量1.3316材料巷原始记录草图未标明巷道名称;2.采掘工程平面图未标注相邻矿井高家庄煤矿开采范围及开采年限。
3.图纸没有审核人员签字。
4.地面沉陷观测记录不规范。
(四)防治水1.矿井充水性图中央水泵房水仓,水泵台数标注错误,缺水泵型号。
14092采面停采维护措施
![14092采面停采维护措施](https://img.taocdn.com/s3/m/578ed8a3960590c69ec376c4.png)
钟山区镇艺煤矿14092采煤工作面停采维护安全技术措施编制单位:钟山区镇艺煤矿生产技术科编制时间:二〇一八年九月六日14092采面停采维护安全技术措施贯彻学习签字表一、概况:9月6日,区安监局、汪家寨安监站一行对我矿进行了安全执法检查,针对“14092采面回风巷低负压采空区瓦斯抽放管路未接到位”等的问题,勒令矿井立即停止14092采面回采待各项安全隐患及问题整改到位经验收合格后,方可恢复采面回采作业。
矿井对监管部门执法指令高度重视,立即停止了14092采面回采作业,全力进行“回风巷接抽”及支柱调整等隐患整改工作;为确加强采面停采期间安全巡查及确保采面支护强度及支护质量,特编制如下安全技术措施:二、停采期间技术要求:1、立即停止14092采面回采作业,将工作面支护调整至最小控顶距,既2.4m,支护必须符合作业规程要求,成组架设,每根π型梁下三根支柱。
2、切顶排加强支护:严格按照作业规程要求,在切顶排支设密集支柱和戗柱,密集支柱在切顶排支柱空每棚支设1根,柱距(中对中)0.8m;戗柱每隔4m支设1根。
3、工作面棚顶用竹笆片、木背板背杠严实;采面支护成排、成行无歪斜,支柱迎山有力(3-5°迎山角);支柱防倒绳齐全,无泄压、漏液、失效等支柱;工作面内无倒放的支柱,必须全部支撑在采面切顶排。
4、保证采面浮煤清收干净,行人通道畅通,上下安全出口畅通。
5、工作面上下两巷畅通,材料、支柱等堆码整齐。
6、工作面上下顺槽切顶线处用单体液压支柱设置“关门主”,关门主间距0.3m。
三、维护施工顺序:整改采面合格支柱→将采面支护调整至最小控顶距→清收采面浮煤→补充缺少的密集支护和戗柱→检查补充防倒绳。
四、主要安全技术措施:(一)保证采面支护质量措施1、施工队严格按照措施要求采面支护进行整改和完善,确保采面支护质量和支护强度。
2、采面整改的施工顺序严格按照以上措施要求进行整改,直至整改完成为止。
3、带班矿领导、安全员、瓦检员每班对采面支护及瓦斯情况进行检查,发现问题立即安排回采对维护组人员进行处理或整改,确保采面通风及瓦斯情况正常,支护符合作业规程要求。
××煤矿×××综采工作面末采安全技术措施
![××煤矿×××综采工作面末采安全技术措施](https://img.taocdn.com/s3/m/4e4e8827647d27284b7351d6.png)
××煤矿×××综采工作面末采柔性网贯通安全技术措施负责人:编制人:××编制单位:××队编制时间:××年××月××日审批栏目录一、×××综采工作面概况和末采段地质条件 (1)二、回撤通道支护情况 (1)三、危险源辨识 (1)四、贯通前期准备工作 (3)(一)采高调整及顶底板控制 (3)(二)矿压观测 (3)(三)贯通标识准备 (3)(四)工作面铺网前材料、工具等设备准备 (4)五、贯通过程及安全措施 (5)(一)贯通过程主要工序 (5)(二)打眼时的安全技术措施 (5)(三)树脂纤维网运输安全技术措施 (6)(四)工作面上网、铺网安全技术措施 (7)(五)铺网时的安全技术措施 (10)(六)贯通过程及贯通质量控制安全技术措施 (10)(七)预防冒顶、片帮安全技术措施 (11)(八)贯通清煤安全技术措施 (12)(九)挑梁及连网安全技术措施 (13)(十)煤质保证安全技术措施 (13)(十一)防治水安全技术措施 (13)(十二)材料使用、回收等管理规定 (15)(十三)其他安全措施 (15)六、通风要求及避灾路线 (16)(一)通风要求 (16)(二)避灾路线 (17)七、劳动组织 (17)(一)人员分工 (18)(二)人员防护要求 (18)为了保证×××工作面末采铺网质量、安全顺利贯通,特编制如下措施,要求参加人员必须严格执行。
一、×××综采工作面概况和末采段地质条件×××综采工作面推进长度××m,工作面长度258.3m,面积××万㎡,煤层底板标高1121.06~1133.09m。
根据地测提供资料,正常回采期间,工作面正常涌水量为103m³/h,最大涌水量为428m³/h。
综采(放)工作面收作管理规定(暂行)

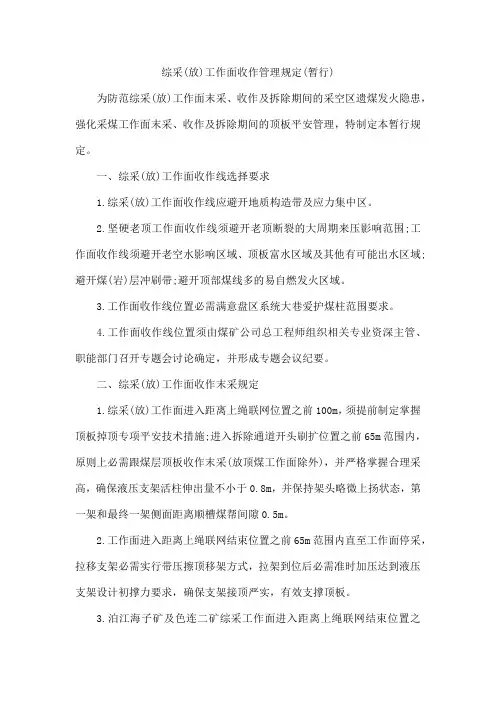

![综采(放)工作面收作管理规定(暂行)](https://img.taocdn.com/s3/m/ee6376b882d049649b6648d7c1c708a1284a0afe.png)
综采(放)工作面收作管理规定(暂行)为防范综采(放)工作面末采、收作及拆除期间的采空区遗煤发火隐患,强化采煤工作面末采、收作及拆除期间的顶板平安管理,特制定本暂行规定。
一、综采(放)工作面收作线选择要求1.综采(放)工作面收作线应避开地质构造带及应力集中区。
2.坚硬老顶工作面收作线须避开老顶断裂的大周期来压影响范围;工作面收作线须避开老空水影响区域、顶板富水区域及其他有可能出水区域;避开煤(岩)层冲刷带;避开顶部煤线多的易自燃发火区域。
3.工作面收作线位置必需满意盘区系统大巷爱护煤柱范围要求。
4.工作面收作线位置须由煤矿公司总工程师组织相关专业资深主管、职能部门召开专题会讨论确定,并形成专题会议纪要。
二、综采(放)工作面收作末采规定1.综采(放)工作面进入距离上绳联网位置之前100m,须提前制定掌握顶板掉顶专项平安技术措施;进入拆除通道开头刷扩位置之前65m范围内,原则上必需跟煤层顶板收作末采(放顶煤工作面除外),并严格掌握合理采高,确保液压支架活柱伸出量不小于0.8m,并保持架头略微上扬状态,第一架和最终一架侧面距离顺槽煤帮间隙0.5m。
2.工作面进入距离上绳联网结束位置之前65m范围内直至工作面停采,拉移支架必需实行带压擦顶移架方式,拉架到位后必需准时加压达到液压支架设计初撑力要求,确保支架接顶严实,有效支撑顶板。
3.泊江海子矿及色连二矿综采工作面进入距离上绳联网结束位置之前65m范围内:(1)原则上严禁留护顶煤回采,的确因煤层伪顶或直接顶破裂,需要留少量护顶煤回采的,所留护顶煤厚度不得超过300mm,误差200mm。
(2)无特别缘由,末采期间留护顶煤厚度超过500mm的,所在煤矿公司必需组织严厉追查处理,追查处理结果报西部煤电集团平安监察部、生产技术部、通防地质部备案。
4.综采(放)工作面进入距离上绳联网位置之前100m范围内,工作面两顺槽应超前实行补强加固措施,补强加固范围直至超过停采线以外不少于30m。
最新停复工通知单
![最新停复工通知单](https://img.taocdn.com/s3/m/a10ef6da541810a6f524ccbff121dd36a32dc460.png)
1、复工前由调度室组织相关科室进行检查,符合复工条件后签发复工通知单后施工区队方可复工生产。
2、复工前区队组织职工学习工作面规程措施,经考试合格后方可上岗。
3、复工时要严格执行复工安全技术措施。
4、复工第一个班各队要安排队干跟班指挥,确保安全顺利复工生产。
5、通风二队及相关区队做好复工后“一通三防”及相关工作。
2、停工前,掘进工作面永久支护必须到迎头,巷道文明生产符合标准化要求。
3、停工期间,施工队在掘进工作面安排好排水、监护工作面管理工作。
4、施工区队要严格执行停工安全技术措施,并做好贯彻学习记录。
签
字
施工区队
业 务 部 门
生产科
地测科
调度室
机电动力科
安管科
工程科
通风队
副 总 工 程 师
分 管 领 导
总工程师
羊场湾煤矿掘进工作面停工通知单
工程名称
Ⅱ020601运输顺槽
施工单位
龙煤公司三十六工程处
停工日期
年 月 日 班
工
程
简
要
概
述
及
要
求
一、工程概况:
巷道名称:Ⅱ020601运输顺槽
掘进目的及用途:运输、通风、行人、敷设管路、缆线
设计长度:2696.4m
二、停工要求:
1、停工前,调度室组织人员对工作面进行停工检查,并将检查问题及时反馈于施工队,由施工队处理完毕,符合停工条件后方可停工。
通 风
机 电
掘 进
机电矿长
生产矿长
签收
生产科
安监科
调度室
机电科
通风科
地测科
驻矿安监处
编制日期:2015年9月 20日
工作面停采期间防灭火措施
![工作面停采期间防灭火措施](https://img.taocdn.com/s3/m/def357f326fff705cc170af6.png)
工作面停采、回撤期间防灭火安全技术措施为确保工作面停采、回撤期间的防灭火工作正常有序进行,特编制如下安全技术措施。
一、采煤工作面防灭火措施:(一)停采前的准备工作:1、通风区负责准备好封闭工作面所需的材料,以备停采期间根据需要临时封闭工作面,检查各工作面防火门情况,保证墙体牢固,挡板槽通畅,防火门挡板数量足够。
2、停采、回撤期间,通风区、综采区对井下停采机必须全面检修一次,并准备好相应的备用配件,确保能够随时开机停采。
3、通风区负责全面检修井下的注氮管路系统和束管监测系统,做到管路通畅、严密不漏气,束管采样器及控制阀门完好,确保停采、回撤期间内能正常使用,监测数据准确。
4、通风区负责检查井下安全监测系统,保证线路完好通畅,传感器吊挂位置符合规定并对各探头进行调校,保证监测数据准确,并定期安排人员进行维护调校。
5、停采、回撤前综采区必须提高工作面的煤炭回采率、严禁留有浮煤和顶煤;回采工作面进、回风巷内禁止堆积浮煤;综采队负责停采埋管、束管埋管的拉移,确保停采管及时拖移到位,完好不得损坏。
(二)防灭火措施:1、停采后,根据调风方案,减少各采煤工作面风量,降低工作面上下出口压差,减少采空区漏风。
2、采煤工作面停采后,分别在各工作面进风隅角挂设风障,以减少进入采空区的漏风,风障的挂设必须符合要求。
3、加强瓦斯检查管理工作;安排专职瓦检员每天三班、每班不少于两次对各工作面上隅角、回风流中CO、CO2、CH4、O2的浓度、温度进行检测,并及时汇报通风区和矿调度,每天以日报的形式报矿有关领导部门审批、审阅。
4、每班瓦检员必须对工作面进行认真检查,发现有温度升高、煤壁挂红、挂汗以及气味异常等现象时,必须立即汇报通风区值班干部和矿有关领导。
5、通风区在停采期间必须安排科室领导每天对各类检查数据进行审查。
6、采煤工作面停采、回撤期间,瓦检员除检查上隅角外,必须在工作面支架间设观测点,每隔30架观测一次CO浓度、温度情况,如果检查发现工作面上隅角CO浓度达到0.0024%或回风流中的CO浓度超过0.0024%且呈上升趋势、温度升高或工作面发现有其他发火征兆时,必须汇报矿有关领导采取措施,立即对工作面采空区进行注氮,注氮时间及天数由矿总工程师根据自然发火征兆决定。
综采工作面初采、初放及末采管理规定
![综采工作面初采、初放及末采管理规定](https://img.taocdn.com/s3/m/259c366aff4733687e21af45b307e87101f6f8f8.png)
综采工作面初采、初放及末采管理规定综采工作面工作面初采、初放及末采管理规定为规范末采期间作业人员操作行为,确保安全、合理回采。
特制定本规定:一、开采方案:工作面推进至距停采线10米时,拆除SGB620/40型后部煤溜,停止回收部分支架后部煤,采煤队先按照由外往里顺序加固3401运输顺槽2、3401运料绕道、3401运输顺槽3、3401运输顺槽4、3401回风顺槽1、3401回风顺槽2,然后,经安全科组织相关科室联合检查无安全隐患后开始回采作业,采高要控制在2.3-2.4m,回采过程铺金属顶网,网和网之间采用10号铁丝搭接10cm,环环相连,一扣三扭。
采至距运料绕道10米处停止回采。
二、安全技术措施:1、所有作业人员都要熟悉末采期间各种注意事项和避灾线路。
2、工作面必须设置专职的安全员、瓦斯员进行现场监管,安全员要把好当班的安全关,并负责观察顶板情况和严格监督措施的实施;瓦斯员必须严格按规定检测工作面及回风上隅角等各地点的瓦斯浓度和CO2浓度,一旦超限,必须立即停止作业,撤出所有人员。
3、末采期间,必须加强工作面工程质量管理及现场管理,确保工作面“三直两平”,上下出口畅通,调整好工作面支架的支护状态,确保工作面支架初撑力不小于25.2MPa;压力大时,要在支架下增打液压柱加强支护。
提高支架的切顶支护效果和两顺槽的切顶支护质量,确保工作面采空区顶板充分垮落,减小工作面前方煤体的集中支承压力,采空区悬顶面积大于2m×5m时,必须强制放顶。
4、末采期间,现场必须严格执行“先支后回,先支后拆”的支护原则,严禁空顶作业。
严格执行现场安全确认制度(即每班作业前由跟班队长、班组长、安全员、瓦斯员和现场作业人员,进行集体安全确认,确认安全并签字后方可组织生产)和工作面支护质量四人联合鉴定制度。
5、联网工联网时必须站在支护齐全可靠的地点作业,割煤后及时移溜移架,并及时护帮。
6、末采期间,要合理组织进行生产,不得超强度作业。
矿井停产放假期间及恢复生产安全技术措施
![矿井停产放假期间及恢复生产安全技术措施](https://img.taocdn.com/s3/m/798dffee770bf78a652954ba.png)
郑州市昌隆煤业有限公司矿井节假日停产和恢复生产方案及安全技术措施二0一六年矿井节假日停产和恢复生产方案及安全技术措施根据登封市煤炭管理局关于贯彻落实国发…2016‟7号文及省市相关要求的紧急通知(登煤字…2016‟27号)文件要求,结合矿井实际情况,特制定郑州市昌隆煤业有限公司(以下简称昌隆煤业)节假日停产和恢复生产方案及安全技术措施如下:一、指导思想以贯彻落实《国务院关于煤炭行业化解过剩产能实现脱困发展的意见》(国发…2016‟7号)和《关于进一步规范和改善煤炭生产经营秩序的通知》(发改运行…2016‟593号)为契机,进一步落实《关于全市煤矿重新确定产能工作的通知》(郑煤…2016‟25号)等上级相关工作会议精神,昌隆煤业特制定矿井节假日停产和恢复生产方案及安全技术措施,以规范和改善矿井生产经营情况,推动矿井实现脱困发展。
二、矿井节假日停产和恢复生产组织措施为严格执行节假日停产和恢复生产工作制度,确保安全的组织停产和生产,矿井特成立节假日停产和恢复生产领导小组:组长:赵松森副组长:赵嵩亚景俊锋张松昌秦战立程志军成员:秦俊敏刘志敏刘书涛李跃伟董俊省赵振铎周俊锋周孟东刘彦超张俊强刘占国郝江峰王庆和郝慧锋王乾领导小组下设办公室,办公室设在生产科,生产矿长赵嵩亚担任办公室主任,全面负责矿井节假日停产和恢复生产的各项工作落实。
三、工作方案1、根据上级要求,严格落实276个工作日制度,按照276个工作日重新确定生产能力,矿井设计生产能力为15万吨/年,现重新确定生产能力为13万吨/年。
2、生产技术科根据13万吨/年重新编制年度生产作业计划,并报登封市煤炭管理局和郑州市煤炭管理局重新备案。
3、保证职工正常节假日休假休息,法定节假日及周日一律不安排生产。
4、生产科要加强劳动组织和生产管理,严禁向所属区队下达超法定生产能力的生产经营指标。
5、276个工作日组织生产方案向煤炭管理部门备案,向社会和矿井全体干部职工进行通告,接受行业监管和社会监督。
工作面停采技术安全措施
![工作面停采技术安全措施](https://img.taocdn.com/s3/m/f1d15212182e453610661ed9ad51f01dc3815777.png)
工作面停采技术安全措施经我公司领导研究决定,为确保顺利通过6月底矿井联合试运转验收,于202x年4月1日到5月31日对我公司S2201综采工作面停止回采,工作面现已推进到停采线向里K0+268米处,工作面煤层稳定,顶板完好,上、下顺槽地质构造稳定,工作面顶板压力小。
为确保停采后工作面的安全,特编制本安全技术措施,望相关作业人员严格执行。
一、综采工作面停采前准备工作:1、综采工作面停采前,工作面要备齐停采后采场管理的支护材料:型号DZ-3500、DZ-4000支柱数量不少于50根,放置在设备列车50m外支护完好,顶板完整的安全地方,靠人行道一侧码放整齐,不得影响通风、行人和运输。
2、综采工作面停采前,完善该工作面的排水设施。
3、综采工作面停采前,必须对工作面调采完毕,最后一刀煤必须将工作面煤壁割直、刮板机移成一条直线并将采煤机摇臂降下,液压支架并成一条直线,并将工作面液压支架伸缩梁收回、前护帮板顶紧煤壁,严禁留有伞檐,严禁空顶。
4、综采工作面停采前,必须将工作面、工作面前后刮板运输机和液压支架底部及架间的浮煤、杂物清理干净,同时将两顺槽杂物清理干净物料堆放整齐。
5、综采工作面停采前,乳化液浓度必须达到5%,液压支架初撑力24Mpa,液压支架必须维修完好;如有卸压、失效的单体支柱必须及时更换。
6、综采工作面停采前,上、下两顺槽的超前支护支设长度不得小于20m,必须安设防倒防坠设施,且运输顺槽按规程要求支设二排,柱间距为1m,并保证行人宽度不小于0.7m。
(即:上帮一排支设在靠转载机一侧0.2m,下帮一排支设在距帮0.4m),回风顺槽支设两排,柱间距为1m。
(即:距两帮0.3m各支设一排),所支设的单体支柱必须有效规范,如有顶板破碎处,必须加强支护。
7、综采工作面停采前,必须保证上下安全出口、人行道畅通。
8、综采工作面停采前,将工作面上、下顺槽的尾巷、液压支架尾部与采空区接触处全部用黄土装袋码放接顶填实,以减少采空区的供风量,并每两天一次对工作面喷洒阻化剂,确保停产期间安全。
关于煤矿年度停产检修工作安排的通知1.
![关于煤矿年度停产检修工作安排的通知1.](https://img.taocdn.com/s3/m/986be93c5bcfa1c7aa00b52acfc789eb172d9e38.png)
关于煤矿年度停产检修工作安排的通知签发:为保证矿井安全生产持续稳定,以及主要大型生产设备的安全经济运行,确保停产检修期间井上、下各项检修工作安全顺利进行,结合矿井实际,特下发本通知,请各单位遵照执行。
一、成立停产检修领导小组组长:总经理副组长:生产副总经理、机电副总经理、安全副总经理、总工程师采煤副总经理各专业副总工程师成员:各部门负责人领导小组下设办公室,办公室设在调度指挥中心,值班领导兼办公室主任,组织协调停产检修期间各项安全管理工作。
1.生产副总经理是矿井停产检修工作的第一责任者,负责检修工作的总体安排和组织制定实施方案,掌握总体进度和监督安全措施的落实。
2.安全副总经理是矿井停产检修工作的安全第一责任者,负责停产检修期间安全工作。
3.总工程师负责组织制定检修安全技术措施,分管副总师具体负责分管范围检修项目技术措施的编制和贯彻。
4.机电副总经理是停产检修期间各大系统的协调总指挥者,主要对井上下提升、运输、供电、供水、供风等各项工作监督落实。
5.各专业副总师按照一工程一措施原则负责安全技术措施的审批,要求于4月27日前全部审批结束。
6.调度指挥中心和技术科制定检修计划,技术科编制和审查矿井检修措施,防冲副总师牵头负责措施审批工作。
7.动力部、机运部负责编制机电范围内的计划和措施、同时负责对外围工程的协调、质量及进度监管工作。
8.通防部负责检修期间甲烷、风筒等监测监控正常上传的监管以及向上级监管部门的报备工作及对“一通三防”范围内的计划和措施负责。
9.调度指挥中心是检修工作的协调指挥部门,负责检修工作的调度、协调、落实兑现,同时坚持每天下午检修专题会议的组织召开,检修结束后对本次检修过程中经验、教训的总结。
10.安监部负责监督、落实安全措施,捋出检修期间的安全重点工作,重大检修项目必须派人现场盯班;并负责本次工作以红头文件形式向县局报备,调度指挥中心做好配合。
二、检修时间安排矿井年度检修计划时间分为两个阶段,共计9天时间;第一阶段主井提运系统为4月28日8时至5月2日,计划5天时间;第二阶段副井提升系统5月3日8点至5月7日8点,计划4天时间,副井检修期间井下采掘系统不受影响,矿井正常组织生产;主要检修工作如下:(一)主井:1.2023年4月28日至2023年4月29日主井南、北计量仓底板更换。
综采工作面停采专项安全技术措施
![综采工作面停采专项安全技术措施](https://img.taocdn.com/s3/m/10b6e391ac51f01dc281e53a580216fc710a5349.png)
监督与检查工 作的考核与奖
惩机制
措施调整与优化
根据实际情况 对安全技术措 施进行动态调 整,确保措施 的有效性和适 用性。
0 1
定期对安全技 术措施进行评 估和优化,提 高措施的科学 性和可行性。
0 2
加强与相关部 门的沟通与协 作,共同监督 安全技术措施 的执行情况, 确保措施的落 地和执行效果。
综采工作面停采 前需对液压支架 进行全面检修和 维护,确保其处 于良好状态。
对采煤机、刮板 输送机和皮带输 送机等设备进行 常规检查,及时 更换磨损件。
对供电系统进行 检修,确保电缆 、开关等电气设 备正常运行。
对工作面通风系 统进行检查,确 保风流顺畅,防 止瓦斯积聚。
停采前的通风调整
风量调整:根据工作面的实际 情况,对通风设备进行合理配 置和调整,确保风量充足。
确保撤离过程中 的安全和秩序
设备停机与安全防护
设备停机:关闭采煤机、 刮板输送机、破碎机等设 备,确保停采期间设备处
于安全状态。
安全防护:加强工作面支 护,确保顶板、煤壁稳定; 设置警戒线,禁止人员进 入停采区域;对停采区域 进行封闭管理,防止外部
人员进入。
通风管理:加强通风管理, 确保工作面空气质量符合 标准;对停采区域进行封 闭管理,防止瓦斯积聚。
废弃物分类:对综采工作 面产生的废弃物进行分类, 明确各类废弃物的处理方
式。
环保要求:遵循国家和地 方环保法规,控制废弃物 的排放和处理对环境的影 响,确保综采工作面的安
全与环保。
废弃物处理:采取合理有 效的处理方式,如回收利 用、焚烧、填埋等,确保
废弃物得到妥善处理。
监测与评估:建立废弃物 处理和环保要求的监测与 评估机制,及时发现问题 并采取相应措施,确保综 采工作面的安全与环保。
2016年1号文考试题详解
![2016年1号文考试题详解](https://img.taocdn.com/s3/m/39068c1152ea551810a6873d.png)
界沟煤矿2016年一号文考试题一、填空题:1、对责任范围内发生安全生产事故的,要实行问责制。
按照“谁承担、谁负责、谁落实”的原则,基层单位党、政负责人是本单位安全管理的主要负责人,必须亲自抓、负总责。
2、坚持“初撑力、初锚力第一”原则,强化采、掘、修重点地段的矿压监测监控,严格执行敲帮问顶制度,规范使用超前临时支护。
3、坚持“企业是学校、岗位是课堂”的培训理念,实现三个目标,即:全员培训覆盖率100%,特殊工种持证率100%、管理人员持证率100%4、严格执行国家安全监管总局33号令《煤矿领导带班下井及安全监督检查规定》;坚持人员定位、信息平台、调度汇报“三位一体”考核。
5、各单位要严格落实《界沟煤矿“两个规范”管理办法》,进一步规范干部管理行为、规范职工操作行为,消除安全事故隐患,不断夯实安全管理基础。
6、新产品必须符合国家有关安全规定、标准要求,证件齐全,并经评估鉴定后方可推广使用。
7、凡有水害威胁的采掘头面,没有制定防治水措施、有措施不落实或落实不到位的罚责任单位5000元。
8、管技人员当月没有完成矿规定的最低下井数、井下带班数,取消当月安全效果奖励。
9、矿安检员现场发现“三违”人员,必须立即制止,及时帮教,对于轻微“三违”、一般“三违”人员要现场给予处罚,对于严重“三违”人员,要当日下发“三违”人员学习通知单。
10、对严重“三违”人员罚款500元,后果严重的罚款1000元,严重“三违”人员进“三违”学习班学习,触犯公司红线的一律解除劳动合同。
11、群体违章是指3人及以上人员在同一地点共同参与同一违章事件。
群体违章事件一律从严从重处罚,并实行责任连带。
12、参与群体违章的人员一律到培训中心学习不少于七天,视情节罚款200-1000元;情节严重的给予开除,罚款1000元;造成事故的将追究其责任,触犯法律者将移交司法部门追究其法律责任。
13、基层区队要加强对“三违”人员的日常帮扶,要管教并举,不准以罚代教,以罚代管。
重视停采等采煤面的安全隐忧(二篇)
![重视停采等采煤面的安全隐忧(二篇)](https://img.taocdn.com/s3/m/9fc13e14c950ad02de80d4d8d15abe23482f03ef.png)
重视停采等采煤面的安全隐忧在当前严峻的煤炭行业形势下,煤炭企业们都在想方设法如何活下去,不管是见诸媒体报端的报道中,还是许多煤炭企业应对当前困境的措施里,很多企业都提出了推迟开采、停采经济效益差采煤工作面的做法,这对当前深陷脱困泥潭的煤炭企业来说,虽不失为一种渡难关的有效方法,但是这其中的煤炭资源浪费问题应该引起足够的重视。
煤炭是不可再生的有限资源,受矿井地质构造、煤炭赋存条件、煤炭种类和质量、矿井灾害等诸多影响,有些煤矿的部分煤层生成较薄或极薄,瓦斯、水害等灾害较重,煤层地板软或顶板破碎,煤炭发热量较低售价不高,再加上开采成本较高,这些煤层综合经济效益较差。
在过去煤炭市场形势较好时,这些综合经济效益性较差的煤层也被煤炭企业肥瘦搭配、有计划地开采,得到了较好综合利用。
如今,煤炭行业形势持续低迷,煤炭销售市场竞争激烈,煤炭企业背负很大的成本压力,降本增效、解困突围成为了煤炭企业的当务之急。
由此,煤炭企业在新采区、新煤层、新采煤工作面投产前进行的经济效益论证上,加大开采那些煤层较厚、灾害较轻、煤种或煤质较好、市场竞争力强、开采成本较低的煤层的开采力度,而那些综合经济效益性较差的煤层就成为了鸡肋,甚至干脆在采区设计、采煤工作面布置上就予以丢弃。
在当前困难面前,有些煤炭企业把1米多厚的薄煤层都抛弃不愿开采,有些煤炭企业在采区设计上干脆避开灾害相对较重的煤层,还有些煤炭企业干脆以地质条件差、地损、留设煤柱、开采困难等名义丢掉经济效益差的煤层。
实质上,那些暂缓开采或停止开采的煤层随着矿井生产系统变化、采空区、安全等因素的影响,到了以后根本无法再得到有效开采,到最后只能被丢弃,这从煤炭资源综合利用上是不划算的,甚至是严重的煤炭资源浪费。
从煤炭资源保护的角度来说,这些被白白扔掉、丢弃的煤炭资源是非常可惜的。
当前,薄煤层或极薄煤层机械化开采技术在南方很多煤矿已相对成熟,只要选择合理的采煤设备完全可以得到安全有效开采。
复杂条件下综采采煤工作面停采线的选择分析
![复杂条件下综采采煤工作面停采线的选择分析](https://img.taocdn.com/s3/m/355bf60008a1284ac9504356.png)
复杂条件下综采采煤工作面停采线的选择分析泉沟煤矿矿井始建于1958年,原为新泰县小煤窑,先后经过几次改扩建。
1980年达到核定生产能力生产能力45万t/a。
1993年12月30日注销设计生产能力。
2007年2月完成矿山改制,企业名称由新汶矿业集团泉沟煤矿有限公司变更为山东盛泉矿业有限公司。
矿井资源枯竭,现在处于矿井的收缩开采阶段,主要开采断层煤柱和大巷保护煤柱,井筒保护煤柱,矿井开采条件复杂,断层应力、采空区应力集中。
为保证回采工作面回撤期间的安全,认真研究、深入讨论41501外采煤工作面末采及撤除期间顶板应力显现剧烈的原因,为同类条件下停采线的确定和末采期间的管理积累经验。
一、41501外面概况41501外面位于山东盛泉矿业有限公司中部,是-115四采运输巷、四采总回的保护煤柱,以北为F14-1大断层,落差40-80米;以东为F4大断层,落差18-150米,上距十一层煤60米,上覆十一层煤已经开采,仅仅保留巷道两侧各30米的煤柱。
上距十三层煤17米,上覆十三层煤西侧已经全部开采。
41501外面走向长度180米,倾斜长度100米。
附图1:2016年11月27日夜班工作面推采至距停采线20.4m处,由于11月生产任务已完成,27日放假一天,并于28-29日全矿井检修两天,41501外采煤工作面停产3天。
30日早班开工时发现全面出现明显的压力显现,溜头至25节机道内顶板局部出现离层现象。
12月2日中班推采时开始铺设金属菱形网,3日中班42-55节断层处受来压影响局部顶板漏顶。
7日中班停止移架,拆除支架与溜槽连接并开始打锚杆。
支护到第二排锚杆时由于顶板变化较为剧烈,决定将煤机停在工作面溜尾,停止割煤,由掘进项目部炮采1个循环后支设第三排及第四排锚杆。
15日早班开始撤除液压支架,撤除至第10架时顶板出现剧烈的下沉现象,从第10架向上30米,顶板从煤壁断开,整体下沉1米,决定对工作面下半部卧底清理后再进行撤除。
(完整)停头 停采 通知书
![(完整)停头 停采 通知书](https://img.taocdn.com/s3/m/fa06b9b469eae009581becfb.png)
徐家沟煤矿回采工作面停采通知书
编号:
(区队):
你队回采的工作面,已采至停采线,请于工作面回采到位后必须停采,收尾搬家后三天内搬完上下巷内所有的设备材料,并通知通风区在上下巷打好密闭.
示意图:
编制人: 年月日
徐家沟煤矿掘进巷道停头通知书
编号:
(区队):
队施工的巷道,号测点前米
停头,按规程要求,掘进到给定位置后,必须停止掘进,巷道内杂物,不用设备搬完,清理好文明卫生,并通知矿安质科和生产科进行质量验收。
示意图:
编制人:年月日。
有限公司采煤工作面回撤流程
![有限公司采煤工作面回撤流程](https://img.taocdn.com/s3/m/95efe63814791711cd79172e.png)
采煤工作面回撤流程
煤矿采煤工作面回撤工作相关单位工作职责、工作标准
1生产科
1.1工作职责
1.1.1下发停采通知及现场标定停采线
1.1.2负责与机电科结合制定合理的回撤方案。
1.1.3负责对回撤工程的监督、验收及回撤过程的安全管理工作。
1.14负责回撤工作结束后的鉴定工作。
1.2工作标准
1.2.1工作面回采结束前20天下达停采通知书。
1.2.2制定的回撤方案科学、合理。
1.2.3严格对回撤准备、回撤过程及回撤结束时各环节的验收管理工作。
2机电科
2.1工作职责
2.1.1负责与生产科结合制定合理的回撤方案。
2.1.3负责对回撤工程的监督、验收及回撤过程的安全管理工作。
2.14负责回撤工作结束后的鉴定工作。
2.2工作标准
2.2.1制定的回撤方案科学、合理。
2.2.3严格对回撤准备、回撤过程及回撤结束时各环节的验收管理工作。
3安检科
3.1工作职责
3.1.1负责回撤前、回撤过程的安全检查、隐患落实以及回撤结束参与现场鉴定工作。
3.2工作标准
3.2.1严格对回撤准备、回撤过程及回撤结束时各环节的验收检查管理工作。
4调度室
4.1工作职责
4.1.1负责整个回撤的协调管理工作。
4.2工作标准
4.2.1协调工作做到科学、合理,调度有力。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
**工贸有限公司**煤矿
采煤工作面停采通知单**工贸有限公司**煤矿生产技术科
**工贸有限公司**煤矿
采煤工作面停采通知单
采煤队、矿有关部门:
采煤队所开采的采煤工作面因原因停止开采,请有关部门作好采煤工作面停止开采的相关工作:
1、;
2、;
3、;
4、;
5、。
采煤队负责人:采煤班(组)负责人:
验收人:安全员:
生产技术科:安全管理科:
机电运输科:通风科:
安全生产调度室:技术负责人:
8888翼腾工贸有限公司888煤矿生产技术科
年月日
888市翼腾工贸有限公司888煤矿
采煤工作面停采通知单
采煤队、矿有关部门:
采煤队所开采的采煤工作面因原因停止开采,请有关部门作好采煤工作面停止开采的相关工作:
1、;
2、;
3、;
4、;
5、。
采煤队负责人:采煤班(组)负责人:
验收人:安全员:
生产技术科:安全管理科:
机电运输科:通风科:
安全生产调度室:技术负责人:
攀枝花市翼腾工贸有限公司干坝塘煤矿生产技术科
年月日
采煤工作面停采通知单
采煤队、矿有关部门:
采煤队所开采的采煤工作面因原因停止开采,请有关部门作好采煤工作面停止开采的相关工作:
1、;
2、;
3、;
4、;
5、。
采煤队负责人:采煤班(组)负责人:
验收人:安全员:
生产技术科:安全管理科:
机电运输科:通风科:
安全生产调度室:技术负责人:
88市翼腾工贸有限公司88煤矿生产技术科
年月日
采煤工作面停采通知单
采煤队、矿有关部门:
采煤队所开采的采煤工作面因原因停止开采,请有关部门作好采煤工作面停止开采的相关工作:
1、;
2、;
3、;
4、;
5、。
采煤队负责人:采煤班(组)负责人:
验收人:安全员:
生产技术科:安全管理科:
机电运输科:通风科:
安全生产调度室:技术负责人:
88市翼腾工贸有限公司88煤矿生产技术科
年月日。
