钢筋机械连接技术交底书

合集下载

钢筋机械连接技术交底

钢筋机械连接技术交底

钢筋机械连接技术交底关键信息项:1、连接方式:____________________________2、钢筋规格:____________________________3、连接部位:____________________________4、施工标准:____________________________5、质量要求:____________________________6、验收程序:____________________________7、安全注意事项:____________________________11 连接方式的选择111 明确本次工程所采用的钢筋机械连接方式,如直螺纹连接、锥螺纹连接等。

112 阐述每种连接方式的特点和适用范围。

12 钢筋规格要求121 详细列出允许进行机械连接的钢筋规格。

122 强调不同规格钢筋在连接过程中的特殊要求。

13 连接部位的确定131 指明钢筋机械连接可应用的具体部位,如框架柱、梁等。

132 规定连接部位应避开的区域,如受力较大区域等。

14 施工标准141 操作人员必须经过专业培训,具备相应的技能证书。

142 施工前应检查机械设备的性能,确保其正常运行。

143 钢筋端部应进行预处理,如切割平整、去除毛刺等。

144 连接套筒的质量应符合相关标准,有合格证明文件。

145 安装连接套筒时,应保证钢筋与套筒的轴线一致。

146 拧紧扭矩应符合规定值,使用扭矩扳手进行操作,并做好记录。

15 质量要求151 连接接头的外观质量应良好,不得有裂纹、丝扣不全等缺陷。

152 接头的抗拉强度应满足设计要求,进行抽样检测。

153 同一连接区段内的接头百分率应符合规范规定。

154 对不合格接头的处理方法和程序进行明确。

16 验收程序161 施工班组进行自检,填写自检记录。

162 质量管理人员进行专检,重点检查接头质量和施工记录。

163 监理单位进行验收,验收合格后方可进行下一道工序。

钢筋机械连接安全技术交底模板

钢筋机械连接安全技术交底模板

一、交底目的为确保钢筋机械连接施工过程中的安全,提高施工质量,特制定本安全技术交底。

二、交底对象全体参与钢筋机械连接施工的施工人员、技术人员、管理人员。

三、交底内容1. 施工准备(1)材料及机具:钢筋、套筒、连接器、钢筋滚压直螺纹机、限位挡铁、螺纹环规、力矩扳手、普通扳手等。

(2)人员:参与施工人员必须经过技术培训,并取得相关资格证书。

2. 施工工艺(1)钢筋下料:采用无齿锯下料,确保钢筋端头平直并与钢筋轴线垂直,不得有马蹄形或弯曲现象。

(2)钢筋丝头加工:丝头加工长度为标准型套筒长度的1/2,钢筋规格应与滚丝器调整一致,加工丝头的牙系牙形、螺距必须与连接套的牙形、螺距一致。

(3)钢筋连接:严格按照施工图纸和规范要求进行连接,确保连接质量。

3. 安全注意事项(1)进入施工现场必须遵守安全生产六大纪律,确保自身和他人的安全。

(2)施工人员必须佩戴安全帽、安全带等个人防护用品。

(3)操作钢筋滚压直螺纹机时,确保设备运转正常,严禁违规操作。

(4)施工过程中,注意观察周围环境,防止钢筋碰撞电线或其他临时电气设备,避免触电事故。

(5)高空作业时,必须搭设脚手架,严禁在高空作业时攀登骨架上下。

(6)起吊钢筋时,下方严禁站人,必须待骨架降到距离模板1m以下才准靠近,就位支撑好方可摘钩。

(7)钢筋堆放要整齐,防止倾倒和塌落,确保现场安全。

(8)切割机使用前,须检查机械运转是否正常,有否二级漏电保护;切割机后方不准堆放易燃物品。

(9)钢筋头子应及时清理,成品堆放要整齐,工作台要稳,钢筋工作棚照明灯必须加网罩。

(10)雷雨时必须停止露天操作,预防雷击钢筋伤人。

四、验收标准(1)钢筋连接质量应符合规范要求,连接强度不低于设计要求。

(2)施工过程中,严格按照规范进行操作,确保施工安全。

(3)施工完成后,对施工质量进行自检、互检,确保工程质量。

五、总结钢筋机械连接施工过程中,必须严格遵守安全技术交底内容,确保施工安全,提高施工质量。

钢筋工程技术交底

钢筋工程技术交底

钢筋工程技术交底一、施工准备(一)作业条件1、钢筋进场后应检查是否有产品合格证、出厂检测报告和进场复验报告,并按施工平面图中指定的位置,按规格、使用部位、编号分别加垫木堆放。

2、钢筋绑扎前,应检查有无锈蚀,除锈之后再运至绑扎部位。

3、熟悉图纸、按设计要求检查已加工好的钢筋规格、形状、数量是否正确。

4、做好抄平放线工作,弹好水平标高线,柱、墙外皮尺寸线。

5、根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度,如不符合要求时,应进行处理。

绑扎前先整理调直下层伸出的搭接筋,并将浮锈、水泥砂浆等污垢清除干净。

6、根据标高检查下层伸出搭接筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求,混凝土施工缝处要剔凿到露石子并清理干净。

7、按要求搭好脚手架。

8、根据设计图纸及工艺标准要求,向班组进行技术交底。

(二)材料要求1、钢筋原材:应有供应单位或加工单位资格证书,钢筋出厂质量证明书、按规定作力学性能复试和见证敢样试验。

当加工过程中发生脆断等特殊情况,还需作化学成分检验。

钢筋应无老锈及油污。

2、成型钢筋:必须符合配料单的规格、型号、尺寸、形状、数量,并应进行标识。

成型钢筋必须进行覆盖,防止雨淋生锈。

3、铁丝:可采用20~22#铁丝(火烧丝)或镀锌铁丝(铅丝)。

铁丝切断长度要满足使用要求。

4、垫块:用水泥砂浆制成50mm见方,厚度同保护层,垫块内预埋20~22﹟火烧丝,或用塑料卡、拉筋、支撑筋。

(三)施工机具钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺等。

二、质量要求三、工艺流程(一)柱钢筋绑扎套柱箍筋→搭接绑扎竖向受力筋→画箍筋间距线→绑箍筋(二)剪力墙钢筋绑扎立2~4根竖筋→画水平筋间距→绑定位横筋→绑其余横竖筋(三)梁钢筋绑扎1、模内绑扎:画主次梁箍筋间距→放主梁次梁箍筋→穿主梁底层纵筋及弯起筋→穿次梁底层纵筋并与箍筋固定→穿主梁上层纵向架立筋→按箍筋间距绑扎→穿次梁上层纵向钢筋→按箍筋间距绑扎2、模外绑扎(先在粱模板上口绑扎成型后再入模内):画箍筋间距→在主次梁模板上口铺横杆数根→在横杆上面放箍筋→穿主梁下层纵筋一穿次梁下层钢筋→穿主梁上层钢筋→按箍筋间距绑扎→穿次梁上层纵筋→按箍筋间距绑扎→抽出横杆落骨架于模板内(四)板钢筋绑扎清理模板→模板上画线→绑板下受力筋→绑负弯矩钢筋(五)楼梯钢筋绑扎划位置线→绑主筋→绑分布筋→绑踏步筋四、操作工艺(一)柱钢筋绑扎1、套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭接筋上,然后立柱子钢筋,在搭接长度内绑扣不少于3个,绑扣要向柱中心。

钢筋工程技术交底

钢筋工程技术交底

五、钢筋绑扎
五、钢筋绑扎
3、框架柱钢筋绑扎 3.1、柱子钢筋绑扎工艺流程 弹柱截面位置线和模板外控制线→剔除柱顶混凝土软弱层至全部露出石子→清理柱筋污染→对 下层伸出柱预留钢筋位置进行调整→将柱钢筋叠放在预留钢筋上→绑扎(焊接或机械连接)柱 子竖向钢筋→确定起步箍筋、最上一组箍筋及柱箍筋加密区上下分界箍筋及位置→确定钢筋绑 扎搭接及上下分界箍筋区段位置及数量→在柱顶绑扎定距框→绑扎起步箍筋和分界箍筋→分区 段从上到下将箍筋与柱子竖向钢筋绑扎→绑扎钢筋保护层垫块 3.2、施工方法要点 (1)套住箍筋:按图纸要求间距,计算好每根柱子箍筋的数量(注意抗震加密和绑扎接头加 密),先将箍筋套在下层伸出的搭接钢筋上,然后绑扎柱钢筋。柱纵筋在搭接长度内绑扣不少 于3个,绑扣朝向柱中心。 (2)画柱箍筋定位线:在柱竖向钢筋上按照箍筋间距画箍筋定位线(或用皮数杆控制箍筋间 距),并注意标识起步箍筋、最上一组箍筋及抗震加密区分界箍筋,搭接处分界箍筋位置,机 械连接时应尽量避开连接套筒。柱箍筋绑扎应采用缠扣法绑扎。
钢筋直径/mm
16
18—20
拧紧力矩值/N·M
80
160
22—25 230
28—32 300
注:当不同直径的钢筋连接时,拧紧力矩值按较小直径钢筋的相应值取用。
四、钢筋连接
1、直螺纹套筒连接 1.1、本工程框支柱纵筋、框支梁面筋及底筋应采用机械接头。 1.2、钢筋切头整齐,不得倾斜或弯曲,自检合格的钢筋丝头,一头拧上同规格的保护帽,另 一头拧上同规格的连接套筒。 1.3、螺纹牙型应饱满,连接套筒表面不得有裂纹,表面及内螺纹不得有严重的锈蚀及其他肉 眼可见的缺陷。内螺纹尺寸的检验:用专用的螺纹塞规检验,其塞通规应能顺利旋入,塞止 规旋入长度不得超过3P。丝头表面不得有影响接头性能的损坏和锈蚀。 1.4、连接完毕后,连接套筒外露有效螺纹,单边不得超2p(p为螺纹螺距)。 1.5、当采用机械连接时,墙柱钢筋接头位置距楼地面尺寸不得小于500mm、hc、Hn/6中最大 值,( hc 为柱截面长边尺寸,圆柱为截面直径;Hn为所在楼层柱净高)。 1.6、柱相邻纵向钢筋连接接头应相互错开、交错布置,在同一连接区段内钢筋接头面积百分 率不宜大于50%。 1.7、连接区段长度:机械连接为35d,焊接为35d且≥500mm。

钢筋工安全技术交底单

钢筋工安全技术交底单

钢筋工安全技术交底单一、背景为保障钢筋工安全,避免发生安全事故,特制定此安全技术交底单,提高钢筋工操作技术,并加强作业安全意识,达到保证工人身体健康,保障施工质量的目的。

二、安全技术交底内容1. 钢筋工安全操作流程•在施工前,必须检查所有设备是否正常运转及安全。

若设备或工具发现问题必须及时汇报上级负责人。

•钢筋在使用前应进行检查,如表面有缺陷、变形、焊接不牢等情况,不得使用,应当及时更换。

•在搬运现场时应注意避让桩基、电线杆等高处设施。

•在工地上搬运钢筋不准乱拖乱拉,应轻放并注意防滑。

•钢筋工应严格按照规定的承重范围操作,不得超过承重限制。

•注意用力平稳,操作不可过劳。

•在拼接钢筋时,钢筋之间应留有规定的间距,拼接时应保证钢筋连接牢固、无缺陷。

•搬移钢筋时需佩戴各种防护设备,例如手套与头盔。

•操作过程中,及时汇报所有意外情况或潜在危险。

2. 钢筋工安全注意事项•不得独自进行高处作业。

高处作业时,应注意安全装备,人员应在足够的保护下使用安全带或其他安全器具固定在建筑物上。

•操作人员禁止将茶杯、咖啡杯等玻璃器皿带至施工现场,以免割伤工人。

•钢筋工应该去施工现场时统一穿上带耐穿鞋、保护衣等比较稳重的服装。

禁止在工地上穿拖鞋和无穷鞋。

•在工作前,工人应该彻底检查所有工具、设备和器具是否处于良好状态。

如有损坏或缺失,应该及时更换。

•在钢筋倒钩上行上下时,必须注意佩带安全带系好,工作时间必须佩戴,并在工作结束后及时解除•操作人员禁止违反安全规定。

如有违规行为,应及时进行制止。

3. 紧急事故处理•若发生紧急事故,钢筋工应立即按规定流程进行处理,报告负责人并采取措施确保安全环境。

三、操作规范1.操作人员应遵守有关安全规章制度及操作规范,如有违反配合的,给本人和队伍造成不良影响者,将责令无限期离开工地。

2.在操作过程中应该特别注意安全,不得轻率行事,以免给自己带来意外伤害。

3.钢筋工应具备良好的团队精神,互相合作,服务好同事及本工作,并按工艺要求进行作业。

钢筋机械连接专项技术交底书

钢筋机械连接专项技术交底书
1)施工人员必须进行技术培训,经考核合格后方可持证上岗操作。
2)设备电源必须有漏电保护装置;本机必须有可靠的接地保护,防止漏电伤人;设备停用后应切断电源。
3)钢筋夹持在台钳上后必须将钢筋夹持紧。加工中如有钢筋松动应立即停机并将钢筋再次夹紧。钢筋加工时不得用手抓握钢筋,禁止戴手套进行操作。
4)滚丝头滚到前限位后不停机时应立即切断电源,不要用手去阻止滚丝头转动。
3、丝头加工质量要求
钢筋丝头加工应符合一下要求:
a.丝头表面不得有损坏及锈蚀,丝头加工完成后对检测合格的丝头使用专用保护套保护。
b.丝头牙顶宽度大于0.3P的不完整螺纹累计长度不得超过两个螺纹周长。
c.丝头尺寸用专用的螺纹环规检验;应能顺利选入并达到要求的拧入长度,环止规旋入长度不得超过3P。
d.螺纹丝头加工时应使用水性润滑液,不得使用油性润滑液。当环境平均气温连续3天低于5℃或最低气温低于-3℃时,水溶性切削上岗。
4、接头连接
a.接头安装后应用扭力扳手校核拧紧扭矩,最小拧紧扭矩值应符合下表规定。
钢筋直径(mm)
25
28--32
拧紧扭矩(N*m)
260
320
注:校核用扭力扳手的准确度级别选用10级。
b.在进行钢筋连接前,应检查钢筋规格与连接套筒规格是否一致,并保证丝头和连接套筒内螺纹干净、完好无损。
12)操作人员必须站在砂轮片运转切线方向的旁侧。
13)现场在进行钢筋加工及成型时,要控制各种机械的噪声。将机械安放在平整度较高的平台上,下垫方木。并定期检查各种零部件,如发现零部件有松动、磨损,及时紧固或更换,以降低噪音。
14)钢筋原材、加工后的产品或半产品堆放时要注意遮盖(用苫布或塑料布),防止因雨雪造成钢筋的锈蚀。如果钢筋已生片状老锈,钢筋在使用前必须用铁丝刷或砂盘进行除锈。为了减少除锈时灰尘飞扬,现场要设置苫布遮挡,并及时将锈屑清理起来,统一清运到规定的垃圾集中地。

钢筋机械连接(技术交底)

钢筋机械连接(技术交底)

钢筋机械连接(技术交底)一、背景介绍在建筑工程中,钢筋是非常重要的一种材料。

在施工过程中,钢筋之间需要通过连接来保持结构的稳定性和完整性。

而传统的钢筋连接方式容易产生接头不紧密的问题,从而影响结构的安全性能。

钢筋机械连接技术的出现,解决了这一难题。

二、钢筋机械连接原理钢筋机械连接,顾名思义,即通过机械的方式连接钢筋。

其原理是通过螺纹来固定连接件和钢筋。

在钢筋的两端分别安装连接件,与之配合的是同螺纹的连接套,连接套是包含有粗螺纹和细螺纹的加工件,粗螺纹与连接件配套,细螺纹与钢筋配套。

在钢筋对接的位置,将两根钢筋分别插入连接套的两端并旋紧,即可使钢筋之间形成一定的张力。

由于连接件和连接套之间的粗螺纹结合,使钢筋之间的张拉力得以尽量利用,从而达到更为紧密的连接效果。

三、钢筋机械连接优点1. 可靠性强钢筋机械连接采用机械连接的方式,连接件和连接套之间配合精确、夹紧力度大,因此钢筋机械连接的可靠性非常强,可以更好地保证建筑结构的稳定性和安全性。

2. 施工方便钢筋机械连接采用机械连接的方式,无需像传统的焊接方式一样进行热处理,有利于施工的快速进行。

而且,钢筋机械连接的连接件和连接套之间并没有固定的规定连接方向,施工过程中操作更为方便。

3. 适用范围广钢筋机械连接可以适用于各种规格的钢筋,且接头不受长度限制,可根据需要进行加长或缩短,适用性非常广泛。

四、钢筋机械连接技术应用钢筋机械连接技术已经广泛应用于建筑工程领域。

例如,在高层建筑的结构设计中,钢筋机械连接可提高连接点承载能力,提高建筑物抗震能力,从而达到更好的抗震效果。

不仅如此,钢筋机械连接也被应用于隧道、桥梁、水利工程等领域。

在这些领域中,钢筋机械连接具有施工方便、操作简单、可靠性强等优点,因此得到广泛的应用。

五、钢筋机械连接技术是钢筋连接领域的重要创新,具有很高的应用价值。

在建筑工程领域,钢筋机械连接技术能够保证建筑结构的安全性,提高抗震能力,有利于工程的长期稳定使用。

地下室至上部结构钢筋连接技术交底

地下室至上部结构钢筋连接技术交底
技术交底记录
SEJ/QR090201-99-007
工程名称
苏州电视台制作播出大楼
交底部位
地下室至上部结构钢筋连接
建设单位
苏州
电视台
设计单位
苏州工ቤተ መጻሕፍቲ ባይዱ园区
设计院
施工单位
二建电视台项目部
施工队组
钢筋连接
项目负责人
王桂良
技术负责人
张晓军






设计要求“柱纵筋的接头采用电渣压力焊连接接头。”“地下室底板钢筋局部采用套筒连接”,“主楼框架梁纵筋的应采用焊接;”“当受力钢筋直径D≤22mm时,未注明处可采用非焊接的搭接接头,搭接接头的搭接长度1.2La(Ⅰ级钢时La=20d,Ⅱ级钢时La=30d),但主楼为1.2La+5d。”焊接接头应相互错开,焊渣应处理干净,焊工技术水平应达到三级应上。焊接前应先焊试件进行检测,符合规范要求后方可进行施工。
在操作过程中应严格把好质量关,确保工程质量。
主持人
交底人
交底日期
主要参加人员
人数

钢筋机械连接技术交底

钢筋机械连接技术交底
2、丝头加工:
1)外观质量:丝头表面不得有影响接头性能的损坏及锈蚀。
2)钢筋端面需平整并与钢筋轴线垂直,不得有马蹄形或扭曲,钢筋端部不得有弯曲。
3)标准丝头有效螺纹长度不小于1/2连接套筒长度,允许误差为0~+2P即两口丝。
4)丝头尺寸的检验:用专用的螺纹环规检验,其环通规应能顺利地旋入,环止规旋入长度不得超过3P即三口丝。
4、严禁私自拆除设备上的防护罩、防护板。
5、操作人员应持证上岗,严禁无证人员操作,机器设备发生故障,及时与维修人员联系。
6、操作人员在工作时严禁戴手套,必须穿紧袖口衣服,不要穿过于蓬松的衣服。
7、钢筋在夹装时,一定要夹紧,设备起动后,操作人员应站在设备机头右方50cm处。严禁触摸钢筋及旋转部位。如钢筋设备旋转,应立刻关闭电源,防止钢筋伤人。
180
180
240
240
300
300
360
3、钢筋连接:
1)连接钢筋以前,先回收钢筋连接端的保护帽,并检查钢筋丝头是否和连接套规格一致,直螺纹牙形是否完好无损、清洁,如发现杂物或锈蚀时用铁刷清除干净。然后把装好连接套的一端钢筋用扳手拧到被连接钢筋上,钢筋直螺纹丝头一定要拧到位。
2)在施工时,应逐个检查,不符合要求的钢筋连接连接接头及时调整或采取其他有效的连接措施。
丝头有效长度不小于(0~+2)
20
22.5
25
27
30
32.5
35
41
丝头外露丝扣每侧不大于(0~+2)
2
2
2
2
2
2
2
0
11
12
11
12
14
接头拧紧力矩值
钢筋直径

钢筋机械连接技术交底

钢筋机械连接技术交底

目录1、编制依据及范围 (2)1.1编制依据 (2)1.2编制范围 (2)2、工法特点 (3)2.1强度高 (3)2.2拼装速度快 (3)2.3应用范围广 (3)2.4适应性强 (3)2.5性能稳定 (3)3、施工工艺原理 (3)4、工艺流程 (4)5、施工方法 (4)5.1钢筋下料及切割 (4)5.2钢筋剥肋滚丝及半成品检验 (5)5.3成品的保护及运输 (5)5.4直螺纹套筒选用 (5)5.5钢筋现场连接及检验 (5)5.6现场抽查与验收 (6)6、施工材料及机械设备 (7)6.1施工材料 (7)6.2机械设备 (7)7、劳动力组织 (7)8、质量控制措施 (8)8.1质量标准 (8)9、施工安全控制措施 (9)10、施工环保措施 (9)直螺纹套筒连接作业指导书1、编制依据及范围1.1编制依据(1)《后围寨立交尚航路主线(辅道)桥梁工程》施工图。

(2)《钢筋机械连接技术规程》(JGJ107-2019)。

(3)《钢筋混凝土用钢第2部分:热轧带肋钢筋》(GB1499.2-2019)。

(4)中国中铁股份有限公司发布的《中国中铁股份有限公司施工现场直螺纹钢筋机械连接质量标准卡控红线》(中铁股份安质{2019}83号)。

1.2编制范围陕西省西咸新区沣东新城后围寨互通式立交尚航路主线(辅道)桥梁工程所有HRB400:( 18~32mm)带肋钢筋连接施工。

2、工法特点直螺纹套筒连接具有以下特点:2.1强度高钢筋剥削螺纹后所得截面积大于钢筋原截面积,即螺纹不削截面,从而确保接头强度大于钢筋母材强度,满足(JGJ107—2019)《钢筋机械连接技术规程》标准。

2.2拼装速度快直螺纹套筒短,螺纹丝扣数少,连接时将套筒套在钢筋上用普通扳手拧紧即可,大大降低劳动强度,节约时间。

钢筋对接拼装速度大大加快,施工效率明显提高。

2.3应用范围广可用于弯曲钢筋,钢筋笼等不能转动钢筋的场合,在狭小的场地施工或钢筋排列较密集处也能灵活操作。

机械连接技术交底

机械连接技术交底
C01-21
技术交底
工程名称
乌鲁木齐市米东区神华怡园1#地下车库
交底部位
基础钢筋连接(直螺纹机械连接)
施工单位
山河建设集团有限公司
交底时间
2016年8月20日
交底内容:钢筋直螺纹机械连接
一、设计要求:≤HRB400Φ20钢筋连接采用机械连接。
二、施工准备
1、材料及主要机具
(1)钢筋:钢筋的级别、直径必须要符合设计要求,有出厂证明书及复试报告单。
施工单位
山河建设集团有限公司
交底时间
2016年8月20日
5、钢筋连接:
(1)连接套筒规格与钢筋规格必须一致。
(2)连接之前应检查钢筋直螺纹及连接套直螺纹是否完好。钢筋直螺纹丝头上如发现杂物或锈蚀,可用钢丝刷清除。将带有连接套的钢筋拧到待接钢筋上,按规定力矩扳手拧紧接头。当听一力矩扳手发出“卡塔”响声时,即达到接头的拧紧值。连接水平钢筋时,必须先将钢筋托平。
(4)钢筋端头滚丝螺纹的技术要求及注意事项:
不同规格或批次的钢筋,加工前应先进行试滚丝,取得合格品加工参数后方批量加工。表面不得有螺纹,缺牙,错牙,直螺纹用专用量规检查。
(5)直纹端头保护:加工好的钢筋端头螺纹必须套塑料保护膜以防损伤螺纹,然后按规格分类堆放整齐,并有明显标识。
4、直螺纹套筒的现场安装及施工注意事项:
(5)直螺纹加工检查合格后的丝头必须一端戴上保护帽,另一端拧紧连接套,防止钢筋丝头弄脏或碰坏。
(6)二次浇砼区钢筋接头套筒,施工中要盖上密封盖并且胶带密封,防止水泥浆等杂物进入,影响接头质量。
□□□□□□□□□
C01-21
技术交底
工程名称
乌鲁木齐市米东区神华怡园1#地下车库
交底部位

钢筋连接安全技术交底

钢筋连接安全技术交底

钢筋连接安全技术交底钢筋是混凝土结构中重要的构件,承担着重要的承载作用,因此其连接的安全性至关重要。

本文将对钢筋连接的安全技术进行详细交底,包括连接方式、连接件的选择与安装、质量控制等方面。

一、连接方式在混凝土结构中,主要采用的钢筋连接方式包括焊接连接、机械连接和螺纹连接。

1. 焊接连接焊接连接是将钢筋通过熔化的方法进行连接,常见的焊接方式有电弧焊和气焊。

焊接连接具有连接强度高、刚性好等优点,但焊接过程中需要考虑焊接时间和温度对钢筋性能的影响,以避免产生焊接缺陷。

2. 机械连接机械连接是采用特殊的连接件将钢筋连接起来,如机械连接套筒、蓄势式连接套筒等。

机械连接具有安全可靠、易于操作等特点,但需要严格遵守连接件的使用说明书,确保连接件与钢筋之间的协调性。

3. 螺纹连接螺纹连接是通过螺纹钢筋和螺纹套筒进行连接,螺纹连接具有连接强度高、可重复使用等优点,但在连接过程中需要控制好螺纹的加工精度和连接时的紧固力,以确保连接的牢固性。

二、连接件的选择与安装钢筋连接件是保证钢筋连接质量的重要因素,正确选择和安装连接件能够提高连接的可靠性。

1. 连接件的选择连接件的选择需要根据具体的连接方式和工程要求进行判断。

在焊接连接中,应选择合适的焊材和焊接设备;在机械连接中,应选择符合标准要求的连接件;在螺纹连接中,应选择质量可靠的螺纹钢筋和螺纹套筒。

2. 连接件的安装连接件的安装需要严格按照设计要求和施工规范进行操作。

在进行焊接连接时,应保证焊接环境的清洁和通风,控制好焊接的时间和温度;在进行机械连接和螺纹连接时,应保证连接件与钢筋之间的协调性,确保连接的稳固。

三、质量控制钢筋连接的质量控制是保证连接安全性的重要环节,包括连接件的质量检验和连接过程的质量控制。

1. 连接件的质量检验连接件的质量检验应包括外观质量、尺寸偏差、力学性能等方面的检测。

应按照相关标准和要求对连接件进行抽样检测,确保连接件的质量符合要求。

2. 连接过程的质量控制连接过程的质量控制主要包括连接环境的控制、连接操作的规范和连接质量的检验。

钢筋机械连接(直螺纹)工程技术交底施工技术交底记录

钢筋机械连接(直螺纹)工程技术交底施工技术交底记录

施工技术交底记录
工程名称:XXXX 施工单位:XXX 有限公司 编号:
X 质监统编 施2002-11
注:①执行标准名称及编号系指施工单位自行制定的企业标准(如施工操作工艺标准、工法等)的名称、编号;②企业标准应有编制人、批准人、批准时间、执行时间、标准名称及编号;③企业标准的质量水平不得低于国家施工质量验收规范的规定
要求;④施工单位当前如无企业标准,可暂选用国家有关部委、省市及其他企业公开发布的标准,但选用标准的质量水平不得低于国家现行施工质量验收规范的规定要求;⑤交底内容搞要,只填写已交待执行标准中的章、节标题和补充内容概要。

钢筋机械连接技术交底书范文

钢筋机械连接技术交底书范文

钢筋机械连接技术交底书范文根据任务名称钢筋机械连接技术交底书的要求,我将在下文中详细描述并解释钢筋机械连接技术的相关内容。

1. 技术背景:钢筋机械连接技术是现代建筑工程中常用的一种连接方式。

它通过将钢筋的两段进行机械锚固,形成一个持久、可靠的连接。

这种连接技术广泛应用于混凝土结构中的梁、柱、板等部位。

2. 连接原理:钢筋机械连接技术采用机械锚固原理进行连接。

具体来说,通过机械连接器将两根钢筋的端部对接,并通过特殊的工艺将它们紧密地锚固在一起,从而实现连接效果。

3. 连接方法:钢筋机械连接技术有两种常见的连接方法:机械螺纹连接和扭剪连接。

- 机械螺纹连接:该连接方法适用于粗钢筋直径较大的情况。

具体操作步骤包括:在钢筋两端加工出相对应的螺纹,然后通过连接器将两根钢筋的螺纹部分对应连接在一起,并通过扳手等工具将其紧固。

- 扭剪连接:该连接方法适用于细钢筋直径较小的情况。

具体操作步骤包括:在钢筋两端进行相应的切割和成型处理,然后将两根钢筋通过连接器紧密地扭绞在一起,形成连接效果。

4. 连接质量检验与评定:钢筋机械连接技术的连接质量检验与评定是保证连接效果的关键。

常用的检验方法包括:连接强度测试、连接刚度测试、连接形变测试等。

根据相关标准和规范,对连接质量进行评定,并确保连接的可靠性、持久性和安全性。

5. 应用范围:钢筋机械连接技术广泛应用于各种建筑工程中,特别是在大型桥梁、高层建筑、地下工程等需要承受较大荷载和力度的结构中。

该连接技术有助于提高结构的整体强度和稳定性,确保工程的安全可靠运行。

总结:钢筋机械连接技术是一种重要的建筑工程连接方式,通过机械锚固原理实现钢筋的连接,具有可靠性和持久性的特点。

正确应用该技术可以提高建筑结构的整体强度和稳定性,确保工程的安全运行。

在实际应用中,我们应该遵循相关标准和规范,进行连接质量检验和评定,以确保连接效果的可靠性和安全性。

钢筋机械连接技术交底

钢筋机械连接技术交底

1 钢筋端面平头检查被加工钢筋是否符合设计要求,然后将被连接钢筋用砂轮片切割机切断,使钢筋端面平整并与钢筋轴线垂直。

如果用钢筋切割机下料,在加工螺纹前应用砂轮片切割机切除端头3cm以上。

2 剥肋滚轧螺纹钢筋直螺纹滚轧设备经调试运转正常后,方可加工直螺纹丝头。

本工程拟采用剥肋滚轧工艺加工直螺纹丝头,经剥肋后的钢筋端部直径不宜小于钢筋的内径,以满足钢筋剥肋滚轧直螺纹连接接头的强度和变形。

加工完成后需将端口打磨平整。

3 丝头质量检验加工的钢筋端头螺纹牙形,螺距等必须与连接套牙形、螺距一致,并经配套的量规检测合格后方能使用。

操作工人应按要求逐个检查钢筋端头螺纹的外观质量;质检人员对加工完的丝头应逐个进行自检,不合格的丝头应要求切去重新加工经再次检验合格后方可使用。

4 带帽保护、存放待用已检验合格的丝头应立即戴上塑料保护帽或拧上连接套筒加以保护,塑料保护帽应足够长且能戴紧,防止装卸时掉落或损坏,并按规格分类堆放整齐。

按规格型号及类型进行分类码放。

5 钢筋就位将丝头检验合格的钢筋(丝扣干净、完好无损)搬运至待连接处。

6 接头拧紧接头的连接用力矩扳手进行施工。

将两个钢筋丝头在套筒中间位置相互顶紧,接头拧紧力矩应符合下表规定。

力矩扳手的精度为±5%。

接头拧紧力矩值钢筋直径/mm≤16 18~2022~2528~32拧紧力矩值/(N.m)100 200260 320 注:当不同直径的钢筋连接时,拧紧力矩值按较小直径钢筋的相应值取用。

7 作标记及对接头及拧紧力矩连接钢筋时可用普通扳手旋合接头到位,检验单边外露有效丝扣数在1-1.5丝之内。

钢筋接头拧紧后,质检人员应进行拧紧力矩值检查,对已经拧紧的接头作标记,与未拧紧的接头区分值进行开。

检查。

(二)质量控制要点钢筋加工要求钢筋直16 18 20 22 25 28 32径CM*t 15.6*2.5 17.6*2.5 19.6*2.5 21.6*2.5 24.6*3 27.6*3 31.6*3 L(mm)>21 >23 >25 >27 >29 >33 >36完整丝扣数8~9 9~10 10~11 11~12 10~11 11~12 12~13 (丝)钢筋滚轧螺纹加工的基本尺寸钢筋直径16 18 20 22 25 28 32C大径15.6 17.6 19.6 21.6 24.6 27.6 31.6 中径14.623 16.623 18.623 20.623 23.623 26.623 30.623 小径13.2 15.2 17.2 19.2 22.2 25.2 29.2查,套筒表面应无裂纹和其它肉眼可看见的缺陷,用专用的螺纹检验塞规,通规应能顺利的旋入,止规允许旋入长度不得超过2P(P代表螺纹螺距=2.5/3mm)。

钢筋车丝及套筒连接技术交底(高)

钢筋车丝及套筒连接技术交底(高)

东莞至惠州城际轨道交通项目GZH-2标新城车站工程分项工程技术交底分项工程名称: 钢筋车丝及套筒连接施工单位: 中铁十八局集团有限公司莞惠城际GZH-2标项目经理部日期: 二〇一二年十二月一日施工技术交底交底单位:中铁十八局有限公司莞惠城际项目部3.3滚压直螺纹接头应使用扭力扳手或管钳进行施工,将两个钢筋丝头在套筒中间位置相互顶紧,接头拧紧力矩应符合表1的规定。

力矩扳手不使用时,将其力矩值调为零,以保证其精度,扭力扳手的精度为±5%。

直螺纹钢筋接头拧紧力矩值表13.4滚压直螺纹接头的连接,应用管钳或扳手进行施工。

3.5连接钢筋时,应对准轴线将钢筋拧入套筒。

3.6接头拼接完成后,应使两个丝头在套筒中央位置互相顶紧,套筒每端不得有一扣以上的完整丝扣外露,加长型丝扣的外露丝扣数不受限制,但应有明显标记,以检查进入套筒的丝头长度是否满足要求。

3.7经拧紧后的滚压直螺纹接头应做出标记,标准型接头连接套筒外应有外露有效螺丝,且连接套筒单边外露有效螺丝不得超2P。

3.8根据待接钢筋所在部位情况,选用不同的套筒类型,采取不同的安装方法,见图1~图2。

图1 标准接头安装图2 正反丝接头安装四、施工中的基本规定1、采用螺纹套筒连接的钢筋接头,其设置在同一构件种纵向受力钢筋的接头相互错开。

钢筋机械连接区段长度应按35d计算(d为被连接钢筋中的较大直径)。

在同一连接区段内有接头的受力钢筋截面面积占受力钢筋总截面面积的百分率,应符合下列规定:1.1接头宜设置在结构构件受拉钢筋应力较小部位,当需要在高应力部位设置接头时,在同一连接区段内Ⅱ级接头的接头百分率不宜超过50%,Ⅰ级接头的接头百分率可不受限制;1.2接头宜避开有抗震设防要求的框架的梁端和柱端的箍筋加密区;当无法避开时,应采用Ⅰ级或Ⅱ级接头,且接头的百分率不应超过50%;钢筋直径(mm)<16 18~20 20~25 28~32 36~40拧紧力矩(·m)80 160 230 300 320注:当不同直径的钢筋连接时,拧紧力矩值按较小直径钢筋的相应值取值注:本交底书一式三份,分别由编制,施工队各执一份,工程部存档一份。

机械连接技术交底

机械连接技术交底

机械连接技术交底技术交底记录工程名称:C01-1-02施工单位:交底提要:钢筋机械连接工艺流程及质量要求交底日期:年月日分项工程名称:钢筋机械连接钢筋直径≥16mm时采用直螺纹机械连接,接头强度等级为II级。

一、施工准备1、参加滚压直螺纹接头施工人员必须进行技术培训并持证上岗。

2、钢筋应先调直再加工,切口端面要与钢筋轴线垂直,端头弯曲、马蹄形严重的要切去,但不得用气割下料。

二、工艺流程:预接:钢筋端面平头→剥肋滚压螺纹→丝头质量检验→利用套简连接→接头检验;现场连接:钢筋就位→拧下钢筋保护帽和套筒保护帽→接头拧紧→作标记→质量检验。

1、钢筋丝头加工:1)按钢筋规格调整好滚丝头内孔最小尺寸。

2)更换涨刀环,并按规定的丝头加工尺寸调整好剥肋直径尺寸。

3)调整剥肋挡块及滚压行程开关位置,保证剥肋及滚压螺纹的长度符合丝头加工尺寸的规定。

2、钢筋丝头加工完成、检验合格后,要用专用的钢筋丝头保护帽或连接套筒对钢筋丝头进行保护,以防螺纹在钢筋搬动或运输过程中被损坏或污染。

3、使用扳手或管钳对钢筋接头拧紧时,只要达到力矩扳手调定的力矩值即可。

4、钢筋端部平头最好使用台式砂轮片切割机进行切割。

5、连接钢筋注意事项:1)钢筋丝头经检验合格后应保持千净无损伤。

2)所连钢筋规格必须与连接套规格一致。

3)连接水平钢筋时,必须从一头往另一头依次连接,不得从两头往中间或中间往两端连接。

4)连接钢筋时,一定要先将待连接钢筋丝头拧入同规格的连接套之后,再用力矩扳手拧紧钢筋接头;连接成型后用红油漆作出标记,以防遗漏。

5)力矩扳手不使用时,将其力矩值调为零,以保证其精度。

6、检查钢筋连接质量:1)检查接头外观质量应无完整丝扣外露,钢筋与连接套之间无间隙。

如发现有一个完整丝扣外露,应重新拧紧,然后用检查用的扭矩扳手对接头质量进行抽检。

2)用质检力矩扳手检查接头拧紧程度。

7、直螺纹接头试验:1)同一施工条件下,采用同一批材料的同等级、同型式、同规格接头,以500个为一验收批进行检验和验收,不足500个也为一验收批。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

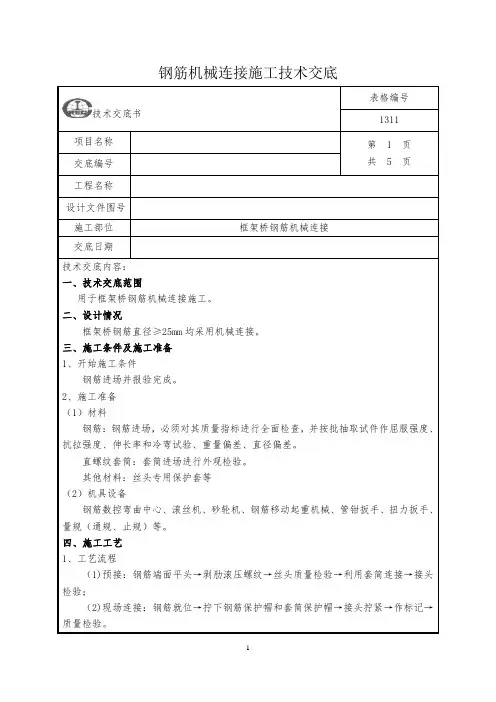

技术交底书
合同段:G235大田德州至溪柏林A2合同段
单位:中铁十七局集团第六工程有限公司
主送单位钢筋班编号
工程名称钢筋机械连接日期
施工技术负责人交底人
钢筋机械连接施工技术交底
一、工艺简介
镦粗直螺纹钢筋接头是将钢筋的连接端先行镦粗,再加工出圆柱螺纹并用连接套筒连接的钢筋接头。

直螺纹套筒接头与传统的焊接方式相比,具有接头强度高,连接速度快,应用范围广,适应性强,文明施工程度高和经济成本低的优点。

根据镦粗方式分为热镦和冷镦两种形式,本工程钢筋接头连接使用等强冷镦粗直螺纹钢筋接头详见图1,设计要求直径大于25mm的钢筋接头采用镦粗直螺纹接头,使用的套筒规格详见表1。

表1:镦粗直螺纹扩口型套筒尺寸规格mm
钢筋直径套筒外径套筒长度螺纹规格标准型
丝头长
加长型
丝头长
25 38.5 60 M29×3.0 30 60
28 43 66 M32×3.0 33 66
图1:冷镦粗直螺纹钢筋接头
二、工艺流程图
三、工艺要求
1、镦粗头
(1)根据钢筋原材料直径负偏差来确定镦粗机压模内径;
(2)钢筋下料时,切割钢筋头0.5~10mm ,切口端面应与钢筋轴线垂直,不得有马蹄形或挠曲;
(3)镦粗头的基圆直径应满足丝头螺纹加工的要求,冷镦粗过渡段坡度应不大于1:5,详见表2、图2;
(4)镦粗头不得有横向表面裂纹;
(5)不合格的镦粗头,应切去后重新镦粗,不得对镦粗头进行二次镦粗。

图2:镦粗头示意图
2、丝头
(1)应根据钢筋原材料直径负偏差来确定滚丝机滚丝轮直径; (2)加工钢筋丝头时,应采用水溶性切削液;
(3)钢筋丝头的螺纹应与连接套筒的螺纹相匹配,公差带应符合GB/T 197的规定;
二、工艺流程图
中交三航局沈海复线高速公路莆田段A1合同段项目部
钢筋原料检验切头镦粗套

丝头检验
加保护套工地连接打磨质检员监理抽检
红油漆标记
(4)完整螺纹牙形饱满,牙顶宽度超过0.6mm的秃牙部分,其累计长度不宜超过一个螺纹周长;
(5)外形尺寸包括螺纹中径及丝头长度应满足产品设计要求;
(6)钢筋丝头检验合格后应尽快套上连接套筒或塑料保护帽保护,并应按规格分类堆放整齐。

表2:钢筋墩粗头外形尺寸标准mm 钢筋型号钢筋直径外径D±0.2 L±0.5
25 25 29.6 28
28 28 32.6 31
四、套筒质量检验(详见表3)
表3:套筒质量检验要求项目
序号检验项目量具名称检验要求
1 外观质量目测牙形饱满、牙顶宽度超过0.6mm的秃牙部分,其累计长度不宜超过一个螺纹周长。

2 丝头长度游标卡尺或专
用量具
丝头长度应满足设计要求,标准型接头的丝
头长度公差为+1P (P为螺距)。

3 螺纹中径通端螺纹塞规
(图3)
能顺利旋入螺纹并达到旋合长度。

止端螺纹塞规
(图3)
允许塞规与端部螺纹部分旋合,旋入量不应
超过3P(P为螺距)。

图3:套筒质量检验示意图
五、丝头质量检验(详见表4)
表4:丝头质量检验要求项目
序号检验项目量具名称检验要求
1 外观质量目测牙形饱满、牙顶宽度超过0.6mm的秃牙部分,其累计长度不宜超过一个螺纹周长.
2 丝头长度游标卡尺丝头长度应满足设计要求,标准型接头的丝头长度公差为+1P (P为螺距)。

3 螺纹中径通端螺纹环规
(图4)
能顺利旋入螺纹并达到旋合长度。

止端螺纹环规
(图4)
允许环规与端部螺纹部分旋合,旋入量不
应超过3P(P为螺距)。

图4:钢筋丝头质量检验示意图
六、接头施工质量检验
接头拼接时用管钳扳手拧紧宜使两个丝头在套筒中央位置相互顶紧。

各种直径钢筋连接组装后应用扭力扳手校核,扭紧力矩值应符合表5规定:
表5:接头组装时的最小扭矩值
钢筋直径(mm) 22~25 28~32 36~40
最小扭矩N·m 240 300 360
组装完成后,套筒每端不宜有一扣以上的完整丝扣外露,加长丝头型接头、扩口型及加锁母型接头的外露丝扣数不受限制,但应另有明显标记,以便检查进人套筒的丝头长度是否满足要求。

接头的现场检验按验
收批进行。

同一施工条件
下采用同一批材料的同等
级、同规格接头,以500
个为一个验收批进行检验
与验收,不足500个也作
为一个验收批。

图5:管钳扳手拧紧接头示意图对接头的每一验收批,应在工程结构中随机抽取10%检验其拧紧力矩。

抽检合格率不应小于95﹪,否则应加倍抽检;复检合格率仍小于95%时,应对该批全部接头重新拧紧,直至抽检合格为止。

七、试验检验
套筒材质为优质碳素结构钢,其性能符合GB/T699的规定,为专业厂家定购,厂家必须提供
合格证和材质检验
报告单,详见图6。

本工程直螺纹
接头设计要求为Ι
级接头,施工现场
仅对接头试件进行
单向抗拉伸试验。

对每一验收批
即500个接头,必图6:套筒合格证
须在工程结构中随机截取3个
试件做抗拉强度试验,按设计
要求的接头等级进行评定。


3个接头试件的抗拉强度均符
合下列要求:f0mst≥f0uk 即
接头试件抗拉强度实测值不小
于钢筋抗拉强度标准值的1.1
倍,同时接头试件抗拉强度
f0mst尚不小于钢筋抗拉强度
实测值的0.95倍,该验收批
为合格。

如有一个试件的强度
不符合要求,应再取6个试件
进行复检。

复检中任有一个试
件强度不符合要求,则该验收
批评为不合格。

图7:接头试验报告
现场检验连续10个验收批抽样试件抗拉强度一次试验合格率为100%时,验收批数量可扩大1倍。

八、施工图片
图8:施工规
图9:镦粗
图10:套丝
图11:加保
图13:套筒与连图12:丝头打磨
图14:塞规
图15:环规
图16:抗拉强度试
钢筋套丝机安全操作规程
编制:复核:签收:日期:
会议签到表会议议题:时间:。

相关文档
最新文档
