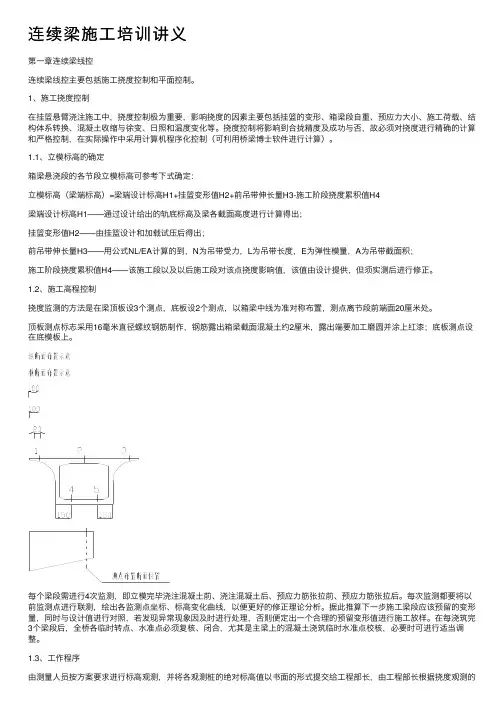

连续梁施工培训讲义
连续梁施⼯培训讲义第⼀章连续梁线控连续梁线控主要包括施⼯挠度控制和平⾯控制。
1、施⼯挠度控制在挂篮悬臂浇注施⼯中,挠度控制极为重要,影响挠度的因素主要包括挂篮的变形、箱梁段⾃重、预应⼒⼤⼩、施⼯荷载、结构体系转换、混凝⼟收缩与徐变、⽇照和温度变化等。
挠度控制将影响到合拢精度及成功与否,故必须对挠度进⾏精确的计算和严格控制,在实际操作中采⽤计算机程序化控制(可利⽤桥梁博⼠软件进⾏计算)。
1.1、⽴模标⾼的确定箱梁悬浇段的各节段⽴模标⾼可参考下式确定:⽴模标⾼(梁端标⾼)=梁端设计标⾼H1+挂篮变形值H2+前吊带伸长量H3-施⼯阶段挠度累积值H4梁端设计标⾼H1——通过设计给出的轨底标⾼及梁各截⾯⾼度进⾏计算得出;挂篮变形值H2——由挂篮设计和加载试压后得出;前吊带伸长量H3——⽤公式NL/EA计算的到,N为吊带受⼒,L为吊带长度,E为弹性模量,A为吊带截⾯积;施⼯阶段挠度累积值H4——该施⼯段以及以后施⼯段对该点挠度影响值,该值由设计提供,但须实测后进⾏修正。
1.2、施⼯⾼程控制挠度监测的⽅法是在梁顶板设3个测点,底板设2个测点,以箱梁中线为准对称布置,测点离节段前端⾯20厘⽶处。
顶板测点标志采⽤16毫⽶直径螺纹钢筋制作,钢筋露出箱梁截⾯混凝⼟约2厘⽶,露出端要加⼯磨圆并涂上红漆;底板测点设在底模板上。
每个梁段需进⾏4次监测,即⽴模完毕浇注混凝⼟前、浇注混凝⼟后、预应⼒筋张拉前、预应⼒筋张拉后。
每次监测都要将以前监测点进⾏联测,绘出各监测点坐标、标⾼变化曲线,以便更好的修正理论分析。
据此推算下⼀步施⼯梁段应该预留的变形量,同时与设计值进⾏对照,若发现异常现象因及时进⾏处理,否则便定出⼀个合理的预留变形值进⾏施⼯放样。
在每浇筑完3个梁段后,全桥各临时转点、⽔准点必须复核、闭合,尤其是主梁上的混凝⼟浇筑临时⽔准点校核,必要时可进⾏适当调整。
1.3、⼯作程序由测量⼈员按⽅案要求进⾏标⾼观测,并将各观测桩的绝对标⾼值以书⾯的形式提交给⼯程部长,由⼯程部长根据挠度观测的结果进⾏数据⽐对,确定⽴模标⾼并以书⾯的形式发给测量⼯程师,由测量⼈员根据交底书的内容现场进⾏⽴模标⾼和中线的修正。
现浇混凝土连续梁施工培训课件
04
钢筋工程设计与施工
钢筋工程的设计原则与要求
钢筋工程设计原则
• 确保钢筋的强度、刚度和稳定性,满足施工要求 • 钢筋设计要考虑施工工艺和施工进度,便于施工操作 • 钢筋设计要节约材料,降低工程成本
钢筋工程的要求
• 钢筋表面要光滑,无锈蚀和油污 • 钢筋尺寸要准确,数量充足 • 钢筋要有足够的强度和刚度,防止变形和损坏
施工质量检测的方法
• 采用人工检测、仪器检测等方法进行质量检测 • 对混凝土、钢筋、预应力筋等材料进行质量检测 • 对模板、钢筋、混凝土等工程部位进行质量检测
施工质量检测的标准
• 按照设计要求和施工规范进行质量检测 • 参照国家、行业和地方标准进行质量检测 • 结合工程特点和施工工艺进行质量检测
施工验收的程序与要求
预应力工程的材料选择与加工
预应力工程的材料选择
• 选择质量优良、性能稳定的预应力筋材料 • 选择适合工程特点和施工工艺的预应力筋类型 • 选择经济实用的预应力筋材料,降低工程成本
预应力工程的加工
• 按照设计要求和施工工艺,进行预应力筋加工 • 确保预应力筋加工尺寸准确,形状符合要求 • 预应力筋加工时要注重施工安全和工程进度
施工前准备与施工组织设计
施工前的技术准备与人员培训
施工前的技术准备
• 熟悉设计图纸和技术规范,了解工程特点和难点 • 制定详细的施工方案和技术措施 • 对施工人员进行技术交底和培训
施工人员的训
• 对施工人员进行安全培训和操作规程培训 • 对施工人员进行质量控制培训和检测方法培训 • 对施工人员进行新工艺、新技术的培训
钢筋工程的材料选择与加工
钢筋工程的材料选择
• 选择质量优良、性能稳定的钢筋材料 • 选择适合工程特点和施工工艺的钢筋类型 • 选择经济实用的钢筋材料,降低工程成本
连续梁施工安全培训课件:挂篮施工及安全控制
轨枕定位
轨枕安装
轨枕
2、轨道系统安装
轨道安装
安装检查
轨扣
轨枕
轨道
轨道
轨枕
轨扣
在已浇筑0#段上先进行放样,定出轨道安放位置,铺设轨道垫枕,找平,安放轨道,然后通过扁担梁与锚杆将轨道锚固在箱梁0#段梁体。
1、前支点处垫梁要加密,防止局部混凝土压坏。垫梁下部要用铁板垫平密实,垫梁顶面标高要找平。
立杆安装
后拉杆安装
立杆
下平杆
下平杆
平联
后拉杆
主桁架安装后,在斜拉杆、上弦杆及上横梁内侧的联结系上将防护栏安装完成,然后用吊机吊装前上横梁,将前上横梁与主桁架栓接,安装好吊带处垫梁。
4、前上横梁安装
上前横梁
上前横梁安装A
上前横梁安装B
上前横梁
上前横梁安装控制要点
1、安装上横梁之前必须认真检查后锚锚固情况。2、导链钢丝绳与横梁接触部位要进行相应处理,防止钢丝绳摩擦。
1#块施工
连续梁施工基本流程:
0#块施工
挂篮拼装
标准块施工
拆除挂篮
合龙段施工
挂篮法施工基本流程:
挂篮除内模部分移动到新的混凝土浇注位置。 调整外模,并将其固定。底板及翼板钢筋绑扎内模推进顶板钢筋绑扎底板及翼板混凝土浇注,顶板混凝土在间隔一定时间后浇注,也可在第二天浇注。养护完成后待强度达到95%才能开始张拉。张拉后开始注浆,注浆压力达到设计要求松开模板,推进挂篮。多数情况下施工周期为1周,也有4-5天的实例。对称施工 继续第一步
4
平联与主杆连接牢靠,螺帽上全、上紧
5
前横梁与主杆上钢板焊接牢固,销子上紧
锚固系统
1
轨枕放置平稳,间距均匀,位置正确
《连续梁桥施工》课件
采用环保、可回收的建筑材料,减少对环境的污染和 破坏。
生态恢复
在施工过程中注重生态保护和恢复,减少对周边环境 的负面影响。
THANKS
感谢观看
连续梁桥施工方法
预制桥梁段的拼装施工
优点
施工速度快,对环境影响小,可 采用标准化生产提高质量。
缺点
需要大型预制场和运输设备,施 工成本较高。
顶推施工法
优点
不需要大型临时支架,施工期间不影 响桥下交通,适用于跨越深谷或河流 等场景。
缺点
施工难度较大,需要大型设备和精确 的施工控制。
悬臂施工法
优点
根据工程要求和现场条件,制 定详细的施工计划,包括施工 进度、资源配置、安全保障等
。
施工队伍的组织
组建专业的施工队伍,包括管 理人员、技术人员和作业人员 ,确保施工过程的顺利进行。
施工设备的准备
根据施工需要,准备充足的施 工设备,如吊车、模板、混凝 土搅拌站等,并确保设备的性 能和安全性。
施工现场的布置
总结词:发展历程
详细描述:连续梁桥的发展历程可以追溯到20世纪初,随着科技的不断进步和工程实践的积累,连续梁桥的设计和施工技术 得到了不断改进和完善。其发展历程包括早期的简支梁桥、钢拱桥和斜拉桥等,以及后来的大跨度、高强度材料的出现和应 用,使得连续梁桥在桥梁工程中得到了广泛应用。
02
CATALOGUE
CATALOGUE
连续梁桥施工中的问题与对策
施工过程中的常见问题
施工工艺问题
在施工过程中,可能由于施工工艺不 成熟或操作不当,导致连续梁桥的结 构稳定性受到影响。
材料质量问题
使用的材料如混凝土、钢材等质量不 达标,将影响桥梁的承载能力和耐久 性。
连续梁桥施工控制要点课件(ppt39张)
•
6.通过将工业革命的影响与现实社会 比较, 学习从 历史角 度了解 过去、 认识今 天、认 识社会 、探索 未来。
•
7.通过本课学习,激发学生学习古代科 技、文 学、戏 剧与建 筑的兴 趣,能 根据自 己的认 识去欣 赏古代 劳动人 民非凡 的创造 力和审 美情趣 以及探 究科学 真理的 精神, 进一步 树立为 发展祖 国的科 技事业 、繁荣 祖国的 文学艺 术做出 积极贡 献的远 大理想 。
返浆
梁体
水胶比测试仪
预应力管道
返浆测控仪
低速 储浆桶
高速 制浆机
进浆
进浆测控仪
溢流
计算机
吸浆管
灰浆泵
10、支架拆除
拆除原则 拆除与梁桥的对应关系
汇报完毕 谢谢大家
•
1.艺术符号就是用语言描绘某种客观事 物创造 意象, 以意象 形式象 征某种 情感。 换言之 ,以意 象象征 情感就 是艺术 符号的 创造; 以意象 象征情 感的过 程就是 艺术符 号创造 的过程 ;因而 ,诗即 意象, 诗即象 征,诗 即艺术 符号。
满堂盘扣支架连续梁桥施工控制
施工准备 施工工艺 施工控制
施工准备
明确施工方法 明确工期目标 进行工作面的划分 组织机构及人员配备 机具材料配备 交底、统一思想
施工工艺
施工控制
支架设计计算 地基处理 支架搭设 支架预压 模板安装 钢筋及钢绞线安装 混凝土浇筑 张拉 压浆 支架拆除
2)横向和竖向布筋
连续配筋
小跨度的等截面连续梁桥,采用就地浇筑 施工的,其纵向力筋可按照结构各部位的 受力要求进行连续配筋。
分段配筋
大跨度、变截面、悬臂施工法。 悬臂伸出施工时,对梁体施加负弯矩筋;在两梁段 合龙后(称为体系转换),再张拉正弯矩筋和其它 力筋。 力筋的布置原则:力矩大、锚固方便、施工简单。
《梁式连续梁桥》课件
整孔吊装施工
整孔吊装施工是将整孔桥梁在预 制场内预制,然后通过大型起重
设备整孔吊装就位。
这种方法适用于大型桥梁的施工 ,可以减少施工周期和成本,同
时也可以提高施工效率。
整孔吊装施工需要注意桥梁的整 体稳定性和安全性,以及起重设
备的承载能力和运输能力。
顶推施工法
顶推施工法是一种利用千斤顶将桥梁逐段向前顶推的施工方法。
纤维增强复合材料
用于增强桥梁结构的抗拉、抗压和抗剪切性 能,提高结构稳定性。
轻质材料
减轻桥梁自重,降低结构应力和地震反应, 提高抗震性能。
智能化施工技术的应用
3D打印技术
实现桥梁构件的快速、精确制造,降低施工 成本和周期。
施工监控与健康监测
实时监测桥梁施工过程和运营状态,确保结 构安全与稳定。
自动化施工设备与技术
连续梁桥的分类
总结词
介绍连续梁桥的常见分类方式及各类别的特点
详细描述
根据不同的分类标准,连续梁桥可以分为不同的类型。常见的分类方式包括按材料分类和按结构形式分类。按材 料分类可分为混凝土连续梁桥和钢连续梁桥等;按结构形式分类可分为简支连续梁桥、多跨连续梁桥和连续刚构 桥等。不同类型的连续梁桥具有不同的特点和应用场景。
提高施工效率,减少人为误差和安全风险。
新型结构设计的研究与应用
大跨度梁式连续梁桥
研究新型结构形式和跨度更大的桥梁设计,满足交通发展需求。
新型预应力技术
优化预应力布置和张拉工艺,提高结构受力性能和耐久性。
新型连接与节点构造
研究新型的连接与节点构造,提高桥梁整体性能和抗震能力。
感谢您的观看
THANKS
总结词
高速公路、交通要道
详细描述
连续梁施工安全技术教育培训PPT课件
四、施工方案
施工预拱度设置: 本桥预拱度设置根据挠度的数值确定,影响挠度 的数值有:各阶段施工恒载、预应力和混凝土收缩、 徐变产生的挠度,以及支架的变形等。通过对支架的 预压观测数据和设计挠度值计算出各个施工阶段立模 标高,作为施工测量控制的依据。
பைடு நூலகம்
四、施工方案
支架护拦及扶梯:在所搭设脚手架的顶面,即作业 平面左右两边,在施工作业时,为了作业人员的安全 ,设置护栏。护栏采用钢管扣件连接骨架,挂安全网 的方式。同时,在施工作业时,为了作业人员能方便 上下作业平台,设置一个扶梯,扶梯骨架采用 φ48×3.0钢管,扶梯上的护栏骨架采用钢筋焊接骨架 ,扶梯踏步采用木板。
四、施工方案
四、施工方案
具体施工顺序如下: ①桥墩施工完毕后,地基处理、硬化,搭设支架
并进行预压,浇筑上图所示A号(44m)梁段,在混 凝土强度达到设计值得60%后,拆除端模,松开内模 和外模(不包括底模),初张拉腹板处钢束F1~F3及 顶板处钢束T0,每束张拉力为0.4fpk ,待混凝土强度 及弹性模量达到设计值的100%,并不小于10天龄期时, 补张拉锚固钢束F1~F3及T0至设计值。
四、施工方案
③安装58#、61#墩永久支座,浇筑上图所示C号( 30.75m)梁段,在混凝土强度达到设计值得60%后, 拆除端模,松开内模和外模(不包括底模),初张拉 腹板处钢束F7~F12,每束张拉力为0.4fpk ,待梁段混 凝土强度及弹性模量达到设计值的100%,并不小于10 天龄期时,补张拉锚固钢束F7~F12至设计值,张拉并 锚固剩余钢束至设计值。
四、施工方案
沿桥梁纵轴线方向,在脚手架顶托上布置 15cm×15cm方木,再在其上布设10cm×10cm横向方木; 作为箱梁底模的受力骨架。纵向方木间距同脚手架横 桥向间距,箱梁下为0.6m,腹板下为0.3米,翼板下 为0.9m;横向方木间距为0.3m。所有方木必须经压刨 处理、加工后方可使用;要求方木的两个受力面必须 加工平整,厚度均匀、一致。横、纵向方木交叉点用 铁钉、扒钉等连接构成受力整体,再铺18mm厚的胶合 板(胶合板与方木骨架用铁钉连接)作底模。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
学习内容
1 连续梁桥与连续刚构桥 2 0号块施工 3 悬臂浇筑 4 现浇段施工 5 合龙段施工 6. 箱梁混凝土施工工艺
1. 连续梁桥与连续刚构桥
连续梁: 两跨或两跨以上连续的梁桥,属于超静定体系。连续梁在 恒活载作用下,产生的支点负弯矩对跨中正弯矩有卸载的作用,使 内力状态比较均匀合理,因而梁高可以减小,由此可以增大桥下净 空,节省材料,且刚度大,整体性好,超载能力大,安全度大,桥 面伸缩缝少,并且因为夸中截面的弯矩减小,使得桥跨可以增大。
3.1. 挂篮概述 3.2. 悬灌施工
3.1. 挂篮概述
3.1.1 3.1.2 3.1.3 3.1.4 3.1.5 3.1.6
挂篮类型 挂篮总体结构 挂篮工作原理类型
三角形挂篮 平弦无平衡重挂篮 菱形挂篮 弓弦式挂篮 斜拉式挂篮 桁架式挂篮
155
490
520
50
Ⅲ
520 57
斜 拉 带 两 根 2x28
主 梁 后 锚
中 横 梁 主 梁 平 联
斜 拉 带 4x28 立 柱 2I45a
主 梁 2I50a
前 上 横 梁
50
前 吊 带
50
底 篮 后 下 横 梁
纵 梁 520
底 篮 前 下 横 梁
3.1.2 挂篮总体结构
挂篮主要由以下几个系统组成: 主桁系统 锚固系统 吊挂系统 底篮系统 模板系统 走行系统等组成
⑵、放松外滑梁前吊杆和后吊带, 使外侧模由自重下落而脱模;
⑶、拆除后下横梁的后中吊带, 放松前下横梁的前吊带,从而使底 篮系统与已浇梁段脱离;
⑷、拆除内侧模与底板间的支撑, 放松内滑梁的前吊杆和后吊带;
⑸、拆除主桁后下弦杆的后锚, 使后下弦杆通过反扣轮反扣于导 轨上;
⑹、用横向张拉千斤顶张拉钢 绞线,带动挂篮前行。给千斤顶 送油前,要再次检查各顶准备工 作是否完成,确认完成后,即可 送油移动挂篮。挂篮移动时,左 右两侧必须对称同步移动。
挂篮主桁和底篮拼装完成后,进行 挂篮各部分检查,合格后即可进行挂 篮预压,预压方法:
a、张拉钢绞线预压法。预 压方法简便、安全、快速。
b、堆载预压法。工艺简单、 所用时间较长。
3.1.6 挂篮的移动
待已浇梁段混凝土强度且 预应力张拉完成后,即可进行 挂篮前移。挂篮移动步骤如下: ⑴、接长导轨,将导轨锚 固于竖向精轧螺纹钢上;
连续刚构施工方法有: 满堂脚手架现浇法 悬臂浇筑法 先简支后刚构
满堂脚手架现浇法
连续刚构的满堂脚手架现浇法主要 用在跨径较小的刚构桥中,如横跨 高速公路或铁路的天桥中(斜腿刚 构较多)。
悬臂浇筑法
先简支后刚构
先简支后刚构公路桥梁中有所应用。 黔彭引桥
2. 连续梁和连续刚构0号块施工
2.1 0号块支架方式:
崇遵韩家店Ⅰ号特大桥分三次浇 筑,黔彭干溪沟2号特大桥分二次 浇筑。
中南通道连续梁最大跨度为跨博 莱高速公路特大桥,其0号块高 6.7m,长12m,混凝土数量 254.3m3,采用一次浇筑完成。 以减少施工缝和减少施工工序。
0号块混凝土浇筑原则: 对称、连续不间断(混凝
土不出现初凝)
3. 悬臂灌筑施工
3.2. 悬灌施工
3.2.1 钢筋绑扎 3.2.2 混凝土施工 3.2.3 预应力施工
3.2.1 钢筋绑扎
挂篮移动到位后,将挂篮适当提升 到位后,即可进行钢筋绑扎。钢筋绑扎 顺序为先绑扎底板钢筋,然后绑扎腹板 钢筋,腹板钢筋绑扎完成后,安装内外 侧模,最后将内外顶模安装好后绑扎顶 板钢筋。在钢筋绑扎的同时,要安装好 预应力筋及波纹管、吊带与吊杆预留孔。
膺架法
膺架法适用于墩身较高,或墩低基 础条件较差,堂脚手架无法搭设或 搭设高度过大的0号块。此方法工 艺较为复杂,但施工速度快,用料 省,经济节约。
2.2 0号块模板
外侧模采用悬臂节段模板和定
型钢模,底模和内模采用墩身模板、 大块组合钢模和竹胶板等组合使用。
2.3 0号块混凝土浇筑
根据其高度和混凝土数量可分一 次、二次和三次浇筑。
连续刚构桥: 多采用预应力混凝土结构,有两个以上主墩采用墩梁 固结,具有T形刚构桥的优点。但与同类桥(如连续梁桥、T形刚构桥 )相比:多跨刚构桥保持了上部构造连续梁的属性,跨越能力大,施 工难度小,行车舒顺,养护简便,造价较低。典型的连续刚构体系对 称布置,并采用平衡悬臂施工方法修建。(也有非对称布置:如泸州 长江二桥、多跨连续-刚构桥)
3.1.3 挂篮工作原理
挂篮总的工作原理,就是通过挂篮 将需要浇筑节段的混凝土重量,传递 给后面已浇节段混凝土上,从而达到 悬灌将梁体延伸的结果。
3.1.4 挂篮的拼装
导轨的安装 主桁系统的安装 吊挂系统的安装 底篮系统的安装 模板系统的安装
3.1.5 挂篮预压
挂篮拼装好后,必须通过试压消 除结构的非弹性变形,并同时测出挂 篮的弹性变形,以利于悬灌施工时预 留预拱度。
满堂脚手架法
钢管支架法
膺架法
(无论哪种方法,0号的支架均需按 承重荷载的1.2倍进行预压,以消除 非弹性变形和测量弹性变形,同时
也是对支架安全性进行检验。)
满堂脚手架法
满堂脚手架法应用于墩底基础条件较 好,且墩高度较低的0号块。此方法简 单,施工安全可靠。
满堂脚手架
钢管支架法
钢管支架法应用于墩底基础较差, 且墩高度不大的0号块。此方法所需 材料较少,施工速度较快,施工安 全可靠。
干溪沟2号特大桥
黔彭引桥
韩家店Ⅰ号特大桥
哈大文官屯特大桥
天水一号桥
连续梁施工方法有:
满堂脚手架现浇法
悬臂浇筑法
悬臂拼装法
顶推法
先简支后连续
苏通大桥现浇施工
北引桥(12x30)m陆上满堂支架现浇连续梁
悬臂浇筑法
连续梁施工怀连续刚构的施工最大区 别在于,连续梁施工时要先实行墩梁 固结,以保证施工时的稳定性,墩梁 因结在边跨合龙后解除。
连续刚构在中跨合龙时要实行顶推。 连续梁临时支墩固结体系图.dwg
苏通大桥悬臂拼装法
北引桥(50+9x75)+(10x75)m梁节段预制拼装连续梁 中引桥(5x75)m 节段预制拼装连续梁
德国高速铁路桥梁实例
顶推法
格明登 美因河桥西引桥(顶推施工)
先简支后连续法
先简支后连续法在公路桥梁中应用普遍。
