浅谈隧道施工测量的方法及应注意的问题摘要:工程测绘是为国民经济、国防建设和社会发展提供基础地理信息的基础性、公益性事业,其公益服务性在于它是直接为政府宏观决策服务,为国民经济和社会发展提供及时、适用、可靠的测绘保障,为丰富人们的物质文化生活提供服务;其基础性在于广泛应用于能源、交通、农林、水利、土地、矿产、城建等部门的规划设计。本文主要介绍隧道施工测量的基本方法及施工人员应注意的几个问题。
关键词:隧道施工测量;综合实践;检验检测
中图分类号: u455文献标识码:a文章编号:
abstract: the engineering surveying and mapping is for the national economy, national defense construction and social development to provide basic, fundamental geographic information of public welfare undertakings, the public service is that it is directly for government macro decision service, for national economic and social development, application and provide timely and reliable surveying and mapping security, rich people’s material and cultural life provide services; its basic is widely used in energy, transportation, agriculture, forestry, water conservancy, land, mineral resources, urban construction department of planning and design. this paper mainly introduces the basic
method of measuring the tunnel construction and the construction personnel should pay attention to several problems.
keywords: tunnel construction survey; comprehensive practice; examination
一、隧道施工测量的目的和内容
1、隧道施工测量的目的是保证隧道相向开挖时能按规定的精度正确的贯通,并使各项建筑物按规定精度、按设计位置修建。
2、洞外、洞内施工控制测量、隧道贯通误差的测定及调整、辅助坑道的测量等。
3、对长、大隧道设置的控制网应定期进行校核,如有丢失或损坏应补设并联测,并在施工前预计贯通中误差是否符合规定要求。
4、对隧道洞外的水准点、中线点应定期进行复核,洞内控制点应根据施工进度设定。设定的桩点必须稳固、可靠且通视良好。
5、隧道施工测量的主要任务是保证隧道开挖按规定的精度要求贯通,因此隧道测量必须以规定的精度认真、慎重的进行,避免产生严重后果,造成浪费和返工。贯通误差应符合《测规》要求。
二、洞内控制测量
洞内观测的特殊性主要是施工干扰大,环境条件差,明亮度较差,边长较短,必须采用两次照准,当施工通风不好,烟尘严重时,不宜进行测角工作。洞内导线应尽量选择长边。根据总的贯通精度要求及洞外导线对贯通精度的影响值,确定洞内控制测量所需的精
度和方法。
1、洞内导线应根据洞口投点向洞内作引伸测量,洞口投点应纳入控制网中,导线点应尽量沿路线中线布设。洞口投点是洞外与洞内联系的主要点位,应反复测设,并经常加以校核(防止破坏)且加以保护。
2、洞内导线应设成闭合导线或主副导线环。对于有平行导坑的隧道,正洞内设闭合导线,,平行导坑内设单导线,当导坑延伸至2~3倍洞内导线边长时,利用横通道与正洞导线组成一个闭合环,做一次导线引伸测量。
3、采用上、下导坑法施工的隧道,上导坑每引伸一定的距离后,应与下导坑的中线联测一次,用以校核上导坑的中线点或向上导坑引点。
4、洞内高程点为了施工及复测方便,设置密度应较大。每次施测前应最少检测两个以上的点。

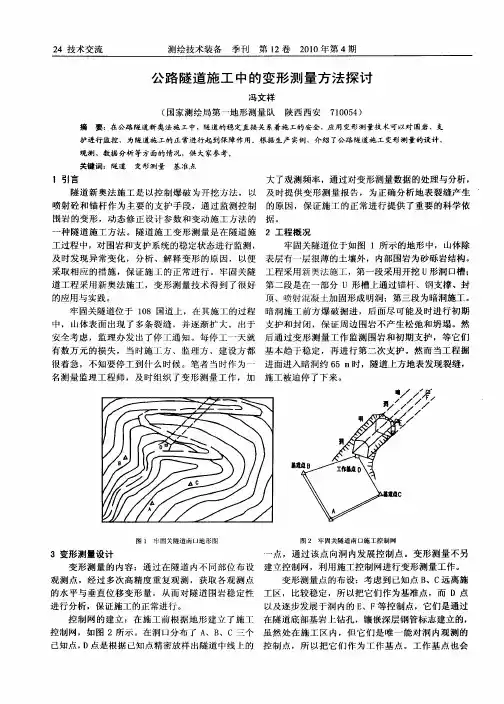

三、掘进中隧道断面的测量
每次断面掘进前,应根据设计的断面类型和尺寸放样出断面。常用的方法有:五寸台阶法(断面支距法)、大样法、三角高程法等。
1、五寸台阶法(断面支距法):
即根据中线及拱顶外线高程,从上而下每0.5m(拱部和曲线地段)和1.0m(直墙地段)向中线左右量出两侧的横向支距(量测支距时,应考虑隧道中心与路线中心的偏移值和施工的预留宽度),所有支
距端点的连线即为断面开挖的轮廓线,用以指导开挖及检查断面,并作为安装拱架的依据。遇有仰拱的隧道,仰拱断面应由中线起向左右每隔0.5m量出路面高程向下的开挖深度。此种方法最常用,适用于全断面开挖或上下导坑开挖施工的隧道。
2、放大样法:
即对于一种类型尺寸的开挖断面,提前在地面上放出大样(1:1),用木板或金属条作出大样,测量时放出拱顶中点及两侧起拱点的位置,往上套上大样,在周边画点即可,此种方法是用于全断面开挖或上下导坑开挖及预留核心土的施工的隧道。
3、三角高程法:
即将仪器至于里程处的中线上,一次放样出掌子面的各个轮廓线。此方法特点是:速度快、要求的条件高。计算量大,放样前须提前计算出所有须放样点的数据。且对掌子面的平整度有较高要求,对于有激光导向及免棱镜的仪器尤为方便,但受掌子面平整度精度影响较大。
4、现在免棱镜技术仪器较为普遍,这样就可以采用一些仪器自带或别的软件来直接测量断面,给施工分析提供科学准确的数据。
四、隧道衬砌位置控制
隧道衬砌,不论何种类型均不得侵入隧道建筑界限,因此各个部位的衬砌放样都必须在线路中线、水平测量正确的基础上认真做好,使其位置正确,尺寸和高程符合设计要求。
