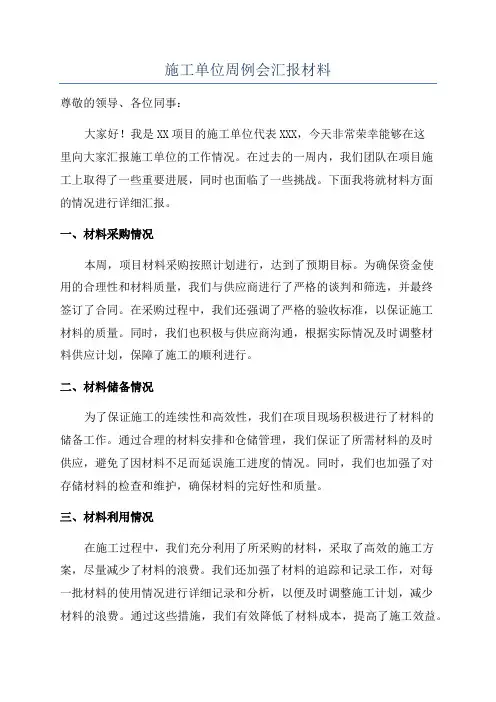

1施工单位周例会汇报材料
施工单位周例会汇报材料
![施工单位周例会汇报材料](https://img.taocdn.com/s3/m/6aede5e7dc3383c4bb4cf7ec4afe04a1b071b088.png)
施工单位周例会汇报材料尊敬的领导、各位同事:大家好!我是XX项目的施工单位代表XXX,今天非常荣幸能够在这里向大家汇报施工单位的工作情况。
在过去的一周内,我们团队在项目施工上取得了一些重要进展,同时也面临了一些挑战。
下面我将就材料方面的情况进行详细汇报。
一、材料采购情况本周,项目材料采购按照计划进行,达到了预期目标。
为确保资金使用的合理性和材料质量,我们与供应商进行了严格的谈判和筛选,并最终签订了合同。
在采购过程中,我们还强调了严格的验收标准,以保证施工材料的质量。
同时,我们也积极与供应商沟通,根据实际情况及时调整材料供应计划,保障了施工的顺利进行。
二、材料储备情况为了保证施工的连续性和高效性,我们在项目现场积极进行了材料的储备工作。
通过合理的材料安排和仓储管理,我们保证了所需材料的及时供应,避免了因材料不足而延误施工进度的情况。
同时,我们也加强了对存储材料的检查和维护,确保材料的完好性和质量。
三、材料利用情况在施工过程中,我们充分利用了所采购的材料,采取了高效的施工方案,尽量减少了材料的浪费。
我们还加强了材料的追踪和记录工作,对每一批材料的使用情况进行详细记录和分析,以便及时调整施工计划,减少材料的浪费。
通过这些措施,我们有效降低了材料成本,提高了施工效益。
四、材料质量控制情况材料质量是施工的关键因素之一,我们十分重视材料质量的控制。
在本周的施工过程中,我们严格按照质量标准对材料进行验收,并定期组织了质检人员进行质量检查。
同时,我们还进行了材料使用情况的实时监控和记录,对任何违规使用材料的情况进行了严肃处理。
通过这样的严格控制和监督机制,我们确保了项目施工材料的质量和可靠性。
总结:在本周的施工过程中,我们的团队一直以高度负责的态度,认真做好材料采购、储备、利用和质量控制等工作。
在各方面的努力下,我们项目的施工工作整体进展顺利,项目进度也基本符合计划。
然而,我们也面临了一些挑战,比如项材料供货延迟,导致了施工进度的一定影响,我们已经与供应商进行了积极沟通,争取尽快解决问题。
工地安全周例会汇报材料
![工地安全周例会汇报材料](https://img.taocdn.com/s3/m/5401342df4335a8102d276a20029bd64783e6228.png)
工地安全周例会汇报材料
尊敬的领导和同事们:
大家好!在过去的工作周期,我们全体成员积极参与了工地安全工作,努力营造了良好的工作环境。
以下是我们本周期的工地安全工作汇报:
一、工地安全检查及问题整改:
1. 我们按照计划定期进行了工地安全检查,共发现安全隐患
10处。
2. 针对发现的问题,我们立即启动整改措施,已完成整改8处,正在进行2处安全隐患的处理,预计本周内全部整改完毕。
二、安全培训及意识提升:
1. 本周期我们组织了一次现场安全培训,邀请了专业人员进行讲解和示范。
2. 我们还定期组织了小组讨论,分享工地安全经验,提高了全体成员的安全意识。
三、安全巡逻和通报措施:
1. 我们每天组织了两次工地安全巡逻,确保工地各个区域的安全控制。
2. 我们建立了工地安全通报制度,及时发布工地安全信息,对重要的安全提示进行告知和宣传。
四、安全事故处理:
1. 本周期内,工地没有发生任何安全事故,大家对工作中可能
出现的危险情况保持了高度警惕性。
五、下期工作计划:
1. 进一步加强安全巡逻力度,确保工地安全控制到位。
2. 继续开展安全培训和意识提升活动,提高全体成员的安全知识和技能。
3. 建立更加完善的安全通报机制,确保安全信息及时有效传达给全体成员。
感谢大家对工地安全工作的支持和配合!请领导和各位同事对我们的工作给予指导和建议。
本次汇报完毕,谢谢!。

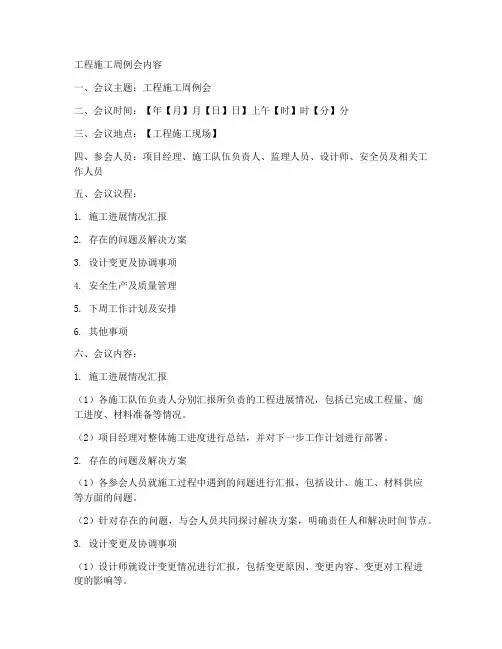

工程施工周例会内容
![工程施工周例会内容](https://img.taocdn.com/s3/m/b2f7dc4b11a6f524ccbff121dd36a32d7375c720.png)
工程施工周例会内容一、会议主题:工程施工周例会二、会议时间:【年【月】月【日】日】上午【时】时【分】分三、会议地点:【工程施工现场】四、参会人员:项目经理、施工队伍负责人、监理人员、设计师、安全员及相关工作人员五、会议议程:1. 施工进展情况汇报2. 存在的问题及解决方案3. 设计变更及协调事项4. 安全生产及质量管理5. 下周工作计划及安排6. 其他事项六、会议内容:1. 施工进展情况汇报(1)各施工队伍负责人分别汇报所负责的工程进展情况,包括已完成工程量、施工进度、材料准备等情况。
(2)项目经理对整体施工进度进行总结,并对下一步工作计划进行部署。
2. 存在的问题及解决方案(1)各参会人员就施工过程中遇到的问题进行汇报,包括设计、施工、材料供应等方面的问题。
(2)针对存在的问题,与会人员共同探讨解决方案,明确责任人和解决时间节点。
3. 设计变更及协调事项(1)设计师就设计变更情况进行汇报,包括变更原因、变更内容、变更对工程进度的影响等。
(2)项目经理对设计变更进行协调,确保变更顺利进行,并要求相关部门及时跟进。
4. 安全生产及质量管理(1)安全员汇报上周安全生产情况,包括施工现场安全巡查、安全隐患处理、安全生产培训等。
(2)项目经理对安全生产及质量管理进行强调,要求全体人员提高认识,确保工程质量和安全生产。
5. 下周工作计划及安排(1)项目经理对下周工作计划进行部署,明确各施工队伍的施工任务和完成时间节点。
(2)各施工队伍负责人就下周工作计划进行汇报,确保工作计划顺利实施。
6. 其他事项(1)会议还对其他事项进行了讨论,包括材料供应、设备维修、人员调配等。
(2)项目经理对相关事项进行部署,并要求相关部门及时跟进。
七、会议总结本次会议对工程施工进展情况进行了全面了解,对存在的问题进行了有效解决,明确了下周工作计划和安排。
全体与会人员要高度重视工程施工的质量和安全生产,共同努力,确保工程顺利推进。
项目部安全周例会工作计划汇报
![项目部安全周例会工作计划汇报](https://img.taocdn.com/s3/m/a5641923a517866fb84ae45c3b3567ec102ddcce.png)
一、会议背景为确保项目部安全生产形势持续稳定,提高全体员工的安全意识,根据公司安全生产管理要求,项目部决定于每周五下午召开安全周例会。
本次会议旨在总结本周安全生产工作,分析存在的问题,部署下周安全生产工作计划。
二、会议时间2023年X月X日(周五)下午14:00三、会议地点项目部会议室四、参会人员1. 项目部经理2. 各部门负责人3. 各班组安全员4. 项目部全体员工五、会议议程1. 总结本周安全生产工作- 各部门负责人汇报本周安全生产情况,包括施工现场安全管理、设备设施运行状况、安全隐患排查治理等。
- 安全部门负责人对本周安全检查情况进行总结,提出存在的问题及整改措施。
2. 分析存在问题- 各部门负责人针对本周安全生产工作中的不足进行分析,查找原因。
- 安全部门负责人对存在的安全隐患进行梳理,提出整改建议。
3. 部署下周安全生产工作计划- 项目部经理对下周安全生产工作进行总体部署,明确工作重点和目标。
- 各部门负责人根据下周工作计划,提出具体实施方案,确保安全生产措施落实到位。
4. 安全教育培训- 安全部门负责人组织学习最新的安全生产法律法规、规章制度和安全操作规程。
- 开展安全生产知识竞赛,提高员工安全意识。
5. 互动交流- 各部门负责人、安全员和员工就安全生产问题进行交流,提出改进意见和建议。
六、会议要求1. 各部门负责人要高度重视安全周例会,提前准备好汇报材料,确保会议内容充实、真实。
2. 全体参会人员要准时参加会议,认真听取汇报,积极参与讨论。
3. 会议结束后,各部门要按照会议要求,认真落实安全生产措施,确保项目安全稳定运行。
七、预期效果通过本次安全周例会,旨在提高项目部全体员工的安全意识,强化安全生产责任,确保项目安全生产形势持续稳定,为项目的顺利进行提供坚实保障。
---注:以上内容为示例性工作计划汇报,具体内容需根据实际项目情况进行调整。
施工项目安全质量周例会(标准版)
![施工项目安全质量周例会(标准版)](https://img.taocdn.com/s3/m/04d3729fdc88d0d233d4b14e852458fb770b3812.png)
安全质量周例会记录()第周XXⅡ标项目日期:安全质量周例会记录工程名称:XX会议名称:XX时间:XX参会人员:详见签到表一、本周工程完成情况、人员情况(1)本周内承轨梁生产和架设施工正常:制梁队进行承轨梁钢筋下料与绑扎胎具各工序;制梁队完成第127-132片承轨梁浇筑及进行梁养护和修补工作;制梁队内模加工正常进行;张拉队伍进行预应力张拉各工序工作;制梁队对承轨梁后续修补及运输队和架设队进行运架梁工作。
本周内生产承轨梁6片,月累生产6片,年累生产6片,开累生产132片。
本周内完成承轨梁运输和架设7片,月累架设7片,年累架设7片,开累架设14片。
(2)本周XX项目部共投入作业人员147人:其中项目部管理人员46人(含见习学员),合同工人员14人;XX公司人员66人;XX公司人员6人;XX运输公司3人;XX公司12人。
二、本周安全质量工作开展情况(1)加强了安全日常巡查和隐患排查力度,发现隐患及时消除,不能及时消除的隐患建立台账由安全员跟进处理。
(2)加强了对制梁施工人员现场安全监控和劳动防护用品检查工作,确保安全生产。
(3)本周内进行了安全质量(周)检查,重点对现场临时用电、起重吊装安全设施、承轨梁半成品及成品材料等检查工作;并就检查情况下发了整改通知单,要求各相关负责人认真组织整改落实,确保项目安全生产。
(4)本周内对运梁和架梁施工现场进行了安全监管工作,重点是高空作业、吊装作业,确保运架梁施工安全。
(5)本周重点加强了氧气乙炔的归类存放,避免遗留安全隐患。
(6)本周进行了岁末年初节前综合安全大检查,确保项目安全可控、可预防。
(7)安质部本周重点对预应力作业进行了规范作业。
(8)本周加强了对预埋件的保护工作,防止预埋件在浇筑过程中产生破损。
(9)本周内对拉毛不合格的承轨台进行了凿毛处理,确保出场合格率达到100%。
(10)本周进行了质量隐患排查,使质量问题提前预防、提前处理。
三、本周安全质量卡控重点(1)做好各施工人员的现场安全教育、质量指导工作,保证施工有序进行。

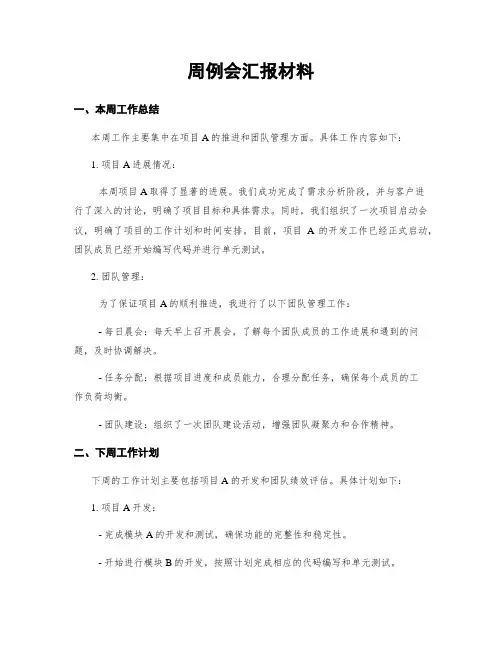

周例会汇报材料
![周例会汇报材料](https://img.taocdn.com/s3/m/5e2f518fa0c7aa00b52acfc789eb172ded6399c1.png)
周例会汇报材料一、本周工作总结本周工作主要集中在项目A的推进和团队管理方面。
具体工作内容如下:1. 项目A进展情况:本周项目A取得了显著的进展。
我们成功完成了需求分析阶段,并与客户进行了深入的讨论,明确了项目目标和具体需求。
同时,我们组织了一次项目启动会议,明确了项目的工作计划和时间安排。
目前,项目A的开发工作已经正式启动,团队成员已经开始编写代码并进行单元测试。
2. 团队管理:为了保证项目A的顺利推进,我进行了以下团队管理工作:- 每日晨会:每天早上召开晨会,了解每个团队成员的工作进展和遇到的问题,及时协调解决。
- 任务分配:根据项目进度和成员能力,合理分配任务,确保每个成员的工作负荷均衡。
- 团队建设:组织了一次团队建设活动,增强团队凝聚力和合作精神。
二、下周工作计划下周的工作计划主要包括项目A的开发和团队绩效评估。
具体计划如下:1. 项目A开发:- 完成模块A的开发和测试,确保功能的完整性和稳定性。
- 开始进行模块B的开发,按照计划完成相应的代码编写和单元测试。
- 与客户保持密切沟通,及时反馈项目进展和解决方案。
2. 团队绩效评估:- 对团队成员进行绩效评估,根据评估结果制定相应的奖惩措施,激励团队成员的积极性和创造力。
- 组织团队培训,提升团队整体素质和技术能力。
三、问题与建议在本周的工作中,我们遇到了一些问题,并提出了一些建议,具体如下:1. 问题:- 进度压力较大,部分成员工作量较大,需要进一步优化任务分配。
- 项目A的需求变更较频繁,需要加强与客户的沟通和协调。
2. 建议:- 针对工作量较大的成员,可以适当减轻其它工作任务,以保证项目A的顺利推进。
- 加强与客户的沟通,及时了解需求变更,与开发团队协商制定相应的变更计划。
四、其他事项1. 本周团队成员没有请假或旷工情况,工作积极性较高。
2. 下周将组织一次技术分享会,由团队成员轮流分享最新的技术知识和经验。
3. 请各位成员提前准备好下周的工作计划和周报,以便于周例会时进行汇报和讨论。
工地周例会(模板)
![工地周例会(模板)](https://img.taocdn.com/s3/m/bf56b575905f804d2b160b4e767f5acfa1c783a3.png)
工地周例会(模板)会议时间:____年__月__日 __时__分会议地点:______工地会议室主持人:_______参会人员:项目经理、施工员、安全员、材料员、财务人员、质量检测员等一、会议主题1. 工程进度汇报与计划调整2. 安全生产工作总结与部署3. 质量控制与技术创新4. 材料供应与管理5. 财务管理与成本控制6. 综合事务协调与处理二、会议内容1. 工程进度汇报与计划调整(1)施工员汇报本周工程进度,包括已完成工程量、未完成工程量、本周施工重点及下周施工计划。
已完成工程量:本周共完成__平方米的混凝土浇筑,__米的管道铺设,__座的建筑物主体结构等。
未完成工程量:__平方米的混凝土浇筑,__米的管道铺设,__座的建筑物主体结构等。
下周施工计划:完成__平方米的混凝土浇筑,__米的管道铺设,__座的建筑物主体结构等。
(2)项目经理对施工员汇报的内容进行点评,对下周施工计划进行调整。
点评:本周施工进度基本符合预期,但混凝土浇筑进度稍显滞后,需加强施工力量。
调整:下周将增加混凝土浇筑班组,确保施工进度。
2. 安全生产工作总结与部署(1)安全员汇报本周安全生产情况,包括安全事故、安全隐患排查、安全生产培训等。
安全事故:本周未发生安全事故。
安全隐患排查:本周共发现__处安全隐患,已全部整改完毕。
安全生产培训:本周组织了__次安全生产培训,提高了员工的安全意识。
(2)项目经理对安全生产情况进行点评,部署下周安全生产任务。
点评:本周安全生产情况良好,但需加强现场安全管理,确保施工安全。
部署:下周将开展安全生产大检查,对现场安全进行全面排查。
3. 质量控制与技术创新(1)质量检测员汇报本周质量控制情况,包括质量检测报告、质量问题处理等。
质量检测本周共完成__份质量检测报告,未发现重大质量问题。
质量问题处理:本周共处理__起质量问题,已全部整改完毕。
(2)项目经理对质量控制情况进行点评,部署下周质量控制任务。
施工项目部周工作汇报_施工项目部周例会内容
![施工项目部周工作汇报_施工项目部周例会内容](https://img.taocdn.com/s3/m/acd4051c640e52ea551810a6f524ccbff121cac6.png)
施工项目部周工作汇报|施工项目部周例会内容一、质量:1、屋面隔热板的施工要加强检查,确保坡度、平整度、板缝隙的大小统一;2、真石漆的施涂要保证质量,线条要横平竖直,雨天、气温低(5摄氏度)时均不得施工;要勤查天气预报。
3、再一次对龙骨的焊接、油漆及预埋件进行检查,确保合格后再封铝塑板;二、进度:1、目前各班组均对施工工期的进度进行倒排计划,均在1月20日之前落架。
然这只是个计划,关键是实干,能否能按此节点完成,这才是主要的,希望项目部对各班组的施工人员的人数加大力度进行督促,以满足施工的要求;2、因近期的天气经常有雨,对施工进度极为不利,所以施工要抓住晴天的这个机会多上人手,应全盘进行;3、四统一的拆除均影响施工进度的运作;三、安全:1、目前进度叫人担忧,若年前下不了架,这将是一个棘手的问题,这牵涉到老百姓的情绪,会不会出现闹事及春节脚手架的自身安全,因无人守护和各家均有年轻人、儿童在家,会不会出现高空坠落事故;2、目前施工的自身安全,要加强安全教育,确保在年内安全无事故,特别是在年关更严抓安全。
不能大意;3、临时用电施工、宿舍的电器使用均要规范;四、资料:保证上报的工序资料要及时,与施工同步;五、再强调一次,农民工的工资发放问题,一定要发到他们手中,不得出现闹事事件。
六、还要坚持防火、防盗、防灾的宣传工作。
因接近年关更应与加强。
以下资料为赠送资料:《滴水之中见精神》主题班会教案活动目的:教育学生懂得“水”这一宝贵资源对于我们来说是极为珍贵的,每个人都要保护它,做到节约每一滴水,造福子孙万代。
活动过程:1.主持人上场,神秘地说:“我让大家猜个谜语,你们愿意吗?”大家回答:“愿意!”主持人口述谜语:“双手抓不起,一刀劈不开,煮饭和洗衣,都要请它来。
”主持人问:“谁知道这是什么?”生答:“水!”一生戴上水的头饰上场说:“我就是同学们猜到的水。
听大家说,我的用处可大了,是真的吗?”主持人:我宣布:“水”是万物之源主题班会现在开始。
施工单位周例会汇报材料
![施工单位周例会汇报材料](https://img.taocdn.com/s3/m/771dcab4846a561252d380eb6294dd88d0d23dc6.png)
工单位周例会汇报材料一、会议主题:本周施工进展及问题汇报二、会议时间:2021年X月X日三、会议地点:施工单位会议室四、参会人员:项目经理、施工经理、技术负责人、各施工队负责人、质量监督员等以下是本次会议的具体内容:(一)本周施工进展概况1. 工程进度概述本周我司承建的XX项目工程总体进展顺利,已完成以下施工任务:(1)土建工程:完成基础垫层、基础承台、基础地梁、主体结构、二次结构、女儿墙施工。
(2)钢结构工程:完成主体结构安装、檩条安装、屋面系统施工。
(3)装饰装修工程:完成门窗安装、墙面抹灰、地面铺贴、吊顶施工。
(4)安装工程:完成给排水、电气、消防、通风空调等系统的安装。
2. 施工产值本周施工产值累计完成XX万元,较上周增长XX%。
3. 工程质量及安全本周工程质量和安全得到有效保障,未发生质量和安全事故。
(二)本周施工重点及亮点1. 施工重点(1)土建工程:完成地下室防水、主体结构验收、二次结构施工。
(2)钢结构工程:完成主体结构焊接、檩条安装、屋面系统施工。
(3)装饰装修工程:完成墙面抹灰、地面铺贴、门窗安装。
(4)安装工程:完成给排水、电气、消防、通风空调等系统的安装。
2. 施工亮点(1)土建工程:采用新型模板体系,提高施工效率,降低成本。
(2)钢结构工程:采用高精度焊接技术,提高焊接质量。
(3)装饰装修工程:采用绿色环保材料,提高室内环境质量。
(4)安装工程:采用BIM技术,提高安装精度和效率。
(三)本周施工问题及解决方案1. 土建工程问题:施工现场部分区域土质较差,影响基础施工。
解决方案:采用换填处理,确保基础施工质量。
2. 钢结构工程问题:部分钢材供应不及时,影响施工进度。
解决方案:加强与供应商的沟通,确保钢材供应及时。
3. 装饰装修工程问题:部分施工队伍素质不高,影响施工质量。
解决方案:加强施工队伍培训,提高施工水平。
4. 安装工程问题:部分设备安装调试过程中出现故障。
解决方案:加强与设备供应商的沟通,及时解决问题。
施工员路面施工周例会汇报材料
![施工员路面施工周例会汇报材料](https://img.taocdn.com/s3/m/9c54b079b80d6c85ec3a87c24028915f804d84df.png)
施工员路面施工周例会汇报材料一、施工进度汇报本周路面施工工作按照计划顺利进行,具体进度如下:1. 完成路面基层铺设XX%;2. 完成路面面层铺设XX%;3. 完成排水系统建设XX%;4. 其他配套设施建设XX%。
二、质量监控情况本周我们严格遵守质量标准,加强质量监控,确保施工质量。
具体措施如下:1. 严格执行质量检查制度,对每一道工序进行质量检查;2. 对材料进行质量抽检,确保材料质量合格;3. 对施工过程进行实时监控,及时发现并处理质量问题。
三、安全措施执行本周我们加强了施工现场的安全管理,具体措施如下:1. 严格执行安全操作规程,确保施工人员安全;2. 对施工现场进行定期安全检查,及时发现并消除安全隐患;3. 加强安全教育培训,提高施工人员的安全意识。
四、存在问题分析在本周的施工过程中,我们发现了一些问题,具体如下:1. 部分路段路面基层平整度不够,需要进一步处理;2. 部分排水管道安装位置不符合设计要求,需要调整;3. 部分设备出现故障,需要维修或更换。
五、下一步工作计划针对以上问题,我们制定了以下工作计划:1. 对路面基层不平整的路段进行处理,确保基层平整度符合要求;2. 对排水管道安装位置进行调整,确保符合设计要求;3. 对设备进行维修或更换,确保设备正常运行。
六、材料使用情况本周使用的材料主要包括:水泥、砂石、沥青等,具体使用情况如下:1. 水泥用量为XX吨;2. 砂石用量为XX吨;3. 沥青用量为XX吨。
七、设备运行状况本周设备运行情况良好,无重大故障发生。
我们将继续加强设备的维护和保养工作,确保设备正常运行。
建设工程施工项目周例会施工单位汇报材料(实用PPT模板)
![建设工程施工项目周例会施工单位汇报材料(实用PPT模板)](https://img.taocdn.com/s3/m/446ea406a8956bec0975e3d9.png)
/
部分资料未收集 齐全
防护设计内容未 出
加紧收集,于3 月14日前报审
继续跟进出图 情况,在出图 后的两天内报 审
XXXX工程集团有限公司
XXXX标段项目经理部
已完成 部分
1、对上游段进行测量放线,已完成。
2、对下游段接口处雨水井进行 联测(监理单位、主体单位、XX地 铁设计院及我单位)并将联测结果签 认保留,已完成。
3月14日
加紧收集资料
黄乐彬
在出图后的两天报审 跟进出图情况
赵风 林洁
3月14日 防护设计内容未出
积极联系主体 单位
继续跟进出图 情况,在出图 后的两天内报 审
XXXX工程集团有限公司
XXXX标段项目经理部
完成开工前提条件验收
目前我单位已根据开工前提 条件验收表中的19项验收条件进 行了逐项自检,已完成14项,未 完成4项;其中视频监控这一项 前期单位无需办理。
因此下周工作计划重点就是 完成4项开工前提条件验收的准 备。
XXXX工程集团有限公司
XXXX标段项目经理部
1、请相关单位积极协调安排,根据我单 位上报的进度计划安排及时将场地移交 给我方组织施工。
汇报完毕!
谢谢各单位参会领导!
XXXX标段项目经理部
序号工作内容Fra bibliotek完成情况
原因分析
措施
1
上游段进行测量放线
已完成
/
2
下游段接口处雨水井进行联测 (监理单位、主体单位、广州地 铁设计院及我单位)
已将联测结 果签认保留
/
3
公司资质、厂家资质、机械设备、 组织机构、特种人员等报审
4
材料报审
5
专家评审专项方案补充防护内容 并完善报审
周会汇报-周例会工作汇报
![周会汇报-周例会工作汇报](https://img.taocdn.com/s3/m/33941436a36925c52cc58bd63186bceb19e8ed26.png)
周会汇报-周例会工作汇报引言概述:周例会是每周固定的时间,团队成员汇报工作进展、讨论问题和制定下一步计划的重要会议。
在周会汇报中,每个成员都有机会分享自己的工作成果和遇到的困难,以便团队更好地协作和解决问题。
下面将详细介绍周例会工作汇报的重要性以及如何有效进行周会汇报。
一、明确汇报内容1.1 确定本周工作重点:在周会汇报中,成员应当明确本周的工作重点,包括任务完成情况、进度和遇到的问题。
1.2 分享工作成果:成员需要分享本周取得的工作成果,包括完成的任务、解决的问题和创新点。
1.3 提出工作建议:成员可以在周会中提出自己对工作的建议和改进意见,以提高团队的工作效率和质量。
二、有效沟通交流2.1 保持信息透明:在周例会中,成员应当积极分享工作进展和问题,保持信息透明,以便团队其他成员了解情况。
2.2 倾听他人意见:在周会汇报中,成员不仅要分享自己的工作情况,还要倾听其他成员的意见和建议,共同讨论解决问题的方案。
2.3 避免冗长无效讨论:在周例会中,应当避免冗长无效的讨论,重点关注工作进展和问题解决方案,确保会议高效进行。
三、制定下周计划3.1 确定下周工作目标:在周会汇报中,成员应当确定下周的工作目标和计划,包括任务分配、时间安排和预期成果。
3.2 分工明确责任:团队成员应当在周例会中明确各自的工作任务和责任,确保工作分工清晰,避免重复劳动和沟通不畅。
3.3 制定应对措施:在周例会中,团队成员应当讨论可能出现的问题和挑战,并制定相应的解决方案和预案,以应对突发情况。
四、总结反思改进4.1 总结本周工作:在周会汇报中,成员应当总结本周的工作成果和问题,分析原因和教训,以便改进下周的工作计划。
4.2 反思个人表现:团队成员应当反思自己在本周的工作表现,找出不足之处并及时改进,以提高工作效率和质量。
4.3 提出团队建议:在周例会中,成员可以提出团队工作的建议和改进意见,共同促进团队的发展和进步。
五、总结回顾展望5.1 总结会议成果:在周会汇报结束时,应当总结会议讨论的成果和决定,确保各项工作任务得到明确安排和落实。
施工单位例会汇报范本
![施工单位例会汇报范本](https://img.taocdn.com/s3/m/5e9a1026571252d380eb6294dd88d0d233d43c91.png)
施工单位例会汇报范本
大家好,今天我将为大家介绍一个施工单位例会汇报的范本。
例会汇报是施工
单位管理工作中非常重要的一环,通过例会汇报可以及时了解工作进展、解决问题、协调合作,保障工程顺利进行。
下面是一个施工单位例会汇报的范本内容:
1. 会议时间和地点:会议时间为每周一上午9:00,地点为施工单位办公室。
2. 会议主持人:由施工单位负责人担任主持人,负责主持会议的进行。
3. 会议内容:
3.1 本周工作总结:汇报本周工作完成情况,包括工程进度、质量情况、安
全生产情况等。
3.2 下周工作计划:提出下周工作计划,明确工作重点、目标和任务分工。
3.3 问题讨论:针对本周工作中出现的问题进行讨论,找出原因并提出解决
方案。
3.4 安全生产情况:汇报本周安全生产情况,分析存在的安全隐患并提出整
改措施。
3.5 现场施工情况:汇报现场施工情况,包括人员配备、施工进度、设备使
用情况等。
4. 会议记录:由会议秘书记录会议内容和讨论结果,包括工作总结、工作计划、问题讨论及解决方案等。
5. 会议总结:由主持人对会议内容进行总结,强调本周工作要点、下周工作计
划及问题解决方案。
以上就是一个施工单位例会汇报的范本内容,通过规范的例会汇报,可以有效提高施工单位工作效率,促进工程进展顺利进行。
希望以上内容对大家有所帮助,谢谢!。
工地周例会汇报水电范文
![工地周例会汇报水电范文](https://img.taocdn.com/s3/m/46cbd97b11661ed9ad51f01dc281e53a59025163.png)
工地周例会汇报水电范文
各位领导,大家好!我是本周负责水电工程的负责人,今天我主要给大家汇报本周水电工程的进展情况。
首先,本周我们工地的水电工程进展顺利,按照计划进行。
在水电安装方面,我们按照设计要求完成了水管和电线管道的铺设工作,并且进行了初步的验收,工程质量得到了相关部门的认可。
其次,本周我们工地遇到了一个水电工程的难题,即在一处墙壁内遇到了一根老旧的水管。
经过思考和讨论,我们决定重新调整设计方案,将原先的水管移除,并重新铺设新的水管。
虽然这个问题让工程进度稍有延误,但我们团队紧急协调,迅速解决了这个问题,并保证了整个工程的顺利进行。
最后,本周我们工地加强了水电工程的安全管理。
我们对水电工程区域进行了安全排查,并做好了相关的安全防护工作。
特别是在电线管道的铺设过程中,我们严格执行了相关的安全操作规程,杜绝了安全事故的发生。
总的来说,本周水电工程的进展顺利,虽然遇到了一些问题,但我们团队齐心协力,迅速解决,并取得了可喜的成绩。
下一步,我们将继续保持良好的工作状态,全力以赴,确保工程按时完工。
感谢领导们的支持和关心,谢谢大家!。
周例会汇报材料模式
![周例会汇报材料模式](https://img.taocdn.com/s3/m/c760cffbaeaad1f346933fcd.png)
某某部门汇报材料
一、上周例会督办事项完成情况
(内容要求:未完成事项要有原因分析,并要有下一步可行的执行方案及闭环时间和责任人)
二、上周工作进展情况
1.重点工作
2.一般工作
3.计划内未完成工作说明(内容要求:计划节点内未完成事项要
有原因分析,并要有下一步可行的执行方案及闭环时间和责任人)
三、下周主要工作安排
1.重点工作
2.一般工作
四、需要公司层面协调的问题
(内容要求:所提问题要有初步多种可行方案可供领导决策)
以上字体都用仿宋四号字。
施工单位周例会(范本)汇报材料
![施工单位周例会(范本)汇报材料](https://img.taocdn.com/s3/m/8853df09ad02de80d4d84077.png)
整理版联发君悦华府四期(君悦首府二期)B区一标段第八次工地例会汇报材料一、上周(6月21日至6月27日)进度情况:B4#楼:1、垫层防水施工;2、底板钢筋安装;B5#楼:1、A区二层木模安装(6.20-6.22),B区二层放线、压力焊(6.20);2、A区三层梁板钢筋安装(6.23-6.24),B区二层木模安装(6.21-6.23);3、A区二层板砼浇筑(6.25),B区三层梁板钢筋安装(6.23-6.25);4、A区三层放线、压力焊(6.26),B区二层板砼浇筑(6.26);5、A区三层墙柱筋安装(6.27),B区三层放线、压力焊(6.27);B18#楼:1、A区二层放线、压力焊6.20,B区二层木模安装6.202、A区二层墙柱筋安装(6.21),B区二层板砼浇筑(6.21)3、A区三层梁板木模安装(6.22-6.24),B区二层放线、压力焊6.224、A区三层梁板钢筋安装(6.25-6.26); B区二层墙柱筋安装(6.23)5、A区二层板砼浇筑(6.25);, B区三层梁板木模安装(6.24-6.25)6、A区三层放线、压力焊6.26 B区三层梁板钢筋安装(6.26-6.27)7、A区三层墙柱筋安装6.27B19#楼:1、地下室结构砼浇筑;2、一层放线、压力焊;3、一层墙柱筋安装4、二层梁板木模安装;B20#楼:1、地下室底板钢筋绑扎;2、基础底板吊模;3、基础底板砼浇筑;4、负一层放线、墙柱筋压力焊;B21#楼:1、基础底板砼浇筑;2、负一层放线、墙柱筋压力焊;3、墙柱筋钢筋安装,梁板排架搭设;4、地下室顶梁板模板安装;B22#楼整理版本文档部分内容来源于网络,如有内容侵权请告知删除,感谢您的配合!3、 一层板砼浇筑4、 二层放线、压力焊; B20#楼:1、 负一层放线、墙柱筋压力焊2、 负一层墙柱筋钢筋安装,梁板排架搭设;3、 负一层顶梁板模板安装、;4、负一层顶梁板钢筋安装;B21#楼:1、地下室顶梁板钢筋安装;2、负一层结构砼浇筑;3、一层放线、压力焊;4、一层墙柱筋钢筋安装,梁板排架搭设;B22#楼:1、 垫层防水施工;2、 基础底板钢筋安装;3、 基础底板吊模;B23#楼:1、 垫层防水施工;2、 基础底板钢筋安装;3、 基础底板吊模;4、 基础底板砼浇筑;三、需要协调的问题福建省闽南建筑工程有限公司联发四期项目经理部 2016年6月27日。
施工单位周例会(范本)汇报材料
![施工单位周例会(范本)汇报材料](https://img.taocdn.com/s3/m/4ba5e889185f312b3169a45177232f60dccce749.png)
施工单位周例会(范本)汇报材料一、工程概况1. 项目名称:[具体项目名称]2. 建设地点:[详细地址]3. 工程规模:[包括建筑面积、层数、结构形式等]4. 工程造价:[总造价及各项费用明细]5. 建设单位:[单位名称]6. 设计单位:[单位名称]7. 监理单位:[单位名称]8. 施工单位:[本单位名称]9. 工程进度:[简述当前工程进度情况,如基础施工完成情况、主体结构施工进度等]二、上周工作完成情况1. 进度方面详细描述各项施工任务的完成情况:例如,上周计划完成基础混凝土浇筑[X]立方米,实际完成[X]立方米,完成率为[X]%;钢筋绑扎计划完成[X]吨,实际完成[X]吨,完成率为[X]%。
分析进度偏差的原因:如天气原因导致施工暂停[X]天,材料供应不及时影响施工进度[X]天等。
采取的补救措施:针对进度偏差,我们采取了增加施工人员、调整施工计划、加强与材料供应商的沟通等措施,以确保工程进度能够按时完成。
2. 质量方面质量管理情况:上周我们对施工现场进行了严格的质量检查,共检查了[X]个分项工程,其中合格[X]个,合格率为[X]%。
对于发现的质量问题,我们及时下达了整改通知单,并要求施工班组在规定的时间内进行整改。
质量问题及处理情况:列举上周发现的主要质量问题,如混凝土表面出现蜂窝麻面、钢筋间距不符合设计要求等,并说明采取的处理措施,如对蜂窝麻面进行修补、对钢筋间距进行调整等。
质量控制措施:为了确保工程质量,我们加强了对原材料的检验,严格控制施工工艺,加强了对施工过程的监督检查。
同时,我们还组织了施工人员进行质量培训,提高了他们的质量意识。
3. 安全方面安全管理情况:上周我们组织了一次安全大检查,对施工现场的安全隐患进行了全面排查。
共发现安全隐患[X]处,其中立即整改[X]处,限期整改[X]处。
截至目前,已整改完成[X]处,整改率为[X]%。
安全事故及处理情况:报告上周是否发生安全事故,若有,详细说明事故经过、原因分析及处理结果。
工程项目部安全周例会汇报材料
![工程项目部安全周例会汇报材料](https://img.taocdn.com/s3/m/31d5544358eef8c75fbfc77da26925c52dc59147.png)
属性
分包幕墙工程 分包安装工程
分包二结构 分包二结构 分包二结构
罚款单
3 3 4 2 1
本月
1 2 1 0 1
累计
4 3 3 2 1
总计(元)
6000 6000 4000 1200 1000
2024年10月17日
17
谢谢观赏
值班时间(晚) 值班人
17:00——19:00
周五 周六 周日 周一 周二
6:00——8:00 6:00——8:00 6:00——8:00 6:00——8:00 6:00——8:00
17:00——19:00 17:00——19:00 17:00——19:00 17:00——19:00 17:00——19:00
7
粉刷、安装
主楼
高处坠落 临时用电
移动脚手架、电 动工具、施工升 降机
2024年10月17日
8
下周安全关注重点
序 号
施工单位
作业内容
作业 位置
风险点
工器具
总包 安全员
联系 方式
分包 安全员
联系 方式
外脚手架拆除、前瞻砌墙 架搭设、风井架子拆除
前瞻设计中心
高处坠落
塔吊
2
风管安装、桥架、管道安 装
主楼、餐厅
整改前
整改计划
备注
项目制作200多绝缘钩,要求所有班组规范使用悬挂电线梳理 整齐
已整改
整改后
2024年10月17日
16
2017年现场违章违规处罚
序 号
单位名称
1
和兴玻璃铝业(上海)有限公司
2
上海市安装工程集团有限公司
3
上海子桥建筑劳务有限公司
汇报材料周例会
![汇报材料周例会](https://img.taocdn.com/s3/m/26e8cff8fad6195f302ba606.png)
滁马高速公路路面工程第一合同段项目经理部汇报材料〔2015年第一次工地周例会〕省交通建立XX公司滁马高速公路路面工程第一合同段项目经理部二〇一五年四月十九日滁马高速公路路面01标汇报材料各位领导、:大家好!一、项目总体完成情况及本周计划执行情况〔一〕项目总体完成情况截止目前,滁马路面01标完成产值4494.44万元,占项目总造价17.78%,计量金额5208.4万元〔含发动预付款〕。
完成3%水稳底基层34.6 Km,完成总量的62.6%,4%水稳下基层33.2 Km,完成总量的58.1%,4%水稳上基层完成8.46Km,完成总量的15.2%,横向排水管完成400道,完成总量的80.3%,纵向渗沟完成6443.2m,完成总量的29.2%。
〔二〕本周计划执行情况1、工程量完成情况:本周计划完成3%水稳底基层0 Km,实际完成0.52 Km,具体施工桩号为K16+710-K17+160右幅、K20+620-K20+690右幅。
4%下基层计划完成2.83Km,实际完成2.42Km,具体施工桩号见表一。
4%上基层计划完成1.87Km,实际完成2.86 Km。
具体施工桩号见表二。
2、材料储藏情况〔1〕水稳石灰岩备料:截止目前,我部两个水稳站共进料55万吨,其中1#水稳站进料23.86万吨,2#水稳站进料31.14万吨,本周1#水稳站进料2.36万吨,2#水稳站进料1.82万吨。
现1#水稳站集料库存3.72万吨,2#站集料库存5.34万吨,满足后续施工需要,具体备料情况见下表:滁马路面01标水稳石灰岩集料进场数量一览表〔2〕乳化沥青储藏截止目前,透封层撒布用PC-2型普通乳化沥青,总进场量为215吨,现库存20吨。
〔3〕沥青用机制砂加工:按照合同要求我部在沥青站旁增加两台机制砂设备自行加工,目前存储量约6000吨。
〔4〕沥青下面层粗集料储藏:我部沥青下面层料源厂家为沙河石料厂,按照项目办备料计划要求,正在积极备料中。
