地面变电所送电方案
变电所受送电施工方案
变电所受送电施工方案一、前言变电所是电力系统中的重要组成部分,是电能转换、传输、分配的关键设施。
在变电所的施工中,受送电是一个至关重要的环节,直接影响到电力系统的安全稳定运行。
本文将从受送电的施工方案出发,探讨在变电所建设过程中的关键问题和应对措施。
二、受送电施工方案的重要性受送电施工方案是指在变电所建设过程中,确保电力输送的可靠性和安全性的具体措施和实施计划。
这涉及到电力设备的调试、连接、调整等环节,直接关系到变电所的运行效率和安全稳定性。
三、受送电施工方案的关键步骤1. 现场勘察在施工前,需要对变电所的现场情况进行全面勘察,包括地形、气候、周边环境等因素。
通过现场勘察,可以为后续的施工方案制定提供重要参考。
2. 设备调试在受送电过程中,设备的调试是至关重要的一环。
需要对各种电力设备进行逐一检测和调试,确保其正常工作和连接稳固。
3. 负荷测试对于变电所的负荷承受能力也是需要做出测试的。
通过负荷测试,可以确保变电所在实际运行中的负荷承受能力,从而为后续的运行提供参考依据。
四、受送电施工方案的应对措施1. 严格遵守操作规程在受送电施工过程中,必须严格遵守操作规程,避免出现意外事故。
2. 定期维护检修对受送电设备进行定期维护检修,确保其运行状态良好,减少故障发生的可能性。
3. 人员培训和技能提升关键操作人员需要接受专业培训,提升其操作技能和应急处理能力,以确保受送电施工的顺利进行。
五、总结受送电施工方案是变电所建设中不可或缺的一环,直接关系到电力系统的安全性和可靠性。
通过科学合理地制定施工方案,严格执行操作规程,定期维护检修设备,培训优秀的操作人员,可以有效提高变电所的安全性和运行效率。
希望本文内容能对有关人员在变电所受送电施工方案的制定和实施中提供一些参考和借鉴。
220kV下野地输变电工程送电方案
下野地输、变电工程送电方案新疆电力调度通信中心年月编制:陈沛华、吴高磊、陈立、李静坤、张志军校核:杨永利、孙谊媊、孟兴刚、李长军、李亚平审核:郝红岩审批:王开科概述下野地输变电工程已施工完毕,经启动验收委员会验收通过后,定于年月×日送电。
工程概况下野地变电站本期新建,,。
线百口泉变电站本期新建野泉线()间隔。
线路本期破口原克石东线,形成野克线,导线型号,长度;野石东线,导线型号,长度。
本期新建野泉线,导线型号×,长度。
(非实测)。
调管及送电范围下野地变电站调管范围新疆电力调度通信中心(省调)调管范围、安全自动装置确认北部稳控系统玛电、克拉玛依变新改建线路接入稳控装置,二次回路接线完毕,联调完毕,定值更改完毕,方可送电。
运行维护单位下野地变电站由奎屯电业局运行维护。
野克线、野石东线、野泉线由奎屯电业局运行维护。
运行方式正常运行方式下,野克线下野地变侧接Ⅰ母,克拉玛依侧接Ⅱ母;野石东线下野地变侧接Ⅰ母,石河子东变侧接Ⅱ母;野泉线下野地变成;提供调度部门的图纸、资料、参数(含实测参数)符合档案部门的要求;下野地变关口计量点设在、主变的中、低压侧。
计量点应纳入省调的电能量管理系统。
继电保护部分继电保护配置(除特殊说明外正常运行均应投入)克石东线破口后变为野克线、野石东线,两侧均配置套微机保护。
野克线两侧配置保护如下:。
)。
)。
零屏主保护:二次谐波制动及比率差动保护,差动速断保护。
屏主保护:波形对称原理及比率差动保护,差动速断保护。
()屏/屏主变高压侧后备保护主要功能包括:高压侧复合电压闭锁过流跳各侧;高压侧零序电流跳各侧;高压侧间隙电流、电压跳各侧;高压侧失灵启动;高压侧过负荷、有载调压闭锁、通风启动。
()屏/屏主变中压侧后备保护主要功能包括:中压侧复合电压闭锁过流跳(奎屯地调决定投退)跳本侧;中压侧零序电流跳(奎屯地调决定投退)跳本侧;中压侧间隙电流、电压跳各侧;中压侧过负荷。
()屏/屏主变低压侧后备保护主要功能包括:复合电压闭锁过流跳(奎、正常,经运行部门验收确认具备投运条件, 由运行人员与当值调度核对定值无误后按调令投入有关保护。
地面变电所停送电制度模版

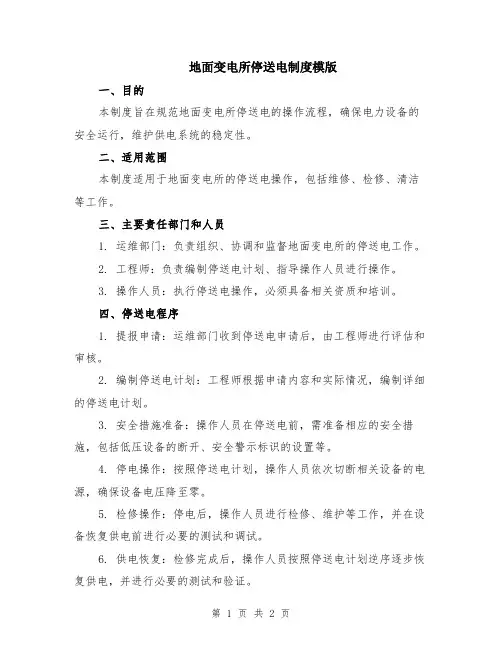

地面变电所停送电制度模版一、目的本制度旨在规范地面变电所停送电的操作流程,确保电力设备的安全运行,维护供电系统的稳定性。
二、适用范围本制度适用于地面变电所的停送电操作,包括维修、检修、清洁等工作。
三、主要责任部门和人员1. 运维部门:负责组织、协调和监督地面变电所的停送电工作。
2. 工程师:负责编制停送电计划、指导操作人员进行操作。
3. 操作人员:执行停送电操作,必须具备相关资质和培训。
四、停送电程序1. 提报申请:运维部门收到停送电申请后,由工程师进行评估和审核。
2. 编制停送电计划:工程师根据申请内容和实际情况,编制详细的停送电计划。
3. 安全措施准备:操作人员在停送电前,需准备相应的安全措施,包括低压设备的断开、安全警示标识的设置等。
4. 停电操作:按照停送电计划,操作人员依次切断相关设备的电源,确保设备电压降至零。
5. 检修操作:停电后,操作人员进行检修、维护等工作,并在设备恢复供电前进行必要的测试和调试。
6. 供电恢复:检修完成后,操作人员按照停送电计划逆序逐步恢复供电,并进行必要的测试和验证。
7. 记录与报告:操作人员需在停送电过程中做好相关操作记录,并报告给运维部门。
五、安全措施1. 操作人员在停送电前,必须佩戴好安全帽、绝缘手套等个人防护装备。
2. 操作人员需按照程序操作,严禁擅自修改或忽略任何流程。
3. 在停送电过程中,必须设置明显的安全警示标识,防止他人误操作。
4. 操作人员需严格按照操作规程进行设备操作,禁止随意接触或拆卸电气设备。
5. 必要时,操作人员需进行电压检测和接地操作,确保人身安全。
六、应急处理1. 发生突发情况时,操作人员应立即停止操作,并按照应急预案进行相应处置。
2. 通知运维部门和相关部门,协调处理紧急事件。
七、制度执行与评估1. 运维部门应定期组织对地面变电所停送电制度进行评估,并及时提出改进建议。
2. 监督员对停送电操作进行监督,发现问题及时提出整改措施。
地面变电所停送电制度
地面变电所停送电制度地面变电所是电力系统中重要的组成部分,负责将高电压的输电线路转变为适用于城市和农村的低电压供电系统。
然而,在某些情况下,地面变电所需要停送电,以确保系统的安全可靠运行。
为了有效管理这一过程,制定了地面变电所停送电制度,该制度旨在规范停送电的程序和要求,保障用户的电力需求。
首先,地面变电所停送电制度要求在停送电之前进行充分的计划和准备工作。
停送电必须事先通知用户,并制定详细的停电计划,包括停电时间、停电区域和停电原因。
计划还需要考虑到用户的用电需求,尽可能减少对用户的影响。
另外,必须组织人员进行巡检,确保各项设备的工作状态良好,以避免停电过程中出现意外故障。
其次,停送电过程中需要进行严格的操作和监控。
停电时要先切断供电线路,然后停止变压器的运行。
在停电过程中,需要对设备进行监控,及时发现并处理可能存在的故障。
停电期间还需要对供电设备进行维护和检修,以保证设备的正常运行,为恢复供电做好准备。
接下来,地面变电所停送电制度要求在停电结束后进行相关的检查和试运行。
停电期间对设备进行维护和检修后,需要进行全面的检查,确保设备安全可靠。
随后,可以进行试运行,测试设备各项指标是否正常,并进行必要的调整和修复。
只有经过检查和试运行合格后,才能恢复供电。
地面变电所停送电制度的实施可以有效管理停送电过程,保障电力系统的安全可靠运行。
然而,在执行过程中仍然需要注意一些注意事项。
首先,停电时必须确保用户的电力需求得到满足,并尽量减少对用户的影响。
其次,停电过程中需要加强对设备的监控和维护,及时发现和解决问题。
最后,恢复供电前必须进行全面的检查和试运行,确保设备的正常运行。
综上所述,地面变电所停送电制度是电力系统中的重要环节,它规范了停送电的程序和要求,保障了电力系统的安全可靠运行。
在实施过程中,需要充分考虑用户的用电需求,并加强对设备的监控和维护。
只有按照制度要求进行操作,才能保证停送电过程的顺利进行,确保地面变电所的正常运行。
变电工程送电方案设计
变电工程送电方案设计一、前言变电工程是电力系统中不可或缺的一部分,它起着将输电网的高压电转变为供给用户的低压电的重要作用。
送电方案设计是变电工程的重要环节,它关系着整个电力系统的稳定和安全运行。
本文将围绕变电工程送电方案设计展开论述,主要包括送电方案设计的基础原理、设计过程、技术要求等内容。
二、送电方案设计的基础原理1. 送电方案设计的目标送电方案设计的最终目标是为用户提供稳定、可靠的电力供应。
因此,在设计送电方案时,需要充分考虑用户的需求,合理配置变电站、变压器等设备,确保电力输送过程中不因线路过载、电压波动等问题而影响用户的用电质量。
2. 送电方案设计的基本原则(1)安全性原则:设计送电方案时,必须优先考虑电力系统的安全运行。
要遵循国家有关标准和规范,确保电力设备符合安全技术要求,防止发生火灾、爆炸等安全事故。
(2)经济性原则:在保证安全的前提下,设计送电方案要尽量节约投资,提高设备的利用率,降低运行成本。
(3)可靠性原则:送电方案设计应充分考虑设备的可靠性和稳定性,采取合理的备用方案,确保变电工程在设备故障等突发情况下仍能保持正常运行。
(4)灵活性原则:送电方案设计要考虑到电力系统未来扩容、升级等需求,保留一定的余地,使得电力系统具有一定的灵活性和可扩展性。
三、送电方案设计的主要内容送电方案设计是一个复杂的过程,需要考虑的因素很多,主要包括输电线路、变电站、变压器、保护控制等方面。
1. 输电线路设计输电线路是电力系统中负责输送电力的重要组成部分,其设计既要满足输电能力的需求,又要保证线路安全稳定运行。
在输电线路设计中,需要考虑的主要因素包括线路的选取、导线的截面积、线路的布置、电压损耗等。
此外,还需要考虑输电线路的防雷、防震等措施,确保线路在不同的气候条件和地质条件下能够正常运行。
2. 变电站设计变电站是电力系统中的重要设施,它负责将输电线路输送的高压电转换为低压电,供给用户。
在变电站设计中,需要考虑的主要因素包括变电站的选址、规模大小、设备配置、运行模式等。
变电所变送电方案
变电所受、送电方案1. 工程简介本装置变电所高、低压在同一室内,系一路供电,10kv电源由电缆进线供至MSG-01高压开关柜。
KYN-10型高压开关柜仅4面,Ⅰ、Ⅱ段母线均有10kvPT柜。
一台SCR-1000KvA-10kv/0.4kv干式变压器直接接在Ⅱ段母线上,低压仅有13面盘,变压器出来通过一组开关给低压母线送0.4kv电。
对极少数重要的消防设备,除正常低压供电外,没有柴油发电机组作为备用电源,以提高这一部分设备的供电可靠性。
2. 受、送电的准备工作1)受、送电前必须清理现场,清除一切障碍物,盖好沟盖板,打扫卫生,对开关的一次、二次线必须详细检查,螺栓药一一全部检查。
继电器整定值要符合设计及甲方(或上级变电所)的要求,动作要灵敏、准确、可靠。
2)所有的电气设备,均须在单体试验的基础上进行联动试验,各元件的整定值要符合联动要求,动作也要灵敏、准确、可靠。
3)变电所的模拟试验必须符合施工图、设计、供电主管部门、甲方专业人员的认可。
4)变电所的信号、保护、联锁系统,必须工作正常、准确、灵敏、可靠。
5)所有开关的位置要正确,不得有误。
3. 受、送电步骤1)专人检查系统及设备的绝缘电阻,并有记录。
2)在MSG-01开关受电前,各开关均须在试验断开位置。
3)通知上级变电所,对进线电缆送电,经验电,确保有电。
4)设法使信号、控制、保护小母线有电,投入受、送电范围内设备的各项继电保护。
5)将Ⅰ段母线受电。
6)将Ⅱ段母线及变压器受电。
7)使低压母线受电、验电,试运行24小时。
8)根据情况办理有关手续。
4. 电气施工质量保证措施1)由于装置主要原料及产品属易燃、易爆介质,装置部分区域的防火、防爆问题,除设计重视外,施工也要特别重视。
在施工中要建立防爆设备台帐,作到防爆点100%的检查合格,达到施工后的防爆要求,确保装置的安全可靠。
2)接地工程在装置的安全运行中起着重要的作用,施工中要严格按设计文件及施工验收规范进行作业,并严格检查验收,保证工程质量。
变电所受送电方案范文
变电所受送电方案在电力系统中,变电所扮演着重要的角色,其作用是将电力输送到不同的地区或电力用户。
变电所的受电方案是确保变电所正常运行和安全的关键环节之一。
在本文中,我们将讨论变电所受送电方案的基本概念和实现方法。
受送电方案概述变电所的受送电方案是指电力系统中变电所受电部分和送电部分之间的连接方式和运行方式。
根据不同的电力系统和变电所的规模和性质,其受送电方案也会有所区别。
但无论其结构和大小如何,任何一个变电所的受送电方案都存在以下几个基本要素:受电配电系统变电所的受电配电系统包括高压线路、变电站、配电室、开关站、变压器等组成部分。
在电力系统中,高压线路将电力从电源地输送到变电站,而变电站则根据需要将电力升压或降压,并将电力分配到下一级配电室或直接送往电力用户。
开关站则用于控制电力的流向和断开受电线路,保证电力系统的运行安全和稳定。
送电配电系统变电所的送电配电系统包括配电室、变压器、低压线路和电力用户等组成部分。
在电力系统中,变电站根据需要将电力升压或降压,并将电力分配到配电室,再由配电室将电力通过低压线路送往电力用户。
如果是工业用户或大型电力负载,则需要接入变压器进行电压升高或降低。
运行方式变电所的受送电方案的运行方式有两种基本形式:并联运行和串联运行。
在并联运行模式下,变电站的各个部分是并联连接的,即多个受电配电系统直接连接到配电室,并行送电。
而串联运行模式则是将变电站的各个部分串联起来,将电力由一个受电配电系统依次传送到下一个受电配电系统,串联送电。
实现方法实现一个有效的变电所受送电方案需要考虑多个因素,例如电力系统的规模和复杂度、电力负载的情况等。
以下是实现一个成功的受送电方案的关键步骤:将电力分配到合适的受电配电系统为了最大限度地利用变电站的容量和功能,需要将电力分配到最合适的受电配电系统。
一般来说,大型的工业用户或大电力负载需要直接连接到变电站的低压侧,而小型用户或低负载则可以由变电站连接到下一级配电室。
变配电室送电施工方案
变配电工程施工要点配电工程是建筑物电力系统中重要的一部分,它涉及到电气设备的安装、回路布线、电缆敷设等工作。
在进行配电工程施工时,需要注意以下要点:1.施工前的准备工作:-根据建筑物的设计要求和电气设计方案,制定施工计划,并确定施工队伍和相关人员的职责。
-检查和准备所需的施工材料和设备,包括电缆、配电箱、开关插座等。
-确定施工现场的安全措施,如设置警示标志、安装避雷装置等。
2.施工过程中的安全注意事项:-在施工现场设置合理的通道和警示标志,确保施工人员和其他人员的安全。
-使用符合标准的个人防护装备,如安全帽、安全鞋、防护眼镜等。
-在进行高压电气设备的安装和维修时,必须由具有相关资质的电工进行,以确保施工安全。
-在施工现场进行电气工作时,严禁抽烟、使用明火等可能引发火灾的行为。
3.电缆敷设和回路布线:-根据电气设计方案,合理安排电缆的敷设路径,并进行固定,以保证电缆的安全性和可靠性。
-在进行回路布线时,要注意避免电缆间的相互干扰和交叉。
-为了便于维修和更换电缆,要合理安排电缆的标识和记录,以便日后查找和维护。
4.电气设备的安装和调试:-在进行电气设备的安装之前,要检查设备的质量和规格是否符合设计要求,并对电气设备进行验收。
-在进行电气设备的安装时,要注意设备之间的安全距离和通风要求,以保证设备的正常运行和使用寿命。
-在进行电气设备的调试时,要按照设备说明书和设计要求进行操作,并进行必要的试运行和功能检测。
5.施工结束和验收工作:-施工完成后,要对配电系统进行全面的检查和测试,包括对电缆的绝缘电阻、接地电阻等进行检测。
-对施工过程中出现的问题和不合格的工作进行整改,并保留相关的施工记录和报告。
-进行安全性评估和可靠性测试,确保配电系统的安全性和稳定性。
-完成施工验收工作,并将施工结果报告交给有关部门。
综上所述,配电工程施工是一个复杂而关键的过程,需要严格按照设计要求和标准进行操作。
施工过程中要注重安全措施的落实,并进行全面的检查和测试,以确保配电系统的正常运行和使用安全。
地面变电所停送电制度
地面变电所停送电制度
是指在安全维护、设备检修、工程施工等情况下,需要对地面变电所进行停送电操作。
停送电是为了保障工作人员和设备的安全,以及确保施工过程中的电能供应不受影响。
地面变电所停送电制度通常包括以下内容:
1. 安全操作程序:制定详细的停送电操作程序,明确各工作环节的责任和要求,确保操作的安全性和规范性。
2. 停送电通知:提前通知受影响的用户或部门,说明停送电时间、范围、原因,并提醒他们采取必要的措施。
3. 设备检修计划:明确设备的检修计划,包括检修的内容、时间和方法,确保设备在停送电期间得到充分的检修和维护。
4. 安全设施和措施:在停送电期间加强对变电所的安全防护,确保操作人员和设备的安全,避免发生事故。
5. 进场许可:明确进入停送电场所的人员和车辆必须持有有效的进场许可证,符合相关的安全要求。
6. 监督检查:对停送电操作进行监督和检查,确保操作的合规性和安全性。
7. 电源切换:在停送电期间,需进行合理的电源切换,确保在必要的情况下能够及时恢复电能供应。
8. 事故应急处理:确立事故应急处理机制,对可能发生的事故进行预案和演练,保证在紧急情况下能够及时有效地进行应对和处理。
地面变电所停送电制度的目的是为了确保变电所的安全性和正常运行,为相关工作提供必要的安全保障。
地面变电所停送电制度范本
地面变电所停送电制度范本一、停送电的目的和依据1.1 目的为了确保地面变电所的运行安全和电力供应可靠,维护设备设施的正常运行,减少事故发生的风险,特制定本停送电制度。
1.2 依据本停送电制度制定依据《电力维护管理规程》、《电力设备运行规程》以及相关的法律法规、规范和技术规程。
二、适用范围本停送电制度适用于地面变电所内的设备维护、检修、运行以及其他情况下的停电和送电操作。
三、停送电程序3.1 停电程序(1)工作准备:停电操作前,相关人员应穿戴好个人防护装备,核对停电指令以及停电范围,做好相关设备的标示和封锁。
(2)通知停电:经过核实工作准备无误后,通知相关部门或设备运维人员,以确保停电操作的安全进行。
(3)开关操作:按照停电指令,依次关闭变电所内的开关设备,确保电力供应完全切断。
(4)设备准备:在电力完全切断后,进行设备的停止运行、拆卸或维修。
(5)工作结束:设备维护、检修或其他需要的工作完成后,重新启动和检修设备,准备送电。
3.2 送电程序(1)工作准备:送电操作前,相关人员应核对送电指令以及送电范围,并保证送电设备和线路的正常运行状态。
(2)通知送电:经过核实工作准备无误后,通知相关部门或设备运维人员,以确保送电操作的安全进行。
(3)开关操作:按照送电指令,依次启动并关闭变电所内的开关设备,确保电力供应恢复正常。
(4)设备检查:检查送电后设备的运行情况,确保设备正常运行。
(5)工作结束:送电操作完成后,报告相关部门或设备运维人员。
四、安全措施4.1 施工标准进行停送电操作期间,必须按照相关的施工标准和操作规程进行操作,确保人员和设备的安全。
4.2 操作人员操作人员必须具备相应的岗位资格和操作经验,参加相关的培训和考核,并持证上岗。
4.3 个人防护停送电操作人员必须穿着符合规定的个人防护装备,包括安全帽、绝缘手套、绝缘鞋等,确保自身安全。
4.4 设备防护停送电过程中,必须在设备开关上进行标识和封锁,防止误操作以及他人的非授权接触设备。
变电所送电措施
6.3.3 变配电设备送电措施6.3.3.1 总则1 本工程变配电设备送电范围主要包括全厂除宿舍区外所有的高中低压变配电设备,变电所主要包括101、102、106、108建筑内变电所,受送电设备主要有20kV干变、35kV油变、35kV高压柜、20kV中压柜、200V/400V/500V低压柜等。
变配电设备量大范围广,管理困难,所以必须制定严格的送电制度。
2 首次送电和送电后的运行,开关柜的停送电操作均适应此规定。
3 当变配电室需要停、送电时,必须分别填写停、送电工作票。
临时变电所、总降开关柜的停、送电操作必须执行操作票制度。
4工作票必须由专人审批,做到审批权限的唯一性。
5 送电设备必须调试完毕并出具合格的调试报告并经审核批准,首次送电必须监理业主现场绝缘确认后方可送电。
6 送电设备继电保护动作灵活可靠,控制、连锁、信号等动作准确无误。
完成系统以上部分的所有工作后还应向有关供电部门上交有关的调试数据和试验报告,向上级相关管理部门提出受电申请,并按照批准的受电方案进行受电。
6 未办理任何手续强行进入变电所工作的人员,将通知业主安保部门或公安部门进行处理。
6.3.3.2 组织措施1 送电应成立送电小组,送电小组组织机构如下图6.3.3.2-1所示:图6.3.3.2-1 送电小组组织机构图2 人员组成与职责见下表6.3.3.2-1所示:表6.3.3.2-1 送电小组人员组成与职责表6.3.3.3 送电技术措施1 送电要填写送电通知单,原则上谁申请谁填写。
2 申请人要对申请送电负责,确认设备检修,调试已结束,现场已清理,设备上无人、无杂物,在此情况下填写送电通知单,送电通知单需工作负责人批准,方可执行。
3 首次送电前注意事项确认:1)现场确认受电设备的各项交接试验项目均合格,低压母线相间及对地绝缘电阻合格,变压器一、二次对地绝缘电阻合格(要求送电前检查)。
2)确认所有高压开关柜手车处于试验位置,接地刀在分闸状态。
220kV、变电工程送电方案
220kV***、变电工程送电方案1 概述220kV***变电工程已施工完毕,经启动验收委员会验收通过后,定于2011年6月×日送电。
2 工程概况2.1 220kV**地变电站本期新建220kVⅠ、Ⅱ母母线,母联断路器(2250)。
220kV**线(2306)间隔;220kV**线(2305)间隔;220kV***线(2303)间隔。
220kV#1、#2主变,型号:SFSZ11-180000/220W3;容量:180/180/90MVA;电压比:220±8×1.25%/121/38.5kV;接线组别:YN,yn0,d11;阻抗电压:U12=13%,U13=23%,U23=8%。
110kV Ⅰ、Ⅱ母母线,母联断路器(1150)。
110kV野农线(1912)、备用一线(11W1)、备用二线(11W2)、备用三线(11W3)、野北线(1916)出线间隔。
35kV Ⅰ、Ⅱ母母线及其断路器(3550),接于Ⅰ母的35kV#1电容器、#2电容器、#3电容器,接于Ⅱ母的35kV#4电容器、#5电容器、#6电容器,容量均为12MVar;接于Ⅰ母的备用一线(3579)、备用二线(3581)出线间隔。
2.2 石河子东变电站本期将220kV***线(2101)间隔更改为220kV**线(2303)间隔。
2.3***变电站本期将220kV**线(2101)间隔更改为220kV**线(2306)间隔。
2.4 220kV**变电站本期新建220kV**线(2305)间隔。
2.5 线路本期破口原220kV**线,形成220kV**线,导线型号LGJ-400,长度108km;220kV**线,导线型号LGJ-400,长度68km。
本期新建220kV**线,导线型号2×LGJ-300,长度150km。
(非实测)。
3 调管及送电范围3.1 220kV下野地变电站调管范围3.1.1 新疆电力调度通信中心(省调)调管范围220kV下野地变电站#1、#2主变压器(包括各侧断路器、隔离开关、主变中性点接地刀闸);220kV母线及其断路器、隔离开关;220kV 所有出线及其断路器、隔离开关、线路侧接地刀闸;35kV无功补偿装置及其断路器、隔离开关。
变电所受送电方案
变电所受送电方案变电所是电力系统中的重要环节,负责电能的传输、分配和转换。
在送电方案中,需要考虑以下几个方面:1.输电线路选择:根据输电距离、负荷需求和地形条件等因素,选择适宜的输电线路。
常见的输电线路有架空线路和地下电缆线路。
架空线路通常适用于远距离输电,而地下电缆线路适用于城市区域和重要景区等需要美观、安全的场所。
2.变电容量计算:根据负荷需求和输电线路长度,计算所需的变电容量。
变电容量的计算涉及到负荷预测、电压降计算和线路损耗等因素。
确保变电所的容量能够满足负荷需求,并考虑到未来的负荷增长。
3.变电站选址:选取合适的变电站位置是送电方案的重要组成部分。
变电站应尽量靠近负荷中心,减少输电线路长度和线路损耗。
同时,变电站应考虑周围环境的因素,如土地利用、环境保护等。
4.变电设备选择:根据需求确定变电设备的类型和规格。
变电设备包括变压器、断路器、隔离开关、电流互感器等。
根据负荷需求和电网要求,选取合适的变压器容量和参数,并确保设备的安全可靠。
5.输电系统保护:为了保障输电系统的安全运行,需要配置相应的保护装置。
常见的保护装置包括过流保护、过压保护、短路保护等。
通过准确的保护装置配置,能够在故障发生时及时切除故障电路,保护设备安全,并减少对系统的影响。
6.自动化控制系统:变电所的自动化控制系统主要用于实时监测和操作变电站设备。
通过自动化系统,可以实现对变电站设备的状态监控、故障诊断、维护管理等功能。
同时,自动化系统还能提供运行数据和报警信息,帮助运维人员及时处理问题。
7.通信系统:为了保障变电所与上级电网和下级用户之间的通信,需要配置相应的通信系统。
常见的通信系统包括无线通信、光纤通信等。
通过通信系统,能够实现接收上级电网的指令、报告设备运行状态等功能,并与下级用户进行数据交换和远程控制。
总之,变电所的送电方案应综合考虑输电线路、变电容量、变电站选址、设备选择、系统保护、自动化控制和通信系统等因素,确保变电所的安全运行和可靠供电。
变电工程送电方案
变电工程送电方案一、送电方案概述变电工程是指将发电厂产生的电能通过变电站进行升压、输送、分配以及配电到用户终端的全过程。
在变电工程送电方案的制定中,需要考虑到以下几个方面的因素:1. 用户需求:用户需求是变电工程送电方案制定的重要依据,必须充分考虑用户的用电情况、用电负荷、用电时间等因素,以满足用户的电力需求。
2. 技术条件:包括供电系统的技术指标、电压等级、容量、负荷特性等,以及电能的输送和分配方式。
3. 经济条件:变电工程送电方案需要考虑到投资、运行、维护成本,以及经济效益的最大化。
4. 安全条件:送电方案要保证供电系统的安全运行,包括设备运行安全、用电用户的安全等。
5. 环保条件:送电方案需要考虑到环保要求,降低对环境的影响,减少电能损耗等。
二、送电方案的制定步骤1. 调研分析:进行现场调研,了解用户的用电情况、用电需求,以及现有供电系统的情况,包括变电站的分布、电能输送方向、输电线路的情况,为送电方案的制定提供依据。
2. 技术方案设计:根据用户需求和现有技术条件,进行电能分配、输送方式的设计,确定供电系统的参数、线路规划、变电站选址等。
3. 经济评估:对送电方案进行经济评估,包括投资规模、设备成本、运行成本以及经济效益分析,确定项目的投资可行性。
4. 安全评估:对送电方案进行安全评估,包括设备的安全性、用电用户的安全性等评估,确定项目的安全可行性。
5. 环保评估:对送电方案进行环保评估,包括对环境的影响、电能损耗的减少等评估,确定项目的环保可行性。
6. 方案优化:对送电方案进行优化,综合考虑技术、经济、安全、环保等因素,确定最佳送电方案。
7. 方案论证:对送电方案进行论证,包括征求相关技术、经济、安全、环保等专家的意见,进行方案的论证,为项目的实施提供依据。
三、变电工程送电方案的实施1. 设备采购:根据送电方案确定的技术要求,进行设备的采购,包括变压器、开关设备、输电线路设备等。
2. 建设施工:根据送电方案进行工程建设,包括变电站的建设、输电线路的敷设、设备的安装等。
变配电所受送电方案
变配电所送电方案1.0概述1.1变配电所是整套装置的动力能源核心,变配电所能否按时受电,关系到装置能否按计划开工运行。
某变配电所设2路10K V供电线路供电。
变配电所由10K V配电系统、6K V中压配电系统、380/220V低压配电系统、不间断电源系统、监控及报警系统组成。
10K V、6K V配电系统均采用单母线分段双回路电源进线,正常时,两回路分列运行,每一回路具有100%正常运转负荷和20%余量的能力。
当一回路发生供电故障时,对应的进线断路器分断,母线分段断路器自动闭合,由非故障系统向该负荷供电。
10K V高压柜的两路电源引自110K V变电站(临时供电线路为单路供电,由循环水配电间高压柜A H18送至I段进线),变压器T R2A/B、T R3A/B、T R4A/B高压侧电源由10K V高压柜提供,其中变压器T R2A/B为6K V配电柜提供两路进线电源,T R3A/B、T R4A/B分别为低压柜M C C3、M C C4提供两路进线电源。
1.2主要的受、送电设备及工作电压见下表1.3由于受、送电设备数量较多,电压较高,所以受电前的准备工作必须认真、细致,任何一点的疏忽大意都可能影响变电所的正常受电。
2.0编制依据2.1设计院施工图2.2施工组织设计2.3电气工程施工方案2.4电气设备交接试验标准3.0受、送电条件3.1高、低压开关柜、电力变压器、互感器柜、微机监控盘、事故报警箱等本体安装结束,符合施工规范及设计要求。
3.2盘柜、变压器按《电气设备交接试验标准》G B50150-91中要求的项目试验合格,有完整的试验记录,盖章、签字齐全。
3.3柜内仪表进行准确度测试,各种继电器按设计要求试验完毕,试验数据合格,记录完整。
3.4盘柜一次回路、二次回路接线完毕,符合设计图纸要求。
3.5低压柜单回路分、合闸试验结束。
3.6高压开关柜是变配电所的关键设备,也是最早受电的设备,受电前的准备工作最多也最复杂,针对高压开关柜进行的各项试验都必须在受电前结束。
变电工程送电方案怎么写
变电工程送电方案怎么写一、项目概况变电工程送电方案是为了满足用户用电需求,确保电网的安全稳定运行而制定的方案。
变电工程送电方案的制定需根据实际情况,充分考虑用电用户的需求、电网的运行情况以及环境因素,制定出科学合理的送电方案。
二、送电工艺1. 变电工程送电方案的基本工艺流程(1)电网调度部门接收用户用电需求,并根据需求制定送电方案。
(2)电力供应企业根据送电方案进行输电线路的调度和操作。
(3)输电线路将电能送至变电站。
(4)变电站通过变压器将高压电能变为低压电能接入用户用电系统。
2. 送电方案的技术要求在制定送电方案时,需要满足以下技术要求:(1)合理分配电能,确保用户用电需求能够得到满足。
(2)考虑输电线路的容载能力,避免发生输电线路过载的情况。
(3)保证变电站的安全可靠运行,确保电力质量及稳定供电。
三、实施步骤变电工程送电方案的实施步骤如下:1. 调查研究通过调查研究用户用电需求、电网的运行情况、变电站设备的技术参数,确定送电方案的基本框架。
2. 技术评估根据调查研究结果,进行技术评估,考虑输电线路的选址、变电站的选址以及送电方案的可行性。
3. 方案设计在技术评估的基础上,进行送电方案的设计,确定输电线路的布置、变电站的选型以及送电方式等。
4. 资金预算根据送电方案的设计,进行资金预算,确定送电工程的实施成本及所需投资。
5. 安全评估对送电方案进行安全评估,确保送电过程中不会对用电用户和电网造成安全隐患。
6. 行政审批提交送电方案申请,并进行相关行政审批手续。
四、设备选型1. 变电站设备选型原则:(1)达到用户用电需求(2)保障电网运行稳定(3)考虑设备的可靠性及维护保养成本2. 输电线路选型原则:(1)根据送电距离、电能输送量、环境条件等综合因素进行选型(2)考虑输电线路的损耗和稳定性五、设备布置在送电方案实施过程中,需要根据送电方案的设计要求对设备进行合理布置,保证其安全可靠运行。
1. 变电站布置:(1)根据变电站的功能需求进行布置(2)考虑变电站与周围环境的协调性2. 输电线路布置:考虑输电线路的走向、接地、绝缘等问题进行布置六、安全防护在变电工程送电方案的实施过程中,需要做好安全防护工作,确保送电过程中不会对用电用户和电网造成安全隐患。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
山西煤销三元宋村煤业有限公司地面10KV变电站受电方案编制:审核:日期:2012年1月4日一、概述三元宋村煤业有限公司地面10KV变电站属新建变电站,本站设有10KV、0.4KV共2个电压等级,10KV采用单母线分段接线,0.4KV采用单母线分段接线。
1、电气一次部分装有10KV进线柜2台(分别引自西白兔110KV站和店上镇110KV站);10KV出线柜8台(即下井两回、地面生产两回、地面低压配电中心两回、主扇两回);电容柜2台(即1#电容器、2#电容器),电容无功补偿装置2套,每套容量为1200Kvar;站变2台,每台容量为50KVA,供全站生产生活用电;PT、避雷器柜2台;分段联络柜1台,分段隔离柜1台。
共计18台高压柜。
2、电气二次部分装有公用屏1面(含综合测控装置1套,10KV PT测控及并列装置一套);远动屏1面(含通讯管理机器、以太网交换机和GPS对时仪器);小电流接地选线屏1面;交直流系统1套(含交流屏1面、直流屏1面、蓄电池柜1面);无功补偿控制屏2面;共计8面屏。
另有微机五防系统模拟屏一套。
二、变电站受电组织机构组长:刘建忠副组长:陈西文成员:车安心、李满堂、李明、周伟、彭红卫、张明星、徐国建、王怀亮、山西龙海电力建设有限公司施工队、山西建达电力工程建设监理有限公司长治项目监理部主操作:张磊副操作:王栋监护:许永军三、受电前的准备工作1、变电所内清洁,包括设备的清洁及检查,所有不相关的物品全部清除。
2、受电前对安全用具做好试验,并配备经检验合格的测量器具,备好消防灭火器材。
变电所内配备好各类警示牌,内容有:“禁止合闸,有人工作”、“高压危险、止步”等。
3、持有高压操作证的变电所值班人员提前到位,对现场投入运行的设备进行熟悉并模拟操作。
4、检查在调试期间柜内所接的接地线是否已全部拆除,一次设备均处于冷备用状态,具备投入运行条件。
5、所有待投运设备的保护定值按继保定值通知单要求整定好,压板投退符合要求。
保护完成整组传动试验,保护工作正常,传动开关正常。
6、确认一、二次设备的调度名及调度编号已按有关规定要求在现场准确清晰标示,并与计算机监控、主控制模拟屏相符。
7、检查开关柜内的二次线路是否全部紧固。
8、检查熔断管是否导通。
9、临时接通三相交流电源,使直流屏受电,同时对蓄电池屏内的蓄电池进行充电。
10、受电前,安装调试人员要把新设备的安装情况向值班人员交底。
11、受电前,核对继电保护定值及压板投入、退出与定值通知单要求相符,校对无误。
12、风险分析及控制措施13、操作要求:(1)受电前,操作人员应熟悉受电方案的操作项目,准备好操作票,并配备专职的监护人员,操作时由现场调度进行逐项下令,操作人员接到现场调度的下令后,应严格按照送电方案的要求进行操作。
(2)受电期间对设备进行测试的工作人员,工作前应做好风险分析,防止进行设备测试时发生人身安全事故。
14、问题处理要求(1)受电期间,操作人员或工作人员发现设备存在异常或风险,应立即停止操作,报告现场指挥。
由现场指挥确认设备无异常或发现的缺陷不影响启动或辨识风险可控后,可继续操作;如设备确实存在影响启动的缺陷或辨识出的风险的控制措施不充分,则由现场指挥组织会审,安排进行处理,处理完毕并经验收组检查合格后,可继续启动操作。
(2)受电期间,若因设备突发缺陷、运行方式等引起变化,出线原方案不符合的情况,应立即停止启动,报告现场指挥。
由现场指挥按照启动方案审批流程执行方案的变更审核,审核后的方案作为现场继续执行的依据,方案变更后重新填写审核启动操作票。
15、应急要求(1)受电现场应具备紧急联系电话表,相关的通信设备应保持畅通。
(2)受电前应根据当前运行方式,考虑设备出现异常时,紧急断开启动电源的操作方式。
(3)受电现场应保持紧急疏散通道的畅通。
(4)受电前操作人员应熟悉设备操作电源的位置,当需要切断设备操作电源时应能及时执行。
(5)对于故障后可能放生火灾的设备,受电前应准备好消防器具、防护用具,操作人员应熟悉消防器具、防护用具的正确使用方法。
(6)设备受电时所有人员应远离设备。
16、受电过程的测试检查记录需经安装单位测试人员、验收组审核人员签名确认正确,并交受电组备案。
17、以上各项检查合格后,由各小组负责人向受电组汇报,经批准后方可进行受电。
四、组织分工1、调试单位对参加受电的有关单位人员进行技术交底,准备好试验仪器设备,做好试验记录,解决受电过程中出现的技术问题,服从调度人员的指挥。
2、生产单位负责与调度部门的联系和受电过程中的设备操作。
3、安装单位(单体调试)负责受电设备的安全隔离措施,负责受电现场的安全、消防、保卫等任务,并负责设备检修和临时措施的拆装工作。
4、监理单位负责受电过程中质量、程序的全程监督。
五、使用的仪器设备调试单位应准备好如下仪器设备“1、交流电压表、电流表2、相序表3、相位表4、微机试验装置六、受电应具备的条件1、受电区域内的场地平整,消防、交通及人行道路畅通。
2、受电区域具有足够的正式照明。
3、运行岗位已有正式的通讯装置,试运增设的临时岗位,已设有可靠的通讯联络设施。
4、主控室的空调装置、采暖及通风设施能正常投入使用。
5、生产单位按规定已配备好相应的合格运行人员,并配备好相应的工具、图册、资料,运行人员已正式上岗。
6、受电范围内的安装工作结束并办理完安装验收签证,办理完代管手续。
7、按《电气设备安装工程电气设备交接试验标准》完成以下一次设备的调整试验:a)全部高压断路器b)电压互感器c)电流互感器d)避雷器e)母线隔离开关f)接地装置8、DP3000后台系统调试完毕,电气量指标、操作控制量显示指标正确。
9、受电范围内的所有指示仪表、电度表、电气量变送器经校验合格。
10、微机五防系统调试完毕并投入使用。
11、保护定值按调度要求调整完毕。
12、微机监控装置调试完毕。
13、受电工作经有关质监部门检查同意。
七、受电步骤及程序变电站的受电步骤以调度部门的措施为准,此方案重点为配合调度部门的措施而需要现场测试的目的。
(一)、检查变电站设备为如下状态:1、站内所有进线及出线开关柜断路器都处于断开状态,断路器小车处于试验位置,接地刀闸处于分开位置;2、802开关(2#电源进线),800开关(分段联络)的保护定值都应按保护定值单整定值输入,相应保护压板(软、硬压板)都应投入;3、直流屏的控制电源及合闸电源空开处于合闸位置,高压开关柜的控制电源及合闸电源空气开关都处于合闸位置,开关柜上转换开关打至远方操作位置。
4、8IP(I段PT、避雷器)开关柜和8IIP(II段PT、避雷器)开关柜的手车处于试验位置,公用屏上的电压并列开关处于“停用”位置。
(二)、受电步骤1、检查802断路器手车确在试验位置,检查802断路器确在分位;将802断路器开关手车摇至工作位置;检查802断路器手车确在工作位置;合上802断路器;检查802断路器确在合位;无异常后断开802断路器;检查802断路器确在分位。
2、检查8IIP手车确在试验位置;将8IIP手车摇至工作位置。
3、检查802断路器手车确在工作位置;检查802断路器确在分位;合上802断路器;检查802断路器确在合位;无异常后断开802断路器;检查802断路器确在分位。
4、检查8IP手车确在试验位置;将8IP手车摇至工作位置;检查8IP手车确在工作位置。
5、检查8001手车确在试验位置;将8001手车摇至工作位置;检查8001手车确在工作位置。
6、检查800断路器手车确在试验位置;检查800断路器确在分位;将800断路器手车摇至工作位置;检查800断路器手车确在工作位置;合上800断路器;检查800断路器确在合位。
7、检查802断路器确在分位;合上802断路器;检查802断路器确在合位;8、对I段、II段母线进行合相;确认I段、II段母线合相无异;将公用屏上电压并列开关打至“并列”位置。
9、检查811(1#电容器)断路器手车确在试验位置;检查811断路器确在分位;将811断路器手车摇至工作位置;检查811断路器手车确在工作位置;合上811断路器;检查811断路器确在合位。
10、进行相量测量;相量测量正确无异常;11、检查811断路器确在合位;断开811断路器;检查811断路器确在分位;将811断路器手车摇至试验位置;检查811断路器手车确在试验位置。
12、将公用屏上的电压并列开关打至“解列”位置。
13、检查800断路器在合位;断开800断路器;检查800断路器确在分位。
将800断路器手车摇至试验位置;检查800断路器手车确在试验位置。
14、检查8001手车确在工作位置;将8001手车摇至试验位置;检查8001手车确在试验位置。
15、检查802断路器在合位;断开802断路器;检查802断路器确在分位;将802断路器手车摇至试验位置;检查802断路器手车确在试验位置。
16、检查8IP手车确在工作位置;将8IP手车摇至试验位置;检查8IP手车确在试验位置。
17、检查8IIP手车确在工作位置;将8IIP手车摇至试验位置;检查8IIP手车确在试验位置。
百度文库- 让每个人平等地提升自我11 (三)、安全注意事项1、坚决贯彻“安全第一,预防为主”方针,严格执行两票三制。
2、严格执行操作票及操作票监护制度,监护人必须熟悉操作的系统和任务。
3、参加受电的工作人员要分工明确,坚守岗位,服从指挥,无关人员不得进入现场。
4、设备带电后,现场应悬挂有带电标志的警示牌。
