外墙抹灰施工方案

合集下载
相关主题
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

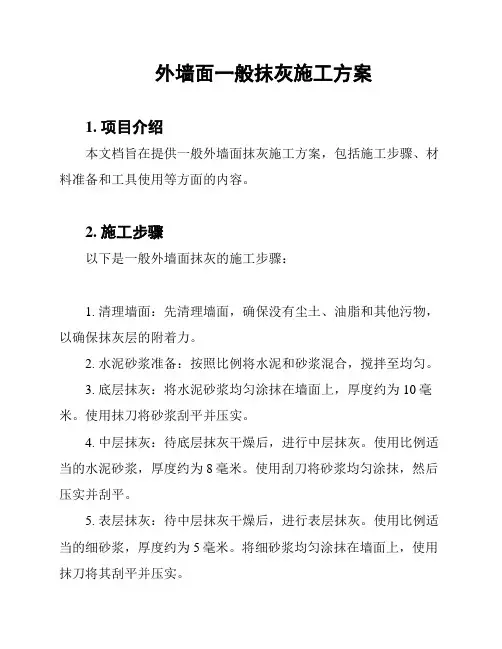

外墙抹灰施工方案

1、工程概况:

本工程为徐州绿地商务城B5-4 1# 楼、2#楼、3#楼、7#楼,结构形式为框架- 剪力墙结构,按照设计及规范要求除幕墙处外,其余外墙均抹灰。建设单位为上海绿地置业有限公司,监理单位为上海海达监理有限公司,施工单位为西安杰特节能环保科技有限公司有限公司。

2、编制依据

2.1——————————————施工图纸

2.2《建筑工程施工质量验收统一标准》GB50300-

2001

2.3《住宅装饰装修工程施工规范》GB50327-2001

2.4《建筑工程施工工艺规程》DBJ14-032-2004

2.5《加气混凝土砌块墙体构造》L96J125

2.6《建筑装饰装修工程质量验收规范》GB50210-

2001

3、施工准备

3.1 主要材料:

3.1.1 水泥:水泥为普通硅酸盐水泥P.C 32.5 ,具备材料合格证书并进行现场抽样检测合格。

3.1.2 砂:平均粒径0.35〜0.5mm的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质。砂在使用前应根据使用要求过不同孔径的筛子,筛好备用。

3.1.3 界面剂。

3.1.4防裂网:防裂网采用直径0.6mm,网孔尺寸12.7 x 12.7mm的

热镀锌电焊钢丝网

3.2主要机具:搅拌机、5mm及2mm孔径的筛子、大平锹、小平锹,除抹灰工一般常用的工具外,还应备有软毛刷、钢丝刷、筷子笔、粉线包、喷壶、小水壶、水桶、笤帚、锤子、錾子等。

3.3 作业条件:

3.3.1 结构工程全部完成,并经质监部门验收,达到合格标准。

3.3.2 外墙抹水泥砂浆,大面积施工前应先做样板,经鉴定合格,并确定施工方法后,再组织施工。

3.3.3 施工时使用的外架子应提前准备好,横竖杆要离开墙面及墙角

200~250mm以利操作。为减少抹灰接槎保证抹灰面的平整,外墙吊篮应该每个立面满挂,以满足施工要求。严禁在墙面上预留临时孔洞。

3.3.4 常温施工时墙面必须提前浇水,并清理好墙面的尘土及污垢。

3.3.5 将柱、梁等凸出墙面的混凝土剔平,凹处提前刷净,用水浸透后,用1 : 3水泥砂浆分层补平。

4、工艺流程

基层处理-钉挂防裂网-喷水湿润-喷浆-放线-做灰饼-抹灰

T修补T养护

4.1 基层处理:基层表面要保持平整洁净,无浮浆、油污,将柱、梁等凸出墙面的混凝土剔平,凹处提前刷净,用水浸透后,用 1 : 3水

泥砂浆分层补平,脚手架眼、螺栓孔采用发泡剂封堵。光滑的混凝土表面进行凿毛处理。外墙喷界面剂一道

4.1 钉挂防裂网:不同基体材料交接处、剔槽部位、临时施工洞处两侧钉防裂钢丝网,防裂网宽度为500mm接缝处两边各挂出250mm 用射钉将防裂网固定

在墙面上,挂网要做到均匀、牢固。

4.2 喷水湿润:用水将墙体湿润,喷水要均匀,不得遗漏,墙体表面的吸水深度控制在20mn左右。

4.3 喷浆:界面剂与水泥浆拌合后喷涂, 养护三天后再抹底灰。

4.4 用大线坠从顶层开始在大角两侧、门窗洞口两侧、阳台两侧吊出垂直线进行放线,同时在窗口上下悬挂水平通线用于控制水平方向抹灰。

4.5 根据所放垂线和水平线在墙面上抹灰饼,确定抹灰厚度。抹灰饼的砂浆材料、配合比同基层抹灰的砂浆配合比。

4.6 基层抹灰要在界面剂达到一定强度后,开始用1:2.5 水泥砂浆打底扫毛,底灰应分层涂抹,每层厚度不应大于10mm必须在前一层砂浆凝固后再抹下一层,当抹灰厚度大于35mm时,应采用铁丝网加强。底层抹灰完成后,在不同基体材料交接处、剔槽部位、临时施工洞处两侧等易开裂部位,增贴一道防碱网格布。

4.7抹拉毛灰,其配合比是:水泥:砂=1 :2.5。抹拉毛灰以前应对底灰进行浇水,且水量应适宜,墙面太湿,拉毛灰易发生往下坠流的现象;若底灰太干,不容易操作,毛也拉不均匀。

4.8 毛灰施工时,最好两人配合进行,一人在前面抹拉毛灰,另一人紧跟着用木抹子平稳地压在拉毛灰上,接着就顺势轻轻地拉起来,拉毛时用力要均匀,速度要一致,使毛显露,大、小均匀。

4.9 修补完善:个别地方拉的毛不符合要求,可以补拉1〜2次,一

直到符合要求为止。

4.10 操作拉出的毛有棱角,且很分明,待稍干时,再用抹子轻轻地将毛头压下去,使整个面层呈不连续的花纹。

4.11抹灰的施工程序:从上往下打底,底层砂浆抹完后,再从上往下抹面层砂浆。应注意在抹面层灰以前,应先检查底层砂浆有无空、裂现象,如有空裂,应剔凿返修后再抹面层灰;另外应注意底层砂浆上的尘土、污垢等应先清净,浇水湿润后,方可进行面层抹灰。

4.12 滴水线:在檐口、窗台、窗桅、雨篷、阳台、压顶和突出腰线等部位,上面应做出流水坡度,下面应做滴水线。流水坡度及滴水线距外表面不应小于40mm滴水线(又称鹰嘴)应保证其坡向正确。

4.13 养护:水泥砂浆抹灰层应浇水养护。

5、质量标准

5.1保证项目:抹灰所用材料的品种、质量必须符合设计要求,抹灰前基层表面的尘土污垢等应清楚干净,并浇水湿润。各抹灰层之间,及抹灰层与基体之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂缝(风裂除外)等缺陷。

5.2基本项目:

5.2.1抹灰表面应光滑、洁净、接槎平整、美观。

5.2.2有排水要求的部位应做滴水线。滴水线应整齐顺直,内高外低。

5.2.3允许偏差及检测方法见下表:

拉毛抹灰的允许偏差和检验方法

6、安全生产与文明施工

6.1施工前,应检查脚手架是否安全。

6.1.1每班前应检查脚手架是否牢固稳定,如有不安全处应立即进行处理,并应经常清理脚手板上的杂物。

6.1.2任何情况下严禁搭设临时飞跳板、探头板。

6.1.3脚手板上放置的工具材料应平稳,荷重不得超过规范规定

6.2施工前应对所有的机械设备进行检查,应满足施工能力要求并运行正常。

6.3所有用电设备必须有绝对可靠的绝缘装置和良好的接地。

6.4工地禁止喝酒及带病在外脚手架上工作。

7、成品保护

7.1、翻拆架子时要小心,防止损坏已抹好的水泥墙面,并应及时采取保护措施,防止因工序穿插造成污染和损坏,特别对边角处应钉木板保护。

7.2、各抹灰层在凝结前应防止快干、爆晒、水冲、撞击和振动,以保证其灰层有足够的强度。

&应注意的质量问题

8.1、空鼓、开裂和烂根:由于抹灰前基层底部清理不干净或不彻底,抹灰前不浇水,每层灰抹得太厚,跟得太紧;加气混凝土表面没清扫,不浇水就喷浆。抹灰后不养护。为解决好空鼓、开裂的质量问题,应从三方面下手解决:第一施工前的基层清理和浇水;第二施工操作时分层压实应认真,不马虎;第三施工后及时浇水养护,并注意操作地点的洁净。

8.2 、滴水线不符合要求:不按规范规定留置滴水线,窗台、挑沿及碹脸下边应按规范规定留滴水线。滴水线应做到整齐美观。

相关文档
最新文档
