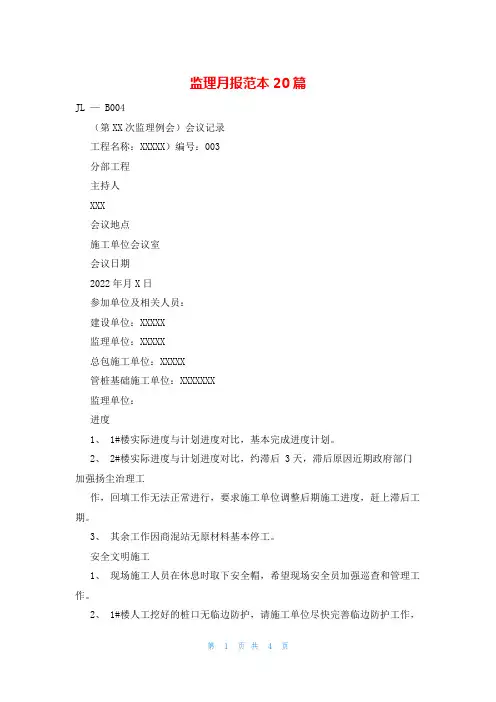

建设工程监理月报范例汇编
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
建设工程监理月报范
例
华润置地(南昌)有限公司
橡府住宅小区I标段
监理月报
年度:2012年月份:12月编制:徐锦华总监理工程师:何拥军
江西省建设监理有限公司
橡府住宅小区I标段项目监理部
2013年1月5日
、工程基本情况
1、工程概况
华润置地(南昌)有限公司橡府住宅小区I 标段(8#~13#楼、15#楼、21#楼)项目工程,
该工程位于南昌市西湖区朝阳洲,北靠云飞路,南临云居路,西靠郁台路,东靠荛章路地块上。工程有一栋33层板式高层住宅、6栋七层多层、一栋地下一层,地上一层售楼部组成,地下车库整体连通。总建筑面积74460.84平方米,其中地上
52818.23平方米,地下21642.62平方米,绿地面积10656.95平方米。建筑最大高度99.6米,地上设计建筑室内绝对标高相当于黄海高程20.1~22.05m,。本工程结构形
式:多层和地下室为框架结构,基础为预应力© 400、© 500型PHC管桩,高层为框架剪力墙结构,基础采用© 700~©1000钻孔桩。建筑设计使用年限为50年。
2、项目组织情况
本项目合同要求工期为711天。项目建设单位为华润置地(南昌)有限公司;施工总承包单位为福建六建集团有限公司,桩基专业分包单位:江西省地质工程(集团)公司,防水及外墙保温等专业分包单位:北京世纪金鳄建筑装饰有限公司;21#楼
售楼处精装修单位:上海优高雅装饰工程有限公司,设计单位为中国瑞林工程技术有限公司;勘察单位为南昌市建筑设计研究院勘察分院;监理单位为江西省建设监理有限公司;工程政府监督部门为南昌市建筑工程质量安全监督站。项目施工总负责人为王宇。
3、本月工程施工情况
工程本期完成施工内容有:21#楼土建施工已基本完成;展示区小地下室顶板已浇筑完成,15#楼底板已浇筑,架空层模板安装已完成,21#楼土建基本完成,各分包已陆续进场施工,9#楼
及周边地下室底板防水施工已完成,8#楼底板防水施工完约50%
10#楼砖胎膜砌筑完约40% 11#基础开挖完成约18% 12#楼基础开挖完约80%川标段
打桩完成459根,完约49%
二、项目工程进度简述
21#楼已全面进入精装修阶段,但由于窗框安装和夜景照明单位前期人员材料组织不到位,
进度较计划有所滞后;11#楼已进入基础开挖阶段,受雨天及各方因素影响,较总计划滞后9天以上;9#楼及周边地下室由于前期滞后,川标段受雨天影响,滞后约一周。
三、本期工程质量情况
1、本期工程质量均在受控之中,各分部分项工程质量均符合设计及规范要求
9#、11#楼及地下室管桩静载试验,检测结果达到设计要求,桩身完整性和强度检测进行中。原材料按要求实行见证取样送检,检查结果均为合格。
3、工程质量监管情况
本月工程施工质量存在的问题主要有:
1、底板防水施工搭接较为密实,但由于连续下雨,基层干燥程度不够,我部现场旁站监理,要求吸干水迹后烘干才可铺贴卷材。
2、基础施工部分承台、梁截面尺寸偏小,已在铺贴卷材前督促整改到位。
3、21#楼屋面防水已施工,但天沟仍存在漏水现象,施工单位要引起重视进行全面排查,要求总包结构自防水,再由防水分包施工防水层,确保无渗漏。
4、21#楼2精装修部分材料样品未提供,进场材料未能及时报验,经现场检查发现部分非标材料,已及时下发监理通知单督促退场并严把材料进场关。
5、展示区小地下室顶板平面水平度偏差过大,已超出规范允许偏差,要求施工单位后续施工加强质量控制和对班组技术交底工作。
6、川标段桩基施工1#机现阶段出现多次桩爆头,已召开专题会议,要求施工单位对此质量问题进行重视。
目前工程施工质量基本在控,可控中。
仅供学习与交流,如有侵权请联系网站删除谢谢3
四、工程计量与工程款支付
本期桩基单位申报(第二次)进度款,监理部对所报工程量进行了审核确认,业
主项目部及合约部最终审核为192万元。
五、构配件与设备:
挖机两台、塔吊四台、搅拌机二台、钢筋制作机械及电焊机数台
川标段管桩桩机三台。
六、合同其他事项的处理情况
七、天气情况及对施工的影响情况:
本期计算周期为:2012年11月26日~12月25日,总计天数31天,其中晴12 天,多云7天,阴3天,雨9天,本期阴雨天较多,对施工进度影响较大。
八、安全、文明施工管理
本月安全管理工作主要是督促施工单位对安装的两四塔吊验收、备案,安装过程中我部全程旁站、指挥,检查塔吊司机和指挥持证上岗情况。针对桩基单位临时用电不规范和管桩施工遗留孔洞覆盖问题,专门组织专题会议落实解决,现整改情况较好。对于不戴安全帽进入现场工人,本月依据合同要求进行了经济处罚,目前现场不戴安全帽工人大为减少。整个工地形象布置、工地大门和进入工地冲洗平台正在布置,坚持月度安全大检查,对各方提出安全隐患,以监理通知形式督促施工方整改。
九、项目监理部机构与工作情况
1、项目监理部机构框图(见监理规划)
2、监理工作统计
监理工作统计
质量方面:川标段管桩施工继续坚持全程旁站监理,结构施工加大巡检力度,重
点检查钢筋绑扎、制模以及支模体系符合性,确保达到设计要求。进度方面:21#楼精
装修继续检查协调会制度,有问题及时处理,努力协调各分包相互配合,保证施工进度有序开展;11#楼基础开挖,需协调施工方尽早实施。安全方面主要基础开挖及边坡要求自然放坡,督促施工方跟进维护。
十一、下月监理工作重点
进度方面:下月21#楼将进入到精装修阶段,分包单位多,交叉作业多,工期短,监理要努力协调各方关系,使得各工种施工安装做到井然有序,配合得当。展示区进度一度滞后,需在后续施工中督促施工方增加人员并适当安排晚间作业,以确保进度关键节点能按计划完成。
质量方面:21#楼各工种施工前均要求施工方做好样板,组织验收,明确材质和工艺要求,后对照实施。展示区重点是结构钢筋验收,过程中要加大巡视检查力度,有问题及时提出,及时督促施工方整改,以避免验收是问题过多影响进度。
安全方面:继续坚持日常安全巡视检查和月检制度,发现隐患及时口头或书面要求施工方整改。
定期组织召开监理例会:1、对质量、进度、安全等方面存在问题进行通报,要求或建议施工方改进;2、落实各项规章制度执行;3、研究协调存在问题解决。
