桥(涵)台背回填

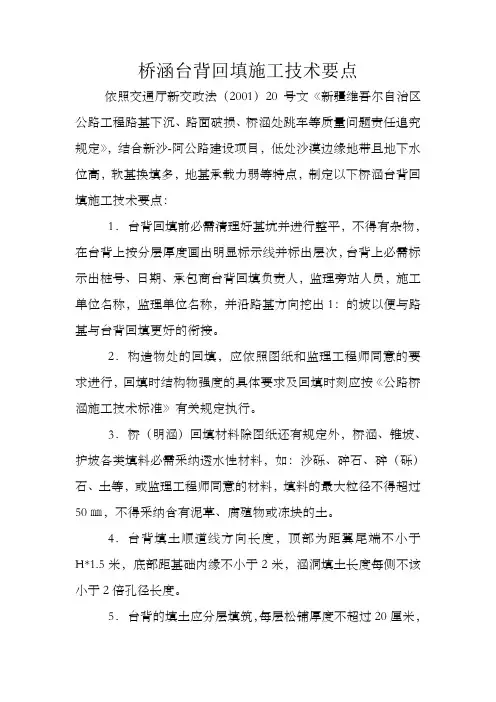

桥涵台背回填施工技术要点
桥涵台背回填施工技术要点依照交通厅新交政法(2001)20号文《新疆维吾尔自治区公路工程路基下沉、路面破损、桥涵处跳车等质量问题责任追究规定》,结合新沙-阿公路建设项目,低处沙漠边缘地带且地下水位高,软基换填多,地基承载力弱等特点,制定以下桥涵台背回填施工技术要点:1.台背回填前必需清理好基坑并进行整平,不得有杂物,在台背上按分层厚度画出明显标示线并标出层次,台背上必需标示出桩号、日期、承包商台背回填负责人,监理旁站人员,施工单位名称,监理单位名称,并沿路基方向挖出1:的坡以便与路基与台背回填更好的衔接。
2.构造物处的回填,应依照图纸和监理工程师同意的要求进行,回填时结构物强度的具体要求及回填时刻应按《公路桥涵施工技术标准》有关规定执行。
3.桥(明涵)回填材料除图纸还有规定外,桥涵、锥坡、护坡各类填料必需采纳透水性材料,如:沙砾、碎石、碎(砾)石、土等,或监理工程师同意的材料,填料的最大粒径不得超过50㎜,不得采纳含有泥草、腐殖物或冻块的土。
4.台背填土顺道线方向长度,顶部为距翼尾端不小于H*1.5米,底部距基础内缘不小于2米,涵洞填土长度每侧不该小于2倍孔径长度。
5.台背的填土应分层填筑,每层松铺厚度不超过20厘米,其桥压实度为97%,涵洞压实度为95%。
6.在桥涵施回填施工时必需盖板吊装完毕后,双侧对应回填压实,并维持结构物完好无损,压路机达不到的地址,应利用小型机动夯具或监理工程师同意的其他方式压实。
如对结构物有损坏,承包人应自费进行补救。
直到监理工程师验收合格为止。
7.回填的基础应及时排水,假设无法排除基坑积水时,那么应采纳沙砾材料回填,并在水中分层铺筑,直到回填该处全数被回填材料所掩盖,并达到充分压实的程度时,再进行充分夯实。
8.桥、明涵在路面基层以下1米处,顺道方向长H*1.5米处,必需采纳4 -5%的水泥天然沙砾材料填筑,上部端墙处双侧时要留20-50㎝用天然沙砾材料填筑,不得利用水泥天然沙砾填筑,以避免重荷载挤压,膨胀伸缩而推裂上部端墙,并非得在行车道上,如在行车道上要进行相应的调整。
关于规范桥涵及结构物台背回填
湖南省衡桂高速公路总监办公室文件湘衡桂监字[2009]49号关于规范桥涵及结构物台背回填的通知各监理处、承包人:为确保桥涵及结构物台背回填质量,规范施工,现将回填材料、施工工艺、检测标准等作如下要求:一、材料要求1、桥涵及结构物台背回填宜采用水稳性好的材料,如级配砂砾、级配碎石、天然级配的砾(碎)石土等,并满足规定的级配要求(见表1)。
无水稳性好的材料回填时,应采用石灰(水泥)改良土,石灰掺配比例8%~10%,水泥掺配比例3%~5%,改良土方案必须经监理工程师批准。
填料的最大粒径不得超过50 mm,塑性指数应小于12,CBR值≥8。
2、回填材料应经监理工程师认可和总监办批准,粒径、含水量等不符合规范要求的材料不得使用。
3、受地下水影响的地段,采用级配砾(碎)石回填至地下水位以上30cm。
表1 台背回填用透水材料级配要求注:上述所列集料中0.5mm以下细土有塑性指数时,其液限不应超过40,塑性指数不超过10。
二、施工要求1、台背回填实行“五专”施工。
采用专门的材料、专门的压实机具、专业的施工队伍、专门的监理人员和进行专门的检测。
检测资料要求记录完整,检测结果正确并及时整理存档。
2、台背回填必须在地基稳定的条件下进行,并做好基坑排水、清淤工作,确保施工现场不留积水。
3、结构物竣工经监理工程师检验合格后,在沉降缝、盖板与墙身之间的缝面用三油两毡(油毡宽度≥20cm)处理,涵洞、通道的临土面要涂刷沥青防水。
4、台背回填范围应符合图纸要求。
图纸无规定时按如下要求执行:台背回填顺路线方向长度,顶部为距侧墙或翼墙尾端不小于台高加2m,底部距侧墙不小于2m。
涵洞回填长度每侧长度不应小于2倍孔径长度,宽度为全路幅。
5、填方段台背回填路基必须挖台阶,台阶宽度为1m,每级台阶高为1m,台阶顶做成2%~4%的内倾斜坡(见图1)。
图1 填方段台背回填示意图图1 填方段台背回填示意图6、台背回填应在盖板浇筑完成后并达到设计强度的75%以上进行,填料必须充分拌匀,两侧分层对称回填。

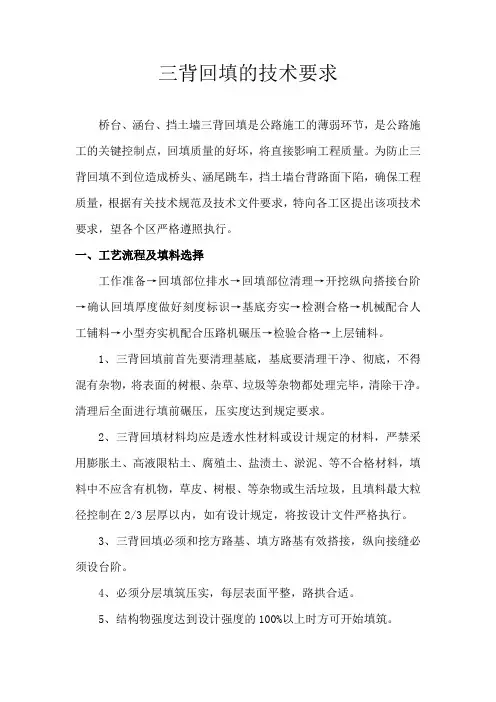

公路施工桥台、涵台、挡土墙三背回填技术要求
三背回填的技术要求桥台、涵台、挡土墙三背回填是公路施工的薄弱环节,是公路施工的关键控制点,回填质量的好坏,将直接影响工程质量。
为防止三背回填不到位造成桥头、涵尾跳车,挡土墙台背路面下陷,确保工程质量,根据有关技术规范及技术文件要求,特向各工区提出该项技术要求,望各个区严格遵照执行。
一、工艺流程及填料选择工作准备→回填部位排水→回填部位清理→开挖纵向搭接台阶→确认回填厚度做好刻度标识→基底夯实→检测合格→机械配合人工铺料→小型夯实机配合压路机碾压→检验合格→上层铺料。
1、三背回填前首先要清理基底,基底要清理干净、彻底,不得混有杂物,将表面的树根、杂草、垃圾等杂物都处理完毕,清除干净。
清理后全面进行填前碾压,压实度达到规定要求。
2、三背回填材料均应是透水性材料或设计规定的材料,严禁采用膨胀土、高液限粘土、腐殖土、盐渍土、淤泥、等不合格材料,填料中不应含有机物,草皮、树根、等杂物或生活垃圾,且填料最大粒径控制在2/3层厚以内,如有设计规定,将按设计文件严格执行。
3、三背回填必须和挖方路基、填方路基有效搭接,纵向接缝必须设台阶。
4、必须分层填筑压实,每层表面平整,路拱合适。
5、结构物强度达到设计强度的100%以上时方可开始填筑。
6、填方全部完成后,为防止地面积水,基坑回填完成后应略高于地面5~10cm。
7、必须经过监理许可方可进行结构物基坑的回填,施工回填前和施工过程中,现场技术人员留取隐蔽工程的影像资料,且必须经过验收认可。
二、桥台台背回填1、选择适宜且经过检验合格的透水性材料进行回填,一般应尽可能采用砂类土或渗水性土,所用机具应适应回填操作空间,若不适宜用大型压路机碾压时,应尽量采用小型手扶振动夯或手扶振动压路机压实。
2、桥台回填纵向填筑长度见下图,以距桥台前墙底面外边缘不小于2.0m作为下界宽,以下界宽边缘向上按1:1.5的放坡线与路床顶面的交点作为上界宽;横向填筑宽度为路基全宽,桥台台背填筑应与锥坡填筑同步进行,并按设计宽度一次填足。
涵洞台背回填专项施工方案
涵洞台背回填专项施工技术方案一、编制依据1、设计施工图纸2、招投标文件和施工承包合同3、《桥涵施工手册》交通部第一公路工程总公司主编1999年版4、《公路桥涵施工技术规范》JTJ 041-20005、《公路工程质量检验评定标准》JTG F80/1-2004二、工程概况本合同段起点桩号为K99+200,终点为K126+000,全长26.7公里,本标段内共计涵洞109道,其中明涵102道,暗涵6道,倒虹吸1道,涵洞长度在10m~15m。
由于在施工过程中需保证现行道路车辆通行以及受征地拆迁影响,涵洞在施工过程中采用半幅施工,现已完成多道涵洞的半幅施工,现因台背在半幅回填过程中出现大型压实机械无法作业,作业面小,小型压实机具不能保证台背回填的压实质量,鉴于以上情况,特制定本专项施工方案。
三、施工工艺1、对现已完成的半幅涵洞,在完成半幅涵洞的涵面铺装及进(出)口八字墙后,选用合格的天然砂砾对半幅进行简易回填,回填至涵面铺装以上50cm位置后将交通导改至回填的半幅涵洞上,进行剩余半幅涵洞的开挖施工,待剩余涵洞半幅主体施工完毕后,利用夜间在不影响交通的情况下,采用反开挖的方式,将前期半幅台背回填的砂砾挖出,挖至与剩余半幅涵洞回填位置,然后进行通涵台背回填。
2、施工管理人员及机械配备情况施工管理人员配备表施工机具设备配备表3、台背回填1)涵台背回填采用天然砂砾压实回填,确保工程质量,避免涵台背填土路基下沉现象的产生。
2)、涵洞施工完成后,当涵洞砌体砂浆或砼强度达到设计强度的75%时,方可进行回填。
台背回填范围下底宽不小于2m,上底宽按1:1的坡度放坡并开挖台阶至涵洞顶,保证填筑顶宽不小于两倍的跨径,同时按水平分层,对称填筑。
并按设计要求的压实度填筑、夯(压)实,压实度不小于96%。
2)、台背回填采用分层回填压实,每层回填厚度为20cm,每层表面平整,路拱合适。
3)、台背回填与路基接缝处开挖1m*1m的台阶。
4)、在机械填土时,除应按照上述规定办理外,涵洞顶上填土厚度必须大于0.5m时,才允许重型机械通过。
桥涵构筑物台背回填的质量控制
桥涵构筑物台背回填的质量掌控一、引言在道路工程中,由于桥涵台背处的回填是路基填土与桥涵结构物的连接部分,其与路基、桥涵结构物自身间产生的不均匀沉降,会造成路面混土面板断裂、产生跳车等通病,将直接影响行车的舒适感及道路的使用寿命。
因此,在工程施工中必须高度重视桥涵构筑物的台背回填质量。
二、桥涵构筑物台背回填施工质量掌控的要求桥涵构筑物台背回填是路基工程中的关键部分,为保证桥头路堤稳定,在施工中应克服认为结构物回填工程量小、操作空间小而往往被忽视,致使回填料子不符合要求,压实度达不到设计标准的现象。
在施工中应做到:1.桥涵构筑物台背回填应选择适合的料子并通过检验,除设计文件另有规定外,一般应尽可能采纳砂类土或渗水性土。
当采纳非渗水性土时,应在土中加入石灰、水泥等稳定料子进行处置。
所用机具应适应回填操作空间,若不适合用大型压路机碾压时,应尽量采纳小型手扶振动夯或手扶振动压路机压实。
2.桥涵构筑物台背填土范围:依照规定台背填土顺路线方向长度,顶部为距翼墙尾端不小于台高加2m;底部距基础内缘不小于2m;拱桥台背填土长度不应小于台高的3~4倍;涵洞填土长度每侧不应小于2倍孔径长度。
3.桥涵构筑物台背回填应适时分层回填压实,分层厚度一般规定每层15㎝,并应在桥台背墙或明显地方标明高度逐层填筑、逐层碾压检测。
检查频率每50㎡检验1点,不足50㎡时至少检验1点,每点都应合格。
4.桥台、涵身背后和涵洞顶部的填土压实度标准,从填方基底或涵洞顶部至路床顶面均与路基标准相同(除非另有文件规定)。
5.回填处如有泄水孔或其他构筑物时,肯定要按设计要求或设置碎石、粗砂或砾料层,以便实现泄水孔处过滤作用。
6.回填钢筋混凝上圆管时,必须注意两边对称同时进行,直至管顶。
回填时特别要注意管道两侧腋下的回填压实。
回填钢筋混凝土盖板涵时,只有在盖上钢筋混凝土板后才略回填。
当客观情况需要两侧不均匀填筑时,必须等到涵台(墙)的混凝土或圬工砌体的砂浆实现规定强度后才略进行。
桥涵台背回填施工质量控制
112
提升土料强度和承载力;此外,还应加强桥涵台背回填施 工工艺优化及施工过程控制。
2 台背回填方案 本公路桥涵台背回填土采用不含泥土、杂草、腐殖土
块和冻土块的透水性土料,透水性好且级配良好的砾石混 合料密实度高,强度及稳定性等均符合设计要求;而砂性 土不具备塑性特征,透水性强,毛细上升低,内摩擦系数 高,强度与水稳性好,充分碾压后压缩变形小,也可用于 桥涵台背回填施工。而对于工程取土场的非渗水性土料必 须按设计要求掺加石灰、水泥和外掺剂。砂材料应优先选 择中粗砂,材料中杂质、有机物和泥土等的含量应控制在 1% 以内,粒径不超出 10mm,且粒径在 0.074mm 以下的颗 粒 含 量 <5%, 按 照 《公 路 土 工 试 验 规 程》(JTG 3430— 2020) 进 行 砂 料 重 型 击 实 试 验 所 测 得 的 干 密 度 最 大 值 为 100% 时,其材料渗透系数至少为 5.0×10-3cm/s。施工方还应 在工地试验室进行回填材料最佳含水量的碾压试验,得出 所使用回填料及相应压实度条件下的碾压遍数和实际压实 度关系曲线[2],并据此进行压实度的控制。本公路桥涵台背 回填砾石土材料强度和粒径要求应严格按照相关规范执行, 具体见表 1。
分层检查桥涵台背、涵洞顶面和两侧、挡土墙及锥坡 等结构物背后的填土压实度,检测点按 1 点/50m2 的频次设 置,对于不合格的点位必须及时补压处理,直至达到合格 水平。
4 结语 本工程施工结果表明,桥涵台背回填施工是公路施工
质量控制的重要环节,台背回填施工质量也直接影响行车 安全与舒适,过往行车因桥头跳车而导致车辆跳起颠簸会 向桥梁结构施加不均匀的外在荷载冲击,加速桥梁路基路 面破坏。在加强填筑材料选择的基础上强化各施工环节质 量控制,有效保证公路桥涵台背回填施工质量。
关于规范桥涵及结构物台背回填
湖南省衡桂高速公路总监办公室文件湘衡桂监字[2009]49号关于规范桥涵及结构物台背回填的通知各监理处、承包人:为确保桥涵及结构物台背回填质量,规范施工,现将回填材料、施工工艺、检测标准等作如下要求:一、材料要求1、桥涵及结构物台背回填宜采用水稳性好的材料,如级配砂砾、级配碎石、天然级配的砾(碎)石土等,并满足规定的级配要求(见表1)。
无水稳性好的材料回填时,应采用石灰(水泥)改良土,石灰掺配比例8%~10%,水泥掺配比例3%~5%,改良土方案必须经监理工程师批准。
填料的最大粒径不得超过50 mm,塑性指数应小于12,CBR值≥8。
2、回填材料应经监理工程师认可和总监办批准,粒径、含水量等不符合规范要求的材料不得使用。
3、受地下水影响的地段,采用级配砾(碎)石回填至地下水位以上30cm。
表1 台背回填用透水材料级配要求注:上述所列集料中0.5mm以下细土有塑性指数时,其液限不应超过40,塑性指数不超过10。
二、施工要求1、台背回填实行“五专”施工。
采用专门的材料、专门的压实机具、专业的施工队伍、专门的监理人员和进行专门的检测。
检测资料要求记录完整,检测结果正确并及时整理存档。
2、台背回填必须在地基稳定的条件下进行,并做好基坑排水、清淤工作,确保施工现场不留积水。
3、结构物竣工经监理工程师检验合格后,在沉降缝、盖板与墙身之间的缝面用三油两毡(油毡宽度≥20cm)处理,涵洞、通道的临土面要涂刷沥青防水。
4、台背回填范围应符合图纸要求。
图纸无规定时按如下要求执行:台背回填顺路线方向长度,顶部为距侧墙或翼墙尾端不小于台高加2m,底部距侧墙不小于2m。
涵洞回填长度每侧长度不应小于2倍孔径长度,宽度为全路幅。
5、填方段台背回填路基必须挖台阶,台阶宽度为1m,每级台阶高为1m,台阶顶做成2%~4%的内倾斜坡(见图1)。
图1 填方段台背回填示意图图1 填方段台背回填示意图6、台背回填应在盖板浇筑完成后并达到设计强度的75%以上进行,填料必须充分拌匀,两侧分层对称回填。
《桥涵台背回填管理办法》
《桥涵台背回填管理办法》为了加强公路工程施工质量,保障公路建成后平稳、舒适、畅通、安全的运营,在工程项目建设实施过程中,必须消灭、杜绝工程施工中出现的质量通病,常见病、多发病如桥(涵)头跳车、沥青路面松散、沉陷、裂缝等病害,强化工程质量保障体系,彻底消除其隐患。
根据有关技术标准,施工技术规范及设计图纸,特制定本办法。
1、基本要求(一)公路桥(涵)等台背回填要求 1、填是指结构物完成后,用符合要求的材料分层填筑结构与路基之间的遗留部分。
2、构物处的回填,应按图纸和监理工程师的要求进行。
回填时圬工强度的具体要求及回填时间应按《公路桥涵施工技术规范》(JTG/TF50-2011)有关规定执行。
3、回填材料除图纸另有规定外,必须选用透水性材料,如砂砾、碎石、碎(砾)石土等,或半刚性材料如石粉土等,或监理工程同意的其它材料:填料的最大粒径不得超过50mm。
在距路面基层以下1m处,顺路线方向长H×1.5m处,必须采用水泥含量为4-5 %的水泥稳定土分层填筑。
4、台背填土顺路线方向长度,顶部为距翼尾端不小于H×1.5m,底部距基础内缘不小于2m,拱桥台背填土长度不应小于台高的3-4倍,涵洞填土长度每侧不应小于2倍孔径长度。
5、台背的填土应分层填筑,每层松铺厚度不超过20cm,其应实度要求从填方基底至床顶面均为95%。
6、当用石矿填料时按《公路路面基层施工技术规范》(JTJ034-200)有关规定执行。
7、在回填压实施工中,应对称回填压实,并保持结构约完好无损,压路机达不到的地方,应使用小型机动夯具或监理工程师同意的其它方法压实。
如对结构物有损坏,承包人应自费进行补救,直到监理工程师验收合格为止。
8、需回填的基础应及时排水,若无法排除基坑积水时,则应采用砂砾材料回填,并在水中分层铺筑,直到回填该处的水全部被回填的砂砾材料所掩盖,并达到充分压实的程度时,再进行充分夯实。
9、监理工程师应对结构物回填全过程旁站。
任务2.5 桥涵台背回填
3、材料选择不当
因台背填料含有水分、存在孔隙,在自重及车辆荷载 作用下,孔隙逐渐压缩,在一定期限内产生压缩变形。因此, 压缩沉降主要取决于填料性质、施工条件及台前、台背防护 工程的设置情况。如果填料前对基底尤其是软土地基未作必 要的处理或处理不当;为了节省投资就地取材选择填料,由 于台背处的填方较高,分层填筑时存在压实盲区,压实度很 难达到标准,这样桥头路基在自重及车辆荷载的反复作用下, 必然产生压缩沉降。
沉降基本完成后再施做永久路面。
5、作业面不足
桥涵台背处结构形式较复杂如图 耳墙 位置有耳墙,围挡墙。另外很多 单位为降低成本减小土方开挖数 量,基坑开挖面积小。靠近台背 围挡墙 50cm范围内不能使用压路机碾压 等。
6、填筑方法不正确
7、施工管理不到位
当前一些施工队盲目追求高速度,没有严格按施工规程
作业,台背填土速度过快,对地基造成扰动和破坏,没有充 分时间固结,对台背挡土墙等构造物挤压力大,施工时没有 按分层填筑、分层碾压、分层检测“三分法”施工。用料没 有把好质量关,排水措施没有做好,压实度没有达到要求。
右侧为由路基、路面结构的多层结构体系,相对左侧而言属于柔性
结构,因此在结构刚度上便产生了很大差异,沉降点左侧桥台的沉 降只随地基的沉降而产生,
1、刚柔过渡变形不一致
由于桥台结构一般置于承载力高、变形小的持力层上,一般情况下地基
沉降极小;而右侧一般填高3~6m,成型路基在自重作用下也会有一定的 压缩变形。这样道路顶面的沉降则由路堤身压缩变形和地基沉降二部分 组成(路面结构的压缩变形可忽略不计)。路基的变形量大于台身的总 沉降量时即形成了桥头台阶。这种由于桥梁和路堤结构物刚柔差异引起 的台阶是不可避免的。
2、设计不合理
桥涵台背回填施工方案S10
桥涵台背回填施工方案S10
一、引言
随着交通基础设施建设的不断发展,桥梁与隧道的建设日益成为重要的工程领域之一。
而桥涵台背回填施工方案S10则是其中的一个重要环节。
本文将围绕桥涵台背回填施工方案S10展开详细讨论。
二、工程概况
1. 工程名称
桥涵台背回填施工方案S10
2. 工程地点
位于某市某区
3. 工程背景
该工程是为了满足当地道路交通发展需求,以及提升区域交通运输效率而展开的。
三、施工方案设计
1. 施工原理
•根据地基土的特性和设计要求,选择适当的回填材料。
•通过合理的施工工艺和方法进行回填,确保施工质量和效率。
2. 施工步骤
步骤一:准备工作
•对施工现场进行清理和整理。
•准备所需的施工设备和材料。
步骤二:回填施工
•按照设计要求,对桥涵台背进行逐层回填。
•注意回填材料的均匀性和压实度。
步骤三:质量验收
•对施工完成后的回填工程进行质量验收。
3. 施工注意事项
•严格按照设计图纸和规范要求进行施工。
•确保施工过程中的安全和环保要求。
四、效果展示
•桥涵台背回填后的均匀平整,符合设计要求。
•回填部分与周边土体连接紧密。
五、后续工作
•对施工完成后的桥涵台背进行定期检测和维护,确保工程的长期稳定性。
结语
桥梁隧道工程是一项复杂而重要的工程,桥涵台背回填施工方案S10作为其中的一个环节,需要严格按照设计要求和施工流程进行操作,以确保工程质量和安全性。
希望本文能为该工程提供一定的参考和指导。
桥涵构造物基坑和台背回填施工作业指导书
桥涵构造物基坑和台背回填施工作业指导书台背回填的质量直接关系到竣工后行车的舒适性和安全性,为了最大可能地消除桥头跳车和减少不均匀沉降,确保基坑和台背回填的施工质量,根据技术规范、合同条款、设计图纸的有关规定,制定以下作业指导意见。
落实组织机构、责任到人、专项管理各标段在基坑和台背回填开工前,要求落实组织机构、责任到人,由专业队伍施工(各标段建议定为 2-3 支),实行专项管理,并做好质量追究责任档案;每一个构造物的基坑及台背回填必须设专人负责。
该现场负责人必须能熟练掌握台背回填的专业知识和施工操作要点,具有一定的施工经验和管理能力,坚持现场盯岗,驻地监理也要设专人负责,坚持旁站,对每层填土的压 (夯)实进行有效的监督和检查。
严格按照规范、合同、图纸的要求进行施工,加强对每道工序和环节的检查与验收,每标段第一个开工的台背回填实行首件工程认可制,形成样板工程,写出总结,经监理工程师验收后,全合同段按此进行施工。
同时要求各施工与监理单位将每一个台背施工队伍及相关人员经驻地办考核、认可后将名单统一报总监办备案,形成专项管理。
施工现场树立标牌,标牌尺寸参照小结构物标示牌尺寸规定。
内容有:A: 合同号、施工桩号、施工负责人、质检员、监理负责人、监理员。
B:施工要求(含各种技术参数等)一、基坑回填施工1、基坑回填前要清理基底,必须清理干净、彻底,不得有杂物。
结构物基坑回填必须采用监理工程师批准的能够充分压实的材料和机具,不能用草皮土、垃圾和有机土等不适材料回填。
2、未经监理工程师许可,不允许承包人擅自对结构物基坑进行回填。
回填前施工单位和监理工程师必须留取隐蔽工程影像资料,且隐蔽工程必须经过监理工程师验收。
3、压实度要求≥90%,要分层进行碾压夯实,分层厚度宜小于 15cm,用小型压实或者夯实设备进行碾 (夯)实。
4、回填时圬工强度的具体要求及回填时间,应按《公路桥涵施工技术规范》(JTJ041-2000)有关规定及设计图纸要求执行。
5桥涵台背回填施工
第五节:桥涵台背回填施工一、施工前的监理要点(一)按照施工规范的要求,施工单位在桥涵两侧开挖合格的断面确定回填范围,顺路线方向长度,顶部为距翼墙尾端不小于台高2米;底部距基础内缘不小于2米,涵洞回填以良好透水性材料尤其砂砾为佳,长度每侧不小于2倍的孔径长度,沿路基方向挖成30cm高的台阶;(二)桥涵洞台背回填必须在梁板安装隐蔽工程验收合格,且各种部件均有足够强度后,分层对称填筑。
台背填土宜与锥坡同时填筑。
;(三)砂砾石的材料要求如下:1、砂砾要求具备良好的级配,透水性良好,质地坚硬,不含杂质;砾径为5~75mm,含泥量不大于5%;2、不允许用山皮土,风化石子,不稳定矿渣代替;3、砂砾石应按规定频率做好试验检测,每批(500t以下)或不同产地的材料至少做二次筛分析、含泥量试验,至少一次磨耗率或压碎值试验,以确定该砂砾是否能用于台背回填。
二、施工中的监理要点(一)路基质量复验合格后,应及时摊铺并做到边摊铺边碾压。
(二)运到工地的砂砾石应粗细均匀,运料及摊铺宜先远后近,循序进行。
(三)宜用机械进行摊铺。
摊铺过程中,严禁用四齿耙拉平料堆,造成粗细料分离而局部集中。
若有空隙之处应用细粒填实。
(四)厚度松铺系数由实践确定,一般可用1.2~1.3之间的松铺系数摊铺后进行试压。
为有利于砂砾压实,砂砾石表面宜湿润,如需洒水,必须控制水量,防止泡软下层土路基;(五)台背填土应分层,要求在台背画出分层的明显界线,每层松捕厚度不得超过20cm,采用小型压实设备,每层的松铺厚度不大于15cm。
砂砾层的每层压实厚度一般为20cm为宜,分层摊铺,分层碾压。
如在进行台背填筑以前,台背区以外的路基尚未填筑,台背填筑的施工长度一般应大于50m;如台背以外的路基已经填筑压实,则应将已填筑压实路基端部开挖成台阶状,以保证新、老压实区沉降变形的均匀性。
(六)碾压宜用双轮压路机(8~10t),自路边压向路中;碾压轮迹应重叠,重叠宽度≮30cm;碾压速度一般不超过30m/min,碾压后的轮迹深度≯10mm。
桥涵台背回填施工方案及处理措施
桥涵台背回填施工方案及处理措施在桥涵筑建中,桥涵台背回填是一个关键的施工环节,它直接影响着桥涵工程的稳定性和安全性。
为了确保桥涵台背回填工程能够顺利进行并达到预期效果,需要制定合理的施工方案并采取相应的处理措施。
1. 施工方案1.1 材料准备在进行桥涵台背回填施工前,需要准备足够的填土材料。
填土材料应符合相关标准要求,具有良好的承载性能和排水性能,以确保回填后的土体能够稳定。
在选择填土材料时,需考虑到土体的自然坍塌角和液限值,避免选择易发生塌方或液化的土种。
1.2 施工工艺在进行桥涵台背回填时,应采取逐层回填的方式进行,确保每一层回填土体的均匀性和稳定性。
在施工过程中,应注意控制回填土体的湿度,避免出现过干或过湿的情况,影响土体的固结和排水性能。
1.3 施工设备为保证桥涵台背回填施工的质量和效率,需要配备相应的施工设备,如挖掘机、推土机等。
施工设备的选择应根据回填土体的性质和工程要求进行,确保施工过程中能够有效地进行土体的回填和夯实工作。
2. 处理措施2.1 地基处理在进行桥涵台背回填前,需对地基进行必要的处理,以提高地基的承载能力和稳定性。
地基处理工作包括土体加固、排水处理等,确保地基的承载能力和稳定性达到设计要求。
2.2 施工质量检查在进行桥涵台背回填的施工过程中,应定期进行质量检查,监测土体的固结和稳定情况,及时发现并处理施工过程中的问题,确保回填土体的质量符合工程要求。
2.3 安全监控在桥涵台背回填施工过程中,需加强安全监控工作,严格遵守相关安全规定和操作规程,确保施工现场的安全。
同时,定期进行安全检查和评估,及时处理施工现场的安全隐患,保障施工人员的安全。
结语桥涵台背回填施工是桥涵工程中重要的施工环节,合理的施工方案和有效的处理措施对工程的质量和安全至关重要。
只有通过科学的施工管理和严格的质量控制,才能确保桥涵台背回填工程的顺利进行和达到预期效果。
市政工程桥涵台背回填施工原始记录
市政工程桥涵台背回填施工原始记录施工单位:______________日期:______________一、工程概况项目名称:___________________________项目地点:___________________________建设单位:___________________________二、项目组织1.项目经理:_________________________3.安全员:___________________________三、施工准备工作1.检查施工方案和设计图纸是否准备就绪,施工材料是否到位。
2.检查并组织人员进行施工现场的清理和布置。
3.检查机械设备的运转情况,确保能正常使用。
四、施工过程1.准备工作a.准备好所需施工材料和机械设备。
b.进行施工现场的清理和布置。
c.安排施工人员和机械设备的进场。
2.回填施工a.确定回填的起始位置和终点位置。
b.开始进行回填施工,按照设计要求进行。
c.使用振捣机进行回填的夯实工作。
d.定期检查施工质量,确保回填的夯实度。
3.桥、涵台背施工a.确定桥、涵台背施工的起始位置和终点位置。
b.开始进行桥、涵台背施工,按照设计要求进行。
c.监测施工过程中的沉降情况,确保施工的稳定性。
d.定期检查施工质量,确保桥、涵台背的平整度。
五、安全措施1.每位施工人员必须穿戴好个人防护用品。
2.严禁在施工现场上吸烟。
3.严格遵守工程安全操作规程。
4.安全人员必须定期巡视和检查施工现场。
六、材料和设备清单1.施工材料清单a.回填材料b.土石方材料c.建筑混凝土d.钢筋2.机械设备清单a.振捣机b.挖掘机c.装载机d.泵车七、施工质量检查1.定期检查回填的夯实度。
2.检查桥、涵台背的平整度。
3.检查施工过程中的沉降情况。
八、施工期间的问题和解决方案1.问题描述:_________________________解决方案:_________________________2.问题描述:_________________________解决方案:_________________________九、施工完成情况1.工程进度:_________________________2.施工质量:_________________________3.安全事故:_________________________4.需要继续完善的地方:________________十、施工总结1.对施工过程中的问题和解决方案进行总结。
版高速公路桥涵台背回填工程专项施工方案
版高速公路桥涵台背回填工程专项施工方案一、项目背景和目标高速公路桥涵台背回填工程是指在建设高速公路桥梁和涵洞台后,对其背后的土方进行回填工作,以保证路基的稳定和安全。
本项目的目标是根据设计要求,合理组织施工,确保施工质量和进度,同时确保施工过程中的安全。
二、工程概况和环境本项目包括若干个高速公路桥梁和涵洞台背回填工程,其中桥梁跨度为20米左右,涵洞台长度约30米。
施工区域为高速公路两侧,有一定的交通流量。
施工期间需要采取各种措施保证交通的顺畅和安全。
施工环境主要是土方较软,需要经过处理后才能保证路基的稳定性。
三、工程施工方案1.前期准备工作(1)制定施工进度表和施工组织设计,明确各个工序的施工时间和施工顺序。
(2)对施工区域进行勘察,并制定相应的施工方案。
(3)确保施工所需的人员、材料和设备的准备就绪。
(4)组织相关人员进行施工技术培训和安全培训,确保施工人员的素质。
2.施工工序及方法(1)清理施工区域:清除施工区域内的杂草、石块等障碍物,确保施工区域的清洁。
(2)掏方:使用挖掘机、推土机等设备将施工区域的土方掏掉,并进行分类堆放。
(3)加固土方:根据设计要求,对掏方后的土方进行处理,包括喷涂防护涂层、夯实土方等。
(4)回填土方:将处理后的土方重新回填到施工区域,根据设计要求进行适当的夯实处理。
(5)整平施工区域:使用平整机等设备对回填土方进行整平处理,确保施工区域的平整和一致性。
(6)验收和清理:对回填土方工程进行验收,确保施工质量符合设计要求,并进行相关清理工作。
3.施工组织和安全措施(1)按照施工进度表和施工组织设计,合理组织施工人员和设备,确保施工的顺利进行。
(2)施工现场设置安全警示牌和防护带,并设置专人负责安全检查和巡视。
(3)施工期间,设置与施工区域有关的交通标志和交通警示,确保交通的安全和顺畅。
(4)对施工现场的施工人员进行安全培训,并设立安全教育培训站,保证施工人员的安全意识和操作规范。
公路桥涵工程——台背、基坑回填作业指导书
桥涵工程——台背、基坑回填施工作业指导书桥(涵)头跳车是公路工程施工中的“八大”质量通病之一,其产生的原因诸多,但其中主要的原因有:台背回填施工质量差,所采用的原材料和施工压实度达不到规范要求,引起台背回填土自身后期压缩沉降,造成桥台与路基填土之间的沉降量过大。
为了有效预防和减少桥头跳车现象的发生,保证行车的舒适和安全,特制定沿海高速公路台背、基坑回填施工作业指导书。
河北省沿海高速公路台背回填,施工设计图纸所采用的回填材料主要有两种:即8%的石灰土和液态粉煤灰。
现就台背、基坑回填施工应遵循的一般原则和不同材料回填施工方法与技术要求分述如下:一、台背回填施工应遵循的原则1、台背回填所用材料必须符合设计图纸的要求。
2、台背回填应与锥坡填土同步进行。
3、台背回填时,台(涵)身圬工砂浆的强度或砼强度应达到设计强度的75%以上,并且在结构物施工过程中应采取妥善的措施保证基底不被水浸泡。
4、台背回填施工的范围应符合设计图纸的尺寸要求,如设计图纸没有明确要求时,则应符合技术规范的要求:当采用石灰土时为路基横向全宽;当采用液态粉煤灰时为桥台(涵身)两翼墙之间的空间;顺路线方向施工长度为距翼墙尾端不小于台高加2m,底部距基础内缘不小于2m,拱桥台背回填长度不应小于台高的3-4倍,涵洞填土长度每侧不小于2倍孔径长。
5、台背回填的顺序应满足设计图纸要求,如图纸没有具体要求则应按以下要求进行:拱桥台背填土应在主拱圈安装和砌筑之前完成;梁式桥的轻型桥台填土,应在梁板安装以后在两侧对称进行;对于有支撑梁的轻型桥台,回填必须在支撑安装或浇筑完成之后方可进行;对于整体式箱涵(通)应在两侧对称进行回填;柱(肋板)式桥台宜先做台背回填,再浇筑盖梁。
柱(肋板)式桥台,两侧对称、平行进行回填,回填施工的顺序应保证构件不产生附加水平推力。
严防产生桥台位移和偏心受压。
柱和肋板式桥台,宜先填筑桥台土方、再浇注盖梁,这样可充分发挥机械作用,做到台背回填不沉降,确保工程质量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
渝(北)广(安)高速公路(重庆段)土建二标工程YG/TJ-2桥(涵)台背回填专项施工方案批准:审核:校核:编制:中国水电建设集团路桥工程有限公司渝广高速公路总承包部二○一三年六月目录一、编制依据...................................................................................................................1、质量保证体系及措施............................................................................................桥(涵)台背回填一、编制依据本方案编制依据重庆渝北至四川广安高速公路(重庆段)两阶段施工图设计、《重庆市高速公路施工标准化指南(试行)》、《公路路基施工技术规范》(JTG∕T F10-2006)、《公路桥工程质量检验评定标准》(JTG F80-2004)、本项目的合同、招投标文件、设计图纸等。
二、工程概况2.1工程概况本合同段为重庆渝北至四川广安高速公路(重庆段)土建工程第2合同段,起讫里程为主线K22+500~K34+538.626,全长12.038公里,本项目按重庆市三环高速以内采用设计速度100km/h,双向六车道高速公路,路基宽度33.5m的技术标准,三环高速以外采用设计速度80km/h,双向四车道高速公路,路基宽度24.5m的技术标准建设。
本合同段挖方共计145.6万方,填方73.7万方,弃方42.4万方。
路堤边坡高度小于8m时,边坡点处不设平台,边坡采用1:1.5;填土高度大于8m时,上部边坡采用1:1.5,下部边坡采用1:1.75。
本标段路基桥头(涵背)处理共有43处;处理长度2m,最小处理高度1.2m,最大处理高度9.6m。
2.2主要工程量本段路线有多处桥台、涵背等结构物,为控制桥(涵)台背两侧填土的不均匀沉降,路堤与桥(涵)台背连接处设置过渡段,进行路基加固措施。
涵台背路基处理详见下表。
3.1施工组织机构设置项目部施工组织机构职能是依据合同规定内容对承担的全部工程项目按计划进行有序的施工组织,对工程中的各施工环节进行有效控制,充分保证质量目标、成本目标和进度目标顺利完成。
3.2施工布置(1)生产、生活房屋生活办公房屋统一采用彩钢板房,生产房屋采用砖混、砖瓦结构。
生活区统一规划、集中布置,营区周围设围护,围护采用专用塑料挡板及砖砌围墙,涂以明显色彩及标志。
各作业队租用当地民房或新建彩钢板房作为办公生活驻地。
(2)施工便道施工便道由既有乡村水泥道路引入施工区域,便道结构为:原地面排水挖淤后进行片石换填50cm和10cm厚泥结碎石路面。
五、桥(涵)台背路基施工5.1施工方案桥(涵)台背过渡段的范围进行路基加固处理,涵洞台背回填过渡段顺路线方向施工长度为距翼墙尾端不小于台高加2m,底部距基础内缘不小于2m,拱桥台背回填长度不应小于台高的3-4倍,涵洞填土长度每侧不小于2倍孔径长且开挖宽度大于2m的台阶确保路基填筑与台背回填有效搭接。
回填材料采用碎石类土或砂类土等透水性材料。
台背回填按分层对称填筑、分层压实,分层厚度不宜大于50mm,在涵洞墙身上用红油漆标识出每层的填筑位置,并写上层数。
路基压实度检测实行“一层一检制”,每填筑一层后进行压实度检查,压实度从基底至路床顶面台背回填及过渡段应不小于96%。
5.2施工工艺流程施工准备—测量放样—原地面处理—回填透水性材料—分层碾压—检测5.3施工方法(1)施工准备施工前,对设计文件进行审核,对设计文件中存在的问题提请设计单位解决,按合同文件要求完成导线、水准点的复测和加密测量工作;复测公路沿线的纵横断面图,对于地形变化复杂地段,应加密纵横断面图的测量。
对所测量的结果进行记录、整理,绘制横断面测量图,由测绘技术人员鉴字后,报请监理工程师审批;熟悉路基工程质量控制要点,按施工技术规范的要求进行组织施工,对相关施工技术人员进行技术交底,并对施工设备进行检查维护。
(2)测量放样开工前,测量人员按设计图纸进行现场测量放线,放出路基填筑坡脚线,并洒灰线。
(3)原地面处理根据回填范围进行开挖,开挖采用挖掘机配合人工的方式,结构物50cm范围内使用人工进行开挖,避免机械对结构物造成破坏。
将台背回填施工范围内的杂物及地表有机土等非适用性材料清理干净。
并开挖好临时排水沟,将地表水引至施工范围外。
场地清理完后,对原地面进行碾压,压实度要求为不小于93%。
当地形坡率陡于1:5时,清除原地面植被后,用推土机或人工挖台阶,顺路线方向施工长度为距翼墙尾端不小于台高加2m,底部距基础内缘不小于2m,拱桥台背回填长度不应小于台高的3-4倍,涵洞填土长度每侧不小于2倍孔径长台阶宽度不小于2m,并能给机械作业提供充分工作面,做成2%~4%的向内倾斜坡,且开挖台阶、压实与路堤填筑应同步进行,以确保台阶稳定。
台阶开挖如下图:对于涵台基础施工开挖的基坑,应使用透水性材料回填至涵台结构物基础顶面高程,其压实度不得小于96%。
(3)回填渗水性材料桥(涵)台背过渡段回填所用材料必须符合设计图纸的要求。
所有结构物背后填筑,应与路基填土协调进行,桥(涵)台背过渡段回填时,桥(涵)台背砼强度应达到设计强度的100%以上,并且在结构物施工过程中应采取妥善的措施保证基底不被水浸泡。
台背回填施工的范围应符合设计图纸的尺寸要求,如设计图纸没有明确要求时,则应符合技术规范的要求:过渡段填料范围顺路线方向施工长度为距翼墙尾端不小于台高加2m,底部距基础内缘不小于2m,拱桥台背回填长度不应小于台高的3~4倍,涵洞填土长度每侧不小于2倍孔径长。
台背回填的顺序应满足设计图纸要求,梁式桥的轻型桥台台背填土,宜在梁体安装完成后进行;柱、肋式桥台台背填土,宜在台帽施工前,柱、肋侧对称、平衡地进行。
桥台背和锥坡的回填施工宜同步进行,一次填足,并保证压实整修后能达到设计宽度。
台背回填部分的路床宜与路堤路床同步填筑。
对于拱涵和盖板涵,拱圈砂浆强度或强度达设计强度的75%时方可拆除支架,强度达到设计强度的100%后方可回填土;在支架未拆除的情况下,拱圈砂浆强度或砼强度达设计强度的75%时,可进行拱顶回填,但必须在强度达到设计强度的100%后方可拆除支架。
涵洞应在盖板安装或浇筑后,在洞身两侧对称分层回填压实。
顶面填土压实厚度大于50cm时,方可通过重型机械和汽车。
台背回填分层压实厚度控制为15cm一层,结构物回填前,应在台背用油漆画好每一层的松铺厚度标志线,每层最大松铺厚度不大于20cm,使用油漆在涵洞墙面画出水平横线,每20cm一道,并在横线上标注出填筑层次。
分层刻度如下图所示:结构物台背回填应采用有级配的透水性材料分层填筑并夯压密实。
台背回填采用透水性较好的碎石类碎石土(粒径大于60mm颗粒的质量超过总质量的50%〈尖棱状为主〉,且细颗粒〈粒径小于0.075mm〉的质量不得大于总质量的15%,包含碎石和含土碎石)、砾石土类粗角砾土(粒径大于20mm颗粒的质量超过总质量的50%〈尖棱状为主〉,且细颗粒〈粒径小于0.075mm〉的质量不得大于总质量的15%,包含粗角砾土和含土粗角砾)、砾石土类细角砾土(粒径大于20mm 颗粒的质量超过总质量的50%〈尖棱状为主〉,且细颗粒〈粒径小于0.075mm〉的质量不得大于总质量的15%,砾石土类细角砾土),本标段台背回填所需填料为隧道洞渣中选取,母岩单轴饱和抗压强度不得小于15Mpa。
所有材料使用前应进行严格的检验,不合格的填料坚决不予使用,严禁使用风化岩、软岩、或者水溶性岩作为填料。
涵洞缺口填土,应在两侧对称均匀分层回填压实。
如使用机械回填,则涵、台胸腔部分及检查井周围应先用小型压实机械压实后,方可用机械进行大面积回填。
在填土过程中,应防止水的浸害。
回填结束后,顶部应及时封闭。
在涵洞两侧缺口填土未完成前,不得进行涵顶高程以上的填方施工。
构造物基坑回填,地质良好地段回填时,可采用小型振动机械达到要求的压实度,软土地基段,应将基地积水排出,并将松软土清理干净,铺筑砂砾夯实。
(4)分层碾压采用机械辅以人工进行摊铺,不平的部位人工进行找平,个别粗粒料集中处要人工加铺细料拌和均匀。
整平过程中露出的超过规定的粒径石块要及时挖除,大石块挖除后留下的坑洞,要填补至略高于整平层的表面。
使用压路机进行碾压,压实机械宜选用自重20t的振动压路机,采用先静压,后振动碾压的施工方法,碾压顺序从路基两边向中间进行,行间(横向)应重叠0.4m~0.5m,碾压区段间(纵向)应重叠 1.5m~2.0m。
做到无漏压、无死角、压实均匀。
先慢后快,逐步提高。
振动压路机运行速度3.5km/h。
静压开始后,如有凸凹不平现象,必须配合人工找平处理,保证压实均匀。
尽量采用多遍静压至碾压密实,特殊情况或者距台背结构物较远的部位可采用微震碾压,严禁使用强震碾压。
台背结构物1m范围内应使用小型夯实机具进行夯实,严禁使用压路机压实,避免对结构物造成影响。
施工时应注意,涵台结构物周边范围应首先进行小型机具的夯实,然后方可进行大面积机械压实施工。
使用小型夯机夯实时,其压实厚度应小于15cm,以确保其压实度符合设计及规范要求。
使用小型机具夯实时注意要夯实均匀,密实,避免出现死角。
小型夯实设备压实如下图:(5)检测碾压完成后试验员测其压实度并记录,压实度采用灌砂法检测,并实行“一层一检”制,涵台背回填的压实度要求为从构造物基础顶面至涵洞顶面的压实度不小于96%。
每层施工完成后报监理工程师一同进行检验,压实度达到设计及规范要求进行下一层填筑。
六、施工计划本分项工程计划于2013年6月15日开工,2014年7月20日完工。
七、资源配置1、人力资源配置本分部桥(涵)台背过渡段路基工程投入施工作业人员如下:所有人员在项目经理部统一领导安排协调下进行工作。
2、主要材料配置本标段桥(涵)台背过渡段路基施工材料均已进场且进行抽检检测实验,满足施工需要。
3、主要设备配置本分部桥(涵)台背过渡段路基施工拟投入机械设备均已进场。
进场设备清单如下:4、技术准备施工控制导线点已加密,满足施工现场测量需要。
组织技术人员全面熟悉图纸理解设计要求,对合同交底,了解现场实际情况等。
实验室出具特殊路基所需材料的试验、检测报告。
六、质量保证体系及控制措施1、质量保证体系及措施为实现本标段桥(涵)台背过渡段路基施工的质量目标,结合工程特点和合同文件质量要求,强化质量意识,健全规章制度,做好职工岗前培训工作,建立、健全施工组织设计审批制度,建立、健全技术复核、隐蔽工程验收制度,建立、健全技术、质量交底制度,制定治理质量通病的实施细则,建立、健全二级验收及分部、分项工程质量评定制度,由管理层对各职能部门的工作进行分解,执行工程质量终身负责制,建立工程质量保证体系,成立领导小组,由项目经理任组长,项目副经理、总工任副组长,其他部门负责人为成员,质量领导小组负责全面质量管理工作,做到质量管理机构完善,质量保证体系健全,落实工作质量保证措施有力制定严格的质控制度,在技术交底中明确质量标准、质量目标、质量要求。
